PHP開発の開発期間・スケジュール・納期について

PHP開発の期間は、規模、採用する土台、要件の複雑さによって変わり、数日から12か月以上まで幅があります。

PHPはWebアプリ開発に特化したサーバーサイドのスクリプト言語で、経験者が多く、人月単価を抑えやすい点も強みです。また、月額数百円程度の共用レンタルサーバーでも広く動作します。

▼全体ガイドの記事
・PHP開発の完全ガイド

PHP開発の開発期間の全体像

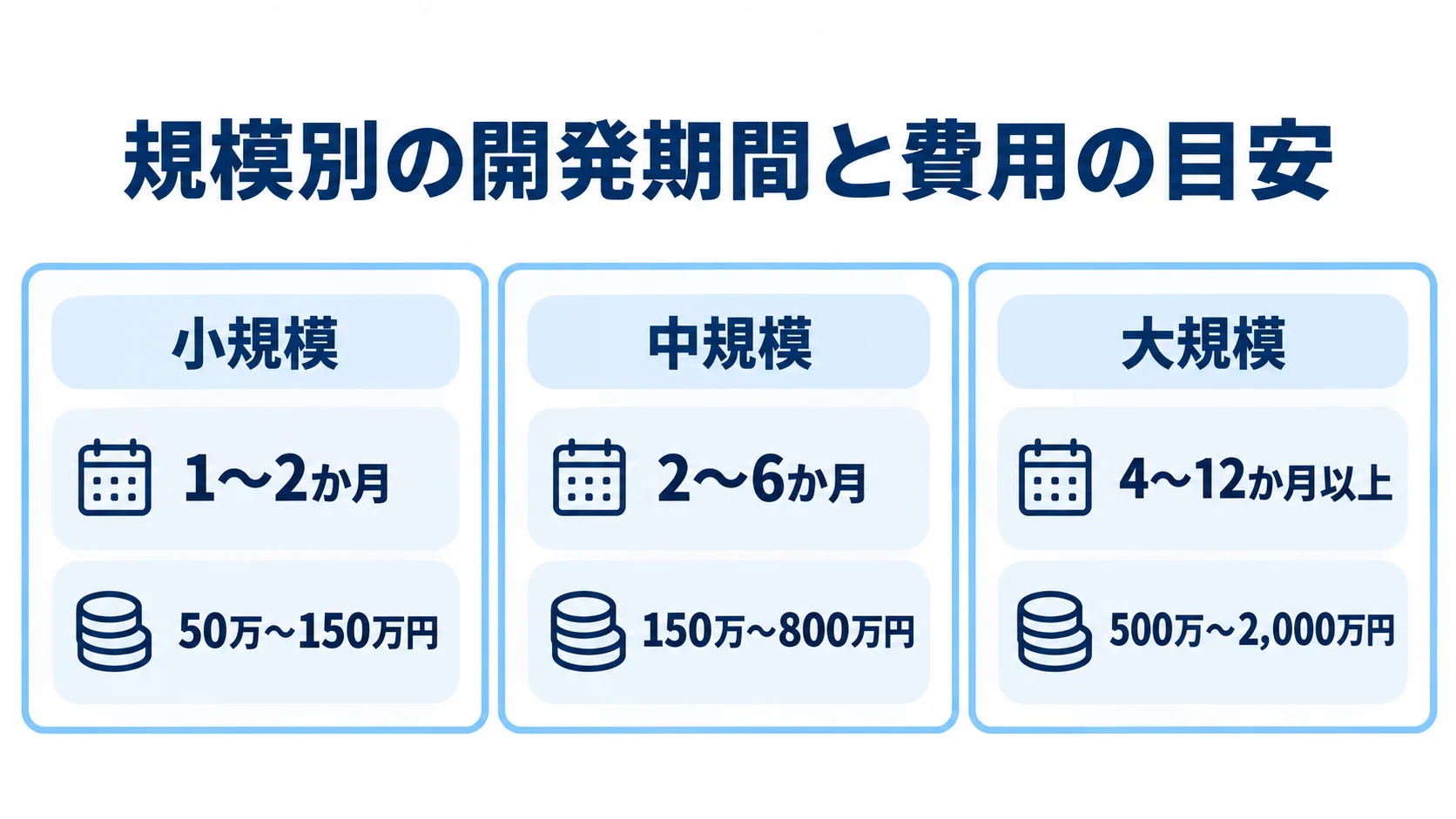

小規模・中規模・大規模それぞれの開発期間と費用を並べた図。
規模が上がるにつれて、期間と費用の幅も広がります。

PHP開発の期間は、規模、機能の複雑さ、採用する手法、チーム体制によって変わります。計画の出発点として、まず規模別の目安をつかんでおくと、期間の話を進めやすくなります。

  • 小規模:サイトや簡易ツールが対象で、期間は1〜2か月、費用は50万〜150万円が目安です。
  • 中規模:ECや予約システムが対象で、期間は2〜6か月、費用は150万〜800万円です。
  • 大規模:SaaSや大規模業務システムが対象で、期間は4〜12か月以上、費用は500万〜2,000万円が目安です。

小規模にはコーポレートサイト、小規模Webアプリ、社内向け簡易ツール、LPなどが含まれます。中規模にはEC、予約、会員制サイト、CRM、複雑なWeb APIなどがあり、大規模には多機能なEC、SaaS、マッチングサイト、大規模業務システムなどがあります。

期間を左右するのは、業務フロー、外部連携数、管理画面を含む画面数です。同じ規模でも、これらが違えば期間も変わります。

PHPは、ゼロから作るか既存資産に乗るかの選択肢が他言語より豊富で、この違いが開発期間を大きく左右します。WordPressはコンテンツサイト、EC-CUBEはEC、LaravelやSymfonyは独自性の高い業務システムに活用できます。

たとえば、コンテンツ中心のサイトならWordPressを使うと、ゼロから作るより早く安価に立ち上げられます。ECサイトなら、国産のEC-CUBEをカスタマイズすると、フルスクラッチより短期間で構築できます。

同じPHP開発でも、土台によって期間は数倍変わります。そのため、要件と予算に合わせて土台を選ぶことが、現実的な予定づくりにつながります。

規模別の開発期間と費用の目安

規模ごとに対象、期間、費用、体制の目安をそろえて見ると、各社の見積もりの前提を比べやすくなります。

  • 小規模:CRUD(作成・参照・更新・削除)中心なら、2〜3名で1〜2か月、50万〜150万円程度です。
  • 中規模:ECは200万〜800万円、予約は150万〜500万円、CRMは200万〜800万円が目安です。
  • 大規模:4〜12か月以上、500万〜2,000万円が目安で、アーキテクトやインフラ担当を含む6名以上が必要です。

小規模には、コーポレートサイト、問い合わせフォーム付きの小規模Webアプリ、社内向け簡易ツールなどがあります。WordPressなどのCMSを土台にすると、ゼロから作る場合より期間とコストを大幅に圧縮できます。これはPHPの強みの一つです。

中規模には、CRM・顧客管理や複雑なWebAPIも含まれます。こうした開発では、外部API連携、認証・認可、決済、通知などを扱い、期間は2〜6か月、体制は2〜6名が一般的です。EC-CUBEなどをカスタマイズすると、フルスクラッチ相場の40〜70%に費用を抑えながら、期間も短縮できます。

大規模には、多機能な大規模EC、SaaS、マッチングサイト、大規模業務システムなどがあります。

ここに示した数字は、Webアプリケーション開発全般を基にした概算です。正確な期間は、要件定義を経て確定します。

PHPエンジニアの単価と人材市場

PHPエンジニアの人月単価と人材の確保しやすさは、費用と期間の両方に関係します。

  • ジュニア:実務1〜2年の人材で、月額40万〜55万円が目安です。
  • ミドル:実務3〜5年の人材で、月額60万〜80万円が目安です。
  • シニア:実務5年以上の人材で、月額80万〜100万円以上が目安です。

フリーランスや業務委託のPHPエンジニアは、月額60万〜90万円が現実的な人月単価です。

PHPは歴史が長く、WordPressやLaravelも普及しています。そのため経験者が多く、採用や体制の拡充をしやすいのが特徴です。この人材の豊富さは、他言語より単価を抑えやすく、長期化や担当交代のときに引き継ぎもしやすい利点になります。

期間を縮めたいときは、人数よりスキルの組み方が効いてきます。一定以上の規模では、シニアがアーキテクチャやコーディング規約を定め、ミドルやジュニアが実装を担う構成が、品質と期間を両立させる鍵です。

見積もりでは、提示された人月単価だけでなく、PHP経験者の人数と体制も確かめておくと、現実的な期間判断につながります。

ポイント

規模ごとの期間と費用、PHPエンジニアの単価を並べて見ると、予算と期間の目安を一度につかめます。ただし、どの規模に当てはまるかは要件定義を経て確定するため、初期の段階では幅を持たせて考えます。

工程別スケジュールと期間配分

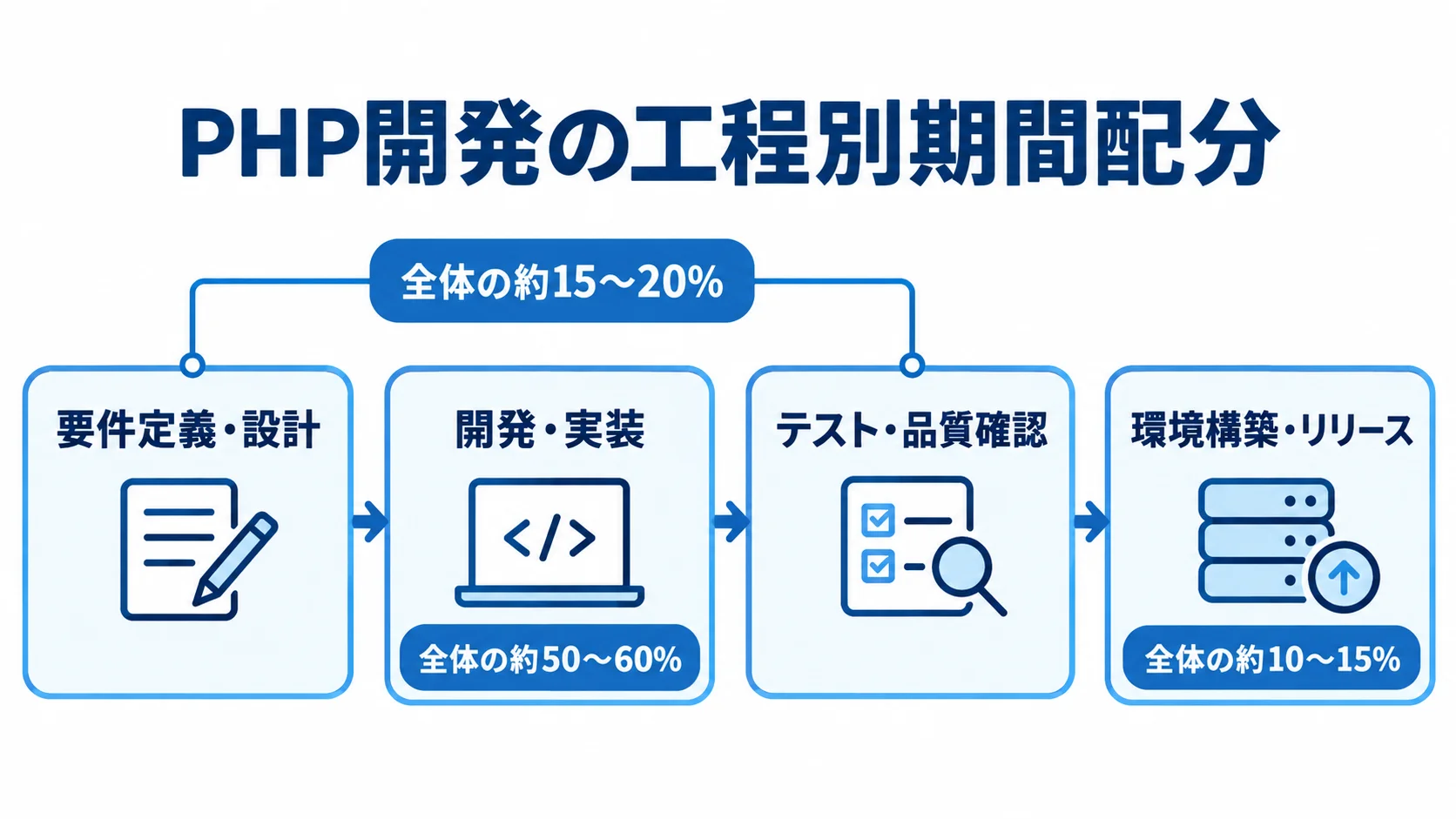

PHP開発の4工程を順に並べ、各工程の全体期間に対する割合を示した図。
実装の配分が最も大きく、設計・テストにも期間を割り当てます。

期間を見積もるには、プロジェクトを工程に分け、各工程に必要な期間を把握します。各工程の比率を知っておくと、各社の予定が妥当かどうかを比べやすくなります。

  • 要件定義・設計:全体の約15〜20%です。
  • 開発・実装:全体の約50〜60%です。
  • テスト・品質確認:全体の約15〜20%です。
  • 環境構築・リリース:全体の約10〜15%です。

実装だけで全体の7割を占める見積もりでは、要件定義やテストが軽視されている可能性があります。後工程での手戻りにも注意が必要です。

WordPressやパッケージ、フレームワークを使えば、実装は速く進みます。ただし、業務要件やDB設計が甘いと手戻りが生じるため、上流工程をしっかり確保することが全体期間の短縮につながります。

要件定義・設計フェーズ(15〜20%)

要件定義・設計には全体の約15〜20%を割り当てます。中規模の3か月案件なら、おおよそ2〜3週間です。

この段階では、機能と非機能の要件に加えて、データベースのテーブル構造とリレーション、画面や機能、採用する土台を発注側と開発会社で決めます。

どの土台で作るかは、上流工程で確定すべき最重要事項です。その中身は、次の4点に分けて整理できます。

  • 土台:WordPress、EC-CUBE、Laravelなどから選びます。
  • アクセス要件:誰がどの画面・データにアクセスできるかを決めます。
  • 連携範囲:決済、メール配信、地図、SMSなどの有無を整理します。
  • 管理画面:必要な機能の範囲を明確にします。

土台が変われば、設計の前提も期間も変わります。要件が曖昧なまま進めると、後から大きな手戻りが発生します。

「PHPは速く作れる」と考えて要件定義を省くと、仕様変更が頻発します。要件を固めないまま実装に入ると、大幅な手戻りを招きます。

画面遷移図とデータベース設計図を作り、機能一覧とAPI仕様も用意しておくと、開発会社との認識のずれを減らせます。その状態をつくることが、納期を守るための前提です。

開発・実装フェーズ(50〜60%)

開発・実装には全体の約50〜60%を割り当て、モデル、コントローラ、ビューの骨組みを組みます。そのうえで、業務ロジックやDBアクセスを実装し、外部連携と管理画面も作り込みます。

実装で活用できる既存機能は、選んだ土台によって異なります。

  • WordPress:テーマとプラグインでコンテンツ管理、フォーム、会員機能を実装できます。
  • EC-CUBE:商品管理、カート、決済、受注管理を活用し、独自要件に集中できます。
  • Laravelなど:Artisan、Eloquent ORM、Blade、Composerでコード量を抑えられます。

Artisanは雛形を生成し、Eloquent ORMはDB操作、Bladeは画面構築を支援します。Composerを使えば、決済やPDF生成、全文検索などのパッケージを導入できます。

標準機能やパッケージの範囲を超える独自の業務ロジックには、相応の実装時間がかかります。複雑な権限制御や大量データの性能面の作り込みも、工数を押し上げる要因になります。

既存の枠組みで作れる部分と個別実装する部分を、設計時に見極めます。そうすると、見積もりの精度が高まります。

実装は全体の半分以上を占めるため、ここでの生産性がプロジェクト全体の期間を左右します。

テスト・リリースフェーズ(25〜35%)

テストには全体の約15〜20%、リリースには約10〜15%を割り当てます。合計約25〜35%は、品質と納期を両立させる現実的な目安です。

  1. 単体テスト
  2. 結合テスト
  3. 受け入れテスト

PHPにはPHPUnitやPestがあり、Laravelなどでは機能テストやユニットテストを書いて品質を担保できます。特に、EC、予約、業務システムでは、決済、在庫・予約の整合性、権限による表示制御のテストが重要です。

リリースでは、サーバーを構築し、ドメインやSSLを設定します。DBを本番に反映し、メールやストレージなど外部サービスの設定も行います。

小規模なら共用レンタルサーバー、中〜大規模ならAWSなど、規模に応じた環境を選べます。

マイグレーション機能を使うと、DB変更を管理しやすくなり、本番反映の再現性も高まります。一方で、CI/CD(継続的インテグレーション・継続的デリバリー)、エラー監視、ログの整備にも工数が必要です。

納期が迫ると、テストや監視の整備は削られがちです。こうした整備を省くと、本番後の障害対応に追われ、総費用と期間が膨らみます。

ポイント

工程ごとの比率と実装の割合を見て、見積もりが要件定義やテストを軽く見ていないかを判断する目安にします。実装だけが大きい見積もりは、上流工程とテストの量を確かめ直すとよいです。

手法・土台の選択による期間の違い

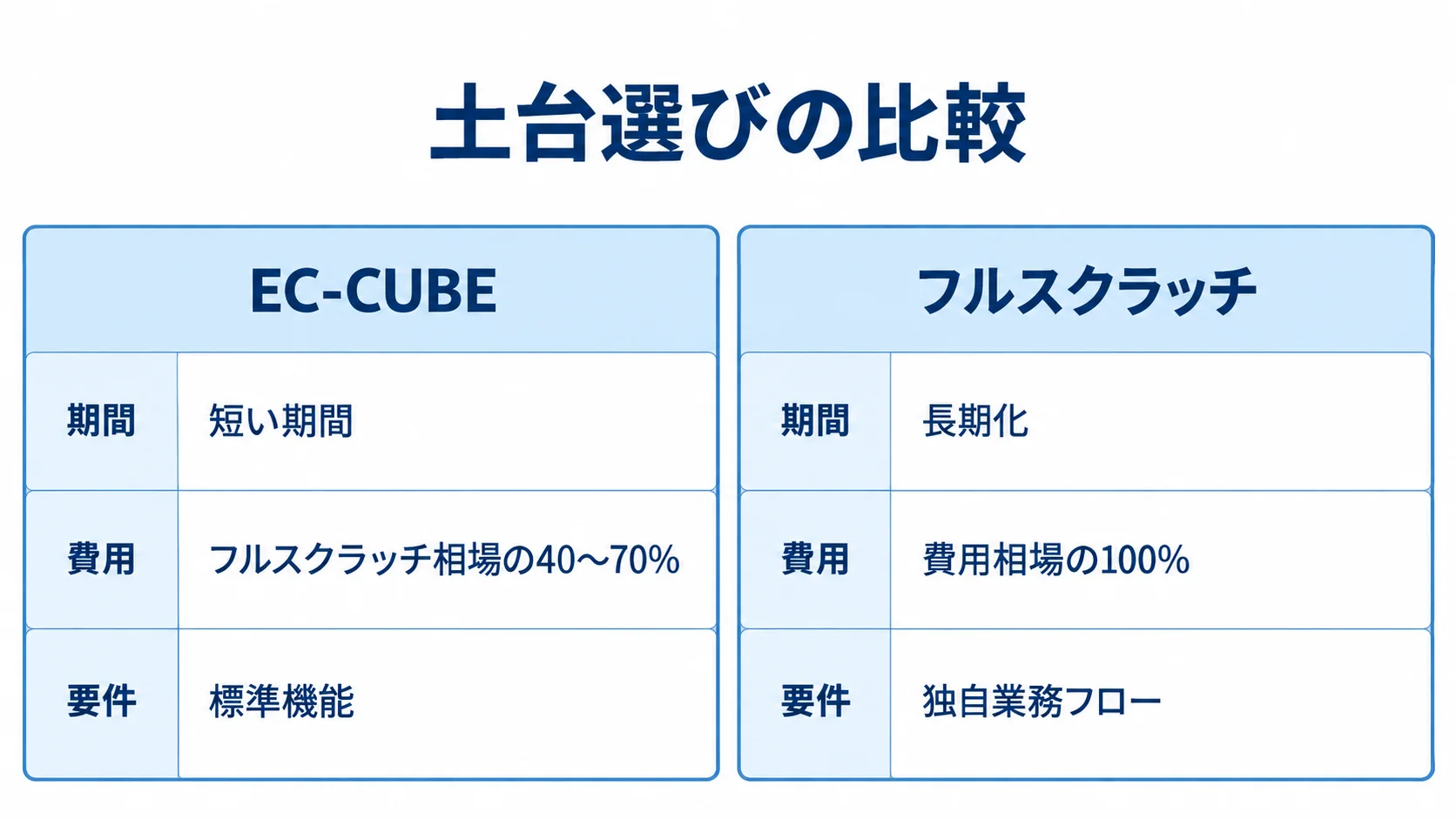

EC-CUBEとフルスクラッチを期間、費用、要件への合わせ方で比較した図。
標準機能で要件を満たせる範囲が、土台選びの分かれ目です。

同じ規模でも、土台や開発手法によって、予定の組み方と初回リリースまでの期間は大きく変わります。

  • CMS・パッケージ:WordPressやEC-CUBEを活用する方式です。
  • フルスクラッチ:Laravel、CakePHP、Symfonyなどを使い、独自に作る方式です。
  • MVP段階リリース:アジャイルの考え方で、段階的に提供する方式です。

PHPは他言語より「作らずに済ませる」選択肢が豊富です。要件に合う既存資産を土台にすれば、期間を大きく短縮できます。

方式の特徴をつかみ、案件の性質に合う組み合わせを選ぶことが、納期を縮める出発点です。

CMS/パッケージ活用とフルスクラッチの期間差

期間を大きく左右するのは、既存のCMSやパッケージを使うか、フルスクラッチで作るかです。それぞれの違いを比べていきます。

  • WordPress:コンテンツ中心のサイトや小規模Webサービスは、テーマとプラグインで数日〜数週間で立ち上げられます。
  • EC-CUBE:EC基本機能を使い、フルスクラッチ相場の40〜70%の費用と短い期間で構築できます。
  • フルスクラッチ:費用相場の100%が目安で長期化しますが、独自業務フローに完全に合わせられます。

EC-CUBEは国産でカスタマイズ性の高いパッケージで、基本機能が揃った状態から開発を始められます。商品登録、カート、受注、決済を一から作る必要がなく、独自要件の実装に工数を集中できます。

WordPressやEC-CUBEを活用できるのは、PHPエコシステムの大きな利点です。一方で、パッケージの枠組みを大きく外れると、複雑な改修によりフルスクラッチより高く、長くなる場合があります。

発注側と開発会社は、標準機能で要件の8割を満たせるかを見極めます。満たせるならパッケージ、独自性が中核ならフルスクラッチが判断の基準です。

要件定義の段階で、自社の要求がパッケージの想定範囲に収まるかを丁寧に確かめておくことが大切です。

MVP段階リリースによる期間短縮

納期短縮には、MVP(最小実用製品)から段階的にリリースする方法が有効です。

サービスの核となる最小限の機能を先に公開し、利用者の反応や運用状況を見てから機能を追加します。

会員制サイトなら、登録、ログイン、基本コンテンツの閲覧を先に公開できます。その後、お気に入りや決済を加え、レコメンドや管理機能も順次追加できます。

検証時はWordPressやプラグインで最短数日のMVPを作り、本格化時にLaravelなどで作り直す方法もあります。

PHPは段階リリースと相性がよく、要件の検証後に土台を進化させる進め方も選べます。認証はスキャフォールドで用意でき、DB構造の変更はマイグレーションで安全に管理できます。さらに、コマンドで新機能の雛形を素早く生成でき、後からの機能追加も進めやすくなります。

  • 早期検証:初回リリースを早め、価値提供や検証を始められます。
  • 初期投資:最初から作り込みすぎず、投資を抑えられます。
  • 優先順位:利用データを基に判断し、使われない機能への工数を減らせます。

効果の大きいコア機能から始めて、成果を確かめながら段階的に広げると、期間と投資のバランスを取りやすくなります。

ポイント

土台をCMSやパッケージにするか、フルスクラッチにするかで、初回リリースまでの期間は大きく変わります。要件が標準機能の想定に収まるかを基準にすると、組み合わせを選びやすくなります。

PHPの特性を活かした納期短縮策

人員を急に増やすと、連絡の負担や立ち上がりの時間が増えて、かえって逆効果になることがあります。そこで、PHPの既存資産やフレームワークを使い、品質を保ちながら工程を効率化します。

WordPress・EC-CUBE・OSSパッケージの流用

PHP開発で最も効果の大きい短縮策は、既存資産を流用して「作らずに済ませる」ことです。ゼロからの実装を減らせます。

  • WordPress:記事管理、フォーム、会員機能、SEO対応に使えます。
  • EC-CUBE:国産で拡張性が高く、商品・在庫・カート・決済・受注管理を備えます。
  • ComposerのOSS:決済、PDF、Excel、画像、全文検索、SNS連携に活用できます。

コンテンツ中心のサイトでは、WordPressのプラグインで定番機能を実現できます。数週間〜数か月分の工数を削減するケースもあります。

ネットショップでは、EC-CUBEの基本機能を活かして開発を進め、独自要件に工数を集中させられます。

Laravelなどでは、Stripe連携などの決済やPDF生成、Excel入出力をOSSパッケージで短期間に実装できます。画像処理や全文検索、SNS連携も、OSSパッケージの対象になります。

PHPはエコシステムが成熟しているため、必要な部品がすでに存在することも多く、その活用の有無で期間が変わります。

プラグインやパッケージは、実績や更新状況、脆弱性への対応を確かめてから採用します。後の保守負担を避けるためです。

フレームワークの雛形生成・認証スキャフォールド活用

フルスクラッチでは、PHPフレームワークの自動生成機能が納期短縮に役立ちます。

  • Artisan:モデル、マイグレーション、コントローラを一括生成し、CRUDの基盤を用意します。
  • 認証スキャフォールド:登録、ログイン、再設定、メール認証を構築できます。
  • Eloquent ORM・Blade:DB操作や画面の継承・部品化を支援します。
  • 管理画面パッケージ:FilamentやNovaで画面やダッシュボードを生成できます。

Artisanが定型ファイルを生成するぶん、エンジニアは業務ロジックに時間を使えます。

Laravel Breeze/Jetstreamなどの認証スキャフォールドで、ユーザー登録、ログイン、パスワードリセット、メール認証を用意できます。

Eloquent ORMを使えば、複雑なSQLを書かずにDBを操作できます。Bladeは、レイアウトの継承や部品化によって、画面を重複なく作れます。

CakePHPやSymfonyにも、同様の生成機能や成熟した環境があります。チームの習熟度に合わせて選べます。

ポイント

既存資産の流用とフレームワークの自動生成で、どこまでを作らずに済ませられるかを確かめると、納期短縮の見通しが立ちます。採用前に実績と更新状況を見ておくと、後の保守負担を避けやすくなります。

納期遅延の典型要因と対策

綿密に計画しても、遅延リスクは残ります。そこで、典型要因を把握し、契約や進捗管理に対策を組み込みます。

仕様変更・追加要望による遅延

開発中の仕様変更や追加要望は、PHP開発で多い遅延要因です。デザイン修正、予定外の外部API連携、業務ルール変更などが該当します。

PHPは素早く作れるという印象から、変更を軽い気持ちで頼まれやすい面があります。DB構造や認証・権限の変更は広範囲に影響し、実装とテストの量が増えます。

仕様変更に加え、デザインの大幅修正や外部API連携の追加にも費用が発生します。

  • 仕様変更:1件あたり5万円〜です。
  • デザイン大幅修正:3万円〜です。
  • 外部API連携の追加:10万円〜です。

変更が積み重なると、予定と予算を圧迫します。まず要件定義で、作るものと作らないものを文書で合意し、範囲を明確にしておきます。

契約には、変更管理の流れを含めておきます。具体的には、影響範囲を調べ、工数を見積もり、費用と納期への影響を合意してから実施します。

MVPやアジャイルを取り入れて段階公開すると、大きな手戻りを避けながら要望を計画的に取り込めます。変更を断るよりも、管理できる仕組みを用意することが現実的な対策です。

レガシー連携・設計不足とパートナー選定リスク

設計不足や既存システムとの連携、パートナー選定の誤りも、遅延につながります。PHP5.x系や古いCakePHP、独自フレームワークの資産が残っていることもあります。

既存資産との連携では、古いコードの解析やデータ移行に時間がかかる場合があります。設計が業務に合わないと、実装後に大規模な作り直しが必要です。

ECや業務システムでは、在庫や注文、決済、権限が複雑に関係し合います。そのため、上流設計の精度が納期を左右します。

要件定義・設計に十分な期間を取り、既存システムの構造を早い段階で調べて、連携方法を固めておきます。

PHP人材は多く、長期化時の増員や引き継ぎはしやすい一方、実績や品質には差があります。

  • 開発実績:採用するWordPress、EC-CUBE、Laravelなどの経験を確認します。
  • 保守性:将来のバージョンアップを見据えた設計を提案できるかどうか。
  • 進捗管理:タスクとクリティカルパスを一覧にして、週次で確かめます。
  • 予備期間:見積もり時に全体工数の10%程度を確保します。

複数社を比べて、採用する土台の実績が豊富で、保守性の高い設計を提案できる会社を選びます。

クリティカルパスとは、遅れると全体の納期が遅れる作業の経路です。進捗管理でこの経路を見ておくと、遅れの影響範囲を早めにつかみやすくなります。

ポイント

仕様変更は、影響範囲と費用を文書で合意してから受け入れると、遅延を抑えやすくなります。パートナーは、開発実績、保守性、進捗管理、予備期間を並べて比べると、見極めの材料がそろいます。

まとめ

PHP開発の期間は、小規模で1〜2か月、中規模で2〜6か月、大規模で4〜12か月以上が目安です。費用は、それぞれ50万〜150万円、150万〜800万円、500万〜2,000万円です。

要件定義・設計は15〜20%、実装は50〜60%、テストは15〜20%、リリースは10〜15%を目安にします。

WordPressやEC-CUBEなど既存資産が要件に合えば、開発期間を短縮できます。PHPは経験者が多く、単価を抑えやすく、引き継ぎもしやすい特徴があります。

納期を守るには、要件定義とDB設計を固め、既存資産を活用して、MVPから段階的に公開します。あわせて、変更管理ルールを契約に入れ、適切なパートナーを選び、10%程度の予備を確保します。

無理のない納期設定と遅延リスク管理が、PHP開発の成功につながります。相談時は、複数の開発会社に要件概要を示して見積もりを取りましょう。

▼全体ガイドの記事
・PHP開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
