予約アプリ開発のPoC・プロトタイプ・モックアップ開発について

予約アプリは、本開発の前にモックアップ・プロトタイプ・PoCで見た目、操作感、技術面を確かめてから作ります。先に失敗の要因を洗い出しておけば、時間と費用を節約できます。

手法ごとの違い、予約アプリで確かめたい点、費用の配分、本開発へ進む判断の順に見ていきます。

▼全体ガイドの記事
・予約アプリ開発の完全ガイド

PoC・プロトタイプ・モックアップの違いと全体像

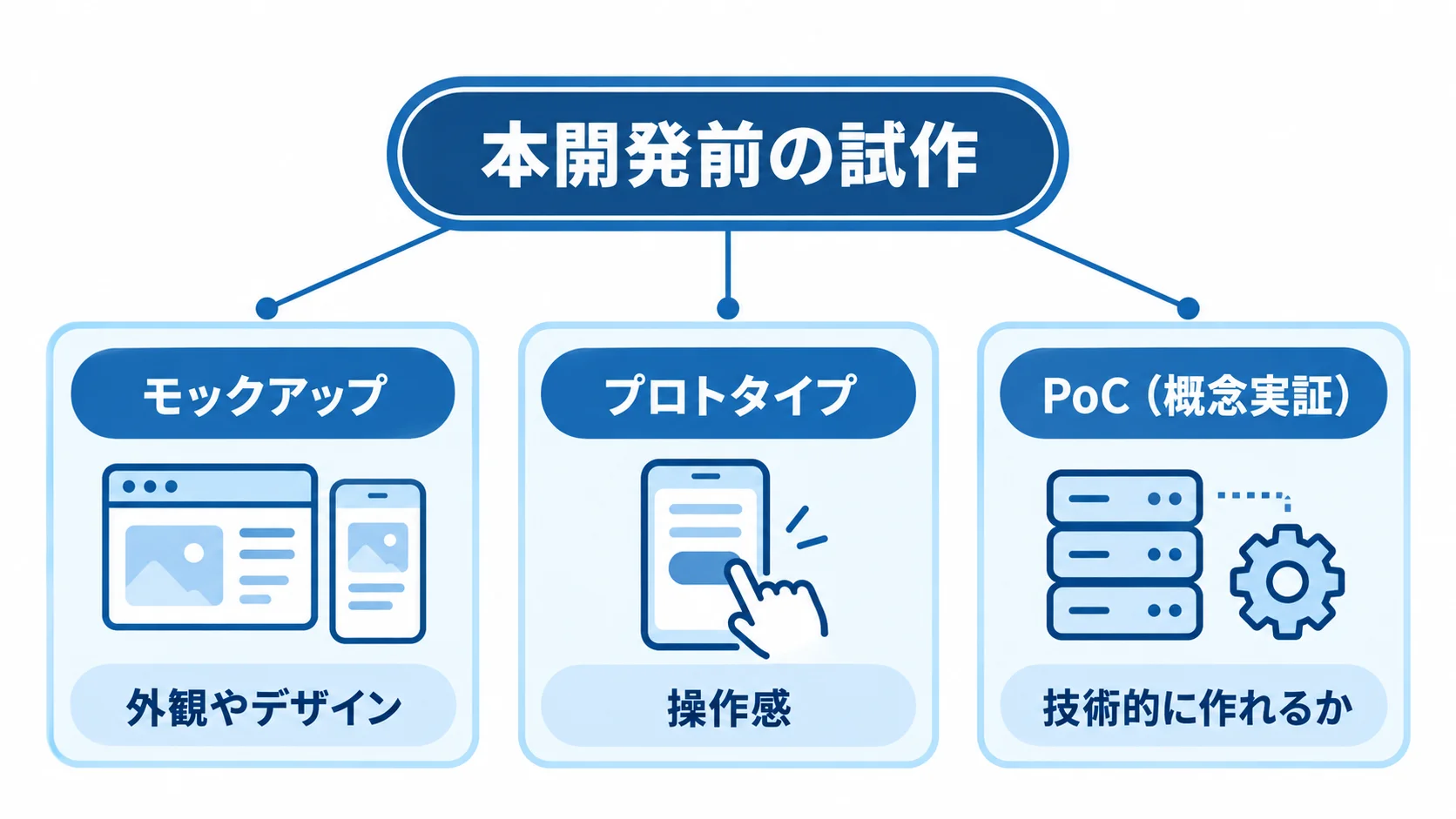

本開発前の試作を中央に置き、モックアップ、プロトタイプ、PoCとそれぞれの検証対象を注釈線で結んだ図です。
見た目、操作、技術の順に、試作で確かめる範囲が変わります。

PoC・プロトタイプ・モックアップは、本開発の前に小さく作って確かめる手法です。検証する問い、成果物、期間、費用は手法ごとに異なります。違いを押さえることが、適切な試作計画の第一歩になります。

モックアップは、外観やデザインが適切かを確かめる手法です。成果物は静的な画面デザインで、期間は約1〜2週間、費用は開発費の15〜20%程度が目安です。

プロトタイプは、操作感として使えるかを確かめる手法です。画面が遷移するデモやワイヤーフレームを作り、期間は1〜3週間、費用は開発費の35〜45%程度が目安です。

PoC(概念実証)は、技術的に作れるかを確かめる手法です。技術検証用の簡易コードを作り、期間は数日〜2週間です。ただし、複雑なPoCは最長3か月かかることがあります。費用の目安は、小規模で50万〜100万円、中規模で100万〜300万円です。

予約アプリでは、デザインや操作感の確認に加えて、技術的な実現性を確かめることが成否を分けます。たとえば、ダブルブッキングや決済失敗時のデータ不整合は、PoCで検証します。

3つの試作手法が検証するもの

試作手法は、単独で選ぶより検証したい問いに応じて組み合わせるのが一般的です。予約アプリでは、見た目、操作、技術を確かめます。それぞれの手法が検証する範囲を取り違えないことが大切です。

  • モックアップ:予約画面のデザインを関係者と共有する
  • プロトタイプ:空き枠の選択から予約確定までの操作を確かめる
  • PoC:ダブルブッキング防止や決済連携の成立を検証する

モックアップは画面の見た目を確かめるもので、動く予約アプリとは別物です。プロトタイプも操作感の検証用で、内部ロジックは簡易的か未実装の場合があります。

PoCで技術的な実現性を確認できても、分かるのは「作れる」ことまでです。一方で、ユーザーが継続して使うかは、MVPで別に検証します。

手法の違いとMVPの位置づけを理解しておくと、予約アプリの検証を効率よく進められます。

予約アプリで本開発前の試作が重要な理由

予約アプリでは、失敗が費用と信頼に直結します。とくに予約枠を押さえる機能には、複雑な例外への備えが必要です。

  • 予約の集中:複数人が同じ瞬間に同じ枠を取り合う
  • 決済の失敗:処理の途中で決済やネットワークが止まる
  • 現場の運用:会員証の読み取りやスタッフ画面を使う

排他制御や決済失敗のような例外を本開発で初めて作り込むと、設計の根幹に関わる問題が後から見つかり、大きな手戻りが発生します。

試作の段階で予約集中時の排他制御や決済失敗時のデータ整合性を確認すれば、本開発に数百万円を投じる前に技術的な不安を解消できます。

また、店舗でのデジタル会員証の読み取りや、スタッフの予約確認画面には、現場で使ってみないと分からない課題があります。試作は、こうした問題を早い段階で見つける機会になります。加えて、試作を本開発のリスクを下げる投資と位置づけることが大切です。

ポイント

迷ったときは、その試作で何を確かめたいかで手法を選びます。見た目ならモックアップ、操作感ならプロトタイプ、技術の実現性ならPoCが向いています。

予約アプリ特有の検証ポイント

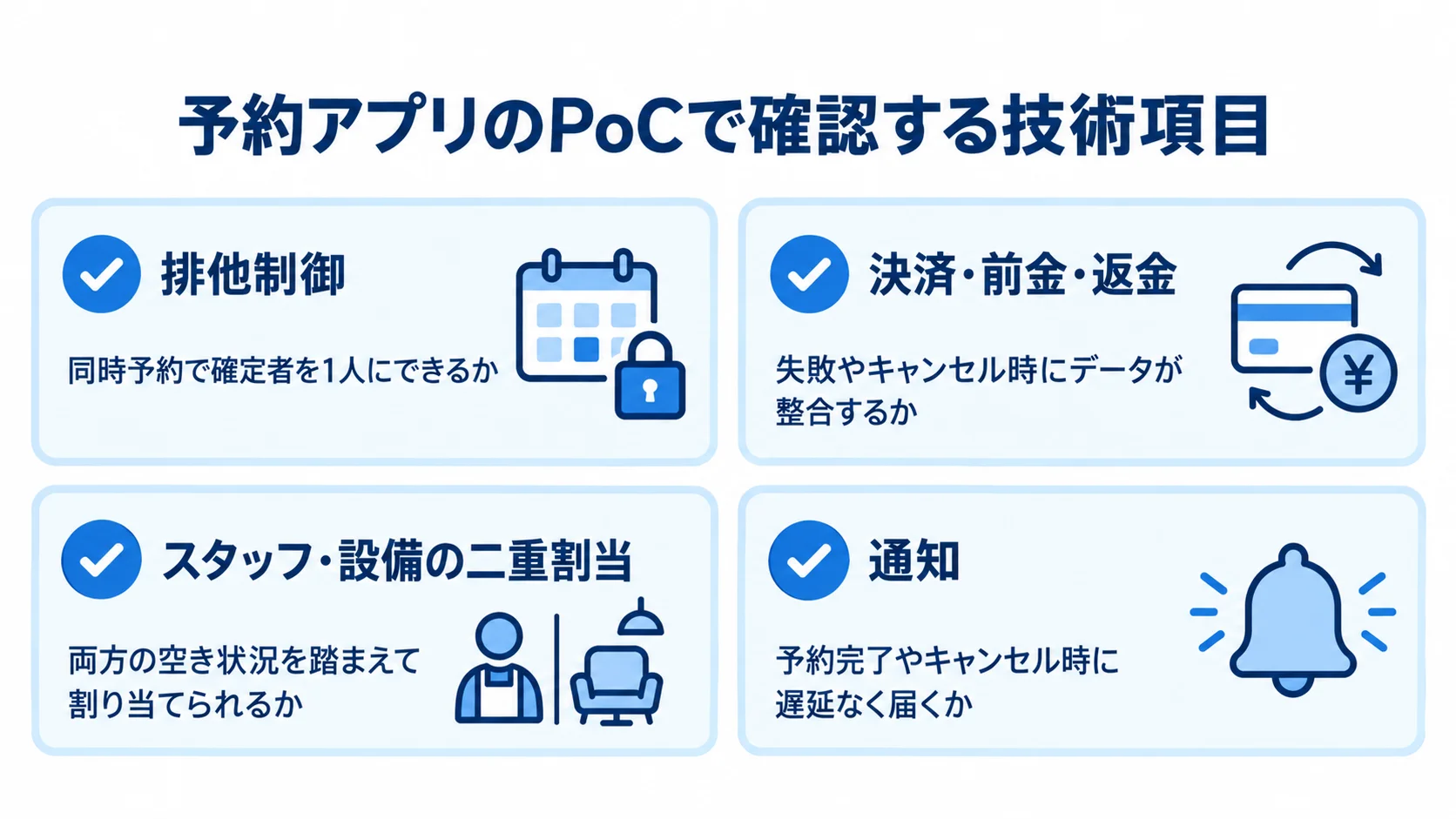

排他制御、決済・前金・返金、スタッフ・設備の二重割当、通知の4項目を示すチェックリストです。
予約データ、決済、割当、通知を並行して点検できます。

試作を始める前に、発注側と開発会社で何を検証するかを決めておきます。技術を確かめるPoCと、操作感を確かめるプロトタイプに分けると、予約アプリで確かめるべき観点が見えてきます。

PoCで検証する排他制御・決済・割当の実現性

PoC(技術検証)で最優先に確かめるのは、ダブルブッキングを防ぐ排他制御です。予約が集中する場面で、データベースを効率よく扱いながら同時アクセスを制御できるかを検証します。

  • 排他制御:同時予約で確定者を1人にできるか
  • 決済・前金・返金:失敗やキャンセル時にデータが整合するか
  • スタッフ・設備の二重割当:両方の空き状況を踏まえて割り当てられるか
  • 通知:予約完了やキャンセル時に遅延なく届くか

負荷テストでは、複数の予約リクエストを同時に送ります。確定は最終的に1人だけとなり、他の利用者には「埋まりました」と返るかを確かめます。

決済では、Stripeなどの外部決済APIと連携します。そのうえで、失敗時のロールバック(巻き戻し)やキャンセル時の自動返金によって、予約データと決済データがずれないかを確かめます。金銭処理の小さな不整合は大きなトラブルに発展するため、とくに念入りな検証が必要です。

割当の検証では、スタッフの空き状況を踏まえつつ、店舗の空き部屋や機材も考慮します。複雑な時間計算や組み合わせ予約のロジックが、破綻しないかを確かめます。

予約完了時やキャンセル時のプッシュ通知が、適切なタイミングで届くかも、PoCで検証します。加えて、技術検証を本開発の前に済ませることが、リリース後のトラブルを防ぐ最大の備えになります。

プロトタイプで検証する予約導線のUX

プロトタイプ(体験検証)で確かめたい最大の点は、空き枠の選択から予約確定までの操作性です。枠を直感的に選べるか、完了までのタップ数はどのくらいかを見ます。

  • 予約導線:空き枠から確定まで迷わず進めるか
  • 画面の分かりやすさ:利用者が操作に迷う場所はどこか
  • 通知の許可:プッシュ通知を自然に承諾できるか

操作が複雑で確認画面が多いと、利用者は面倒に感じて途中で離脱します。その結果、予約の機会を逃すおそれがあります。

複数の利用者に実際に操作してもらい、迷った場所や手が止まった場所を観察すれば、本開発の前にUI/UXの問題を洗い出せます。

サロンやクリニックでは幅広い年齢層の顧客を想定する必要があり、開発者には自明な操作でも、一般の利用者には分かりにくいことがあります。

予約から確定までの一連の流れを、数タップで完了できるかが予約完了率を高める鍵です。

ネイティブアプリでは、プッシュ通知の許可を得るタイミングも確かめます。また、会員のリピートにつながる導線も検討できます。

ポイント

迷ったときは、予約の取り合いや決済の失敗など、データの整合性に関わる点から優先して検証すると、判断がしやすくなります。

試作フェーズの進め方とコスト配分

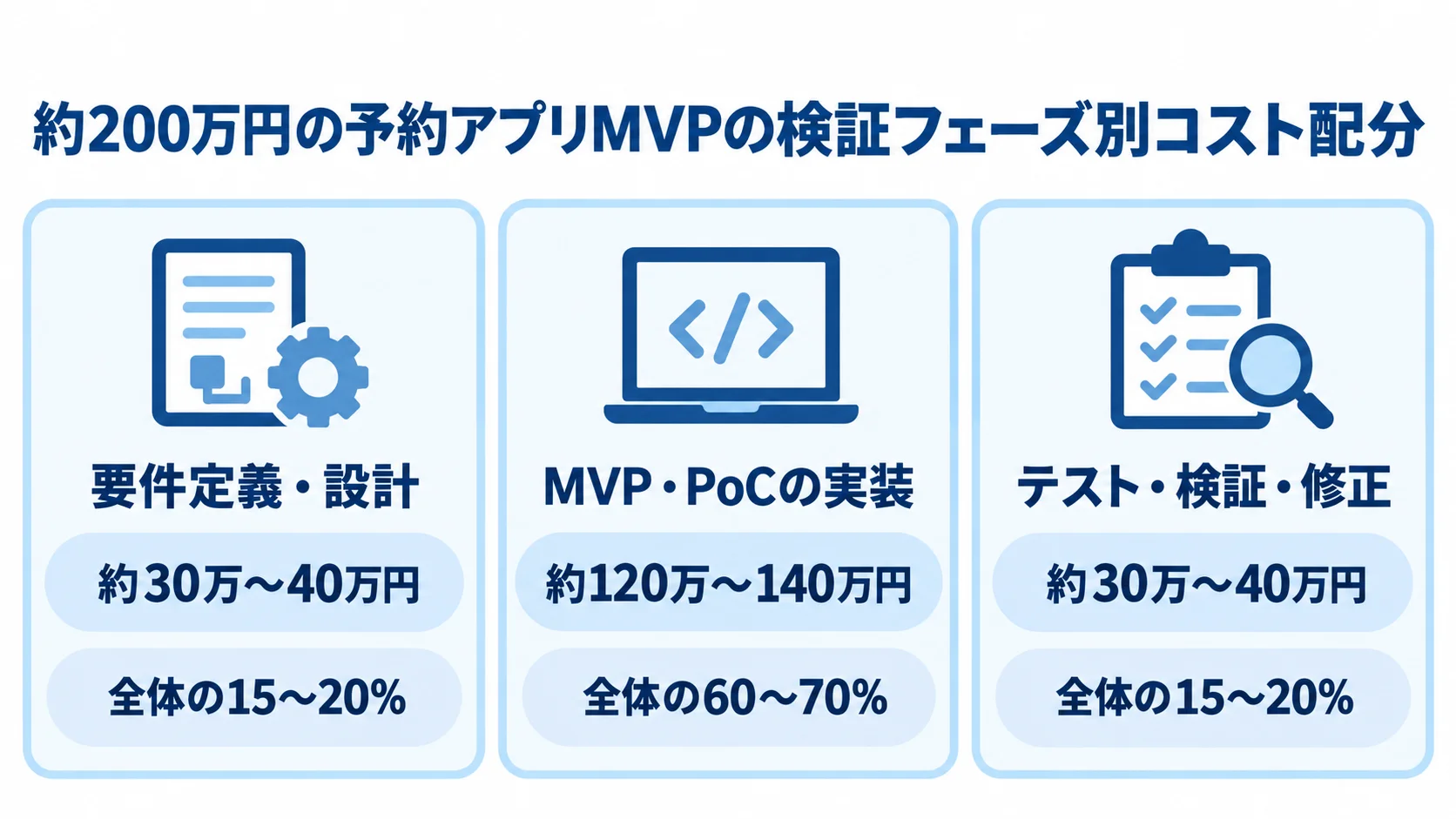

約200万円のMVP開発例について、要件定義・設計、実装、テストの費用と全体比率を3枚のパネルで示しています。
実装に最も多く配分しつつ、テストにも一定の割合を確保する例です。

試作を効率よく進めるには、検証の順序と費用の配分を先に計画しておくことが大切です。小規模な予約アプリのMVP開発を例に、費用の配分と、生成AIによる削減方法を見ていきます。

検証フェーズのコスト配分例

シンプルな予約アプリのMVPは、スクラッチ開発で200万〜400万円が相場です。ここでは、約200万円で開発と検証を行う場合の配分を示します。

  • 要件定義・設計:約30万〜40万円、全体の15〜20%
  • MVP・PoCの実装:約120万〜140万円、全体の60〜70%
  • テスト・検証・修正:約30万〜40万円、全体の15〜20%

要件定義・設計には、モックアップの作成も含まれます。検証仮説とMust(必須)機能を定め、予約画面のイメージを関係者と共有します。

実装では、予約枠の管理や排他制御、決済連携を実際に動く形にして、技術的な実現性を検証します。

テストでは、負荷テストやUATなどを行います。予約の集中や決済エラー、キャンセル処理といった異常系を確認し、本番で破綻しないかを見ます。

予約アプリは異常系の検証に価値があるため、テストの費用は十分に確保しておきます。ここを削ると、試作が動作確認だけで終わり、リスクを洗い出せません。ただし、検証の範囲は絞り込み、その範囲を深く確かめることが重要です。

生成AIで試作コストを削減する手法

生成AIを活用した開発(AI駆動開発)を使えば、試作の費用と期間を圧縮できます。たとえば、コード生成やテスト自動化、ドキュメント生成を、AIの支援を受けて進めます。

  • AIに任せる作業:予約画面のUIやデータ入出力などの定型部分
  • 人が検証する作業:排他制御や決済連携などの中核ロジック
  • 本番前の確認:生成コードのセキュリティや異常系の動作

独自機能の実装工数は、約1/3、約66%削減できるとされています。その結果、数週間で動くプロトタイプやMVPを作り、検証のサイクルを速められます。

AIでUIや基本実装の大半を素早く作れれば、人間のエンジニアは難しいロジックの検証に集中できます。そのため、数百万円かかる試作も、より少ない予算で実現できる可能性があります。

一方で、AIの生成コードはそのまま本番に使わず、セキュリティや異常系は人が必ずレビュー・検証します。専門家の確認と組み合わせて、速度と品質を両立させます。

ポイント

試作の費用を考えるときは、異常系のテストに費用を残せているかを基準にします。生成AIで実装を速めても、テストは人が検証する前提で考えます。

試作でよくある失敗と回避策

予約アプリの試作には、陥りやすい失敗があります。代表的な例と回避策を知っておけば、試作の効果を高め、無駄な投資を避けられます。

机上テストのみのリリースと運用ルールの定義不足

特に危険な失敗は、机上の動作確認だけで本番リリースに進むことです。平常時に1件ずつ予約するだけでは、ピーク時や異常系の挙動を確かめられません。

検証を怠ると、繁忙期に二重予約が発生したり、決済は完了しているのに予約が取れていなかったりする恐れがあります。

  • 負荷テスト:試作段階でピーク時を想定する
  • 異常系テスト:決済失敗や同時キャンセルを試す
  • 運用ルールの合意:例外も含めて事前に明文化する

運用ルールが曖昧なままでは、仕様変更が相次ぎ、開発期間が2〜3倍に膨らむこともあります。

キャンセル可能な期限やキャンセル待ちの受付の有無は、試作の前に決めておきます。想定される例外まで関係者で合意しておけば、後からの仕様変更を減らせます。

試作は正しいものを作るための工程です。だからこそ、前提となる運用ルールが曖昧なままでは、試作が空回りしてしまいます。

検証範囲の膨張と拡張性・ゴールの取り違え

試作でありがちなもう一つの失敗は、検証範囲を広げすぎることです。範囲を広げすぎると、ミニ本開発のようになって費用と期間が膨らみます。そこで、着手の前に確かめる問いを1つか2つに絞っておきます。

  • 問いを絞る:それ以外の機能は意図的に作らない
  • 将来を考慮する:データ構造に多店舗展開を見込む
  • 次の検証へ進む:PoC後にMVPで利用と事業性を確かめる

ダブルブッキング防止を検証するPoCの場合は、決済や指名を簡易的にして排他制御に集中できます。

また、拡張性を考えずに作った試作も、失敗のもとになります。単店舗を前提に作ると、後から多店舗化したときに、在庫やメニュー設定の違いから、ほぼ全設計を作り直すことになります。そのため、将来の展開を見据えたデータ構造を、試作の段階から意識しておくことが大切です。

最も注意したいのは、PoCの成功をゴールと勘違いすることです。PoCで確かめられるのは技術的に作れることで、事業の成功ではありません。

実現性を確認したら、MVPへ進んで、実際に継続利用されるか、予約が増えるかを検証します。この道筋は、ロードマップに含めておきます。

ポイント

試作の計画が、平常時の確認だけで終わっていないかを見直すと判断しやすくなります。運用ルールや検証範囲が曖昧なまま進めないことも大切です。

試作からMVP・本開発への移行判断

試作(PoC・プロトタイプ・モックアップ)は、ゴールではなく本開発に向けた通過点です。得た学びをMVPにつなげられるかどうかが、投資を成果に変える分かれ道になります。そこで、次に来るMVPで検証することと、本開発への投資を広げるタイミングを見ていきます。

PoC成功後にMVPで検証すべきこと

PoCで技術的実現性を確認したら、MVP(最小限の機能を備えた、実際に使える製品)を作り、利用者に使ってもらいます。

PoCは作れるかを、MVPは使われるか、事業として成り立つかを確かめるものです。予約完了率も、MVPで見たい指標です。

  • 予約完了率:利用者が予約を完了するか
  • ノーショー:リマインドで実際に減るか
  • 再来店:プッシュ通知で促されるか

空き枠の選択から確定までに離脱が多ければ、UIの改善が必要になります。また、ノーショーや再来店への効果は、実際の運用で測定します。

まず、限られた店舗やユーザーに小さくリリースして、実際の予約データを蓄積します。そのうえで、「アプリ予約でノーショーが3割減る」「会員のリピート率が上がる」といった仮説を検証します。

定量データは、本開発への投資額を判断する根拠になります。想定した効果が出なければ、本開発の前に仮説を見直します。

本開発への投資拡大のタイミング

MVPで仮説を検証できたら、本開発への投資拡大を検討します。成功基準と撤退基準は、試作やMVPに着手する前に定めておきます。

  • 成功基準:アプリ経由の予約が全予約の○%を超える
  • 効果の基準:ノーショー率が○%以下に下がる
  • 判断方法:客観的な数値を1ページの計画書にまとめる

基準を決めておけば、感覚や勢いではなく、データに基づいて投資を判断できます。

移行後は、MVPで簡易的にした決済や複雑な指名を、段階的に追加します。また、設備連動のスケジューリングや多店舗管理も、順に加えていきます。

本開発でも、全機能を一度に作るのではなく、MVPで効果を確認できた機能から優先的に投資します。そうすることで、リスクを抑えながらプロダクトを成長させられます。

試作、MVP、本開発と段階を踏む方法は、遠回りに見えても失敗が少なく、投資対効果の高い進め方です。さらに、各段階で次へ進むか立ち止まるかを判断する規律が、限られた予算を活かす鍵になります。

ポイント

本開発へ進むかは、MVPで確かめた利用と効果が、事前に決めた成功基準を満たしているかで判断します。撤退基準も、あわせて事前に決めておきます。

まとめ

予約アプリのPoC・プロトタイプ・モックアップは、手法ごとに検証できる範囲が違います。期間の目安は、モックアップが約1〜2週間、プロトタイプが1〜3週間、PoCが数日〜2週間です。

本開発の前に、PoCでダブルブッキングを防ぐ排他制御や、決済・返金の整合性を検証します。スタッフ・設備の割当や通知の到達性も、PoCで検証します。一方、予約導線はプロトタイプで確かめます。

約200万円のMVPでは、要件・設計に15〜20%、実装に60〜70%、テスト・検証に15〜20%を配分する例があります。また、生成AIで実装工数を約1/3にできるとされています。

机上テストだけでのリリースや運用ルールの不足を避けたうえで、検証範囲の膨張やPoCのゴール誤認にも注意します。何を検証するかを明確にし、MVPまで見据えて開発会社へ相談することが大切です。

▼全体ガイドの記事
・予約アプリ開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
