SNSアプリ開発の開発期間・スケジュール・納期について

SNSアプリの開発期間は、機能の規模、リアルタイム通信、同時接続数によって、4〜6か月から1年以上まで変わります。

規模が大きくなるほど、通信とインフラの設計が期間を押し上げます。開発会社選びや社内計画に使える判断軸と、無理のない納期、遅延リスクを抑える要点も示します。

▼全体ガイドの記事
・SNSアプリ開発の完全ガイド

SNSアプリの開発期間の全体像

SNSアプリの期間は、機能の複雑さ、リアルタイム通信の有無、想定ユーザー数で変わります。そのため、まず規模別の目安をつかむことが計画の出発点になります。

リアルタイム通信やUGC、大量同時接続を前提とした設計が必要なため、一般的なスマートフォンアプリより大規模になりやすい傾向があります。

期間と費用の目安は、小規模が4〜6か月・1,000万〜1,500万円、中規模が6か月〜1年・1,500万〜3,000万円です。大規模は1年以上・3,000万〜5,000万円以上が目安になります。

中規模のEC系・フードデリバリー系アプリは3〜5か月程度に収まることが多い一方、SNSは6か月〜1年かかりがちです。この差には、リアルタイム通信とスケーラビリティ設計が影響します。

機能ごとの開発費を把握しておくと、計画の精度を高められます。機能別の費用目安は、会員登録・SNSログインが30万〜80万円、プッシュ通知も30万〜80万円です。リアルタイムチャット(DM・グループ)は150万〜400万円、AI・レコメンドは200万〜800万円です。

動画投稿やライブ配信は300万〜1,000万円が相場で、チャットや配信は技術難度と工数が高い機能です。ライブ配信を内製する場合は、低遅延配信サーバ、視聴者数の急増に耐えるCDN、コメント集中を処理する仕組みが必要になります。以降では、規模別の期間・費用と、期間を左右する変数を見ていきます。

規模別の開発期間と費用の目安

規模を判断するには、搭載機能と想定ユーザー数を合わせて確認します。

  • 小規模:SNSの最小構成となるMVP(実用最小限の製品)。
  • 中規模:通知、チャット、画像/動画投稿、SNSログイン(Apple/Google連携)を備えた標準的なSNS。
  • 大規模:AIレコメンド、ライブ配信、大量同時接続を支えるインフラまで備えたSNS。

小規模は、タイムライン(フィード)、フォロー/フォロワー、プロフィール、テキスト中心の簡易メッセージを備えたMVPです。小規模のMVPは4〜6か月・1,000万〜1,500万円で、コミュニティの核を形にして、ユーザーが集まるかを検証します。

中規模は6か月〜1年・1,500万〜3,000万円です。Apple・Google連携などを含み、5〜8名のチームで進めるのが一般的です。チームの内訳は、プロジェクトマネージャー、アプリ・バックエンド・インフラの各エンジニア、デザイナーです。

大規模は1年以上・3,000万〜5,000万円以上が目安です。数万〜数十万人の同時接続をさばくインフラなどが伴うため、期間も費用も大きくなります。

これらの期間と費用は初期概算で、正確な期間と費用は要件定義を経て確定します。一般的なBtoCアプリの大規模開発は6か月〜1年で収まるケースが多く、SNSは1年以上に伸びやすい傾向です。

SNSの期間が伸びやすいのは、通信のステートフル性とスケーラビリティ設計が、設計・実装・テストの各工程を押し上げるためです。

開発期間を左右する5つの変数

中規模でも、開発期間が6か月で終わる場合と1年かかる場合があります。その差を生む変数は、見積もりの段階で確かめておく必要があります。

  • 通信機能:チャットや配信コメントをどこまで作り込むかで工数が変わる。
  • 同時接続数:数百人規模か数万〜数十万人規模かで、設計の難度が変わる。
  • モデレーション:通報、ブロック、NGワード、AI検出のどこまでを備えるかで工数が左右される。
  • 対応OS:iOSとAndroidを別々のネイティブ開発で作ると工数は1.5〜2倍。FlutterやReact Nativeも選択肢になる。
  • 依頼先単価:依頼先が違えば、同じ要件でも見積もりに2〜3倍の差が出る。

WebSocketを使う工数は、機能範囲によって数倍変わります。テキストのみにするか、グループチャット、既読、タイピング表示、オンライン同期、配信コメントまで作るかで、差が生まれます。

専用チャットSDK(Sendbird・Stream・Agora)を使えば、通信領域の開発工数を30〜50%削減できます。

ローンチ時に数百人を想定する場合と、将来は数万〜数十万人を想定する場合とでは、インフラ設計の難度が異なります。スケーラビリティは初期設計から織り込む必要があり、SNSアプリで期間を最も大きく変える要因です。

人月単価は、大手SIerが120万〜200万円、中堅開発会社が80万〜160万円、オフショアが40万〜80万円です。この5つの変数を見積もりの段階で洗い出しておけば、遅延の防止につながります。

ポイント

期間の見積もりを比べるときは、搭載機能と想定ユーザー数で規模をそろえ、5つの変数の前提も揃えて見ます。規模の目安から大きく外れる見積もりは、前提の食い違いが原因のことがあります。

工程別スケジュールと期間配分

中規模SNS開発の4工程と、それぞれの全体に占める期間配分を示す図。
開発・実装が最大の配分ですが、設計とテストにも時間を確保する構成です。

期間が妥当かを判断するには、全工程を分けて配分を見ることが大切です。ここでは、開発期間が約8か月の中規模SNSを例に確認します。

  • 要件定義・企画:全体の約10〜15%。
  • 設計:全体の約10〜20%。
  • 開発・実装:全体の約40〜60%。
  • テスト・品質管理:全体の約10〜20%。

配分の枠組みは、一般的なBtoCアプリとよく似ています。SNSでは、設計に通信と拡張性の設計が加わり、テストでも大量同時接続に向けた負荷・ストレステストが必要になります。

設計とテストは、SNSでは中身が重くなる2工程です。そのため、配分比率は、各社の見積もりスケジュールが妥当かを判断する材料になります。

実装が全体の7割を占め、設計とテストがそれぞれ1割未満という見積もりは、通信設計や負荷テストを軽く見ている可能性があります。そのまま進むと、ローンチ後の大量アクセスでサービスが停止するリスクがあります。

要件定義・企画/設計フェーズ(約2.5〜3か月・20〜35%)

約8か月のプロジェクトなら、要件定義・企画には約1〜1.5か月(10〜15%)を割り当てます。

  • 配信モデル:誰が誰に何を届けるか。
  • 接続数と収益:同時接続数、広告・課金・サブスクリプション。
  • UGC機能:必要なユーザー生成コンテンツ機能の範囲。

SNSはネットワーク効果に依存し、ユーザーが少ないと価値が出にくいプロダクトです。そのため、「どんなコミュニティを、どんなコンテンツで、どう活性化するか」を、発注側と開発会社で明確にしておく必要があります。

特に、コア体験が曖昧なまま開発を始めると、リリース後に投稿やログインが行われないという失敗につながります。

設計には約1.5か月前後(10〜20%)を割り当て、画面UXに加えて、WebSocketなどの通信アーキテクチャと大量同時接続向けの拡張性を設計します。通信のスケール構成は後から付け足すことが極めて難しいため、将来の同時接続規模を見据えて構成を決めることが、プロジェクトの成否を左右します。

要件定義書、機能一覧、優先順位表に加えて、自前WebSocket・チャットSDK・SaaSの方式選定書を作ります。

開発・実装フェーズ(約3.5〜4.5か月・40〜60%)

開発・実装に約3.5〜4.5か月(40〜60%)を割り当て、画面、サーバ側API、インフラを並行して作ります。

  • フロントエンド:タイムライン、投稿、チャット、プロフィール、通知画面。
  • バックエンド:通信サーバ、通知基盤、投稿・フォロー等のAPI、フィード生成。
  • インフラ:大量同時接続向けサーバ構成、データベース設計、画像・動画ストレージ、CDN。

タイムラインの無限スクロールやリアルタイム更新では、性能と使いやすさを両立させることが難しくなります。フィード生成では、フォロー中のユーザーの投稿をどう集約し、並べ替えるかを実装します。

期間を縮めるには、APIのレスポンス仕様(型)を先に確定させ、バックエンドの完成を待たずにモックデータでアプリを作る並行開発が有効です。

投稿カード、アバター、いいねボタンなどのUI部品を再利用すれば、画面実装の工数を抑えられます。この工程は全体の半分前後を占めるため、開発の生産性がプロジェクト全体の期間を左右します。

テスト・品質管理フェーズ(約1〜1.5か月・10〜20%)

テスト・品質管理には約1〜1.5か月(10〜20%)を割り当て、単体、結合、システムの各テストを順に行います。SNSではリアルタイム通信と大量アクセスを想定した負荷・ストレステストが特に重要です。

  • 接続シナリオ:同時接続1,000人、5,000人、1万人を段階的に試す。
  • 処理の確認:投稿集中時の処理能力、メッセージの遅延や欠落を調べる。
  • ストレステスト:想定最大同時接続数の1.5〜2倍の負荷をかける。

人気投稿の拡散やキャンペーン時の集中にも耐えられるかを、事前に確かめておきます。負荷テストは準備と実行に時間がかかるため、日程に余裕を持たせる必要があります。

テスト工数を10%未満で見積もる場合は注意が必要です。iOSとAndroidの両方を開発すると、端末とOSの組み合わせが増えるからです。その場合、テスト工数は約2倍になります。

通信不具合やデータ漏洩の影響も踏まえると、テストの比率は15〜25%が安全圏です。

UGCアプリでは、App Storeの審査上、通報・ブロック機能が必須です。そのため、これらの検証もリリース前に済ませておきます。

ポイント

工程配分は、開発・実装が全体の40〜60%に収まるかを基準にします。設計とテストがそれぞれ1割未満なら、通信設計や負荷テストが軽く扱われている恐れがあります。

SNSアプリ特有の期間変動要因

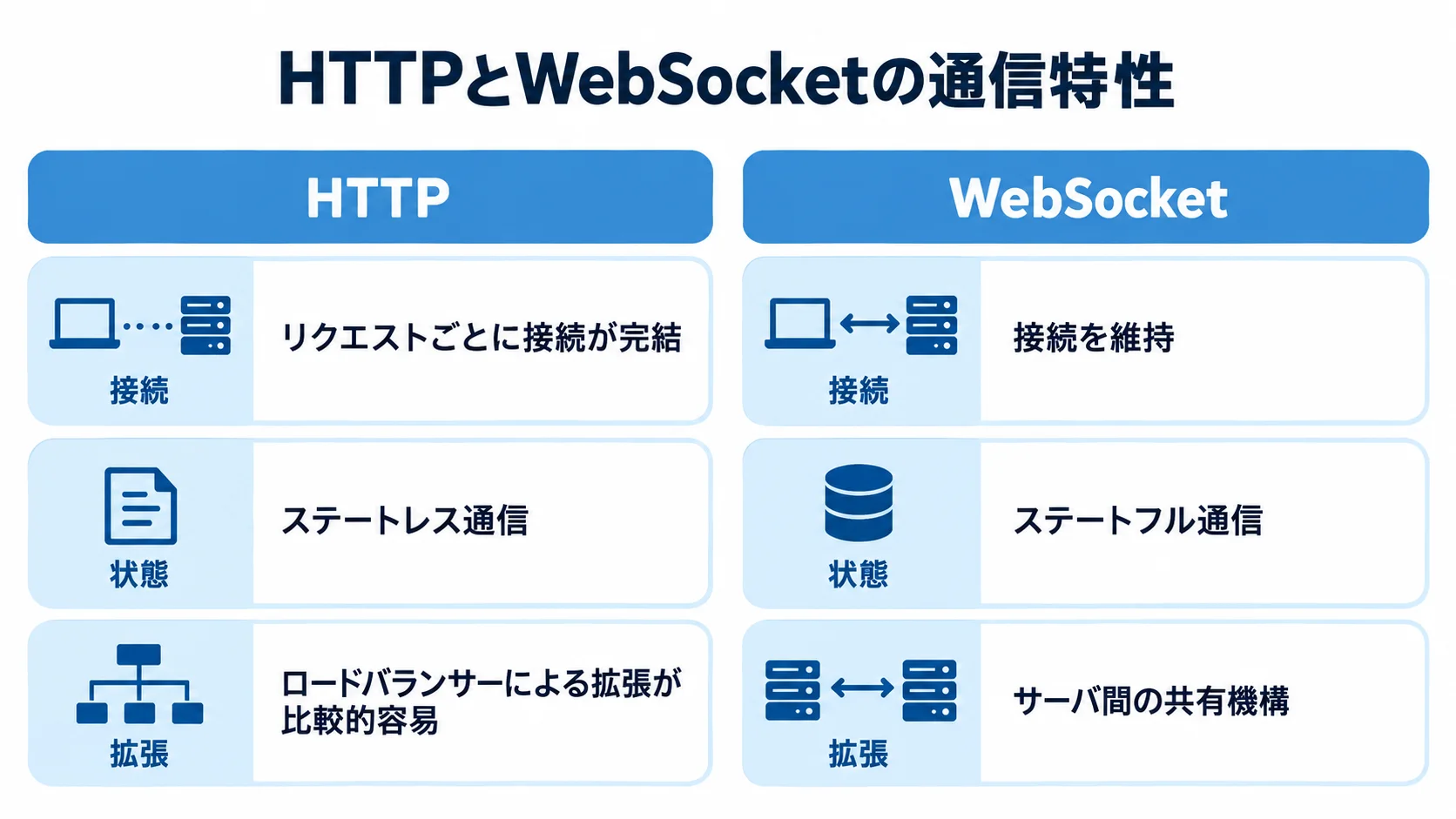

HTTPとWebSocketを接続、状態、拡張の3つの観点で比べた図。
接続を維持する方式では、サーバを増やす設計にも共有機構が関わります。

SNSの期間が一般的なBtoCアプリより読みにくいのは、リアルタイム通信と大量同時接続が中心となるためです。

この2要因は見積もりで見落としやすく、後から対応すると大規模改修につながります。そのため、設計段階で織り込むことが納期の見通しを左右します。

リアルタイム通信(WebSocket)のステートフル性

WebSocketのステートフル性は、SNSアプリの期間を左右する特有の要因です。通信方式の違いを押さえると、設計の難しさが分かります。

  • HTTP:リクエストごとに接続が完結するステートレス通信で、ロードバランサーによる拡張が比較的容易。
  • WebSocket:チャット、配信コメント、タイムライン更新で接続を維持するステートフル通信。

WebSocketは接続先サーバに状態が紐づきます。そのため、サーバを増やすだけでは、別サーバのユーザー間でメッセージが届かない場合があります。

たとえば、ユーザーAがサーバ1、ユーザーBがサーバ2につながるとき、Aのメッセージを届けるにはサーバ間の共有機構が必要です。

既読表示、オンライン状態の同期、入力中表示もこの接続上で動くため、内製すると設計・実装・デバッグの工数が膨らみます。一方で、チャットSDKやWebSocket SaaSの利用は、期間を縮める選択肢になります。

大量同時接続を見据えたスケーラビリティ設計

大量同時接続に向けた設計は、SNSにおける最大の期間変動要因です。WebSocketはステートフルなため、規模が拡大すると専用の構成が必要になります。

  • メッセージング基盤:Redis PubSub、Apache Kafka、NATS JetStreamなど。
  • 自動スケーリング:AWS Auto ScalingやKubernetes(GKE)など。
  • 負荷検証:想定規模の接続で、コメント集中時の処理を確かめる。

メッセージング基盤は、複数のWebSocketサーバ間でメッセージを橋渡ししますが、実装とクラスタ管理が複雑になります。その複雑さは、開発とテストの工数を押し上げます。

こうした設計は、初期段階から組み込んでおくことが大切です。ローンチ時にHTTPポーリングで済ませ、後からWebSocketへ切り替えると、通信方式の根本変更と大規模改修が避けられません。

検証に必要な期間も、テスト工程を増やす要因です。具体的には、負荷テストで想定最大同時接続の1.5〜2倍を試し、1,000人・5,000人・1万人の接続でコメント集中時の処理を検証します。初期は、AWS IVSなどの外部サービスやSaaSを使う方法もあります。

ユーザーの成長に合わせて自社インフラを段階拡張すれば、期間とコストの両面で合理的です。

ポイント

WebSocketのステートフル性と大量同時接続への設計は、見積もりで見落とされやすい項目です。設計段階で扱われているかを、各社の見積もりを比べる材料にします。

納期を短縮する具体的な方法

人を急に増やすと連絡の負担が増え、立ち上がりに時間がかかって、かえって逆効果になる場合があります。

納期を縮めるうえでは、工数の大きい通信やインフラを自前で作らずに済ませることが重要です。リアルタイム通信・同時接続・UGCを前提とする開発でも、品質を保ったまま期間を縮める手立てがあります。

チャットSDK・WebSocket SaaSの活用

第一の手法は、チャットSDKやWebSocket SaaSの活用です。特に効果が大きく、通信機能を内製する工数を抑えられます。

  • チャットSDK:Sendbird、Stream、Agoraなど。
  • 試作:Firebaseでチャットや通知を約2日で実装した事例があり、コア体験を早く検証できる。
  • WebSocket SaaS:Pusherなどに接続管理やスケーリングを任せる。

自前でWebSocketサーバを組む場合、接続状態の制御やスケールアウト構成に膨大な工数がかかります。

専用SDKには既読、入力中表示、グループチャット、通知連携などが含まれています。そのため、通信領域の開発工数を30〜50%削減できます。

本格運用の段階でも、Pusherなどを使えば接続管理や拡張をサービス側に任せられ、短期間で実装できます。

従量課金が発生するため、規模が大きくなったときの費用には注意が必要です。たとえばStream Chatは、同時接続が500を超えると、1接続あたり0.79〜0.99ドルの超過料金が発生します。

初期はSDKやSaaSで立ち上げます。そのうえで、ユーザー規模が増えて費用面の優位性が逆転した段階で、自社インフラへの移行を検討します。

クロスプラットフォーム化とマネージドサービスによる段階拡張

第二の手法は、クロスプラットフォーム化です。マネージドサービスと組み合わせることで、初期の開発範囲も抑えられます。

  • クロスプラットフォーム:FlutterやReact Nativeで両OSに対応する。
  • マネージドサービス:FirebaseやAWS IVSで初期構築を減らす。
  • 段階拡張:利用増加後にRedis PubSubやKafkaへ移行する。

多くのSNSは、iOSとAndroidへ同時に展開します。別々にネイティブ開発すると工数は1.5〜2倍になりますが、共通コードで作れば費用と期間を30〜40%削減できます。

タイムライン、チャット、プロフィールは、高度なOS固有の機能を必要としないことが多いため、クロスプラットフォームと相性がよい部分です。

第三の手法は、マネージドサービスによる段階拡張です。初期から通信・配信基盤をフルスクラッチで作ると、期間が延びます。

たとえば、Firebaseは認証・DB・通知に、AWS IVSは配信に使えます。BaaS(Backend as a Service)を使えば自前構築を減らせ、バックエンド・インフラの工数を数週間〜数か月短縮できます。その分、早く市場に出して反応を確かめることに集中できます。

利用者や接続数が増えて従量課金が自社運用費を上回ったら、自社構成へ段階的に移行します。

まず小さく早く出し、成長に合わせて段階的に拡張します。フルスペックのインフラを最初から作り込まないことが、納期の短縮と投資リスクの低減につながります。

ポイント

納期を縮める手段は、通信やインフラを自前で作るか、SDKやSaaSに任せるかで分かれます。従量課金の費用は規模が大きくなると増えるため、見積もりに含めておきます。

納期遅延の典型要因と対策

スコープ膨張、ストア審査リジェクト、進捗管理の遅れと、それぞれの備えを示す3枚のカード。
範囲の合意、早めの審査申請、予備期間が遅れへの備えになります。

綿密に計画しても、遅延リスクは残ります。そこで、要因を把握し、対策を契約や進捗管理に組み込んでおきます。

SNSでは、UGC追加による範囲の拡大と審査の差し戻しが特に起きやすく、計画の初期から備えておくことが欠かせません。進捗管理の遅れを含めて、各対策を見ていきます。

スコープ膨張とUGC機能の追加要望

開発範囲が膨らむことによる手戻りは、代表的な遅延要因です。SNSでは、途中でUGC機能の追加要望が出やすくなります。

  • 投稿機能:テキスト投稿に動画やライブ配信を求める要望。
  • 交流機能:DMにスタンプやリアクションを求める要望。
  • 表示機能:タイムラインにストーリーズを求める要望。

人気SNSの機能を真似したいという要望を放置すると、通信や配信などの重い機能が積み上がり、当初の期間を超えてしまいます。

そこで、要件定義書に初回リリースで作る範囲と除外する項目を明記します。MVPでは、タイムライン、フォロー、テキスト投稿、簡易チャットに絞ります。

動画・ライブ配信・AIレコメンドは、フェーズ2以降に回す方法もあります。

仕様変更(Change Request)は、影響調査、工数・費用の見積もり、承認、実施の順で進めます。口頭での追加要望による予算や納期の超過を防ぐため、この手順を契約で合意しておきます。

MoSCoW法で、Must(必須)・Should(推奨)・Could(任意)に優先順位を分け、Mustに絞って初回リリースします。

ストア審査リジェクトとモデレーション要件

UGCを扱うSNSでは、アプリストアの審査で差し戻されることが遅延の要因になります。Appleの審査は通常1〜3日です。

  • 通報:不適切コンテンツを報告できる機能。
  • ブロック:迷惑なユーザーを遮断する機能。
  • フィルタリングと窓口:不適切投稿を除き、対応窓口を設ける。

App Storeガイドライン1.2(ユーザー生成コンテンツ)では、これらの機能が必須要件とされています。不足していると、機能が完成していても審査に落ち、修正と再申請に数日から数週間かかる場合があります。

誹謗中傷や炎上、不適切投稿のリスクがあるため、モデレーションはリリースに欠かせません。初期からAppleとGoogleの審査に詳しい技術者が関わり、モデレーションの範囲を要件として定めておきます。

後から追加すると、投稿データの流れ全体に手を入れることになり、大きな手戻りになります。

審査の往復を見込んで、リリース希望日の少なくとも2週間前には申請できるよう、バッファを設けます。

進捗管理の甘さとバッファ確保

リアルタイム通信や負荷テストは、実施するまで所要期間を読みにくい工程です。そのため、楽観的な計画は破綻しやすくなります。

  • 進捗の表示:ガントチャートやJIRAでクリティカルパスを示す。
  • 定期報告:週次・隔週で進捗を共有する。
  • バッファ:全体工数の10〜15%程度を予備期間にする。
  • 意思決定:発注側がレビューや仕様判断を早く行う。

アジャイルでは、スプリントごとに完成した機能を実機で確かめ、動くものを基準に進捗を把握します。

通信のスケールアウトや負荷テストは、クリティカルパスに入りやすい作業です。そのため、遅れの兆候を監視し、早い段階で人員を再配分します。

バッファがないと、負荷テストや審査の小さな想定外で全体の計画が崩れてしまいます。そこで、契約に遅延時の取り決めを設け、開発会社にも納期を守る動機を持たせます。

仕様判断が遅れると、タイムラインUXやチャット仕様を待つ時間が生まれ、実質的な期間が伸びてしまいます。

ポイント

範囲の膨張と審査の差し戻しを、計画の初期に備えておきます。全体工数の10〜15%程度の予備期間は、想定外の小さな遅れを受け止める役割を持ちます。

まとめ

SNSアプリの期間目安は、小規模(タイムライン・フォロー・簡易メッセージのMVP)が4〜6か月・1,000万〜1,500万円です。中規模(プッシュ通知・リアルタイムチャット・画像/動画投稿)は6か月〜1年・1,500万〜3,000万円、大規模は1年以上・3,000万〜5,000万円以上です。規模が大きくなるほど、リアルタイム通信や同時接続設計の影響が増します。

工程配分は、要件定義・企画10〜15%、設計10〜20%、開発・実装40〜60%、テスト10〜20%が目安です。設計には通信とスケーラビリティを、テストには大量同時接続向けの負荷試験を含め、見積もりの妥当性を確かめます。

通信のステートフル性と大量接続への設計は後付けが難しいため、初期設計から織り込みます。納期短縮には、チャットSDKやWebSocket SaaSを使い、通信工数を30〜50%削減する方法があります。

クロスプラットフォーム化やマネージドサービスで初期工数を抑え、変更管理と審査要件の先行整理で遅延を防ぎます。コア機能に絞ったMVPを早くリリースし、ネットワーク効果を見ながら段階的に投資を拡大します。具体的なスケジュールの相談は、複数の開発会社に要件概要を提示して見積もりを取ることから始めます。

▼全体ガイドの記事
・SNSアプリ開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
