ライブ配信アプリの開発をベンダーに発注しようとするとき、多くの担当者が頭を抱えるのが「RFP(提案依頼書)や要件定義書に、いったい何をどう書けばよいのか」という問題です。ライブ配信アプリは、一般的な業務システムと違い、「同時に何人が視聴しても遅延が何秒以内」「配信が止まる確率は何%以下」といった、数値で定義しなければ品質を担保できない非機能要件が成否を分けます。ここを曖昧なまま発注すると、リリース後に「思っていた品質ではない」というトラブルになり、検収でもめる事態を招きます。
本記事は、ライブ配信アプリのRFP・要件定義書・提案依頼書に盛り込むべき項目を、発注側の実務視点で具体的に解説する「要件定義特化」の解説です。同時接続数・遅延・エラー率をSLA(サービス品質保証)や検収条件にどう落とし込むか、負荷テスト要件の書き方、配信モデルや収益構造の伝え方、そして見落としがちな「ソースコードの著作権帰属」「インフラアカウントの所有権」「ベンダーロックイン回避」という契約上の要件まで踏み込みます。読み終えるころには、ベンダーに正しく伝わり、後のトラブルを防ぐRFPの骨格が描けるはずです。なお、ライブ配信アプリ開発の全体像をまだ把握していない方は、まずライブ配信アプリ開発の完全ガイドから読むことをおすすめします。
非機能要件をSLA・検収条件に落とし込む

ライブ配信アプリのRFPで、もっとも重要かつ多くの発注者が書ききれないのが非機能要件です。機能要件(何ができるか)は比較的書きやすいのですが、ライブ配信の品質は「どれだけの規模で、どれだけ快適に動くか」という非機能要件で決まります。ここを数値で定義しないと、ベンダーは品質の目標を持てず、検収でも「動いているかどうか」しか確認できなくなります。
同時接続数・遅延・エラー率を数値で定義する
ライブ配信アプリの非機能要件は、最低でも次の3つを数値で定義すべきです。第一に同時接続数で、「ピーク時に同時◯,◯◯◯人の視聴に耐える」と明記します。第二に遅延で、「配信から視聴までの遅延を◯秒以内」と定めます。双方向なら2秒以内、視聴専用なら数秒〜十数秒など、配信モデルに応じた目標値を設定します。第三にエラー率で、「配信の中断・接続失敗の発生率を◯%未満」と定義します。

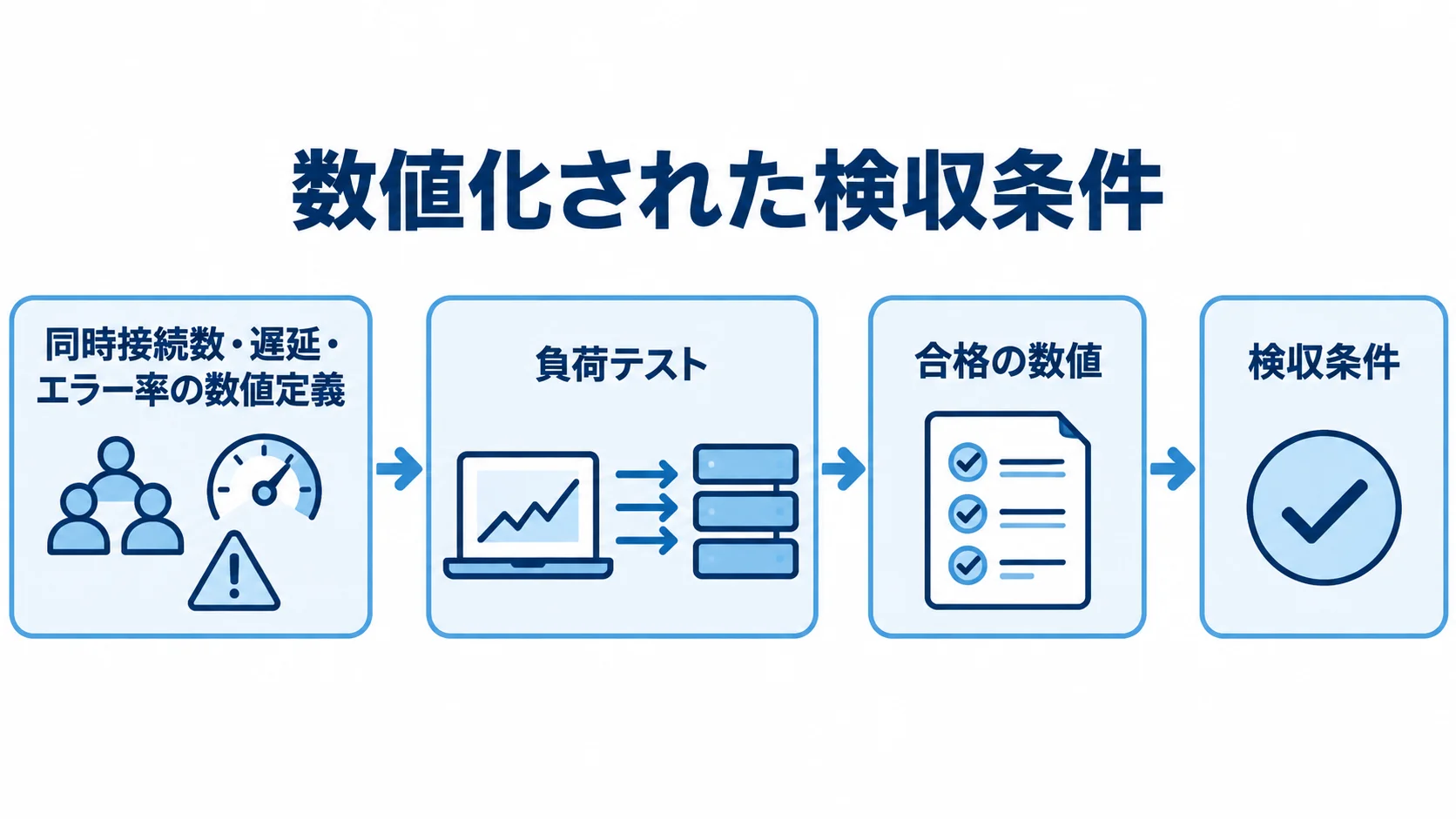

これらの数値があって初めて、検収条件を「同時接続◯人の負荷をかけた状態で、遅延◯秒以下・エラー率◯%未満を満たせば合格」と客観的に定義できます。曖昧な「快適に動くこと」では、検収時に発注側とベンダーの主観がぶつかり、トラブルになります。数値化された検収条件は、発注側にとっては品質の保証であり、ベンダーにとっては達成すべき明確なゴールになります。この数値設定は、自社の事業計画(想定ユーザー数・成長見込み)から逆算して決めることが大切です。
負荷テスト要件を検収条件に明記する
ライブ配信アプリで頻発するトラブルが、リリース初日のアクセス集中で配信が止まる「炎上」です。これを防ぐには、RFPに負荷テスト(高負荷を意図的にかけて耐久性を検証するテスト)を必須要件として明記し、その合格基準を検収条件に組み込むことが不可欠です。「想定ピークの1.5〜2倍の同時接続を再現した負荷テストで、遅延とエラー率が目標値を満たすこと」を検収の条件とすれば、リリース前に弱点を発見できます。
負荷テストの要件には、テストのシナリオ(配信開始時の集中、投げ銭の同時多発など)、計測する指標、テスト環境の条件まで具体的に書くことが望ましいです。負荷テストを「やる・やらない」をベンダー任せにすると、コスト削減のために省かれ、本番で初めて限界が露呈します。前述のDeNAのPocochaが配信インフラを冗長化したのも、こうした高負荷時の単一障害点リスクを排するためです(出典:DeNA技術ブログ)。負荷テスト要件は、ライブ配信アプリのRFPで絶対に外せない項目です。どんな機能をテスト対象にすべきかは『ライブ配信アプリの必要機能や標準機能の一覧について』も参考になります。
配信モデル・収益構造・安全要件の伝え方

非機能要件と並んで、RFPで明確に伝えるべきなのが「どんな配信サービスを作りたいか」のビジネス要件です。配信モデル、収益構造、安全・法令対応の3つを過不足なく伝えることで、ベンダーは適切な技術選定と見積りができます。ここが曖昧だと、見積りが大きくブレたり、後から要件が膨らんで追加費用が発生したりします。
配信モデルと収益構造を明確に記述する
配信モデルは、技術選定とコストを根本から左右します。RFPには「音声配信か映像配信か」「配信者と視聴者が双方向にやり取りするのか、一方向の視聴が中心か」「1配信あたりの想定視聴者数」を明記します。たとえば双方向の少人数セッションが中心ならWebRTCベースの設計になり、一人の配信を大勢が視聴するならCDN配信を前提とした設計になります。前述のImageFluxの事例のように、役割によってWebRTCとHLSを使い分けるハイブリッド構成が必要かどうかも、配信モデルから決まります(出典:ImageFlux技術資料)。
収益構造も明記が必須です。投げ銭(ギフティング)型か、月額課金のサブスク型か、その併用か。投げ銭ならギフトの種類・価格設計・収益分配の仕組み、サブスクなら課金プランと継続管理の要件が変わります。アプリ内課金を使う場合はストア手数料(最大30%程度)が収益計算に影響することも共有します。収益構造を明確にすることで、ベンダーは決済・分配・管理画面の要件を正しく見積もれます。収益モデルは事業の根幹なので、RFPの早い段階で固めておくべきです。
モデレーション・年齢確認など安全・法令要件を盛り込む
不特定多数が交流するライブ配信アプリでは、安全・法令対応を要件に盛り込まないと、リリース後のトラブルやストア審査の却下につながります。RFPには、不適切コンテンツのモデレーション方針(AIによる自動検知と人力目視の組み合わせ)、通報・ブロック機能、そしてサービスの性質によっては年齢確認の仕組みを明記します。とくに出会いの要素を含む場合は、インターネット異性紹介事業の規制(年齢確認の義務など)への準拠が求められ、公的書類の確認やクレジットカード等による年齢確認の実装が必要になります(出典:規制法解説)。

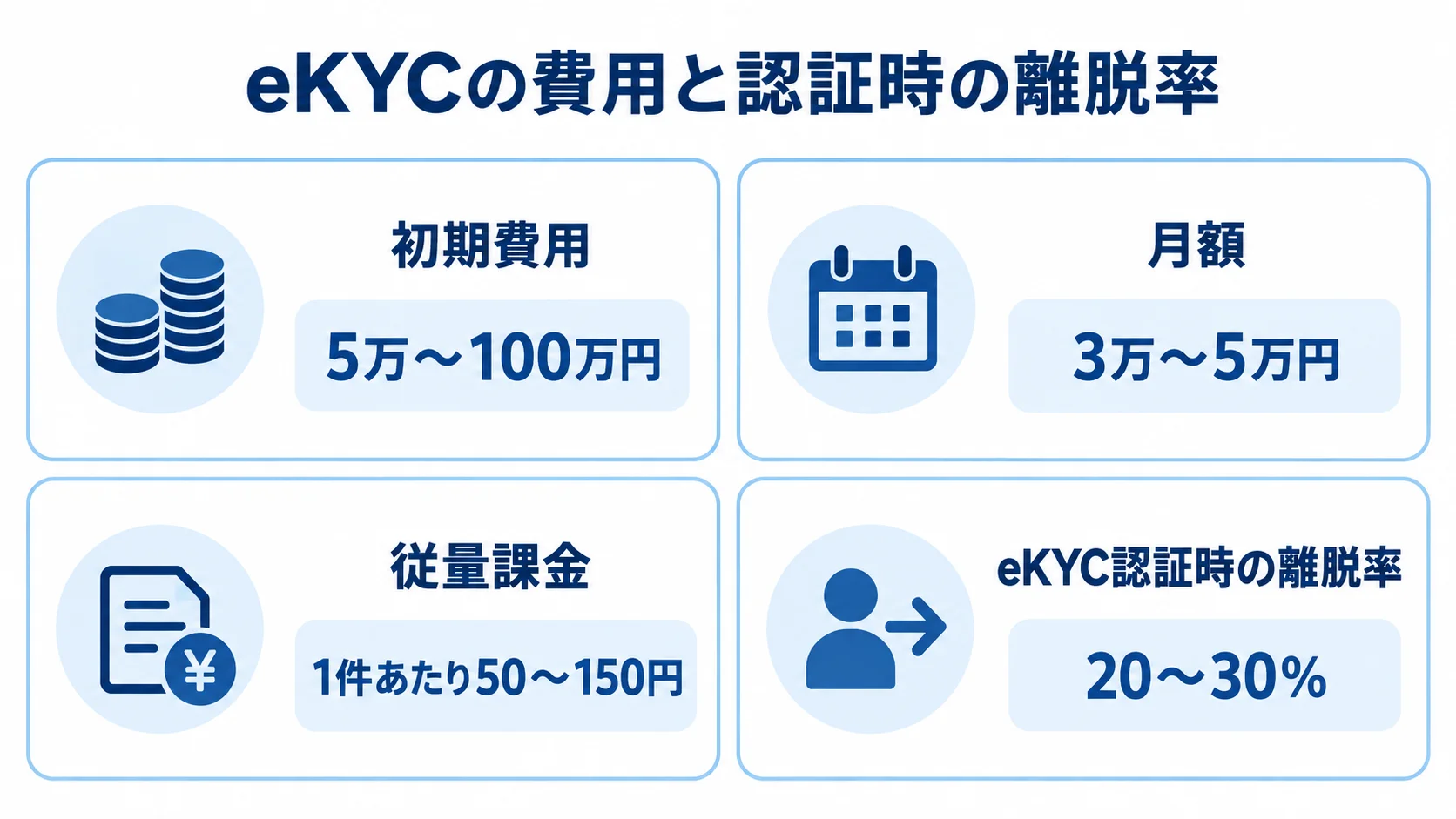

年齢確認にeKYC(オンライン本人確認)を使う場合、初期5万〜100万円、月額3万〜5万円に加えて1件あたり50〜150円の従量課金がかかります。さらに、撮影失敗などでeKYC認証時に20〜30%が離脱するため、目標登録数の1.5倍を予算化すべきという知見もあります。こうした安全・法令要件と、それに伴うコストや離脱率まで見据えてRFPに盛り込むことで、後から「規制対応を忘れていた」という致命的な手戻りを防げます。安全要件は機能の一部ではなく、サービスを公開・継続できるかどうかの前提条件です。
著作権帰属・インフラ所有権・ロックイン回避

RFP・要件定義で発注側がもっとも見落としがちなのが、技術や機能ではなく「契約上の権利」に関する要件です。ライブ配信アプリは長期運用するシステムであり、開発したベンダーと将来にわたって付き合うとは限りません。ここを最初に押さえておかないと、後でベンダーを変えたくても変えられない、運用コストを握られ続ける、という事態に陥ります。
ソースコード著作権とインフラアカウント所有権の担保

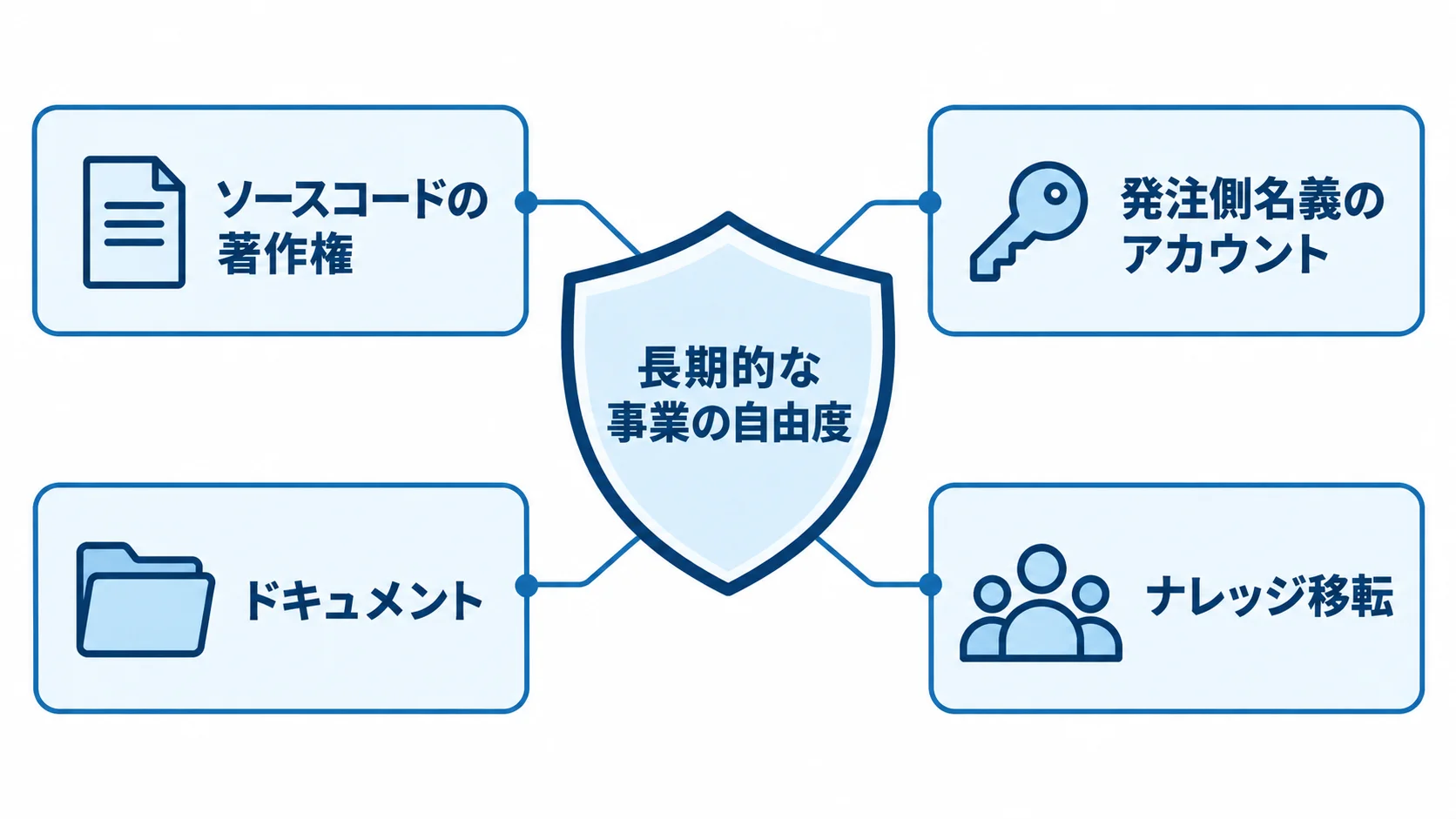

第一に明記すべきは、開発されたソースコードの著作権が誰に帰属するかです。契約で明示しないと、著作権がベンダー側に残り、発注側はシステムを自由に改修・移管できなくなる可能性があります。「成果物の著作権は検収・支払い完了をもって発注側に譲渡される」と要件・契約に明記することが、将来の自由を守ります。第二に、AWSなどの配信インフラのアカウント所有権です。ベンダーのアカウント上に構築されると、ベンダーを変えた瞬間にサービスが止まりかねません。インフラは発注側名義のアカウントに構築するよう要件化すべきです。
これらは技術的な巧拙とは別次元の、純粋に契約・権利の問題です。しかし、ライブ配信アプリのように長期運用し、配信インフラのランニングコストが継続的に発生するサービスでは、この所有権の所在が事業の自由度を大きく左右します。著作権帰属とインフラ所有権をRFPの段階で明記しておけば、ベンダーもその前提で提案・見積りを行い、後の認識違いを防げます。発注側が損をしないための、もっとも基本的かつ重要な要件です。
ベンダーロックイン回避とナレッジ移転の要件化
ベンダーロックインとは、特定のベンダーにしか保守・改修できない状態に陥り、他社に乗り換えられなくなることです。ライブ配信アプリのように複雑な配信基盤を持つシステムでは、ドキュメントが整備されていないと、開発ベンダー以外は手を出せなくなります。これを防ぐには、設計書・運用手順書・環境構築手順といったドキュメントの納品をRFPで必須要件とし、定期的なナレッジ移転(技術説明会など)を契約に組み込むことが有効です。
前述のDeNAの事例のように、配信インフラを抽象化レイヤーで切り替え可能に設計しておくこと自体も、特定の配信サービスへのロックインを避ける有効な手段です(出典:DeNA技術ブログ)。RFPに「将来、配信基盤や保守ベンダーを変更できる設計・ドキュメント体制であること」を要件として盛り込めば、長期的な事業の自由度を確保できます。ライブ配信アプリは作って終わりではなく、何年も運用し続けるシステムだからこそ、ロックイン回避の要件は投資を守る保険になります。要件定義の前提となる機能の全体像は『ライブ配信アプリの必要機能や標準機能の一覧について』もあわせてご覧ください。
まとめ

ライブ配信アプリのRFP・要件定義書を振り返ると、成否を分けるのは「品質を数値で定義し検収条件に落とし込むこと」と「将来の自由を守る契約要件を明記すること」の2点です。同時接続数・遅延・エラー率を数値化し、想定ピークの1.5〜2倍の負荷テスト合格を検収条件にすれば、リリース初日の炎上を防げます。配信モデル・収益構造・安全/法令要件を過不足なく伝え、ソースコード著作権・インフラ所有権・ベンダーロックイン回避を要件化すれば、発注側が損をしない発注ができます。
要件定義は、開発・検収・運用すべての土台です。技術要件だけでなく、数値化された品質基準と契約上の権利という「発注側を守る視点」を盛り込むことが、ライブ配信アプリのRFPの核心になります。要件定義をベンダー任せにせず、発注側が主体的に詰めていく姿勢を持ってください。riplaはフルスクラッチ受託と国内開発を組み合わせ、発注側が損をしない要件定義とRFP作成を一貫して支援します。全体像の確認には、あらためて完全ガイドをご活用ください。
