予測分析システムのRFP/要件定義書/提案依頼書について

予測分析システムのRFPには、データ準備費を含む予算、PoCの期限と判断基準、権限とデータマスキング、提案の評価軸を書いておきます。

曖昧なRFPは見積もりの前提をばらつかせ、比較の難しさや追加費用を招きます。全体像は予測分析システムの完全ガイドもご覧ください。

▼全体ガイドの記事
・予測分析システムの完全ガイド

データ準備費を見込んだ予算設計の要件

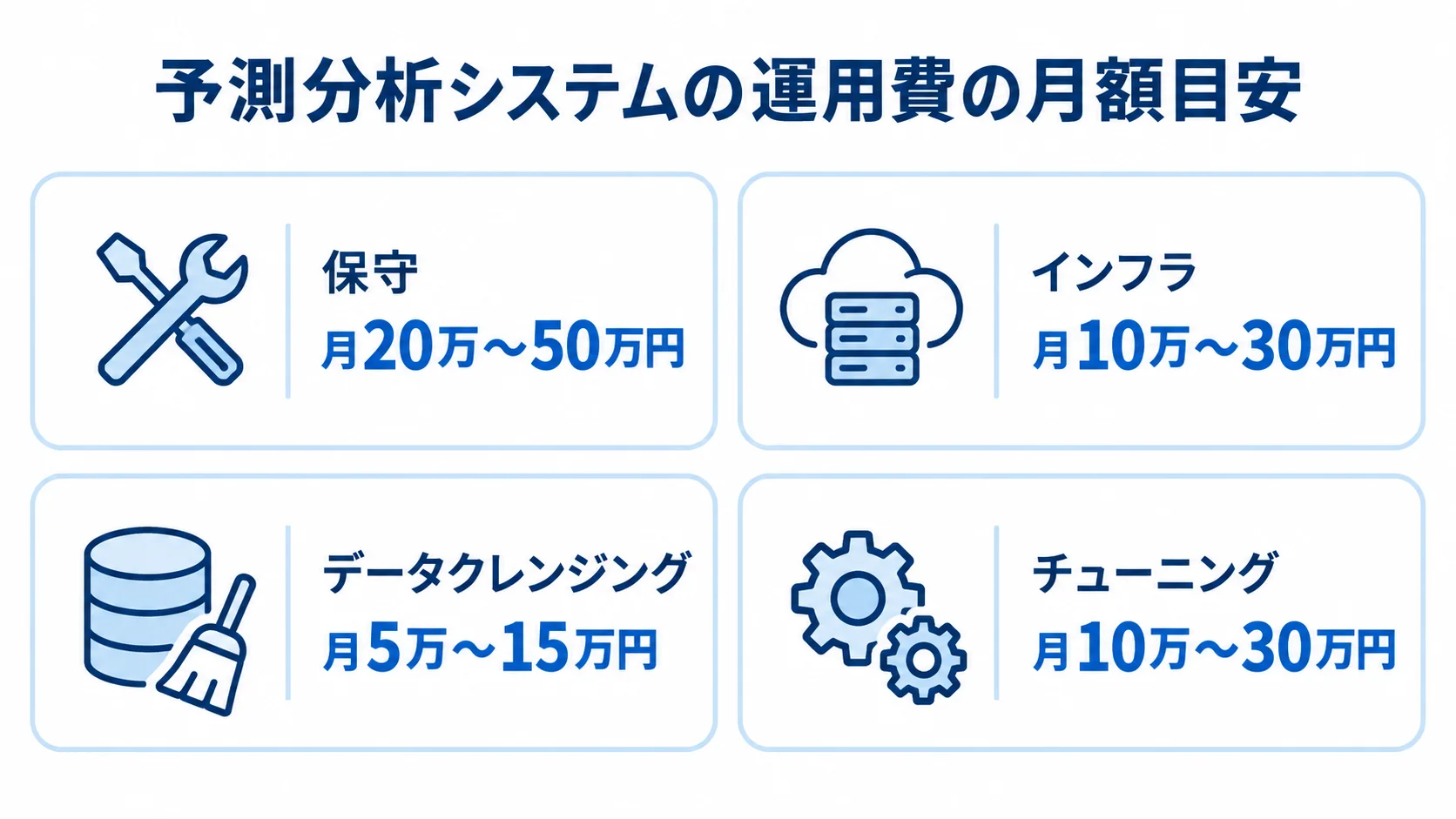

保守、インフラ、データクレンジング、チューニングの月額範囲を4枚のパネルで示した図。
初期費用に加えて続く費目を並べて確認できます。

予測分析システムのRFPでは、モデル開発費に加えて、データ準備費も予算に含めます。社内データの収集やクレンジングには、全体予算の2〜3割がかかることもあります。特に発注者は、モデル開発費に目が向き、その前段にあるデータ整備のコストを見落としがちです。

データ品質が不良なまま開発すると、開発費が20〜30%上昇するとされています。だからこそ、データ準備の範囲と予算をRFPに明記し、各社の見積もり前提を揃えます。

規模別・目的別の相場を踏まえた予算設定

予算レンジは、開発規模と目的に応じて設定します。一次データでは、予測分析システムの開発相場は300万〜800万円です。

  • 単一部署:300万〜400万円
  • 複数部署:500万〜600万円
  • 取引先との連携を含む場合:700万〜800万円
  • MVP(Minimum Viable Product):200万〜300万円
  • 在庫最適化・売上予測・生産計画:それぞれ300万〜500万円、400万〜600万円、500万〜700万円

自社の対象範囲と目的がどの相場に当たるかを見定めたうえで、RFPに予算レンジを書いておくと、ベンダーは現実的な提案を出しやすくなります。

一次データでは、企業の85%がコストを10%以上見誤り、初年度に予算を30〜40%超過すると報告されています。そのため、見積もりには30〜40%のバッファを持たせることが推奨されています。

ただし、予算を固定すると、データ準備や運用設計が削られ、精度の出ないシステムになるおそれがあります。予算に適切な余裕を持たせ、費用の内訳を透明にすることが、健全なプロジェクトの前提です。

TCO80%ルールを前提にした運用費の明記

予算は、初期開発費だけでなく、運用費を含む総保有コスト(TCO)で評価します。一次データの「TCOの80%ルール」では、初期費用はTCOの約20%にあたります。

残りの80%は運用・教育・データ整備に費やされるとされています。したがって、初期開発費が安くても、運用費が高ければ総額は割高になります。

自社開発を維持する場合、運用費は稼働後も毎月かかり続けます。その月額の目安は、費目ごとに4つに分けられます。

  • 保守:月20万〜50万円
  • インフラ:月10万〜30万円
  • データクレンジング:月5万〜15万円
  • チューニング:月10万〜30万円

合算すると、月数十万円規模の継続コストになります。このため、運用費をRFPに明記します。初期費用の安さではなく総額で各社を比べる方針は、RFPの冒頭で先に示しておきます。

ポイント

予算は、モデル開発費にデータ準備費と運用費を加えた総額で見ます。相場を目安にしつつ、超過に備えた余裕を持たせておくのが基本です。

PoCを3ヶ月で区切る進め方の要件

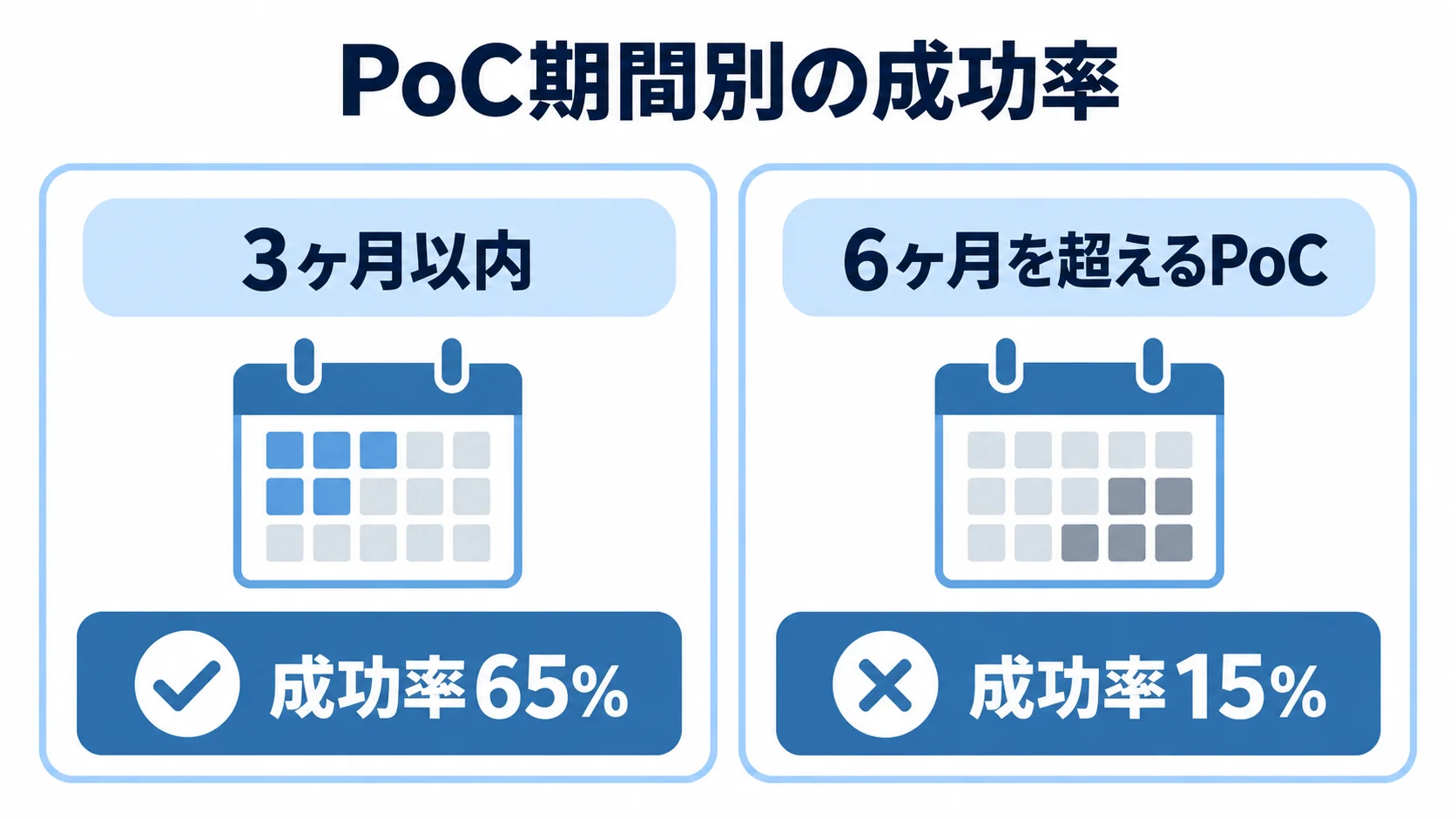

PoCの期間を左右に並べ、3ヶ月以内の成功率65%と6ヶ月を超える場合の成功率15%を比べた図。
期間の区切りによって成功率に差が見られます。

RFPには、PoC(実証実験)を期限で区切る要件を盛り込みます。予測分析では、本格開発に入る前にPoCで精度を検証するのが一般的です。

PoCが長引いて結論が出ないまま、費用が膨らむこともあります。一次データでは、AIプロジェクトの30%がPoC後に放棄されるという、Gartnerの調査が紹介されています。だからこそ、PoCをどう設計するかが、プロジェクトの分かれ目になります。

RFPで示す3ヶ月の期限と成功基準

PoCの期限と成功基準は、開始前に決めておきます。一次データでは、3ヶ月以内に結論を出した場合の成功率は65%です。

6ヶ月を超えると、成功率は15%まで下がるとされています。3ヶ月で結論を出すことが、最大のコスト削減につながると報告されています。

  • 期限:PoCを3ヶ月以内に完了する
  • 判定基準:期間内に定めた予測精度を達成できれば本開発に進む

期限と基準を先に置いておけば、結論が出ないままPoCが長引くのを防げます。

発注側は、成功基準に現実的で測定できる指標を選びます。「精度100%」は実現が難しく、曖昧な基準では合否を判定できません。

たとえば、人の勘による現状の予測と比べて、誤差を一定割合改善できたかを確かめます。RFPの段階でベンダーと基準をすり合わせておけば、終了時の判定をめぐる議論を避けやすくなります。

PoCで使うデータの範囲も、RFPに記載します。整えたデータだけで検証すると好成績が出ても、本番の雑多な実データでは精度が安定しないことがあります。

PoCの段階から本番に近い実データで検証すれば、成否を実態に即して判定できます。また、データの前提条件を定義しておくことが、後の手戻りを防ぎます。

本開発への移行と撤退の判断基準

期待した精度が出ない場合に備えて、撤退するか、データを整え直して再挑戦するかの判断基準を決めておきます。AIプロジェクトの30%がPoC後に放棄されるというデータもあります。

撤退基準をRFPに含めることは、損失を抑えるためのリスク管理になります。本開発への移行基準も、あらかじめ定めておきます。

  • 本開発への移行:PoCの精度を踏まえた、進めるスコープと追加のデータ整備の範囲
  • 撤退・再挑戦:期待した精度が出ない場合の対応方針

PoCは、本開発に進む価値を見極めるための投資で、それ自体がゴールではありません。RFPでは、PoCと本開発を分けて、それぞれの目的・期間・予算・判定基準を定義します。各段階を明確に分けることが、予測分析プロジェクト特有の「PoC死」を避ける要件設計になります。

ポイント

PoCの判断に迷ったら、期限内に決めた予測精度を満たしたかを基準にします。満たさなかった場合は、本開発をやめるか、データを整えて再挑戦するかを選びます。

権限管理・データマスキングの要件定義

機密性の高い経営データを扱うため、権限管理とデータマスキングは要件定義の早い段階で具体化します。後から追加すると、大きな手戻りになります。

誰がどのデータにアクセスでき、どの数値を伏せるかを整理してRFPに記載すれば、ベンダーは適切なセキュリティ設計を見積もりに含められます。

役職・部門別アクセス権限の整理

権限要件は、組織構造と役職ごとのデータ範囲を整理して定めます。売上予測や原価などの機微な数値を扱うため、閲覧者が曖昧なままだと、情報漏洩や混乱を招きます。

  • 役職ごとの閲覧範囲:経営層、部門マネージャー、現場担当者それぞれが扱えるデータを、RFPに明記する
  • 将来の拡張:組織変更や全社展開に備えて、権限を柔軟に追加・変更できる設計
  • 認証基盤との連携:既存の認証基盤(IdP)と連携し、社員アカウントをまとめて管理して、退職者のアクセスを遮断する

データマスキングとガバナンス要件

個人情報や機密性の高い数値は、権限のないユーザーには値を見せないデータマスキングを定義します。

  • 閲覧範囲:現場担当者には自部門の予測を見せ、全社の利益率や個別顧客の取引額は伏せる
  • 監査ログ:誰がいつどのデータにアクセスしたかを記録し、内部統制やコンプライアンスに備える

RFPで対象を具体的に示せば、ベンダーは適切な実装方法を提案できます。

ガバナンス要件は、予測精度を直接高めるものではありません。一方で、全社で使い続けるための基盤になるため、要件定義の早い段階で扱います。

閲覧範囲を細かく設計することで、データ活用とガバナンスを両立し、利便性と安全性のバランスを取ります。

ポイント

権限とマスキングは、役職や部門ごとに見せてよい範囲をRFPで決めておくのが基本です。監査ログまで含めると、全社で使い続ける基盤になります。

提案を比較するための評価軸の設計

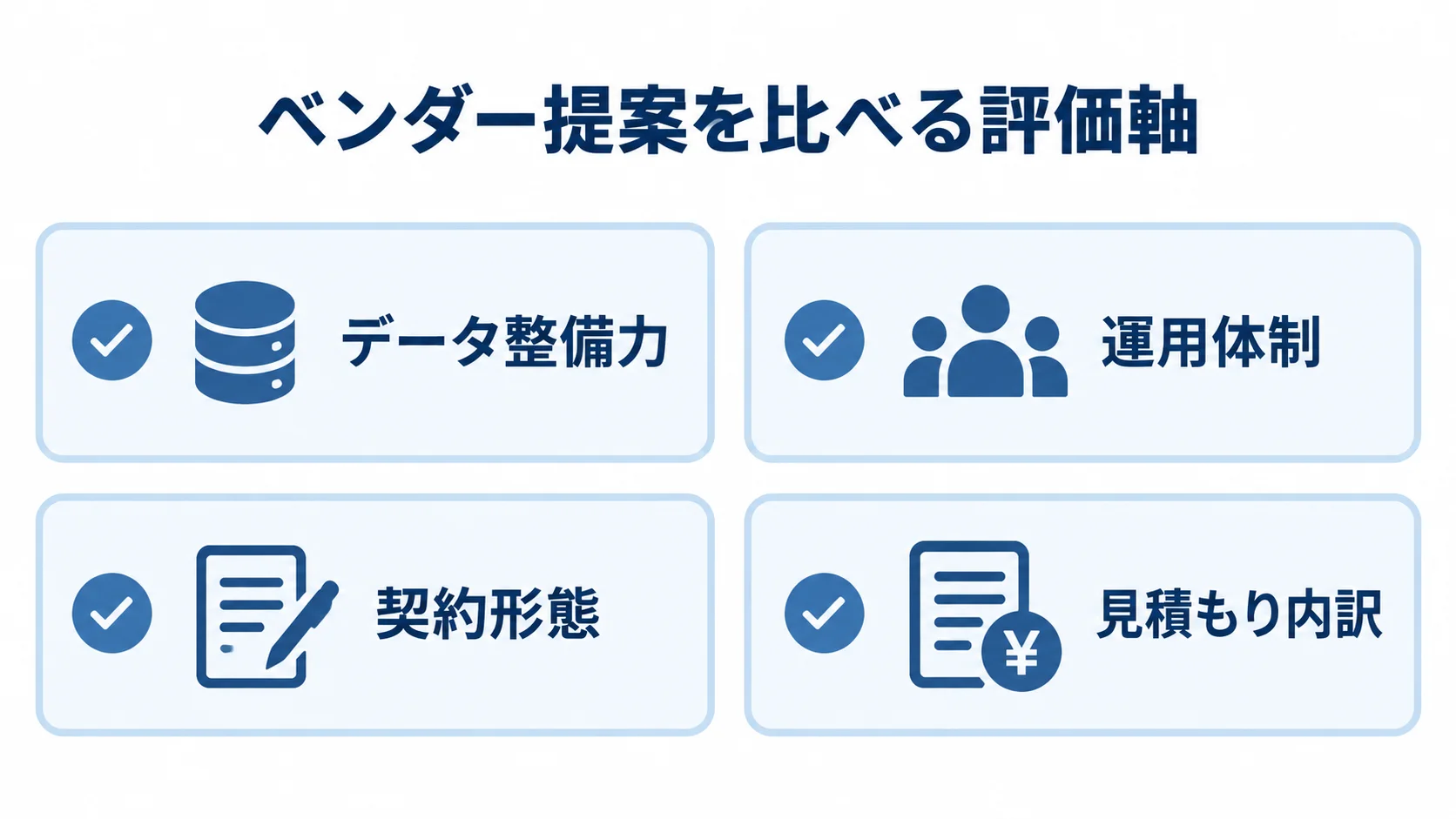

ベンダー提案を比べる観点として、データ整備力、運用体制、契約形態、見積もり内訳をチェックカードで示した図。
価格以外の観点も同じ土俵で確認できます。

要件定義では、各ベンダーの提案を公平に比べるための評価軸も設計します。RFPの配布前に決めておけば、価格だけで選んでしまい、データ準備や運用を軽く見る事態を避けられます。

評価軸が明確なら、発注側は各社の強みと弱みを整理でき、自社に合うパートナーを選びやすくなります。

データ整備力と運用体制の評価

価格やモデルの技術力に加えて、データ整備力と運用体制も評価します。予測精度はデータ品質に依存するので、両方を評価軸に入れます。

  • データ整備力:汚れたデータの収集・クレンジング方法と、未整備時の対応計画が現実的かどうか
  • 運用体制:保守、チューニング、再学習の支援と、担当者を「AIパワーユーザー」に育てる伴走支援

TCOの80%は運用に費やされます。このため、納品で終わらず、運用や内製化に伴走する姿勢を評価軸で見極めます。

契約形態と見積もりの妥当性の見極め

要件が固まりきらない分析プロジェクトでは、契約形態と見積もりの内訳を比べます。請負契約では、リスクが価格に反映されて割高になることがあります。

一次データでは、分析プロジェクトの請負契約は準委任の1.3〜1.5倍の係数がかかるとされています。たとえば、500万円と想定した案件が650万〜750万円になることもあります。

一次データでは、企業の85%がコストを見誤り、初年度に30〜40%超過するとされています。そのため、内訳が明確で、運用費も含む見積もりを評価します。

  • 契約形態:柔軟性が必要な段階は準委任、要件が固まった部分は請負
  • 見積もり内訳:データ準備や運用の費用が含まれるかを確認し、極端に安い提案は追加費用の可能性も見る

riplaは、フルスクラッチ受託と国内開発の立場から、データ整備から運用まで見据えた見積もりと要件整理を支援します。明確な評価軸が、パートナー選びの決め手です。

撤退基準と運用・内製化の要件の明記

導入を決める段階で「やめどき」を定めておくことは、合理的なリスク管理です。内製化支援も、長期的な視点から要件に含めます。

  • 継続・撤退の判断:稼働6ヶ月後に利用率が70%未満なら見直すなど、事前に定める基準
  • 内製化支援:ベンダーへの全面依存による運用費の増加を避け、自社で運用判断できるよう担当者を育てる伴走支援を求める
  • 資産と文書の明確化:ドキュメントを整備し、ソースコードの権利を定めてブラックボックス化を避ける

発注側が要件を定めることで、ベンダーロックインや運用破綻のリスクを抑えられます。

ポイント

提案は、価格の安さより、データ整備と運用まで含めた見積もりかどうかで比べます。契約形態は要件の固まり具合で使い分け、撤退と内製化の条件も決めておきます。

まとめ

予測分析システムのRFPでは、データ準備費を予算に含め、PoCの期限と成功・撤退の基準を定めます。権限管理とデータマスキングも、早い段階で要件に含めます。

提案は、データ整備力、運用体制、契約形態で評価します。予測精度はデータに依存し、運用を続ける必要があるため、その点を要件に反映します。

予測モデルの技術要件だけでなく、データ準備、運用、ガバナンスもRFPに含めます。企業の85%がコストを見誤り、AIプロジェクトの30%がPoC後に放棄されるというデータもあります。

見積もりに30〜40%のバッファを持たせ、内訳が透明な提案を評価します。riplaは、国内開発とフルスクラッチ受託を組み合わせ、データ整備から運用・内製化までの要件整理とRFP作成を支援します。

全体像の確認には、あらためて完全ガイドをご活用ください。
