受発注管理システム刷新の事例/成功事例について

受発注管理システムの刷新で成功した企業は、現状把握、連携の整理、段階的な移行の順に進め、業務を止めずに切り替えています。

完全ガイドでは触れきれない現場の出来事を、刷新判断、事例、移行トラブルの面から数字とともに見ていきます。全体像は受発注管理システム刷新の完全ガイドもご覧ください。

▼全体ガイドの記事
・受発注管理システム刷新の完全ガイド

受発注システム刷新の意思決定でつまずく点

経済産業省のDXレポートは「2025年の崖」を指摘しています。老朽システムをそのまま放置すると、2025年以降に年間最大12兆円の経済損失が生じるおそれがあります。

受発注管理システムの刷新は、業務を止めずに作り替える点で新規開発と異なります。受注が止まれば出荷が滞り、取引先の信頼を損ない、欠品による機会損失も生じます。そのため、成否は技術力に加えて、切り替える順番、範囲、時期をどう判断するかで大きく左右されます。

多くの企業は、刷新の目的を絞れずに最初につまずきます。保守費、夜間バッチ、取引先連携のどれを改善するかが曖昧だと、要件が膨らみ、予算や期間が破綻します。これに対し、成功企業は、改善する受発注のKPIを最初に一つか二つに絞っていました。

「連携の多さ」が刷新判断を難しくする理由

刷新しにくい最大の理由は、受発注システムが社外・社内の多くの連携とつながっていることです。取引先ごとにEDI仕様が異なり、FAXやメールによる受注も混在します。

社内でも、在庫管理・会計・販売管理・物流のシステムと密につながっています。機能を一つ変えると影響が周辺へ広がるため、依存関係の把握が欠かせません。

関係の見極めが、意思決定の分岐点になります。すべてを一度に変えると、高リスクの大規模案件になりかねません。

  • 連携を棚卸しする:社外と社内の依存関係を洗い出す
  • 切り出す範囲を決める:段階的に刷新できる単位を設計する

日本情報システム・ユーザー協会(JUAS)の調査では、約7割の企業が既存システムの老朽化を経営課題と認識しています。一方で、連携が密で止められない受発注領域では、課題を認識していても着手が後回しになりがちです。だからこそ、先行して刷新をやり切った企業の意思決定プロセスを学ぶ価値があります。

事例から読み取るべき意思決定の3つの分岐点

刷新事例は成果だけでなく、判断の分岐点に注目すると学びが深まります。刷新の難易度とリスクを左右するのは、主に次の判断です。

  • 手法:どの方式で刷新するかの選択
  • 移行順:どの機能から切り替えるかの順序
  • 対象範囲:今回の刷新にどこまで含めるかの線引き

特に移行順は見落とされがちです。受注受付と在庫連携のどちらを先に切り替えるかで、トラブル時の影響範囲が変わります。

後述する江崎グリコのトラブルは、移行設計の甘さが事業停止を招いた対比事例です。自社でも再現しうる判断と備えるべきリスクを意識して読むと、計画づくりに生かせます。

中心に取り上げるのは、製造業がレガシー受発注基幹系をリビルドした事例で、判断の経緯を順にたどります。

ポイント

刷新の目的を一つか二つに絞り、受発注と社内外の連携をどこまで変えるかを先に決めておくと、要件が膨らむのを抑えられます。連携の多さを事前に把握することも欠かせません。

製造業がレガシー受発注基幹系をリビルドで刷新した事例

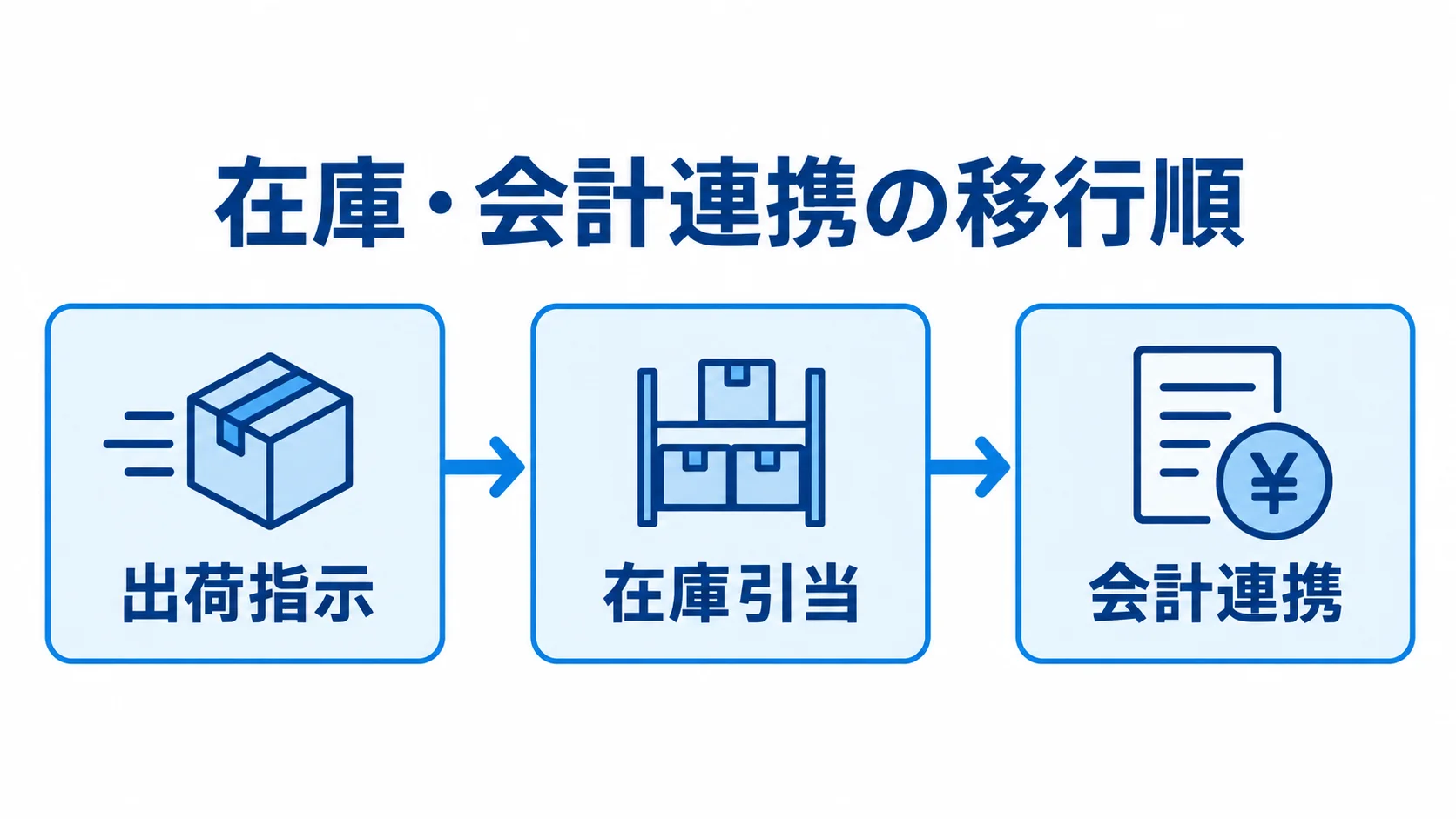

出荷指示、在庫引当、会計連携の順に進む段階移行を示した図。
会計連携を最後に置き、検証時間を確保する順序です。

従業員約1,200名の製造業が、受発注から在庫引当、出荷指示までを担う基幹系をリビルドしました。刷新には約16ヶ月かかりました。

この事例の意思決定を追い、取引先EDIと在庫・会計連携の移行判断に注目します。

「載せ替え」ではなく「リビルド」を選んだ理由

夜間バッチに約8時間かかり、翌朝の出荷準備に間に合わないリスクがありました。保守費は年間約2,400万円に上り、仕様が文書化されていない部分も多くありました。

軽微な取引先の仕様変更にも数週間かかっていました。さらに、改修できる技術者の高齢化や退職のリスクが、刷新の直接の引き金になりました。

当初は、現行資産を活用する載せ替え型も検討しました。しかし、棚卸しをすると、全体像を説明できない処理が積み重なっていると分かりました。

既存の処理を移すと複雑さもそのまま引き継ぐため、土台から作り直すリビルド型を選びました。

  • 不要な処理を削る:棚卸しを刷新の機会として扱う
  • 現状把握を先にする:手法ありきで判断しない

刷新は約16ヶ月で完了しました。夜間バッチは8時間から90分へ約80%短縮し、サーバー保守費は年2,400万円から850万円へ約65%削減されました。

成果を生んだのは、リビルドという方式に加えて、棚卸しで処理を削ったことです。現状把握を起点にした判断が、結果につながりました。

取引先EDI連携の移行方法

取引先とのEDI移行では、自社の都合だけで切り替えられないことが課題でした。相手側のシステム改修や運用変更が必要になれば、刷新日程の調整も求められます。

この企業は、取引先に見えるインターフェースを極力変えない方針を採りました。そのため、新基盤への刷新は社内で進め、EDIのデータ形式と受発注手順は維持しました。

  • 従来の形式を保つ:取引先の送受信形式を変えない
  • 変換層を設ける:新旧システム間で差分を吸収する

この方法により、取引先側の改修負担をゼロに近づけ、連携切り替えの調整コストも最小限に抑えました。

EDI移行は技術課題であると同時に、取引先との関係を守る事業判断でもあります。刷新の都合を押し付ければ取引縮小につながりかねません。互換性を保って内側を刷新したことが、トラブルなく完遂した要因でした。

社内の在庫・会計連携は、一度に切り替えず段階的に移行しました。ストラングラーパターンは、既存システムを動かしながら機能を一つずつ新システムへ切り出す方法です。

移行では、影響を限定しやすい機能から先に切り替える順番を決めました。

  1. 出荷指示を新基盤へ移し、稼働を確認する
  2. 在庫引当を移行する
  3. 十分に検証してから会計連携を移行する

会計連携は売上計上や請求に直結するため、誤りが金銭の問題になりかねません。そこで最後に回し、検証の時間を確保しました。

出荷指示は、不具合時に旧システムへ戻しやすいため、最初の移行対象に適していました。移行順の設計こそ、業務を止めずに刷新できた最大の理由です。

各段階では新旧システムを並行稼働させ、出力データを照合して整合性を確認しました。不整合を早く見つけられたため、ビッグバン型より検証機会を確保できました。

段階移行には時間がかかりますが、受発注のような重要業務では、慎重な進め方が投資を守る役割を果たします。

ポイント

方式を決める前に処理を棚卸しし、不要な処理を削ってからリビルドか載せ替えかを選ぶことが判断の目安です。取引先に見える形式を変えないかどうかも、あわせて考えたい点です。

対比事例:ビッグバン移行が出荷停止を招いた江崎グリコのトラブル

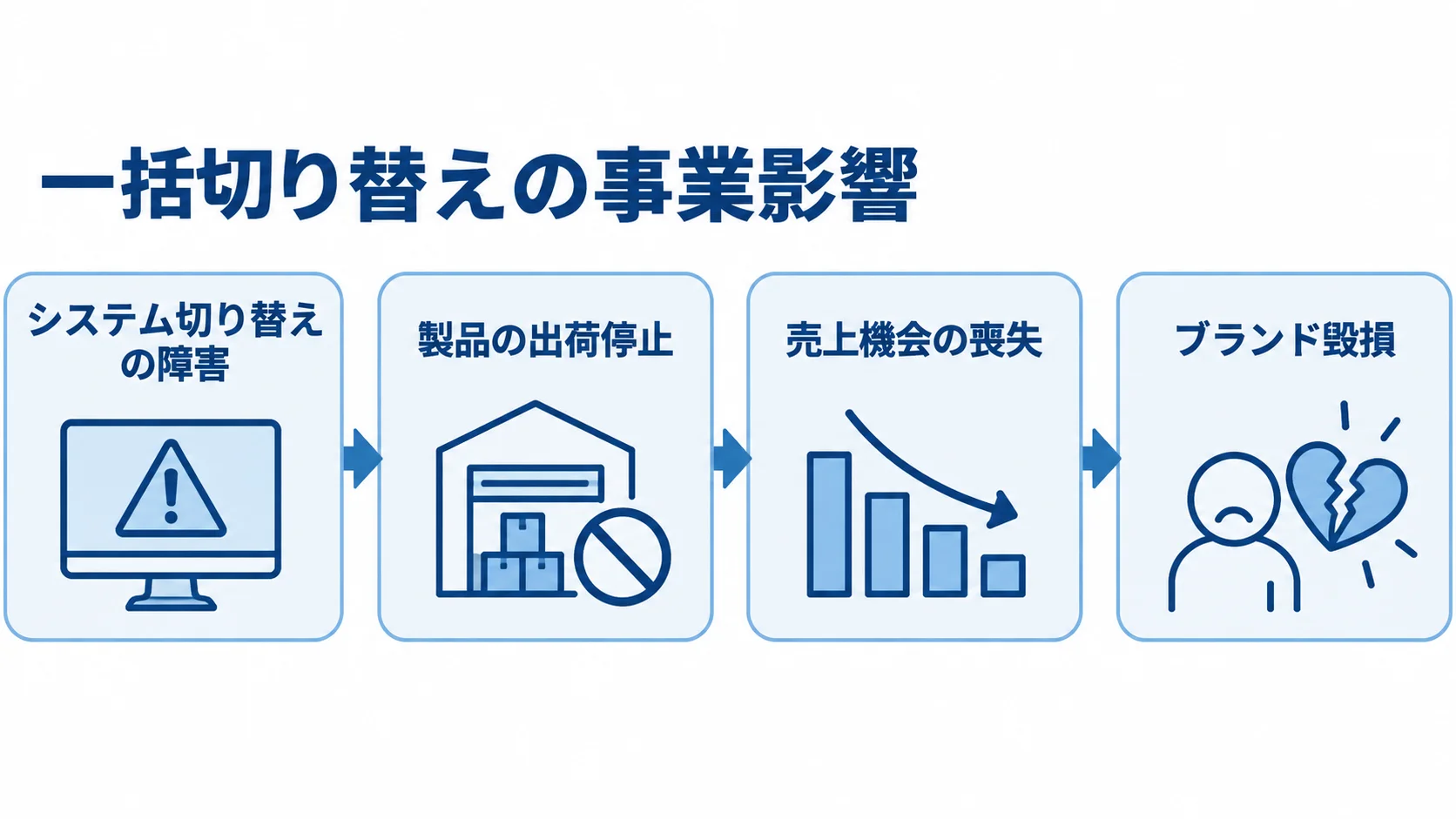

システム切り替えの障害から出荷停止、売上機会の喪失、ブランド毀損へ広がる影響を示した図。
障害の影響はシステム内にとどまらず、事業へ広がります。

段階移行の価値を比べるために、江崎グリコのトラブルを対比事例として見ていきます。移行計画が不十分だと、基幹システムだけでなく事業も止まりかねません。

システム切り替えの障害により、チルド商品をはじめとする製品の出荷が長期にわたって停止しました。受発注や在庫・物流の問題は、店頭から商品が消える形で、消費者にも影響します。

障害は、IT部門だけの問題にとどまりません。売上機会の喪失やブランド毀損といった経営上の影響にもつながります。

  • 一括切り替え:当日の問題に備えた切り戻し手順が欠かせない
  • 段階移行:機能を区切り、影響を分散できる

前の節の製造業は、出荷指示から会計連携まで順に移行しました。一方で、一括切り替えでは、当日の想定外に備える逃げ場がありません。

切り戻し手順や影響範囲の見積もりが甘いと、復旧が遅れ、事業停止も長引きます。受発注は止まると即座に出荷も止まるため、この移行リスクの差は致命的です。

ビッグバン移行が常に悪く、段階移行が常に正しいとは限りません。ただし、連携が単純で影響を限定できる場合は、一括切り替えが合理的なこともあります。

受発注のように取引先や社内の多数のシステムが関わる領域では、リスク分散が理にかないます。事例の差は、方式の良し悪しより、連携の複雑さに合う移行設計を選べたかどうかにあります。

ポイント

連携が単純で影響を限定できるなら一括切り替えも選択肢ですが、受発注のように取引先や社内のシステムが多く絡む領域では、段階移行でリスクを分けるのが理にかないます。

業界横断で見る受発注システム刷新成功の共通パターン

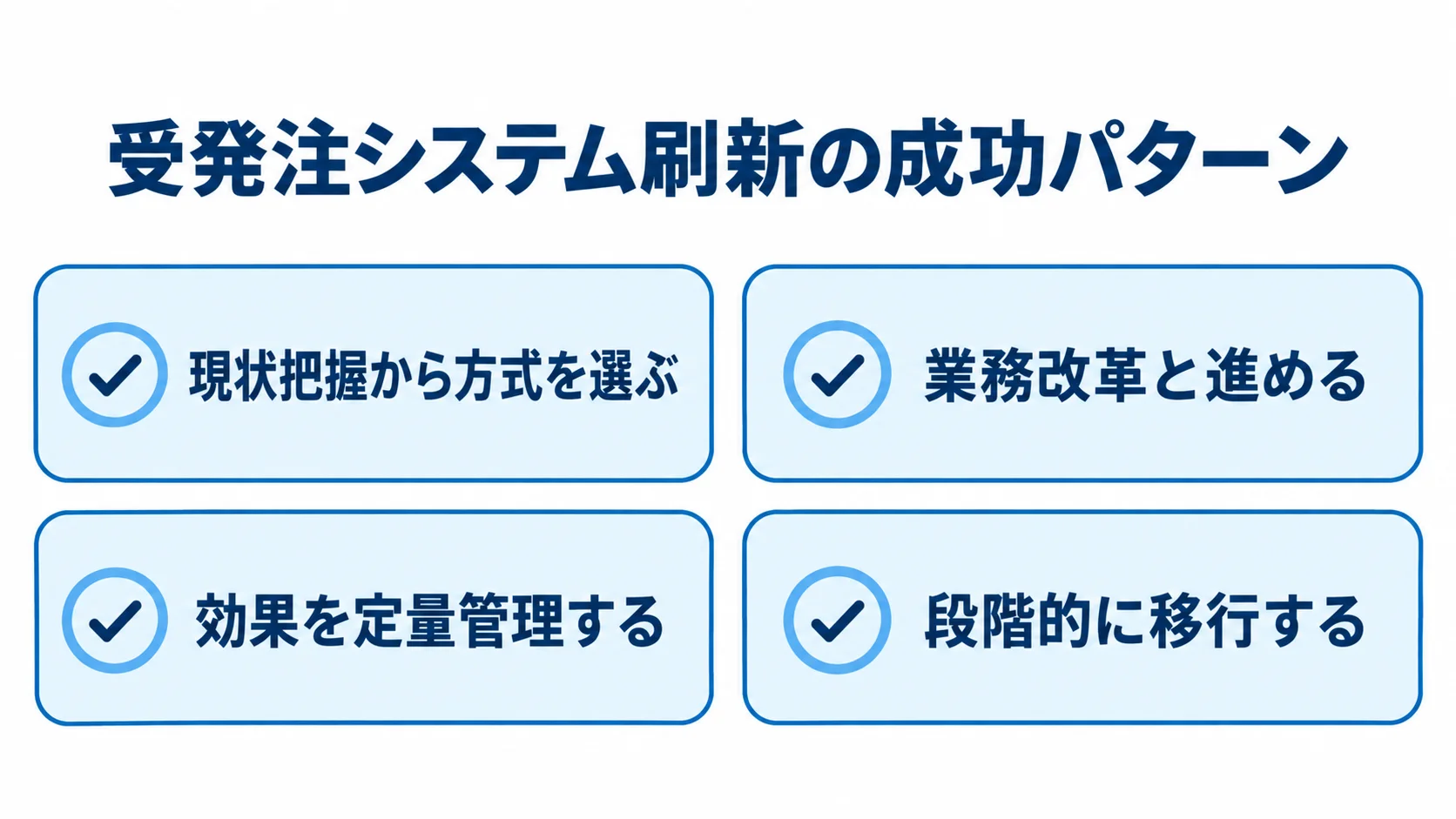

受発注システム刷新で確認する現状把握、業務改革、効果の定量管理、段階的な移行の4項目。
4つの観点を計画と評価に組み合わせます。

製造業のリビルド事例と江崎グリコの対比事例からは、業界や商材が違っても、成功と失敗を分ける判断軸に共通点が見えます。刷新で意識したい観点は、次の4つです。

  • 現状把握から方式を選ぶ:資産や連携を棚卸しする
  • 業務改革と進める:システムと業務の両方を見直す
  • 効果を定量管理する:複数の観点で成果を評価する
  • 段階的に移行する:一括切り替えのリスクを抑える

リビルド、載せ替え、部分的なクラウド移行のどれが適切かは、現状を把握してから判断します。手法を先に決めると、途中で目的を見失いがちです。

古い業務手順をそのまま移すと、刷新が「速くなった旧来業務」で終わりかねません。成功事例では、FAXや電話に頼っていた受注手順も見直し、業務とシステムをともに改善しています。

製造業の事例では、夜間バッチの時間と保守費に数値目標を置き、刷新後に達成度を評価しました。トヨタ自動車も、IT投資をQCDS(Quality・Cost・Delivery・Safety)の複数の観点から評価しています。

コストや速度といった単一の指標だけでなく、複数の軸で見ると、刷新が事業に貢献したかを捉えられます。受発注は取引先や在庫・会計・物流と連携するため、段階的な移行がリスク分散につながります。

江崎グリコの対比事例が示すとおり、移行設計の甘さは事業停止を招きます。この四つの観点は、自社の刷新計画で失敗を避けるための確認に使えます。

ポイント

刷新の方式は現状把握を先に行って決め、業務の見直しと効果の数値管理を並行させ、移行は段階的に進めるのが、事例に共通する判断の軸です。

受発注システム刷新の成功事例から学ぶまとめ

製造業の事例では、資産を棚卸ししてリビルドを選び、夜間バッチを8時間から90分へ約80%短縮しました。保守費も年2,400万円から850万円へ、約65%削減しました。

成果を支えたのは、EDIを変換層で吸収し、取引先の負担をゼロに近づけた判断です。在庫・会計連携も、出荷指示から会計の順に段階的に移行しました。

ここまで、受発注管理システム刷新の成功事例を、意思決定の流れを軸に見てきました。

江崎グリコのトラブルは、移行設計の甘い一括切り替えが、出荷停止という事業への打撃に直結することを示しています。大事なのは、自社の連携の複雑さに合う移行設計を選ぶことです。

二つの事例から見える成功の共通パターンは、次のとおり四つにまとめられます。

  • 現状を把握する:棚卸しをして刷新方式を選ぶ
  • 業務も見直す:システムの置き換えと並行する
  • 効果を測る:複数の観点で定量管理する
  • 段階的に移行する:一度に切り替えるリスクを抑える

自社の連携構成や取引先関係に事例を照らし、判断の分岐点を刷新計画に落とし込むことが、業務を止めずに進める第一歩になります。

手法の全体像や費用感、進め方の選択肢については、受発注管理システム刷新の完全ガイドもあわせてご覧ください。

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
