問診システム導入の失敗は、要件定義と運用、コストと情報管理の四つの領域で起こりやすくなります。まず要件定義を固め、そのうえで運用体制、費用管理、情報管理を整えておくと、防ぎやすくなります。
全体像は問診システムの完全ガイドもご覧ください。
▼全体ガイドの記事
・問診システムの完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
要件定義の不備が招く失敗

問診システムの失敗は、開発前の要件定義の段階から始まることがあります。目的や現場の業務が曖昧なまま依頼すると、完成したシステムが現場と合わず、使われなくなる恐れがあります。失敗を防ぐには、上流工程で起こりやすい落とし穴を先に知っておくことが欠かせません。
要件不備による再開発100万〜500万円の追加費用
問診項目の出し分けや電子カルテとの連携範囲が曖昧なままだと、問題はリリース後に表面化します。診療科ごとに必要な項目や、想定していた連携の不足が、稼働してから見つかるからです。
一次データでは、要件定義の不備による再開発に100万〜500万円の追加費用がかかった事例があります。当初の見積もりが安くても、手戻りを含めると総額は膨らみます。再開発を避けるには、開発前に要件を具体化する観点を押さえておく必要があります。

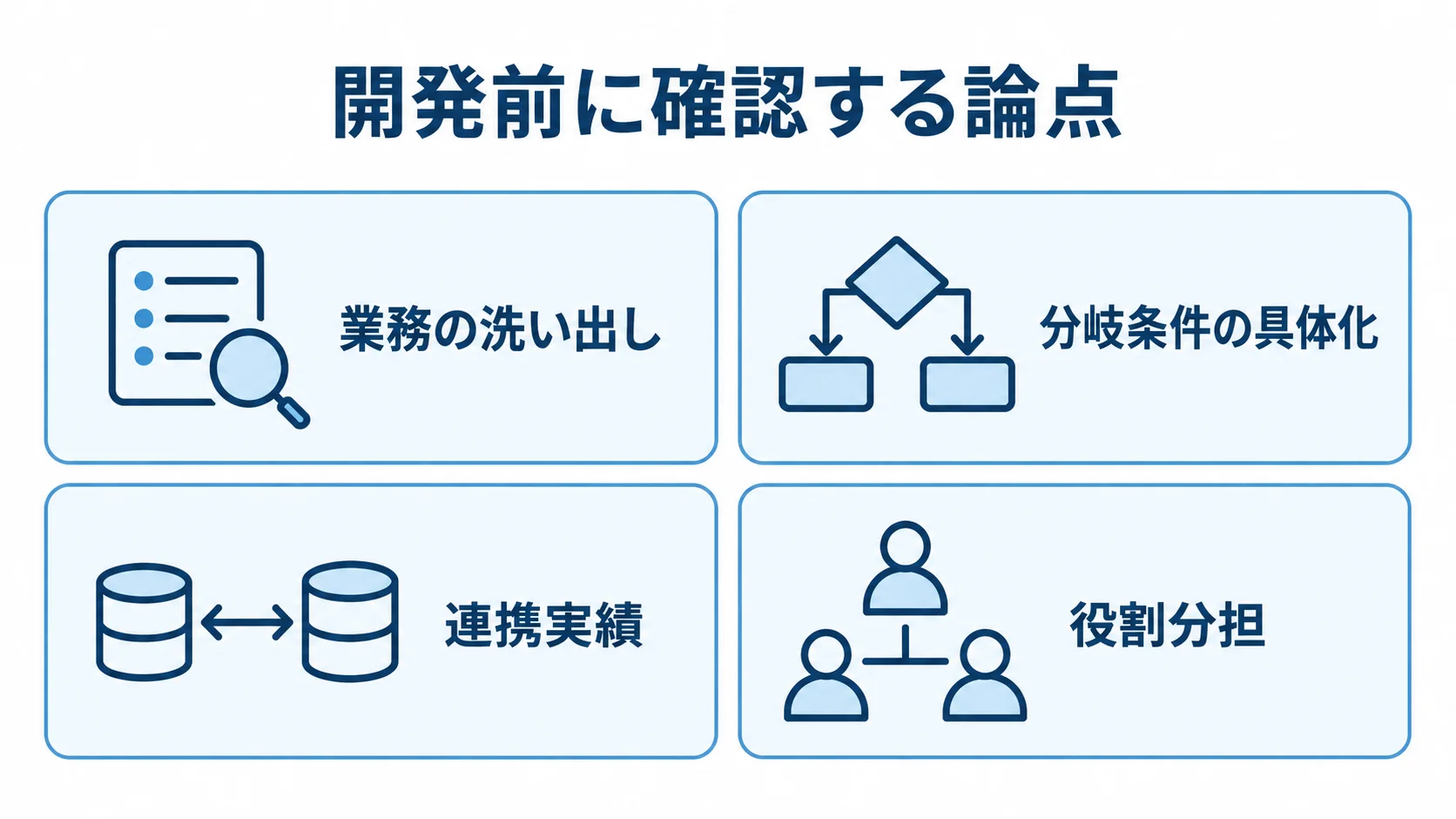

- 業務の洗い出し:現状業務(AsIs)とあるべき姿(ToBe)を言葉にし、診療科・患者層・運用フローごとに機能要件に落とし込みます。
- 分岐条件の具体化:「内科初診で発熱の有無に応じて感染症質問を出し分ける」のように書き、認識のずれを防ぎます。
要件定義に時間をかけると遠回りに見えますが、再開発費を避けるうえでは確実な投資になります。上流での一手間が、下流で数百万円にもなる手戻りを防ぎます。
電子カルテ連携の思い込みによる失敗
電子カルテとの連携は当然できるはずだと思い込むと、追加費用がかかり、調整も進みにくくなります。電子カルテはベンダーごとに仕様が異なり、さらに標準で連携できる製品は限られます。
連携実績のない電子カルテには、1件30万〜100万円のAPI開発費が追加でかかります。あわせて、問診ベンダーと電子カルテベンダーの双方の協力も必要になります。
連携できない理由をめぐって、「電子カルテ側の仕様」「問診側の実装不足」と互いに責任を押し付け合い、プロジェクトが停滞します。
- 連携実績:自院の電子カルテとの接続に実績があるかを確かめます。
- 役割分担:責任範囲と調整役を文書に書いて残します。
- 可否と費用:見積もり段階で確定し、導入後の停滞を防ぎます。
運用フェーズで起こる形骸化のリスク
導入後も、失敗のリスクは続きます。現場が紙の問診に戻ったり、システムが初期設定のまま放置されたりする形骸化が起こりえます。
運用フェーズの形骸化は、問診システムで最も多い失敗パターンです。そのため、なぜ使われなくなるのか、その仕組みを先に理解しておくことが大切です。
運用リソース枯渇による形骸化リスク
問診テンプレートや分岐シナリオの改善には、最低でも月5〜10時間程度の作業が継続的に必要です。運用リソースの枯渇は、形骸化の大きな原因です。
担当者を決めておかないと、改善が止まり、回答率も伸びず、現場の不満がたまっていきます。特に「入れれば自動でうまくいく」と軽く見ると、形骸化はほぼ確実に起こります。
神戸市の調達事例では、導入月の回答率50%から、最終的に70%以上へ段階的に引き上げる目標が掲げられています。定着させるには、継続的な調整が前提になります。
- 担当と保守範囲:リスクを避けるため、導入前に運用体制を決め、改善担当者、ベンダー保守、自院の作業を明記します。
- 人員不足への対応:運用に伴走してくれるベンダーを選ぶか、機能を絞って負荷を下げる方法があります。
現場スタッフ・患者の抵抗というリスク
形骸化のもう一つの原因は、現場スタッフや患者の抵抗です。スタッフが操作に慣れず「紙の方が早い」と感じると、従来の運用に戻ることがあります。また、高齢の患者がWeb問診を使えず、スタッフが代わりに入力すると負担も増えます。
そこで、抵抗を和らげるには、チェンジマネジメントの視点から、スタッフと患者それぞれに合わせた支援を用意しておきます。
- スタッフ:導入前に説明と操作研修を行い、小さく始めて成功体験を重ねます。
- 患者:来院前Web問診を基本に、難しい場合はタブレットや紙で補います。
新しい仕組みに人を慣らすオンボーディングの手順を軽視すると、高機能なシステムでも形骸化します。そのため、技術と人の両面から考えることが、失敗回避につながります。
コスト暴騰とベンダーロックインのリスク

費用面では、生成AI問診の運用コストが想定外に膨らむリスクがあります。また、特定のベンダーに縛られて身動きが取れなくなる点にも注意が必要です。契約前に対策を講じておかないと、後から取り返しがつきにくい失敗につながります。
トークン課金暴騰という運用コストの失敗
生成AIを使う問診システムでは、トークン課金が暴騰することがあります。LLMの利用料は、問診件数とトークン消費量に比例する変動費です。
一次データでは、月5万円の見込みに対して、トークン課金が20万円を超えた事例があります。利用量を読み違えると、運用コストが何倍にもなりかねません。

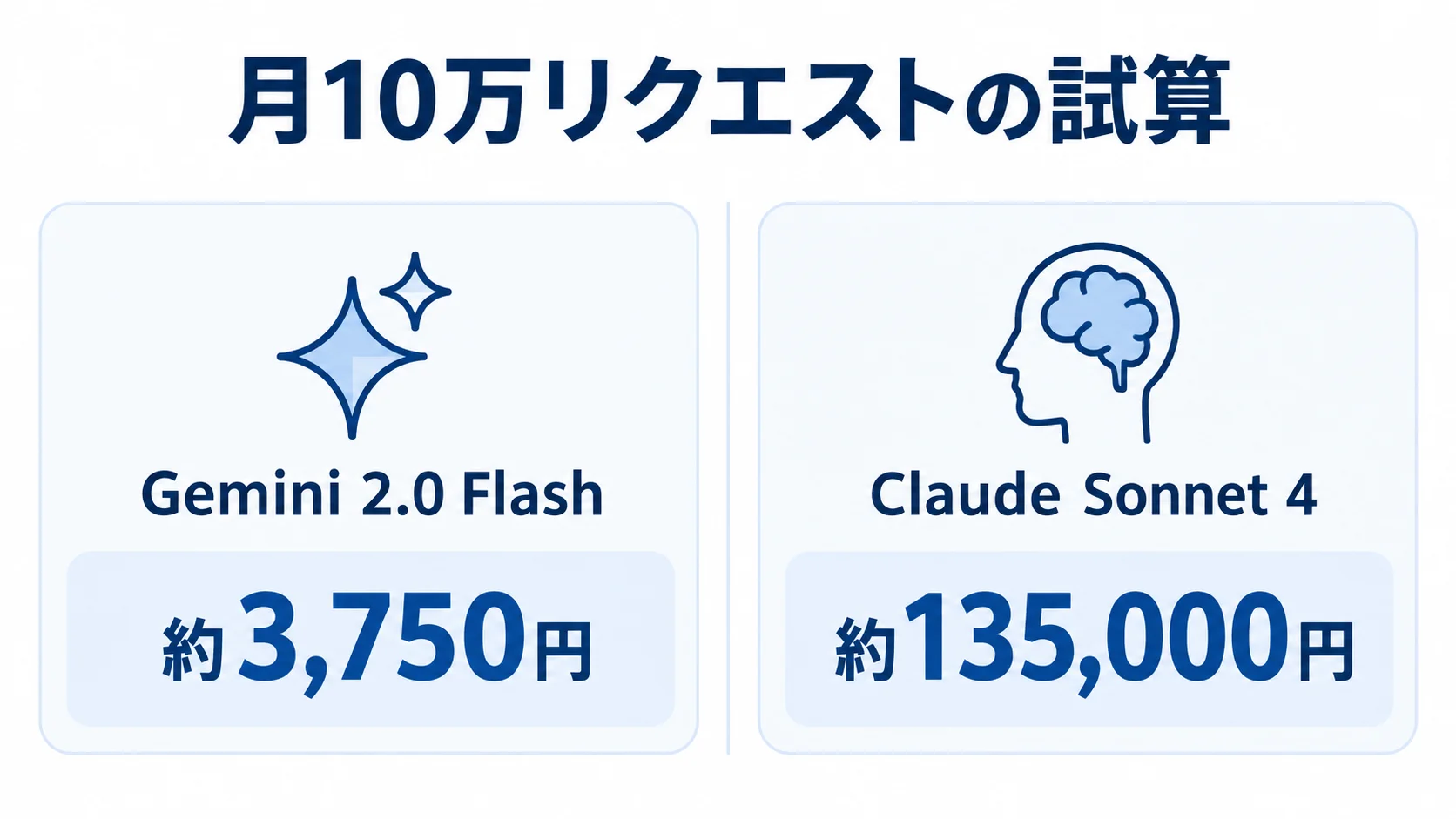

月10万リクエストの試算では、Gemini 2.0 Flashは約3,750円、Claude Sonnet 4は約135,000円です。モデルの選び方しだいで、費用に大きな差が出ます。
このリスクを抑えるには、モデルの選定とコスト上限の設定を前もって進めておくことが欠かせません。
- 用途を限定:問診の多くはシナリオ型にして、生成AIは要約などに絞ります。
- 請求を管理:契約時に月間利用上限とコストアラートを設定します。
ベンダーロックインでデータ移行できないリスク
ベンダーロックインは、根深いリスクです。特定のベンダーに依存しすぎると、解約や乗り換えの際に問診データを持ち出せない場合があります。
データを移行できないと、蓄積した運用ノウハウも引き継げず、乗り換えのたびにやり直しになります。さらに、価格交渉でも不利になりえます。
そこで、自院がデータとシステムの主導権を持てるかを、選定の段階で見極めます。これは長期的な失敗を防ぐうえで欠かせません。
問診データを持ち出せない事態を避けるには、データ形式や改修条件を詰めておく必要があります。
- データ移行:標準形式で出力できるかと、解約時の移行支援の有無を確かめます。
- 仕様と権利:システムの仕様と、ソースコードの権利者を把握します。
- 改修と著作権:特定ベンダーだけが改修できる作りを避け、著作権が発注側にあるかを取り決めます。
情報漏えい・AI精度に関するリスク

問診システムは、症状や既往歴などの要配慮個人情報を扱います。情報漏えいは深刻な結果を招くうえ、AI問診特有の誤回答(ハルシネーション)も患者の安全に直結します。
情報漏えい・AIへの外部送信リスク
一次データでは、情報漏えいへの対応に500万円以上かかるとされています。さらに、医療機関としての信頼も大きく損なわれます。
情報漏えいは、問診システムで最も避けたい失敗です。原因は、不十分な暗号化やアクセス権限の設定ミスにあります。
生成AIへの不用意な個人情報の送信も、原因の一つです。無料版のAIでは入力内容が学習に使われ、患者情報が意図せず外部へ流出する恐れがあります。情報を守る設計と外部送信時の対応は、次のように整えます。

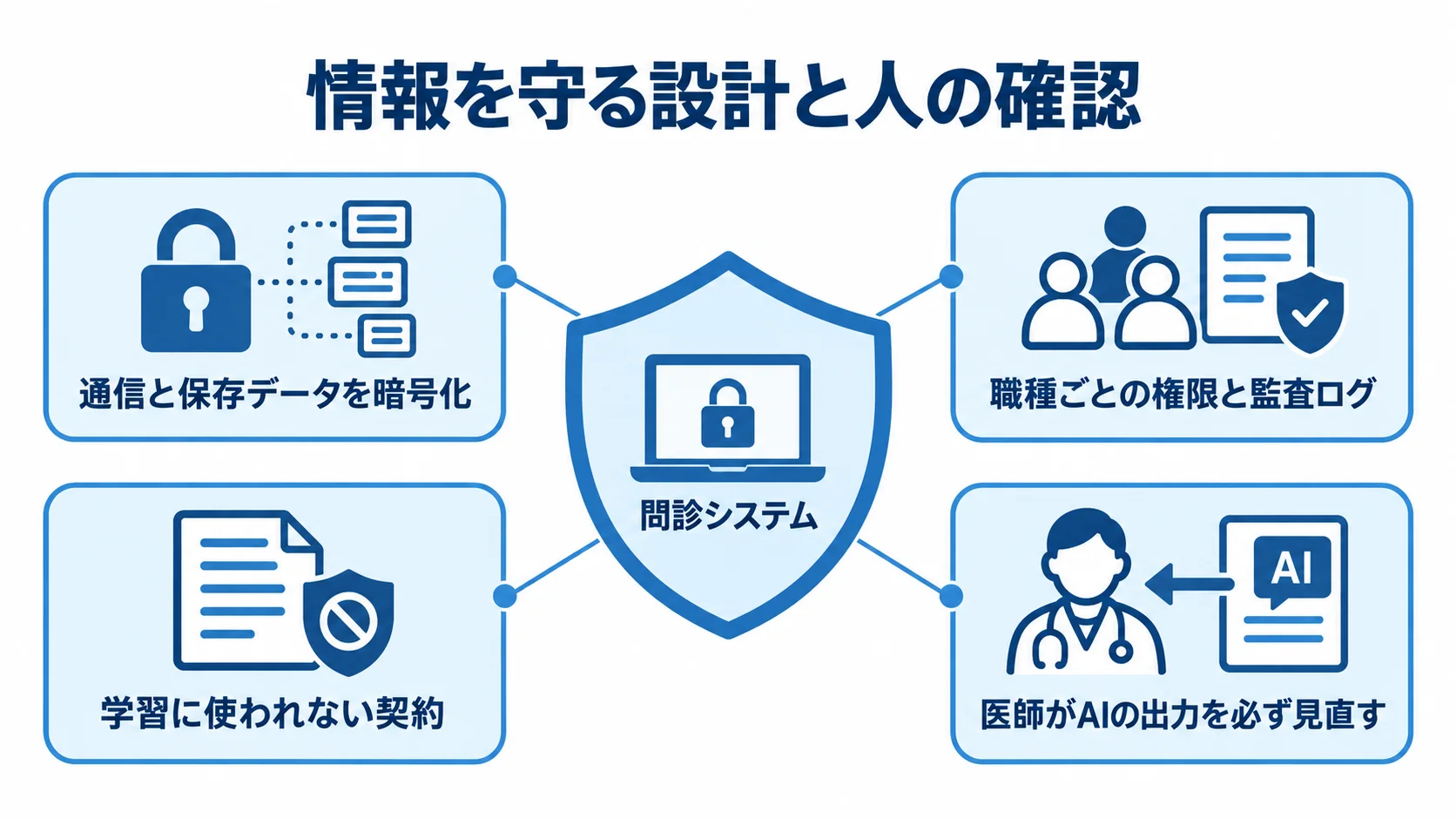

- 基準への対応:厚生労働省の医療情報システム安全管理ガイドラインに準拠します。
- アクセス対策:通信と保存データを暗号化し、職種ごとの権限と監査ログを設定します。
- AIへの送信:学習に使われない契約を選び、外部へ送る際は、改正個人情報保護法を踏まえた同意取得の仕組みを整えます。
セキュリティは、医療機関の信頼を守るために欠かせない対策です。だからこそ、妥協せず取り組む必要があります。
ハルシネーションと過信のリスク
AI問診では、生成AIが事実と異なる回答を作るハルシネーションに注意が必要です。誤った医療情報は、患者の不安をあおり、誤った自己判断を促す恐れがあります。
AIの聞き取りや要約を過信して人の確認を省くと、重大な症状を見逃すリスクがあります。そもそも問診は診療の入り口であり、AIに診断を委ねることはできません。
誤回答や過信を抑えるには、精度対策と人による確認を組み合わせることが必要です。
- 回答品質:RAG用データの構造を整え、誤回答を防ぐ設計にします。
- 人による確認:医師がAIの出力を必ず見直します。
- 精度の担保:KARAKURIの正答率95%保証プランのように、精度を契約で定める方法もあります。
- 役割分担:AIは効率化を受け持ち、最終判断は人が行います。
リスクを一つずつ減らしていくことが、現場に定着し成果を生む問診システムにつながります。riplaは、フルスクラッチ受託と運用伴走の立場から、設計と定着を支援します。
まとめ
失敗は、要件定義と運用、コストと情報管理の四つの領域に整理できます。運用リソースの枯渇や現場の抵抗、トークン課金の暴騰、ベンダーロックインに加えて、情報漏えいやハルシネーションも起こりえます。
要件不備による再開発には100万〜500万円の追加費用がかかり、トークン課金では月5万円の見込みが20万円を超えた事例があります。また、情報漏えい対応には500万円以上かかる場合があります。
IDC Japan 2024年のデータでは、AI導入の32%が期待効果に届かないとされています。これらは特別な不運ではなく、構造的に起こりうる失敗であり、事前の備えが欠かせません。
失敗を避けるには、要件定義を固め、運用体制とチェンジマネジメントを用意します。あわせて、コストの上限と、データを持ち出せるかを確かめ、ガイドラインへの準拠と人によるAI確認を備えます。
先人の失敗を知ることは、同じ轍を踏まないための最良の教科書になります。riplaはフルスクラッチ受託と国内開発、運用伴走で、現場に定着する問診システムづくりを支援します。全体像は完全ガイドをご覧ください。
▼全体ガイドの記事
・問診システムの完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
