在庫管理システム刷新の失敗/課題/注意点/リスクについて

在庫管理システム刷新の失敗は、準備不足、移行設計の不備、体制の弱さが重なって起こり、在庫差異や出荷停止として事業に表れます。

根本原因、データ移行、体制づくりの順に、失敗の型と防ぎ方を見ていきます。全体像は在庫管理システム刷新の完全ガイドもあわせてご覧ください。

▼全体ガイドの記事
・在庫管理システム刷新の完全ガイド

在庫管理システム刷新が失敗する根本原因

在庫管理システム刷新の失敗には、共通する根本原因があります。中でも大きいのは、レガシー放置と、刷新失敗の最大要因である要件定義の甘さです。

レガシー在庫管理を放置するリスク

刷新の遅れ自体がリスクです。経済産業省のDXレポートは、老朽化・ブラックボックス化したシステムを放置すると、2025年以降に年間最大12兆円の経済損失が生じうると警鐘を鳴らしています。こうした問題は「2025年の崖」として知られています。

在庫管理では、放置の影響が在庫差異、欠品、過剰在庫として表れます。実際、JUASの調査でも約7割の企業がレガシー化の課題を抱えています。

  • 保守の難化:放置すると、それを扱える人材が減り、仕様がブラックボックス化して刷新の難易度とコストが上がる
  • 拙速な刷新:準備不足のまま急いで着手しても失敗を招くため、両方のリスクを踏まえて着手の時期を決める

刷新を見送ることも、静かに進む失敗のひとつです。だからこそ、準備を十分に行ったうえで、適切な時期に着手することが大切です。

要件定義の甘さがすべての失敗の起点

刷新失敗の最大要因として指摘されるのが、要件定義の不十分さです。現行システムの仕様書が失われ、引当ロジックや在庫計算の根拠が分からないままだと、必要な業務要件が抜け落ちます。

  • 業務要件の漏れ:開発の途中で未考慮の在庫処理が見つかると、手戻り、工期の遅れ、追加費用につながる
  • 裏作業の把握:現場がExcelや手作業で補っている業務を要件定義で拾い、刷新後に現場が回らなくなるのを防ぐ
  • 現状の把握:前段で現行の在庫業務とシステムを調べ、資産を洗い出す

そのため、要件定義に十分な時間と予算を割くことは、プロジェクト全体のコストとリスクを下げる、確実な投資になります。

ポイント

放置による損失と、準備不足での拙速な着手は、どちらも失敗の原因になります。刷新の時期を決める前に、現行業務と仕様をどこまで把握できているかを確かめてください。

データ移行と切り替えで起きる失敗

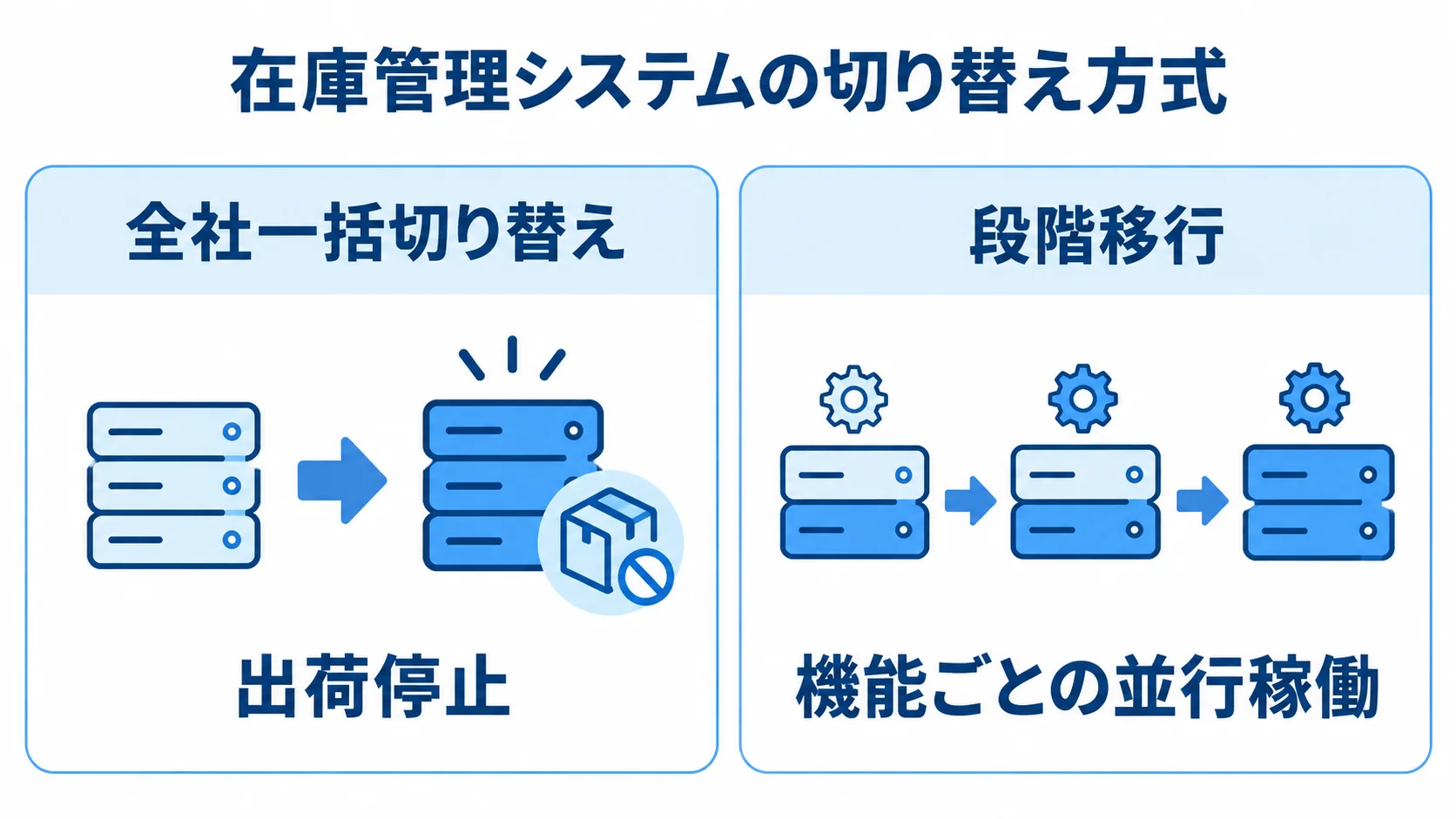

全社一括切り替えによる出荷停止と、段階移行による機能ごとの並行稼働を対比した図。
切り替え単位の違いが、業務停止リスクに表れます。

データ移行とシステム切り替えでは、深刻なトラブルが起きやすくなります。在庫差異や出荷停止となって事業に影響するため、代表的な失敗と、移行方式の選び方に気を配る必要があります。

全社一括切り替えで出荷が止まった失敗事例

移行方式の選択ミスは、刷新失敗の典型例です。ある大手食品メーカーでは、基幹システムの切り替えの際に障害が起き、チルド商品の全品出荷が停止しました。原因は、システムを一度に全面切り替える「ビッグバンアプローチ(全社一括)」で移行計画の不備が表面化したこととされています。

  • 段階移行:機能ごとに新旧を並行稼働させて置き換える、ストラングラーパターンが定石
  • 切り戻しの備え:在庫照会、入出荷、引当、棚卸の順に移し、各段階で旧システムへ戻せるようにしておく

失敗の教訓は、在庫・出荷に関わるシステムでは、全社一括切り替えのリスクが極めて高いことです。在庫管理システムは出荷・物流に直結するため、切り替え時のわずかな不具合でも、全社の出荷停止という致命的な業務停止につながります。短期・低コストを優先して一括切り替えを選ぶと、かえって甚大な損失を招きます。

在庫データ移行とマッピングの落とし穴

データ移行では、新旧のデータ項目を対応づけるマッピングが大きな壁になります。とくに、ERP(統合基幹業務システム)への移行は複雑です。

  • 移行する情報:商品マスター、在庫数量、ロケーション、取引先、引当中データ
  • 確定する時点:移行時点の在庫数と、移行中に発生する入出荷の反映
  • 整理するデータ:廃番商品、重複コード、単位の不統一

項目の移し漏れは、在庫数の不一致や引当の不具合を招きます。また、在庫数の確定時点を誤ると、移行作業中の入出荷が反映されず、差異が生じます。

長年の運用で蓄積したデータの汚れを残すと、新システムでも在庫精度は上がりません。そこで、刷新を機にマスタークレンジング(データの整理・統一)を行い、複数回の移行リハーサルで在庫数を突合します。

データ移行は地道な作業ですが、軽視すると刷新そのものが無意味になりかねない重要工程です。

ポイント

移行方式は段階移行を前提にし、各段階で旧システムへ戻せるかを先に確かめてください。在庫数の確定時点とデータ整理も、移行の成否を左右します。

ベンダーマネジメントと体制の失敗

パッケージ導入の3大疾病として、ユーザー部門の非協力、大量のアドオン開発、データ移行の失敗を並べた図。
人の参画、作り込み、データの扱いが導入の論点です。

技術やデータに加えて、人と組織の問題も刷新失敗の要因になります。とくに、ベンダーへの丸投げや、ユーザー部門の参画不足は、繰り返し見られる失敗パターンです。

パッケージ導入の「3大疾病」に学ぶ失敗

SAPに代表されるERPやパッケージの導入現場では、失敗を招く典型として「3大疾病」が知られています。

  • ユーザー部門の非協力:現場が刷新を自分ごととして捉えず、要件整理やテストに協力しない
  • 大量のアドオン開発:パッケージに過剰な作り込みを加える
  • データ移行の失敗:必要なデータを新システムへ正しく移せない

協力が得られないままでは、業務に合わないシステムができあがります。過剰なアドオン開発は費用を膨らませ、将来のバージョンアップも難しくします。

現行の引当や帳票のやり方に固執せず、標準機能で対応できる業務はパッケージに寄せる判断が要ります。本当に譲れない部分だけを作り込むという線引きが、3大疾病を避ける鍵になります。

ベンダー丸投げとユーザー参画不足のリスク

「専門家に任せておけば安心」とベンダーに丸投げすることも、典型的な失敗パターンです。

  • 現場の参画:情報システム部門に加えて、倉庫・物流・購買・販売部門も在庫業務や裏作業を共有し、要件整理とテストに加わる
  • 発注側の統括:責任者を置き、要件定義・ベンダー選定・進捗管理を主体的に進める
  • 稼働後の保守:計画段階で原因の切り分けと改修判断の担当を決める

在庫業務や裏作業を最もよく知るのは現場で、ベンダーは発注側の在庫ルールを知りません。そのため、発注側が要件を整理せずに判断を委ねると、業務に合わず使われないおそれがあります。

責任者は、ベンダーと対等に議論できる体制をつくります。社内の知見が十分でない場合は、中立的なコンサルタントやPMO(プロジェクト管理支援)と連携する方法も有効です。

ベンダーマネジメントの巧拙は、在庫管理システム刷新の成否を分ける重要な要素です。

刷新は、本番稼働を境にシステムを使い続ける運用へと移ります。「作って終わり」の失敗も多く、役割を定めないと再びブラックボックス化します。そこで、在庫差異や不具合への対応担当を決め、運用・保守まで見据えることが、刷新を本当の成功に近づけます。

ポイント

発注側が要件を自ら整理し、現場と責任者が関わり続けているか、稼働後の運用担当が決まっているかが判断の目安です。ベンダーに任せきりになっていないかを、この点から見直してください。

失敗を防ぐための注意点チェックリスト

刷新計画で確認する現状の把握、要件定義の予算、目的とKPI、移行方式を示し、予算の目安を添えたチェックリスト図。
4項目を先に固めると、後工程の判断がそろいます。

これまでの失敗を踏まえ、刷新を成功に導くための注意点を、計画段階と実行段階に分けて一覧にします。

計画段階で押さえるべき注意点

計画段階では、刷新の方向を左右する4つの事項を、実行に入る前に決めておく必要があります。

  • 現状の把握:在庫業務とシステムを調べ、裏作業まで洗い出す
  • 要件定義の予算:業務の洗い出しを含め、目安として200万〜500万円を確保する
  • 目的とKPI:在庫精度、棚卸工数、欠品率などの指標と、効果の測り方を決める
  • 移行方式:原則として段階移行(ストラングラーパターン)を前提に設計する

計画段階でこれらを固めておくと、後工程の失敗を未然に防ぎやすくなります。

実行段階で押さえるべき注意点

実行段階では、移行の検証から発注側の統括まで、5つの点に気を配る必要があります。

  • 移行の検証:複数回のリハーサルで在庫数を突き合わせ、ずれを洗い出す
  • 在庫数の確定:移行時点を明確にし、マスタークレンジングでデータの汚れを持ち込まないこと
  • 標準機能の活用:過剰なアドオンを避け、パッケージの機能で足りる業務は、そのまま使う
  • 現場の参加:現場部門を巻き込み、テストと教育に十分な時間を割く
  • 発注側の統括:責任者を置き、中立的な支援が必要なら活用する

一連の注意点に共通するのは、準備を尽くし、業務を止めない設計をし、人を巻き込むことです。

刷新の成否は、技術的な難しさ以上に、現状の把握とプロジェクトマネジメントの巧拙で分かれます。失敗事例の教訓を計画に織り込めば、刷新のリスクを大きく低減できます。

想定外の不具合は、どれだけ準備を重ねても起こり得ます。そのため、トラブル時の対応計画(コンティンジェンシープラン)も事前に用意しておく必要があります。

切り替え時に在庫データの不整合や引当の不具合が出た場合に備えて、旧システムへ戻す時点と判断者、現場への周知方法を決めておきます。

在庫管理システム刷新は事業に直結するため、出荷停止を避けるための撤退ラインを事前に合意しておくことは、必須のリスク対策です。

ポイント

計画段階で現状把握と予算、移行方式を固めると、実行段階での手戻りを減らせます。実行段階では、在庫数の一致と撤退ラインの合意を確かめてください。

まとめ

在庫管理システム刷新でよくある失敗や課題、注意点、リスクを見てきました。

根本原因は、レガシー放置と要件定義の甘さです。老朽化・ブラックボックス化したシステムを放置すると、2025年以降に年間最大12兆円の経済損失を招きうるとされます。

こうした問題は「2025年の崖」と呼ばれ、JUAS調査では約7割の企業がレガシー化の課題を抱えています。要件定義の不足も、刷新失敗の最大要因です。

データ移行では、全社一括切り替えによる出荷停止や、データマッピングの複雑さが落とし穴になります。

人と組織の面では、パッケージ導入の3大疾病や、ベンダー丸投げ・ユーザー参画不足が典型的な失敗です。

防ぐ鍵は、現状の洗い出しと段階移行にあります。そのうえで、過剰なアドオンを避け、現場を巻き込み、発注側が統括する体制をつくることが要ります。旧システムへ戻す撤退ラインを事前に合意しておくことも、出荷停止を避けるための必須の備えです。

在庫管理システムは出荷・売上に直結するため、刷新の失敗は事業に深刻な影響を及ぼします。他社の失敗事例から学び、計画段階と実行段階の注意点を一つずつ押さえることが重要です。

刷新のリスクを自社だけで見極めにくい場合は、構想策定からプロジェクト管理まで中立的に伴走できる支援先への相談も検討できます。

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
