小売業界のシステム開発/導入の失敗/課題/注意点/リスクについて

小売業界のシステム導入では、費用の膨らみと現場への定着不足が主な失敗です。移行・撤退、AI・IoTへの過信、運用の不備も、失敗につながります。

費用管理、現場との要件調整、移行と運用の準備を一体で進めると、失敗を防ぎやすくなります。全体像は小売業界のシステムの完全ガイドもご覧ください。

▼全体ガイドの記事
・小売業界のシステムの完全ガイド

費用が膨張する失敗とその回避策

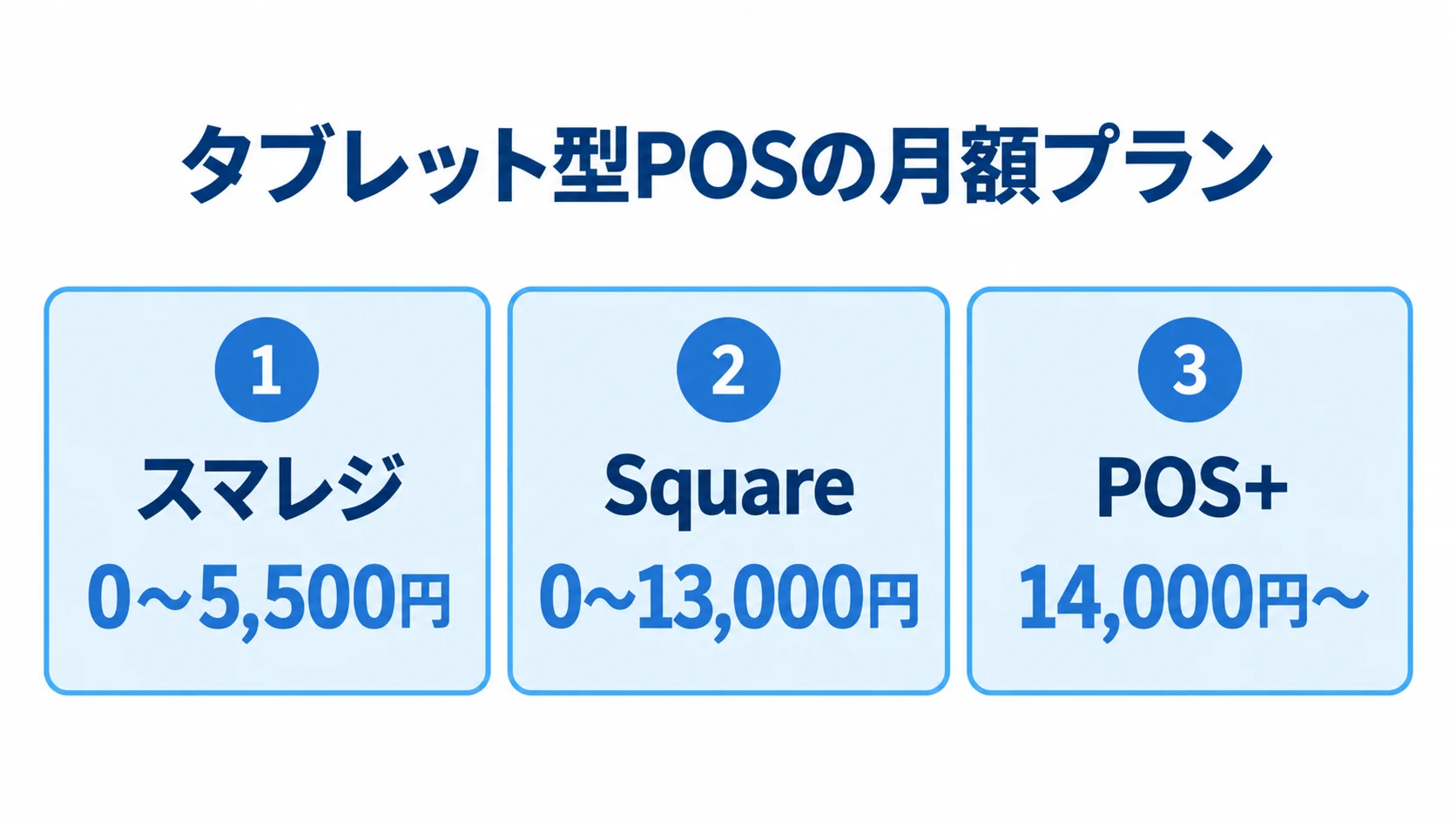

タブレット型POSの月額プランを、スマレジ、Square、POS+の3製品で示す図解
3製品の月額設定には幅があります。

小売システムの導入では、当初の見積もりより支払額が膨らみ、予算を超えるケースが後を絶ちません。その主な原因が、要件が増え続けるスコープクリープと、見積もりに出てこない隠れコストです。

MUST/WANT未整理によるスコープクリープ

スコープクリープとは、開発中に要件が増え続け、費用と期間が際限なく膨らんでいく現象です。根本的な原因は、要望をMUST(必須)とWANT(あれば望ましい)に分けていないことにあります。

優先順位が曖昧なまま始めると、追加要望が出るたびに仕様変更と追加費用が発生します。小売の中規模開発費は700万〜1,800万円が相場ですが、要件が膨らめば、その上限を超えることもあります。

費用の膨張を防ぐには、要件定義の段階でMUSTとWANTを分け、優先順位を発注者とベンダーで合意しておく必要があります。開発が始まってからの追加要望は、次のフェーズで扱うルールを決めておくと、計画が崩れにくくなります。

  • 必須要件を決める:要件定義でのMUSTとWANTの分類
  • 追加要望を管理する:開発開始後の要望は次フェーズでの対応
  • 段階的に導入する:効果の大きい機能からの着手

発注者が機能の優先順位を持っておけば、要望が増えたときの判断基準として使えます。その基準が、スコープクリープへの防壁になります。

連動開発費・隠れコストの見落とし

費用が膨らむもう一つの要因は、見積もりに現れにくい隠れコストです。たとえば、既存POSにセルフレジを後付けする連携開発費は、別途数十万〜100万円かかることがあります。

会計・EC・WMSとの連携費、データ移行のクレンジング費、周辺機器の追加費は、初期見積もりに含まれないことがあります。また、安価な製品でも、連携費や周辺費用が加わって総額が膨らむ場合があります。

見積もりを受け取ったら、「この価格に含まれない項目は何か」を必ず確かめます。そのうえで、総保有コスト(TCO)で各社を比べると、条件の違いが見えやすくなります。

  • 連携費:既存POSや会計・EC・WMSとの接続にかかる費用
  • 移行・周辺費:データ整備や機器追加の費用
  • 運用費:教育・保守を含むTCO

隠れコストは、早い段階で洗い出せば予算に組み込めます。見積もりに書かれていない項目を先に見ておくことが、予算超過の防止につながります。

ランニングコストの見落としも、導入後に響く失敗の一つです。タブレット型POSは初期費用が約15万円からでも、月額プランと決済手数料がかかります。

月額プランは、スマレジが0〜5,500円、Squareが0〜13,000円、POS+が14,000円〜です。決済手数料は2.9〜3.5%で、売上額に応じて費用も変わります。

初期費用だけで選ぶと、数年単位で見た総額が想定を超えることがあります。そのため、初期費用とランニングコストを合算し、数年分で比べます。

ポイント

見積もりの金額だけで比べず、要件の優先順位と、見積もりに含まれない連携費や運用費まで合わせて確かめることが、予算超過を防ぐ目安になります。

現場に定着しない失敗とその回避策

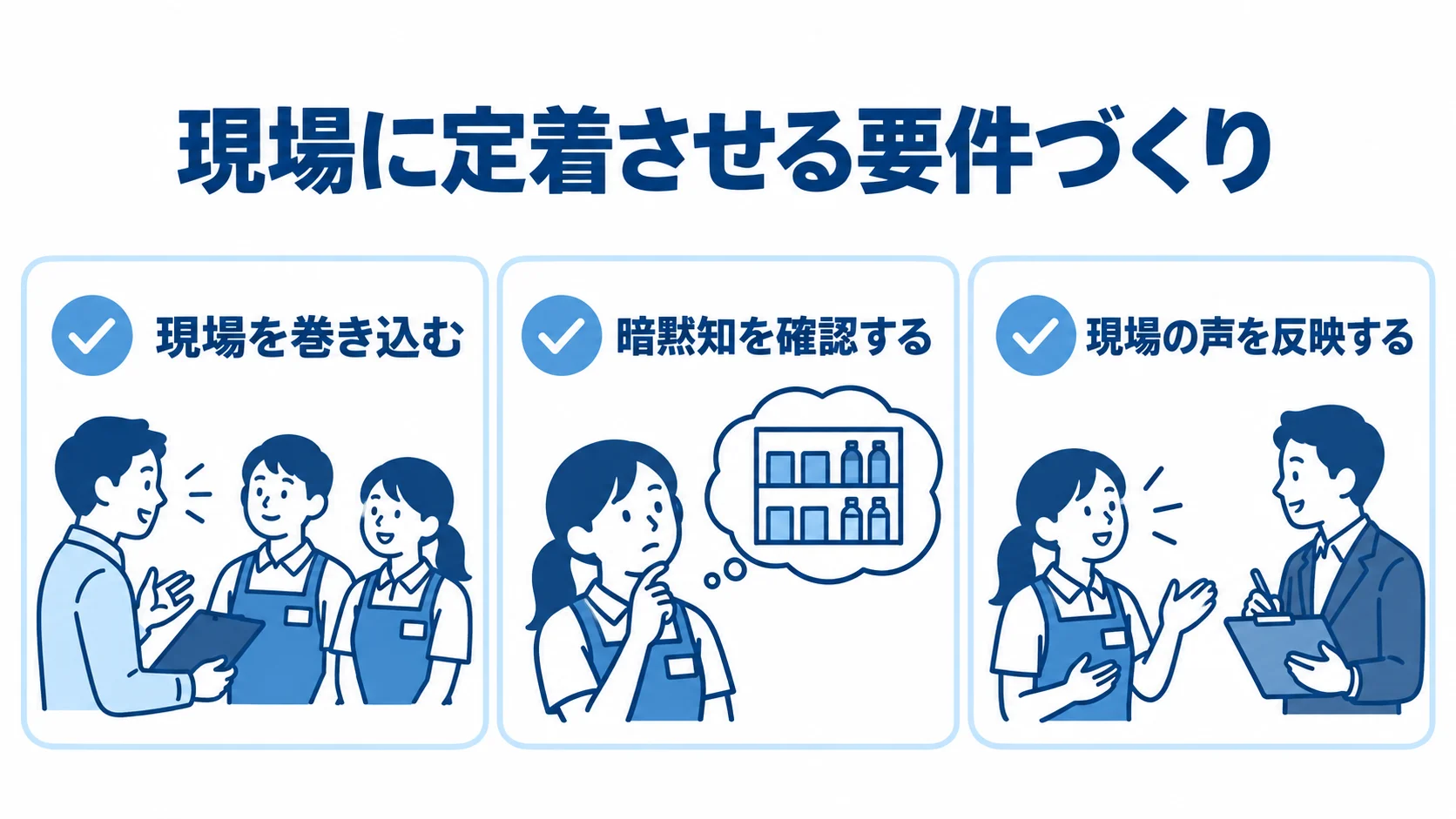

現場に定着させる要件づくりの確認先を3項目で示す図解
要件定義に加える現場側の視点を整理できます。

費用の超過以上に深刻なのは、導入したシステムが現場で使われない失敗です。どれほど高機能でも、スタッフが使えなければ投資は無駄になります。定着しない主な要因は、現場へのヒアリング不足と、本部の統制と現場の実態のずれです。

丸投げによる業務とのアンマッチ

現場に定着しない代表的な例は、開発をベンダーに任せきりにして、業務に合わなくなるケースです。発注者が業務を整理しないまま要件定義も任せてしまうと、実務とかけ離れたシステムになることがあります。

画面が作業の順番に合わない、必要な例外操作ができないといった不満が重なっていきます。その結果、スタッフが従来どおり手作業に戻ってしまう場合もあります。

回避するには、要件定義の場に現場スタッフを加え、実際の業務を観察することが欠かせません。マニュアルに載っていない暗黙のルールや、ベテランの運用も、あわせて掘り起こします。

  • 現場を巻き込む:担当者の作業を見ながらの要件づくり
  • 暗黙知を確認する:マニュアル外のルールの洗い出し
  • 現場の声を反映する:本部だけでなく現場を要件の中心に置くこと

本部の担当者だけでRFPを書くと、現場の実態を取りこぼすおそれがあります。RFPの作成段階から現場の担当者が関わっていれば、そうした抜けを早めに見つけられます。

丸投げは手間を省けるように見えても、結果として使われないシステムを生む深刻な失敗になり得ます。

本部統制と現場判断の乖離によるオペレーション破綻

もう一つの非定着要因は、本部の厳格なマスタ管理と、店舗の柔軟な判断のずれです。本部は値引きを規定の範囲内に限り、マスタを一括で管理したいと考えています。一方で、店舗では常連客への端数値引きや取り置きが行われ、返品やクーポンの併用も見られます。

双方の考えを擦り合わせないまま開発を進めると、リリース後に現場の運用が破綻することがあります。回避するには、要件定義の段階で本部の統制と現場の裁量の境界を設計しておきます。

  • 権限の境界を決める:本部管理と現場判断の範囲の合意
  • 例外運用を防ぐ:合意した範囲の権限設定への反映
  • 現場で検証する:繁忙時間帯にも実行できるかの確認

制約を避けるための独自の例外運用が広がると、データの正確性が崩れてしまいます。設計の段階で現場の管理者にも加わってもらうと、本部の方針と店頭の実情のずれに早く気づけます。

机上では正しくても、繁忙時間帯には守りきれないルールがあります。そのため、本部の理想と現場の実情を照らし合わせ、リリース前に運用できる落としどころを探ることが、稼働後の破綻を防ぎます。

ポイント

現場の業務を要件に取り込み、本部の方針と店頭の運用が噛み合う範囲を事前に決めておけるかが、定着の目安になります。

データ移行の失敗とベンダーロックインのリスク

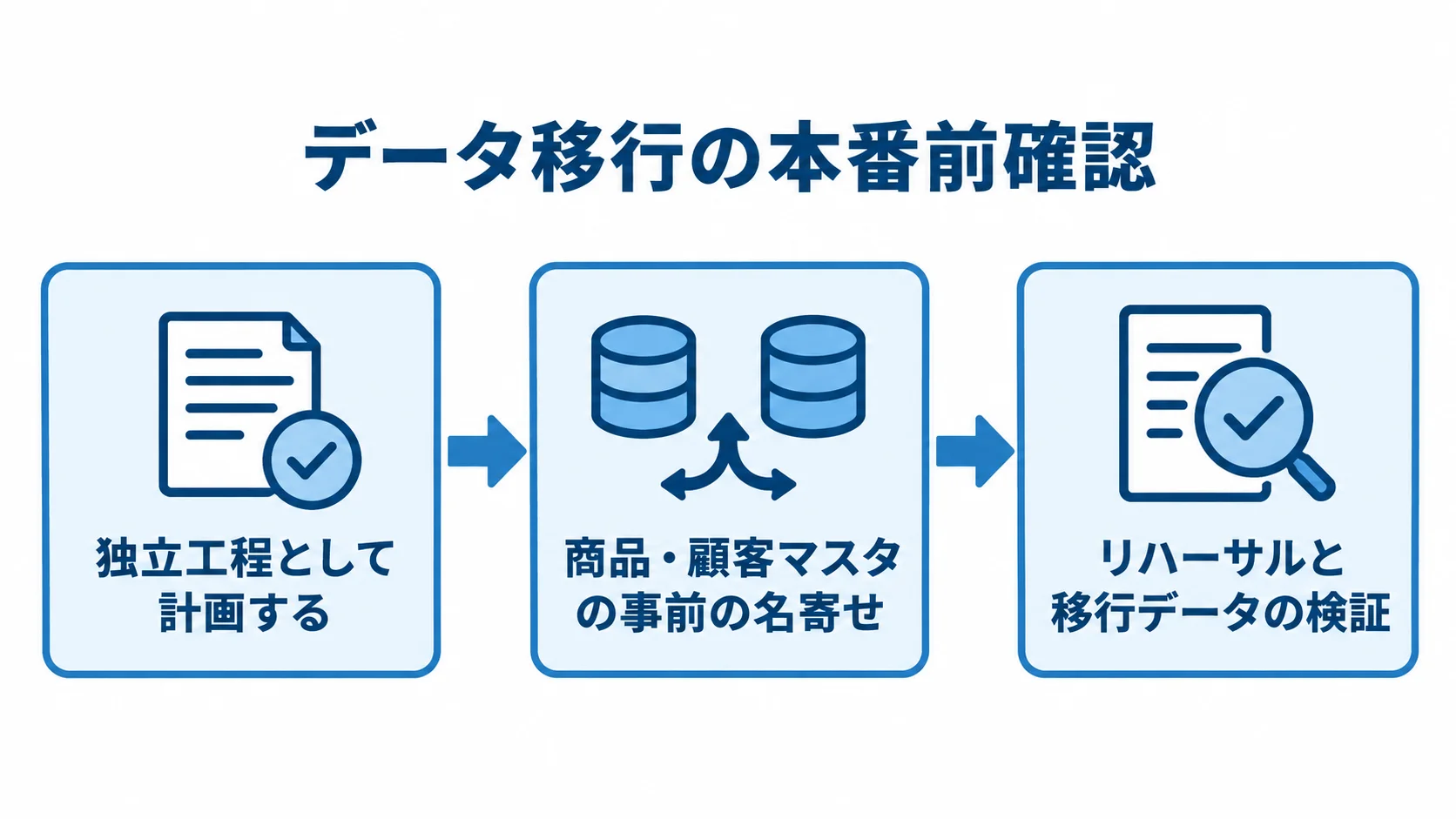

データ移行を独立工程として計画し、本番前に名寄せと検証を行う流れ図
準備と検証を導入工程に組み込む流れです。

データに関する失敗は、導入時の移行と、契約終了時の撤退の両方に潜んでいます。事前に備えることはできますが、発覚してから動くと手遅れになりがちです。

データ移行の失敗と業務停止リスク

データ移行の失敗は、リリース直後に深刻なトラブルを招きます。台帳や旧システムから移したデータに表記ゆれ、重複、欠損が残ると、在庫数や会員ポイントが合わなくなり、現場が混乱します。

移行リハーサルをせずに本番を迎えると、当日中に移行が終わらず、営業に支障が出る場合があります。また、安価なレジの故障復旧に3日かかった事例もあります。

1日の売上が20万円の店では、この事例の機会損失は60万円に上ります。小売ではシステム障害が、そのまま売上を止めてしまうおそれがあります。

  • 独立工程として計画する:データ移行の計画を、導入作業の付け足しにしないこと
  • データを整える:商品・顧客マスタの事前の名寄せ
  • 本番前に確かめる:リハーサルと移行データの検証

本番の移行は、営業への影響が少ない時間帯を選んで行います。移行は、失敗すれば導入全体を台無しにしかねない重要な工程です。

移行の工数は、想定以上に膨らみやすい隠れコストの典型です。長年使ってきたアナログ台帳には表記ゆれや重複が多く、そのぶんクレンジングに人手と時間がかかります。社内で対応すれば通常業務が圧迫され、外部に委託すれば移行費用が増えます。

移行の負担を見積もりに入れないままだと、予算超過とスケジュールの遅延を招きます。移行を軽く見積もった結果、プロジェクト全体が失敗する場合もあります。

ベンダーロックインと撤退戦略の欠如

将来のリスクとして挙げられるのが、ベンダーロックインです。特定ベンダーの独自仕様に深く依存すると、値上げや品質の低下があっても、乗り換えが難しくなります。

顧客データや購買履歴を取り出せない場合もあります。その結果、不満があっても使い続けることになります。

不満があっても使い続ける状態は、導入時に撤退戦略を考えなかったことによる失敗です。回避するには、契約の時点で、終了後に全データをCSVなどの汎用形式で出せると取り決めておきます。

  • 契約に明記する:終了時に全データを出せる条件の取り決め
  • 汎用形式を指定する:CSVなどでのエクスポート対応
  • 出口を確認する:選定時に確かめる、別システムへの移行可能性

データの持ち運びやすさ(ポータビリティ)があれば、必要になったときに別のシステムへ移る自由を保てます。導入時から撤退を考えておくのは早すぎず、気づかないうちに縛られる状態への有効な備えになります。

ポイント

移行を独立した工程として計画し、契約の時点でデータの出口を取り決めておくことが、後で慌てないための目安になります。

AI・IoTへの過信という落とし穴

最新技術であるAI・IoTへの過信も、見落としやすい失敗の一つです。AI需要予測やIoTを使う無人店舗は魅力的ですが、万能ではありません。できることとできないことを把握しないまま導入すると、現場でのトラブルが頻発し、運用の負荷も増えます。

AI需要予測の外れとIoTの誤作動

AI需要予測は過去のデータに基づくため、想定外の事態では外れます。突発的な天候の変化、SNSでのバズ、近隣競合店の動きなどは、予測の精度を下げる要因です。

発注の提案を鵜呑みにして大量に発注し、売れ残りや廃棄ロスを出してしまう失敗があります。また、無人店舗の重量検知マットが誤作動し、会計が合わないトラブルも報告されています。

  • 予測を参考値にする:AIの提案だけで発注を決めないこと
  • 人が最終判断する:現場担当者が状況を加味した判断
  • 補完体制を残す:予測や機器の誤りに人が対応できる体制

AI・IoTは、人の判断を支える道具として位置づけます。そう捉えておくと、予測が外れたときの被害を抑えられます。

セキュリティ対策の軽視というリスク

小売システムは、個人情報やクレジット決済の情報を扱います。漏えいやサイバー攻撃が起きれば、被害は甚大なものになります。

JNSAの調査では、ランサムウェアの平均被害額は2,386万円です。中小小売の経営を揺るがす規模であり、小規模だから狙われないと考えるのは危険です。

  • データを守る:暗号化とアクセス権限の管理
  • 復旧に備える:定期バックアップと脆弱性への対応体制
  • 店舗の防犯も考える:無人店舗でのカメラや重量センサーの検討

セキュリティ対策は、システム選定の段階で要件に含めておきます。利便性とセキュリティは、トレードオフになりがちです。それでも、顧客データの保護は信頼の根幹です。

技術の華やかさに惑わされず、地に足のついた検討を重ねることが、最新技術を使いこなす前提です。失敗に共通する原因は、導入前の検討不足です。AI・IoTの限界やセキュリティリスクを理解しておけば、事前に備えて防げるものがあります。

新技術は、ベンダーの説明を鵜呑みにせず、自社の運用で使えるか、障害時に人が補えるかを見極めます。

ポイント

AI・IoTは人の判断を支える道具と捉え、障害時に人が補える体制と、セキュリティ対策を要件に含めて確かめることが、過信を避ける目安です。

サポート不足と運用体制の失敗

システムは導入後も長く使うものです。そのため、稼働後のサポート不足や運用体制の不備も、失敗につながることがあります。

サポート水準の確認不足による復旧の遅れ

契約時にサポート水準を確かめておかないと、障害からの復旧が遅れることがあります。小売ではレジが止まれば売上も止まるため、対応の速さが死活問題になります。

安価なレジの復旧に3日かかった事例では、1日20万円を売り上げる店で60万円の機会損失が出ました。土日に対応がない、電話がつながらないといった事態は、繁忙期ほど深刻になります。

  • SLAを確認する:対応時間、一次回答、復旧目標の確認
  • 営業時間に合わせる:繁忙期も対応できる体制の選定
  • リスクに見合う価格を選ぶ:サポート水準と費用を合わせた検討

サポートの薄いサービスでは、業務停止による損失が、削減できたコストを上回る場合があります。サポートは保険と捉え、自社のリスク許容度に合う水準かどうかを導入前に見極めます。

運用の属人化と教育不足による形骸化

運用面では、システムの管理が特定の担当者に属人化する失敗もあります。その担当者が異動や退職をすると、更新や設定変更ができなくなることがあります。

属人化を解消するために導入したシステムが、運用の中で新たな属人化を生むこともあります。そうさせないために、導入の時点からマニュアルを整え、複数の人が操作できる体制を作っておきます。

  • 操作を共有する:複数のスタッフが扱える状態
  • 教育を段階的に行う:繁忙期を避けた習熟の進め方
  • 運用を見直す:現場の声を集めた継続的な調整

ITに不慣れなパートや高齢のスタッフが多い場合は、写真付きの簡潔なマニュアルが必要になります。使う理由や、それで何が楽になるかを伝えることも大切です。

教育と対話を軽視すると、高機能なシステムでも形骸化し、現場が手作業に戻ってしまうことがあります。そのため、運用体制づくりまで導入計画に含めておく必要があります。

ポイント

契約時にサポートの対応時間と復旧目標を確かめ、運用を特定の担当者に任せない体制を導入時から作っておくことが、稼働後の失敗を防ぐ目安です。

まとめ

小売の導入では、MUST/WANTの整理が不十分なまま進むと費用が膨らみ、丸投げや本部と現場のずれによって、定着しないことがあります。連携費などの隠れコストも、費用を押し上げる要因です。

移行の失敗は業務を止め、ロックインは撤退を阻み、AI・IoTへの過信はトラブルを招きます。

要件の優先順位と現場の参加を、導入前に確かめておきます。移行の工程やデータの出口、技術の限界も、あわせて見ておく必要があります。ベンダー任せにせず、自社の業務と現場を起点に設計する姿勢が重要です。

見積もりの隠れコストやサポートの範囲を確認し、現場を要件定義に加えます。撤退時のデータの出口まで決めておくことが、後悔のない投資につながります。

riplaはフルスクラッチ受託と国内開発を組み合わせ、現場業務から逆算した要件整理と、失敗の芽を事前に摘む伴走型の支援を提供します。全体像は完全ガイドをご覧ください。

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
