見積管理システム開発/導入の失敗/課題/注意点/リスクについて

見積管理システムの導入・開発で多い失敗は、現場に定着せずExcelに戻ることです。ほかにも、要件定義とFit&Gapの甘さ、データ移行の問題、ガバナンスの欠如があります。

なかでも、Fit&Gap、連携要件、移行範囲は予算超過を左右します。全体像は見積管理システムの完全ガイドもご覧ください。

▼全体ガイドの記事
・見積管理システムの完全ガイド

現場に定着せずExcelに戻る失敗

現場の定着を支える操作支援、稼働後のフォロー、変化への対応を3枚のカードで示した図。
稼働後も続く支援が、Excelへの逆戻りを防ぐ鍵になります。

この失敗は、現場で使われずにExcelへ戻る形で表れます。登録だけをシステムで行い、見積作成はExcelに残すと、入力の負担が増えるうえに投資も無駄になります。その根にあるのは、機能や技術よりも人的・心理的な要因です。

Excel固執と教育不足という人的要因

長年Excelで見積を作ってきた担当者には、入力項目が決まったシステムが窮屈に映ります。「Excelの方が速い」という抵抗を軽く見ると、表向きはシステムを使い、裏ではExcelを続ける二重運用になります。中心にあるのは現場のExcel固執で、多くの失敗は機能の良し悪しより、現場の納得を得られなかったことに起因します。

さらに、マニュアルの未整備と教育不足が、この傾向を強めます。操作方法が分からないまま使うとストレスが増え、導入時の研修やマニュアルが不十分なままでは定着しません。

定着を支えるには、まず現場が楽になったと実感できるところから始めます。そのうえで、不安を減らすために次の支援を組み合わせます。

  • 操作支援:マニュアルを整え、伴走しながら教育する
  • 稼働後のフォロー:疑問への回答と、必要に応じた入力ルールや画面の改善
  • 変化への対応:チェンジマネジメントで、人と組織の動きを支える

定着支援は、稼働直後の研修で終わらせず、継続してフォローします。現場が自分たちで回せるようになるまで支えることが大切で、支援を省くと、利用されずにExcelへ戻ることがあります。

現場の実務を無視した設計のリスク

定着が失敗する一因は、現場の実務を無視した設計にあります。項目や承認フローが実務と合わないこと、毎回使う項目が必須になっていないこと、見積画面で実務を再現できないことなどの不適合は、現場が利用をやめる原因になります。

設計の前に見積の実務を洗い出し、担当・営業・経理の作業と手戻りを聞き取ります。実態に沿って設計し、現場を導入に巻き込みます。

理想を追って入力項目を増やす失敗にも注意が必要です。見積1件ごとの負担を抑えるため、必要な項目に絞り、導入時から現場が使いたくなる設計を目指します。

ポイント

導入の成否は、機能の良し悪しより、現場が納得して使い続けられるかで決まります。見積の実務に沿った設計と、稼働後まで続く支援があるかが判断の目安です。

要件定義とFit&Gapの甘さによる失敗

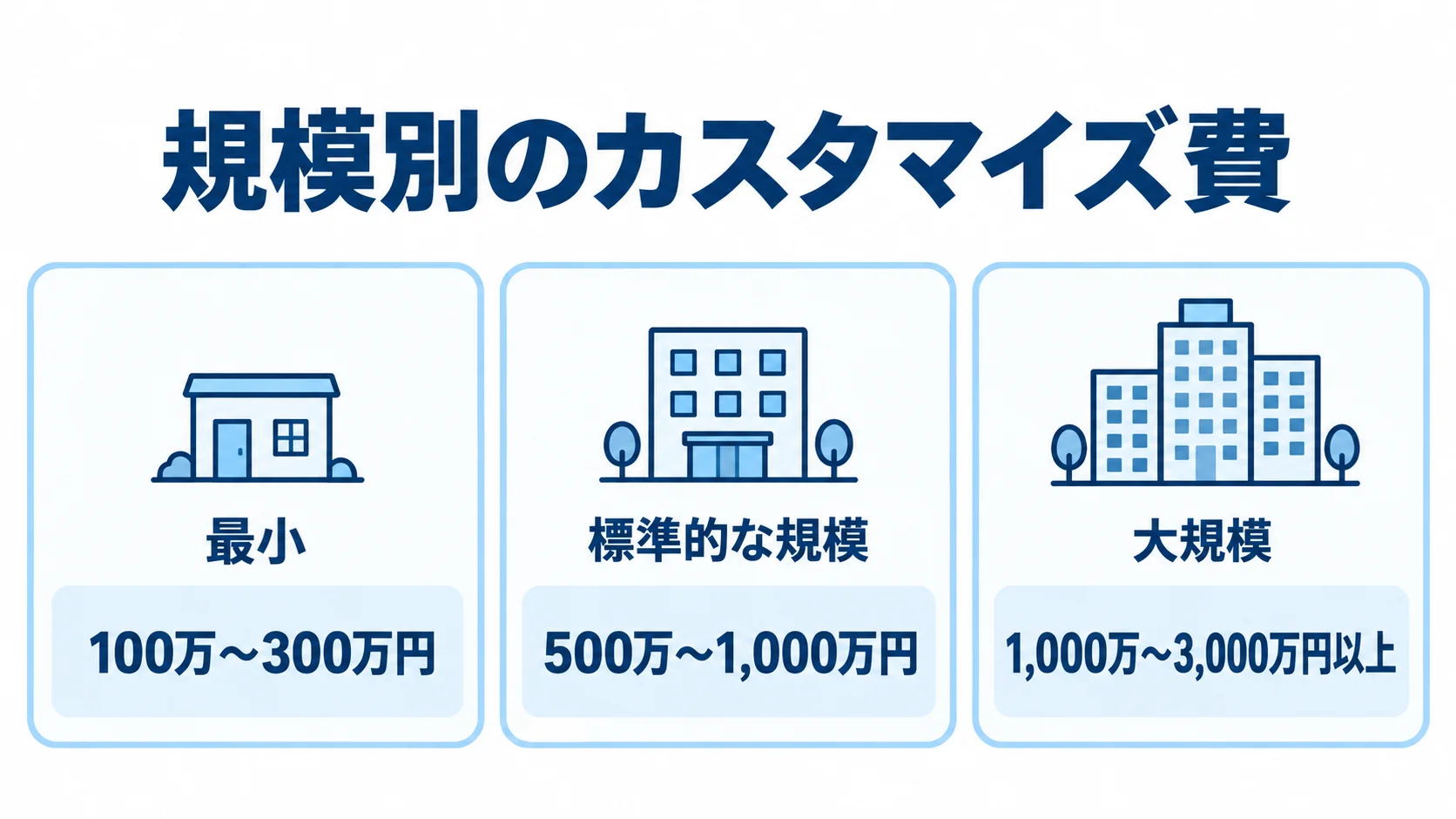

カスタマイズ費を最小、標準的な規模、大規模の3区分に分け、それぞれの金額幅を示した図。
規模が大きくなるにつれ、追加開発の予算幅も広がります。

要件定義が甘いと、予算超過や開発の混乱を招きます。パッケージを前提にしてFit&Gap分析が不十分だと、想定外のカスタマイズや追加開発が膨らみ、費用と日程が破綻することがあります。

カスタマイズ膨張による予算超過のリスク

安さでパッケージを選んでも、価格ロジックや承認ルートを標準機能で表せず、カスタマイズが次々に積み重なる失敗があります。なお、カスタマイズ費は、最小で100万〜300万円、標準的な規模で500万〜1,000万円、大規模では1,000万〜3,000万円以上です。

追加開発が膨らむと、当初予算を大幅に超えることがあります。保守の柔軟性が失われ、フルスクラッチ並みのコストになる場合もあります。そのため、Fit&Gapで要件を分け、Gapへの対応策を冷静に決めます。

  • Fit:標準機能で満たせる要件
  • Gap:標準機能では満たせない要件
  • Gapへの対応:業務を標準に合わせる、運用で補う、またはカスタマイズする

Gapのすべてをカスタマイズで埋めず、競争力に直結する業務に絞ることが大切です。優先順位を誤ると、追加開発が際限なく続き、Fit&Gapの甘さが失敗の最大の原因になります。

想定外の連携開発費が発生するリスク

連携要件の詰めの甘さも、失敗の典型です。販売管理・会計・CRMとの方式や項目を決めずに開発すると、別途費用が生じる場合があります。連携先にインターフェースがない場合や、データ形式が合わない場合は、追加開発が膨らみます。

要件定義では、連携するすべてのシステムの仕様を確認し、次の条件を明文化します。そのうえで、連携の工数や費用の見通しを立てます。

  • 方式とタイミング:APIかCSVか、いつ連携するか
  • データの方向:対象項目と双方向・一方向の別
  • 周辺システム:連携相手の仕様や全体設計

連携要件を最初に詰め切ることが、予算超過の防止につながります。見積側の更新が連携先に反映されない、双方で別々に更新されるといった食い違いは、請求額の誤りや出荷ミスを招きます。そのため、マスタの正と同期方法も設計時に決めておきます。

連携は導入して終わりではなく、整合性を管理する新たな運用負担の始まりです。この点を認識しておくと、失敗を避けやすくなります。

ポイント

カスタマイズの対象は、競争力に直結する業務に絞れるかで判断します。Gapは、業務を標準に合わせるか、運用で補うかを先に比べます。

データ移行とマスタ品質のリスク

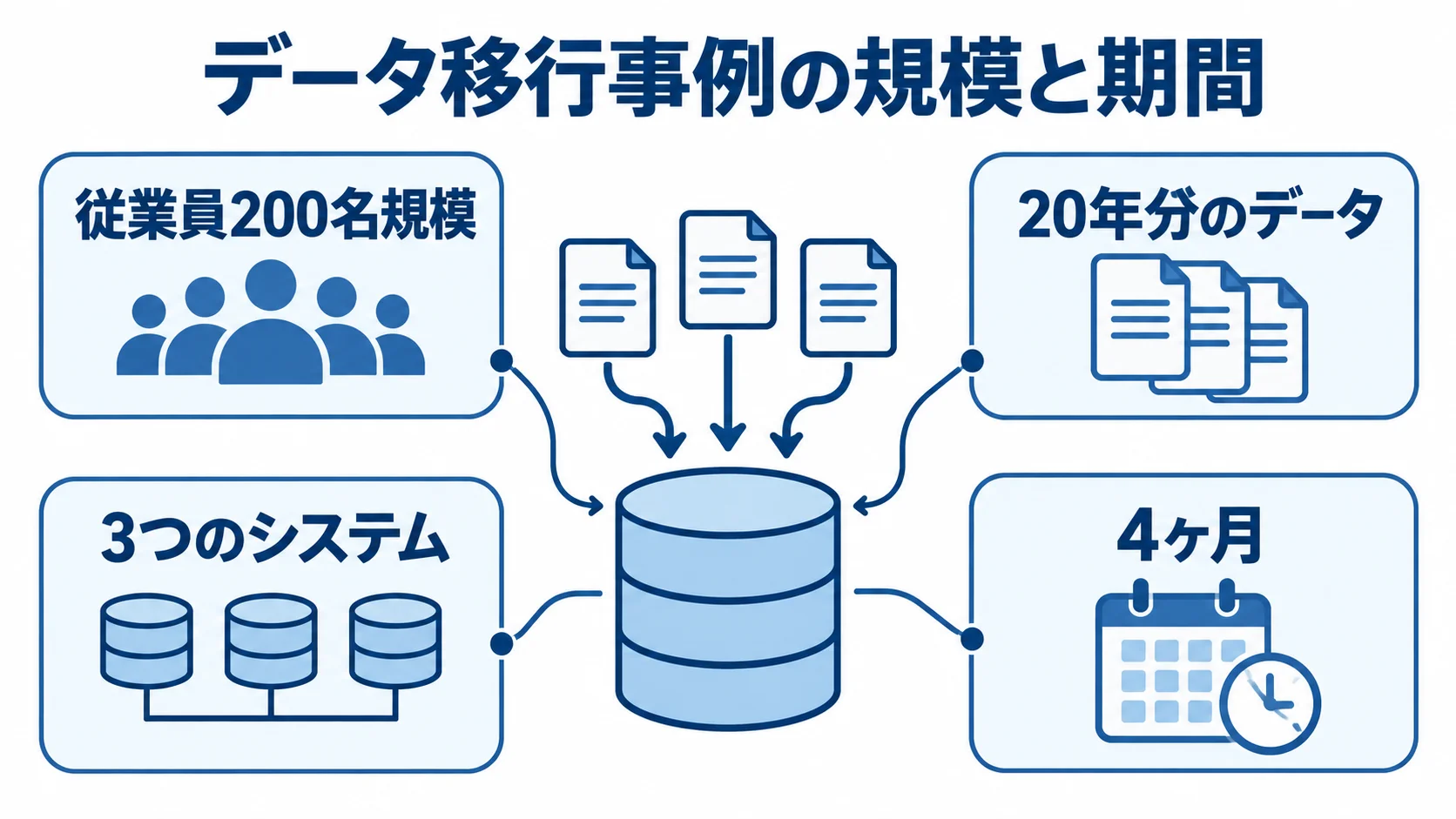

従業員200名規模の企業のデータ移行事例について、20年分のデータ、3つのシステム、統合にかかった4ヶ月を注釈で示した図。
複数システムに蓄積したデータは、統合計画の早期着手が重要です。

データ移行とマスタ品質の問題は、システムの稼働に直接響きます。顧客・商品・価格の各マスタに不備があると、システムが正しく機能しないことがあります。

データ移行に数ヶ月かかった反面教師

古いシステムやExcelのデータが複数箇所に分散していると、統合だけで数ヶ月かかる事例があります。移行費が数百万円規模に膨らんだケースも報告されています。

従業員200名規模の企業では、20年分のデータが3つのシステムに分散し、統合に4ヶ月かかった事例があります。「そのまま移すだけ」と考えがちですが、移行は全体の進行を遅らせやすい作業です。

要件定義の早い段階で、移行するデータを洗い出し、移行計画を整えます。

  • 移行範囲:対象データの範囲・件数・品質と、どこまで遡るか
  • 対象外データ:移さずに廃棄する情報
  • 責任と日程:移行の担当とテスト期間

対象や責任が曖昧だと、稼働直前にデータが入らない事態を招きます。そのため、移行には早めに着手し、十分なテスト期間を確保します。

マスタの重複・表記ゆれによる品質リスク

顧客や商品のマスタには、同じ顧客の重複登録、表記ゆれ、廃番商品の残存などが潜むことがあります。クレンジング(整理・名寄せ)をせずに移行すると、宛先の間違いや単価ミスにつながります。

安易なデータ削除やコードの統廃合も、後から困る原因になります。品質を保つため、次の作業分担と費用を計画に含めます。

  • 作業の担当:自社とベンダーのどちらがクレンジングを行うかの決定
  • 工数と費用:整理に必要な作業量とコストを見込む

クレンジングを省くと、新システムの信頼性が揺らぎます。データ品質は土台であり、崩れるとシステムは正しく機能しません。

料金非公開と安さ優先の選定がはらむ落とし穴

製品選定にもリスクがあります。料金非公開の製品は多く、調査では主要19サービスのうち15社が非公開でした。月額の安さだけで選ぶと、総コストが数倍に膨らみ、後悔の原因になります。

総コストには、初期費用のほか、データ移行費や連携開発費、トレーニング費、保守費も含めます。見積単体の料金ではなく、自社に必要な機能や連携、移行を含む3〜5年のTCO(総保有コスト)で比較します。

複数のベンダーから同じ条件で見積を取り、含まれる料金と追加費用を明確にします。そのうえで、必要な範囲を見極め、総コストと機能の適合度の両面から判断します。

  • 機能不足:安さを優先すると、必要な要件を満たせず、使われないおそれがある
  • 過剰機能:高額な製品でも、使いこなせない部分を持て余すことがある

ポイント

移行とマスタ品質は稼働直前に効いてくるため、移行範囲、対象外データ、クレンジングの担当を、要件定義の早い段階で決めておけるかが目安です。

ガバナンスと経営層巻き込みの欠如

最後に取り上げるのは、見落とされやすく、深刻な影響も及ぼしかねない、ガバナンスの欠如と経営層の巻き込み不足です。これらは個別の機能ではなく、全体の推進力に関わります。

承認・統制ルールが形骸化するリスク

見積は会社の意思表示であり、価格の決定には統制が必要です。ガバナンス意識が薄いまま導入すると、承認フローが形骸化し、現場が値引きを乱発したり、承認を後回しにして既成事実化したりするおそれがあります。

業務標準を守る意識が根づかないと、統制の仕組みも機能しません。実際の失敗事例でも、ルール逸脱を許す統制不足が深刻な失敗につながったケースが報告されています。

統制を定着させるには、仕組みと運用の両方を整えます。現場にルールの必要性を伝え、仕組みを運用で形骸化させないことが大切です。

  • 承認履歴:承認の経緯を記録として残す仕組み
  • 権限管理:担当の範囲を超える見積を出せない設定

システム導入を、業務ルールとガバナンスを組み直す機会と捉えることが、統制の形骸化を防ぎます。

経営層のコミット不足とPMO不在のリスク

経営層のコミット不足は、失敗を招く根深い要因です。一部門だけで選定を進めると、他部門の反発を招き、意思決定が滞ります。経営層を巻き込むことが、定着の土台になります。

また、プロジェクトを牽引するPMO(推進体制)が不在だと、大きなリスクになります。要件調整や日程管理、ベンダーとの折衝、現場展開が滞らないよう、経営層をスポンサーに置き、業務と情シスを横断する体制を組みます。

外部の支援を選ぶ方法もあります。riplaは、フルスクラッチの受託と業務への伴走の両面から、要件整理からFit&Gapを経て、データ移行や現場定着、ガバナンス再構築まで一貫して支援します。失敗事例は、同じ失敗を防ぐ材料として生かせます。

ベンダー丸投げと保守体制軽視のリスク

経営層の巻き込みと並ぶ根深いリスクが、ベンダーへの丸投げです。ベンダーは技術の専門家でも、自社の見積実務の専門家ではありません。そのため、丸投げを避けるには、発注側が担う工程を明確にしておく必要があります。

  • 要件を決める:自社の業務を十分に伝えないと実務とずれるため、発注側が言語化する
  • 開発を確認する:丸投げは定着失敗の最短ルートなので、節目ごとにレビューする
  • 保守を契約する:導入後の法改正・機能追加・障害・問い合わせ対応を見込み、範囲・時間・費用の取り決め
  • 運用を支える:自社に担当を置き、導入から稼働後まで伴走できる相手を選ぶこと

保守計画がないと相談先が定まらず、改修のたびに高額な追加費用がかかることがあります。

ポイント

経営層が関わり、承認履歴と権限管理を運用で守れているかが判断の目安です。一部門だけで進めず、ベンダー任せにもしていないかを導入前に確かめます。

まとめ

見積管理システムの失敗は、現場への定着から要件定義と連携、データの移行と品質、推進体制とガバナンスまで幅広く関わります。さらに、機能だけでなく、人・プロセス・組織の課題にも目を向けます。

回避するには、現場の実務に沿って設計し、Fit&Gapで要件を絞り込みます。移行とクレンジングは早めに始め、経営層を含む推進体制を組みます。そのうえで、失敗事例を自社の事前確認に生かします。

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
