アパレル業支援システム開発の進め方/やり方/流れや方法/手法/工程/手順

アパレル業支援システムの開発は、業務課題と規模に合う方式を選び、要件定義からテスト・リリースまで段階的に進めます。

業務が複雑なアパレル業界では、汎用システムが合わないこともあり、特化した開発が求められます。国内アパレル市場は約9兆円超(経済産業省の調査)で、DX推進は業界の競争力維持に関わる課題です。

▼全体ガイドの記事
・アパレル業支援システム開発の完全ガイド

アパレル業支援システム開発の全体像

アパレル業支援システムは、独立して機能するケースと、ERP(統合基幹業務システム)として一体化して提供されるケースがあります。業務規模や予算に応じて、どのシステムから優先して整備するかを検討します。

アパレル業支援システムの種類と特徴

アパレル業界で使われるシステムは、業務領域ごとに複数のカテゴリに分かれます。それぞれの役割と特徴を理解することが、開発プロジェクトを成功させる第一歩です。

  • 販売管理システム:受注から売上計上・請求書発行までを管理します。
  • 在庫管理システム:倉庫の在庫をリアルタイムで把握し、店舗・EC・卸の在庫をまとめて管理します。
  • MD(マーチャンダイジング)計画システム:シーズンの商品企画から在庫消化までを計画値と実績値で管理します。
  • 生産管理システム:素材調達から入荷までのサプライチェーン全体を追跡します。
  • EC連携・オムニチャネルシステム:自社ECサイトや楽天・Amazonなど複数のECモールと在庫・受注データを連携させ、実店舗の在庫情報も統合します。

販売管理システムは、カラー×サイズ(SKU)単位の受注管理やシーズン別の売上分析、ブランド別の損益管理に対応します。MD計画システムは、予算消化率・消化率・値入率などのKPIを可視化し、販売戦略の立案を支援します。

在庫管理では、「取置」「返品受付中」「加工中」といったステータス管理も、業界では欠かせません。生産管理では、生産委託先工場との連携に対応した機能が必要です。EC連携では、近年LINEやSNSとの連携による顧客エンゲージメント向上機能も重要視されています。

アパレル業支援システムは、独立して機能するケースと、ERP(統合基幹業務システム)として一体化して提供されるケースがあります。業務規模や予算に応じて、どのシステムを優先して整備するかを検討します。

スクラッチ開発vs既存パッケージカスタマイズの選択基準

アパレル業支援システムを構築する方法は、大きく2つに分かれます。スクラッチ開発(フルスクラッチ)は、ゼロからシステムを設計・開発する方法です。自社の業務フローに完全に合わせた機能を実装できる反面、開発コストが高く、期間も長くなる傾向があります。費用相場は中規模で500万円〜1,500万円、大規模では数千万円以上になるケースも珍しくありません。

一方、パッケージカスタマイズは、アパレル業界向けの既製パッケージソフト(例:クラウドMDシステム、アパレルERPなど)をベースに、自社固有の要件に合わせて機能追加・改修を行う方法です。初期費用は50万円〜300万円程度と抑えられますが、パッケージの制約から外れる改修は追加費用が発生しやすく、バージョンアップへの対応が難しくなるリスクもあります。

業務がどの程度独自か、予算がどれだけあるかによって、向いている方式は次のように分かれます。

  • スクラッチ開発:独自の業務そのものが競争優位の源泉である場合に適しています。
  • パッケージ:業界標準に近い業務フローであれば、効率的に導入できます。
  • 段階的な移行:予算が限られる中小企業は、まずパッケージから始められます。

パッケージを運用してから、スクラッチ開発へ移る方法もあります。ベンダーと検討しながら、自社の成長フェーズに合う方式を選びます。

ポイント

スクラッチかパッケージかを決める前に、業務の独自性と予算、整備する業務の範囲を整理しておくと判断がぶれにくくなります。販売管理から在庫管理、MD計画、EC連携まで、どこから優先するかは規模と予算で決めます。

アパレル業支援システム開発の進め方・開発フロー

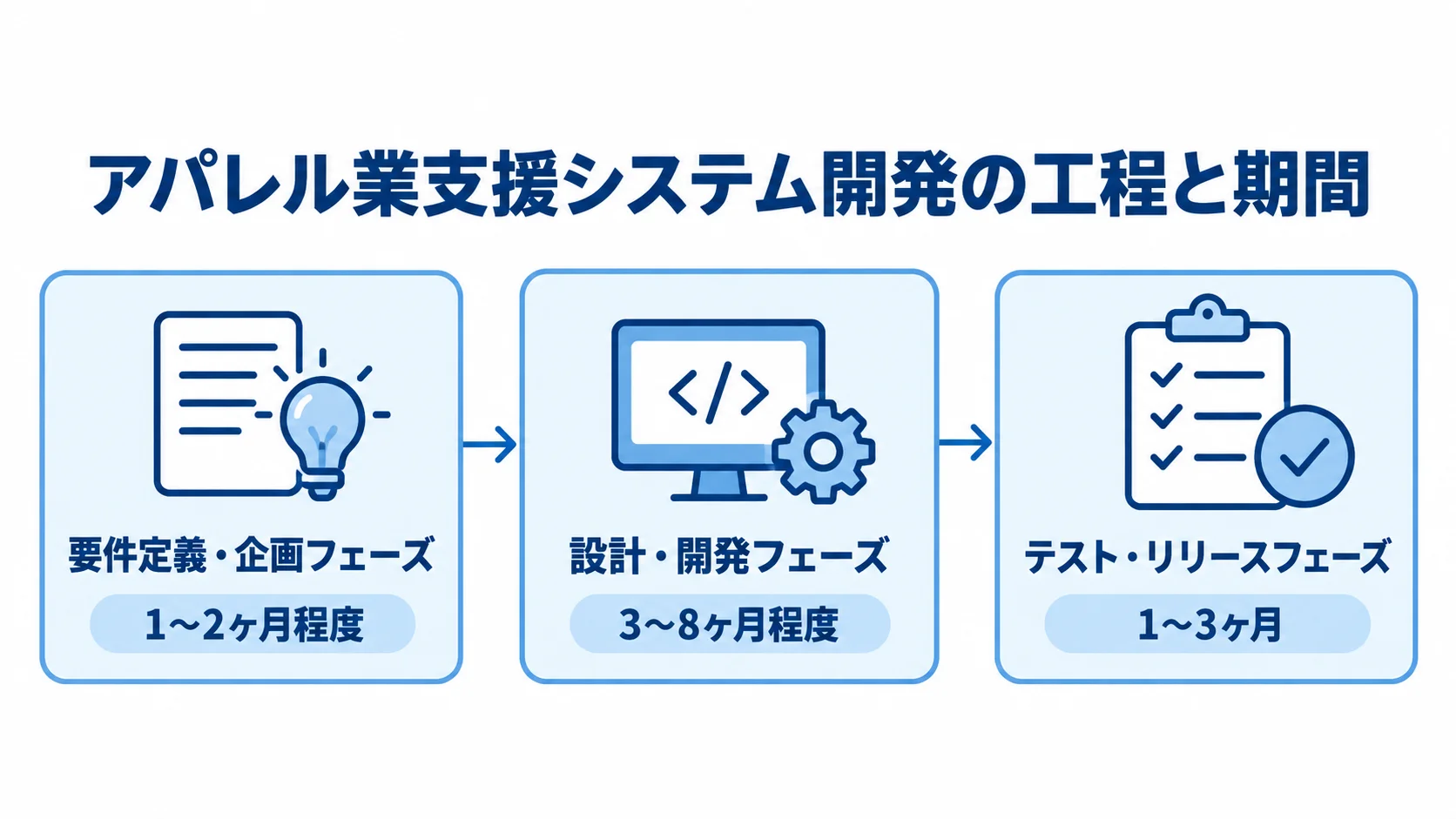

要件定義・企画、設計・開発、テスト・リリースの3工程と、それぞれの期間を時系列で示した図。
設計・開発の期間が3工程の中で最も長く設定されています。

アパレル業支援システムの開発は、要件定義・企画フェーズから始まり、設計・開発、テスト・リリースの順に進みます。要件定義・企画は、プロジェクト全体の方向性を決める最も重要な工程で、ここで手を抜くと後工程での手戻りが大きくなります。一般的な期間は1〜2ヶ月程度です。

要件定義が承認されたら、設計・開発に進みます。全体で3〜8ヶ月程度かかることが一般的です。テスト・リリースは、規模にもよりますが1〜3ヶ月程度を確保することが推奨されます。

要件定義・企画フェーズ

アパレル業支援システムの開発は、要件定義・企画フェーズから始まります。このフェーズはプロジェクト全体の方向性を決める最も重要な工程で、ここで手を抜くと後工程での手戻りが大きくなります。

  • ①現状業務の可視化:ヒアリングやワークショップで業務フローを文書化し、作業時間やミス、分散した情報を定量的に把握します。
  • ②課題の優先順位付け:課題を「影響度」と「解決の緊急度」の2軸で評価し、対象業務を絞り込みます。
  • ③要件定義書の作成:機能要件(システムが実現すべき機能の一覧)と非機能要件(パフォーマンス・セキュリティ・可用性など)を文書化します。

たとえば、在庫確認のために1日平均2時間を手作業に費やしている、シーズン末に売れ残り在庫の処分判断が遅れている、といった課題を数値でつかみます。

すべての課題を一度に解決しようとすると、開発範囲が膨らみ、コストと期間も増えます。そのため、まず優先度の高い機能からMVP(最小限の製品)として開発し、段階的に拡張するアプローチが推奨されます。

アパレル業界特有の要件として、SKU単位(カラー×サイズ)での在庫管理、シーズンコードの管理体系、取引先コードとEDI連携の仕様などを明確に定義します。要件定義書はベンダーへの発注時の共通言語になるため、具体的な数値や業務の流れをできる限り盛り込みましょう。

設計・開発フェーズ

要件定義が承認されたら、設計・開発フェーズに進みます。このフェーズは、上流の基本設計(外部設計)、下流の詳細設計(内部設計)、そしてプログラミング(実装)に分かれます。全体で3〜8ヶ月程度かかることが一般的です。

  • 基本設計(外部設計):システムの外観・画面遷移・データの入出力を設計し、操作画面のワイヤーフレームを作成します。
  • 詳細設計(内部設計):データベース構造、APIの仕様、各機能のロジックを設計します。
  • プログラミング(実装):設計書に基づいてエンジニアがコードを書き、機能を実装します。

基本設計では、業務担当者が使いやすいUIかを確認し、外部システム(ECモール・WMS・会計システムなど)との連携仕様もこの段階で確定させます。バイヤーやMD担当者はExcelに慣れていることが多いため、発注数やMD計画をスプレッドシートに近い操作感で入力できる画面設計が求められます。

詳細設計では、アパレルシステムのSKU管理のためのデータモデルが複雑になりやすく、将来の拡張性も考慮したテーブル設計が求められます。たとえば、商品マスタにカラーコード・サイズコード・ラインコード・シーズンコードなどのアパレル特有の属性を持たせ、在庫テーブルとSKU単位で紐付ける設計が一般的です。

開発手法には、計画どおりに順に進めるウォーターフォール型と、2〜4週間のスプリントで機能を段階的にリリースするアジャイル型があります。アパレルシステムは、シーズン切り替えのデッドラインがあるため、スケジュール管理が特に重要です。週次や隔週でプロジェクトミーティングを行い、進捗確認と課題解決を続けます。

テスト・リリースフェーズ

テスト・リリースを軽視すると、本番稼働後に重大な不具合が起きて業務が止まるリスクがあります。テスト・リリースの期間は、規模にもよりますが1〜3ヶ月程度を確保することが推奨されます。テスト工程は主に4段階で進めます。

  1. 単体テスト:各機能モジュールが設計書どおりに動作するかを、エンジニアが個別に確認します。
  2. 結合テスト:機能どうしのデータ連携を検証し、特に在庫管理・受発注・販売管理の連携を念入りに見ます。
  3. システムテスト:発注から入荷、在庫登録、販売、売上計上までの業務シナリオを、通しで確認します。
  4. ユーザー受け入れテスト(UAT):業務担当者が要件を満たすかを最終判断する工程で、発注側が主体となり、合格しなければリリースできません。

テスト完了後、本番リリースを行います。リリース前には移行計画を策定し、既存システムからマスタデータや取引データを移行します。

リリース直後は、旧システムと並行稼働させる「並行期間」を設けます。万一の際にも旧システムに戻せる体制を作ることが、リスク管理の面で有効です。また、リリース後は社員教育(操作マニュアル作成・研修実施)を行い、システムを定着させることが欠かせません。

ポイント

要件定義から始めて、設計・開発、テスト・リリースの順に進めます。要件定義の段階で業務の現状と優先順位を固められるかどうかが、後からの手戻りを減らす分かれ目になります。

費用相場とコストの内訳

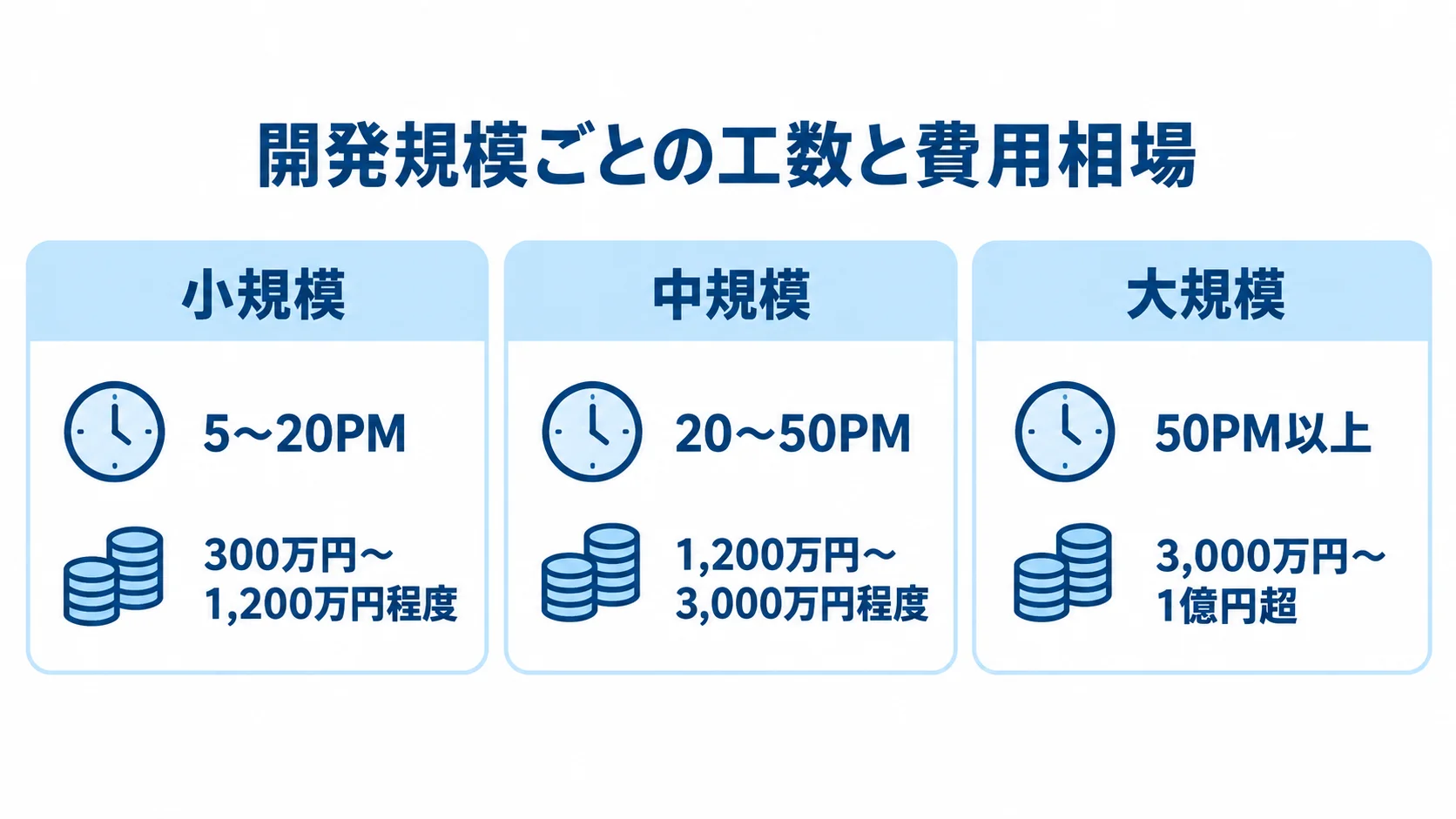

小規模、中規模、大規模の3区分について、開発工数と費用相場を並べて示した図。
規模が大きくなるにつれて、工数と費用の目安も上がります。

人件費と工数

アパレル業支援システムの開発費用は、規模・複雑さ・開発方法によって大きく異なります。費用の大部分(一般的に70〜80%)は、エンジニアの人件費(工数)で構成されています。

工数は「人月(PM:Person Month)」という単位で計算され、エンジニア1人が1ヶ月フルに働いた作業量を1PMと定義します。国内のシステム開発では、エンジニアの単価は1PM当たり60万円〜120万円程度が相場です(スキルレベルや開発言語、会社の規模によって異なります)。

規模ごとの開発工数と費用相場は、次のように分かれます。

  • 小規模(在庫管理や受発注など単機能の開発):開発工数5〜20PM、費用相場300万円〜1,200万円程度
  • 中規模(販売管理・在庫管理・MD計画などを統合した開発):開発工数20〜50PM、費用相場1,200万円〜3,000万円程度
  • 大規模(EC連携・生産管理・店舗管理なども含む統合基幹システムの開発):開発工数50PM以上、費用相場3,000万円〜1億円超

パッケージカスタマイズの場合は、ライセンス費用(月額3万円〜30万円程度)に加えて、カスタマイズ費用として100万円〜500万円程度が発生することが多いです。

工数を左右する要因には、①機能の数と複雑さ、②対応する端末・ブラウザの種類、③データ移行の規模があります。外部システムとの連携が多いほど工数は増え、PC・スマートフォン・タブレットのそれぞれへの対応では追加工数が発生します。既存システムのデータを引き継ぐ場合は、移行設計・検証の工数も必要です。

初期費用以外のランニングコスト

システム開発で見落とされがちなのが、リリース後に継続的に発生するランニングコストです。初期開発費用だけを予算に組み込み、ランニングコストを考慮しなかったために、運用が立ち行かなくなるケースも少なくありません。

主なランニングコストは4つあります。サーバー・インフラ費用の対象は、クラウドならAWS・Azure・GCPなどのサービス、オンプレミスなら自社サーバーです。

  • 保守・運用費:不具合対応、OS・ミドルウェアのアップデート対応、セキュリティパッチ適用などにかかる費用
  • サーバー・インフラ費用:クラウドは月額数万円〜数十万円、オンプレミスは減価償却費・電気代・設備管理費など
  • ライセンス費用:パッケージ利用の月額ライセンス料、開発に使うミドルウェアや外部APIのライセンス費用
  • 機能追加・改修費用:ビジネスの成長や法改正に合わせて後から加える開発の費用

保守費用は業界標準で開発費の約15〜20%が年間の目安とされ、初期費用が1,000万円の場合は年間150万円〜200万円程度を見込む必要があります。さらに、機能追加・改修費用は年間数百万円規模の追加開発費が発生することが一般的で、たとえば、インボイス制度への対応や新たなECモールとの連携追加などが挙げられます。

クラウド型のSaaSパッケージでは、ランニングコストが月額定額にまとまるため、キャッシュフロー管理がしやすくなります。一方で、カスタマイズの自由度が制限される点には注意が必要です。また、自社の業務フローとパッケージの標準機能のギャップ(Fit&Gap)を事前に詳しく分析すると、追加カスタマイズコストを抑えられます。

ポイント

予算は初期開発費用だけでなく、保守・運用費やインフラ費用、ライセンス費用を含めた継続的な支出で組みます。パッケージを選ぶ場合は、カスタマイズ費用も合わせて見積もります。

見積もりを取る際のポイント

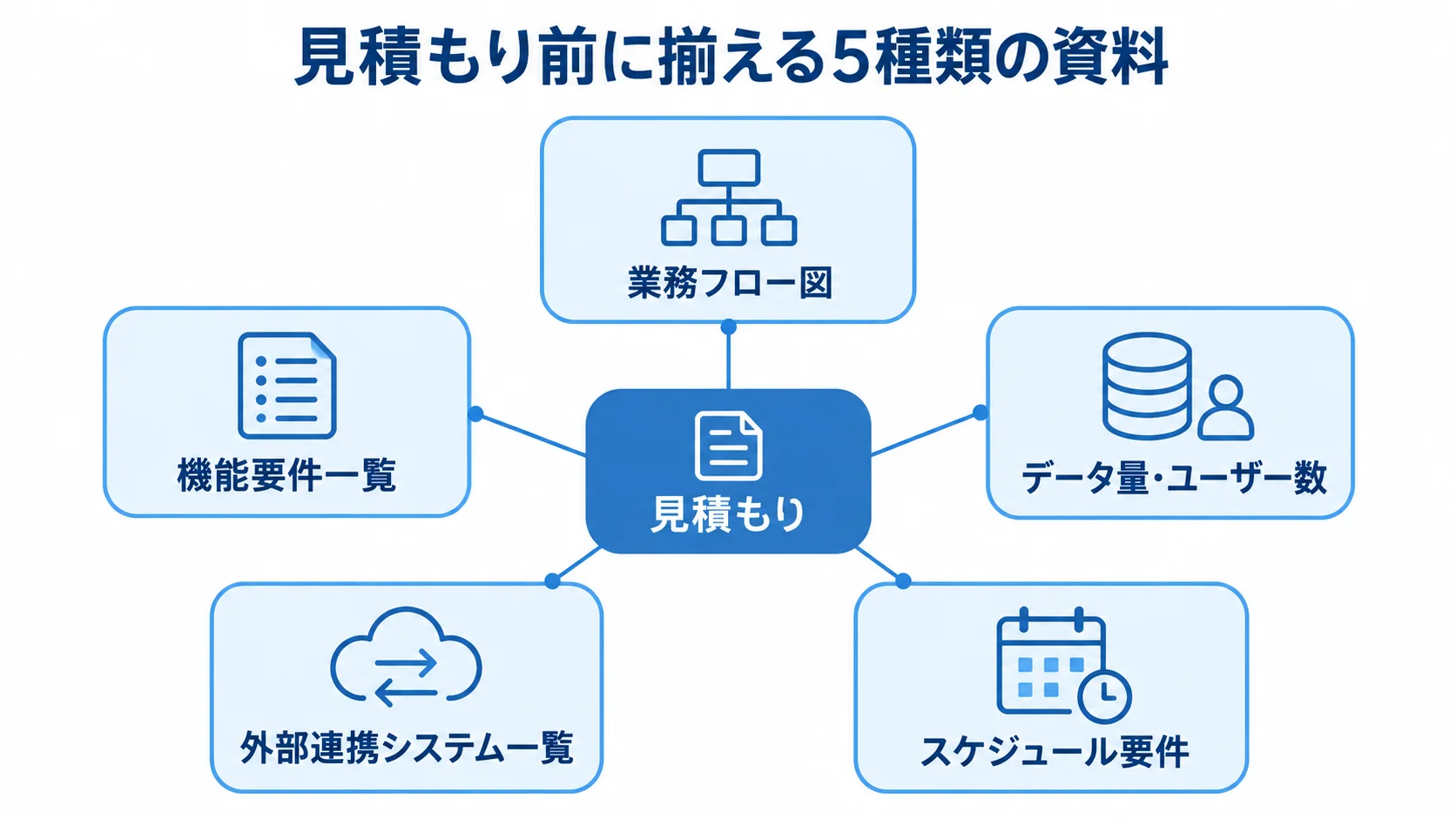

見積もりを中心に、業務フロー図、機能要件一覧、データ量・ユーザー数、外部連携システム一覧、スケジュール要件の5資料を配置した図。
業務・規模・連携・時期の情報を一式で整理できます。

要件明確化と仕様書の準備

正確な見積もりを得るには、発注側が要件を明確にして仕様書を準備することが欠かせません。「何となくこういうシステムが欲しい」という曖昧な依頼では、ベンダーは安全マージンを含めて高めの見積もりを出さざるを得ません。逆に、後から追加費用が発生するリスクもあります。

見積もりを依頼する前に、次の5種類の資料をまとめておくことをおすすめします。規模感は、数値で示します。

  • ①業務フロー図:現状の業務の流れと、システム化後の理想の業務フローを図にまとめたもの
  • ②機能要件一覧:開発してほしい機能を一覧にし、優先度(必須・あれば望ましい・将来対応)を明記
  • ③データ量・ユーザー数:商品SKU数(例:5,000SKU)、利用ユーザー数(例:社内20名+取引先50社)、1日の取引件数(例:受注500件/日)
  • ④外部連携システム一覧:連携が必要な既存システム(ECサイト・会計システム・WMSなど)と、連携仕様(API・CSVファイル・EDIなど)
  • ⑤スケジュール要件:開発完了の希望時期と、その理由(例:秋冬シーズン開始前の9月までにリリースが必須)

資料を事前に整えておくと、ベンダーからの見積もり精度が格段に上がります。

複数社比較と発注先の選び方

見積もりは必ず3社以上に依頼して比較することを強く推奨します。同じ要件でも会社によって見積もり額が2〜3倍異なることは珍しくなく、複数社を比べることで市場相場を把握できます。

発注先を選ぶ際に確認すべきポイントは、次の5つです。

  • ①アパレル業界での開発実績:「業務システム開発実績がある」だけでなく、アパレル企業での開発経験
  • ②提案の具体性:ヒアリング後に、自社の業務課題をどう解決するかを具体的に提案できているか
  • ③見積もりの透明性:工程別・機能別の内訳が明示されているか
  • ④保守体制:リリース後の不具合対応やサポートを誰が担当するか
  • ⑤見積もり額の妥当性:複数社の見積もりと比べて、金額と内訳が釣り合っているか

アパレル企業での開発経験のなかでも、SKU管理やMD計画システム、EC連携の実績があるかどうかが、重要な判断基準です。また、要件どおりに作るだけでなく、業務改善の観点から提言できるベンダーは、信頼度が高いといえます。

「一式〇〇円」という見積もりは、後からどの機能に費用がかかっているか追跡できないため、注意が必要です。保守体制では、対応時間(24時間365日か、平日9時〜18時のみか)と連絡手段(電話・チャット・メール)を事前に確かめます。

極端に安い見積もりは、受注のために費用を低く見せている可能性があります。着手後に追加費用を請求されるリスクもあるため、内訳の詳細を確認したうえで判断します。

注意すべきリスクと対策

アパレル業支援システム開発には、特有のリスクがあります。事前に把握して対策を講じておくことで、プロジェクトが失敗するリスクを大幅に減らせます。

  • リスク①:要件の後戻りによる追加費用の発生:要件定義の段階での関係者の巻き込み
  • リスク②:スケジュールの遅延:開発スケジュールへの20〜30%程度のバッファ(余裕期間)と、マイルストーン(中間目標)による週次の進捗確認
  • リスク③:データ移行の失敗:設計フェーズでの移行計画の策定と、本番前の少なくとも2〜3回のリハーサル移行(契約に含める)
  • リスク④:ベンダー依存(ロックイン):ソースコードの権利を発注側が保有すること、技術仕様書の提供義務化

開発が始まってから「やっぱりこの機能も必要だった」「こういう動きにしてほしい」という変更が生じると、追加費用(変更工数)が発生します。対策では、バイヤー、物流担当、財務担当など業務担当者全員を対象に徹底的にヒアリングします。また、プロトタイプ(試作品)を早期に確認すると、認識のずれを開発初期に修正できます。

アパレル業界では、春夏・秋冬のシーズン切り替えというビジネス上のデッドラインがあります。リリースが遅れると事業に直接的なダメージが生じるため、対策が欠かせません。

既存システムからのデータ移行は、想定外のデータ形式の不整合やデータ量の多さから、計画どおりに進まないケースが多いリスクポイントです。特定のベンダーにしか保守できない仕組みで開発されると、ベンダーを変更することが難しくなります。さらに、瑕疵担保期間(通常リリース後1年間は無償で不具合対応する期間)も、契約書で確認しておきます。

ポイント

見積もりは3社以上から取り、要件定義書や規模の資料を揃えてから依頼します。内訳が工程別・機能別に示されているか、保守体制が明確かを比べて発注先を決めます。

まとめ

アパレル業支援システムの開発は、在庫管理・販売管理・MD計画・生産管理・EC連携など、アパレル業界特有の複雑な業務を効率化するための重要な投資です。

まず、システムの種類と選択については、自社の業務上の課題と規模を把握したうえで、スクラッチ開発かパッケージカスタマイズかを判断します。中小規模であればパッケージから始め、段階的にスクラッチ開発へ移行する方法も有効です。

開発フローについては、要件定義(1〜2ヶ月)、設計・開発(3〜8ヶ月)、テスト・リリース(1〜3ヶ月)の順に進めます。各フェーズで業務担当者が積極的に関わることが、プロジェクト成功の鍵です。

費用については、初期開発費用(小規模300万円〜、中規模1,200万円〜、大規模3,000万円〜)に加えて、年間の保守費用(開発費の15〜20%)やインフラ費用などのランニングコストも見ます。これらを含めた総所有コスト(TCO)で判断します。

見積もり・発注先選びについては、要件定義書・機能一覧・データ量などの資料を事前に整え、最低3社以上に見積もりを依頼して比較します。アパレル業界での開発実績、提案の具体性、見積もりの透明性、保守体制を総合的に評価して、発注先を決めてください。

アパレル業支援システムの開発は、適切に進めれば在庫回転率の向上、欠品・過剰在庫の削減、業務工数の大幅削減など、大きな経営効果をもたらします。

本記事が、皆さまのシステム開発プロジェクトを成功に導く一助となれば幸いです。具体的な開発内容や費用のご相談は、アパレル業界のシステム開発実績を持つ専門ベンダーへお問い合わせください。

▼全体ガイドの記事
・アパレル業支援システム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
