Appianのシステム開発は、業務を整理し、要件と受入条件を明確にしたうえで、委託先と責任の分担を決める順に進めると、現場で使える業務プロセスにつながります。
発注の形態は社内の体制と案件の不確実性を見て決め、RFPや契約、費用、委託先の選び方もこの流れで確認します。
▼全体ガイドの記事
・Appianのシステム開発の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
Appianのシステムを発注・外注する全体像
Appianは申請画面だけでなく、人の作業、既存データ、API、RPA、AIをプロセスに組み込むプラットフォームです。案件やケース単位で、進捗、判断、監査履歴を管理できます。
特に発注時は、開発速度だけでなく、対象業務と連携先も決めておく必要があります。さらに、誰が運用を引き継ぐかも、先に明確にしておきます。
既存システムを置き換えず、業務をつなぐ役割
Appianは基幹データの記帳エンジンを再構築するより、複数システムをまたぐ業務を束ねる用途に適しています。
- 対象業務:申請、審査、契約、顧客オンボーディング、保険金請求
- データ参照:Data Fabricで複数のデータソースを関連付ける設計
Data Fabricでは、データを一か所へ全面移行せず、アプリから参照できます。一方で、連携先のAPI仕様と更新権限、データの正しさは別途設計し、障害時の復旧方法も合わせて決めます。
ローコードでも必要な上流工程と運用設計
ローコードは短期間・低価格で完成すると見られがちです。ただし、例外処理や権限分岐、帳票などが増えると、見積もりと納期が膨らみます。
正常な申請だけでなく、差し戻しや二重登録、連携タイムアウトも確認します。また、担当者が異動した場合の動きも対象にします。
本番業務で使うには、監査ログの検索まで動いている必要があります。さらに、委託先には業務整理と優先順位付けの力も求めます。
Appianのシステム開発で選べる発注形態
Appian本体は製品、ライセンス、標準機能の提供元です。一方で、業務整理から運用移管までは、導入パートナーやSI会社へ依頼する形が一般的です。そのうえで、自社の体制と案件の不確実性を見ながら、任せる範囲を選びます。
要件定義から保守までの一括委託
社内にAppianの担当者が少なく、業務内容もまだ固まっていない場合は、業務調査から保守まで一括で委託できます。ただし、業務判断まで任せきりにすると、自社の実情と合わない状態になることもあります。
- 委託範囲:構想、要件定義、設計・開発、テスト、リリース、保守
- 発注者の役割:業務責任者らが対象プロセス、KPI、権限、受入条件を決める
窓口を一本化できるため、短期間で立ち上げやすくなります。
PoCや伴走支援からの開始
業務への適合性や現場の反応を確かめるには、代表的な一プロセスでPoCを行います。
- 業務の流れ:申請、承認、差し戻し、外部照会、完了
- 例外の検証:権限エラー、連携停止、重複登録、期限超過
成果物には画面のほか、業務フローやデータ項目、連携一覧を含めます。課題も併せて残します。さらに、製品ライセンスの前提と次段階の概算見積もりをそろえると、本開発への判断に役立ちます。
上流・開発・運用を分けた発注
業務設計や進行管理の人材が社内にいる場合は、上流工程を自社やコンサル会社が担う方法もあります。
- 外注範囲:Appian実装、API連携、RPA、テストを専門会社へ依頼
- 責任分界:成果物、担当範囲、障害の一次切り分け、会議体、連絡先を明記
専門領域ごとに競争原理を働かせられる一方で、責任分界が曖昧だと、連携不具合を各社が相手側の問題として扱うおそれがあります。
RFPと要件整理の進め方

RFPは、作るものだけでなく、実現する業務成果と制約を伝える文書です。
機能一覧より先に、現状と対象範囲、連携、非機能要件をそろえておくと、提案を比べやすくなります。そのうえで、納品物と見積条件も加えます。
現行業務のプロセス・判断・データ・例外への分解
記録があれば、Appian化の優先順位と投資効果を説明できます。
- 担当者に聞き、帳票、Excel、既存画面から、開始条件、担当者、入力データ、判断ルール、承認者、期限、完了条件を書き出す。
- 差し戻し、代理承認、取り消し、期限超過、データ不備、担当者不在といった例外を洗い出す。
- 処理時間、件数、差戻し率、手作業の回数、法令・社内規程上の証跡を記録する。
RFPに書く連携・非機能・成果物
アプリ定義や設定情報の引き渡しも確認します。
- 業務と規模:対象業務・対象外業務、利用者・部門・アプリ数、データ量、既存システム一覧
- 要件:連携、帳票、通知、可用性、認証、監査、バックアップ、環境分離
- 成果物:要件定義書、画面・プロセス設計書、連携仕様書、テスト計画・結果、運用手順書、教育資料、設定情報
RFPには、APIの有無と、RPAが必要な画面を示します。
帳票や通知、モバイルやポータルの要否も書きます。
非機能要件には、応答時間や同時利用者数、権限粒度を含めます。さらに、監査ログの保存期間や障害通知、データリージョン、環境分離も書きます。
同じシナリオで見る提案デモと受入基準
候補会社には、見栄えのよいデモだけでなく、自社の代表シナリオを渡して動かしてもらいます。
- 業務動作:申請、承認、差し戻し、監査ログ検索
- 異常時の動作:権限外アクセス、連携タイムアウト、再実行
受入基準は、画面表示だけでなく、業務ルールや証跡、エラー時の復旧、処理時間まで測れる条件にします。
Appianの発注で選ぶ契約形態と契約条項

適した契約形態は、要件がどれだけ確定しているかで変わります。そのため、要件定義、PoC、開発、保守ごとに、成果確認と変更の扱いを決めます。
契約名だけでなく、責任範囲と成果物も具体化しておきます。

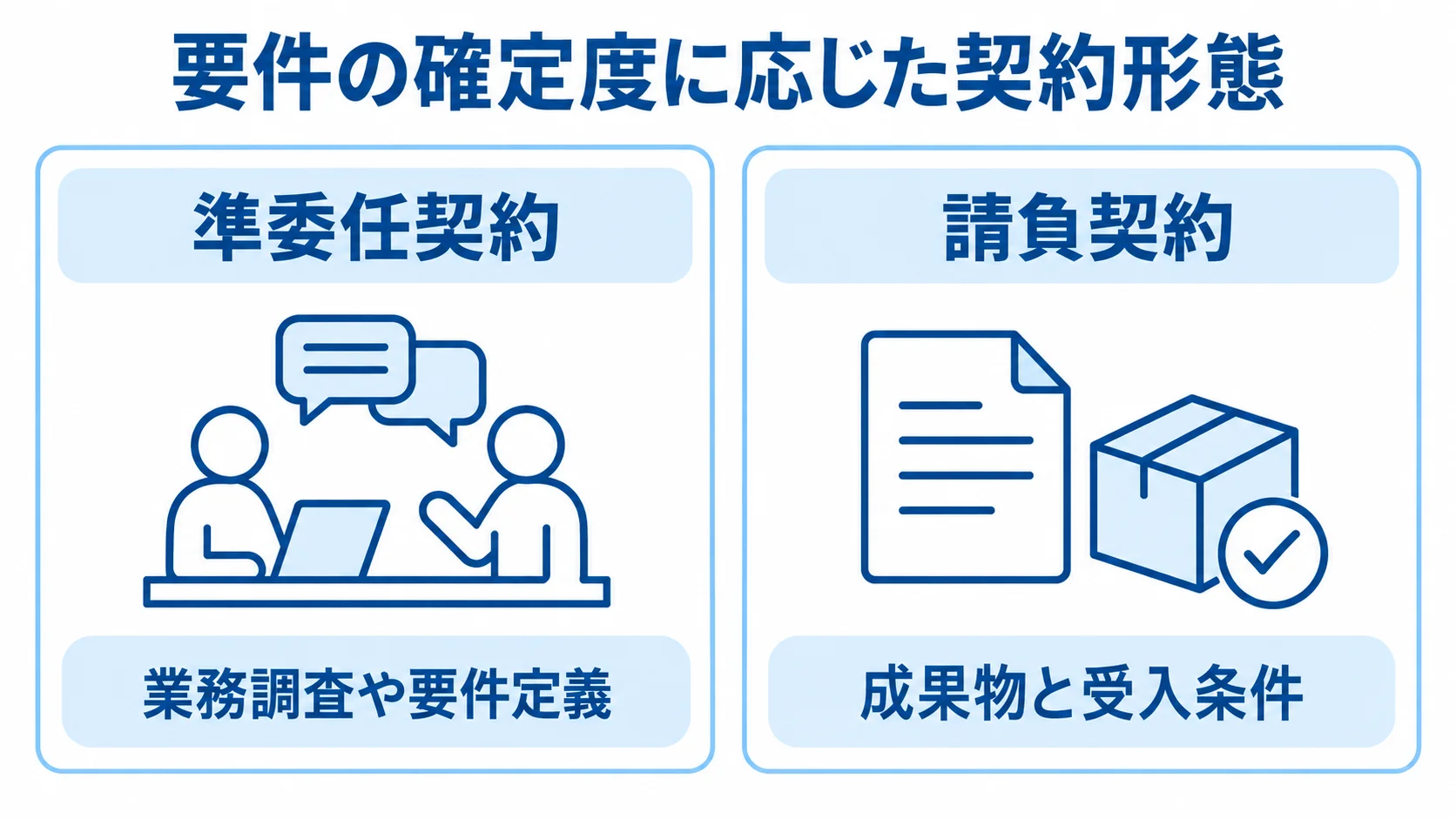

要件定義の準委任と確定開発の請負
業務調査や要件定義は、作業時間や専門人材の提供を基準とする準委任契約が使われやすいです。一方で、画面やプロセス、連携、テスト結果などの成果物と受入条件が確定した開発であれば、請負契約も検討できます。
契約の適否は、業務内容と法務判断によります。そのうえで、成果物、検収、瑕疵対応、変更手続きを契約書で確認します。
追加要件とスコープ変更のルール
業務部門から改善要望が出やすいため、要件変更の扱いを先に明確にしておきます。変更依頼票、影響分析の期限、追加費用、納期変更の条件を定めます。
承認者と優先度の決め方も、契約前に決めておきます。
文言修正は、データモデル、権限、連携方式の変更と分けて扱います。また、変更審査会を月次で開き、費用と業務効果を並べて判断します。
データ・アプリ定義・再委託の扱い
他社へ保守を移す可能性がある場合は、移管資料と再委託条件を契約で明確にしておきます。
- 引き渡し:設計書、テスト仕様、連携定義、運用手順、アプリ定義、設定値、ログ取得・データ出力方法
- 再委託:会社名、担当業務、国外拠点、アクセス可能なデータ、事故報告経路、事前承認
Appian固有の設定やライセンスの権利も、契約で確認します。
事故時の報告経路と事前承認の要否も定めます。
個人情報を扱う場合は、個人情報保護委員会の通則ガイドラインでも、委託先の監督が望ましいとされています。同ガイドラインでは、再委託先の選定・取扱方法の報告や監査も示されています(出典: 個人情報保護委員会「個人情報の保護に関する法律についてのガイドライン(通則編)」、2024年改訂版)。
Appianのシステム開発にかかる費用相場

公式料金ページは、Standard、Advanced、Premiumの機能差を示しています。課金単位はユーザー・月・アプリですが、公開定価はなく、個別見積もりです。
以下の金額は公式価格ではありません。一般的な業務システムの規模に、ライセンス、連携、導入支援、テスト、移行を加味した推定です。
対象は2025〜2026年時点です。実額は、利用者数やアプリ数、データ量によって変わります。連携数や環境数も費用を動かします。AI・RPAの利用量によっても差が出ます。

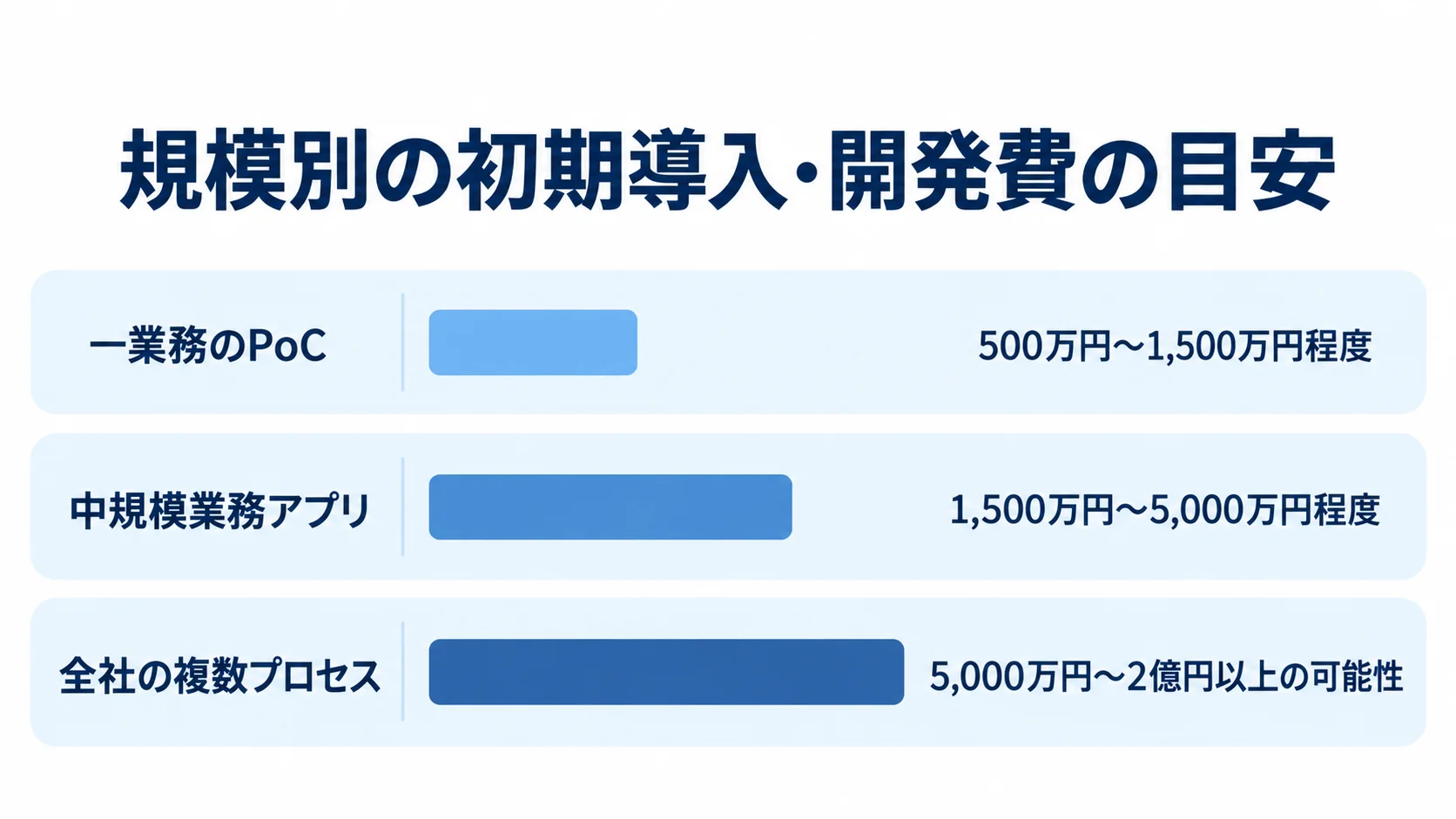

規模別の初期導入・開発費の目安
費用の幅は、業務の規模と含める作業を合わせて見る必要があります。
- 一業務のPoC:500万円〜1,500万円程度
- 中規模業務アプリ:1,500万円〜5,000万円程度
- 全社の複数プロセス:5,000万円〜2億円以上の可能性
PoCは一部門の一業務で、画面・プロセス、既存一〜二システムとの連携、評価環境、簡易テストを含みます。
中規模は複数部門で使い、権限や監査ログ、三〜八本程度の連携を含みます。移行、教育、受入テストも対象になります。
全社展開では、基幹周辺の複数業務に加えて、高可用性や段階移行、運用設計を行う場合があります。
期間の目安は、PoCが6〜10週間、中規模が4〜8か月、大規模が9〜18か月以上です。金額や期間は、画面数だけでなく、業務ルールやAPI品質、データ移行、承認者数、セキュリティ審査によっても変わります。
規模別の金額は保証されるものではなく、提案依頼時に規模感をそろえるための推定レンジです(出典: リサーチノートの一般的な業務システム相場とAppian導入要素の推定、2026年)。
ライセンス・AI・RPA・保守の費用の切り分け
見積書では、初期費用と継続費用の内訳を分けて確認します。
- 導入関連:開発、連携、移行、教育、クラウド接続
- 利用関連:ライセンス、AI、RPAボット、ポータル
- 運用関連:保守運用と追加開発
エディションごとに、データソース数や行数、RPAボット数、ポータル、Process HQ、AI機能の範囲が異なります。そのため、ユーザー数だけでなく、アプリ数、データ量、環境、連携数、AIアクション数も見ておきます。初年度は安くても、拡張時に費用が増える場合があります(出典: Appian公式「Appian Pricing」、2026年8月確認)。
保守運用費と追加開発費の3年試算
保守範囲や追加機能の利用量によって、継続費用は変わります。
- 保守範囲:問い合わせ、障害監視、バージョン対応、権限変更、連携先変更、軽微な改善
- 一般業務システムの推定:初期開発費の年15〜25%程度、または月15万円〜80万円程度。Appian公式料金ではありません。
- 追加費用:AI・RPAは利用量、ボット数、モデル、文書処理件数により発生し得ます。
初年度だけでなく、2年目・3年目の総保有コストで比較します。
Appianの委託先選定と見積比較のポイント
委託先は、類似する業界や規模、業務の実績を軸に比べます。認定や知名度は参考にしつつ、要件定義から運用までの体制、Appian外のAPI・DB・RPAの責任範囲、国内サポート、再委託も確認します。
2025年APJ Partner AwardsではDeloitteやAccentureなどが表彰されました。国内では、日鉄ソリューションズが同年12月、Appian GROWTH AWARD受賞を公表しました。ただし、表彰や認定は、自社案件の成功を保証するものではありません。
類似プロセスの稼働実績と担当者
会社名や導入件数だけでなく、実際の担当者と役割を軸に実績を確認します。
- 業務実績:Appianで申請、審査、契約、ケース管理を実装した経験
- 連携経験:SAP、Salesforce、社内DB、古い画面へのRPA連携
- 確認資料:匿名化画面、業務フロー、テスト計画、障害対応事例
- 担当体制:認定開発者の設計、レビュー、保守への参加範囲
既存システムとの連携経験によって、難易度は変わります。
工程・前提・除外をそろえた見積もりの比較
総額だけでなく、見積もりの工程と前提をそろえて比較します。
- 工程:要件定義、設計、連携、移行、テスト、教育、保守
- 条件:工数、単価、期間、担当者、前提、除外範囲
工程には、プロセス設計と画面、データモデルを含めます。さらに、API、RPA、帳票、リリースも含めて比べます。そのうえで、「APIは提供される」「移行は発注者が行う」「受入テストは発注者が実施する」などの前提条件も確認します。
三社程度へ同じRFPを渡し、同じシナリオのPoCや提案を比べると、価格と品質の差が見えやすくなります。
提案評価におけるセキュリティと運用移管
個人情報や審査データを扱う場合は、Appian Cloudの認証に加えて、法令対応の確認が必要です。
- データ保護:保存場所、アクセス権、特権ID、暗号化、ログ、保存期間、バックアップ
- AI利用:データ送信、利用目的、人の確認、出力検証、プロンプト対策、承認者、停止手順、事故報告
- 運用移管:管理者育成、問い合わせ窓口、障害重大度、目標復旧時間、月次報告、変更承認者
- 引き継ぎ:文書と設定情報を段階的に受け取る
Appianは2026年4月にAI支援開発とMCP連携の拡張を発表しました(出典: Appian「Appian Advances AI in Process to Deliver Enterprise Outcomes at Scale」、2026年4月)。
文書と設定情報は段階的に受け取り、最後の一か月に引き継ぎが集中しないようにします。
提案は、価格の低さよりも、3年間の総保有コストと社内に残る運用能力で評価します。
Appianのシステム発注でよくある質問
製品との相性や社内体制、ベンダーロックイン、AI利用の安全性について、順に回答します。
小規模な会社でもAppianを外注できますか?
外注は可能です。ただし、単純なフォーム作成だけでなく、複数システムの連携や複雑な権限管理が必要かを確認します。たとえば、利用者が少なく連携も不要な業務では、Appianの機能や費用が過剰になる可能性があります。
少人数の会社でも、部門や外部関係者をまたぐ申請、審査、契約なら、PoCで適合性を確認できます。
Appianのシステム開発はどのくらいの期間がかかりますか?
推定期間は規模で異なり、要件確定や連携先調整なども影響します。
- 一部門・一業務のPoC:6〜10週間
- 中規模の業務アプリ:4〜8か月
- 全社展開・基幹周辺の大規模開発:9〜18か月以上
期間にはデータ移行、受入テスト、セキュリティ審査も関わります。
短納期を希望する場合は、対象プロセスを絞り、MVPとして段階展開する計画を候補会社に提案してもらいます。
既存データをAppianへすべて移行する必要がありますか?
既存データは、すべてを移行しなくても構いません。一方で、Data Fabric、API、コネクタで既存DB、CRM、ERP、SaaSを連携して利用する設計も可能です。
所有者、更新元、参照権限、履歴、連携停止時の表示、将来の移行方針は、あわせて決めておきます。
これを決めないまま進めると、二重管理や不整合が起きます。そのため、RFPでは移行するデータと参照連携するデータを分けて書きます。
Appianに発注するとベンダーロックインが起きますか?
特定製品への依存は起こり得ます。そのため、契約と設計で、別の会社へ移管できる状態を目指します。
受け取るものは、アプリ定義やデータ、連携仕様、権限設計です。さらに、テスト結果や運用手順、改修用の設定も受け取ります。
Appianと既存システムの機能境界を文書化します。また、データ出力、サポート期間、ライセンス条件も、契約前に確認します。
まとめ
発注では開発速度だけでなく、業務と既存連携、データ、権限を一体で考えます。さらに、監査やAI・RPA、保守も含めて見ます。
要件が固まらない段階はPoCや準委任から始め、成果物が明確な工程は請負も組み合わせます。
発注前に確認する要点
確認事項は、業務と移行の境界、規模、受入条件、費用、契約にまたがります。
- 業務:開始条件、判断、例外、KPI
- システム:データ移行と連携の境界、利用者・アプリ・データ量・環境数
- 実行条件:受入テストと障害時の責任分界
- 費用:ライセンス・開発・保守を分けた3年間の費用
- 契約:成果物、再委託、運用移管の条件
見積書は、金額の順で決めるよりも、同じ前提のもとで業務成果、リスク、体制、将来の拡張性を比べます。
代表プロセスとRFPのたたき台づくり
全社一括発注の前に、代表プロセスを起点に準備します。
- 効果が見えやすく関係者が協力できる代表プロセスを一つ選ぶ。
- 現行フロー、課題、連携先、例外、受入基準をA4数枚にまとめる。
- 同じRFPを複数社へ渡し、提案と見積もりを比べる。
ゴールは、開発そのものより、業務が継続改善され現場で使われる状態です。
▼全体ガイドの記事
・Appianのシステム開発の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
