Appianのシステム開発の進め方/やり方/流れや方法/手法/工程/手順

Appianのシステム開発は、業務要件を整理し、連携と権限を設計して、テストと定着まで順に進めます。例外処理も含めた業務の仕組みを作れます。

全体像は、Appianのシステム開発の完全ガイドで扱っています。費用は規模で幅が出るため、進め方と合わせて見ておく必要があります。

▼全体ガイドの記事
・Appianのシステム開発の完全ガイド

Appianのシステム開発の全体像

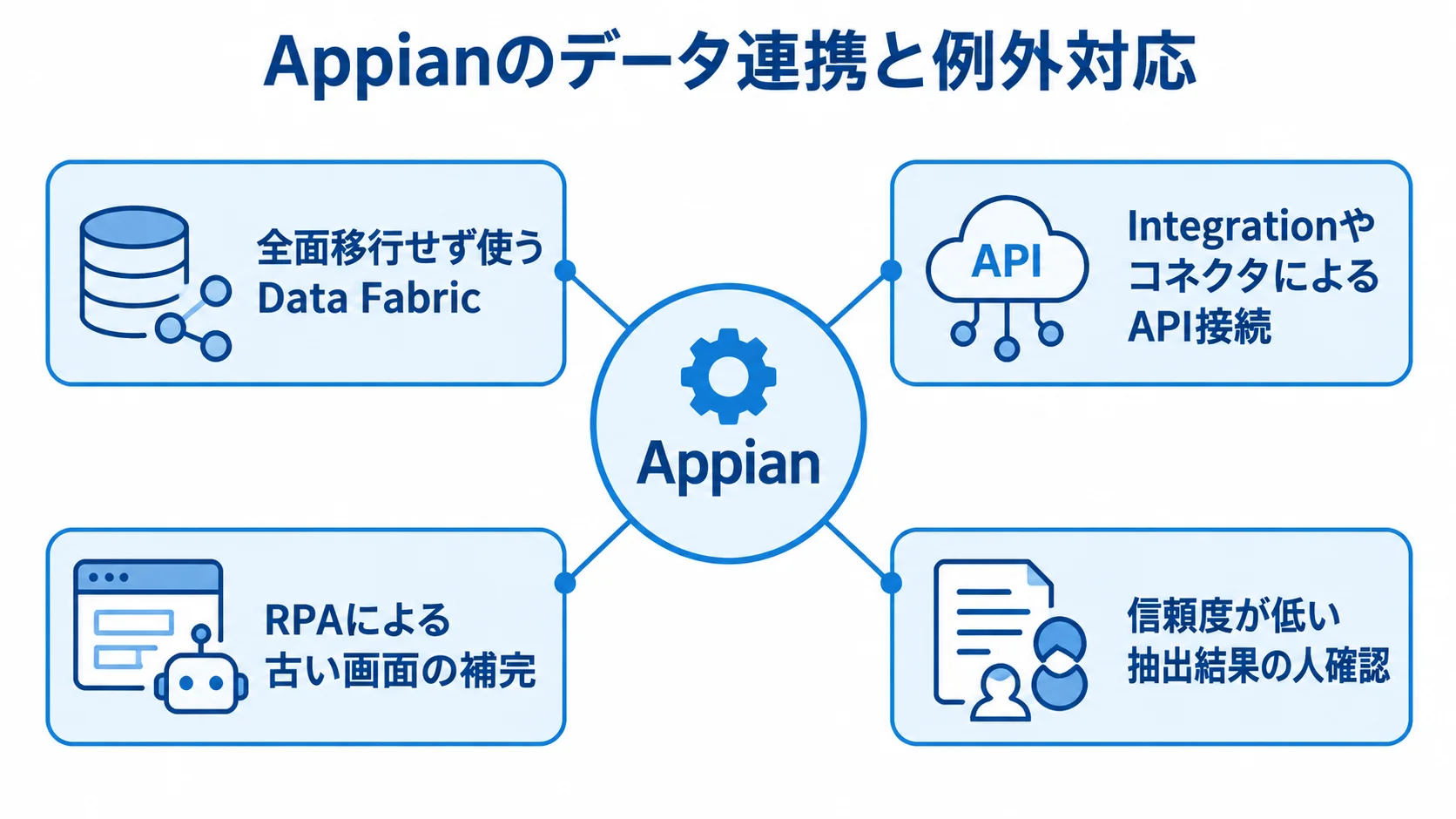

Appianを中心に、Data Fabric、API接続、RPA、人による抽出結果の確認を結ぶ図解。
既存データの活用方法と、人が確認する場面を並べています。

Appianは企業向けの基盤で、業務プロセス設計、データ統合、画面開発を中心に、自動化や分析にも使えます。申請・審査・承認・契約のほか、顧客オンボーディングや保険金請求、規制報告などの業務に向いています。

業務プロセスを中心に人とシステムをつなぐ仕組み

Appianでは、入力画面を作るだけでなく、案件単位で業務を追跡できるプロセスを設計します。

  • 業務の流れ:担当者の作業や承認、条件分岐、通知、期限を組み込みます。
  • 例外への対応:差し戻しや期限の扱いも、プロセスの中に含めておきます。
  • 案件の追跡:誰が、どのデータを見て、どの条件で次に何をするかを、案件ごとに把握します。
  • 対象業務:営業、顧客、生産、販売管理など、担当者が案件を引き継いで進める業務。

公式概要では、調達、オンボーディング、規制報告などを、プロセス運用の対象例として挙げています。

IDC調査の結果として、初期投資の回収に8か月、年間1,260万ドルのスタッフ時間の再配分、イノベーションの25%向上が示されています。これは、Appian公式「Platform overview」に掲載されたIDC Studyの値(2026年)です。個社の成果を保証するものではないため、自社の処理時間や差し戻し率などの現状値を測ります。

Data FabricとAPI・RPAの使い分け

Appianでは、接続先の状態に応じて手段を選び分けます。Data Fabricは、既存のデータベースや各種システムの情報を全面移行せずに、業務アプリから使うデータ層です。複数のデータを統合でき、行や項目ごとに権限を設定できます(出典: Appian公式「Data Fabric」、2026年)。

  • Data Fabric:元のデータを置いたまま使う手段です。
  • APIがあるシステム:Integrationやコネクタでつなぎます。
  • APIがない古い画面:RPAを補完的に使います。
  • AI・文書処理:信頼度が低い抽出結果は人が確認します。

Appianを既存基幹と現場業務の接着層にすると、段階的な刷新を検討できます。

米国保険会社のMagMutualでは、見積もりポータル、引受・請求業務、レガシー連携をつないでいます。顧客・契約情報を見ながら、審査・承認・請求までつなぐ例です。出典は、Appian公式プレスリリース「MagMutual Transforms Operations with Appian」(2025年)です。

海外事例をそのまま当てはめず、自社の規制やデータ配置を確認します。さらに、業務量と既存システムの責任分界も見ておきます。また、社内フォームだけや公開Webサイトだけ、連携がほぼない小規模業務では、機能と費用が過剰になる可能性もあります。

ポイント

業務プロセスを案件単位で追い、既存データを移行せずに使いたい場合に、Appianは向いています。連携がほとんどない小規模な業務では、機能と費用が過剰になる可能性もあります。

Appianのシステム開発の進め方|6つのフェーズ

開発は6つのフェーズに分けて進めると、抜け漏れを防ぎやすくなります。なかでも要件整理は、ここが曖昧なまま進むと後の段階で手戻りが起きるため、最初に固めておく段階です。現行業務とデータの責任分界を決め、例外処理も段階的に確認します。

1. 要件整理|Appian化する業務と残す業務の切り分け

要件の抜けを防ぐには、対象業務の情報を、目的から確認事項まで順に整理しておく必要があります。

  • 目的:申請の電子化を目的にせず、審査日数の短縮や差し戻し削減などの成果を定めます。
  • 現行フロー:担当者、判断ルール、入力・参照データ、例外を洗い出します。承認者、期限、KPIも押さえます。
  • 管理範囲:Appianで管理する業務と、ERP・CRMに残す業務を分けます。
  • 確認事項:業務オーナー、差し戻し・取消・重複・期限超過の扱い、個人情報の項目と閲覧者、連携元の正本データ。

ここが曖昧なまま作り始めると、権限、連携、テストの段階で手戻りが起きます。そこで、最初は効果を測りやすく、関係部門が協力できる代表プロセスに絞ります。

2. 選定|Appian本体と導入パートナーの役割の比較

Appian本体と導入パートナーは担う範囲が異なるため、両者の役割を分けて比べます。

  • Appian本体:製品、ライセンス、ロードマップ、標準サポートを提供します。
  • 導入パートナー:業務整理、設計、実装、既存連携、教育、保守を担います。
  • 提案範囲:Appianの実装、API・RPA・外部開発、発注者側の準備に分けて考えます。
  • PoC:申請から承認、差し戻し、外部照会、連携停止、権限エラー、監査ログを検証します。

認定レベルだけでなく、同じ業界や規模、プロセスでの実績も確認します。あわせて、認定開発者の担当範囲、日本語での運用移管、再委託の有無を確かめます。

候補会社には同じRFPを渡し、提案内容を比べられるようにします。なお、公式登録や表彰は候補を絞る材料になりますが、担当チームの実績や契約条件を保証するものではありません。

3. 設計・開発|プロセス、データ、権限の一体設計

プロセス、データ、権限は互いに関わるため、一体で設計します。Appianは2026年4月、AI支援の仕様駆動開発とMCP連携を発表しており、人の監督とガバナンスを前提にしています(出典: Appian公式プレスリリース「Appian Advances AI in Process」、2026年4月28日)。

  • 業務・画面:プロセスモデルと、SAILベースの画面を作ります。
  • データ:Record TypeやData Fabricを使い、正本と更新担当を定めます。
  • 連携・運用:Integration、通知、監査ログ、ロールと権限を組み立てます。
  • 環境・変更:開発、検証、本番を分けて、リリースやロールバックを記録します。

実装前には、参照範囲や保存期間、削除・訂正の方法も決めておく必要があります。また、設計書にはバージョン管理の方法と障害時の連絡先も残しておきます。

API連携では、認証とデータ形式を決めたうえで、タイムアウトやリトライ、重複防止も定めます。エラー通知と再実行の方法に加えて、RPAが停止したときの手作業の手順も用意します。

さらに、RPA対象画面の変更を検知する運用も必要です。AIを使う場合は、送信先モデルや個人情報のマスキング、プロンプトインジェクション対策を定めます。出力ログと人の承認、誤判定時の訂正方法も要件に含めます。

AIで開発の速度を高める場合でも、レビューと承認の手順は設計に残しておきます。

4. テスト|正常系と例外系の業務シナリオによる検証

画面が表示されるかだけでなく、開始から完了までを業務シナリオで検証します。

  • 申請・承認:正常申請、入力不備、差し戻し、承認者不在のケースを試します。
  • 期限・データ:期限超過、重複登録、ファイル欠損の扱いを確認します。
  • 連携・権限:連携のタイムアウトや、権限外の閲覧を検証します。
  • AI:低信頼度の出力を含め、各ケースの再処理も見ます。

各ケースでは、画面とデータ更新、通知の結果を確認します。さらに、監査ログと再処理の結果も見ます。

受入テストには情報システム部門だけでなく、申請・審査・承認を担う現場担当者も参加します。テストデータには、本番の個人情報を使わず、マスキング済みのデータか合成データを使います。

重大障害ゼロ、主要シナリオ完了、目標時間内などを受入条件として合意します。未解決の課題は、稼働延期、暫定運用、受入後対応のどれにするかを決めておきます。

5. 稼働|移行、切り替え、障害対応の準備

稼働前には、初期データの移行、ユーザーとロールを確認します。通知先と接続情報も確かめておきます。加えて、監視、バックアップ、問い合わせ窓口も整えます。

切り替え方式は、業務停止の影響や展開の単位に応じて、次のなかから選びます。

  • 全社一斉に切り替える
  • 部門ごとに段階展開する
  • 旧運用と並行稼働する

業務停止の影響が大きい場合は、まず1部門で稼働させ、処理時間や利用率、エラー率を確かめてから展開します。

計画には、実施日時、担当者、事前のバックアップを記載します。データ件数の照合や接続テストも、あわせて書いておきます。さらに、告知の方法とロールバックの条件も記載しておきます。

稼働初日には、Appianや基幹システムの障害、ネットワークの遅延も起こり得ます。そこで、RPA画面の変更や承認者不在も想定し、一次切り分けの担当を契約前に明記しておきます。担当の候補は、発注者、Appian導入会社、外部システム担当です。

6. 定着|KPIと改善サイクルの運用への組み込み

稼働後は、現場が使い続けて成果を出せる状態を目指します。

  • KPI:利用率、処理時間、差し戻し率、手作業削減時間を、稼働前の基準値と比べます。連携エラー率、期限超過件数、問い合わせ件数も見ていきます。
  • 滞留の確認:Appianの分析やログから、滞留している工程を月次で把握します。
  • 利用支援:業務マニュアル、役割ごとの操作説明、問い合わせの受付方法を整えます。
  • 運用管理:変更申請、リリース判定、権限の見直しの手順を決めます。
  • 継続改善:利用状況を見ながら対象業務を広げます。Excelへ戻った場合は、入力項目、処理速度、例外対応を、ログとヒアリングで確かめます。

ポイント

要件整理の段階で現行業務とデータの責任分界を決めておくと、権限や連携、テストでの手戻りを減らせます。どの工程で何を決めるかを先に揃えておくと、やり直しの少ない進め方になります。

Appianのシステム開発にかかる費用相場

小規模・PoC、中規模、大規模の初期導入・開発費の推定レンジを示す横棒図。
規模が大きくなるほど、見積もり幅も広がります。

費用は、ライセンスのほか、要件整理と設計開発、既存連携、移行に分けて考えます。さらに、AI・RPA、教育、保守の費用も分けて確認します。

公式の料金ページでは、Standard、Advanced、Premiumの機能差が示されています。料金はユーザー・月・アプリ単位の体系で、公開定価ではありません。なお、ここで示す金額は公開価格ではなく、一般的な業務システム開発の相場に、Appian固有の連携や運用の要素を加えた、2025〜2026年時点の記事用の推定レンジです。

規模別の初期導入・開発費の目安

初期費用と期間の幅は、導入規模ごとに次のとおりです。

小規模の想定は、1業務で10〜30ユーザー程度を対象にします。画面とワークフロー、既存システム1〜2件との連携、評価環境を含む想定です。

  • 小規模・PoC:500万円〜1,500万円程度、6〜10週間程度。
  • 中規模:1,500万円〜5,000万円程度、4〜8か月程度。
  • 大規模:5,000万円〜2億円以上、9〜18か月以上となることがあります。

小規模の想定には、大規模なデータ移行や複雑な権限体系は含まれていません。そのため、全社展開の見積もりとは単純に比べられません。

複数部門で使う中規模の想定には、権限と監査ログ、連携3〜8件程度を含みます。データ移行や帳票、教育、受入テストを含めると、この規模になりやすくなります。

大規模案件は、全社の基幹周辺を段階的に整備する想定です。高可用性や複数環境が入る場合は、個別見積もりが必要です。複雑な移行や複数地域への展開が入る場合も、個別見積もりが必要です。

ライセンスとランニングコストの切り分け

ライセンス料は、ユーザー数のほか、データ量や自動化量も確認する必要があります(出典: Appian公式「Pricing」、2026年)。

ライセンス以外にも、クラウド接続や、AI・文書処理、RPAボットの費用がかかります。さらに、ポータルや開発・検証・本番の環境の費用も発生します。また、監視、サポート、教育の費用も必要になります。

保守は、一般的な業務システムの場合、初期開発費の年15〜25%程度が目安です。また、月15万円〜80万円程度で見積もられることもあります。

  • Standard:単一データソース・レコードタイプあたり400万行、RPA 5ボット。
  • Advanced:複数データソース・2,000万行・25ボット。
  • Premium:5,000万行・RPAボット無制限。
  • AIアクション月間上限:Standard 20万、Advanced 50万、Premium 100万。

ノート上の推定では、年間費用は小規模で300万円〜1,000万円程度です。中規模は500万円〜2,000万円程度、全社規模では1,000万円〜1億円超もあり得ます。

この金額は、ユーザー数、アプリ数、契約期間によって変わる推定レンジです。データ量やAI・RPAの利用量、導入会社の体制によっても変わります。

Appianでは、業務変更や連携先・RPA画面の変更があり、権限の見直しやリリース管理もあります。そのため、保守の範囲と時間単価を分けて確認します。

ポイント

費用は規模や連携の数、ライセンスと保守の範囲で大きく変わるため、金額だけで比べないことが大切です。料金の前提をそろえてから、各社の提案を見るとよいでしょう。

Appianのシステム開発で見積もりを取る際のポイント

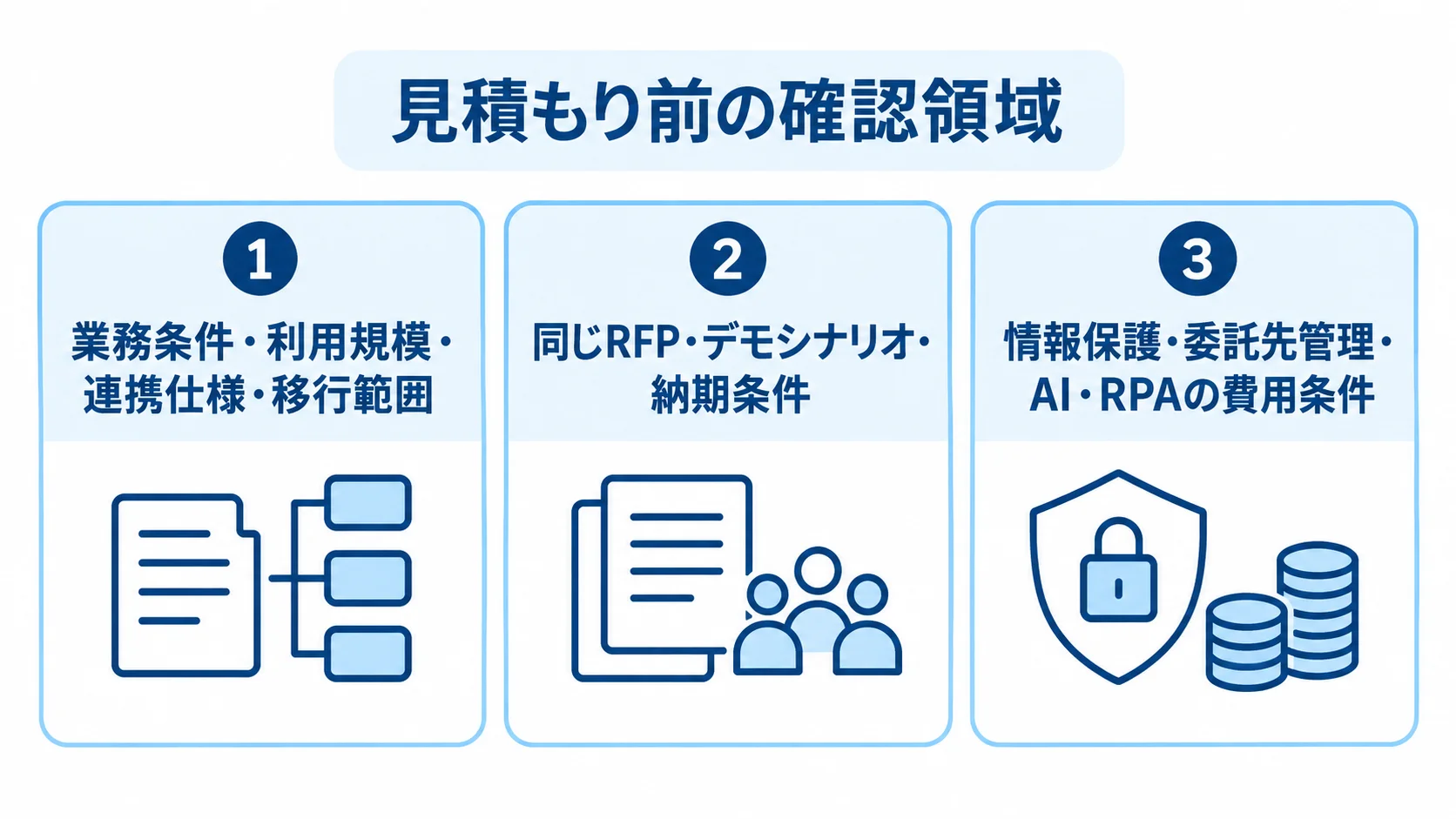

見積もり前の確認事項を、要件範囲、提案比較、情報保護と追加費用の3パネルに整理した図解。
3領域の前提を揃えると、提案内容を見比べやすくなります。

総額だけでは会社ごとの違いが分かりにくいため、工程ごとに前提条件と除外項目をそろえて比べます。見積もりでは、要件整理と設計、Appian実装、API・RPA連携を分けて見ます。

移行やテストも分けてもらい、教育、稼働支援、保守は別項目として記載してもらいます。「ローコードなので工数が少ない」という説明を受けたら、業務の複雑さをどう評価したかも確認します。

見積もり前の要件と連携範囲の一覧

追加費用を防ぐには、RFPに条件を具体的に書いておくことが欠かせません。

  • 業務:目的、対象画面、承認段階、例外、帳票のほか、通知と保持期間。
  • 利用規模:利用部門・ユーザー数、月間と繁忙期の処理件数。
  • 連携:方向、API有無、認証、データ件数、処理頻度、再実行方法。
  • 移行:対象、項目変換、名寄せ、欠損データ、履歴、リハーサル回数。

記載が不足した見積もりは、安く見えても、あとから追加費用が出やすくなります。

Data Fabricで移行を減らせても、元システムの品質や権限、参照性能、障害時の継続利用を検証する作業は残ります。ただし、移行しないことと作業が不要なことは、同じではありません。

複数社の同条件での比較と担当体制の確認

候補会社は3社程度に絞り、提案を同じ条件で比べます。

  • 提案条件:同じRFP、デモシナリオ、納期条件を提示します。
  • 評価項目:要件理解、担当者、連携経験、テスト計画。
  • 運用・費用:教育・運用移管、見積もり、変更管理。

営業担当に加えて、プロジェクトマネージャーや業務コンサルタントとも面談します。開発者と連携担当者からも話を聞きます。

契約では、成果物やアプリ定義を確認します。設計書、テスト仕様書、連携仕様もあわせて確かめます。

運用手順やデータの所有権、改修権限も確認します。さらに、再委託先と終了時の引き継ぎも確認します。

Appian固有の設定がブラックボックス化しないよう、発注者が変更できる範囲を明記します。また、将来の変更に備え、移行時に必要なデータや文書、権限も契約に含めます。

セキュリティ、AI、追加費用のリスクの事前確認

見積もりと要件には、情報保護、委託先管理、AI・RPAの費用条件を含めます。

  • 情報保護:認証と多要素認証、最小権限、暗号化を含みます。ログ、保存、バックアップの扱いも対象です。
  • 委託管理:再委託、外国の第三者への提供、漏えい時対応。
  • 追加費用:AIアクション、文書処理ページ、RPAボット数、ポータル数。
  • 環境等:環境数、外部API利用料、監視・サポート。

行や項目ごとの制御、脆弱性への対応、障害時の通知も確認します。

個人情報保護委員会の指針は、再委託について事前の報告と承認を示しています。また、取扱方法の確認や定期監査も示されています(出典: 個人情報保護委員会「個人情報の保護に関する法律についてのガイドライン(通則編)」、2026年確認)。

クラウドやAppianのセキュリティ認証だけでなく、利用目的も要件に加えます。AI・RPAの追加費用は、使う機能と利用量で変わります。

無償枠や評価環境の結果を本番費用と混同しないよう、月間件数、ピーク負荷、将来のユーザー増加を前提に、3年分の総保有コストを比べます。

ポイント

要件、連携、移行の範囲をそろえてから見積もりを比べると、会社ごとの差が見えやすくなります。移行の範囲は見積もりの前提を左右するため、最初に決めておく必要があります。

Appianのシステム開発に関するよくある質問

費用や期間は業務、連携、ユーザー数で変わるため、一般論を自社のRFPに置き換えて確認します。

Appianは既存のSAP・Salesforce・Javaシステムと連携できますか?

連携できます。API、データベース、SaaSのコネクタを使うほか、RPAも補完的に利用します。

Data Fabricを使えば、全面移行せずに参照や更新を行う構成も検討できます。認証と権限、性能について個別に設計する必要があるほか、障害時の再実行と正本データの所在も確認が必要です。

ローコードならAppianの開発費は安くなりますか?

画面やワークフローの工数を抑えられる可能性はあります。ただし、必ず安くなるわけではありません。

業務整理や連携、データ品質、権限にも別の工数が必要です。さらに、監査とテスト、教育、運用設計にも、工数がかかります。

PoCは500万円〜1,500万円程度、中規模は1,500万円〜5,000万円程度の推定です。これは公開定価ではないため、同じ前提条件で見積書を比べます。

AppianでAIを使うときに確認すべきセキュリティ項目は何ですか?

AIの利用では、データの扱いと人による確認方法を決めます。

  • データ:送信データ、モデル、保存場所、保持期間、学習利用の有無を確かめます。
  • 権限・委託:アクセス権、目的外利用を防ぐ権限、委託先・再委託先の監督を確認します。
  • 確認・対応:操作ログ、人による点検、漏えい時の連絡・停止手順を整えます。
  • 自動確定:分類や要約をそのまま確定する場合は精度を検証し、低信頼度や規制対象の判断は人が承認します。

Appianのシステム開発はどのくらいの期間で完成しますか?

開発期間は導入規模や要件、受入体制によって変わります。

  • PoC:1部門の代表プロセスを検証する場合は6〜10週間程度です。
  • 中規模:業務アプリは4〜8か月程度が目安です。
  • 大規模:全社・基幹周辺の展開は9〜18か月以上が目安です。

要件がどこまで固まっているか、連携先の仕様が公開されているかで、期間は左右されます。データ移行と、受入テストに参加する現場担当者の確保も影響します。

短納期であっても、例外処理と稼働後の改善は計画に残します。

ポイント

一般論は自社のRFPに置き換えて考えます。連携やAIの扱いは個別に設計する前提で、業務や規模の違いを見ていきます。

まとめ|業務整理と定着まで含めた進め方

ローコードの速さに加え、業務とデータ、連携を先に整理します。さらに、権限や例外、運用責任も決めておきます。

要件整理から定着まで6つのフェーズに分け、各段階の完了条件を決めます。

Appianのシステム開発で押さえる判断材料

発注の前に用意することと、費用の見方、提案の比べ方を、項目ごとに押さえておきます。

  • 準備:業務フロー、連携、KPIを用意します。
  • 費用項目:ライセンス、初期導入・開発、連携・移行、AI・RPA、教育、保守運用に分けます。
  • PoC・中規模:PoCは500万円〜1,500万円程度、中規模は1,500万円〜5,000万円程度の推定です。
  • 大規模:5,000万円〜2億円以上の推定で、いずれも公開定価ではありません。
  • 比較:代表業務のKPIを測り、複数社の提案を同じ基準で比べます。

発注前の業務フロー・連携・KPIの準備

導入の判断は、正常系のデモに加えて、連携停止や権限エラー、低信頼度のAI出力を確認してから行います。さらに、監査ログや再処理、ベンダー変更時の引き継ぎまで確かめます。

現場が使い続けられる業務から始め、稼働後のログとヒアリングで改善を重ねることが、Appianを長期的な業務基盤として定着させる近道です。

▼全体ガイドの記事
・Appianのシステム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
