飲料製造業向け充填工程管理システムの費用相場は、電子帳票なら初期0〜30万円程度、1ラインのPoCなら300万〜1,200万円程度、工場全体のMESなら1,500万〜5,000万円程度が目安です。
ただし、上記は飲料専用の公表統計ではなく、食品工場向けサービスの公開料金、製造業システムの相場、飲料充填工場の導入事例を組み合わせた目安です。充填機・計量器・検査機との連携、殺菌温度や密封性の記録、原料ロットから出荷先までの追跡、ネットワーク断への備えによって見積額は大きく変わります。この記事では、費用の内訳、価格帯、変動要因、開発期間、コスト最適化の進め方、見積もりで確認すべき項目をまとめます。
▼全体ガイドの記事
・飲料製造業向け充填工程管理システム開発の完全ガイド
飲料製造業向け充填工程管理システムの費用全体像

飲料向けの充填工程管理システムは、入力画面を用意するだけの仕組みから、設備とリアルタイムに連携するMESまで幅があります。したがって、「システム一式でいくらですか」と聞くよりも、どの工程を、どの粒度で、どの設備とつなぐかを分けて考えることが重要です。
充填機の監視と工場全体のMESは別物です
充填機の稼働数、停止時間、アラームを表示するだけなら、対象は設備監視に近く、比較的短期間で導入できます。一方、飲料製造で求められる管理は、調合、殺菌、充填、密封、検査、包装、出荷までの実績を、原料ロット、製品ロット、設備、作業者、時刻にひも付けることです。たとえば、ある製品に使った原料ロットや、充填時の温度、密封判定、ラベルの印字内容を後から確認できる状態まで求めると、マスター、権限、監査ログ、異常処理、帳票、検索機能が必要になります。これらを含む場合は、単なる画面開発ではなく、MESまたは生産管理システムとして見積もる必要があります。

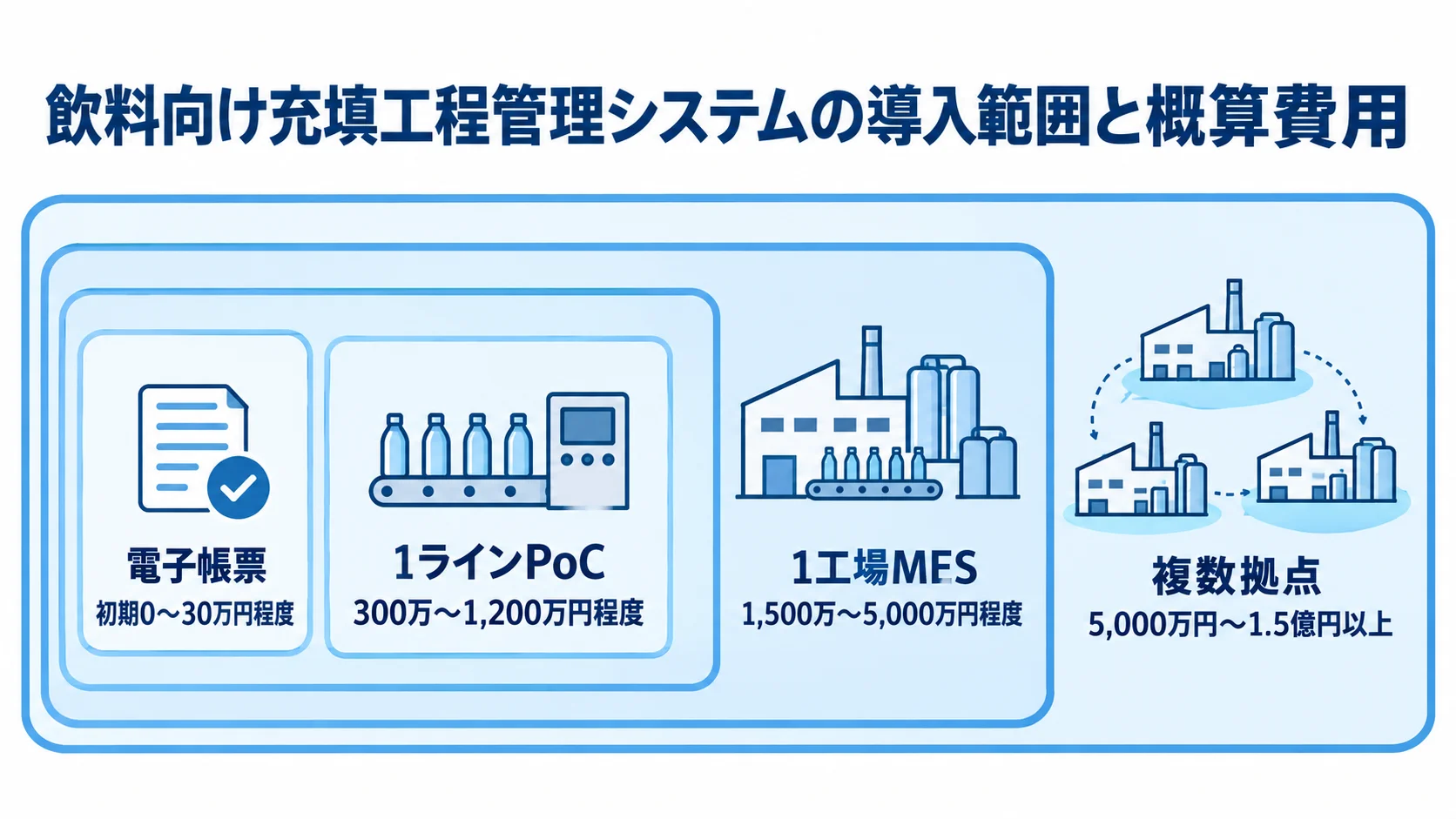

導入範囲を4段階に分けると予算を考えやすくなります
第一段階は、製造日報、衛生点検、洗浄記録をタブレットで入力する電子帳票で、初期0〜30万円程度、月額または年額で数万円からが一つの目安です。第二段階は、1ラインの充填実績、バーコードやQRによるロット追跡、簡易ダッシュボードを対象にするPoCで、300万〜1,200万円程度が推定レンジです。第三段階は、1工場の調合から出荷までを管理し、PLC、SCADA、ERP、WMS、品質管理と連携するMESで、1,500万〜5,000万円程度が目安です。第四段階は、複数ライン・複数拠点、個体追跡、高可用性、拠点共通マスターまで含み、5,000万円〜1.5億円以上となる可能性があります。いずれもライン数、設備接続点数、データ移行、端末、保守範囲によって変わります。
飲料向けシステムの費用相場とコストの内訳

費用は、ソフトウェアのライセンスだけで決まりません。要件定義、画面・データ設計、設備連携、端末やラベル機器、データ移行、教育、テスト、運用保守が積み上がって総額になります。見積書では「開発費」の一行だけを見るのではなく、初期費用と運用費を分けて確認してください。
初期費用は電子帳票から工場全体MESまで大きく異なります
公開価格を見ると、食品工場向けの簡易なクラウド生産管理サービスには、初期費用0円、月額9,800円からというプランがあります。ただし、同サービスの比較欄では賞味期限・追跡や製品在庫が対象外とされており、充填工程MES全体の価格ではありません。紙帳票をペーパーレス化するサービスでは、5ユーザーの場合に初期費用28万円、年間利用料12万円からという料金も公開されています。これらは、日報や衛生記録を電子化する際の下限を考える材料になりますが、PLC連携、充填条件の自動取得、ロット回収の検索まで含める場合は追加設計が必要です。参考として、食品現場の利益向上システムの公開料金と、ローゼックのイージー帳票・クラウドの公開料金を確認できます。
開発費は要件定義・連携・テストの工数で構成されます
要件定義では、対象工程、記録項目、入力者、承認者、異常時の処置、保存期間、検索条件を決めます。ここが曖昧なまま進むと、後から「充填温度を秒単位で保存したい」「設備停止中も入力したい」「出荷先から原料まで逆引きしたい」といった追加要望が発生し、設計変更費が膨らみます。設計・開発では、画面、API、データベース、権限、監査ログ、帳票、マスター管理を実装します。設備連携では、PLCやセンサーの通信仕様確認、ゲートウェイ設定、データ変換、通信断からの復旧、現場配線や設備改造の確認が必要です。さらに、正常系だけでなく、規格外、二重読取、ロット切替、設備再起動、ラベル再発行、出荷停止を含むテストが費用に含まれるか確認してください。
ランニングコストは保守・クラウド・機器を分けて考えます
ランニングコストには、ソフトウェア保守、クラウド利用料、サーバーやエッジ機器、タブレット、バーコードリーダー、ラベル・インク、通信回線、バックアップ、監視、問い合わせ対応が含まれます。開発費に対して年15〜25%程度の保守費を仮置きするケースもありますが、これは契約形態やサポート時間、冗長化の有無で変わるため、固定的な相場として断定できません。クラウド生産管理サービスの別例では、初期費用50万円から、月額5万円からのスモールスタートが公開され、在庫管理だけで始めて工程管理や原価管理を追加できる設計になっています。SmartFの料金案内も、段階導入時のランニングコストを検討する際の参考になります。
見積額を左右する6つの変動要因

同じ「充填工程管理システム」でも、見積額が数百万円から数千万円まで広がるのは、現場のデータと例外処理の複雑さが違うためです。特に次の要因は、提案依頼書に数値や条件を書いておくと比較しやすくなります。
設備連携の点数と通信仕様が費用を押し上げます
充填機、キャッパー、殺菌機、検査機、ラベラー、印字機、計量器、タンク計測器など、接続する設備が増えるほど、通信仕様の確認とデータ変換の工数が増えます。同じメーカーの設備でも、世代や設定によって取得できる項目、更新周期、異常コードが異なる場合があります。既存設備に通信ポートがなく、センサー追加やPLC改造が必要なら、システム開発費とは別に設備工事費が発生します。飲料充填工場の公開事例でも、既存設備からデータを取得して帳票で見える化し、設備情報を追加して改善につなげています。飲料充填工場の製造工程見える化事例のように、どの設備データを使うかを先に確認することが大切です。
ロット管理か1本単位の個体管理かでデータ量が変わります
原料ロットから製品ロットまでを追跡する設計と、ボトル1本ごとに個体を追跡する設計では、必要なデータ量と設備構成が違います。ロット管理は、同一の調合・充填条件で製造したまとまりを管理しやすく、最初の導入に向いています。一方、個体管理では、印字コードの読み取り、検査結果、分岐や箱詰め単位の対応付けが必要になり、データベース、ネットワーク、スキャナー、印字機との連携費用が増えやすくなります。高速ラインであっても、どの製品を何分で回収対象と判定したいかによって必要な粒度は変わります。過剰な個体管理を先に採用せず、品質保証と回収対応に必要な粒度を要件定義で決めることがコスト最適化につながります。
品質記録・セキュリティ・可用性の要求も価格に反映されます
充填量、充填温度、殺菌温度・時間、密封性、検査結果を記録し、誰がいつ入力・承認・変更したかを証明するには、履歴の改ざん防止、権限管理、監査ログ、承認フローが必要です。さらに、工場内ネットワークが止まっても入力を継続できるエッジ保存、復旧後の再送、バックアップ、サーバー冗長化、遠隔保守の制御まで求めると、初期費用と保守費が増えます。経済産業省は2025年4月に中小規模の製造事業者向け工場セキュリティの解説書を公開しており、ITとOTの分離、アクセス制御、サプライチェーンを含む対策を検討する際の基準になります。経済産業省の工場セキュリティ解説書も参照してください。
費用を抑えながら失敗を防ぐ導入の進め方

費用を下げる方法は、機能を削って安くすることだけではありません。現場に定着しない大規模導入や、連携仕様が決まらないままの追加開発を避け、効果を確認しながら対象範囲を広げることが重要です。特に、工場を止められない飲料製造では、段階導入の設計が投資リスクを下げます。
1ラインMVPで効果と連携リスクを確認します
最初から全工場を対象にせず、代表的な1ラインで、原料ロット、製造指図、充填実績、検査値、製品ロット、異常・是正処置をつなぎます。PoCの範囲は、3〜6か月程度で現場が評価できる粒度にし、通信断、品種切替、規格外、再加工、出荷保留を必ず試験します。評価指標は、帳票作成時間、ロット検索にかかる時間、誤入力件数、停止理由の集計率、回収対象の絞り込み時間など、導入前後を比較できる数字にします。1ラインでデータモデルと運用ルールを固めてから、同じ設備構成のラインへ展開すると、設計の再利用によって2ライン目以降の費用を抑えやすくなります。
標準機能を優先し差別化業務だけをカスタマイズします
製品マスター、レシピ、製造指図、在庫、日報、承認、検索などは、パッケージやSaaSの標準機能に合わせられるほど費用を抑えやすくなります。独自の充填順序、特殊な品質判定、複数設備をまたぐトレーサビリティなど、競争力や安全性に直結する部分へ開発費を集中してください。現場の帳票をそのまま画面にする要望も、入力負担を下げる効果がある一方、帳票ごとに個別画面を作ると保守性が下がります。まず共通項目と例外項目を整理し、帳票を統合できるか確認します。実際に食品トレーサビリティの導入事例では、カスタマイズなしで対応できる範囲と、カスタマイズで利便性が上がる範囲を分けて比較しています。
クラウドと工場内エッジを使い分けて停止リスクを抑えます
日報、マスター、集計、承認をクラウドに置き、設備データを工場内のエッジ端末に一時保存してから同期するハイブリッド構成は、現場の連続稼働と本社からの可視化を両立しやすい方式です。ネットワーク断のたびに入力が止まる設計では、システムのためにラインを止めることになり、導入効果が失われます。見積もりでは、オフライン入力、再送、時刻の扱い、重複データの排除、復旧時の確認手順を含めてください。セキュリティ監視やバックアップを後付けにすると費用が増えやすいため、必要な水準を初期要件で決め、過剰な冗長化は段階導入の計画に分けると予算を管理しやすくなります。
見積もりを取る際に確認すべきポイント

相見積もりを取るときは、同じRFPを渡しても、ベンダーが想定する範囲が異なると金額を比較できません。業務と設備の前提をそろえ、初期費用、追加費用、運用費、対象外を分けた見積書を依頼することが大切です。
RFPには工程・データ・設備・例外処理を具体的に書きます
最低限、対象ライン数、稼働時間、品種数、1日の生産量、原料と資材の種類、製品ロットの定義、必要な記録項目、設備一覧、PLCや検査機の通信仕様、既存ERP・WMSとの連携方式を整理します。加えて、レシピ版の変更、原料の誤投入、規格外判定、再加工、廃棄、品種切替、印字ミス、設備停止、通信断、出荷保留、回収対象の検索を業務シナリオとして記載してください。HACCPの衛生管理記録では、充填量、充填温度、密封性、殺菌温度・時間などの確認と記録が重要になります。厚生労働省の清涼飲料水の製造における衛生管理計画手引書を参照し、現行帳票のどの項目をシステムで管理するかを明確にします。
見積書は初期費用だけでなく5年総額で比較します
比較表には、要件定義、ライセンス、カスタマイズ、設備連携、機器、データ移行、教育、テスト、現地立ち会い、稼働後のサポートを別行で記載してもらいます。さらに、月額利用料、保守料、クラウド容量、ユーザー追加、端末追加、ラベル消耗品、通信費、バックアップ、セキュリティ監視、バージョンアップの扱いを確認します。初期費用が安くても、ユーザー数やデータ量、拠点追加で料金が大きく増える場合があります。反対に、買い切り型でも、サーバー更新や保守契約、設備側の改修費が別にかかることがあります。最低3社程度から、同じ要件と同じ導入範囲で提案を受け、初年度だけでなく3〜5年の総額と、運用担当者の作業時間を合わせて判断してください。
ベンダーには飲料・食品現場での例外対応を確認します
開発会社を選ぶときは、会社名や機能数だけでなく、飲料や食品工場での実績、充填機・殺菌機・検査機との連携経験、ロット追跡の設計力、工場内ネットワークの理解、保守体制を確認します。デモでは、正常に製造できる画面だけでなく、原料ロットを誤投入した場合、規格外の値が出た場合、ネットワークが切れた場合、設備が再起動した場合、製品を回収する場合を再現してもらいます。日本トレシステックは国内大手飲料会社への製造・生産工程管理トレーサビリティシステム導入実績を公開しています。また、サトーの食品トレーサビリティ事例では、手入力や紙帳票の削減、原料・工程の追跡を実現し、作業時間を約25〜30%削減、紙使用量を約75%削減したと紹介されています。ただし、他社事例の効果を自社で保証する数字として扱わず、自社のベースラインと比較して確認してください。日本トレシステックの導入実績とサトーの食品トレーサビリティ導入事例が参考になります。
よくある質問

費用を検討するときに多い質問を、公開価格と飲料工場の要件を踏まえて回答します。最終的な金額は、対象範囲と設備の現地確認を含む個別見積もりで決まります。
飲料の充填工程管理システムは300万円で導入できますか?
対象を1ラインのPoCに絞り、既存設備から取得できるデータを限定し、ロット追跡と簡易画面にするなら、300万〜1,200万円程度の推定レンジに入る可能性があります。ただし、300万円で充填機、殺菌機、検査機、ERP、WMSをすべて連携し、24時間稼働の高可用性や個体追跡まで実現できるという意味ではありません。対象工程、接続点数、記録粒度、端末・設備改造、保守を分けて見積もる必要があります。
SaaSとスクラッチ開発はどちらが安いですか?
日報、衛生記録、在庫、承認など標準化しやすい業務は、SaaSや電子帳票の方が初期費用を抑えやすい傾向があります。一方、特殊な充填順序、秒単位の設備同期、独自の品質判定、複数拠点共通のトレーサビリティなど、既製品に合わせにくい業務はスクラッチやMESの方が適する場合があります。安さだけでなく、カスタマイズ費、データ移行、設備連携、アップデート対応、通信断時の運用まで含めた5年総額で判断してください。
開発から本稼働までどのくらいかかりますか?
電子帳票や標準機能中心の小規模導入なら数日〜2か月程度、1ラインの充填実績・ロット追跡PoCなら3〜6か月程度、1工場のMESなら6〜12か月程度が目安です。複数ライン・複数拠点、個体追跡、ERP・WMS・品質管理・設備の一括連携まで含めると、12〜24か月以上になる可能性があります。期間を短くするには、対象ラインを絞り、マスターと連携仕様を先に確定し、現場の受入テストに必要なデータを早い段階で用意します。
充填工程だけを先にシステム化することはできますか?
可能です。最初は充填・検査・密封の実績と製品ロットを対象にし、原料ロットや出荷先とのひも付けを将来拡張できるデータモデルにしておく方法があります。ただし、後から調合・殺菌・包装・出荷を追加するなら、製造指図、レシピ版、ロット、設備、作業者、時刻の共通キーを最初から設計してください。充填工程だけの画面を急いで作り、後から全体の履歴をつなげられなくなると、再開発費が発生しやすくなります。
まとめ

飲料製造業向け充填工程管理システムの費用は、電子帳票の初期0〜30万円程度、1ラインPoCの300万〜1,200万円程度、1工場MESの1,500万〜5,000万円程度、複数拠点・高可用性構成の5,000万円〜1.5億円以上という段階で見ると、予算の全体像をつかみやすくなります。これらは公開料金と類似する製造業システムから算出した目安であり、飲料専用の一律価格ではありません。
費用は対象範囲と変動要因を分けて比較します
見積もりでは、設備連携の点数、ロットか個体かの追跡粒度、品質・監査ログ、ネットワーク断時の継続運用、ERPやWMSとの連携、端末・ラベル機器、データ移行、保守を分けてください。1ラインMVPで現場効果を確認し、標準機能を優先しながら、独自の品質保証や充填工程に関わる部分へ投資を集中すると、初期費用と将来の再開発リスクを抑えやすくなります。
最初に現場のデータと例外処理を整理します
次の一歩は、調合から出荷までの工程図を作り、原料ロット、レシピ版、設備ID、充填条件、検査値、作業者、異常・是正、製品ロット、出荷先を一つの履歴として整理することです。現場で実際に起きる通信断、規格外、誤投入、品種切替、ラベル再発行をRFPに含め、同じ条件で複数社から提案を受けてください。価格だけでなく、回収対象をすぐに絞り込めること、品質記録を説明できること、現場が止まらず使い続けられることまで含めて投資対効果を判断します。
▼全体ガイドの記事
・飲料製造業向け充填工程管理システム開発の完全ガイド
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
