設備工事業向け工程管理システム開発の発注/外注/依頼/委託方法について

設備工事業向け工程管理システムの発注は、現状把握、RFP作成、提案・PoC、契約、段階展開の順に進めると、現場に定着しやすくなります。

各段階で決めることは、発注形態、契約、費用、見積比較の順に確認できます。全体像は、完全ガイドもご覧ください。

▼全体ガイドの記事
・設備工事業向け工程管理システム開発の完全ガイド

設備工事業向け工程管理システムの発注・外注の全体像

工程管理システムを中心に、受注情報、工程、日報、写真・図面を結んだ図。
現場の記録と案件情報が一つの業務基盤に集まります。

発注前に決めるべきなのは、ベンダー名より先に、どの業務を、どのデータで、誰が、いつまでに変えるかです。

工程管理システムは、受注情報から請求までの業務をつなぐ基盤です。工程や日報、写真などの現場の記録を案件情報と結びつけ、遅延や赤字の兆候を早く見つけられるようにします。

解決したい業務課題の決め方

「工程を見える化したい」だけでは、発注先から異なる提案が返ってきます。そこで、課題は業務単位に分けて伝えます。

  • Excel更新:現場監督が毎朝30分かけて、複数のExcelを更新する作業
  • 日報回収:協力会社の日報が、週末にまとめて届く状態
  • 図面管理:図面の最新版が分からない状態の解消
  • 予算・請求:追加工事の予算反映と、完了後の未請求確認の改善

導入効果は、工程会議の準備時間、日報回収率、遅延把握までの日数で測ります。加えて、予算と実績の差異や未請求額も指標にします。

設備工事固有のデータ連鎖の発注要件

設備工事では、案件番号と現場コードを軸に、機器や施工箇所の情報を追えるようにしておくと、施工履歴を後から確かめやすくなります。図面の版数、作業者、検査結果も、同じ流れで追跡できる状態が必要です。

着工から引き渡し、保守までの各段階、たとえば機器据付や試運転、検査に、写真や承認履歴をひも付ける設計が欠かせません。資材搬入や配管・配線も含め、施工の流れ全体で記録を残せるようにします。

協力会社には必要な工程と作業依頼だけを見せ、見積や原価などの社内情報は分けます。権限の設計は、機能要件と同時に決めておきます。

設備工事業向け工程管理システムの発注形態の選び方

現場数や独自要件が少ない会社は、SaaS標準利用やパッケージから検討します。一方で、工程管理を会計や購買、BIMまで深く連携させる会社は、SI・個別開発を比べることになります。

大規模なスクラッチ開発は、標準機能で変えられる業務を見極めてから検討します。また、自社の競争力として残す業務との切り分けが、費用と定着率に影響します。

SaaS標準利用と適合範囲の確認

クラウド型の標準サービスは、初期のサーバー構築を抑えられます。アカウント発行後すぐに、案件や工程、日報などを試せます。

たとえば、サクミルは30アカウント込み、初期費用0円、2か月無料、月額9,800円です。導入社数は3,000社以上と案内されています(出典: 株式会社プレックス「サクミル」公式サイト、2026年8月確認)。これは公開価格のある一サービスの例です。

ただし、高度な工程依存、独自帳票、会計API、データ移行は、同じ価格に含まれるとは限りません。追加ストレージや協力会社の外部利用条件も、料金の範囲を確かめておきます。

無料トライアルでは、現場監督と協力会社に実際の端末から入力してもらいます。自社の一案件を最後まで通して、入力が一回で済むかを評価します。

  • 現場変更:雨天中止、工程変更、図面差し替えへの対応
  • 利用環境:通信が不安定な状況での入力可否
  • 利用者管理:未入力者への催促と、退職者のアカウント停止の操作

パッケージ・ローコードと標準化・独自性のバランス

パッケージとローコードは、導入速度と、独自要件への対応範囲で比較します。

  • パッケージ:案件、見積、原価などの業務モデルを備え、早期導入を目指せる形態
  • ローコード:既存SaaSとAPIを組み合わせ、現場入力や帳票を早く作れる形態
  • カスタマイズ:過剰な変更による、更新への追随や追加テストと保守費用の増加

Fit & Gapでは、標準機能に業務を合わせる範囲、設定で対応する範囲、追加開発が必要な範囲を分けます。独自の見積計算や社内承認は、更新の影響を抑えるため、周辺アプリに分ける方法もあります。

複数現場の負荷管理や特殊な工程表現が要る会社は、工程の親子関係、先行・後続関係、担当者や機材の割当を、デモで確かめます。

連携と業務適合を優先する会社向けのSI・個別開発

複数拠点や多数の協力会社があり、業務連携が経営課題の会社は、要件整理の段階からSI会社や開発会社へ委託します。

  • 連携対象:会計、販売、購買、勤怠、電子契約、BIMなどとの接続
  • 共通マスタ:案件番号や工種コードをそろえ、工程変更と原価・請求を結ぶ仕組み
  • 公開事例:設備工事メーカの施工工程管理の事例(SynViz S2)

株式会社日立ソリューションズ東日本の設備工事事例では、SynViz S2で工程表や関連文書、複数案件・地域別の負荷を扱っています(出典: 株式会社日立ソリューションズ東日本「設備工事メーカでの施工工程管理」、2026年8月確認)。

ただし、要件が固まっていない状態で個別開発を発注すると、打ち合わせのたびに仕様が増えていきます。そこで、まず一工種、一拠点、数現場で使うMVPを定義し、現場の入力率や遅延把握の早さを確かめてから全社へ広げる段階契約が安全です。

工場や重要設備の制御系と接続する場合は、ITとOTを直接つながず、中継を挟みます。そのうえで、中継、監視、パッチ適用、障害時の切り離しをRFPで明確にします。

ポイント

現場数や独自要件が少なければSaaSやパッケージ、会計や購買、BIMまで深く連携するならSI・個別開発が候補です。判断の前に、標準機能で変えられる業務と、自社の競争力として残す業務を切り分けます。

発注・外注の進め方と順番

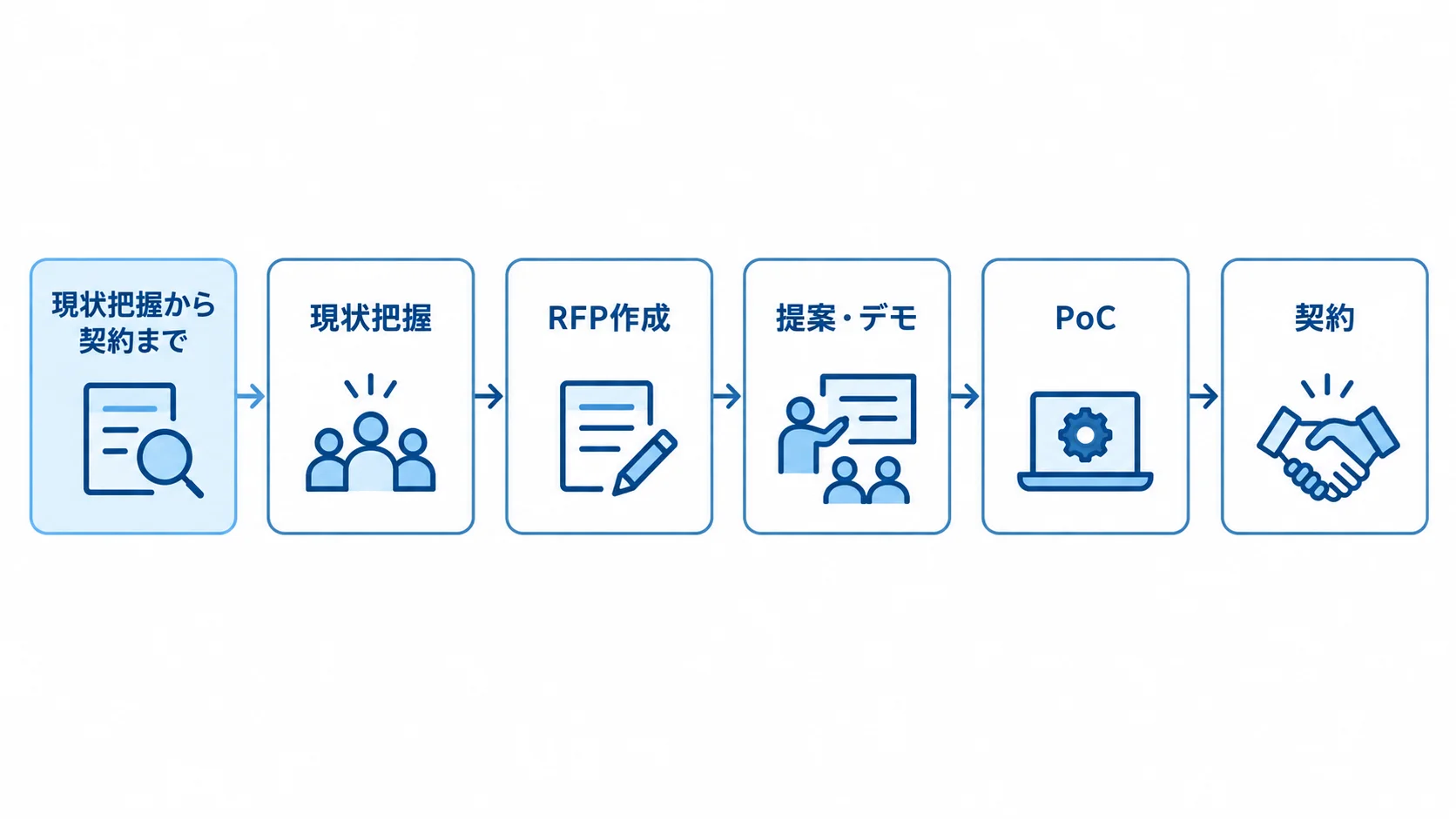

現状把握、RFP作成、提案・デモ、PoC、契約の順に並ぶ時系列図。
提案を比べる前に、自社の業務とデータを整理します。

提案書を比べる前に、まず自社の業務とデータを整理します。

国土交通省は、2024年の建設業法・入契法改正を受けたICT活用の指針を示しています。2025年3月に改訂された、施工管理を含む事例集もあります(出典: 国土交通省「建設業におけるICTの導入・活用に向けた施策」、2025年)。

  1. 現状把握
  2. RFP作成
  3. 提案・デモ
  4. PoC
  5. 契約
  6. 設計・開発
  7. 受入テスト
  8. 段階展開

要件整理と現場の一日・例外処理

まず、関係者から受注前後の業務を聞き取り、通常の流れと例外を分けて整理します。

  • 聞き取り先:現場監督、職長、積算、購買、経理、情報システム、協力会社の代表者。
  • 業務の流れ:案件登録から工程、資材発注・搬入、日報、写真、検査、是正、追加工事、請求、保守までの並び
  • 役割と更新:「誰が」「何を入力し」「誰が承認し」「次に何が更新されるか」の記録
  • 例外処理:納期遅れ、図面差し替え、雨天中止、他工種の遅延、未入力、通信断を含む要件

導入効果の基準値は、対象現場で1〜2週間かけて記録します。具体的には、日報回収に何日かかるか、工程会議の資料作成に何時間かかるかを測ります。

導入後は、「便利になった気がする」で済ませず、数字で効果を判定します。判定の材料は、入力率と資料作成時間、遅延検知のタイミング、未請求額の把握精度です。

RFPの記載項目(機能・データ・運用・移行)

RFPには、会社と対象事業の概要、導入目的を記載します。あわせて、対象工種や拠点、現場数を明記します。利用者と協力会社の人数、現行業務も書き添えます。

  • 非機能:スマホ・オフライン対応、表示速度、同時利用者数、バックアップ、復旧目標、可用性、操作ログ。
  • 工程・管理機能:工程表、予定・実績、先行・後続関係、リソース、予算、発注、原価、請求、ダッシュボード。
  • 現場記録:日報、写真、図面版数、検査、承認。
  • 認証・データ:二要素認証、SSO、権限、保管場所、退職者の停止、返却・消去。
  • 連携・依頼条件:機能、API、CSV、エラー再送、重複防止、移行、教育、保守、納期。

デモとPoCで通す実際の一案件

提案書だけでは、現場で入力が続くかは分かりません。そこで、候補会社にはサンプルを匿名化して渡し、自社業務で実演してもらいます。

  • 渡す資料:工程表、見積書、日報、図面のサンプル。
  • 通す業務:案件登録、工程変更、協力会社への依頼、写真・検査記録、実行予算、請求。
  • AI読み取り:PDF抽出の人手確認、誤読修正、学習データの扱い
  • 測定項目:入力率、作業時間、工程変更の反映時間、協力会社の利用率、原価見込の更新頻度
  • 公開事例:株式会社コミクスが示した、案件登録関連業務の50〜70%圧縮という期待値(出典: 株式会社コミクスのプレスリリース、2026年)

PoCでは、代表的な一工種と、難しい例外を含む数現場を対象にします。そのうえで、評価期間と参加者、合格基準、データ削除の方法を先に決めておきます。

この数値は同社事例の期待値です。同じ効果が出るとは限らないため、自社のPoCで検証します。

ポイント

判断の目安は、提案を比べる前に自社の業務とデータを整理できているかです。整理ができたら、RFP、提案・デモ、PoC、契約の順に進め、段階展開で広げます。

請負・準委任・SaaSの契約形態の選び方

契約形態は、成果物と責任範囲をどこまで固定できるかで選びます。

要件が明確で納品物を検査できる開発部分は請負、要件整理や業務改善の伴走は準委任、標準機能を継続利用する部分はSaaS利用契約と、部分ごとに組み合わせるのが実務的です。

契約書は名称より条項の中身で見ます。特に、仕様変更、受入、瑕疵対応の条項は外せません。加えて、知的財産とデータ、再委託と障害対応の取り決めも確かめておきます。

請負契約の成果物・検収・変更ルール

請負契約では、納品物を成果物一覧にまとめ、検収条件はRFPの受入基準に沿って定めます。「動くこと」の確認だけでは足りないため、業務シナリオで確かめます。

  • 成果物:画面、帳票、API、移行データ、マニュアル、テスト結果、ソースコード、設定資料。
  • 業務シナリオ:工程変更後の関連工程更新、権限外の原価非表示、CSVエラー記録。
  • 検収条件:検収期間、修正回数、重大度ごとの対応期限(リリース前に決定)

資材の納入遅れや建築側の工程変更など、自社だけでは制御できない事象も起きます。固定価格であっても、見積の前提が曖昧だと追加請求につながるため、除外事項と前提を契約書や別紙に残しておきます。

機能追加と不具合修正は、分けて扱います。追加要件は変更依頼書に記載し、影響範囲と追加費用を書き残します。あわせて、納期と承認者も記録します。

準委任・ラボ型契約の特徴と管理

作業時間と専門性を提供してもらう業務、たとえば要件定義や現場ヒアリングには、準委任契約が向いています。プロトタイプや業務整理も、同じ考え方で扱えます。

  • 契約上の責任:現場の声で優先順位を変えやすい反面、請負と同じ完成責任とは限らない点
  • 月次の確認:定例会での作業内容、担当者、稼働時間、レビュー方法、意思決定者、次月計画
  • 四半期の見直し:KPI、未解決課題、技術的負債、予算残、次期の解約・継続条件

ラボ型や継続開発では、月額の人員費に加えて、優先順位を決める社内担当者の時間も見積もります。担当者が決まらないと、開発チームが待機したり、作った機能が使われなかったりするからです。

SaaS契約の利用継続とデータ返却の条件

SaaSは、提供者がインフラ、アップデート、バックアップを管理するため、個別開発より始めやすい場合があります。契約時には、次の条件を確認します。

  • 課金と上限:課金単位(ユーザー・現場・会社)、協力会社料金、保存容量、API上限
  • 障害・終了時:連絡窓口、復旧目標、計画メンテナンス、終了告知期間、CSVでのデータ返却
  • 情報管理:権限分離、二要素認証、操作・ダウンロードログ、暗号化、バックアップ
  • 委託先管理:再委託先、退職者アカウントの停止方法
  • 参考資料:制御系連携の要件確認に使う公的なガイド

現場設備の監視や制御系と連携する場合は、IPAの「制御システムのセキュリティリスク分析ガイド第2版」も参考にします(出典:IPA「制御システムのセキュリティリスク分析ガイド 第2版」、2026年)。

図面、見積、顧客情報、施工写真には機密情報が含まれます。そのため、資産と事業被害を整理してから、制御系との接続範囲を決めます。

ポイント

判断の目安は、成果物と責任範囲をどこまで固定できるかです。要件が明確な開発は請負、要件整理や伴走は準委任、標準機能の利用はSaaS契約と、部分ごとに組み合わせて考えます。

設備工事業向け工程管理システムの費用相場とコスト内訳

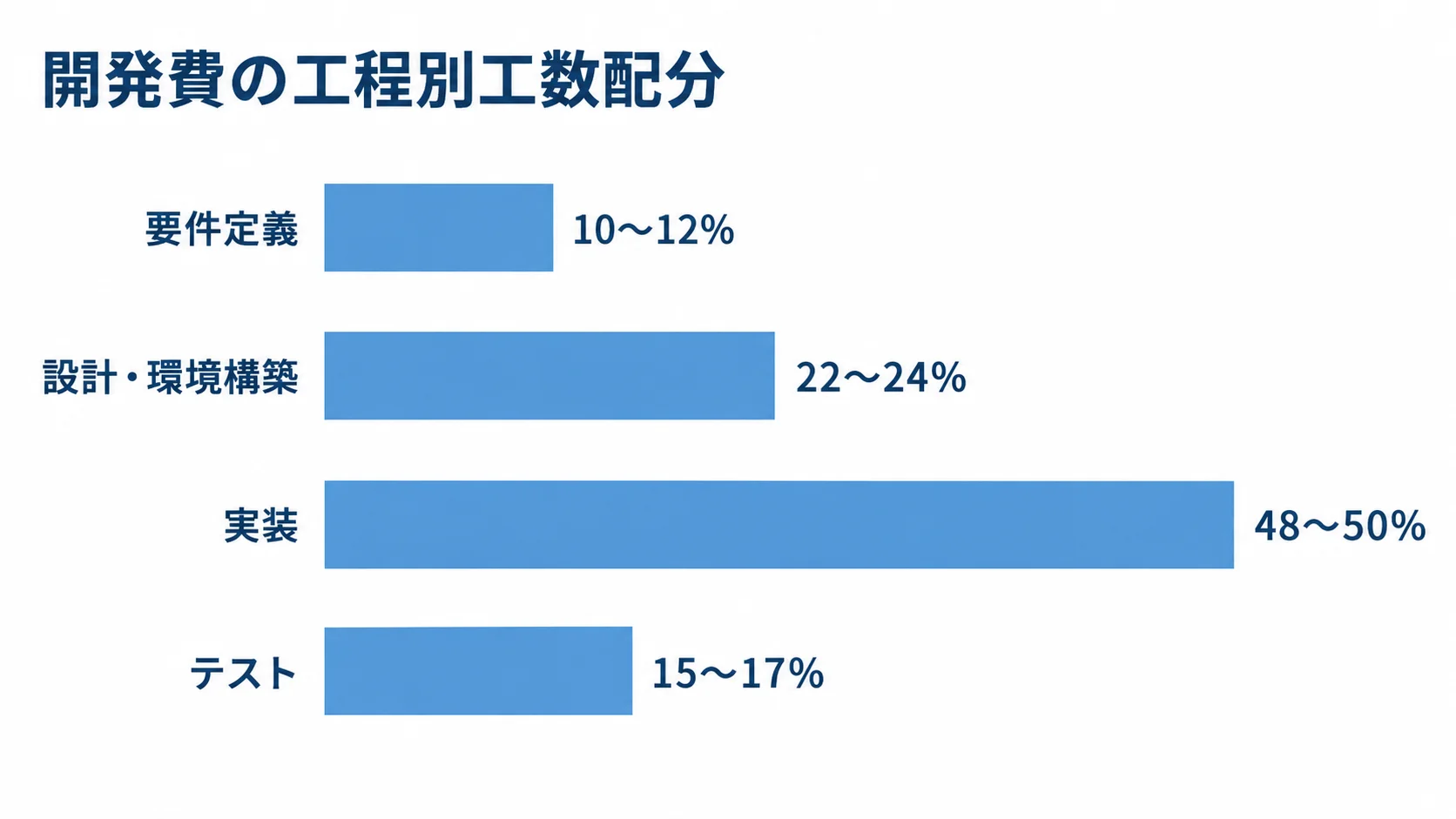

開発費の工数配分を要件定義、設計・環境構築、実装、テストの横棒で示し、各割合を記した図。
実装の比率が最も大きく、テストにも一定の工数が割かれています。

費用は、利用形態や現場数、ユーザー数で大きく変わります。さらに、画面・帳票の数、データ移行、外部連携、セキュリティ、導入教育も費用を左右します。

設備工事専用システム全体の公的な平均額は確認できないため、ここでは、リサーチノート内の一次Q&A、公開価格、公開事例をもとにした目安を示します。

これは個別見積の金額を一般化するものではなく、同じ要件で比べるための予算レンジとして使います。

導入形態ごとの初期費用の幅

SaaS標準利用の初期費用は0〜60万円程度で、設定、アカウント準備、初期教育を含む例があります。月額は1ユーザー数百〜数千円、または公開例の9,800円です。

  • SaaS:初期費用0〜60万円程度、月額は1ユーザー数百〜数千円、公開例は9,800円。
  • パッケージ:ライセンスと導入支援で30万〜300万円程度。会計連携や独自帳票は別費用の場合があります。
  • 大規模開発:スクラッチやERP・BIM・IoT連携を含む場合、4,000万〜1億円超が推定レンジ。
  • 期間の目安:MVPは3〜6か月、中規模は6〜12か月、大規模は12〜24か月以上。

これらの金額と期間は、市場全体の統計ではなく、リサーチノート内の一次Q&A、公開価格、公開事例をもとにした2026年の目安です。

要件、体制、品質基準、既存データによって変わるため、優先機能を示したうえで見積を取ります。

開発費の人件費と工数の内訳

個別開発費は、PM、業務担当SE、PG、テスター、インフラ・セキュリティ担当の工数で構成されます。

  • 要件定義:10〜12%。
  • 設計・環境構築:22〜24%。
  • 実装:48〜50%。
  • テスト:15〜17%。

リサーチノート内の一次Q&Aでは、PMは月90万〜150万円、SEは月65万〜110万円が目安です。PGは月50万〜90万円、テスターは月45万〜80万円です。

これらは個別案件の単価を保証するものではなく、見積の前提を確認するための参考レンジです(出典: リサーチノート内の一次Q&A、2026年)。同じ開発費でも、工程ごとの工数配分によってリスクは変わります。

テストの割合が極端に少ない見積では、受入の段階で不具合や追加費用が集中するおそれがあります。あわせて、データ移行、現場教育、マニュアル、リリース後の問い合わせ対応が、どの工程に含まれるかも見ます。

月額以外を含むTCOの考え方

総保有コストは、初期開発費や月額利用料だけでは決まりません。導入から終了までにかかる費用を、項目ごとに見ておきます。

  • 導入準備:現場端末、通信、初期データ整備、既存Excelからの移行
  • 利用・連携:アカウント管理、追加ユーザー、ストレージ、API、電子契約、会計連携
  • 運用:帳票改修、操作研修、問い合わせ窓口、保守、脆弱性対応
  • 利用拡大:現場・協力会社の増加、写真・図面の蓄積、外部ユーザーやAPIの追加料金
  • 終了時:サービス終了時のデータ返却にかかる費用

比べやすくするため、初年度、2年目、3年目に分けたTCO表を候補会社へ依頼します。

保守費用は、初期費用の年15〜25%程度が目安になる場合もあります。ただし、SaaSの料金体系や契約内容によって異なります。

ポイント

費用は要件で大きく変わるため、同じ要件で複数社に見積を依頼し、TCOで比べます。相場の数字は個別見積の代わりではなく、予算を組む際の目安です。

見積比較と委託先選定で確認すべきポイント

委託先は、知名度や見積総額だけでなく、設備工事の業務理解、現場アプリの使いやすさ、連携、データ移行、導入後の伴走まで同じ条件で比べます。

候補は2〜3社程度に絞り、同じRFP、同じサンプルデータ、同じデモシナリオを渡すと、提案内容と見積の差が見えやすくなります。

設備工事の実績の確認項目

「建設業の実績」があっても、自社と同じ課題を解決できるとは限りません。そこで、事例はデモで再現し、業務範囲の違いも確かめます。

  • 工種:電気、空調、給排水、通信、消防、機械器具設置の対応実績。
  • 立場・規模:元請・一次下請・専門業者の別と、現場数・協力会社数。
  • 確認先:導入責任者、サポート担当、可能であれば実際の利用企業。
  • 運用・事例情報:トラブル、追加費用、教育、協力会社参加、導入期間・範囲・保守体制。

ANDPADの公式導入事例には、成瀬電気工事、強電・弱電工事を請け負うケイ・エヌ・システムプランニング、東洋冷熱工業が掲載されています(出典: 株式会社アンドパッド「施工管理 導入事例」、2026年8月確認)。

同じ工種でも導入効果や業務範囲は異なるため、掲載事例は自社の業務に当てはめて読みます。

見積の比較項目(機能・工数・除外事項)

見積書は作業項目ごとに分けてもらいます。「一式」が多いときは、数量や担当範囲を質問します。

  • 内訳:要件定義、画面、権限、工程、日報、写真・図面、原価、会計連携、移行、テスト、教育、リリース、保守。
  • 数量・役割:画面、帳票、API、移行件数、テストケース、会議回数、担当者の役割。
  • 比較条件:値引き後の総額よりも、含む作業と含まない作業。
  • 抜けやすい作業・費用:旧データ整備、図面・写真容量、端末設定、協力会社説明、マニュアル更新、受入支援、障害連絡、追加開発単価。
  • 見積の前提:「顧客がデータ整備」「標準機能を利用」「既存仕様を提供」など。

現場定着・セキュリティ・契約後の体制の評価

現場入力の負担、セキュリティ、契約後の支援体制を、まとめて評価します。

  • 現場の使いやすさ:入力項目を減らし、写真を工程にひも付け、オフライン保存や協力会社の利用ができるか。
  • 機器選定:工種・工程・要求精度に合う機器と、下請との連携への配慮(出典: 国土交通省「ICT指針」、2025年)。
  • セキュリティ・継続性:権限、社内外の分離、二要素認証、操作ログ、バックアップ、脆弱性対応、復旧、再委託先。
  • 工期・変更管理:適正工期、工程変更と協議記録、OS・法令・API更新や協力会社交代への対応。
  • 支援体制:責任者、現場代表、意思決定者、問い合わせ窓口、障害優先度、リリース判定者。

建設業では2024年4月から時間外労働の上限規制が適用され、国土交通省は適正工期と生産性向上を重視しています。

無理な工期を前提にしても問題は解決しないため、工期と変更を扱える設計かどうかを確かめます。

安さだけでなく、5年程度使い続ける前提で、変更しやすさと支援の継続性を評価します。

ポイント

委託先は、知名度や見積総額だけでなく、業務理解から導入後の伴走まで同じ条件で比べます。見積は、含む作業と含まない作業をそろえてから比較します。

よくある質問

発注前後に特に相談の多い質問へ、直接答えます。費用や期間は、会社の規模や現場数、既存システム、データの状態によって変わるため、目安と自社条件を分けて考えます。

設備工事業向け工程管理システムの開発費用はいくらですか?

導入形態ごとの費用目安を比べると、次のようになります。

  • SaaS:初期費用0〜60万円程度、公開例では月額9,800円からです。
  • MVP・中規模:個別開発はMVPで500万〜1,500万円程度、中規模で1,500万〜4,000万円程度です。
  • 大規模連携:ERP・BIM・IoT連携は4,000万〜1億円超が推定レンジです。

この金額は、設備工事専用システム全体の統計ではありません。そこで、RFPで機能、連携、移行、教育、保守をそろえ、複数社へ見積を依頼します。

工程管理だけを先に外注しても問題ありませんか?

問題はありませんが、将来、原価や請求と連携するなら、案件番号、工種コード、現場コード、協力会社、図面版数などのマスタを最初から設計しておくことが大切です。

工程、日報、写真から始め、現場入力が定着してから原価、発注、請求、会計連携へ広げる段階導入が現実的です。そのうえで、後から連携できるデータ構造になっているかを契約前に確認します。

発注先を選ぶときに最も重要なポイントは何ですか?

自社と近い工種・規模の実績があり、現場で使う人を含めて要件を整理できるかどうかです。

機能数や会社の規模だけでなく、デモで工程変更、図面差し替え、協力会社の未入力、通信断、検査、追加工事まで試します。あわせて、導入後の教育、問い合わせ、障害対応も確認します。

見積では、「一式」や除外事項を減らし、初年度から数年分のTCOで比べます。

発注から利用開始までどのくらいかかりますか?

利用開始までの目安は、SaaSが即日〜数週間、パッケージが数週間〜6か月です。MVP開発は3〜6か月、中規模は6〜12か月です。

大規模開発は12〜24か月以上が目安です。その計画には、要件整理、データ移行、協力会社教育、受入テストも含めます。

  • 準備期間:開発期間に加えて、社内準備の時間の確保
  • 段階展開:繁忙期を避けた、一工種・数現場での検証と、その後の全社展開

まとめ

設備工事業向け工程管理システムの発注では、工程表だけでなく、現場入力と協力会社との共有まで一つの業務として捉えます。図面、写真、検査の記録も、同じ流れに置きます。原価・請求と既存連携も、あわせて整理します。

公開価格のSaaS、パッケージ、ローコード、SI・個別開発は、同じRFPをもとに比べます。判断は、移行、教育、API、保守、データ返却まで含むTCOで行います。

発注前に社内でそろえる項目

まず、対象工種、拠点、現場数を整理し、解決したい課題を決めます。そのうえで、現行帳票、利用者、協力会社の情報を集め、連携先、守るべきデータ、導入効果の基準値もそろえます。

次に、RFPへ機能、非機能、移行、教育、保守、契約条件を記載し、2〜3社に同じ条件で提案と見積を依頼します。

デモとPoCでは、正常系だけでなく工程変更、雨天中止、図面差し替え、未入力、通信断、API障害を試します。

小さく始めて利用率と業務効果を確かめる段階導入

全社一斉導入は避け、一工種・一拠点・少数現場のMVPから始めます。そのうえで、現場で入力が続くかを確かめます。

  • 効果測定:日報回収率、工程会議の準備時間、遅延発見の早さ、原価見込の更新頻度、協力会社の利用率
  • 次の機能:測定結果をもとにした追加機能の決定
  • 委託先:設備工事の業務・データを理解し、契約後も改善を支援できる会社
