CIMシステム開発の見積相場や費用/コスト/値段について

製造業向けCIMシステムの費用は、対象業務、工場・設備の数、連携範囲によって、100万〜500万円程度から2億円超まで変わります。

金額の幅を左右するのは、どの業務を何工場まで広げるか、そして設備とどこまでつなぐかです。全体像は、CIMシステム開発の完全ガイドもあわせてご覧ください。

▼全体ガイドの記事
・CIMシステム開発の完全ガイド

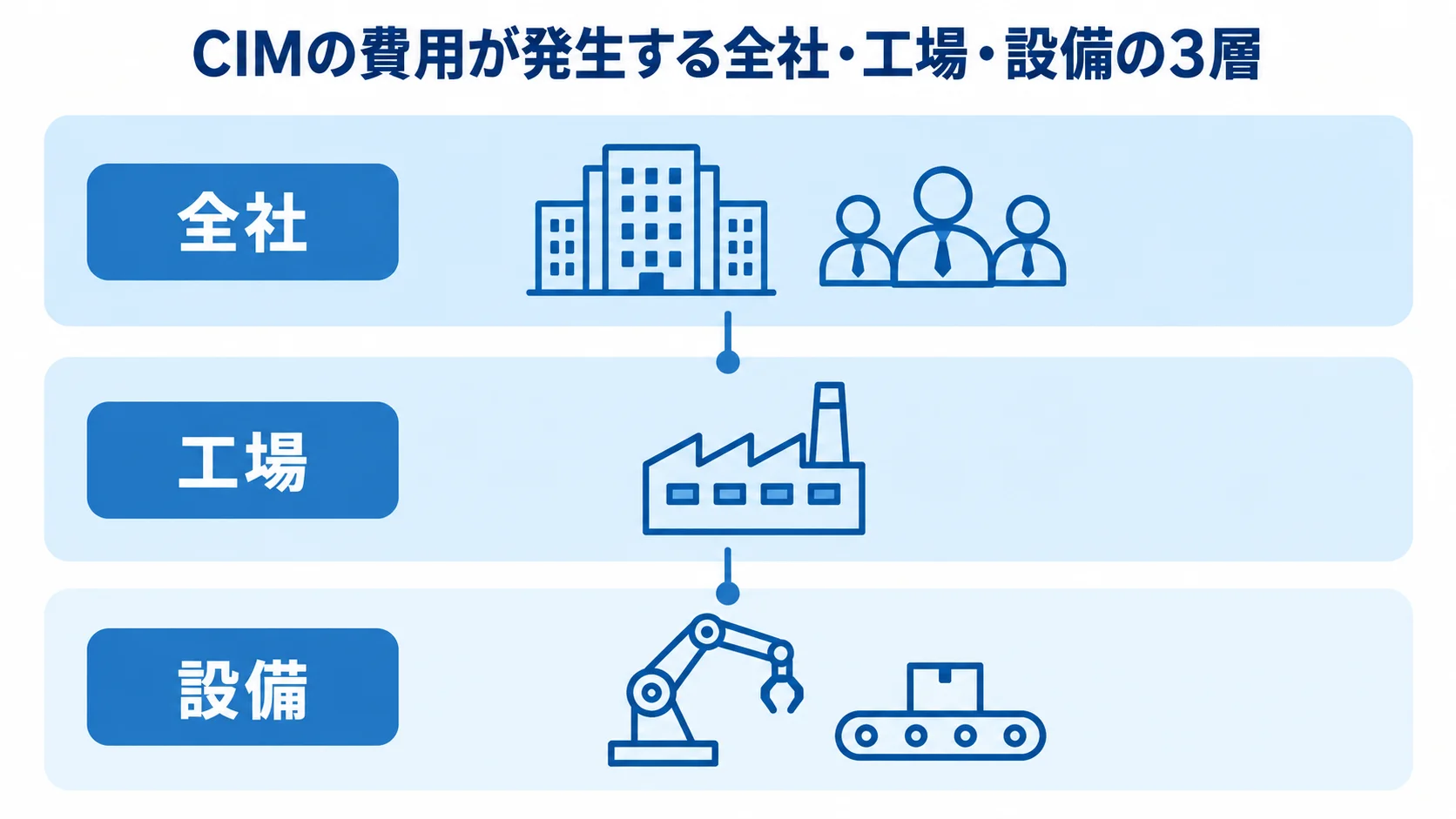

CIMシステムの費用相場を知る前に押さえる全体像

全社・工場・設備の3層と、それぞれに関わる費用対象を示す図。
見積もりの範囲を層ごとに切り分けると、費用の抜けを見つけやすくなります。

CIMシステムには業界共通の定価がありません。CIMは特定のソフトウェア名ではなく、ERPや生産管理、PLM、MES、SCADA、IoT機器などをつないで製造情報を循環させる構想です。

見積もりでは「CIM一式」としてまとめて見るのではなく、対象業務と連携範囲に分けて考えます。

単一の製品ではなくシステム群という構成

製造業向けのCIMは、設計・調達・生産の情報をデータでつなぐ仕組みです。その対象は、品質・在庫・出荷から経営管理にまで及びます。建設分野で使われるCIMとは意味が異なります。

販売実績を生産計画に反映し、現場の実績を原価や納期回答に戻す閉ループが、CIMの本質です。この閉ループは、役割の異なるシステムが分担して支えています。

  • ERP・基幹システム:販売・受注・購買のほか、在庫、会計、原価を管理する役割。
  • PLM・生産管理:設計情報やBOM、生産計画、資材所要量の管理。
  • MES・SCADA・IoT:工場の作業指示や実績、品質、設備の状態を扱う領域。

3層構成による費用の発生場所の違い

費用は全社・工場・設備の3層に分けると整理しやすくなります。各層の責任範囲とデータの所有者を先に決めておくと、予算の見落としを防げます。そのうえで、層ごとに費用になりやすい対象を見ておきます。

  • 全社:ライセンスや業務設計
  • 工場:MESや現場端末
  • 設備:PLCやセンサーの設置、ゲートウェイ、通信設定

たとえば、MESだけを導入しても、品目コードやBOMがERP・PLMと一致していなければ、二重入力や不整合が残ります。

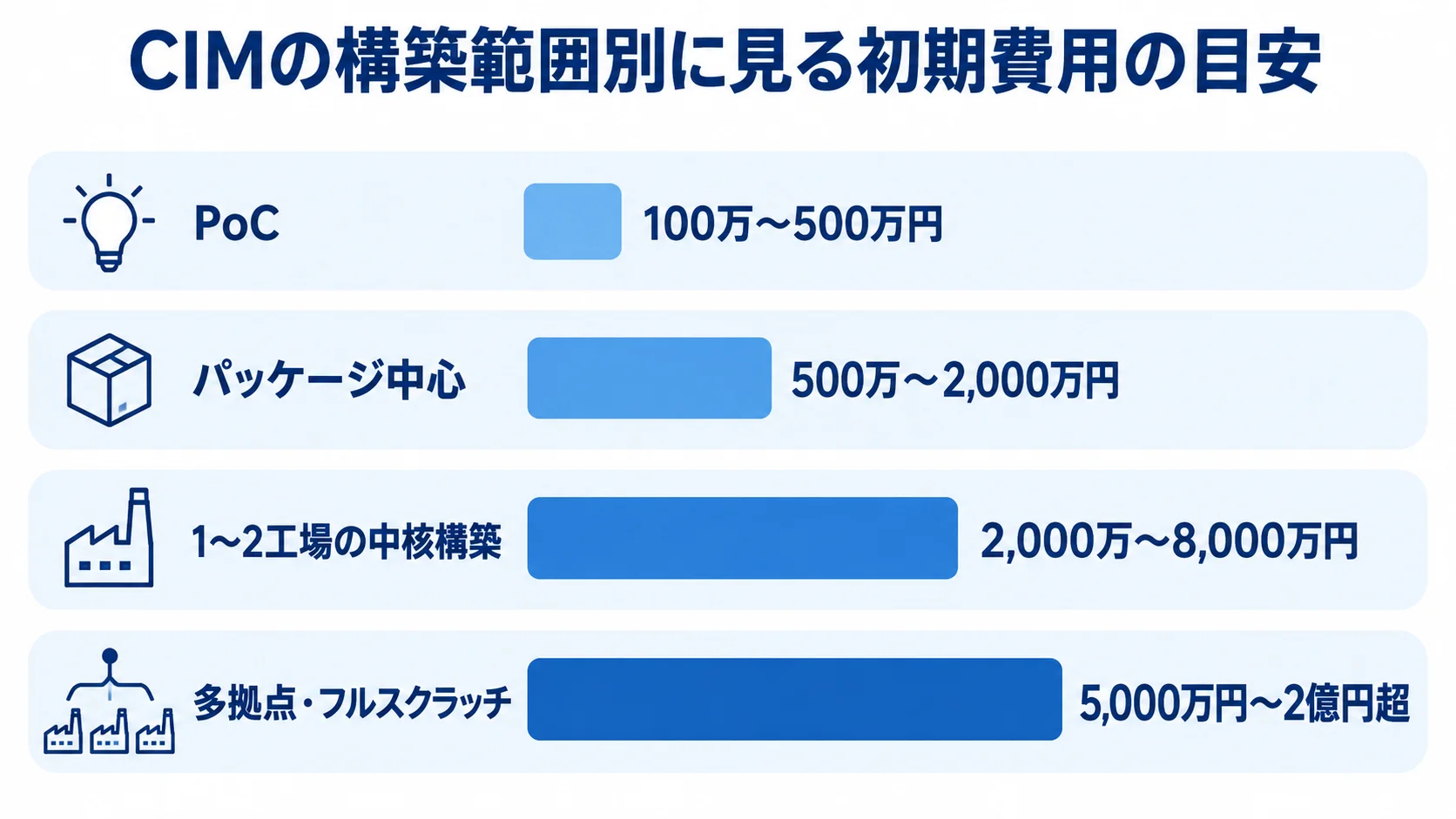

CIMシステム開発の費用相場の目安

PoCから多拠点・フルスクラッチまで、構築範囲別の初期費用レンジを横棒で比べた図。
連携範囲が広がるほど、検討する費用レンジも大きくなります。

初期費用の目安は、対象を絞ったPoCで100万〜500万円程度です。パッケージ中心なら500万〜2,000万円程度、1〜2工場の中核構築なら2,000万〜8,000万円程度になります。

複数工場・海外拠点の統合、または独自工程のフルスクラッチ開発では、5,000万円〜2億円超になる可能性があります。ただし、いずれもCIM専用の公表統計ではなく、生産管理システムやMESの公開価格を基にした推定レンジです。

一部機能のPoC・クラウド導入の費用目安(100万〜500万円程度)

1工場の一部ラインで進捗、実績、在庫、設備稼働などを試す場合、初期費用は100万〜500万円程度が目安です。公開情報では、クラウド型生産管理システムに初期10万〜100万円程度、月額2万〜20万円程度の例があります(出典:キッセイコムテック「生産管理システムとは」、2025年掲載)。

一方、CIMのPoCでは、現場端末やバーコード、センサーの費用を見積もりに加えます。API設定やデータ整形も含めます。さらに、教育や効果測定も入れます。

パッケージ中心の費用目安(500万〜2,000万円程度)

生産や販売、購買の業務を標準機能でカバーし、在庫や原価も含めて追加開発を限定する場合、初期費用は500万〜2,000万円程度が目安です。

公開相場では、パッケージ型に初期200万〜800万円程度、年間保守費に初期費用の10〜15%程度という例があります(出典:キッセイコムテック「生産管理システムとは」、2025年掲載)。さらに、実際の見積もりには、ライセンス数や拠点数が加わります。導入支援やマスタ移行、周辺システム連携も含まれます。

中核CIMの費用目安(2,000万〜8,000万円程度)

中核CIMの金額を見るときは、構築範囲と費用の目安を合わせて確認します。

  • 1〜2工場の中核構築:ERP、PLM、MES、生産設備、品質・在庫・原価をつなぐ場合で、初期2,000万〜8,000万円程度が検討レンジ。

費用には、要件定義や業務設計、ライセンスが含まれます。クラウド環境やアドオンも対象です。

加えて、設備接続やデータ移行の費用も見ておきます。テストや教育、並行稼働も含めます。

2026年版の生産管理システム相場では、クラウドは比較的低い初期費用、パッケージは数百万円規模、フルスクラッチは1,000万円以上と整理されています(出典:Prevision「生産管理システムの導入費用・期間の目安 2026年版」)。

CIMは連携対象が増えるため、単体の生産管理システムより費用が上振れしやすくなります。

多拠点・フルスクラッチの費用目安(5,000万円〜2億円超)

多拠点・海外工場を同じルールで統合する場合は、多言語や複数通貨、現地会計への対応が必要になります。時差や通信品質、拠点ごとの工程差も吸収しなければなりません。

24時間稼働で工場を止められない場合は、冗長化や段階切替が必要です。さらに、バックアップと復旧訓練も予算に含めます。

  • 費用:多拠点・フルスクラッチでは、5,000万円〜2億円超のケースがあります。
  • 期間と根拠:18〜36か月以上のケースがあります。費用と期間は、公開類似システムの価格帯を基にした推定です。

対象範囲を決めないまま、この金額だけを上限にすると、過剰投資にも予算不足にもつながります。

ポイント

金額を比べる前に、対象が1工場の一部か、複数工場や海外拠点まで含むかを決めてください。範囲が決まらないまま金額だけを見ると、過剰投資や予算不足につながります。

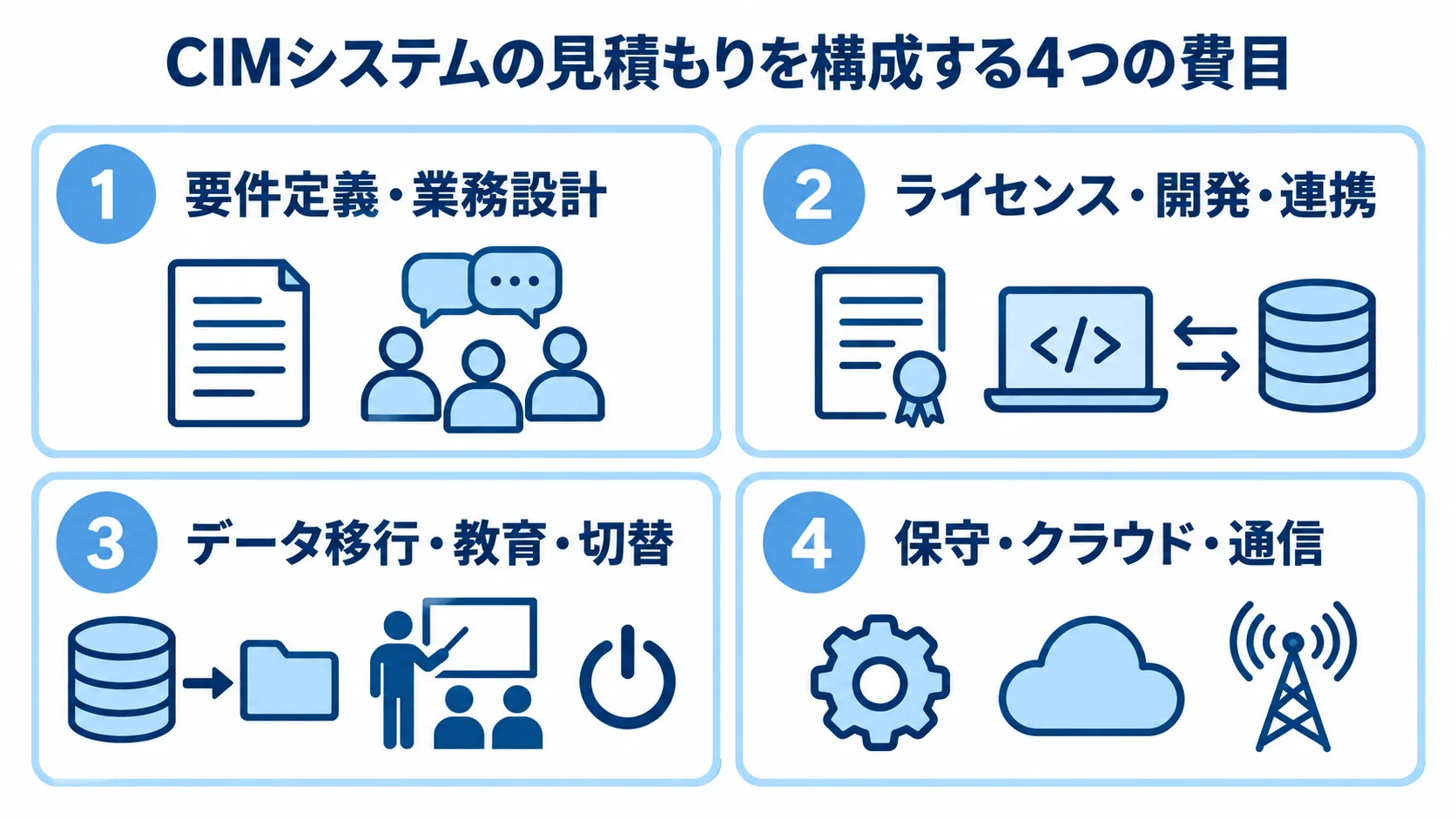

CIMシステムの費用内訳とランニングコスト

CIMシステムの見積もりを、要件定義、開発・連携、移行・教育、運用の4費目に分けた図。
費目を工程ごとに整理すると、総額に埋もれた追加項目を照合できます。

見積書では、初期費用の総額だけでなく、各費目が何を含むかを確認します。特に、データ連携や現場移行、設備側の工事は後から増えやすいため、ソフトウェア開発費とは分けて見積もります。

要件定義・業務設計の費用

要件定義・業務設計の費用は、現状の業務フロー、工場・ライン・設備、人員を調べ、帳票、マスタ、既存インターフェースも確認したうえで、あるべき業務とシステムの範囲を決める費用です。

販売、設計、生産の部門では、用語やコードが異なることがあります。品質、在庫、会計の部門でも、同じことが起こりえます。こうした違いを要件定義で整理しないと、後工程の変更費が膨らみます。

この段階で、MUSTとWANT、標準機能と独自開発の範囲を決めておくと、予算管理がしやすくなります。

ライセンス・開発・連携の費用

費目にはライセンスやクラウド利用料が入るほか、画面・帳票・ワークフローの設定、アドオン開発、APIやEDI連携も含まれます。

PLC・センサー・SCADAとの接続では、本数だけでなく、データ形式や更新頻度を決め、エラー時の再送とオフライン時の扱いも設計します。

設備メーカーごとに通信方式が異なる場合は、ゲートウェイや変換プログラムが必要です。費用は、設備台数とメーカー数に応じて増えます。

データ移行・教育・切替の費用

品目、取引先、BOMなどを移す前に、重複コードや表記ゆれを整理します。在庫、設備、品質履歴は、欠損や古い版数の確認も必要です。

データクレンジングを利用部門だけで行うと負担が大きいため、見積もりには移行方針の策定や変換を含めます。検証やリハーサルも、見積もりに入れます。

現場教育は、操作の説明だけでは足りません。入力時期と異常対応を扱い、さらに紙に戻す判断と責任者の承認まで含めることが、定着に有効です。

保守・クラウド・通信のランニングコスト

運用後は、クラウド利用料やライセンス、保守の費用がかかり続けます。監視やバックアップ、通信にも継続して費用が発生します。さらに、端末更新やセキュリティ対策、追加教育も必要になります。

パッケージ保守費は、初期費用の年10〜15%程度という例があります。ただし、月額か年額か、ユーザー数・設備数による変動、アップデート対応の有無は契約ごとに異なります。

ランニング費用は「月額保守」とひとまとめにせず、サービスごとに確認します。

ポイント

見積書は総額だけでなく、費目ごとに何が含まれ、何が除外されているかで比べてください。運用後に続く保守やクラウドの条件も、初期費用と並べて確認しておくと判断しやすくなります。

CIMシステムの費用が変動する主な要因

同じCIMでも、対象範囲によって費用は大きく変わります。見積もりでは金額の大小だけでなく、工場や設備、独自工程、移行と稼働条件がどう反映されたかを確認します。

工場・ライン・設備の数による違い

1工場の1ラインと、複数工場の数十ラインでは、環境構築や端末、ネットワークの量が大きく違います。権限や監視、教育の量も異なります。

設備が多い場合は、PLCやセンサーの接続仕様を一台ずつ確認し、データ収集や改造の必要性を判断します。

古い設備で標準APIやOPC UAなどを使えない場合は、変換機器や現地調査が必要になり、費用と期間が増えます。

独自工程とカスタマイズの量による違い

標準的な量産工程では、パッケージの業務テンプレートを適用しやすくなります。一方、次のような独自業務は、標準機能との差分を増やします。

  • 個別受注・製番管理:受注単位の工程管理と、工程別の外注。
  • 特殊な品質業務:特殊検査や設計変更の承認。
  • 細かな原価管理:工程ごとに分けた原価配賦。

独自業務をすべて残さず、競争力に直結する工程だけをアドオンにします。また、一般的な受注・在庫・購買を標準に合わせると、初期費用と将来の保守費を抑えられます。

移行・セキュリティ・稼働条件による違い

移行とセキュリティの条件は工数や運用費に影響するため、分けて確認します。

  • 移行範囲:品質履歴や在庫の移行、古いデータの整理、旧システムとの並行稼働で工数が変わります。
  • 工場セキュリティ:ネットワーク分離、特権ID、遠隔保守の対策と、バックアップ、脆弱性対応、復旧訓練。後付けにすると高くつきます。

経済産業省は2025年、中小規模の製造事業者向けに工場セキュリティの重要性と始め方を示す解説書を公表しました(出典:経済産業省「工場セキュリティの重要性と始め方」、2025年)。工場セキュリティは、システム費用だけでなく、OTを含む安全な運用費として見積もる必要があります。

ポイント

金額の差がどの要因から来ているかを説明できるかが、見積もりを比べる目安になります。工場や設備の数、独自工程、移行、稼働条件のうち、どれが効いているかを確かめてください。

CIMシステム開発の進め方と期間の目安

費用と合わせて、業務がいつ切り替わるかも考えておきます。開発期間の目安は、PoCが3〜6か月、パッケージ中心が6〜12か月、中核CIMが12〜24か月です。

多拠点やフルスクラッチでは、18〜36か月以上かかる場合があります。工場を止められない場合は、切替リハーサルと並行稼働の期間も重要になります。

現状診断と要件定義

最初に、受注から出荷までの業務フローを部門をまたいで確認します。紙やExcel、設備ごとに孤立したデータなどから、現状の課題と損失を把握します。

納期回答や入力遅れに、どれだけの時間と損失がかかっているかを調べます。在庫差異や品質追跡も同じように調べ、そのうえで効果を測るKPIを3〜5個に絞ります。

KPIには、納期遵守率や仕掛在庫、初回合格率といった指標があります。計画対実績差や原価差異も候補になります。「便利そうな機能」の一覧にしないことが、費用の膨張を防ぎます。

構成の設計と小規模な検証

ERP・PLM・MES・設備それぞれの責任範囲と、共通マスタを設計します。連携方式やオフライン時の運用、データ保持期間も決めておきます。

全社を一度に変えず、1ラインまたは1製品群で、実績の収集とKPI改善を検証します。PoCでは、入力、データ、設備信号が使えるかを確かめます。

検証後は範囲を広げていきます。品質や原価、在庫の領域に加えて、別工場や取引先連携にも進みます。

テスト・切替・運用定着

通常処理に加えて、受注変更や欠品、設備停止を試します。品質不良や再作業も対象です。通信断やデータ重複、夜間対応も含めます。

旧システムとの並行稼働、切戻しの条件、現場責任者の判断基準を決めてから、本番へ移行します。稼働後は、KPIを導入前と比べて、入力工数や納期遅延がどう変わったかを確かめます。

導入後も、月次の改善会議でマスタと業務ルールを更新していくことが大切です。システム導入だけで終わらせないためです。

CIMシステムのコストを最適化するポイント

コストの最適化は、使われない機能や、将来の保守が難しいカスタマイズを減らし、効果が大きい範囲へ予算を配分することです。単に安い製品を選ぶ話とは違います。

標準機能の優先と差分の絞り込み

パッケージの標準機能に業務を合わせるFit to Standardを基本にし、残すべき独自工程だけをアドオンにします。

要望ごとに、業務上の必須条件か、慣れを変えたくないだけか、KPI改善に役立つかを確かめます。

標準機能であれば、初期開発費を抑えやすく、アップデートや保守も受けやすくなります。一方、独自画面や帳票は、5年分の改修・保守費も含めて比べることが大切です。

効果の大きい工程からの段階導入

最初に導入する業務は、いちばん損失の大きい課題に合わせて選びます。

  • 納期遅延が課題:生産計画と進捗を一覧にして把握。
  • 在庫差異が課題:現品管理と入出庫の正確性を優先。
  • 品質追跡が課題:ロット・シリアルと検査結果のひも付け。

KPIの変化を見ながら次の投資を判断すれば、全社一括導入による手戻りを減らせます。

契約とデータの境界の明確化

見積もりの時点で、データの所有権とAPI仕様を確認します。設計書や設定情報、ソースコードも、同じ段階で確かめておきます。

SLAや障害時の責任の分け方、脆弱性対応、製品終了時の移行支援も、契約で確かめます。設備・ネットワーク・ERP・MESのどこまでが開発会社の責任かが曖昧だと、追加費用の原因になります。そのため、受け持つ範囲は契約前に決めておきます。

クラウドでは、解約時のデータ返却形式と移行支援費も契約に含めておくと、将来の選択肢を残せます。

ポイント

削る対象は、業務上の必須条件とは言えない独自機能と、将来の保守を重くするカスタマイズです。残す独自工程は、競争力に直結する工程に絞ると判断しやすくなります。

CIMシステムの見積もりを取る際のポイント

相見積もりでは、最安値を探すより、同じ前提で比べられる資料を用意することが重要です。低価格に見える提案でも、データ移行や設備調査が別料金になっている場合があります。

RFPに書く工場・設備・データの前提

RFPには、工場数やライン数、ユーザー数を書きます。設備メーカーと台数、製品・品目数、BOMの有無も記載します。

既存のERP・販売・会計・PLMや生産形態を示します。対象業務と移行履歴、稼働時間と希望時期も、あわせて伝えます。

設備連携では、取得する信号や更新頻度を伝えます。通信方式や現場ネットワークの制約も、同じ資料に書いておきます。前提が揃うほど、各社が同じ条件で見積もりやすくなり、追加費用も減らせます。

費目と体制による複数社の比較

同じ要件で複数社から提案を受け、費目と担当範囲を比べます。

  • 導入・開発:ライセンスや要件定義、設定・開発、API・設備連携。
  • 移行・稼働:データ移行やテスト、教育、切替。
  • 運用:保守、クラウド、端末、セキュリティ、予備費。

現場ヒアリングや設備接続の担当も確認します。マスタ整備や障害対応を誰が受け持つかも、あわせて見ておきます。

自社の生産形態との適合性も評価します。個別受注か量産か、プロセス産業かグローバル展開かを、提案の前提と照らして確かめます。

追加費用が発生する条件の確認

追加要件や設備台数、連携仕様の請求条件を確認します。データ品質や現場立会いの扱いを見ます。移行期間や夜間・休日作業の請求条件も確かめます。

請負か準委任かによっても、仕様変更時の扱いは変わります。未確定の部分は「仮定」「除外」「別途見積」と明記します。

追加費用は、承認者と上限をあらかじめ決めておくことで、予算の見通しを保てます。

ポイント

見積もりは、工場数や設備台数、連携範囲などの前提を揃えた資料で各社に依頼し、同じ条件で比べてください。前提が違う提案どうしは、金額の大小だけで判断しないことが大切です。

よくある質問

費用は対象範囲が決まらないと、正確に出せません。導入を検討する企業からよく寄せられる質問に、費用と進め方の観点から答えます。

CIMシステムは小規模工場でも導入できますか?

導入できます。最初から全機能を統合するのではなく、1工場の進捗や在庫など、損失の大きいテーマに絞る進め方が適しています。

クラウド型の一部機能やPoCで始め、効果と現場の定着を確認してから、設備連携や原価管理へ広げると、投資判断をしやすくなります。

パッケージとスクラッチ開発はどちらが安いですか?

標準機能を広く使えるほど、パッケージやクラウドは初期費用を抑えやすくなります。

独自工程が多く大規模なカスタマイズが必要なら、将来の保守まで含めた総額で比較します。

スクラッチは業務に合わせやすい一方で、長期的に費用が続きます。仕様変更や保守要員の費用に加え、アップデートと障害対応の費用も発生します。

CIMシステムの開発にはどれくらいの期間がかかりますか?

一部機能のPoCは3〜6か月、パッケージ中心は6〜12か月、中核CIMは12〜24か月、多拠点構築は18〜36か月以上が目安です。

期間は、要件定義やデータ移行、設備調査の長さで変わります。現場教育や並行稼働の長さも、期間に響きます。特に工場を止められない場合は、安全に切り替えるためのテストとリハーサル期間を確保します。

見積もりで必ず確認する費目は何ですか?

まず、ライセンスやクラウド、要件定義の費目を確認します。設定・開発、API・設備連携、端末・ネットワークの費目も押さえます。

データ移行やテスト、教育も対象です。切替や保守も、見積もりに入っているかを確認します。セキュリティや予備費も、見積もりの対象に入れます。

「データ移行は利用者作業」「設備接続は別途」「追加要件は準委任」などの条件も確認します。費目ごとに内容と数量、単価をそろえ、除外事項や追加費用の条件も並べて比べます。

まとめ

費用相場は、対象を絞ったPoCで100万〜500万円程度、パッケージ中心で500万〜2,000万円程度です。ERP・PLM・MES・設備をつなぐ中核構築は、2,000万〜8,000万円程度が目安になります。

多拠点・グローバル展開やフルスクラッチでは、5,000万円〜2億円超になる可能性があります。いずれも、公開されている生産管理システムやMESの相場から整理した目安です。

費用は、工場数や設備数、独自工程によって変動します。移行データや稼働条件によっても、費用は動きます。

総額より内訳と効果で見る費用判断

見積もりでは、費目ごとに内訳を確認します。ライセンスや要件定義、開発を確かめたら、設備連携とデータ移行の費用も分けて見ます。教育や保守、セキュリティも、同じ単位で見ておきます。

納期遵守率や在庫日数、OEEのようなKPIを導入前に測り、不良率や原価差異、入力工数も記録しておきます。そのうえで、導入後の効果と総保有コストを比べます。初期費用だけでなく、5年程度の運用・改修・移行まで見通すことが大切です。

最初に取り組むボトルネックの選定

全社統合を急がず、予算とリスクを見通せる導入範囲から着手します。

  • 課題を絞る:損失の大きいボトルネックを一つ(納期や品質、在庫、原価など)。
  • 小さく検証する:1ライン・1製品群のPoCで、データと現場運用を確かめる。
  • 段階的に広げる:標準機能を優先し、範囲は一つずつ足していく。

CIMは、設計から生産、経営判断までのデータをつなぎ、継続的に改善していく基盤です。導入そのものが目的ではありません。

▼全体ガイドの記事
・CIMシステム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
