土木工事業向け安全書類管理システムの導入は、6フェーズで進めます。まず書類を洗い出して要件を決め、1現場での検証を経てから全現場へ広げ、協力会社を含む定着につなげます。
▼全体ガイドの記事
・土木工事業向け安全書類管理システム開発の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
土木工事業向け安全書類管理システムの全体像

安全書類管理システムは、グリーンファイルを中心に、元請会社と協力会社の書類を扱います。書類の作成や提出、差し戻し、承認の流れを、保管まで含めて一つの仕組みで管理します。
会社、現場、作業員の情報をマスターとして持ち、各書類で再利用できる状態にしておきます。また、資格や健康診断、社会保険などの情報も、同じマスターに含めます。建設業許可や車両、機械の情報も、同じマスターで扱います。
管理対象の書類の範囲
書類は、現場、作業員、安全・作業、計画・選任の4つの分類に分かれます。まず工種ごとに、次の書類群を洗い出します。
- 現場・下請:施工体制台帳、施工体系図、再下請負通知書
- 作業員:名簿、資格証、健康診断記録、保険加入状況
- 安全・作業:持込機械、火気・危険物、新規入場者教育、KY活動
- 計画・選任:リスクアセスメント、作業計画書、職長・安全衛生責任者の選任書類
道路や河川、上下水道、造成などの工事では、発注者の指定様式や電子納品要領が異なる場合があります。そのため、一般建築向けのテンプレートをそのまま使わず、工種と発注者ごとに確認項目を設けます。
国土交通省は、施工体制台帳と施工体系図、再下請負通知書、作業員名簿などについて、作成例とチェックリストを公開しています。また、民間のシステムには、CCUSの登録情報で台帳などを作成できるものもあります(出典:国土交通省「施工体制台帳、施工体系図等」、2026年確認)。
開発では、画面を作る前に、どの情報をどの帳票に反映するかを決めます。あわせて、誰がいつ確認するかも洗い出します。
専用SaaS、施工管理型、個別開発の違い
方式ごとに導入のしやすさや制約が異なるため、比べて選びます。判断材料になるのは、次の違いです。
- 安全書類専用SaaS:短期導入や標準帳票に適するが、独自様式や基幹連携には制約が出る場合がある
- 施工管理型:写真、図面、工程、入退場、電子納品まで機能を広げられる
- 個別開発:自社の工種や業務に合わせた独自要件を実装できる
施工管理型を安全書類だけに使う場合は、機能と費用の範囲を見極める必要があります。一方で、個別開発なら施工管理や勤怠、会計のシステムにも合わせられます。
個別開発では、導入後も帳票改訂や権限、障害対応を継続して担うことになります。協力会社のアカウント管理も、この継続的な役割に含まれます。
最初からスクラッチに決めず、標準SaaS、CSVやAPIで補う範囲、独自開発の必要範囲を比べます。そのうえで、1現場のPoCで判断すれば、投資の失敗を抑えられます。
土木工事業向け安全書類管理システムの進め方

導入は6フェーズで進めます。各フェーズで成果物を仕上げ、どの判断基準で次工程へ進むかを決めておきます。協力会社も仕様の検討に加わります。
- 要件整理
- サービス・開発会社の選定
- 設計・開発
- テスト
- 稼働
- 定着
フェーズ1:要件整理と書類の分類
まず、協力会社が多かった土木現場を一つ選び、書類を洗い出します。帳票ごとに、作成者、提出先、期限を記録します。
さらに、確認者や差し戻し理由、保存期間を記録します。発注者指定の有無、更新頻度、個人情報の有無も残します。
書類は、法定や発注者指定のものと、元請独自、社内安全管理の4分類に分けます。この分類があれば、どの項目を必須にし、どの項目を現場ごとに変えるかを判断できます。そのうえで、要件を絞り込む際は、次の観点で確かめます。
- 施工体制:元請から二次下請までの階層を表せるか
- 情報再利用:作業員と資格証を複数現場で使えるか
- 期限・帳票:資格・健康診断・許可の期限一覧とPDF・CSV出力
- 提出履歴:差し戻し理由と再提出履歴を残せるか
現場代理人や安全担当、協力会社の事務担当には、一連の操作を実演してもらいます。実演を通じて、Excelやメールのどの作業をなくすかを合意します。
フェーズ2:現場適合性で比べる選定
候補会社には、代表的な現場を想定した実演を依頼します。業務の流れと現場適合性を、同じ条件で確かめます。
- 書類処理:会社・作業員登録、資格添付、依頼、差し戻し、承認、台帳出力
- 現場利用:期限アラート、スマートフォン撮影・アップロード
判断は、機能一覧よりも、同じデータを使った実際の入力画面と帳票を見て行います。
選定の際は、土木工種別の帳票と元請の指定様式を確かめます。協力会社の無料・有料の範囲や、アカウント発行のしやすさも見ます。また、通信が弱い場所での一時保存と再送も、対象に含めます。
CCUSや既存の施工管理との連携、CSV出力を比べます。そのほか、導入研修や問い合わせ窓口、障害時の復旧目標も見ます。
個人情報を扱うため、契約前に安全面も確かめます。MFAや役割別の権限、操作ログ、暗号化を見ます。さらに、バックアップや保管地域、解約時の返却・消去も確認します。
フェーズ3:設計・開発におけるデータと権限
画面を作るより先に、データの関係を決めておきます。主な設計対象は次のとおりで、情報の扱いも決めます。
- マスター情報:会社、現場、契約、作業員、資格、健康診断、保険、車両・機械
- 書類処理:帳票、提出、差し戻し、承認と参照データ
- 権限・保全:操作権限とデータ保全の設計範囲
各帳票がどのデータを参照するかを定義します。たとえば、作業員を別の現場へ招待する際に資格証を再アップロードせずに済む設計なら、協力会社の入力の手間を抑えられ、更新情報も一つにまとめられます。
権限は、会社、現場、役割の三層で設計します。本社は複数の現場を横断して扱い、現場代理人は担当する現場を管理します。一方で、協力会社は自社の作業員と提出書類だけを編集します。
退職者や契約終了会社のアカウントを無効にする手順も決めておきます。さらに、承認、ダウンロード、変更の監査ログを設計書に含めます。
あわせて、バックアップと復旧テストも設計の対象に入れます。PDF生成の正確性と、API連携に失敗した際の再送方法も決めます。
フェーズ4:実データによる帳票、権限、現場通信のテスト
テストでは、現場での提出や承認、通信の切断、帳票出力時の不具合を想定して確かめます。
- 正常系:元請の現場作成から一次下請の提出、承認、台帳出力まで
- 異常系:必須項目未入力、期限切れ資格、重複作業員、二次下請未提出、再提出
- 異常系の確認:権限外閲覧、同時編集、通信切断も再現する
- 帳票品質:文字切れ、日付形式、添付漏れ、施工体制の表示順、PDF印刷品質
山間部や地下工事では、通信が安定しない場合があります。そのため、撮影した証憑の一時保存、復旧後の二重登録防止、アプリ終了後のアップロード復旧を確かめます。
検証には、発注者の指定様式と国土交通省の作成例を使います。PDFの印刷品質も、実際に印刷して確かめます。
フェーズ5:1現場のPoCから始める段階的な稼働
PoC、切り替え、合否判定の順で、段階的に全現場へ広げます。確認する内容は、あらかじめ決めておきます。
- PoC対象:平均に近い1現場を選び、1〜3か月程度試す
- 実施範囲:マスター移行、帳票、回収、差し戻し、承認、期限確認
- 切り替え:紙・Excel・旧システムとの併用計画を定める
- 合否判定:PoCの結果を数値で評価する
工種や協力会社数、書類量、通信環境の点で、代表的な現場を選びます。さらに、協力会社の事務担当にも参加してもらい、困る点を記録します。
本番切り替えでは、対象の帳票や移行日、紙で残す例外を1枚の計画にまとめます。問い合わせ先や障害時の暫定運用も、同じ計画に含めます。併用期間を曖昧にしなければ、二重入力も防げます。
PoCの合否は、現場の感想より、回収率や不備率などの数字で判断します。期限切れ件数も見ます。そのほか、差し戻しから再提出までの時間と、現場担当の作業時間も判断材料になります。
フェーズ6:協力会社を含む運用設計による定着
協力会社も使える運用にするため、まず案内と問い合わせ体制を整えます。
- 協力会社への案内:招待、登録、資格更新、差し戻し、スマートフォン提出
- 問い合わせ体制:窓口、管理者、開発会社の担当範囲を分ける
招待メールの受け取り方や登録手順は、短い動画や画面付きの手順書で案内します。
月次では、未提出や期限切れ、差し戻しの滞留を確かめます。未利用のアカウントや帳票の手修正件数も見ます。また、四半期ごとには、工種別の不備傾向や協力会社別の提出時間、現場間の運用差を見直します。
不要な帳票や重複入力も、見直しの対象にします。そのうえで、発注者要領や法令の更新を確かめ、帳票テンプレートと運用ルールを更新します。この積み重ねが、定着につながります。
土木工事業向け安全書類管理システムの費用相場とコストの内訳

費用は、現場数や元請・協力会社の利用範囲、帳票変更によって変わります。データ移行やCCUSや既存システムとの連携も、金額に関わります。さらに、研修と保守の有無も影響します。
既製サービスは初期費用や月額、オプションの費用で決まり、個別開発は要件と工数で決まります。下の数字は、公開料金体系、類似する建設DX案件、リサーチノートをもとに整理した検討レンジです(2025〜2026年時点)。ただし、公開価格を断定するものではありません。
既製クラウドの初期費用と月額費用
既製クラウドは、導入規模によって費用の幅が変わります。初期費用と月額費用は、分けて確かめます。
- 小規模:1〜数現場、初期0〜100万円、月額3〜15万円程度
- 中堅向け:複数現場、初期50〜300万円、月額15〜50万円程度
- 大規模:初期300〜1,000万円、月額30〜100万円超の可能性
小規模は標準帳票を、中堅向けは協力会社の招待と初期設定を想定します。中堅向けには、研修とデータ移行も含まれます。一方で、大規模は施工管理連携、帳票変更、CCUS・API連携を含みます。
請求額は、ユーザー数や現場数の上限で変わります。加えて、協力会社の利用料や帳票の追加、サポート時間によっても変わります。
たとえば、ANDPADは初期費用、月額費用、オプション費用を分けたうえで、詳細を問い合わせとしています(出典:株式会社アンドパッド「料金について」、2026年確認)。見積もりは、初年度総額と2年目以降の年間費用を、同じ条件で比べます。
スクラッチ開発のMVPと全社展開の予算
安全書類MVPから複数事業部への展開まで、開発規模ごとの費用と期間を比べます。

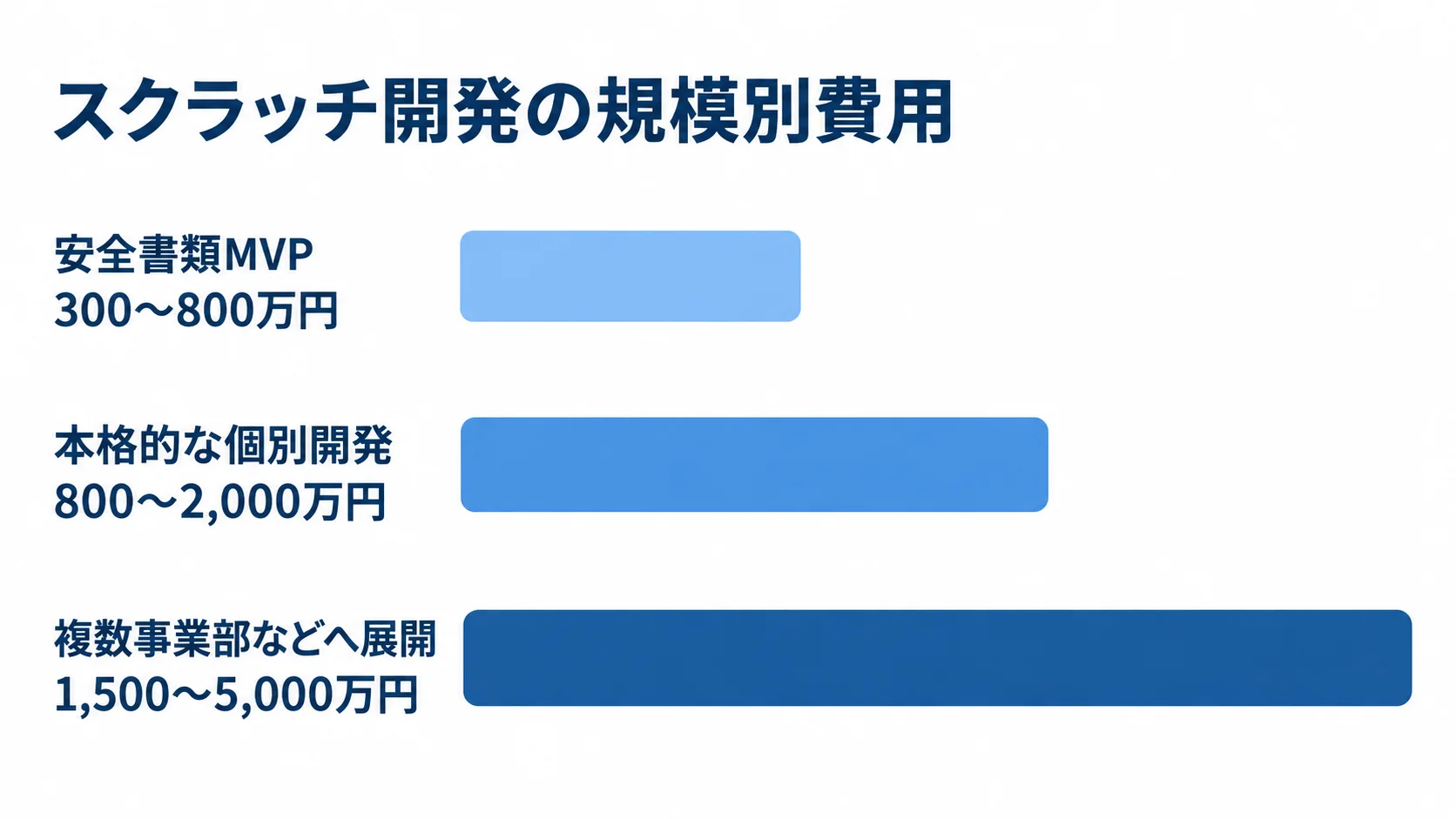

- 安全書類MVP:300〜800万円、3〜6か月程度
- 本格的な個別開発:800〜2,000万円、6〜12か月程度
- 複数事業部などへ展開:1,500〜5,000万円、12〜24か月程度
全社展開には、既存連携やグループ会社、分析基盤を含む場合があります。なお、金額は仕様と体制で変わり、保証値ではありません。
MVPはMinimum Viable Product(実用最小限の製品)で、1現場と数社の協力会社に絞ります。機能の中心は、主要帳票、会社・作業員マスター、期限アラートです。さらに、差し戻しとPDF出力も含めます。
AI開発で画面や定型処理は早く作れても、法定帳票や個人情報の権限、通信障害への対応は、一律には短縮できません。現場テストと他社APIの調整も、その例外ではありません。加えて、保守やクラウド、セキュリティ運用は、初期開発費の年15〜25%程度を仮置きし、別項目で見積もります。
開発費以外を含むコストの積み上げ
費用項目は開発、導入、運用に分けて積み上げます。
- 開発:要件整理、UI・データ設計、開発、帳票、外部連携
- 導入:データ移行、テスト、研修、プロジェクト管理
- 運用:クラウド環境、保守、問い合わせ対応
紙やExcelを移行する場合は、会社名の表記ゆれや資格期限の形式を確かめます。さらに、重複作業員や古い証憑も確認します。全データを移すか、稼働中の現場に絞るかで、工数が変わります。
協力会社説明会や端末の貸し出し、現場の通信対策を見積もります。加えて、問い合わせ窓口と帳票改訂費も、見積もりに含めます。特に大規模導入では、現場ごとの利用支援費を別枠で確保します。
費用対効果は、削減時間に加えて、不備の再確認や提出の遅れを見て評価します。そのほか、資格期限切れの予防、本社での横断管理、監査時の検索時間も評価に含めます。
Greenfile.workの事例では、紙・Excel運用との比較で73.8%の時間削減が示されています(出典:国土交通省「インフラDX大賞受賞取組概要」)。ただし、対象業務や条件は自社のPoCで再検証します。
見積もりを取る際のポイント
標準機能やカスタマイズ、導入支援の扱いが会社ごとに違うため、同じシステム名だけで見積額を比べると、条件の違いを見落とします。
要件や前提、対象外の範囲をそろえ、納品するものと検収の条件も、同じ形で依頼します。そうすると、後から費用が膨らむリスクを抑えられます。
要件定義書に記載する現場、帳票、例外処理
見積依頼書には、現場、帳票、利用環境の条件を揃えて記載します。必要事項は、次の観点で洗い出します。
- 規模:現場数、年間工事件数、会社数、作業員数
- 帳票・環境:対象帳票、発注者、既存データ、端末、通信条件
- 機能:既存システム、出力形式、通知、差し戻し、承認者不在時の流れ
提出期限の何日前に誰へ通知するか、不備をどの単位で戻すか、承認者不在時にどう回すかも明記しておきます。そうすれば、後工程での追加費用を抑えられます。
帳票サンプルを添付し、入力項目と出力項目の対応を示します。また、国土交通省の作成例や発注者様式は、現行版の入手先と改訂時の対応方法も確かめます。
提案を客観的に比べられるよう、納品物には、現行とTo-Beの業務フロー、帳票一覧、データ項目表を含めます。さらに、権限一覧と非機能要件を含めます。移行方針と受入テスト項目も、納品物に加えます。
複数社比較の観点:機能、運用、契約
各社の提案は、機能と連携の観点から、契約やセキュリティまで比べます。確認項目をそろえれば、違いを判断できます。
- 機能:土木帳票、情報再利用、台帳、資格期限、スマートフォン、オフライン
- 連携:差し戻し履歴、電子承認、CCUS・API、PDF・CSV、協力会社参加
- 運用・契約:料金、移行、研修、サポート、障害連絡、データ返却
グリーンサイトは、協力会社から受け取ったグリーンファイルをもとに台帳を作成でき、CCUS連携も案内しています。
同社は、2026年6月末時点で登録企業94万社以上、作業員288万人以上と公表しています(出典:建設サイト・シリーズ「グリーンサイト」、2026年6月末時点の自社調べ)。ただし、自社の会社構成に合うかは、別に確かめます。
セキュリティは、認証だけでなく、MFAや権限変更を確かめます。加えて、暗号化やログ、バックアップを見ます。脆弱性対応や、データ所在地と再委託先も確認します。
公開資料には、TLS通信とデータベース暗号化、日次バックアップ、権限管理が挙がっています。これらは、契約上どこまでを誰が受け持つかとあわせて判断します。
契約面では、初期費用の範囲と月額の課金単位、オプションを見ます。さらに、帳票改訂や移行、研修の扱いを確かめます。そのうえで、サポート時間や障害時の連絡、終了時の返却形式も見ます。
データ移行、協力会社、帳票改訂の失敗リスク
主な失敗リスクは、次のとおりです。それぞれに対策を用意します。
- データ移行:表記ゆれや期限誤りが新環境へ移るリスク
- 協力会社:登録負担などから利用が進まないリスク
- 帳票改訂:発注者ごとの変更に追随できないリスク
移行時は、会社・作業員コード、資格名、日付形式を標準化し、移行対象と対象外を決めます。移行後のサンプルでは、氏名や資格番号を原本と照合します。さらに、期限と添付ファイルも確かめます。
代表的な協力会社を複数招き、開始前に説明会と提出テストを行います。参加状況には、登録の手間や費用、IT習熟度が影響します。さらに、外国人作業員を含む多言語対応やスマートフォンの種類も関わります。
帳票改訂や発注者ごとのルールには、管理者の更新権限と変更履歴を用意します。加えて、旧版の保管と、変更前後のテスト手順も備えます。
また、国土交通省関東地方整備局の2026年3月版ガイドは、電子データの確認や台帳の扱いを整理しています(出典:「土木工事電子書類スリム化ガイド ver.4.1」、2026年3月)。そのうえで、最新の要領を確かめてから仕様を決めます。
よくある質問(FAQ)
書類の要否や掲示・提出方法は、契約条件と最新の発注者要領で確かめます。ただし、システムを導入しても、法令対応が自動的に終わるわけではありません。
安全書類管理システムを導入すれば紙は完全に不要ですか?
紙が不要になるかは、法令や発注者要領、元請の社内ルールに加え、現場の掲示や閲覧の方法で決まります。このほか、国土交通省の作成例やチェックリスト、電子確認や提出方法の条件も関係します。
そのため、電子化する書類と紙で残す例外、現場で表示する方法を、工事ごとに確かめます。
協力会社のアカウント費用は元請が負担しますか?
負担方法は、料金体系と契約によって異なります。元請が一括で負担する場合のほか、協力会社の利用範囲だけ別料金になる場合や、招待先が無料になる場合もあります。
価格に加えて、登録のしやすさや、複数の元請現場でのマスター共用も確かめます。退場後のデータ維持も、確認しておきます。そのうえで、説明会で費用と登録手順を伝え、メール添付へ戻らない運用を設計します。
CCUSや施工管理システムと連携できますか?
連携できるかは、APIやCSVの入出力、対象項目、利用契約によって変わります。たとえば、グリーンサイトのように、CCUS連携を案内するサービスもあります。
同期する対象は、会社・作業員情報や資格、就業履歴、施工体制台帳のうちから決めます。さらに、再送や重複防止、エラー通知、どこまでを誰が受け持つかも、要件と見積書に含めます。
電波が弱い土木現場でも利用できますか?
対応はサービスごとに異なるため、オフライン動作を実機で確かめます。書類の一時保存と、通信復旧後の再送を見ます。送信済みと未送信の表示、端末紛失時の保護も確認します。
常時接続が必要なら、現場事務所のWi-Fi、モバイルルーター、紙で残す緊急時手順も準備します。
まとめ
導入は6フェーズで、要件整理、選定、設計・開発の順に進み、テストと稼働を経て定着へ至ります。現場と協力会社を巻き込みながら書類を分類し、会社や作業員、資格、期限の情報を再利用できる形にします。
専用SaaSや施工管理プラットフォーム、個別開発は、工種や帳票、協力会社の扱いをそろえて比べます。さらに、連携と通信、セキュリティ、解約時の返却まで確かめます。
1現場で6フェーズを通した検証
代表的な1現場で、書類の洗い出しから期限確認まで一通り試します。その際は、協力会社の提出や差し戻し、承認の流れも確かめます。
回収率や不備率、期限切れ件数を測ります。そのうえで、差し戻し時間と現場担当の作業時間を見て、機能と運用の課題を分けます。
初年度総額と定着までの成果による費用の判断
費用は、標準クラウドの小規模導入から、本格的なスクラッチ開発まで幅があります。
- 初年度総額:初期費用や月額に加え、移行や帳票改訂、研修、協力会社支援、保守、API連携まで含めて比較する
- 導入後の評価:月次の未提出、期限切れ、差し戻し滞留を確認し、安全管理と施工に集中できる状態か評価する
- PoC:回収率、不備率、差し戻し時間、期限切れ件数、現場担当の作業時間を測る
- 全社展開:PoCの結果をもとに可否を決め、無理のない開発と定着につなげる
▼全体ガイドの記事
・土木工事業向け安全書類管理システム開発の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
