土木工事業向け測量データ管理システム開発の進め方/やり方/流れや方法/手法/工程/手順

測量データ管理システムの開発は、業務の整理、実データを使った選定、段階的な稼働の順で進めると、測量から電子納品までの成果を追跡できるようになります。

要件整理から定着までの6フェーズに分けて進めます。全体像は、下の完全ガイドにもまとめています。

▼全体ガイドの記事
・土木工事業向け測量データ管理システム開発の完全ガイド

土木工事業向け測量データ管理システムの全体像

測量成果の管理属性、履歴、関連記録、検索条件を4枚のパネルで示した図
4領域を揃えると成果の追跡範囲が見渡せます。

このシステムは、TS(トータルステーション)、GNSS、レベル、UAV、レーザースキャナー、LiDARなどで取得した情報を扱います。特に大切なのは、どの現場のどの測点を、どの機器で、いつ誰が計測し、どの設計値と比較したかを追跡できる状態にすることです。

ファイル保管庫ではなく、測量成果の履歴を管理する仕組み

この仕組みは、工事や工区、測点などの単位で整理する業務基盤です。さらに、測量成果の管理では、形式の取込に加えて、属性や履歴、関連記録も一緒に扱います。

  • データ形式:SIMA、CSV、DXF、DWG、LandXML、J-LandXML、GeoTIFF、点群などを取り込めます。
  • 管理属性:座標系、標高、単位、基準点、観測条件、品質評価記録を保持します。
  • 成果の履歴:最新版と承認済み版を取り違えないよう、ファイル名ではなく版の情報で管理します。
  • 関連記録:写真、図面、施工記録、協議履歴を、位置情報や時間軸で測点に紐付けます。
  • 検索条件:工事名、工区、測点ID、計測日、成果品の版による絞り込み。

測量アプリと3Dデータ基盤の導入範囲

導入範囲は、現場入力の測量アプリと、測量成果を整理するクラウド、点群や3次元設計データの基盤、工事台帳や原価などの基幹連携に分けて考えます。

  • 既製製品:ワンマン測量と帳票作成が目的であれば、組み合わせで足りる場合があります。
  • 個別開発:複数会社や協力会社をまたぐ承認、独自の工種管理、基幹システムとのAPI連携が必要なら、パッケージに個別開発を加える形が候補になります。

国土交通省はICT施工の要領類やBIM/CIM関連基準を公開しています。3次元起工測量から納品まで、設計データや施工、出来形、検査をつなげる考え方が広がっています。

J-LandXMLは令和7年5月にVer.1.7が示されています。そのため、導入時点の形式だけでなく、要領の版も工事や契約単位で記録しておくと、将来の再出力に備えられます(出典: 国土交通省「BIM/CIM関連基準要領等」、令和7年)。

ポイント

導入範囲は、帳票作成が目的なら既製製品の組み合わせで足りるかを見て決めます。複数会社をまたぐ承認や基幹連携が必要なら、個別開発を候補にします。

土木工事業向け測量データ管理システムの進め方

成果品テストで確認するデータ処理、失敗データ、受入条件、利用者テストの4項目を示した図
画面の動きと成果品の検証を分けて確認できます。

開発では、機能一覧を先に作って発注するより、現場の作業と成果品の流れを書き出してから段階的に進めるほうが安全です。そのため、要件整理から選定、設計開発、テスト、稼働を経て定着までの6フェーズに分け、各フェーズの終了条件を決めておきます。終了条件があると、便利そうな機能が増え続けるのを防げます。

フェーズ1:要件整理と測量後の作業の洗い出し

要件整理では、現場の関係者、測量後の工程、データと運用条件を調べます。測量後の作業まで見ておくと、データがどの工程で使われ、誰の確認が必要かをつかめます。

  • 関係者:測量担当、現場監督、出来形担当、積算・工事台帳担当、品質管理、情報システム担当から話を聞きます。
  • 業務の流れ:代表工事1件について、転記、図化、断面作成、土量集計、承認、成果品作成を含め、準備から発注者提出までを記録します。
  • データと機器:形式、メーカーや接続方式、通信が不安定な現場での作業、座標系・単位・基準点の確認。
  • 運用条件:設計値との差分や承認者、電子納品の要領版、協力会社のアクセス範囲を押さえます。
  • 数量と成果物:日々の測点数や点群容量、保管年数を数値にし、業務フロー図、データ台帳、優先課題、PoC合格基準を作ります。

フェーズ2:実データを使った選定

選定は、製品名や機能の数で決めるより、実データへの適合度と提供条件を比べて進めます。

  • 候補方式:既製パッケージ、クラウド型の3D共有、スクラッチ、既製品と個別開発のハイブリッドを比べます。
  • 実データ検証:SIMA、点群、LandXML、過去の成果品を使い、取込から帳票出力まで試します。座標系や欠損値の扱いは、実データで試してはじめて判断できます。
  • 機能と運用:取込形式、TS・GNSS・UAV連携、オフライン入力、点群表示速度、設計差分を確かめます。版管理、承認履歴、権限、API、電子納品も見ます。
  • 契約と費用:持ち出し、教育、保守も比べ、各要件を標準機能、設定、追加開発、対応不可に分類します。

対応不可や追加開発の項目を一覧にしておくと、導入後に追加費用が膨らむリスクを前もって把握できます。

フェーズ3:現場操作とデータ品質を両立する設計・開発

設計・開発では、現場で使いやすい操作性と、データ品質を両立させます。

  • 管理単位:工事、工区、測量作業、測点、基準点、成果品を単位に決めます。写真、図面、承認の扱いも定めます。
  • 現場画面:入力項目を絞り、測点IDや機器情報を自動で引き継ぎ、通信が切れても一時保存できる設計が望ましいです。
  • 事務所画面:複数現場の未承認データや異常値候補、納品期限を、一覧で見られるようにします。
  • 開発範囲:点群ビューアや土量計算は既存のエンジンと標準形式を使い、開発費は固有の承認、検索、基幹連携に充てます。
  • 品質判断:AIで異常値候補や土量予測を加える場合でも、成果品の確定は人が承認するルールを先に決めます。

点群や土量計算を独自に開発すると、表示性能や計算精度、ライセンス、保守の負担が増えます。そのため、開発範囲は慎重に決めます。

フェーズ4:成果品の正しさを検証するテスト

テストでは、画面が動くかだけでなく、実データと成果品が正しいかを確かめます。観点は、データ処理から利用者による確認まで分けて進めます。

  • データ処理:機器の座標、座標系・単位の保持、設計比較、帳票と電子納品の再出力を確認します。
  • 失敗データ:基準点の誤り、測点IDの重複、欠測、異常値、ファイルの版違いを入れて試します。
  • 受入条件:通信断後の同期復旧、承認済み成果品の上書き防止、指定形式の取込と同じ座標での出力、権限外閲覧の防止、バックアップ復旧を定めます。
  • 利用者テスト:測量担当、現場監督、事務所担当、管理者が操作時間とエラー件数を記録します。

フェーズ5:1〜2現場での並行運用による稼働

稼働は、まずパイロットの範囲と並行期間を決めてから始めます。そのうえで、現場の指標と障害時の対応を確かめます。

  • パイロット:規模や習熟度、通信環境が異なる1〜2現場を選び、同じ測量作業をExcelやファイルサーバーと新方式で比べます。
  • 並行期間:二重入力を長く続けると負担が増えるため、旧方式を残す期間と終了条件を決めます。
  • 週次指標:測量時間、転記件数、再測回数、図面化・成果品作成・検索にかかる時間を見ます。承認リードタイム、同期失敗率、問い合わせ件数も追います。
  • 初日の備え:障害時の連絡先、紛失端末のアカウント停止、バックアップからの復旧、発注者への提出方法。

フェーズ6:教育と改善を運用に組み込む定着

導入後も使われ続けるには、役割を明確にしたうえで、改善を回し続けることが欠かせません。

  • 役割と教育:承認者、古いデータの整理担当、協力会社の入力範囲を定めたうえで、現場リーダー、動画、手順書、窓口を用意します。
  • 導入支援:最初の数工事では、伴走支援を受けられる体制にします。
  • 定期改善:月次か四半期ごとにKPIと利用ログを見て、使われない項目や承認通知、点群の保管ルールを見直します。
  • 更新対応:形式変換、出力テンプレート、接続アダプターを更新できる構成にし、作り直しを避けて長期運用費を抑えます。

ポイント

機能を足したくなったら、各フェーズの終了条件を満たしているかを確かめ、実データでの適合度を比べてから次へ進みます。

土木工事業向け測量データ管理システムの費用相場

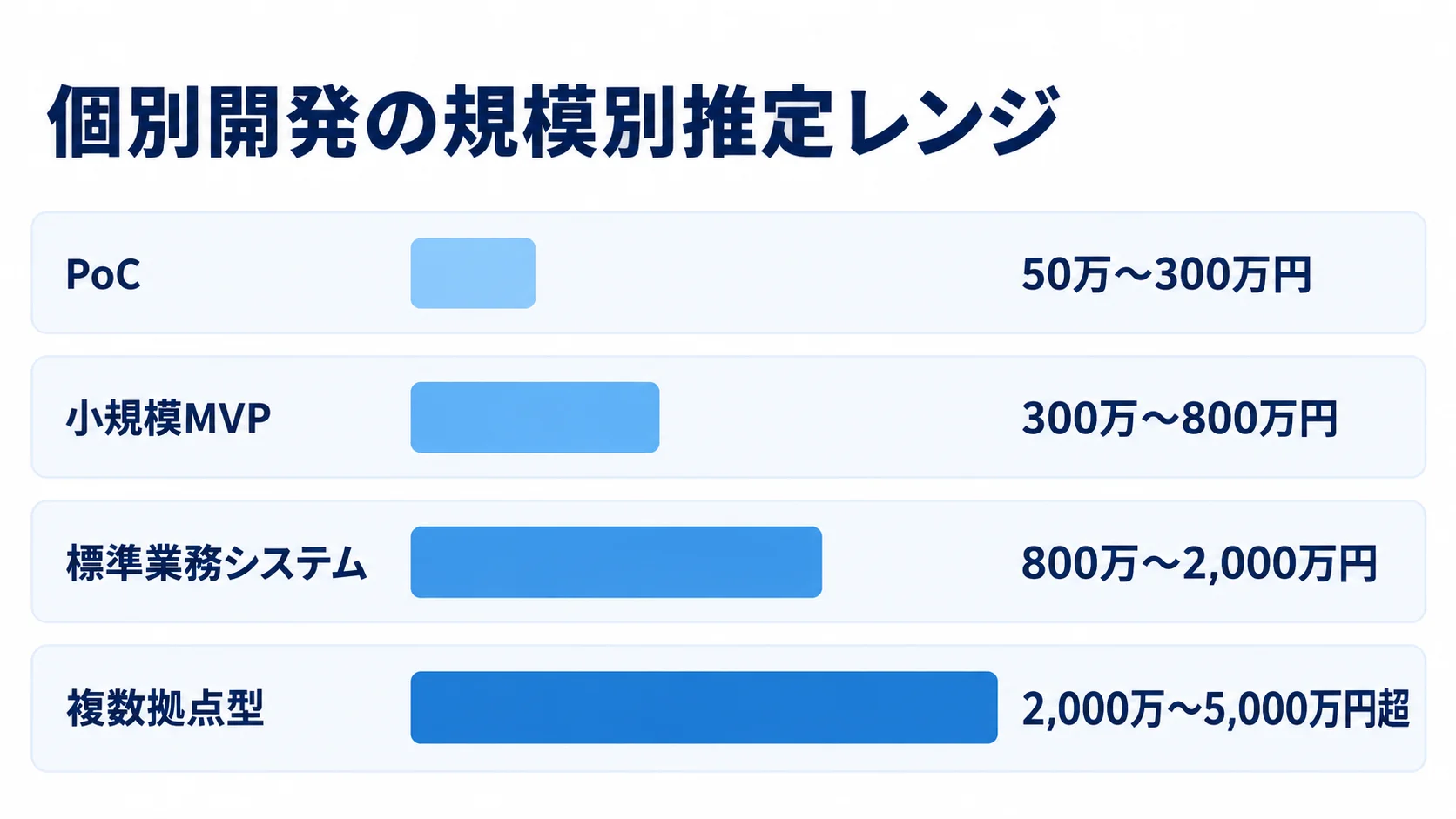

個別開発のPoC、小規模MVP、標準業務システム、複数拠点型の推定費用レンジを横棒で比較した図
開発範囲が広がるにつれて予算幅も大きくなります。

公開料金のあるクラウドと、要件で大きく変わる個別開発を同じ金額表で比べると、誤解が生じます。そのため、費用は導入方式ごとに分けて予算を組みます。

費用の主な費目は、既製ソフトの利用料、初期設定・データ移行、機器やタブレットです。個別開発や教育、クラウド運用、保守も含まれます。

パッケージ・クラウドの公開価格と追加費用

福井コンピュータのCIMPHONY Plusでは、Standardは年額43,200円〜144,000円(税抜)です(出典: 福井コンピュータ「CIMPHONY Plus 料金プラン」、2026年確認)。Professionalは年額259,200円〜1,296,000円(税抜)です(出典: 福井コンピュータ「CIMPHONY Plus 料金プラン」、2026年確認)。

  • プラン内容:Standardは写真、書類、2D図面が中心で、Professionalは点群や3次元設計データ、3Dモデルに対応します。
  • 別途費用:上記の金額は利用料で、初期設定やデータ整理、端末、教育、他システム連携、保守は別に確認します。
  • 容量と契約:ストレージ、現場数、3D利用現場数、長期保管、契約期間を比べます。点群は容量が大きいため、追加が続く場合があります。
  • 閲覧と返却:退職者や協力会社の閲覧期間、契約終了後のデータ出力の可否。

個別開発の規模別推定レンジ

この分野に限った公的な開発費の統計は、確認できていません。そのため、ここに示す金額は要件整理前の予算取りに使う推定レンジで、確定価格ではありません。

金額は、現場数やユーザー数、点群処理の有無で変わります。ほかに、機器連携やデータ移行、電子納品、基幹連携、セキュリティ要件も関わります。これらは、見積もりを比べるときの目安として使います。

  • PoC:1工区の取込、簡易ビューア、効果測定で50万〜300万円です。
  • 小規模MVP:工事・測点管理、現場入力、権限、CSV・SIMA連携、基本帳票で300万〜800万円です。
  • 標準業務システム:GNSS・TS連携、点群・3D、出来形比較、写真・図面、電子納品で800万〜2,000万円です。
  • 複数拠点型:協力会社、API、監査ログ、大容量点群、基幹連携を含むと2,000万〜5,000万円超の可能性があります。

また、期間は、PoCが1〜3か月、MVPが3〜6か月、標準業務システムが6〜12か月、複数拠点・基幹連携型が12〜24か月です。

見積もりは、検証、現場教育、データ移行、電子納品の確認を含めて、本番展開までを対象にします。さらに、開発費だけでなく、ストレージや通信、端末、測量機器の費用も含めます。保守、要領改定対応、教育も加えて、5年程度の総保有コストで比べます。

ポイント

要件整理前の予算取りには推定レンジを使い、確定価格とは扱いません。公開料金のあるサービスは、利用料と初期設定、端末、教育、保守などの別途費用を分けて比べます。

見積もりを取る際のポイント

見積もりの精度を上げるには、要望を業務、データ、利用者、品質、成果品に分けて整理します。そのうえで、同じ前提条件をもとに複数社から提案を受けます。

安さだけで選ぶと、機器接続やデータ移行、要領改定、教育が後から追加される場合があります。そのため、見積もりの対象範囲をそろえて比較します。

RFPに入れる自社データと受入条件

RFPには、提案各社が同じ前提で見積もれるように、情報と条件を記載します。

  • 現場規模:工事の種類、年間現場数、利用者数、協力会社数、日々の測点数、点群容量。
  • システム環境:通信環境、利用機器、既存のCAD・施工管理・工事台帳、必要な帳票を伝えます。
  • 運用条件:電子納品要領版、保管期間、権限、バックアップ、導入希望時期を含めます。
  • 実データ:可能であれば、SIMA、CSV、点群、LandXML、J-LandXML、帳票のサンプルを匿名化して渡します。
  • 受入条件:測点の登録と同期、100件の測点検索、点群表示の開始、承認済みデータの出力にかかる時間と、通信断からの復旧方法を定めます。

機能要件は、「できるか」だけでなく、何分以内に何を完了するかで示します。また、成果品の精度や形式は、発注者の特記仕様書を確認したうえで、関係する有資格者にも確かめます。

比較の観点:業務理解、実績、データ移行、保守体制

候補企業の提案と見積書は、業務への適合性から契約後の運用まで、同じ観点で見比べます。

  • 業務実績:土木・測量の担当者、類似現場での実データ、TS・GNSS・UAV・点群の連携実績。
  • 会社ごとの得意分野:製品ベンダーには標準機能と拡張方法、受託会社にはエンジン、ライセンス、将来の保守方法を聞きます。
  • 見積内訳:要件整理、設計、開発、機器接続、移行、テストの費用を分けて見ます。教育や稼働支援、保守、クラウド、追加ストレージも同じように確かめます。
  • 契約後の運用:「一式」の成果物・工数前提、データ返却、ソースコード・設定情報、脆弱性対応、受付時間、復旧目標を確認します。

見積もり段階でのセキュリティと制度改定の確認

測量データには、工事図面や地形、協議資料、協力会社の情報が含まれる場合があります。そのため、見積もりでは、情報管理をどこまで誰が受け持つかと、適用する電子納品要領の版を確かめます。

  • 情報管理:会社・工事・協力会社単位の権限、MFA、通信中・保存時の暗号化を定めます。
  • 安全運用:端末紛失時の無効化、管理者操作の監査ログ、世代バックアップ、復旧テスト、脆弱性対応、再委託先の管理。
  • 省庁の基準:公開されているチェックリストを参照し、クラウド事業者の認証に加えて、自社との運用分担も確かめます。
  • 要領の版管理:契約時期と発注者に応じて、関連基準と工事ごとの版を記録します。
  • 電磁的記録:保存・提出・提供を区別し、適用する制度や手引きを確認します。

国土交通省は、令和7年5月版の所管インフラ分野向け情報セキュリティ対策チェックリストを公開しています(出典: 国土交通省「情報セキュリティ」、令和7年5月)。

電子納品では、オンライン電子納品実施要領、測量成果電子納品要領、BIM/CIM関連基準を確認します。ただし、適用する要領は契約時期や発注者によって異なります。

測量法の改正により、令和7年4月1日に測量成果等の電磁的記録の提供制度が施行されました(出典: 国土地理院「測量法の一部改正について」、2025年)。さらに、国土地理院の2026年度版「公共測量の手引」は、電磁的記録の提供方法を案内しています(出典: 国土地理院「公共測量の手引」、2026年)。

ポイント

安さだけで比べず、見積もりの対象範囲をそろえてから比較します。提案は、業務、データ、利用者、品質、成果品に分けた同じ前提条件で受けます。情報管理と電子納品の版も、見積もりの段階で確かめます。

よくある質問(FAQ)

土木工事業の測量データ管理では、開発方式や費用に加えて、点群、電子納品、現場運用についても質問があります。導入前に判断しやすいよう、各質問の答えを先に示します。

測量データ管理システムはパッケージとスクラッチのどちらがよいですか?

標準的な測量・施工業務を早く始めるなら、パッケージやクラウドが合います。独自の工種や帳票、承認、基幹連携を重視するなら、スクラッチかハイブリッドを検討します。

まず1現場のPoCで標準機能を確かめ、足りない差分だけを個別開発すると、費用と現場定着のバランスを取りやすくなります。

点群や3次元設計データに対応すると費用はどのくらい増えますか?

表示や保存だけであれば、既存クラウドの上位プランで対応できる場合があります。一方、点群処理や設計比較、土量計算、機器連携、電子納品まで独自に開発すると、費用と期間が増えます。

公開料金のあるサービス利用料と、個別開発の推定レンジは分けて見積もります。また、実データで容量と処理速度も確かめます。

現場の通信環境が悪くても利用できますか?

オフライン入力や一時保存、後同期に対応していれば、通信が弱い現場でも利用できます。通信断中に同じ測点を複数人が更新した場合の競合処理も確認します。

加えて、同期失敗の通知や端末内データの暗号化、復旧手順も必要です。たとえば、PoCでは電波の弱い現場を選び、作業を止めずに復旧できるかを試します。

電子納品やJ-LandXMLの改定にはどう対応すればよいですか?

契約や工事ごとに、適用する要領の版を記録します。入力時には、座標系や単位、測点ID、必要な属性を検証できるようにします。

出力前には、DTDやXMLの妥当性、ファイル名、フォルダ構成、必要な帳票を確認します。旧版の成果品も再出力できるようにしておきます。

更新時は、最新要領の適用開始日や発注者の特記仕様書を優先します。そのうえで、システム担当や測量担当、発注者側の運用を確認します。

ポイント

標準的な業務はパッケージやクラウド、独自の工種や基幹連携が多い場合はスクラッチかハイブリッドを検討します。点群の容量と処理速度は、実データで確かめます。

まとめ

土木工事業向けの測量データ管理システムは、測量機器とクラウドを導入しただけでは完成しません。業務の流れを整理し、どの成果を追うかを決めてはじめて形になります。

観測から電子納品までの業務を洗い出し、測量成果の品質、座標・形式、承認履歴を要件として扱います。さらに、現場の通信、セキュリティ、制度改定も要件に含めます。

PoCから6フェーズをつなぐ進め方

要件整理から定着までを順に進め、導入後も改善を続けます。

  • 要件整理・選定:転記や図面化、成果品作成を対象に、自社の実データで選定します。
  • 設計・テスト:標準機能と個別開発の境界の決定、成果品と通信断からの復旧の検証。
  • 稼働・改善:まず小さく稼働を始め、定着後は測量時間、エラー率、承認時間を改善します。

この順序で進めると、過剰な3D基盤や現場で使われない機能が増えるリスクを抑えられます。

最初の一歩:代表現場と実データの決定

導入効果を判断できるよう、PoCの準備から比較まで順に進めます。

  1. 測量後の作業に最も時間がかかる代表現場を一つ選び、SIMA、点群、設計データ、帳票、電子納品サンプルを整理します。
  2. 導入前に現場計測時間、転記件数、図面化時間、成果品作成時間、検索時間、同期失敗率を記録し、PoC後の効果を判断します。
  3. 複数社に同じデータと受入条件を示し、費用だけでなく業務理解や機器連携、移行、保守、契約終了時の返却まで比べることが、長く使えるシステムにつながります。

▼全体ガイドの記事
・土木工事業向け測量データ管理システム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
