建設業向け見積積算システムの発注・外注は、見積書を作る機能だけではなく、工種・数量・単価・実行予算・発注・原価・粗利までを一つの案件データでつなぐ範囲を決めてから進めることが重要です。
本記事では、パッケージやクラウドサービスの導入と、個別システム開発の違いを整理し、発注形態の選び方、RFPと要件整理、契約形態、費用相場、委託先の選定、見積比較、導入後の検収までを発注者の視点で解説します。Excelや紙の見積が属人化している会社、見積と実行予算が分断して受注時の粗利を追えない会社が、外注先との打ち合わせを具体化するためのガイドです。
▼全体ガイドの記事
・建設業向け見積積算システム開発の完全ガイド
建設業向け見積積算システムの発注・外注とは何ですか?

建設業向け見積積算システムの発注・外注とは、自社の見積業務を整理したうえで、既製サービスの導入、業界パッケージの設定、既存システムとの連携、または自社専用機能の開発を外部のベンダーや開発会社へ委託することです。目的は入力画面を新しくすることではなく、見積の根拠を再利用し、受注後の実行予算や実績原価と比較できる状態をつくることです。
見積作成だけを外注するのではありません
見積積算では、工種、階層、明細、数量、単価、歩掛、諸経費、法定福利費などが連動します。見積書をPDFで出力できても、同じデータを実行予算、発注、出来高、請求、工事台帳へ引き継げなければ、担当者が再入力する作業が残ります。発注時には「見積の完成」ではなく、「受注後に何を自動転記し、どの時点で粗利を確認するか」まで委託範囲に含める必要があります。
発注前に解消すべき代表的な課題です
外注の相談が必要になる背景には、ベテラン担当者だけが単価や歩掛を把握している、Excelの数式や転記で入力漏れが起きる、協力会社から届いた紙やPDFの見積を再入力している、見積と実行予算の差分が追えない、といった課題があります。最初からすべてを自動化しようとすると要件が膨らみますので、まず「1工種・1拠点で、概算から粗利確認までを通す」ような業務上の成果を決めると、発注先との会話が具体的になります。
建設業向け見積積算システムの発注形態はどのように選びますか?

発注形態は、標準機能で業務の大部分を満たせるか、独自の積算ロジックや連携が競争力に直結するか、社内で運用を変えられるかで決めます。月額の安さだけでなく、マスタ整備、データ移行、教育、追加帳票、保守、解約時のデータ返却まで含めた総額と責任分界を比べることが大切です。
SaaS・業界パッケージを導入する形態です
見積、原価、案件管理の標準機能が自社の業務に近い場合は、SaaSや業界パッケージが有力です。初期構築の期間を短くしやすく、アップデートやバックアップを自社だけで抱えにくい点がメリットです。一方で、独自帳票、複雑な工種階層、特殊な歩掛、既存の会計・販売管理との連携に制約が出ることがあります。候補サービスに自社の実際の見積サンプルを持ち込み、標準機能で何割まで再現できるかを確認することが重要です。
パッケージと個別開発を組み合わせる形態です
見積・原価管理はパッケージ、顧客・営業・会計は既存システム、独自の積算ロジックはAPIや追加開発で補う方式もあります。すべてを作り直す必要がないため、既存データや現場の慣れを活かしながら不足部分を埋められます。ただし、顧客コード、案件コード、工種コード、単価マスタのどれを正本にするかを決めないと、連携後も二重管理が残ります。ハイブリッドを選ぶときは、技術接続だけでなくデータの責任者を契約前に決めておきます。
スクラッチ開発を選ぶ形態です
自社独自の歩掛、複雑な見積階層、BIMやCADとの連携、協力会社ポータル、特殊な承認フローが受注力や利益管理に直結する場合は、個別開発を検討します。自由度が高い一方、要件定義、品質管理、脆弱性対応、OSやブラウザの変更、制度改定への対応を継続的に負担します。初期費用だけで判断せず、3年程度の運用保守、追加開発、担当者の引き継ぎまで含めたTCOでSaaSやパッケージと比較してください。
RFPと要件整理では何を決めておきますか?

RFPは、開発会社に機能一覧を渡すだけの資料ではありません。なぜ発注するのか、誰がどの業務で使うのか、どのデータを引き継ぐのか、何をもって成功とするのかを同じ条件で伝え、各社の提案と見積を比較しやすくするための資料です。現場を知らない担当者だけで作ると、実際の例外処理や承認の詰まりが抜けますので、営業、積算、現場、購買、経理、経営から代表者を集めます。
現行業務を案件の流れで可視化します
最初に、引き合い、現地調査、概算、詳細積算、社内承認、提出、受注、実行予算、発注、追加工事、出来高、請求、完工という流れを並べます。それぞれについて、入力者、入力元、承認者、出力帳票、次工程への引き継ぎ先を記録します。たとえば協力会社のPDF見積を受けた後に、担当者がどの明細を採用し、どの単価を自社マスタに登録し、誰が変更を承認しているかまで書くと、単なる「PDF取込」という要望が、OCR、明細マッピング、差分確認、承認履歴という具体的な要件に変わります。
機能要件と非機能要件を分けて書きます
機能要件には、工種・階層・明細の入力、数量と単価の計算、歩掛や諸経費の設定、過去案件の検索、テンプレート、版管理、差分比較、承認、帳票出力、実行予算や発注への転記を含めます。建築、土木、設備、リフォームのどこまでを対象にするか、複数工種の組み合わせや追加工事をどう扱うかも明記します。会計、給与、販売管理、電子契約、EDIのCI-NET、CADやBIMと接続する場合は、連携方向、頻度、エラー時の再送方法、コード変換の担当まで決めておきます。
非機能要件には、利用者数、拠点数、利用時間、スマートフォン対応、レスポンス、バックアップ、障害復旧、権限、操作ログ、暗号化、認証、データ保管場所、解約時のエクスポートを記載します。IPAは2026年3月公開の中小企業向け情報セキュリティ対策ガイドライン第4.0版で、バックアップを含む基本対策とクラウドの責任分界を整理しています(出典:IPA「中小企業の情報セキュリティ対策ガイドライン第4.0版」、2026年)。RFPにも「ベンダーが行う対策」と「自社が行う運用」を分けて書くことが必要です。
提案依頼書には評価基準と前提条件も入れます
RFPには、提出期限、質問方法、想定スケジュール、予算の考え方、社内の体制、現行データの件数、連携先、デモで再現してほしいシナリオを入れます。評価基準は、業務適合性、見積・原価・発注の一気通貫性、データ移行、連携、操作性、導入支援、開発体制、保守、セキュリティ、3年総額などに分け、重要度を付けます。価格だけを最高点にすると、安いが追加費用の多い提案が選ばれやすくなりますので、価格は品質やリスクと合わせて評価します。
契約形態と発注者・委託先の役割はどう決めますか?

建設業向け見積積算システムは、業務ルールの確認が不十分なまま開発に入ると、後から変更が発生しやすい分野です。そのため、要件定義、設計・開発、テスト、保守を一つの契約で固定するのではなく、フェーズごとに契約と成果物を分ける方法が現実的です。契約名よりも、何を納品し、誰が判断し、変更時にどう金額と納期を合意するかを明確にしてください。
準委任契約は要件整理や伴走支援に向いています
準委任契約は、専門家の作業や役務の提供を目的とする契約で、要件整理、業務分析、プロジェクト管理、アジャイル型の開発支援、運用改善などに使われやすい形態です。仕様が固まりきっていない初期段階では、作業時間や体制を確保しながら発注者と委託先で業務を詰められます。ただし、成果物の完成を当然の前提にしにくいため、会議体、作業範囲、稼働時間、報告物、意思決定者、品質確認の方法を個別に定めることが大切です。
請負契約は合意した成果物の開発に向いています
請負契約は、合意したシステムや機能を完成させ、検査・引き渡しを行うことを目的とする契約です。要件、画面、帳票、計算ロジック、連携仕様、性能、検収条件が明確なフェーズに向いています。発注者は、納品物の範囲、検収期間、瑕疵や不具合の扱い、著作権・利用権、ソースコードの受け渡し、第三者ライブラリの条件、保守開始日を契約書と仕様書で確認します。「一式」とだけ書かれた見積は、含まれる作業が曖昧になりやすいので注意が必要です。
変更管理と責任分界を契約で固定します
発注後に「この帳票も必要だった」「土木工事にも対応したい」「過去Excelをすべて移行したい」と判明することがあります。変更をゼロにするのではなく、変更要求票に目的、影響する画面・データ・連携、追加工数、納期、費用、承認者を記録し、合意してから着手する仕組みにします。発注者側は業務判断とデータ提供を遅らせない責任を持ち、委託先側は課題、リスク、未確定事項、見積前提を早めに報告する責任を持つ形にすると、責任の押し付け合いを防ぎやすくなります。
建設業向け見積積算システムの費用相場はいくらですか?

建設業向け見積積算システムに限定した公的な価格統計は確認できません。そのため、以下は公開料金、一般的な業務システムの見積目安、機能範囲から整理した推定レンジです。工種数、拠点数、利用者数、単価マスタの整備状況、Excel移行、BIM・CAD・会計・CI-NET連携、帳票、承認、教育、保守の有無によって変わりますので、発注時には「何を含む金額か」を必ず確認してください。
公開料金から見たクラウド利用の目安です
小規模なクラウド見積・案件管理サービスは、初期費用0円から月額数千円程度のプランが見つかる一方、利用者数や機能、導入支援によって変わります。たとえばサクミルは、公式料金ページで初期費用0円、月額9,800円、30アカウント込み、2か月間の無料トライアルを案内しています(出典:サクミル公式料金ページ、2026年確認)。これはサービス利用料の公開例であり、建設業向けの個別開発費を含む相場ではありません。複数拠点、独自帳票、データ移行、外部連携が必要な場合は別途見積になる前提で見ます。

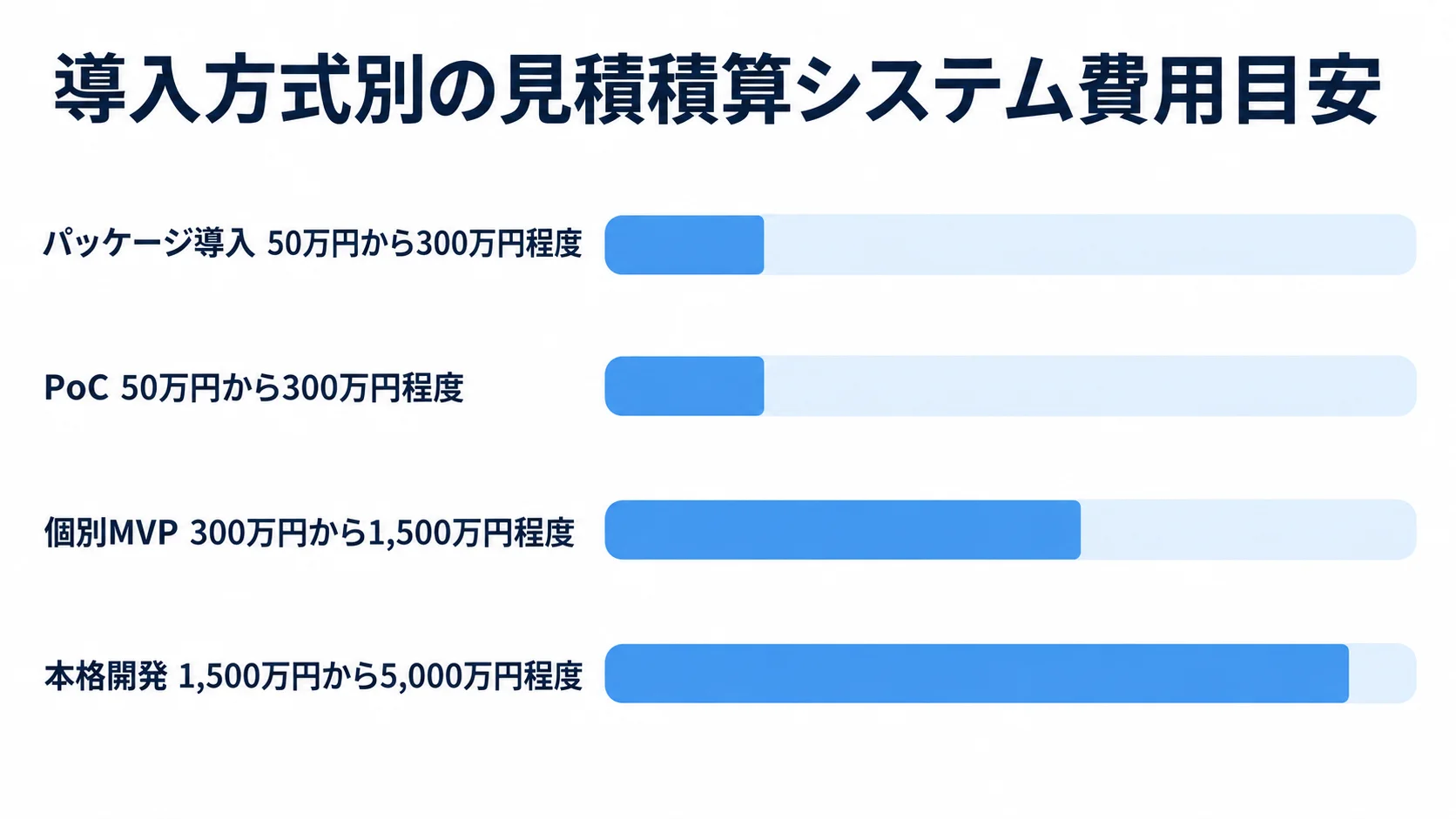

パッケージ導入やPoCは数十万円から数百万円が目安です
業界パッケージの初期設定、帳票設定、マスタ整備、データ移行、教育までを含める場合は、50万円から300万円程度が小規模から中規模の導入目安になります。AI-OCRや数量拾いの一部だけを検証するPoCも、対象工種とデータ準備の範囲を絞れば50万円から300万円程度の推定レンジで考えられます。ただし、これらは公開された建設見積専用の統計ではなく、リサーチノートに記載された公開料金と一般業務システムの相場をもとにした目安です。検証用データの作成や現場ヒアリングを無償とする提案は、後工程で追加費用になることがあります。
個別開発はMVPで300万〜1,500万円、本格開発で1,500万〜5,000万円程度です
見積入力、単価マスタ、承認、実行予算、簡易ダッシュボードを対象にした個別MVPは、300万円から1,500万円程度が一つの推定レンジです。複数拠点、複数工種、外部連携、BIM・CAD、CI-NET、電子契約、スマートフォン入力、監査ログまで含む本格的なスクラッチ開発は、1,500万円から5,000万円程度、要件によってはそれを超えることもあります。これは機能数を単純に足した価格ではなく、要件定義、設計、開発、テスト、移行、教育、運用設計、保守をどこまで含むかで変わるレンジです。
費用比較では、初期費用、月額・年額利用料、追加ユーザー、ストレージ、保守、問い合わせ、データ移行、API、追加帳票、教育、現地支援、制度改定、セキュリティ対応を分けてください。小規模SaaSは2週間から2か月、パッケージ導入は1か月から3か月、個別MVPは4か月から8か月、本格開発は8か月から18か月程度が目安ですが、マスタ整備と意思決定の速さで前後します。金額と期間は、発注書に添付する前提条件一覧とセットで扱う必要があります。
委託先の選定と見積比較では何を確認しますか?

委託先は、会社の知名度だけでなく、建設業の見積・積算の業務理解、現場への導入力、データ移行力、連携技術、保守体制を同じ軸で比較します。候補先には同じRFPと同じサンプルデータを渡し、機能の説明だけでなく、実際のシナリオをデモしてもらいます。特に「協力会社のPDF見積を取り込み、担当者が修正し、承認後に実行予算へ反映する」という流れを見せてもらうと、導入後の使い勝手を判断しやすくなります。
建設業務への理解と類似実績を確認します
実績を見るときは「建設会社への導入実績があります」という説明だけでなく、建築、土木、設備、リフォームのどれに近いか、元請と下請のどちらの業務か、何拠点・何ユーザーか、見積から発注や粗利まで連携したかを聞きます。可能であれば、同規模で同じ工種の利用企業に、要件定義の進め方、データ移行の負担、現場定着、追加費用、問い合わせ対応を確認します。守秘義務で社名を出せない場合も、業種、規模、対象範囲、期間、成果物の粒度は説明できるはずです。
見積は金額ではなく前提・成果物・除外範囲で比較します
見積書は、要件定義、画面設計、帳票、マスタ整備、データ移行、連携、テスト、教育、プロジェクト管理、保守に分解されているかを確認します。「データ移行一式」「連携一式」「テスト一式」のような項目は、対象件数、形式、回数、担当範囲が見えませんので、作業内容と完了条件を質問します。安い提案でも、現地ヒアリングや移行、操作教育が除外されていれば、発注後の総額が高くなる場合があります。
比較表には、標準機能、設定、追加開発、外部サービス、月額、保守、導入支援、追加ユーザー、データ返却費用を横並びにします。さらに、発注者側の作業時間、現場説明会、単価マスタの棚卸し、旧Excelの重複整理、テストデータの準備も社内コストとして見積もります。3年間の総額にそろえると、初期費用が安いが月額や追加改修が高いサービスと、初期投資は大きいが標準化しやすい開発の差を把握できます。
セキュリティとデータの出口を確認します
見積金額、顧客情報、図面、単価表、協力会社情報は営業秘密になり得ます。クラウドを選ぶ場合は、データの保管場所、通信・保存時の暗号化、MFA、権限の粒度、操作ログ、バックアップ、復旧目標、脆弱性対応、委託先の再委託、障害時の連絡、解約時のデータ形式と費用を質問します。IPAの第4.0版は、クラウド利用時に扱う情報の重要度、利用者の範囲、認証、バックアップ、責任分界を確認する考え方を示しています(出典:IPA「中小企業の情報セキュリティ対策ガイドライン第4.0版」、2026年3月)。
企業間の見積依頼、注文、請求までを電子データで交換する場合は、CI-NET対応の範囲も確認します。建設業振興基金は、CI-NETを建設業界の電子商取引に関する標準的なルールとして案内し、2026年7月にも利用状況や電子証明書の情報を更新しています(出典:一般財団法人建設業振興基金「CI-NET」、2026年7月確認)。「CSVで出せる」という説明だけでなく、取引先との実運用、証明書、帳票、再送、エラー訂正までをデモで確認します。
発注後の開発・導入はどの順番で進めますか?

発注先が決まった後も、発注者が業務判断を委託先任せにすると、使われない機能や遅れるマスタ整備が増えます。要件定義、試作、データ準備、開発、受入テスト、パイロット、全社展開の順に、社内の意思決定と現場参加を組み込みます。機能の完成だけでなく、見積担当者が迷わず使い、管理者が粗利の変化を確認できることを導入成果に置きます。

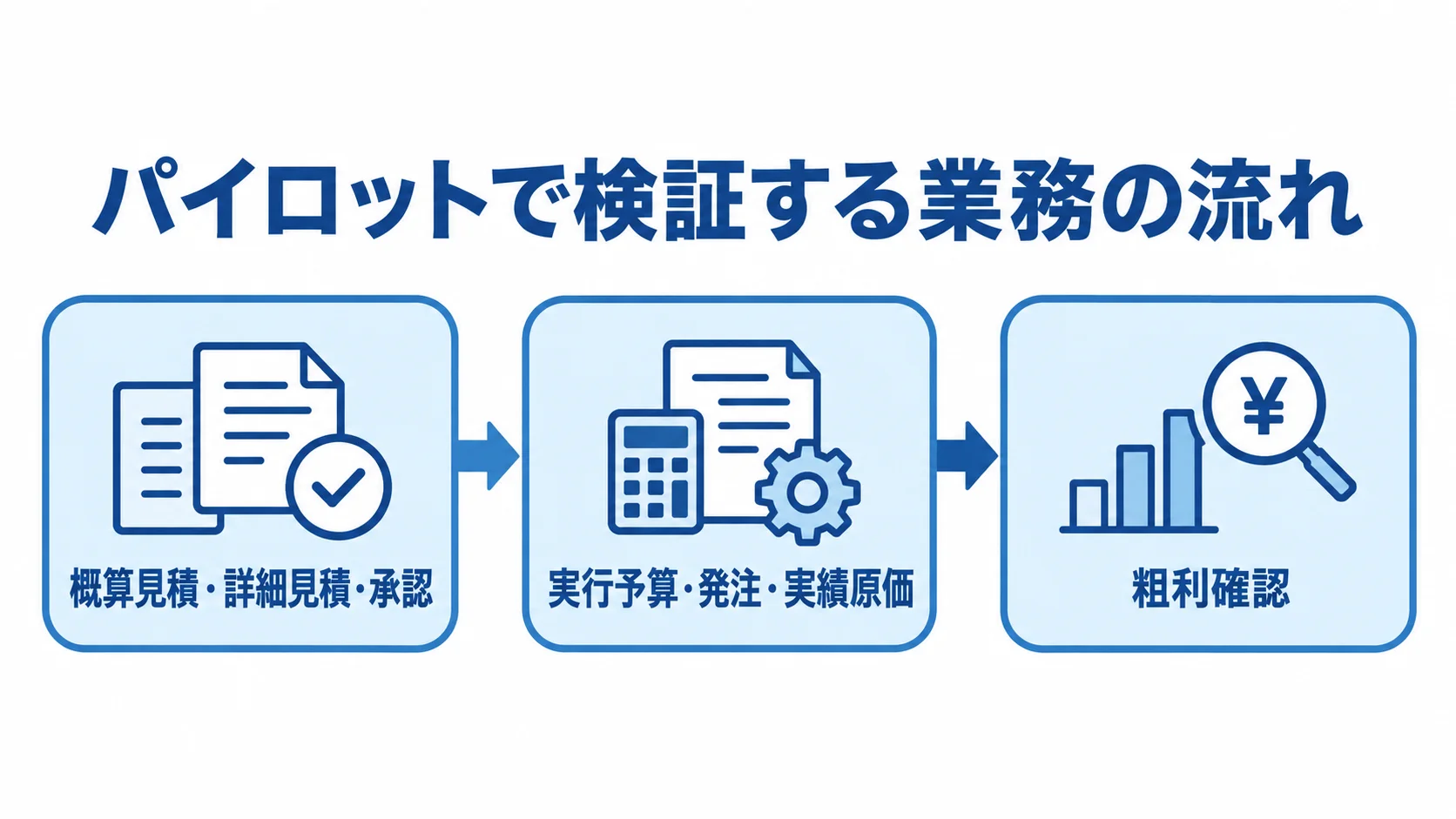

1工種・1拠点のパイロットでデータと運用を検証します
最初のパイロットでは、対象工種を一つ、利用拠点を一つに絞り、概算見積、詳細見積、承認、実行予算、発注、実績原価、粗利確認までを実データに近い形で通します。ここで、工種コードの揺れ、古い単価の重複、担当者ごとの例外処理、紙帳票の不足を発見します。AI-OCRや数量拾いを組み込む場合も、正解データと人の確認時間を測り、誤認識を修正できる設計にします。2026年7月にアイピアがPDF見積を解析して明細を取り込む見積AI-OCRのβ版を発表したように、AI機能は実務データで精度と承認手順を確かめる段階にあります(出典:株式会社アイピア発表、2026年7月27日)。
受入テストは業務シナリオと数値で行います
受入テストでは、画面が表示されるかだけでなく、実際の案件シナリオを使います。数量と単価から小計・諸経費・法定福利費を計算できるか、承認前後の版が残るか、見積から実行予算へ正しく転記されるか、変更や追加工事が粗利に反映されるか、発注と請求のデータが二重計上されないかを確認します。テストケースには入力値、期待値、実際の結果、判定、証跡、担当者、再テスト日を残し、検収条件と結び付けます。
AI・BIM・連携機能は段階的に追加します
AIに概算、PDF明細抽出、類似案件検索を任せる場合は、根拠となったデータ、信頼度、修正履歴、承認者を残します。高額工事の最終金額や契約条件をAIの出力だけで確定しない運用が必要です。BIM連携では、モデルの属性情報と工事項目コード、単価マスタを対応付ける設計が先に必要です。国土交通省は2026年3月の第16回建築BIM推進会議でも「BIMによる積算の標準化検討部会」を位置付けています(出典:国土交通省「第16回建築BIM推進会議」、2026年3月)。将来性だけで高額機能を先に作らず、パイロットで効果を測定してから広げます。
建設業向け見積積算システムの発注・外注でよくある質問

ここでは、発注前に特に相談の多い質問へ回答します。自社の工種、拠点数、利用者数、既存Excel、連携先、移行したい過去案件を整理してから読むと、委託先への質問に置き換えやすくなります。
建設業向け見積積算システムは既製品とスクラッチ開発のどちらがよいですか?
標準的な見積・原価・案件管理で業務の大部分を満たせるなら、既製品や業界パッケージが向いています。独自の歩掛、特殊な工種階層、BIM・CAD、協力会社ポータルなどが競争力に直結する場合は、パッケージに追加開発を組み合わせるか、スクラッチ開発を検討します。実際の見積サンプルで標準機能の適合度を確認し、3年総額と導入期間で決める方法が安全です。
相見積もりは何社に依頼すればよいですか?
まず2社から4社程度に同じRFPとサンプルデータを渡し、標準機能、追加開発、移行、教育、保守を分けた提案を依頼すると比較しやすくなります。社数を増やしすぎると質問対応と評価の負担が増え、要件が固まっていない段階では価格だけの比較になりがちです。建設業の類似実績、担当者の業務理解、デモの再現性、見積の前提条件、契約後の保守体制を確認し、最終候補を絞って詳細見積へ進みます。
AIに見積や積算を任せれば担当者の確認は不要ですか?
確認は必要です。AIはPDF明細の抽出、類似案件の検索、概算の補助などに活用できますが、数量の誤認識、単価の適用ミス、例外的な工事条件を自動で判断するとは限りません。出力の根拠、信頼度、修正履歴、承認者を記録し、一定金額以上や重要工種は積算担当者が確認するルールを設けます。導入前に自社の過去案件で正解率と確認時間を測り、効果が費用に見合うかを判断します。
法定福利費や労務費の変動をシステムに反映できますか?
反映できるかどうかは、単価マスタ、料率、適用期間、工種・職種、見積書の内訳表示、承認履歴をどこまで管理できるかで決まります。国土交通省は建設業法・入契法改正に関連して、著しく低い労務費等による見積の提出や変更依頼を禁止する考え方を示しています(出典:国土交通省「建設業法・入契法改正(令和6年法律第49号)」、2024年公表・2026年確認)。制度や単価が変わる前提で、適用日と改定者を残せる設計にしてください。
まとめ

発注の判断軸を自社の業務成果に置きます
建設業向け見積積算システムの外注では、まず見積から実行予算、発注、原価、粗利までの業務を可視化し、SaaS、パッケージ、ハイブリッド、スクラッチのどれが合うかを判断します。RFPには、現行業務、機能要件、非機能要件、データ移行、連携、AI・BIMの扱い、評価基準を記載します。契約では、成果物、検収、変更管理、責任分界、保守、データ返却を明確にします。
比較表とパイロットで失敗しにくい発注にします
費用は公開料金や一般的な相場から幅を持って見積もり、初期費用だけでなく、移行、教育、連携、月額、保守、社内作業を含む3年総額で比較します。委託先には実データに近いシナリオをデモしてもらい、1工種・1拠点のパイロットで、入力時間、転記ミス、承認時間、見積から実行予算への連携、粗利の把握を検証します。価格の安さではなく、現場で定着し、受注後の利益管理まで改善できる提案を選ぶことが、発注成功への近道です。
▼全体ガイドの記事
・建設業向け見積積算システム開発の完全ガイド
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
