配送進捗管理システム開発の進め方/やり方/流れや方法/手法/工程/手順

配送進捗管理システムの開発は、6つのフェーズで進み、前半は要件整理、選定、設計・開発です。後半はテスト、稼働、定着にあたります。最初に配送イベントと例外を定義し、その条件をそろえて製品や開発会社を比べると、遅延時の対応まで現場で実行できる形になります。

費用の目安と見積もりで確認する点も、あわせて扱います。

▼全体ガイドの記事
・配送進捗管理システム開発の完全ガイド

配送進捗管理システム開発の全体像

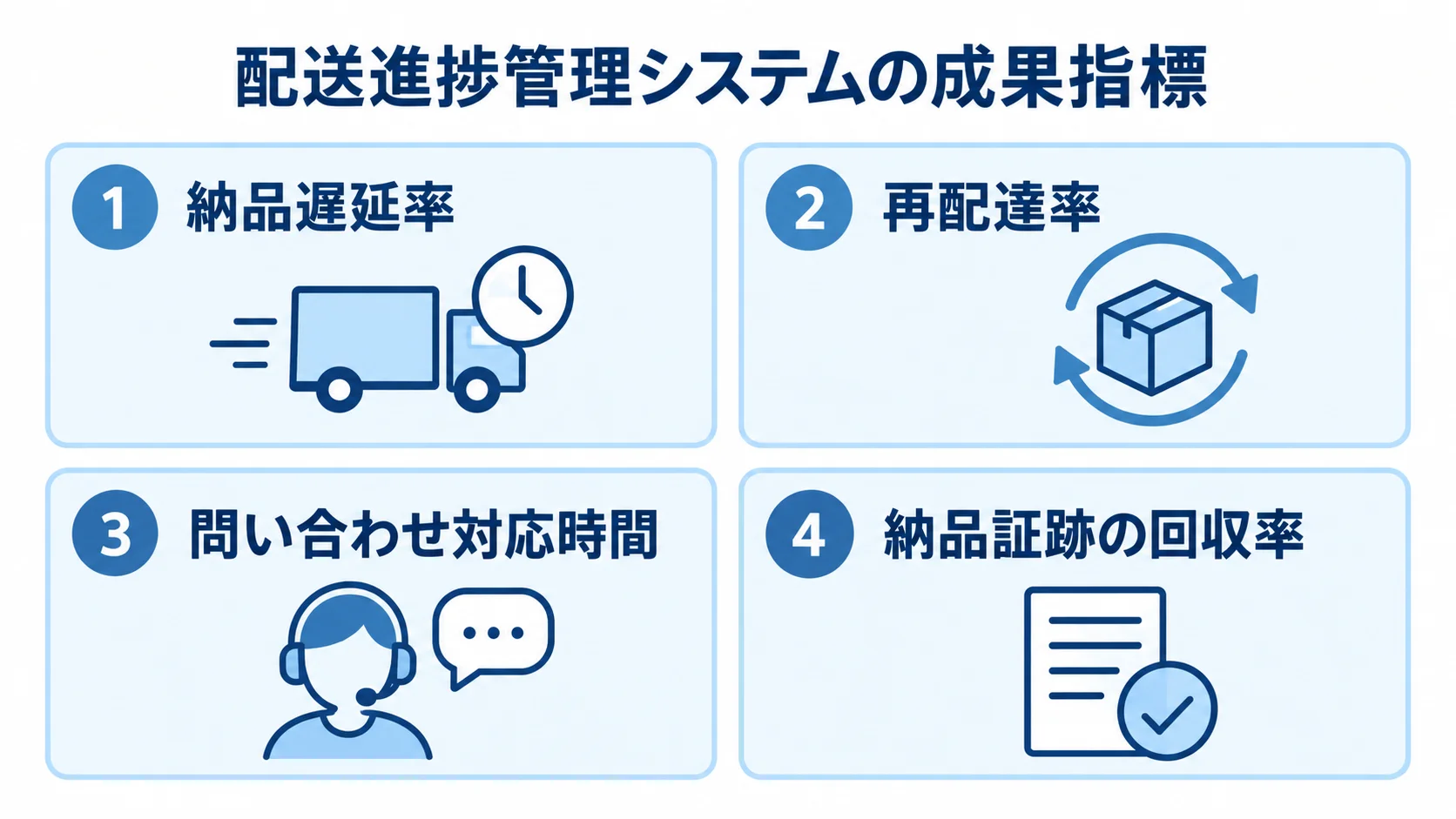

納品遅延率、再配達率、問い合わせ対応時間、納品証跡の回収率を並べた成果指標の図解。
配送品質、現場負荷、証跡管理の変化を測る項目が並びます。

配送進捗管理システムは、注文や配送案件を車両、ドライバー、届け先と結び付け、出荷から納品までの事実を一元的に管理する仕組みです。配車計画を作るTMS、倉庫内の在庫や作業を扱うWMS、受発注や請求を扱う基幹システムとは、領域が重なります。

このシステムの中心となる役割は、現在の進捗、到着予定、遅れたときに誰が何をするかを見えるようにすることです。

配送進捗管理システムの定義

配送進捗管理システムは、配送案件のステータス、位置情報、到着予定時刻、納品証跡、例外対応を同じデータで管理します。情報は、管理画面からだけでなく各端末からも受け取ります。

情報源には、ドライバーのスマートフォン、車載端末、デジタコ、GPS端末などがあります。荷主、物流センター、協力会社、届け先とは、必要な範囲で情報を共有します。

  • 配送状態:未配車、配車済み、積込、出発、輸送中、到着の段階
  • 現場イベント:荷待ち、荷役中、納品完了、持ち戻り、キャンセルといった現場での出来事

到着後の荷待ちや納品先での検品は、位置情報だけでは判別できません。そこで、位置情報と業務イベントの入力を組み合わせます。

部分納品、代替車両、緊急便、協力会社便も初期要件に含めます。ここが漏れると、本稼働後に紙や電話での運用へ戻りやすくなります。

最初に決める対象範囲とKPI

配車、倉庫、請求、顧客ポータルを一度にすべて刷新せず、配送進捗の事実データを蓄積できる範囲から始めます。たとえば、1拠点、1配送パターン、数台の車両を対象にします。

MVPでは、案件登録やドライバー入力、現在地、ETAなど、配送を追うための基本機能を含めます。遅延通知、納品証跡、管理者検索も、同じ範囲に入ります。

成果指標は、導入前にすでに測れる数字から2〜4個に絞ります。

  • 配送品質:納品遅延率と再配達率
  • 現場負荷:問い合わせ対応時間と荷待ち時間
  • 証跡管理:納品証跡の回収率

業務成果は、「地図が見えるようになったか」よりも、遅延率や再配達率の変化で測ります。

遅延アラートのあとには、荷主への連絡、納品順の変更、別車両の手配を決めておきます。届け先へ到着予定を伝えるところまで決めて初めて、進捗データが価値になります。

国土交通省は、2026年4月から一定規模以上の特定事業者に中長期計画や定期報告などを求めています。あわせて、荷待ち、荷役、出発、到着の時刻を集計できる設計も、企画段階で確認します(出典:国土交通省「物流効率化法について」、2026年)。

ポイント

製品を選ぶ前に、自社の配送で「誰が何を入力し、遅延時に何をするか」を言えるかが判断の目安です。言えない部分は、要件整理の段階で詰めます。

配送進捗管理システム開発の進め方

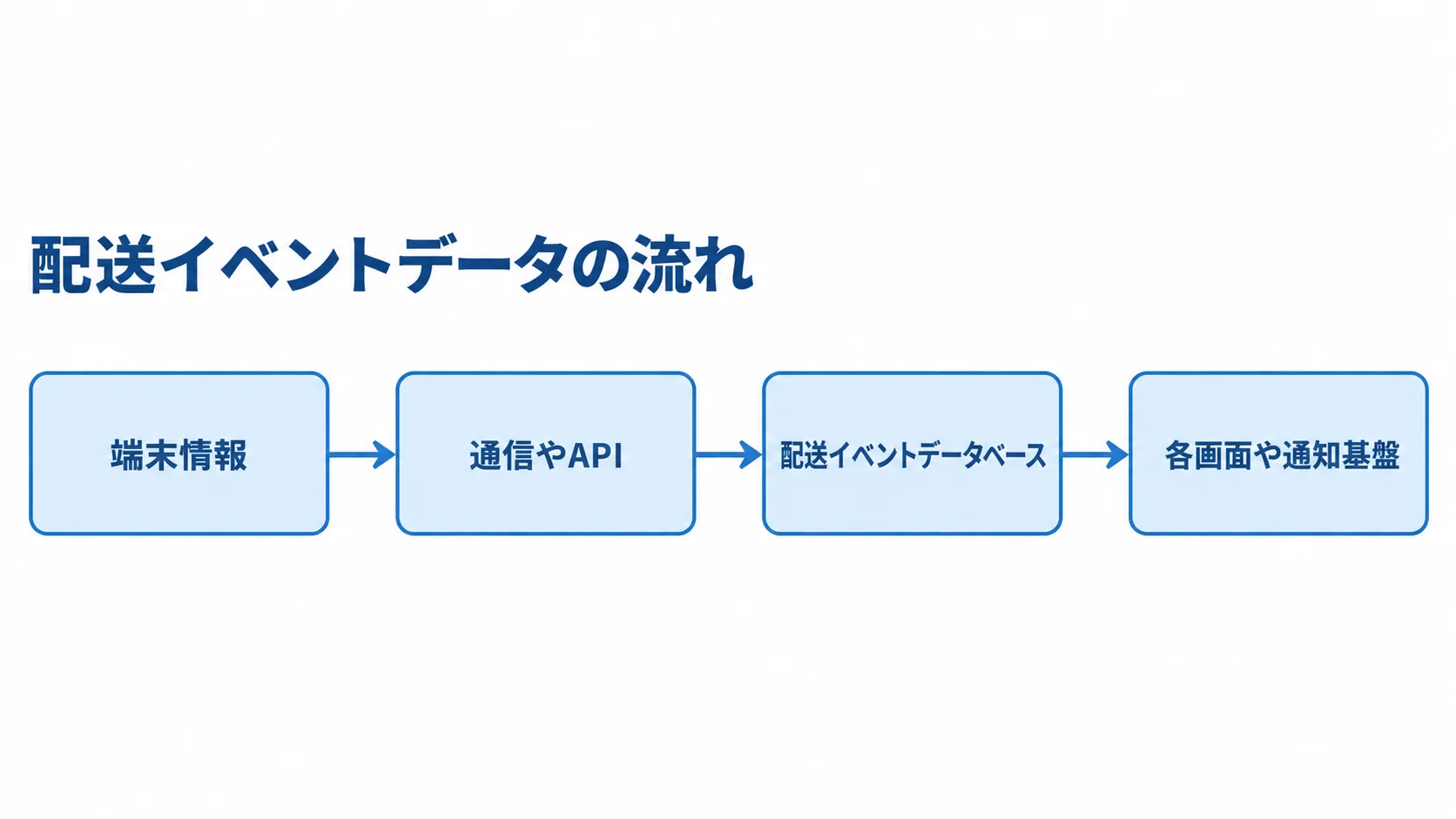

端末情報が通信やAPIを通じて配送イベントデータベースに集まり、各画面や通知基盤へ配信される流れ。
情報を集める場所と、利用先とのつながりを追えます。

開発は6つのフェーズで進み、前半は要件整理、選定、設計・開発です。後半はテスト、稼働、定着にあたります。各段階で完了条件を明確にしておくと、次の段階に進めるかどうかを、関係者が同じ基準で判断できます。

製品を決める前に、例外を含む業務シナリオを作ります。誰が何をいつ入力し、遅延時に何をするかを順番に固めておくと、標準機能と追加開発を同じシナリオで比べられます。

フェーズ1:要件整理による配送イベントと例外の定義

受注から請求までの流れを、現場単位で一覧にします。まず、受注、出荷、配車、積込、出発の段階を順に並べます。次に、輸送、到着、納品、返品・持ち戻り、請求までを、同じ順番で洗い出します。

各ステータスについて、発生条件と入力者、次へ進む条件を書き出します。必須項目と取消・修正権限も、あわせて書いておきます。

機械判定と人の入力は、分けて決めます。たとえば、到着候補はGPSのジオフェンスで出し、荷待ち開始はドライバーが入力します。荷役終了は、納品先担当者の確認時刻を記録します。

  • マスタと番号:拠点、荷主、協力会社、車両、ドライバー、届け先のマスタと、注文・伝票番号の一意性
  • 例外と通信:部分納品、持ち戻り、再配達、緊急便の扱いと、圏外時の保存・再送の決まり
  • 証跡と通知:写真、サイン、温度、検品結果、遅延判定、通知先
  • システム連携:WMS、受発注、ERP、会計との連携方式

業務フロー図とデータ項目一覧を作成し、現場責任者と情報システム部門の承認を得られた時点で、このフェーズは完了です。

フェーズ2:同じ条件での製品・開発会社の比較

製品や開発会社を選ぶときは、導入方式の特徴と候補企業の対応力を、同じ条件で比べます。

  • 方式:クラウド・SaaS、物流パッケージ、個別開発を、同じ要件表で比べます。
  • SaaS:導入・更新・バックアップのほか、カスタマイズ、データ返却、API範囲、課金方式
  • パッケージ・個別開発:標準業務への適合性、独自ルールや基幹連携への対応、要件定義と保守負担
  • 候補企業:同じ配送形態・車両規模・拠点数の実績、画面操作数、ETA算出、例外対応、API・CSV連携、障害時の連絡体制

たとえば、NECソリューションイノベータは、出発後から配送完了までの進捗可視化を案内しています。さらに、バース予約による待機時間短縮の機能も示されています(出典:NECソリューションイノベータ公式サービス情報、2026年確認)。

また、MOVO Fleetは、協力会社車両・着荷停留判定・滞在分析を案内しています(出典:Hacobu「MOVO Fleet」、2026年確認)。月額は1,980円/台からです。

ただし、初期費用や利用条件は別で、総額は個別見積もりです。

フェーズ3:MVPから始める段階的な設計・開発

設計・開発では、情報の流れと初期実装の範囲を先に決めてから、現場で使う機能を段階的に整えます。

  • 情報の流れ:端末情報を通信やAPIで配送イベントデータベースに集め、各画面や通知基盤へ配信する形
  • データ設計:案件、荷物、訪問先、車両を先に定義します。イベント、証跡、通知、権限も、先に定めます。
  • MVP機能:案件登録、一覧、状態更新、スマートフォン入力、現在地を優先します。基本ETA、遅延通知、証跡、CSV出力も優先します。
  • 入力と連携:運転中は操作させず、停車後2〜3タップ、写真・バーコード、圏外保存に対応

画面より先にデータモデルを定義しておくと、機能を追加したあとも履歴が分断されにくくなります。さらに、ルート最適化やAI配車は、実績データが蓄積してから追加できます。

既存システムにAPIがなければ、最初はCSV連携でも構いません。ただし、同じ情報を二度入力する運用を恒久化させないことが大切です。

フェーズ4:正常系と例外系を実データで確認するテスト

画面が開くかどうかに加えて、配送が予定どおり進まないときも業務が止まらないかを確かめます。通常の出発から納品までの流れも、受入テストに含めます。

  • 端末・通信:通信断、GPS誤差、電池切れ、イベントの重複送信を試す場面
  • 配送例外:部分納品、持ち戻り、再配達、代替車両、協力会社便の各場面
  • 予定変更:緊急便や届け先の時間変更の場面

各シナリオで、誰が入力し、いつ記録され、どの状態で表示されるかを確認します。通知先や修正できる人、監査ログの内容も、同じ場面で見ておきます。

たとえば、納品証跡が未登録であれば、GPSが到着を判定しても完了にしないといったルールが必要です。

過去の配送データを匿名化して使うと、住所表記の揺れ、伝票番号の欠損、協力会社ごとの入力差を見つけられます。そのため、ダミー案件だけで検証を終えないようにします。

フェーズ5:モデル拠点から始める稼働と切替

本稼働では、対象を絞って準備と切替条件を確かめ、安全に運用を始めます。

  • モデル拠点:全拠点を一斉に切り替えず、1拠点または1配送パターンから始める
  • 稼働準備:マスタとデータ移行、端末、アカウント、権限、通知先、障害連絡先の整備
  • 切替判断:全機能の完成を条件にせず、主要な配送と必要なイベントの記録、遅延時の対応で判断
  • 切替当日:状態別件数、端末イベントの重複、顧客への誤通知の確認
  • セキュリティ:最小権限、MFA、通信・保存時の暗号化、操作ログ。バックアップ、障害復旧、委託先管理も確かめます。

紙へ戻す場合の暫定手順も、稼働前に決めておきます。

国土交通省は、2026年7月7日改訂の物流分野(貨物自動車運送)情報セキュリティ安全ガイドライン第2版を公開しています。自社のリスク評価や委託先チェックリストの参照先としても使えます(出典:国土交通省「物流分野における情報セキュリティ確保に係る安全ガイドライン」、2026年)。

フェーズ6:データを使った改善まで含む定着

定着には、現場を支える仕組みと、稼働データに基づく継続的な改善が必要です。

  • 現場支援:短いマニュアル、動画、拠点ごとの相談窓口、入力項目の意味の説明
  • 管理者訓練:遅延後の連絡、再配車、届け先調整の訓練と、対応完了率の確認
  • 週次確認:遅延率、荷待ち時間、待機地点、証跡回収率、問い合わせ、再配達
  • 改善と展開:アラートが多すぎれば閾値を調整し、少なすぎれば予定時刻や拠点の滞在時間を見直す
  • 横展開:モデル拠点で改善のサイクルが回ってから、他拠点や協力会社へ広げる

導入直後は問い合わせを減らし、蓄積データを改善に活用します。AIやルート最適化を追加する前に、入力品質と推奨理由を整えておきます。手動上書きも、上書き履歴と合わせて残せる状態にします。

ポイント

迷ったときは、各段階の完了条件が決まっているかで判断します。決まっていない段階は、次の段階に進む前に、関係者と決めておきます。

配送進捗管理システム開発の費用相場とコストの内訳

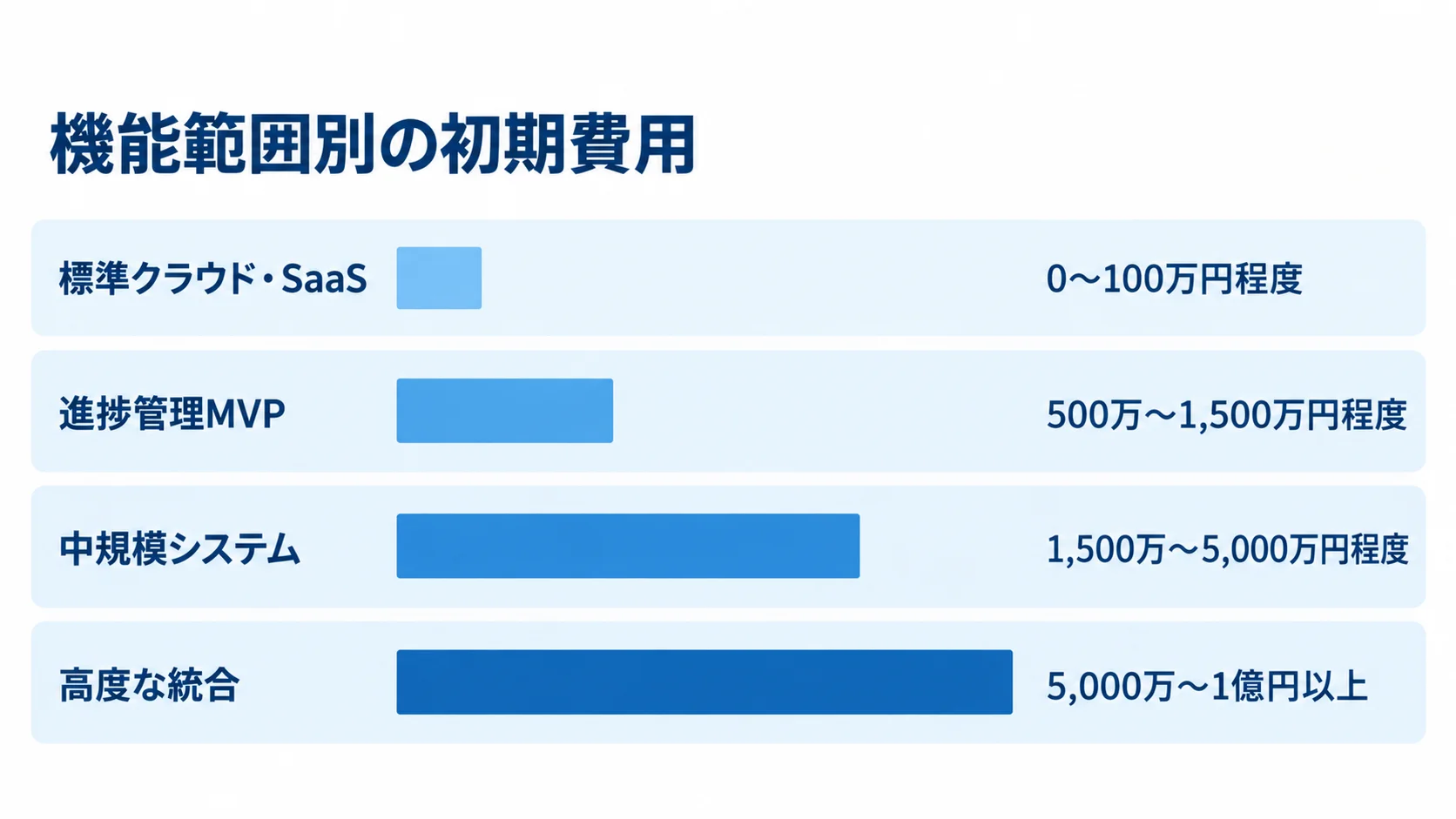

標準クラウド・SaaSから高度な統合まで、機能範囲ごとの初期費用の目安を4本の横棒で比較した図。
対象範囲が広がるほど、初期費用の目安も上がります。

費用は、車両台数や拠点数、荷主・協力会社数によって変わります。WMS・ERP連携や位置情報の方式、通知も費用を左右します。さらに、納品証跡、移行、24時間運用の有無も響きます。なお、公開情報と類似案件の参考値であり、全国一律の定価ではありません。

SaaSの月額と個別開発の初期費用は、同じ欄で比べないようにします。

機能範囲別の初期費用と開発期間の目安

機能範囲によって初期費用と導入期間は異なるため、方式ごとの目安を確認します。

  • 標準クラウド・SaaS:初期費用0〜100万円程度、月額数万円〜数十万円程度、数週間〜3か月程度です。
  • 進捗管理MVP:個別開発は500万〜1,500万円程度、3〜6か月程度が目安です。
  • 中規模システム:1,500万〜5,000万円程度、6〜12か月程度が目安です。
  • 高度な統合:5,000万〜1億円以上、12〜24か月以上となる可能性があります。

標準サービスは、GPS、現在地、基本ステータス、標準通知、帳票を使う想定です。この範囲なら、設定と教育を含めても比較的短期間で始められます。

月額とは別に、車両・ユーザー課金や地図API、通信端末が掛かる場合があります。SMS・メールの従量費や初期設定費が別になることもあります。そのため、月額だけで判断しないでください。

MVPは、案件登録やスマートフォン入力などの基本機能を想定します。権限、基本証跡、管理者検索も含みます。

中規模では、複数拠点とETA、遅延通知を含みます。配車、協力会社、帳票、API連携も、この段階の範囲に入ります。

高度な統合は、TMS・WMS・ERP・請求との連携、複数会社への対応、高度な最適化を含む場合です(出典:リサーチノートの公開費用情報整理、2026年確認)。

見積もりに含めるべき初期費用以外のコスト

初期費用だけでなく、導入後に継続して発生する費用や長期利用時の総額も、見積もりの段階で確認します。

  • 初期工程:要件定義・企画、基本・詳細設計、実装、テストと、移行、教育。リリース支援と保守も確認します。
  • 運用費:クラウド、地図・経路検索API、位置情報、端末、通信、SMS・メールの利用料。監視、バックアップ、ヘルプデスク、更新対応も含めます。
  • 長期費用:端末更新、データ移行、教育、追加機能、解約時のデータ返却費

5年TCOで比べるときは、初期費用と月額の両方を含めます。

公開費用の整理では、要件定義が開発費の10%前後、設計が10〜20%、実装が40〜60%、テストが10〜20%程度という配分が参考になります。ただし、会社ごとに基準が異なるため、割合だけで高いか低いかを判断しないようにします。

保守費は、初期開発費の月5〜15%程度という目安があります。24時間監視や休日対応、SLA、追加改修の有無によって変わります。

ポイント

費用は、初期費用だけでなく、月額と運用費、移行、教育、保守を含めた5年TCOで比べられるかが判断の目安です。条件の違う見積もりは、同じ範囲にそろえてから比べます。

見積もりを取る際のポイント

見積もりの差は、単価より前提条件や作業範囲の違いで生じます。見積依頼書には、対象の規模(拠点、車両、ユーザー数、配送件数)、業務の内容(必須ステータスや画面を含む)、連携と移行の対象を書きます。

テストの方法、教育、保守と、納期、納品物、除外事項も明記します。また、機能名に加えて業務上の完了条件を書いておくと、会社間で比べやすくなります。

要件定義と仕様書に書く内容

仕様書では、配送業務の動きと通知、既存システムとの連携条件を具体的に書きます。

  • 配送仕様:イベント、状態遷移、必須入力、入力者、修正権限
  • 通知仕様:ETA、取得間隔、通知条件、遅延時間、通知の相手とチャネル、通知内容
  • 連携と移行:入出力項目、連携方式、再送・重複排除、データ移行と照合方法

オフライン時の挙動や証跡の保存期間は、仕様の中で定めておきます。また、通知後の対応履歴を残すかどうかは、見積もりの範囲を左右します。

受発注・WMS・ERPから受け取る情報と返す情報は、項目単位で整理します。API、CSV、手動登録、文字コード、タイムゾーンを決めます。住所の正規化と伝票番号の欠損への対応も、決めておきます。

移行の件数と期間、個人情報のマスキング、移行後の照合方法まで仕様に書いておけば、追加費用を抑えられます。

複数社を比較する際の判断基準

複数社の提案は、価格に加えて運用面や例外対応まで、同じ観点で評価します。

  • 提案条件:2〜3社に同じRFPを渡し、価格と業務理解、標準機能、カスタマイズを比べます。
  • 運用・技術:操作性、通信断、API、セキュリティを評価します。導入支援、保守、データ返却も見ます。
  • 例外と実績:同規模の事例と、持ち戻り・部分納品・協力会社便の運用

要件定義、現場ヒアリング、教育、端末設置、移行、障害対応が除外されると、安い提案でも契約後に費用や社内負担が増えます。

個別開発は、更新や担当者の交代を経たあとに維持が難しくなる可能性があります。一方で、標準クラウドやパッケージを基盤にし、独自部分をAPIやアドオンで補う案も比べます。

開発・導入で起きやすいリスクと対策

開発・導入時のリスクは、業務設計、現場確認、情報管理、自動判定の各面から対策します。

  • 業務設計:入力負担、例外、二重入力、アラート後の対応を見直し、地図表示を成果と見なさない
  • 現場確認:配送1日分の記録と、関係者による同じシナリオの確認
  • 情報管理:閲覧範囲の絞り込み、契約終了時の停止、紛失端末の遠隔対応、監査ログ、復旧テスト
  • 自動判定と障害:誤判定の上書き、入力・判断の追跡と更新日時、暫定運用

現場観察と同乗ヒアリングには、ドライバー、配車担当、物流センター、荷主、情報システムの代表者が関わります。

障害時は紙・電話・CSVへ切り替え、復旧後にデータを照合します。AI利用時も、モデルやルールの更新日時を記録します。

ポイント

各社の見積もりを比べられるかは、依頼書の前提条件と作業範囲をそろえられたかで決まります。機能名に加えて、業務上の完了条件まで書けているかも目安になります。

よくある質問(FAQ)

導入時には、費用、現場での継続利用、既存システムとの連携、法対応に必要な記録を確かめておきます。発注前によく寄せられる質問に、順に答えます。

配送進捗管理システムの開発費用はいくらですか?

標準クラウドの月額利用から個別開発やTMS統合まで、費用の幅は導入方式と開発範囲で変わります。

  • 標準クラウド・SaaS:初期費用0〜100万円程度に、月額数万円〜数十万円程度を加えます。
  • 進捗管理MVP:個別開発は500万〜1,500万円程度が参考レンジです。
  • 中規模:複数拠点、配車、協力会社、API連携を含み、1,500万〜5,000万円程度です。
  • 高度なTMS統合:5,000万〜1億円以上になる可能性があります。

金額は、機能、車両数、拠点数、連携、移行、保守の条件で変わります。そのため、同じ要件で複数社から見積もりを取ってください。

既存のWMSや基幹システムと連携できますか?

連携できる可能性はありますが、APIの有無や、データ項目、更新タイミング、認証方式、エラー時の再送方法を確かめます。APIがなければ、CSV連携から始める方法もあります。

手動での再入力を続けないよう、将来のAPI化や連携基盤への移行方針を見積もりに含めます。

連携テストでは、重複や欠損、住所表記の揺れ、通信断、相手システムの停止も確かめます。

GPSだけで配送の進捗を正確に把握できますか?

業務の進捗を正確に把握するには、位置情報に加えて業務の入力が必要です。現在地だけでは、荷待ちや荷役中、届け先都合の一部納品を判断しにくいからです。

GPSやジオフェンスの自動判定に、ドライバーの簡単な状態入力や、納品先のサイン、写真、検品結果を組み合わせると、事実に近い進捗を残せます。

小規模な会社でも配送進捗管理システムを導入できますか?

導入できます。車両や拠点が少ない場合は、標準クラウドやSaaSの一部機能から始めます。配送一覧、ステータス、納品証跡、遅延通知など、測りやすい範囲に絞ります。

最初から大規模なスクラッチ開発に進まず、1拠点で2〜3か月程度検証する方法が適しています。入力率や問い合わせ対応時間の変化を見てから、拡張します。

ポイント

導入前の不安を、費用、既存システムとの連携、現場での継続利用、法対応のどれに当たるかで分けておくと、相談すべき内容がはっきりします。

まとめ

要件整理から定着までの6フェーズで進めると、現場と経営の認識をそろえやすくなります。成功の基準は、地図の表示ではなく、配送の事実と遅延時の対応が残ることに置きます。

出発、到着、荷待ち、荷役、納品、持ち戻りといった配送の事実を記録し、遅延時の連絡や再配車まで実行できる設計が必要です。

開発を成功させる要点

まず、配送イベントと例外処理を定義し、ドライバーや配車担当者が無理なく入力できる形にします。業務改善を測るKPIも、導入の前後で比べられるようにします。

費用は初期開発だけで見ず、月額や運用費、移行、教育、保守を含む5年TCOで比べます。

発注前に取り組む最初の一歩

発注準備では、小さな対象範囲から要件を固め、同じ条件で提案と総費用を比べます。

  1. 1拠点の業務フローをまとめ、通常系・例外系を含む要件表を作成します。
  2. 2〜3社に同じ条件を渡し、標準機能、追加開発、連携、導入支援、保守の責任分界を比べます。
  3. 標準クラウドは初期費用0〜100万円程度です。進捗MVPは500万〜1,500万円程度です。
  4. 中規模は1,500万〜5,000万円程度、高度な統合は5,000万〜1億円以上が参考レンジです。
  5. 月額や運用費、移行、教育、保守を含む5年TCOで比較します。
  6. イベント定義と例外処理を固め、1拠点のMVPで成果を確認してから最適化や全社展開へ進みます。

▼全体ガイドの記事
・配送進捗管理システム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
