電子部品製造業向け部品表管理システムの開発は、Excelの部品一覧を置き換えるだけではなく、設計変更から購買・生産・品質保証までの製品情報を一つの正本へ統合する取り組みです。成功のポイントは、要件整理から定着までを6フェーズに分け、最新版・変更影響・代替部品・調達可否を現場の判断に使える状態へ段階的に整えることです。
本記事では、電子部品メーカーや基板・ユニットを扱う製造業が、部品表管理システムをどのような順番で企画し、選定し、設計・開発・テスト・稼働・定着まで進めるべきかを解説します。クラウド、パッケージ、ERP連携、スクラッチ開発の選び方に加えて、2026年時点の費用レンジ、見積書の確認項目、コンデンサの代替やEOL部品の切り替えを想定した実務チェックも紹介します。
▼全体ガイドの記事
・電子部品製造業向け部品表管理システム開発の完全ガイド
電子部品製造業向け部品表管理システムの全体像

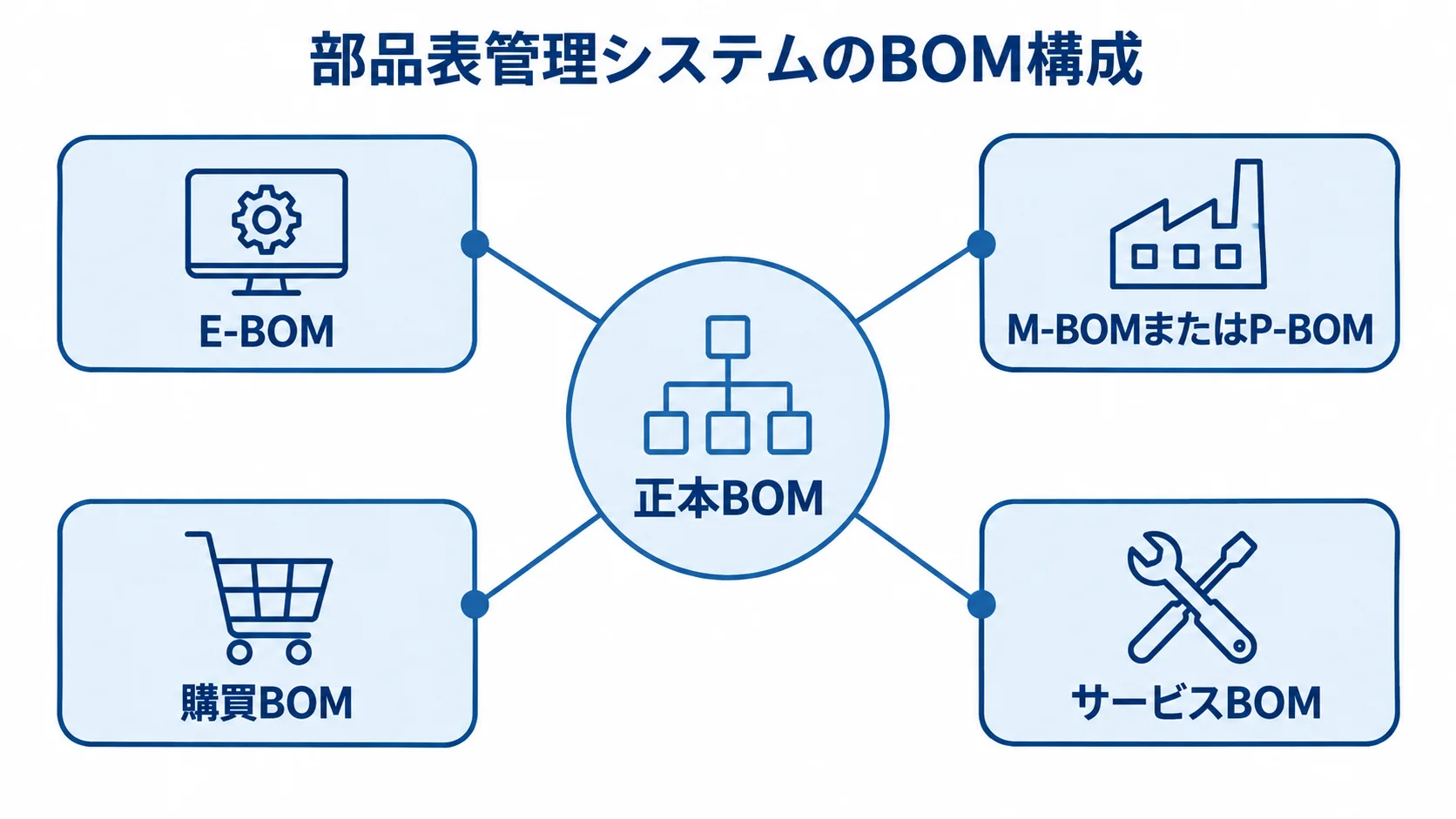

部品表、つまりBOMは、製品を構成する部品と数量、組み付け先などを表すデータです。電子部品製造では、同じ製品でも設計部門のE-BOM、生産技術・製造部門のM-BOMまたはP-BOM、購買部門の購買BOM、保守部門のサービスBOMが存在するため、単一のExcelファイルだけでは部門ごとの見方を両立しにくくなります。
まず「正本BOM」を決めることが重要です
最初に決めるべきなのは、どのシステムを導入するかではなく、どのデータを最新版として扱うかです。例えば設計者が作成したE-BOMを正本にするのか、製造工程を反映したP-BOMを正本にするのか、製品・拠点・仕向地ごとに役割を分けるのかを定義します。正本が曖昧なまま画面だけを作ると、システム導入後も「設計側の最新版」「購買側の最新版」「工場にある最新版」が並存してしまいます。
正本BOMには、部品番号、メーカー型番、部品名称、員数、単位、改訂番号、発効日、仕入先、リードタイム、最小発注数量、単価、在庫、代替可否を持たせると実務で使いやすくなります。抵抗・コンデンサ・半導体・コネクタなどでは、メーカー型番だけでなく、実装位置、定格、パッケージ、廃番情報、RoHS・REACHの証跡も関係するため、項目を後から追加できる設計が必要です。
電子部品製造で必要な機能を絞り込みます
必須機能は、階層表示と検索、CSV・Excel取り込み、改訂・発効日管理、承認ワークフロー、変更履歴、差分比較、正展開・逆展開です。加えて、CADやPDM・PLM、ERP、生産管理、購買・在庫、MES、品質・トレーサビリティとのAPIまたはファイル連携が候補になります。ただし、最初からすべてを一度に実装すると費用と期間が膨らむため、変更影響の検索と承認を第一段階にし、原価や在庫の高度な連携は第二段階にする方法が現実的です。
機能評価では、デモで登録画面を見るだけでは不十分です。「基板上のコンデンサを代替品へ変更したとき、影響する完成品、図面、発注、在庫、検査条件を何分で抽出できるか」「仕向地別の派生機種を作ったとき、共通部品と個別部品をどう表示するか」「旧版を参照しながら新しい改訂を承認できるか」を同じサンプルデータで実演してもらいます。実際の変更シナリオを基準にすると、画面の見栄えに引きずられず、現場での使い勝手を比較できます。
電子部品製造業向け部品表管理システムの進め方

開発は、要件整理、システム選定、設計・開発、テスト、稼働、定着の6フェーズに分けて進めます。フェーズごとに成果物と判断基準を決めておくと、要件の追加が発生したときにも、今すぐ必要なものと次期対応に回すものを切り分けられます。特にデータ移行と現場教育を最後に残さず、要件整理の段階から担当者を参加させることが大切です。
フェーズ1:要件整理で現行データと業務を棚卸しします
要件整理では、設計、購買、生産技術、製造、品質保証、情報システムから代表者を選び、データオーナーと意思決定者を明確にします。現行のExcel、CAD、PDM、ERP、購買システム、在庫表を集め、部品番号、メーカー型番、改訂、員数、単位、仕入先、発効日、含有物質情報がどこに存在するかを一覧化します。ファイルの数ではなく、同じ部品が何種類の表記で登録され、どの項目に欠損や重複があるかを把握します。
業務シナリオは、通常の新規設計だけでなく、EOL部品の置換、代替コンデンサの承認、設計変更中の仕掛品、顧客別仕様の派生、リコール対象の逆展開まで洗い出します。要件整理の完了条件は、機能一覧ができたことではなく、誰が、どのデータを、どのタイミングで、何を承認するかを業務フローで説明できることです。成果物として、現状業務フロー、あるべき業務フロー、データ項目定義、権限案、移行対象一覧、優先順位表を残します。
フェーズ2:パッケージ・クラウド・スクラッチを選定します
選定では、クラウドBOM、BOM・PLMパッケージ、ERP内のBOM、スクラッチ開発、これらを組み合わせるハイブリッドの5つを比較します。小規模チームがまずExcelを置き換えるなら、初期負担が小さくアップデートを任せやすいクラウドが候補です。E-BOMとM-BOM、変更管理、文書管理、複数拠点を標準機能で扱うならパッケージが向き、独自の仕向地別ルールやレガシー連携が競争力に直結する場合だけスクラッチの比重を高めます。
RFPでは、部品点数、製品階層、拠点数、利用者数、同時接続数、CAD・ERP・MESの製品名、移行件数、必要なAPI、クラウド・オンプレミス要件、バックアップ、SLA、保守時間帯を揃えて提示します。ベンダーには、実データに近い部品表を使い、代替品変更、旧版参照、承認差し戻し、連携失敗からの再送を実演してもらいます。選定基準は価格だけでなく、要件適合、データ移行の方法、導入支援者の製造業経験、障害時の責任分界、将来の拡張性を点数化します。
フェーズ3:データモデルと連携を設計・開発します
設計では、部品マスタ、製品階層、BOM明細、改訂、発効日、設計変更番号、代替グループ、仕入先、価格、在庫、リードタイム、MOQ、文書、含有物質証明をどのテーブルや属性で管理するかを決めます。E-BOMとM-BOMを別々に持つ場合も、共通の部品番号や変更番号で関連付け、どの工程がどの改訂を使うかを追跡できるようにします。部品の名称揺れやメーカー型番の全角・半角違いを許すと重複が残るため、入力規則とマスタ登録の責任者も同時に設計します。
連携方式は、リアルタイムAPI、定時バッチ、CSVファイル、手動承認付きのアップロードから選びます。CADから設計BOM、BOMシステムからERPへ品目・構成・改訂、ERPから購買・在庫へ価格・在庫・納期を連携する場合、主システムと更新権限をシステムごとに決めます。工場ネットワークとクラウドを接続する場合は、ITだけでなくOT、設備停止、遠隔接続、サプライチェーン、復旧手順まで設計対象に含めます。経済産業省は2025年に半導体デバイス工場向けOTセキュリティガイドライン案を公表しているため、対象工場のリスク評価に照らして確認します(出典: 経済産業省「半導体デバイス工場におけるOTセキュリティガイドライン(案)」、2025年)。
フェーズ4:変更シナリオを中心にテストします
テストは、画面を操作して登録できることだけで合格にしません。単体テスト、連携テスト、権限テスト、性能テスト、移行リハーサル、ユーザー受入テストを分け、電子部品の実務シナリオで確認します。例えば、コンデンサのメーカー型番を代替品へ変えたときに、対象製品、未出荷の仕掛品、発注残、在庫、図面、検査条件、顧客仕様が正しく抽出され、承認前のデータが製造指示へ流れないことを確認します。
異常系では、同じ部品番号の重複登録、改訂番号の逆転、発効日が未来のBOM、連携先の停止、通信遅延、権限不足、CSVの必須項目欠損、代替品の未承認を試します。受入条件には、検索結果の正確性だけでなく、変更影響調査に要する時間、連携の再送可否、操作ログの記録、バックアップからの復元時間を含めます。製造を止めないため、切戻し判断の責任者と、旧システムへ戻す手順を文書化してから本稼働へ進みます。
フェーズ5:移行リハーサルを経て段階稼働します
本稼働前には、現行データを抽出し、重複・欠損・表記揺れを修正し、部品番号や改訂番号の変換表を作ります。移行件数が多い場合は、全件を一度に移すのではなく、代表製品、一つの工場、一つの製品群から始めます。移行リハーサルでは、変換後のBOMを設計、購買、生産技術、品質保証がそれぞれ確認し、員数、単位、改訂、発効日、代替部品、添付文書が元データと一致しているかを照合します。
稼働方式は、一斉切り替え、並行稼働、段階展開から選びます。電子部品製造で工場停止の影響が大きい場合は、設計部門で先にBOM正本と承認を稼働させ、購買・在庫・製造指示を順番に接続する段階展開が安全です。切替日には、凍結するデータ、最後に旧システムへ登録する時刻、新システムで開始する改訂、問い合わせ窓口、障害時の手動運用を明確にします。現場が迷うのは機能不足より、どの画面をいつ使うかが曖昧なときです。
フェーズ6:KPIと運用ルールで定着させます
稼働後は、導入したことではなく業務が改善したことを測ります。KPIは、変更影響調査の平均時間、BOM不一致件数、部品番号の重複数、代替品承認のリードタイム、EOLによる調達停止件数、旧版BOMの参照回数、移行データの修正件数など、現場が毎月確認できる指標にします。例えば変更影響調査が従来2日かかっていた場合、導入後に何時間まで短縮できたかを製品群別に追うと、機能追加の優先順位も判断しやすくなります。
運用ルールでは、部品マスタの登録者、BOM改訂の承認者、代替品の技術評価者、含有物質証明の更新担当、連携エラーの一次対応者を決めます。権限は部署単位だけでなく、拠点、製品、仕向地、設計段階に応じて設定し、閲覧・変更・承認・出力のログを残します。月次のデータ品質会議と四半期の権限棚卸しを設け、部品の廃番、仕入先変更、規制更新、組織変更を運用に取り込みます。
電子部品製造業向け部品表管理システムの費用相場

費用は、導入方式、部品点数、拠点数、利用者数、既存システムとの連携、データ移行の品質、監査・セキュリティ要件で大きく変わります。対象キーワード専用の公開価格は限られるため、以下は公開されたクラウド料金と製造業向け業務システムの一般的な見積レンジを組み合わせた概算です。発注時には確定価格ではなく、RFP作成前の予算枠として使い、最終的には同じ条件で相見積もりを取得します。

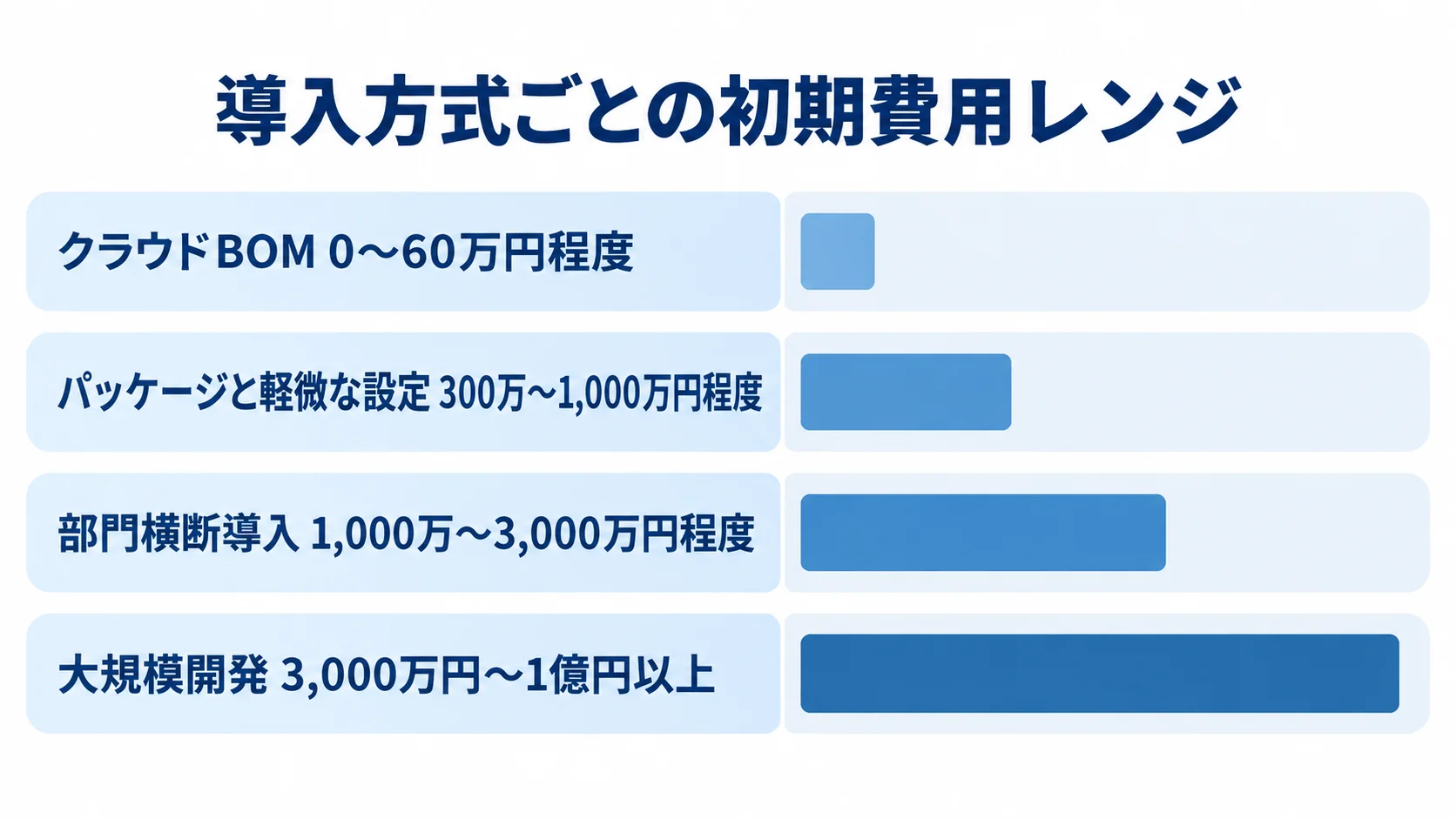

導入方式別の初期費用レンジを比較します
標準的なクラウドBOMの利用は、初期費用0〜60万円程度から始められる例があります。BOMBOM部品管理は、ユーザー数や登録部品数にかかわらず月額6万円(税別)と案内しており、公開価格のあるクラウド型の参考になります(出典: BOMBOM部品管理公式料金案内、2026年8月確認)。一方、GUGEN HubはBOM管理に加えて部品調達、在庫、プリント基板製造・実装注文につなげるサービスで、無料でBOM管理を始められる案内がありますが、業務範囲や発注内容によって費用の考え方が変わります(出典: GUGEN Hub公式、2026年8月確認)。
パッケージ導入と軽微な設定は300万〜1,000万円程度、CAD・ERP・購買連携を含む部門横断導入は1,000万〜3,000万円程度が一つの推定レンジです。独自の製造ルール、複数拠点、厳格な監査、大規模な既存連携をスクラッチや大規模PLMで作り込む場合は、3,000万円〜1億円以上になる可能性があります。これらは部品点数・拠点・移行・連携・セキュリティ条件から算出する一般的な推定であり、特定企業の確定価格ではありません(出典: リサーチノート内のNotebookLM Q&Aと公開情報の整理、2026年8月)。
見積には開発費以外のコストも含まれます
見積書は、要件定義、基本設計、詳細設計、環境構築、画面・API開発、データ移行、連携、テスト、教育、稼働支援、保守を分けて確認します。人月単価の目安をPM90万〜150万円、SE65万〜110万円、PG50万〜90万円程度と置く場合、SE2名とPG2名を6か月投入するだけで、単純計算の人件費は約1,380万〜2,400万円になります。実際には要件定義、管理、テスト、移行、クラウド、ライセンス、教育が加わるため、単価だけで総額を比較してはいけません。
ランニングコストには、ユーザー・ストレージ・API利用料、クラウド基盤、バックアップ、監視、問い合わせ、障害対応、OSやミドルウェア更新、セキュリティ診断、機能改修が含まれます。パッケージや受託開発では、年間保守を初期費用の15〜25%程度と置く見積があるため、5年総額で比較します。安い初期費用だけを選ぶと、連携監視やデータ修正が別請求になり、導入後の運用負担が想定を超えることがあります。
見積もりを取る際のポイントとチェックリスト

同じ「BOM管理システム」という名称でも、設計BOMだけを扱う製品と、購買・在庫・生産まで接続する製品では見積の範囲が異なります。見積依頼の前に、対象製品、部品点数、BOM階層、拠点、利用者、既存システム、移行対象、必要な変更シナリオ、稼働希望時期を一枚にまとめます。仕様を細かく決め切れない場合でも、未確定項目を質問事項として明記すれば、各社の前提条件を揃えやすくなります。
要件とデータ移行の範囲を見積書に明記します
要件のチェック項目は、E-BOM・M-BOM・購買BOMの関係、部品番号の採番、改訂・発効日、正展開・逆展開、派生機種、代替部品、仕入先、MOQ、価格・在庫・納期、文書添付、RoHS・REACH証明、権限、承認、監査ログです。さらに、CAD、PDM・PLM、ERP、生産管理、MES、購買・在庫との連携方向、連携頻度、エラー時の再送、データの責任者も確認します。画面数だけでなく、データ項目と業務ルールの数が工数を左右するためです。
移行では、何件の部品マスタとBOM明細を移すか、旧版を何世代保持するか、添付図面や証明書の形式、重複・欠損の修正を誰が担うかを明記します。移行データのクレンジングが利用部門の作業なのか、開発会社の作業なのかで費用は変わります。サンプル100件だけでなく、例外の多い製品群を使って移行リハーサルを実施し、追加費用が発生する条件を契約前に確認します。
複数社を同じシナリオと条件で比較します
候補会社は、クラウドBOM、PLM・目的別BOM、電気設計・回路PDM、調達・在庫一体型など、得意領域が異なる会社を含めて比較します。確認するのは導入社数の多さだけではなく、電子部品のメーカー型番、代替品、実装位置、仕向地別構成、含有物質情報を扱えるか、製造現場の変更管理まで支援できるかです。公開事例があっても、自社の製品階層や拠点規模と同じとは限らないため、類似条件の担当者・製品・導入範囲を質問します。
比較表では、要件適合、変更シナリオの実演結果、連携方式、移行方法、セキュリティ、保守体制、初期費用、5年総額、導入期間を同じ重みで評価します。例えば、費用30点、機能適合25点、連携15点、移行・教育10点、運用・保守10点、セキュリティ10点のように社内で配点を決めると、営業資料の印象だけで決まりにくくなります。最終候補には、障害時の復旧目標、データ返却、契約終了時の移行、追加改修の単価と承認手順も確認します。
法規制・セキュリティ・継続運用を確認します
海外向け製品では、部品や材料の含有情報をBOMの属性と証明書に結び付けます。EUのRoHS指令は電気・電子機器に含まれる特定有害物質の制限に関わり、REACHではECHAのCandidate Listに掲載された高懸念物質について、成形品の供給者から情報を受け取り、必要な情報を伝達する場面があります。ECHAは成形品に含まれる物質情報をサプライチェーンから取得する考え方を示しているため、部品番号だけでなく証明書の版、取得日、対象市場を管理項目にします(出典: ECHA「Candidate List substances in articles」、2026年8月確認)。
セキュリティでは、ユーザー認証、最小権限、拠点間通信、バックアップ、脆弱性対応、ログ監視、データ暗号化、委託先のアクセスを確認します。工場の設備やMESと接続する場合は、システム停止が品質や安全に与える影響、オフライン時の手動運用、復旧の優先順位、遠隔保守の承認を含めます。見積段階でセキュリティ診断や監査ログがオプション扱いになっていないか、保守契約にOS・ミドルウェア更新が含まれるかを確認すると、稼働後の想定外コストを抑えられます。
よくある質問(FAQ)

部品表管理システムの導入では、機能そのものよりも、既存データをどこまで整え、どの範囲から始めるかで迷いやすくなります。ここでは、電子部品製造業で特に質問されやすい内容を、導入判断に使える形で回答します。
Excelで管理していても部品表管理システムは必要ですか?
部品点数や関係部門が少ない段階ではExcelでも運用できますが、最新版の判定、同時編集、承認履歴、変更影響、CAD・ERP連携が必要になると専用システムの効果が高まります。導入前にExcelを全面否定するのではなく、正本にするデータと、移行後も一時的に残す補助表を分けます。まず一製品群でBOMの正本化と変更承認を始め、効果を測って対象範囲を広げる方法が安全です。
電子部品向け部品表管理システムの開発期間はどれくらいですか?
標準クラウドの利用開始は即日から数週間、パッケージ導入と軽微な設定は1〜4か月、CAD・ERP・購買連携を含む導入は4〜9か月程度が目安です。独自ルールや大規模なデータ移行、複数拠点展開、スクラッチ開発では9か月以上になる可能性があります。期間を短くするには、初期リリースを一製品・一拠点に絞り、部品マスタの品質改善と連携開発を並行し、受入テストのサンプルを早く確定します。
古いBOMや図面もまとめて移行できますか?
移行できるかどうかは、ファイル形式よりも、部品番号・改訂・員数・単位・発効日・添付文書の対応関係を判定できるかで決まります。全履歴を無条件に移すのではなく、現行製品、保守対象、旧版参照が必要な製品、廃止済み製品に分類し、移行優先度をつけます。変換表と除外理由を残し、代表製品と例外製品のリハーサルを行えば、移行後に「どのデータが消えたのか分からない」という問題を防げます。
RoHSやREACHの情報もBOMで管理できますか?
管理できますが、BOMに「適合」と一言入れるだけでは証跡として不十分です。部品番号、メーカー、証明書の種類、発行日、対象市場、含有物質の判定、サプライヤーから受け取った文書を紐付け、変更時に再確認できるようにします。規制や顧客要求が更新されたときに、対象部品と製品を逆展開できることが、設計・品質・営業の回答を速くするポイントです。
まとめ

電子部品製造業向け部品表管理システムは、BOMを登録するための画面ではなく、設計・購買・生産・品質・保守が同じ製品構成を判断するための情報基盤です。導入では、(1)要件整理、(2)選定、(3)設計・開発、(4)テスト、(5)稼働、(6)定着の順に、正本BOM、変更影響、代替部品、EOL、調達・在庫、含有物質、権限・監査ログを確認します。
導入前に確認する3つの判断軸
導入前には、正本BOMをどこに置くか、変更影響を誰が承認するか、既存データと連携をどこまで初期範囲に含めるかを決めます。部品点数や拠点数だけでなく、EOL・代替品・仕向地別構成・含有物質証明を扱う必要性を整理すると、クラウド、パッケージ、スクラッチの選択理由が明確になります。
実データの変更シナリオで最終判断します
費用は、公開料金のあるクラウド利用から、パッケージ導入、CAD・ERP連携、大規模なスクラッチ開発まで幅があります。初期費用だけで決めず、データ移行、連携監視、教育、保守、セキュリティ、5年総額を同じ条件で比較してください。自社の実データで「代替部品へ変更したときの影響範囲を追えるか」を確認し、一製品・一拠点のMVPから段階的に広げることが、現場に定着する進め方です。
▼全体ガイドの記事
・電子部品製造業向け部品表管理システム開発の完全ガイド
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
