ELTツール開発の進め方/やり方/流れや方法/手法/工程/手順

ELTツール開発は、業務システムやSaaSからデータを抽出して先にDWHへ格納し、格納先の計算資源で変換する仕組みを、要件整理から定着まで段階的に作る取り組みです。成功の鍵は、連携先の数を増やすことではなく、必要なデータの鮮度・品質・運用責任を先に決めることです。

本記事では、ELTツール開発の全体像、要件整理、ツール選定、設計開発、テスト、稼働、定着の進め方を、実務で使える判断基準とチェック項目に沿って解説します。費用相場や見積もりの見方、API制限・削除・スキーマ変更・個人情報といった見落としやすい論点、導入後に誰が直すのかという運用設計まで確認できます。

▼全体ガイドの記事
・ELTツール開発の完全ガイド

ELTツール開発の全体像

ELTツール開発の全体像

ELTはExtract(抽出)、Load(格納)、Transform(変換)の順でデータを扱います。Salesforce、会計システム、販売管理、広告媒体、kintone、基幹データベース、CSVなどから取得した生データをraw層に残し、staging層で形式を整え、mart層で売上や顧客などの業務指標へ変換します。生データを残すため、後から定義を変えて再計算しやすい点が特徴です。

ETL・EAI・iPaaS・DWHとの違い

ETLは抽出後に専用処理で変換してから格納する方式で、送信前にデータを絞り込みやすい一方、変換要件が増えると処理側が複雑になりやすいです。ELTは先に保存してからDWH側でSQLなどを実行するため、分析軸の変更やAI活用に合わせて再利用しやすくなります。EAIは社内システム間のリアルタイム連携、iPaaSは複数サービスをつなぐ統合基盤、DWHは分析用の保存・計算基盤という整理です。ELTツールだけでDWHやBIが完成するわけではないため、どこまでをツールの範囲に含めるかを最初に切り分けます。

ELTツールが向く企業と向かないケース

複数のSaaSやデータベースをまたいで月次集計をしている企業、Excel転記や二重入力が残っている企業、BIの指標を部門横断でそろえたい企業にはELTが向いています。特に「販売SaaSの売上を翌朝までにDWHへ反映する」「広告費と受注を顧客単位で照合する」のように、対象業務と鮮度を限定できる場合は成果を測りやすいです。一方、1つのシステムから別の1つへ即時に書き戻す処理だけが目的なら、API連携やiPaaSのほうが簡潔な場合があります。

ELTツール開発の進め方・流れ

ELTツール開発の進め方

ELTツール開発は、要件整理、選定、設計開発、テスト、稼働、定着の6フェーズで進めると、ツール導入だけで終わらず業務成果まで追いやすくなります。各フェーズの完了条件を決め、次へ進む前に連携対象・データ品質・障害対応・費用の前提を確認します。PoCから始める場合も、最終的な本番運用の責任者と合格基準を先に置くことが重要です。

フェーズ1:要件整理で「何を、いつまでに」を決めます

最初に、連携元、連携先、対象テーブルや項目、データ量、更新頻度、必要な鮮度、正とするシステム、個人データの有無、保存期間、利用者、運用担当者を棚卸しします。診断表は「連携元・連携先・目的・更新頻度・許容遅延・主キー・削除の扱い・障害時の業務影響・責任者」の9項目で作ると、ツール比較に必要な情報がそろいます。MUSTは「翌朝までに売上集計を自動化」、WANTは「将来はリアルタイム化」のように分け、最初から全社統合を要件にしないことが安全です。

完了条件は、対象データの一覧と業務上の成功指標が承認されていることです。たとえば、毎月のExcel集計を5営業日から1営業日へ短縮する、前日分のデータを午前9時までに反映する、売上金額の照合差異を0.1%未満にする、といった測定可能な基準にします。項目名だけでなく、金額の税込・税抜、タイムゾーン、キャンセルの扱い、返品計上日などの定義も確認します。

フェーズ2:選定で料金・仕様・運用の適合性を比べます

候補を比べるときは、コネクタの数より自社の実データで動くかを確認します。APIの認証方式、レート制限、差分取得、削除の反映、履歴データ、カスタム項目、添付ファイル、CDC、スキーマ変更、再実行の単位を質問します。「Salesforce対応」と書かれていても、対象オブジェクトや履歴期間によって実装可否が変わるため、代表的な3接続を選び、初回ロード・差分・削除・項目追加を試します。

選定表は、機能、データ配置、認証、ネットワーク、可用性、監視、サポート、契約終了時のデータ返却、料金モデルの順に作ります。マネージドSaaSは短期間で始めやすくコネクタ保守を任せやすい一方、使用量課金とベンダー依存を確認します。セルフホストは柔軟ですが、アップデート、監視、脆弱性対応、障害時の復旧を自社で担います。クラウドネイティブサービスは既存クラウドと統合しやすい一方、複数サービスの設計と費用管理が必要です。

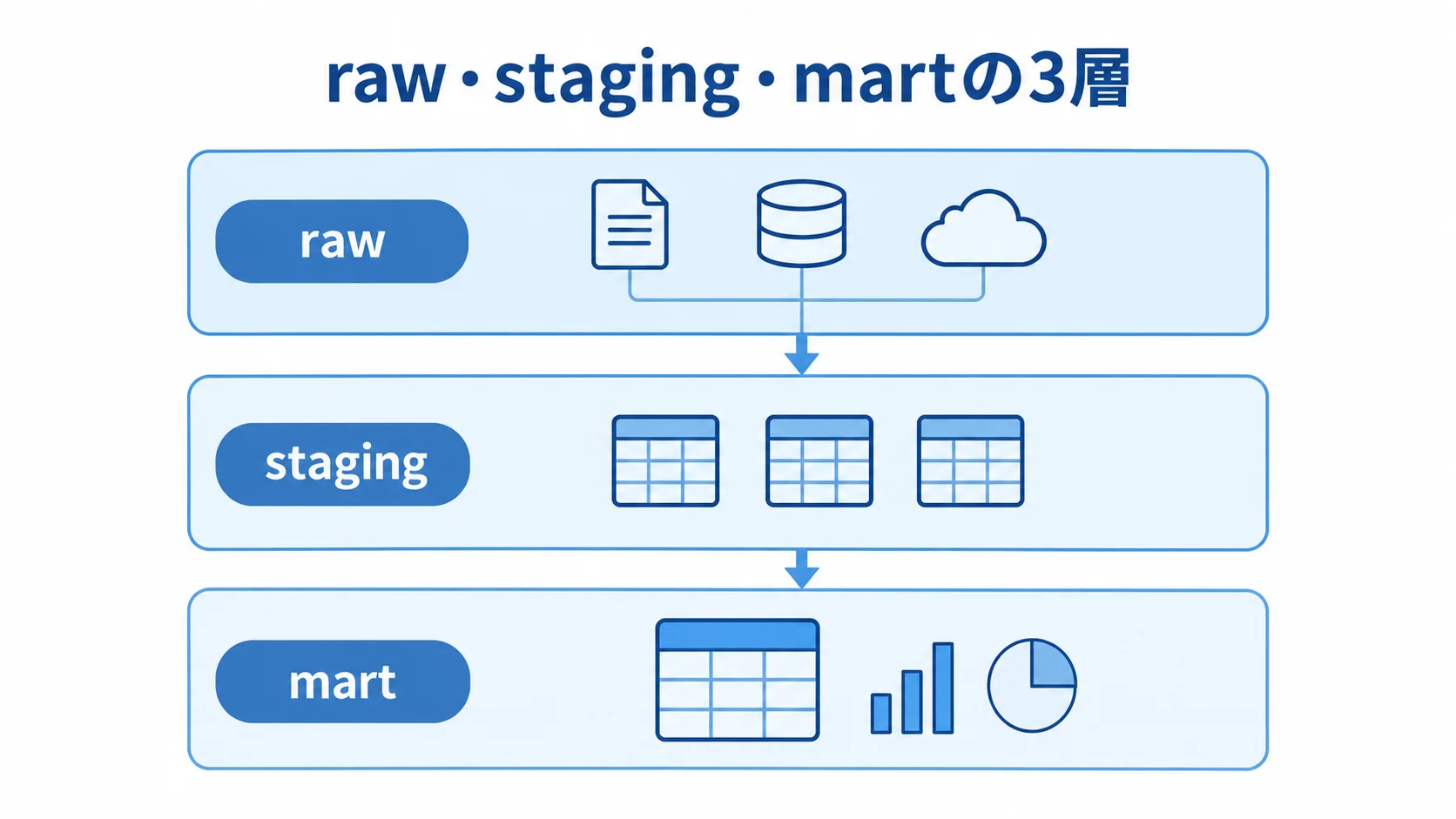

フェーズ3:設計開発でraw・staging・martを分けます

設計では、元データを保管するraw、型や表記を整えるstaging、業務で使うmartの3層を基本にします。rawには取得日時、連携元、バッチID、スキーマバージョンを付け、元データを上書きしないようにします。stagingでは主キー、NULL、重複、日時、通貨、コード体系を統一し、martでは売上、顧客、商品などの指標定義を管理します。変換SQLやdbtなどのコードはレビューと履歴管理の対象にします。

開発時のチェック項目は、正常系だけでなく、APIが一時停止した場合、同じデータを再実行した場合、途中までロードして失敗した場合、削除された行を検知した場合、列が追加または型変更された場合です。冪等性を持たせ、同じ期間を再実行しても二重計上しない設計にします。個人情報を含む項目は、取得前の除外、マスキング、暗号化、アクセス制限のどこで保護するかを決め、秘密情報をソースコードやログに出さないようにします。

フェーズ4:テストで件数・品質・障害復旧を検証します

テストは、コネクタがつながるかだけでは不十分です。初回ロードの件数照合、差分同期の取りこぼし、更新・削除の反映、重複排除、NULLや文字コード、時刻の変換、集計値の照合、遅延時の通知を確認します。会計や販売の正データとサンプル期間を突き合わせ、金額・件数・ユニーク顧客数など、業務担当者が理解できる指標で合否を判定します。

さらに、API制限に達したときの待機、認証期限切れ、ネットワーク断、DWHの容量不足、変換SQLの失敗を意図的に起こします。通知を受ける人、一次切り分けの時間、再実行の手順、手動集計へ切り替える条件を確認します。PoCの合格基準は「3接続が動いた」ではなく、「指定期間の件数差異が許容範囲内で、失敗から復旧でき、担当者が手順書だけで再実行できる」と定義します。

フェーズ5:稼働で切り替えと監視を管理します

稼働前には、旧来のExcel集計や手作業をいつ止めるか、並行稼働を何回行うか、最終照合の責任者は誰かを決めます。初回ロードで過去データを取り込み、日次または数分間隔の差分同期へ移る場合は、重複期間と境界時刻を明確にします。リリース判定会では、テスト結果、未解決課題、切り戻し方法、問い合わせ窓口、費用上限を確認します。

稼働後は、処理成功率だけでなく、最終更新時刻、処理時間、入力件数と出力件数、エラー件数、再実行回数、DWH利用量、月額従量課金をダッシュボードで見ます。データが届いていても値が誤っていることがあるため、鮮度と品質を別の監視項目にします。重大障害は業務影響、検知時刻、復旧時刻、原因、再発防止策を記録し、月次で関係者に共有します。

フェーズ6:定着でデータ定義と運用を改善します

定着の段階では、データ基盤の担当者だけでなく、営業、経理、マーケティングなどの利用部門に「この数字を何に使うか」を説明します。売上の定義、顧客の名寄せ、キャンセルの扱い、更新時刻、データの正とするシステムをデータカタログや運用ルールに残します。月1回の利用量レビューで、使われていないコネクタや不要な列、過剰な同期頻度を見直すと、費用の膨張を抑えられます。

運用チェックリストには、一次対応者と代替担当者、コネクタ仕様変更の確認方法、APIキー更新、権限棚卸し、バックアップと復旧訓練、契約終了時のデータ返却・削除、設計書の保管場所を含めます。ツールの設定を一人だけが理解している状態は、ELT導入後の大きなリスクです。手順書を実際に別の担当者が使い、月次で改善できる状態になって初めて定着と判断します。

ELTツール開発の費用相場とコストの内訳

ELTツール開発の費用相場

ELTの費用は、ツールの利用料だけでなく、DWH・ストレージ・クエリ・ネットワーク、要件整理、コネクタ設定や開発、データクレンジング、変換処理、テスト、監視、教育、保守を合算して考えます。以下の開発費はELT固有の公的統計ではなく、リサーチノートで整理したデータ連携・業務システム案件からの企画用推定です。要件、接続数、履歴データ量、セキュリティ、運用時間で変わるため、予算取りのレンジとして利用します。

PoCから大規模基盤までの企画用レンジ

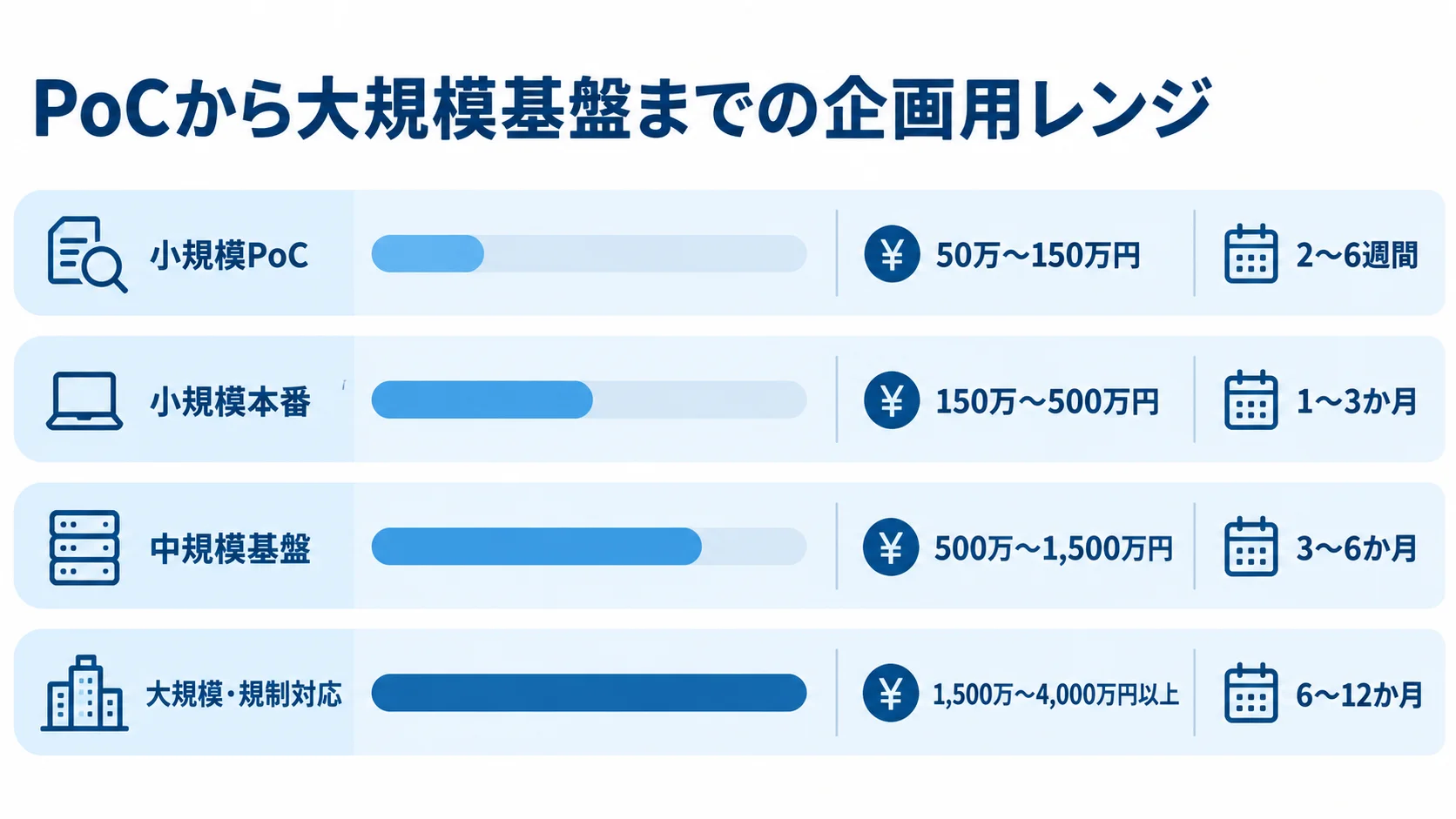

小規模PoCは50万〜150万円、期間は2〜6週間が一つの目安です。SaaSを2〜3種類、日次バッチで1つのDWHへ送り、初回ロード、件数確認、簡単な変換、エラー通知までを検証する想定です。小規模本番は150万〜500万円、1〜3か月程度で、SaaSやDBを3〜8種類、差分同期、基本的なデータマート、権限、手順書まで含めるケースです。

10〜30接続、CDC、複数部門のデータマート、品質検査、SSOやRBAC、既存ネットワーク、BI連携まで含む中規模基盤は500万〜1,500万円、3〜6か月程度が企画用の目安です。30接続以上、オンプレミスと複数クラウド、個人情報・監査ログ、可用性設計、全社展開、24時間運用まで含める大規模・規制対応は1,500万〜4,000万円以上、6〜12か月になる場合があります。

公開料金から見るツール・基盤のランニング費用

公開料金の例では、ReckonerにLite月額8万円、Standard月額15万円、Pro月額20万円のプランがあります(出典: 株式会社スリーシェイク「Reckoner料金」、2026年確認)。CData SyncはStandardが年額128万円で、5接続・月1億レコードまでの条件が示されています(出典: CData Software「CData Sync 製品価格」、2026年確認)。ただし、これらはツール料金であり、導入支援、DWH、ストレージ、クエリ、監視は別に見積もる必要があります。

使用量課金の代表例であるFivetranは、接続の利用量をMARで計算し、公式ページの例ではGoogle Analytics 4が月額10.99ドル、Google Adsが44.12ドル、複数接続の合計が549.36ドルと示されています(出典: Fivetran「Pricing」、2026年確認)。AirbyteはStandardが月額10ドルから、Plusが月額500ドルからで、容量ベースの料金体系を案内しています(出典: Airbyte「Pricing」、2026年確認)。契約前に、行数・容量・接続数・実行回数のどれが請求単位かを自社データで試算します。

TCOで確認する見えにくい費用

DWHやクラウドサービスを組み合わせる場合、保存料、クエリ実行料、データ転送、バックアップ、監視、ログ保管、秘密情報管理の費用が加わります。AWS Glueの公式例では、6 DPUを15分動かした処理が0.66ドルですが、S3、DWH、クエリ、転送、監視は別料金です(出典: Amazon Web Services「AWS Glue Pricing」、2026年確認)。小さな処理単価だけで判断せず、1か月の実行回数、初回ロード、再処理、保持期間を含めて試算します。

セルフホストを選ぶ場合は、ソフトウェアが無料でも、クラウド基盤、アップグレード、脆弱性対応、オンコール、障害調査、バックアップ、担当者の教育に費用がかかります。TCOは「ライセンスまたは従量料金」「DWH・ストレージ」「初期開発」「月次運用人件費」「保守・追加改修」「障害・再処理の予備費」に分けると、安価な見積もりの見落としを見つけやすくなります。

ELTツールの見積もりを取る際のポイント

ELTツールの見積もりポイント

見積もりの差は、ツール名よりも連携対象と運用範囲の定義から生まれます。RFPや依頼書には、対象システム、接続数、テーブル・項目、月間レコード数、初回履歴期間、更新頻度、許容遅延、変換ルール、削除の扱い、個人情報、ネットワーク制約、利用者、成功指標を記載します。判断できない項目は「要調査」と書き、調査費やPoCの扱いを見積もりに含めてもらいます。

作業範囲と成果物を分けて記載してもらいます

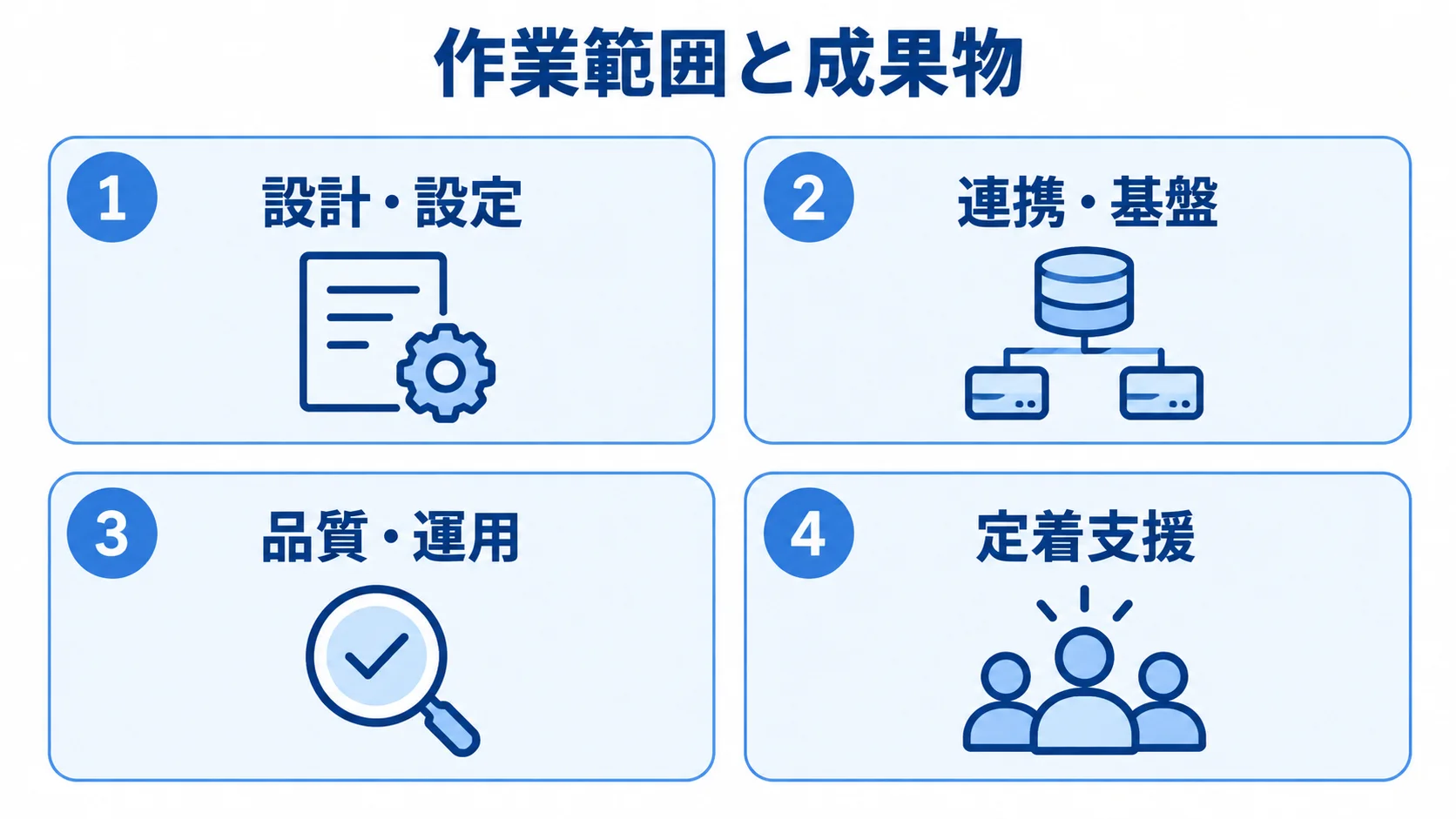

見積書は、要件整理、アーキテクチャ設計、ツール初期設定、標準コネクタ設定、カスタムコネクタ開発、履歴データ移行、DWH設計、変換SQL、品質ルール、権限・秘密情報、テスト、監視、手順書、教育、保守に分けます。各項目には、対象範囲、数量、前提、除外事項、納品物、検収条件を付けます。「データ連携一式」のような一括項目は、後から追加費用の原因になりやすいため、分解を依頼します。

特に確認したいのは、API仕様変更、カラム追加、連携先の増加、履歴データの再取得、障害時の再実行、データクレンジング、月次の利用量超過です。これらを含むのか、別途見積もりなのか、対応時間と単価はいくらかを契約前に確認します。成果物として、構成図、項目マッピング、変換仕様、テスト結果、運用手順、障害時の連絡網、アカウントと権限の一覧を受け取れる状態にします。

複数社比較では同じデータと同じ条件にそろえます

候補会社は2〜3社程度に絞り、同じサンプルデータ、同じ接続数、同じ更新頻度、同じセキュリティ条件で提案を依頼します。評価は価格だけでなく、実データでの初回ロード時間、差分更新、削除反映、再実行、スキーマ変更、通知、サポート窓口、担当者の経験をそろえて比較します。デモでは成功した画面だけでなく、API障害や不正データを渡した場合の説明を求めます。

製品ベンダー、販売代理店、設計・構築会社、運用会社の役割も分けて確認します。導入支援会社がコネクタの不具合を直すのか、製品ベンダーへ取り次ぐだけなのかで、障害時の復旧時間が変わります。個人データを扱う場合は、保存国、再委託先、アクセス権、監査ログ、削除証跡、契約終了時の返却、ISO 27001やSOC 2などの取得状況を、必要な範囲で確認します。

セキュリティ・契約・将来変更を見積もりに含めます

個人情報を含むデータを外部サービスへ送るときは、利用目的、委託先、保存場所、アクセス可能な担当者、保存期間、削除方法を整理します。個人情報保護委員会の通則ガイドラインは、アクセス制御、利用者の識別・認証、不正アクセス防止、ログなどの定期分析を技術的安全管理措置として示しています(出典: 個人情報保護委員会「個人情報保護法ガイドライン(通則編)」、2026年6月改正)。海外サーバーでの取扱いがある場合は、契約と法令上の整理を法務・情報システム部門と行います。

契約では、データの所有権、設定や変換SQLの知的財産、SLA、障害通知、復旧目標、サポート時間、仕様変更の通知、料金改定、データ返却、削除、解約後の保持期間を確認します。将来の接続先追加やデータ量増加を想定し、追加コネクタの単価、従量課金の上限通知、環境分離、開発・本番の切り替えも見積もりに入れます。安い初期費用だけでなく、3年分のTCOと出口戦略を見て判断します。

ELTツール開発でよくある質問(FAQ)

ELTツール開発のよくある質問

ELTツールは、機能比較だけでは自社に合う構成を判断しにくいサービスです。ここでは、導入前に特に質問されやすい論点を、要件・費用・運用の観点から回答します。

既存のDWHがある場合もELTツールは必要ですか?

必要になる場合があります。DWHはデータを保存・計算する基盤で、ELTツールはSaaSやデータベースからDWHへ安全に取り込む仕組みです。既存DWHに取り込み機能が足りない、複数コネクタの保守を減らしたい、差分同期や監視を整えたい場合は、ELTツールを追加する効果があります。逆に、既存の取り込み処理で要件を満たし、運用負担も許容できるなら、ツール導入を急がずTCOで比較します。

ELTツールはリアルタイム連携に対応できますか?

対応できる製品や構成はありますが、すべての連携が数秒単位になるわけではありません。日次バッチ、数分間隔の差分同期、CDC、ストリーミングでは、APIやデータベース、ネットワーク、DWHの処理能力、料金が変わります。リアルタイムが本当に必要な業務と、翌朝で十分な業務を分け、許容遅延、欠損時の再送、順序保証、障害時の遅延を要件に書くことが重要です。

オープンソースやセルフホストなら費用を抑えられますか?

ライセンス費を抑えられる可能性はありますが、総額が必ず安くなるわけではありません。クラウド基盤、監視、アップグレード、脆弱性対応、障害復旧、コネクタの修正、担当者の教育を含めて比較します。自社にLinuxやクラウド、データパイプラインを運用できる人材がいて、障害対応時間も確保できるなら選択肢になりますが、担当者が一人だけの場合はマネージドサービスとのTCO比較が必要です。

個人情報をELTツールで扱うときは何を確認しますか?

保存国、再委託先、アクセスできる担当者、暗号化、マスキング、ログ、保存期間、削除証跡、契約終了時の返却を確認します。個人情報保護委員会のガイドラインでは、アクセス制御や識別・認証、不正アクセス防止、ログの定期分析などが示されています。データを全件連携するのではなく、分析に不要な氏名や連絡先を取得対象から外す、またはraw層へ入れる前にマスキングする設計も検討します。

ELTツール開発の進め方まとめ

ELTツール開発のまとめ

ELTツール開発は、要件整理、選定、設計開発、テスト、稼働、定着の順に、データと運用の責任を具体化しながら進めます。まずは連携元・連携先・目的・更新頻度・許容遅延・データ量・個人情報・担当者を整理し、代表的な3接続で初回ロード、差分、削除、スキーマ変更、再実行を検証します。

費用はツール料金だけでなく、DWH、ストレージ、クエリ、ネットワーク、初期開発、監視、保守を含むTCOで比較します。小規模PoCは50万〜150万円、小規模本番は150万〜500万円、中規模基盤は500万〜1,500万円、大規模・規制対応は1,500万〜4,000万円以上という企画用レンジを起点にし、実際の見積もりでは接続数・履歴・品質・セキュリティ・運用時間の前提を明記します。データが届くことだけをゴールにせず、正しい数字を必要な時間に使え、障害時に復旧でき、担当者が変わっても運用できる状態を目指すことが大切です。

▼全体ガイドの記事
・ELTツール開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
