設計変更管理システムの開発は、変更業務の整理、導入範囲の選定、段階的な設計開発を経て、現場に定着し製造反映まで追跡できる仕組みを作る流れです。
全体の流れは要件整理から定着までの6フェーズで、各フェーズの完了条件をそろえてから次へ進みます。
▼全体ガイドの記事
・設計変更管理システム開発の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
設計変更管理システムの全体像

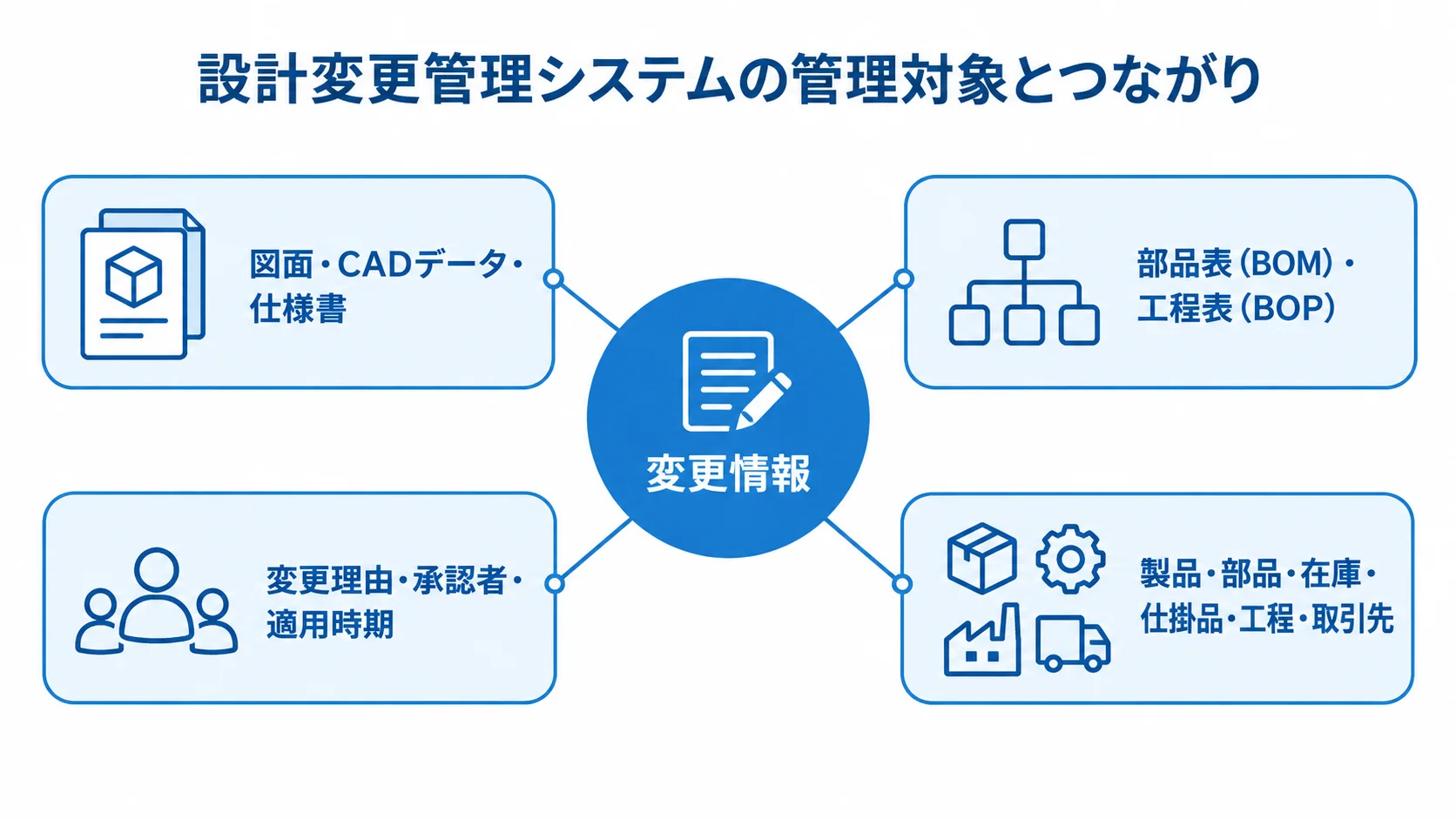

設計変更管理システムは、図面やCADデータ、仕様書、部品表(BOM)、工程表(BOP)などを変更情報と結び付けて扱う仕組みです。変更の理由や承認者、適用時期も記録します。そのうえで、変更が製品や部品、在庫、仕掛品、工程、取引先に与える影響を追い、正しい版を関係者へ届けます。
ECR・ECO・ECNの役割の使い分け
変更は、必要性を評価する段階、実施を指示する段階、関係者へ知らせる段階へと進みます。ECR、ECO、ECNは、その段階をそれぞれ表す用語です。そこで、要求から実施、関係者への通知までを役割に沿って整理しておくと、各段階で誰が動くかがはっきりします。
- ECR:品質問題、部品廃番、法規制、安全性向上、原価低減などを理由に起票し、変更の必要性を評価する段階。
- ECO:対象部品、変更内容、担当者、承認ルート、適用条件を定める実施指示。
- ECN:承認を経た変更を、関係部門やサプライヤーへ通知すること。
用語の区別を細かく決めるより、必要性の判断、設計更新、生産反映の確認を誰が担うかを先に決めておく必要があります。
軽微な図面修正と安全に関わる重大な変更を同じ承認ルートに通すと、案件が滞りやすくなります。そのため、変更の種類とリスクに応じて、フローを分けておくことが求められます。
版管理に加えて必要な影響分析と有効性管理
現場で変更を追跡できるかは、変更フロー、変更の記録、影響分析、システム反映、有効性の5つの機能で確かめられます。
- 変更フロー:変更票の登録から状態遷移、レビュー・承認、差戻し、通知までを管理。
- 変更の記録:関連文書の結び付けと、監査証跡の保存。
- 影響分析:BOM差分、上位・下位部品、代替部品、仕掛品、在庫の追跡。
- システム反映:設計BOMに加えて、製造BOM、ERP、MES、購買、品質へ変更をつなぐこと。
- 有効性:全製品、日付、型式、製番、ロット、シリアル番号ごとに、適用範囲を決める。
旧部品の在庫を使い切ってから新部品へ切り替える場合、現場は承認日から切替時期を読み取れません。そこで、適用日を在庫や製造計画と結び付けておきます。
導入範囲で選ぶPDM・PLM・ワークフロー
設計変更をどの部門まで共有するかによって、必要な製品の範囲と深さが変わります。
- PDM:設計部門を中心に、図面、文書、部品表を管理する。
- PLM:設計から製造、購買、品質、保守、サプライヤーまでつなぐ範囲。
- ワークフロー・ローコード:申請と承認を早く整えたい場合の選択肢。
PDMは、設計者が最新版を探せるようにし、部品の重複作成を防ぐ基盤として有効です。
ワークフローなどにBOM構成差分、CAD連携、版の不変性を後付けすると、追加開発が増えることがあります。
製番ごとの有効性や監査ログも、後から加えると同様に追加開発が増えることがあります。
まず、設計部門だけの課題か、量産や調達まで含む課題かを社内で決めます。そのうえで、ECR・ECO・ECNを実機デモで再現できるかを確かめます。

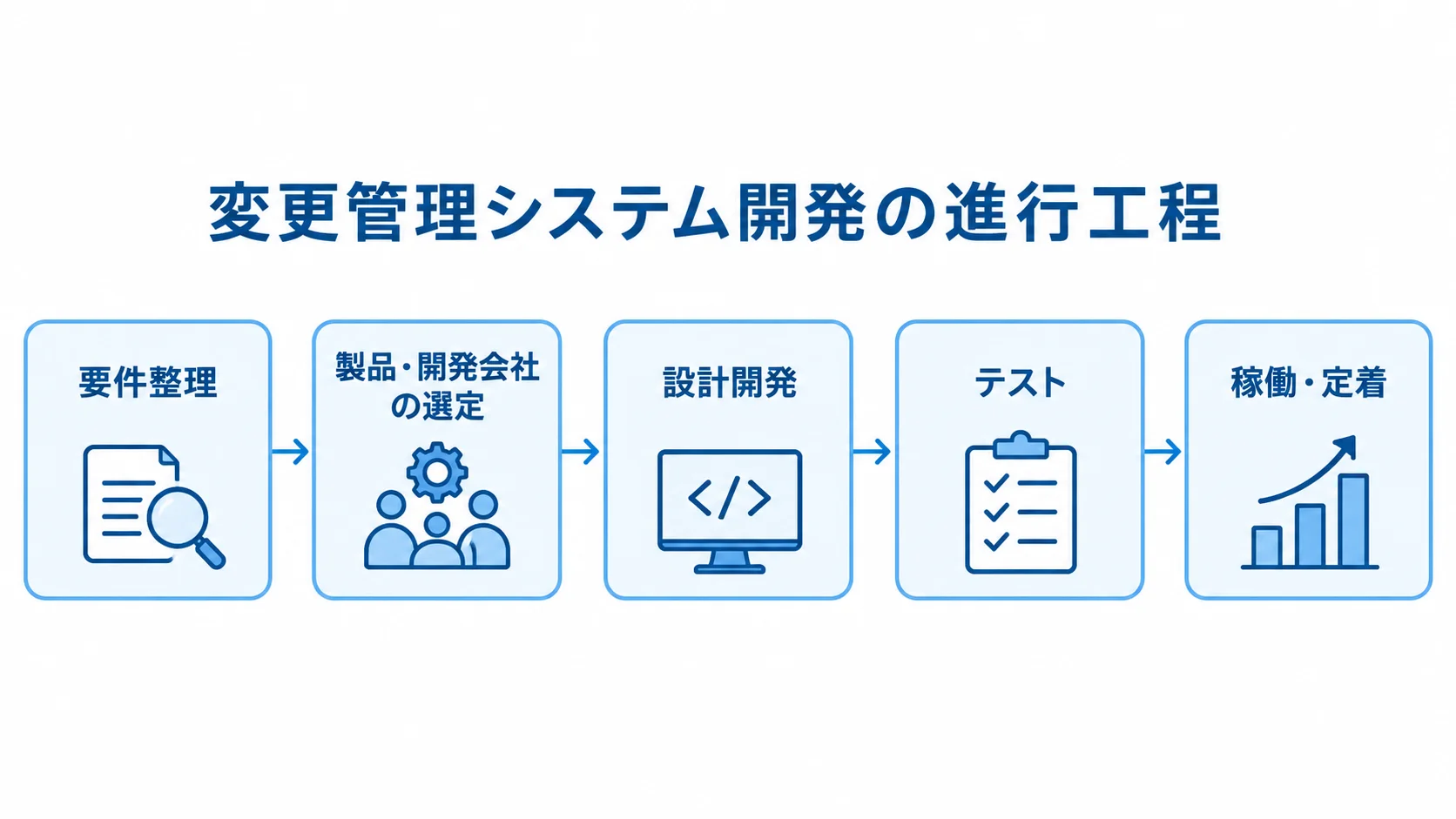

設計変更管理システム開発の6フェーズ

画面やデータベースを先に作ると、承認責任や製造反映の条件が後になって見つかり、手戻りが起きることがあります。そこで、まず実際の変更案件を追い、誰がどの情報で判断しているかを明らかにします。そのうえで、6フェーズをゲートとして区切り、各フェーズの成果と完了条件を関係者で合意します。
フェーズ1:要件整理による変更業務の洗い出し
直近の変更案件は、軽微な修正や品質問題、法規制対応などの種類に分類します。部品廃番や原価低減についても、同じ要領で分類します。
そのうえで、ECRの起票から効果確認までの流れを担当者に聞き取り、業務フローにまとめます。ECO承認や設計更新、製造・購買・品質への通知、旧版停止も、その中に含めます。
部門ごとのExcel台帳やメール添付のほか、共有フォルダや紙の承認記録も、洗い出しの対象です。
要件整理では、次の確認項目を押さえておきます。項目を具体的にしておくと、対象範囲と成果を開発会社任せにせずに済みます。
- 変更条件:変更種別、起票理由、優先度、承認者、差戻し条件。
- 対象データ:製品、BOMの粒度、関連図面、適用日・製番・ロット・シリアル。
- 運用要件:通知先、監査ログ、保存期間、障害時の代替手順。
要件整理で残すのは、業務フローや用語定義、データ項目一覧です。加えて、現行課題と非機能要件、対象範囲も書き残します。
フェーズ2:製品と開発会社の選定
候補には、クラウドPDMやパッケージPLM、既存ERPのECMといった製品と、ワークフロー、ローコード、スクラッチ開発があります。これらを要件に照らして比べます。
1拠点で文書・BOM・変更承認から始める場合と、複数工場やサプライヤーまで統合する場合とでは、必要な製品の深さが異なります。
製品名の知名度より、ECR・ECO・ECNを実機デモで再現できるかを確かめます。
選定では、次の機能や条件を実機デモと提案内容の両方で確かめます。
- 影響分析:BOM差分と上位・下位部品への影響を追えること。
- システム連携:CAD、ERP、MES、品質システムとの接続。
- 変更統制:適用条件、権限、電子署名、APIへの対応。
- 導入・支援:データ移行、国内サポート、障害時のログ追跡への対応。
- 責任範囲:標準機能と追加開発、各社の役割が明確であること。
ベンダーと実装SIerが別々の場合は、要件定義や移行、テスト、稼働後の責任分担を、提案書と契約書に明記しておきます。
フェーズ3:標準機能と例外の切り分け
実装後の手戻りや誤参照を避けるには、次の設計判断を先に固めておく必要があります。
- データモデル:変更票、文書、部品、BOM、承認、通知、監査証跡の定義。
- 状態名:「ドラフト」「レビュー中」「承認待ち」「承認済み」「実施中」「リリース済み」「廃止」などの使い分け。
- 版の統制:承認前の正式版の参照と、リリース履歴の上書きを防ぐこと。
- 標準機能:標準に合わせる業務と、競争力や法規制上残す業務の区別。
たとえば、独自の通知を作るより標準の状態遷移を使うほうが、教育しやすい場合があります。一方で、製番・ロット単位の有効性、特殊なBOM構成、品質上の承認記録には、要件に応じて設定や追加開発が必要です。
フェーズ4:連携と異常系のテスト
テストでは、画面の表示に加えて、業務の流れを一連のシナリオで試します。ECRの登録から影響分析、レビュー、差戻し、承認までを一つの流れとして通します。そのうえで、設計改訂からECN通知、製造BOMやERPへの反映、確認まで続けて試します。
部品階層が深い製品や、代替部品がある製品、旧版在庫が残る製品も、テストの対象にします。
異常系では、次の状況を試し、未解決課題や切戻し条件を記録します。
- 承認・権限:権限外の承認や、不在時の誤った完了を防げるか。
- 連携・版管理:連携エラーの再送と、旧版の誤参照の防止。
- 適用・外部接続:日付や製番の境界での版の選択と、外部サプライヤーのアクセス停止。
データ修正の手順も残しておきます。そのうえで、利用部門の責任者がテスト結果を確認し、受入の判定を行います。
フェーズ5:稼働時の切替日と旧版停止の管理
移行の対象となる図面、文書、部品、BOMの範囲と、重複・欠損データの扱いを先に決めます。
旧システムを参照専用にする時期と、新システムを正式な記録にする時期も定めておきます。
全社一斉の切替が難しい場合は、1工場、1製品群、1変更種別の単位から始めます。
二重運用の期間は短く抑えます。長引くと、どちらが正式版か分からなくなるためです。
稼働当日には、次の切替条件を関係者と確かめます。
- 切替準備:連携停止時間、最終バックアップ、未承認案件の扱い。
- 障害対応:問い合わせ窓口と切戻し方法。
- 現場周知:製造現場への案内と、閲覧利用者への操作教育。
教育では、検索の方法や版の見分け方、変更通知の確認、誤参照時の連絡先を取り上げます。
稼働の判定には、システム担当のほか、設計、製造、購買、品質の代表者も参加します。
フェーズ6:定着後のKPIと運用ルールの改善
定着を妨げる課題を早めにつかむため、運用会議では次の内容を継続して取り上げます。
- 業務KPI:変更リードタイム、承認待ちの件数と日数、差戻し理由、旧版参照件数(月次)。
- 反映状況:製造・購買への通知完了率、連携エラー、変更後の手戻りや不具合の追跡。
- 現場の改善:「入力が多い」「承認者が分からない」「検索しにくい」といった声をもとに、項目数、承認ルート、権限、通知時期を見直す。
- 運用統制:変更ルールを独断で増やさず、追加開発の前に標準機能や業務の簡素化を検討すること。
- 権限管理:退職、異動、委託終了の際に権限を回収する手順。
導入前の基準値があれば、業務指標の変化をもとに改善を説明できます。
自社でも、導入前後の期間と滞留理由を同じ定義で測っておくと、改善の根拠を示しやすくなります。
PTCの公式事例では、Vaillant Groupが変更管理ソフトウェアを活用し、設計変更通知の反映期間を150日から90日に短縮したと紹介されています。出典は、PTC「設計変更管理とは?」です。
設計変更管理システムの費用相場とコストの内訳

費用は、利用者数や拠点数、図面・BOM量といった規模で変わります。そこに、CAD・ERP・MES連携が加わり、移行の難しさや権限・監査要件も費用を左右します。製品の定価は、そのうちの一つにすぎません。
クラウドかオンプレミスかも費用に影響します。ここで示す数字は、専用製品の確定価格ではなく、NotebookLMリサーチと2026年の一般的なシステム開発・PDM相場に基づく、予算計画用のレンジです。

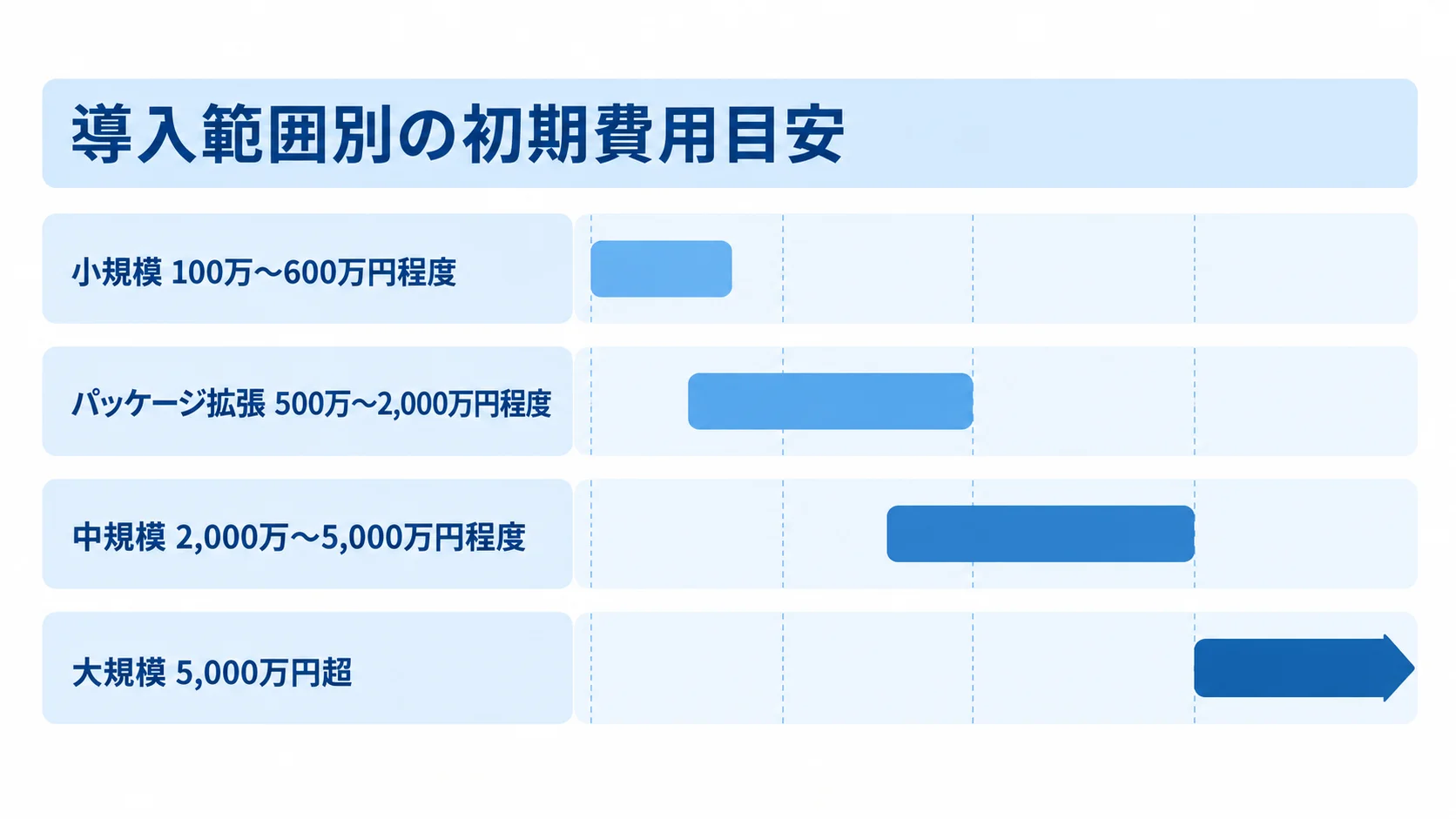

導入範囲別の初期費用:100万円台から数千万円規模
導入範囲別の費用目安は次のとおりです。対象の拠点や連携範囲に応じて比べてください。
- 小規模:1拠点のクラウドPDM・PLM導入は100万〜600万円程度。
- パッケージ拡張:設定、移行、CAD・ERP連携を加えると500万〜2,000万円程度。
- 中規模:複数工場、製造BOM、品質、購買、有効性条件の統合は2,000万〜5,000万円程度。
- 大規模:全社独自要件やレガシー連携を含む開発は、5,000万円を超える場合があります。
掲げた金額は、設計変更管理専用製品の公開定価ではなく、計画段階で範囲を比べるための目安です。
一方で、SIAの2026年記事では、一般的な開発費を小規模で100万〜300万円、中規模で500万〜1,000万円、大規模で1,000万円〜数千万円以上と整理しています。同記事では、人月単価を60万〜200万円程度としています(出典:SIA株式会社「システム開発の費用・相場 2026年版」、2026年)。
設計変更管理では、製造データや複数システムの連携が加わるため、単機能のツールより高くなると考えます。
月額料金と初期費用以外のコスト
運用時の負担を見積もるには、費用の種類ごとに確かめる必要があります。
- 月額費用:ライセンスやクラウド利用料。クラウド型は初期サーバー費を抑えやすく、利用者数や機能に応じて課金されます。
- 初期導入費:初期設定、データ移行、教育。
- 運用費:保守や追加開発。
ITreviewの2026年PDM比較では、クラウド型の月額が5万〜30万円とされています(出典:ITreview「PDMシステムの価格・料金相場」、2026年)。同比較では、オンプレミス型の初期費用が100万円〜数百万円とされています(出典:ITreview「PDMシステムの価格・料金相場」、2026年)。
カスタム開発型は数百万円〜1,000万円超です(出典:ITreview「PDMシステムの価格・料金相場」、2026年)。これは比較サイトの一般的な整理です。ただし、実際のPLM契約や導入支援費は個別見積もりになります。
たとえば、NECのObbligato for SaaSは、ドキュメント・BOM・設計変更管理を5名で使う例を公開しています(出典:NEC「Obbligato for SaaS」、確認時点2026年)。その例では、月額が23.5万円から、初期費用が25万円からです(出典:NEC「Obbligato for SaaS」、確認時点2026年)。
NECの例は、サービスの一例で、ユーザー追加や個別設定、移行、連携、教育を含めた案件全体の価格ではありません。
費用を抑えるためのMVPと段階導入
初期投資を抑えるには、対象を絞って効果を確かめ、必要な機能を段階的に広げます。
- MVPの範囲:ECR・ECO登録と承認、図面・BOMの版管理、製造への変更通知から始める。
- 効果測定:1工場・1製品群・1変更種別の実データで、変更リードタイム、承認滞留、旧版参照、通知完了率を測る。
- 段階拡張:効果を確認したうえで、品質、購買、製造BOM、ERP・MES、サプライヤー連携へ広げること。
- 標準機能の活用:Fit to Standardを基本に、独自開発を抑える方針。
効果を確認してから広げれば、使われない機能への先行投資を抑えられます。また、独自の承認経路をすべて再現すると、追加開発や更新、障害対応の費用が増えます。
必要な例外だけを残し、入力項目を減らし、承認者を整理して、既存マスタを再利用すれば、開発・教育・運用の総額を下げやすくなります。
設計変更管理システムの見積もりを取る際のポイント
見積もりでは、総額の安さより先に、各社が同じ条件で算出しているかを比べます。
工数を画面数だけで見積もると、データ移行や影響分析、連携、権限、受入テストが抜ける場合があります。そこで、RFPに対象業務と完了条件を記し、同じ粒度で提案を求めます。
RFPに書く業務・データ・非機能要件
RFPには、対象業務と変更完了の条件を記載します。そのうえで、承認済みをもって完了とするのか、製造BOM・ERP・MESへの反映確認まで含めるのかを明確にします。
要件は、次のまとまりで整理します。対象や前提をそろえておくと、各社の提案を比べられます。
- 規模・業務:拠点、部門、利用者数、製品数、BOM階層、変更件数、承認者。
- データ・連携:図面・文書の種類、変更の有効性、連携先、既存データの期間。
- 非機能要件:同時利用数、稼働時間、バックアップ、監査ログ、権限。
- 導入後の体制:教育、保守窓口、運用条件。
デモでは、品質問題からECRを起票し、影響部品を確認して、ECO承認、改訂版の登録、製造・購買・品質へのECN配布まで試してもらいます。
差戻しや承認者不在、連携エラー、旧版検索、製番切替、外部会社の権限停止も、デモで確かめます。
提案書の文面からは見えにくい差も、この確認で見極められます。
見積項目の分解と複数社の比較
見積書では、費用を工程のまとまりごとに分けて示してもらいます。要件整理・業務設計と、製品ライセンスや環境構築は、別々に見られるようにします。画面・ワークフロー設定と追加開発も、同じ区切りで示してもらいます。
- 企画・製品:要件整理・業務設計、製品ライセンス。
- 構築・開発:環境、画面・ワークフロー設定、追加開発。
- 連携・移行:CAD・ERP・MES連携、データクレンジングと移行。
- 稼働・運用:単体・結合・総合・受入テスト、教育、稼働支援、保守。
見積もりでは、人月と単価、データ件数、連携本数、対象画面、除外事項も確かめます。
価格以外では、同業・同規模の実績や製造業の知識、ユーザー側の作業量、標準機能とアドオンの割合を比べます。
担当者の継続性や問い合わせ対応の時間、更新時の責任範囲も確かめます。特に、移行やテストが抜けた最安の提案は、あとから費用と遅延を招くことがあります。
見積段階で確認するセキュリティと失敗リスク
設計図やBOMには、製品ノウハウや営業秘密が含まれる場合があります。
経済産業省も、2025年に工場向けのサイバー・フィジカル・セキュリティ関連資料を更新しています(出典:経済産業省「工場システムにおけるサイバー・フィジカル・セキュリティ対策」関連資料、2025年)。
工場の停止や安全への影響を踏まえ、RFPには次の対策を含めておきます。
- アクセス制御:IT・OT分離、最小権限、多要素認証、外部接続審査。
- データ保護:暗号化、バックアップ、復旧訓練。
- 運用管理:脆弱性・パッチ管理、操作ログ、退職者・委託先の権限回収。
失敗の要因としては、現場の例外を確かめない要件定義、標準機能を損なう過剰なアドオン、本番直前になってからの連携テスト、旧版データの重複や欠損の放置があります。
各リスクについては、発生条件、検知方法、担当者、回避策、切戻し条件を見積書や計画に記載します。そのうえで、予備工数を確保しておきます。
設計変更管理システム開発でよくある質問
導入前に相談の多い疑問を取り上げます。自社の規模や製品構成に合わせて判断するときの、出発点にしてください。
設計変更管理にはPDMとPLMのどちらが必要ですか?
図面・文書・BOM・版管理が設計部門中心なら、PDMから始められる場合があります。
変更を製造、購買、品質、保守、サプライヤーまで伝え、製品ライフサイクルを通して影響を追うのであれば、PLMが候補になります。
部門数と連携範囲をもとに判断し、製品名だけで決めないことが大切です。
中小規模の製造業でも小さく始められますか?
小さく始められます。たとえば、1工場・1製品群を対象に、変更要求、承認、図面・BOMの版管理、製造通知に絞ったMVPを作ります。
数か月単位で効果を測り、利用者や連携を増やす前に業務ルールと正式版の定義をそろえておくと、段階拡張の失敗を防ぎやすくなります。
設計変更管理システムは数百万円で開発できますか?
単一部門の簡易申請や既存SaaSの設定なら、数百万円以内に収まる可能性があります。
まず、CAD・BOM・ERP・MES連携を含む案件を想定します。そのうえで、複数拠点やデータ移行、製番・ロット有効性、監査証跡まで含む場合は、500万〜2,000万円以上が目安です。
規模によっては数千万円のレンジも見込んでおく必要があります。要件と対象範囲をそろえた相見積もりで確かめてください。
設計図やBOMをクラウドで管理しても安全ですか?
安全性は、クラウドかオンプレミスかという形態よりも、中身の管理で決まります。そのため、認証や多要素認証、最小権限、暗号化、バックアップ、監査ログを確かめます。
データの所在や外部共有、退職者や委託先の権限回収、事故時の連絡と復旧について、サービス側と発注側のどちらが受け持つかも確かめます。
工場ネットワークと接続する場合は、IT・OT分離と接続経路の審査も要件に含めます。
設計変更管理システム開発の進め方まとめ
設計変更管理システムは、ファイルを集めるだけでは不十分で、変更の理由を残し、影響を追い、承認を経て変更を進める仕組みです。たとえば、ECRで理由を記録し、影響分析とECO承認を経て進めます。
承認を経た変更は、ECNを設計・製造・購買・品質へ配布し、適用後まで追跡できる状態にします。
設計部門中心のPDMにするか、全社やサプライヤーを含むPLMにするかは、業務と連携の範囲で判断します。
6フェーズの完了条件と引き継ぎ
各フェーズの完了条件を順に確かめ、成果を次のフェーズへ引き継ぎます。
- 要件整理による現行案件と例外の洗い出し。
- 選定での実機デモと責任分担の確認。
- 設計開発での標準機能と独自要件の切り分け。
- テストでのBOM差分、連携、権限、旧版、製番・ロットの異常系の検証。
- 稼働に向けた移行と切戻しの準備。
- 定着後の変更リードタイムと通知完了率の計測。
最初から全社へ広げるのではなく、1工場・1製品群のMVPで正式版と変更責任をそろえると、費用とリスクを抑えやすくなります。
見積もりには、ライセンスに加えて、要件定義や連携、移行、テストを含めます。さらに、教育や保守、セキュリティ対策も入れます。そのうえで、現場が使い続けられる運用設計も契約範囲に含めます。
変更案件3件による現状の記録
直近の軽微な変更、品質問題、部品廃番や法規制に関わる変更から、1件ずつ計3件を選びます。起票から製造反映まで、その流れを追います。
3件を比べると、承認の滞留、影響分析の難しさ、残存する旧版が見えてきます。その事実をもとにRFPとMVPの範囲を決めれば、議論を機能の一覧から業務改善へ移せます。
▼全体ガイドの記事
・設計変更管理システム開発の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
