ETLツール開発は、社内に散在する基幹システム・SaaS・CSVなどのデータを、抽出、変換、格納の流れで安全に統合し、業務判断に使える状態へ整える取り組みです。成功のポイントはツールを先に決めることではなく、要件整理から選定、設計開発、テスト、稼働、定着までを一つの運用設計として進めることです。
この記事では、ETLツール開発の進め方を6つのフェーズに分け、各段階で決めること、確認すべきチェック項目、費用相場、見積書の見方を具体的に解説します。部門ごとのデータ分断やExcelへの二重入力を解消したい方、導入後に連携が止まるリスクを抑えたい方が、社内説明やベンダーとの打ち合わせに使える判断軸を持ち帰れる構成です。
▼全体ガイドの記事
・ETLツール開発の完全ガイド
ETLツール開発の全体像

ETLはExtract(抽出)、Transform(変換)、Load(格納)の頭文字です。例えば販売管理システム、在庫管理システム、会計ソフト、EC、営業SaaSからデータを取り出し、商品コードや日付形式をそろえてDWHへ格納します。重要なのは単なるコピーではなく、データの意味をそろえ、失敗した処理を追跡し、業務で継続利用できる状態まで責任を持つことです。

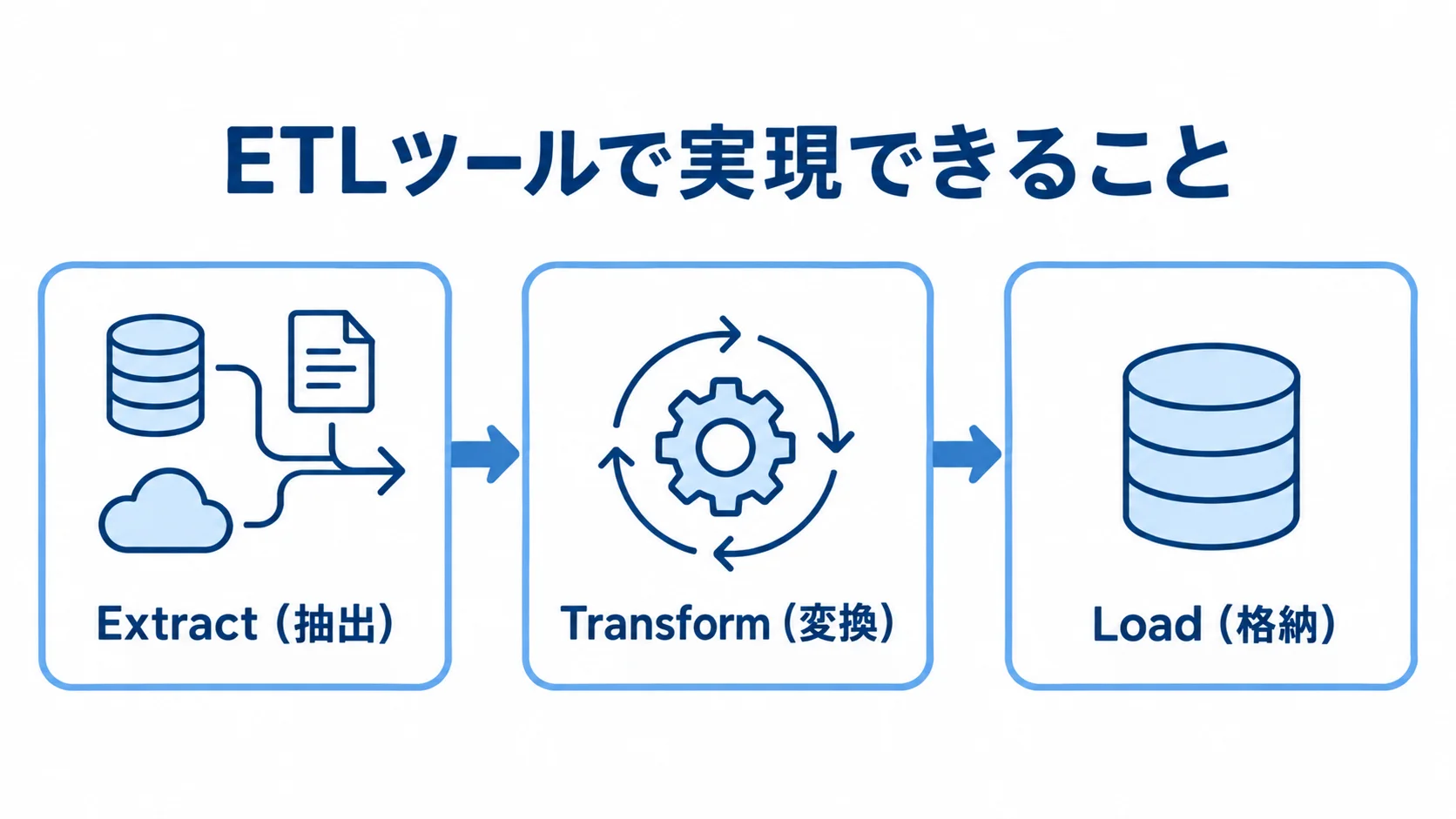

ETLツールで実現できること
ETLツールには、RDB、SaaS API、Excel・CSV、SFTP、クラウドストレージなどへの接続機能があります。接続した後は、必要な期間だけの差分取得、データ型の変換、名寄せ、重複排除、欠損値の扱い、個人情報のマスキング、DWHやデータレイクへのロードを設定します。さらに、スケジュール実行、リトライ、再実行、ログ保存、エラー通知、権限管理、監査証跡までを一つのワークフローとして設計します。
導入前に「何と何をつなぐか」だけを決めると、後から更新頻度やエラー時の業務影響が問題になります。連携元、連携先、項目、件数、更新頻度、許容遅延、機密区分、障害時の復旧目標を一覧にし、業務担当者と情報システム部門が同じ言葉で確認できる状態を作ります。
ETLとELT・EAI・iPaaSの使い分け
ETLでは取り込み前または取り込み時に変換するのに対し、ELTはクラウドDWHへ先にロードし、SQLやdbtなどで変換します。大量データを分析する場合はELTが拡張しやすい一方、個人情報を外部へ出す前のマスキングや、業務システムへ厳密な形式で返す処理はETLが適する場合があります。どちらが常に優れているのではなく、データ量、機密性、更新頻度、利用先、運用体制で判断します。
EAIは複数の業務システムをリアルタイムまたはイベント単位で連携する考え方で、iPaaSはクラウド上の連携基盤をサービスとして利用する考え方です。RPAは画面操作の自動化が中心で、データ基盤の再利用性や監視を目的にするETLとは役割が違います。名称ではなく、必要な処理、SLA、接続先、データの保管場所を基準に候補を絞ります。
ETLツール開発の進め方|6つのフェーズ

ETLツール開発は、要件整理、ツール選定、設計開発、テスト、稼働、定着の順で進めます。ただし、最後に必要になる監視や教育を稼働直前に考えると、設計変更が増えます。初期段階から「誰が毎朝結果を確認するか」「失敗時にどの業務を止めるか」「将来の連携追加を誰が行うか」まで決めることが、短期間で定着させる近道です。
フェーズ1:要件整理|何をいつまでに連携するか決めます
最初に、業務上の目的を「経営会議の売上速報を毎朝8時に出す」「在庫と受注の不一致を減らす」のように具体化します。次に、連携元と連携先、対象テーブルやファイル、主キー、項目定義、件数、更新頻度、許容遅延、データ保持期間を棚卸しします。部門ごとに同じ顧客や商品を別コードで管理している場合は、名寄せルールと正とするマスターを先に決めます。
要件整理のチェックリストは、(1)連携対象と対象外、(2)初回フルロードと日次・時間単位の差分取得、(3)API制限やファイル到着時刻、(4)個人情報・営業秘密の区分、(5)欠損・重複・異常値の扱い、(6)障害通知先と復旧目標、(7)月間データ量と増加率、(8)将来追加する接続先です。MUSTとWANTを分け、代表的な1〜3連携をPoC候補にすると、過剰な初期開発を抑えられます。
フェーズ2:ツール選定|つながるだけでなく運用できるか見ます
要件が固まったら、パッケージ型、クラウドETL・iPaaS、スクラッチ開発の候補を比較します。既存システムが多く、標準アダプタや国内サポートを重視するならDataSpiderやHULFTなどのパッケージが候補になります。クラウドDWH中心でサーバー調達を抑えたいならAWS Glue、Azure Data Factory、Fivetran、TROCCOなどを検討し、特殊な変換や高度な内製化が必要ならPython、SQL、Spark、Airflow、dbtの組み合わせを検討します。
評価表には接続可否だけでなく、差分取得、CDC、スキーマ変更検知、再実行、冪等性、エラー原因の追跡、データ品質チェック、権限、監査ログ、開発・検証・本番の分離、データ搬出、料金上限を入れます。評価用の実データは匿名化し、代表的な欠損や文字コード違いを含めてPoCを行います。Fivetranの料金ページでは月間アクティブ行数(MAR)が課金の基準として説明され、料金例として549.36ドルが掲載されていますが、コネクタや契約、利用量によって変わるため、見積時は自社の月間更新行数で再計算します。
ツール選定の結論は、機能の多さではなく、必要な連携を安全に運用でき、担当者が変わっても保守できることです。トライアルで「成功するデータ」だけを流すのではなく、失敗時のログ、リトライ、通知、フルロードの上限まで確認します。
フェーズ3:設計・開発|データ品質と再実行を組み込みます
設計では、全体構成、接続方式、処理順序、データマッピング、変換ルール、エラー処理、権限、ログ、保管期間を定義します。開発環境、検証環境、本番環境を分け、APIキーやデータベースのパスワードをソースコードへ直書きしないことが基本です。個人情報を扱う場合は、取り込み前のマスキング、暗号化、アクセス制御、利用者ごとの権限、操作ログ、バックアップの扱いを設計書に残します。
特に重要なのが冪等性です。同じ日付のジョブを再実行しても二重計上しないよう、処理対象日、取込ID、更新時刻などで重複を判定し、成功済みデータを安全に置き換えられる仕組みにします。途中で失敗した場合に最初から全件をやり直すのか、失敗したステップから再開するのかも決めます。変換定義、項目一覧、運用手順、障害時の連絡先は、担当者の頭の中ではなく成果物として管理します。
大量データを扱う場合は、初回フルロードと通常の差分連携を分け、処理時間、同時実行数、転送量、DWHの負荷を測定します。AWS Glueの公式価格例では、6 DPUを15分使うETLジョブが0.66ドルとされていますが、S3、DWH、転送、ログ、カタログなどは別に費用が発生します(出典: AWS Glue Pricing、2026年8月確認)。計算資源の単価だけで全体費用を判断しないことが重要です。
フェーズ4:テスト|件数だけでなく業務結果を照合します
テストは、接続できたかを確認するだけでは不十分です。単体テストで変換ロジックやエラー分岐を確認し、連携テストで複数システムを通した件数と項目を照合し、受入テストで現場が実際の帳票やダッシュボードを使って判断できるかを確認します。売上、在庫、顧客数など業務上の正解値を事前に用意し、ETL後の集計結果と突合します。
テストデータには、空欄、重複、桁あふれ、全角半角、異なるタイムゾーン、未来日、削除済みレコード、APIの一時エラー、ファイル遅延を含めます。確認項目は、件数、合計値、ユニークキー、更新時刻、欠損率、変換後のコード、処理時間、通知内容、再実行後の重複有無です。合格基準を数値で決めておけば、「おおむね動く」という曖昧な状態で本番へ進むことを防げます。
受入テストでは、業務担当者が障害通知を受けたときの一次対応も確認します。誰がログを見て、どのデータを再処理し、業務部門へ何を報告するかを実際に訓練します。復旧目標を満たせない場合は、処理頻度、リソース、データ分割、運用体制を見直してから本番判定を行います。
フェーズ5:稼働|切り替えと障害対応を管理します
稼働前には、移行対象、切り替え日時、旧連携との並行期間、初回フルロードの手順、ロールバック条件を決めます。会計締めや受注ピークなど、データ更新が集中する時期を避け、関係者が立ち会える時間帯に切り替えます。初回実行では、処理開始・終了時刻、取得件数、格納件数、エラー件数、通知先を記録し、想定値からの差異を確認します。
本番稼働後の初期期間は、ジョブ成功だけでなく、データの鮮度と業務結果を毎日確認します。遅延、欠損、異常な増減、スキーマ変更、APIのレート制限を監視し、アラートの重要度に応じて担当者へ通知します。障害時にベンダーへ丸投げしないよう、一次切り分けの範囲、サポート窓口、SLA、復旧時の報告内容を契約と運用手順に明記します。
フェーズ6:定着|品質と改善を定例業務にします
ETLは稼働させて終わりではありません。連携先のAPIやファイル仕様は変わり、商品・顧客コードも追加されます。月次または四半期のデータ品質レビューで、欠損率、重複率、遅延時間、ジョブ成功率、手動リカバリー件数、問い合わせ件数を確認し、改善の優先順位を決めます。品質指標は技術担当だけでなく、データを使う営業、経理、物流などの部門と共有します。
定着のために、運用手順書だけでなく、変換定義、接続情報の管理方法、命名規則、変更申請の流れ、テスト方法を標準化します。自社で保守する場合は、少なくとも複数人がジョブを読める状態を作り、担当者が休んでも対応できるようにします。外部委託を続ける場合も、設計書や変換定義の引き渡し、他社へ移管できるデータ形式、終了時のエクスポート条件を契約で確認します。
2026年3月にIPAが公開したデータ連携の手引きは、企業・業界・国境をまたぐ連携について、営業秘密の保護やトレーサビリティを含む業務・機能要件を整理しています(出典: IPA「データ連携の仕組みに関するガイドラインの手引き サプライチェーン共通編」、2026年)。ETLの定着も、単なるジョブ保守ではなく、データの責任者、利用目的、変更履歴を管理する活動として設計します。
ETLツール開発の費用相場とコストの内訳

ETL案件には一律の公的な相場がないため、以下の金額は、ソース数、変換の複雑さ、データ量、APIの有無、品質要件、24時間運用の要否をもとにした推定の目安です。実際の見積では、初期開発費と月額利用料を分け、DWH、ストレージ、データ転送、監視、保守まで含めた総保有コストで比較します。

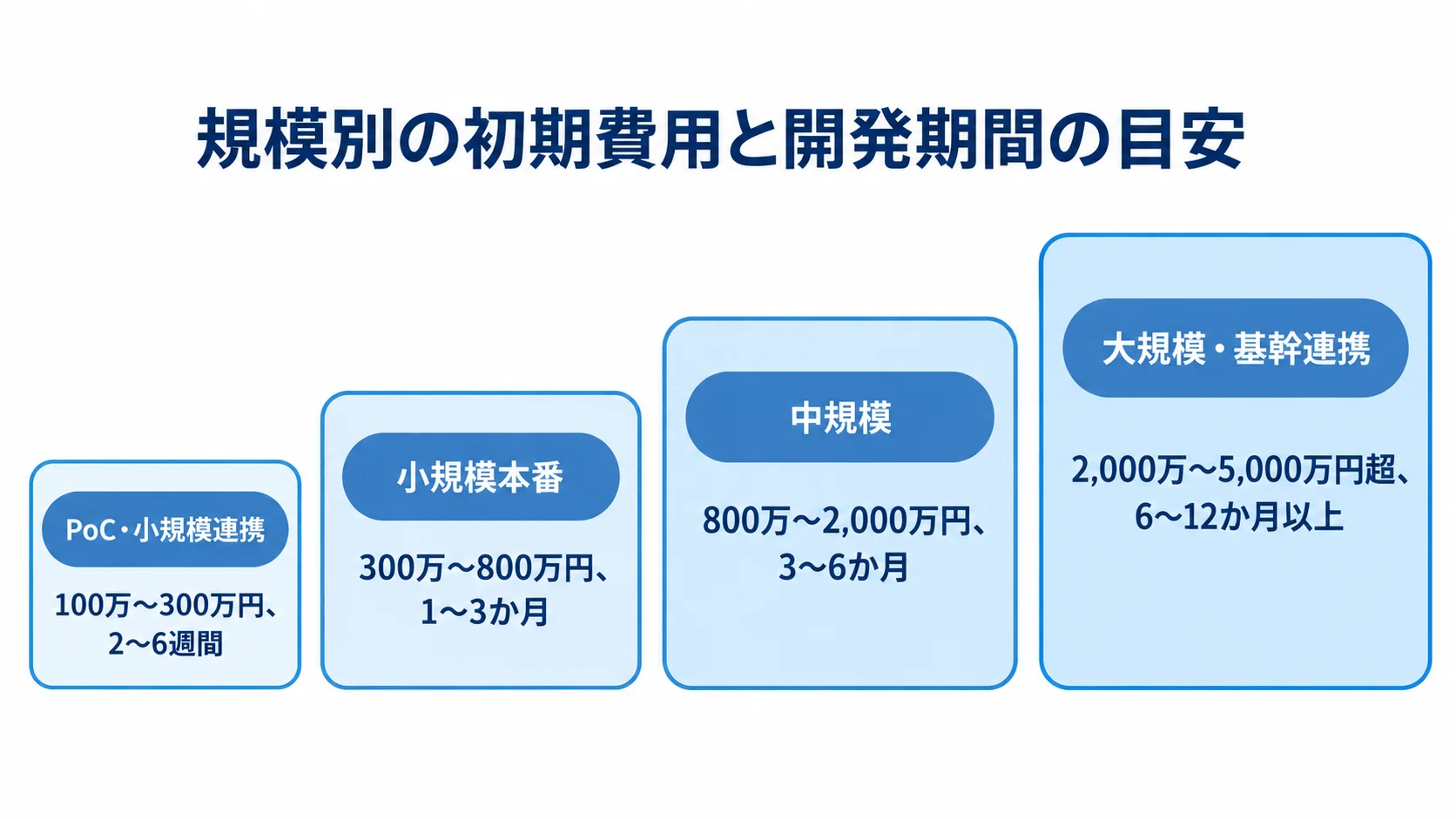

規模別の初期費用と開発期間の目安
PoCや小規模連携で、1〜3ソースから日次でDWHへ取り込む構成なら、初期費用は100万〜300万円程度、期間は2〜6週間が一つの推定目安です。3〜10ソースで差分取得、基本変換、通知、権限まで含める小規模本番では、300万〜800万円程度、1〜3か月程度を見込みます。これは既存システムに接続手段があり、データ定義が比較的整理されている場合の目安です。
10〜30ソース、複数業務の名寄せ、品質管理、監視まで含む中規模では、初期費用800万〜2,000万円程度、期間3〜6か月程度が推定レンジです。30ソースを超え、リアルタイム連携やCDC、冗長化、データ移行、24時間運用まで求める大規模・基幹連携では、2,000万〜5,000万円超、6〜12か月以上となる可能性があります。これらは市場価格の断定ではなく、要件を整理するための予算仮置きとして使います。
初期費用に含まれる作業と人件費
初期費用は、要件定義、現行調査、アーキテクチャ設計、ライセンスや環境設定、コネクタ設定、データマッピング、変換ロジック、テストデータ作成、移行、監視設定、運用設計、マニュアル、教育に分けて確認します。安価に見える見積でも、データクレンジングや受入テストが別途になっていると、後から追加費用が発生します。特に既存データの欠損やコードの不統一は、ツールでは自動的に解決できないため、調査とルール決定の工数を確保します。
準委任で段階的に進めるか、請負で成果物を固定するかによっても費用とリスクの分担が変わります。要件が固まらない段階で請負範囲を広げると、変更管理が難しくなります。一方、社内の担当者が十分に時間を確保できない場合は、準委任で要件整理や運用設計から伴走してもらう方が、結果的に手戻りを抑えられることがあります。
月額料金・クラウド費用・保守費用
ランニングコストは、ETLツールのライセンスまたは従量料金、実行回数や処理量、DWH、ストレージ、転送、ログ、監視、バックアップ、保守を分けて試算します。AWS Glueのような従量課金では、DPU時間だけでなく関連サービスの利用量を合算します。Fivetranのように月間アクティブ行数を基準とするサービスでは、通常の差分更新と初回フルロード、再同期が課金対象にどう影響するかを確認します。
保守・改善費は、初期開発費の年15〜25%程度を仮置きする方法がありますが、ETL固有の公的統計ではないため、契約内容から積み上げて確認します。連携先APIの仕様変更、ジョブ監視、障害対応、軽微な改修、データ品質改善、定例会、問い合わせ対応のどこまで含むかを明細化します。24時間対応や復旧保証を付ける場合は、通常時間の保守費とは分けて比較します。
ETLツール開発の見積もりを取る際のポイント

見積もりを比較する前に、連携一覧とデータ要件を同じ形式で候補先へ渡します。ベンダーごとに前提が違うと、金額が安いのではなく、含まれる作業が少ないだけということがあります。要件定義が未完了なら、最初から全体を固定せず、要件整理・PoC・本番開発の段階に分けた見積を依頼します。
要件明確化と仕様書に入れる項目
RFPや仕様書には、業務目的、連携元・連携先、対象データ、項目マッピング、コード変換、更新頻度、処理時間、データ量、増加率、保持期間、エラー時の扱い、通知先、アクセス権限、監査ログ、バックアップ、SLAを記載します。初回フルロードの件数と通常の月間更新行数は分け、ピーク時の件数も提示します。API連携ならレート制限、ページング、認証方式、廃止予定の有無を確認します。
見積依頼時に、実際のデータ項目を匿名化したサンプル、異常データの例、正解となる集計値を渡すと、変換工数の精度が上がります。個人情報を含む場合は、外部へ渡せる範囲とマスキング方法を決めてから共有します。見積書には、要件定義、コネクタ追加、クレンジング、テスト、移行、教育、保守を別明細で記載してもらいます。

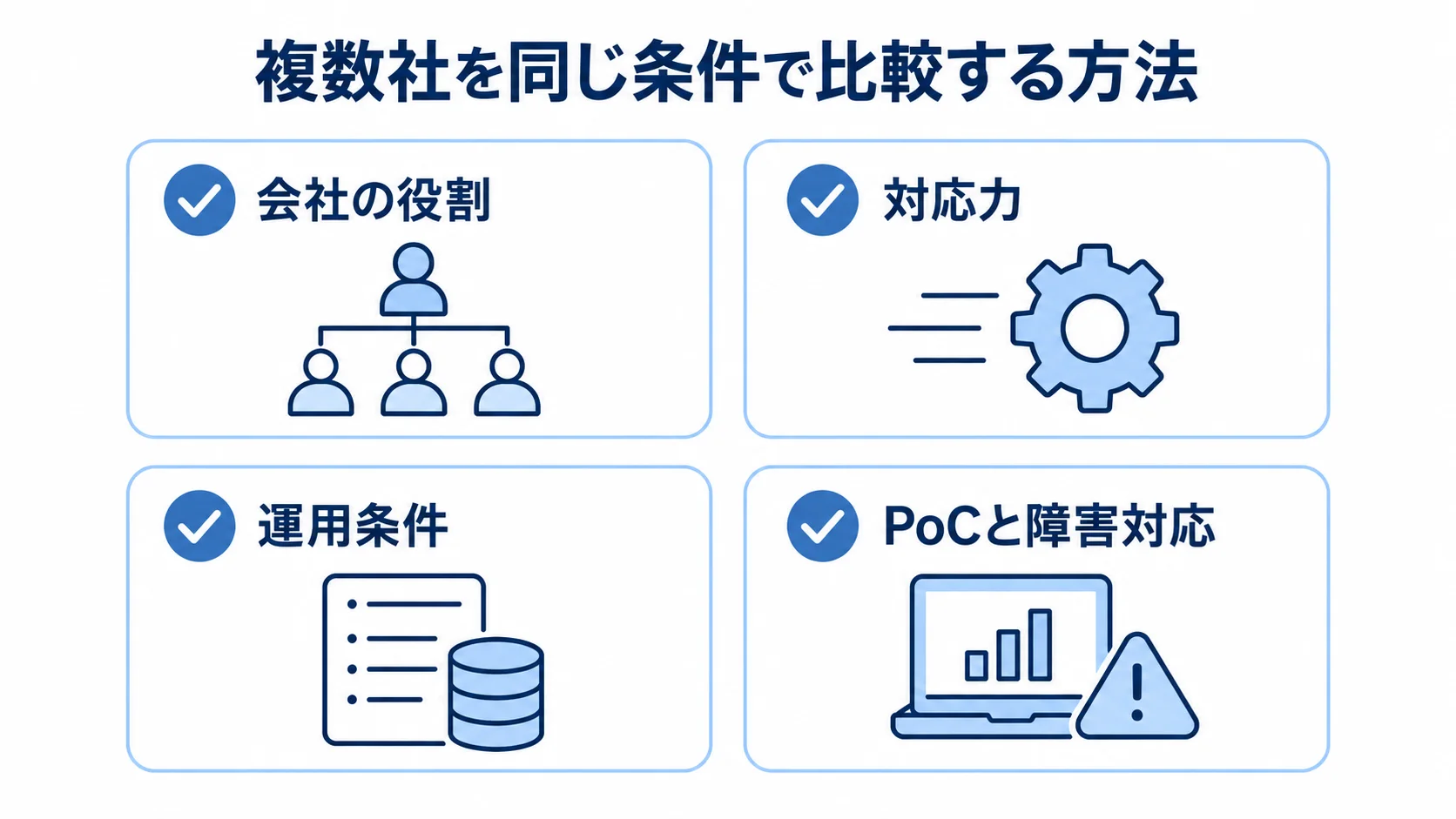

複数社を同じ条件で比較する方法
候補先は、ツールの販売会社と開発・運用を担うSI会社を分けて評価します。製品が自社の接続先に対応していても、要件定義、データ移行、監視、内製化支援まで同じ会社が対応できるとは限りません。比較表には、対応するクラウドとオンプレミス、標準コネクタ、追加開発の体制、類似業界の実績、担当者の経験、サポート時間、契約終了時の引き渡しを並べます。
提案内容を評価するときは、機能一覧よりもPoCの計画と障害時の説明を重視します。どのデータで何を検証し、何を合格とするのか、失敗時に誰がどこまで対応するのかを質問します。清水建設の事例では、SnowflakeとTROCCOの導入作業を2025年4月に始め、同年8月にカットオーバーしたと紹介されています(出典: 株式会社ジール「清水建設株式会社 導入事例」、2025年)。自社と規模や要件が違う可能性はありますが、導入期間を検討する際の具体的な事例として確認できます。
失敗しやすいリスクと契約での対策
代表的な失敗は、ツールを先に契約して接続先が使えない、データ品質を後回しにして分析結果を信用できない、手動リカバリーが多く担当者が疲弊する、仕様変更で連携が止まる、利用量が増えて料金が予算を超えることです。PoCで標準コネクタ、差分取得、失敗時の再処理、料金計算、性能を確認し、見つかった制約を本番見積に反映します。
個人データを委託先へ渡す場合、委託先の安全管理措置が必要な水準を満たすかを事前に確認し、契約に取り扱い、再委託、監査、事故時の報告、データ削除や返却を盛り込みます。これは個人情報保護委員会の通則ガイドラインが示す委託先選定、契約締結、取扱状況の把握という考え方に沿った確認です(出典: 個人情報保護委員会「個人情報の保護に関する法律についてのガイドライン(通則編)」、2026年8月確認)。データの保管リージョン、暗号化、アクセス権限、ログの保存期間も質問します。
契約書には、成果物の範囲、設計書と変換定義の所有権、ソースコードや設定情報の引き渡し、障害対応の時間、料金上限、仕様変更の単価、終了時のデータ搬出、他社への移管可否を明記します。ベンダーロックインを避けるには、データ形式とメタデータを自社でも読める形で保管し、年1回程度は移行手順を確認します。
ETLツール開発でよくある質問(FAQ)

最後に、ETLツールの導入前によく寄せられる質問へ回答します。自社の規模やデータの機密性によって最適解は変わりますが、PoCと運用設計を先に行うと、製品比較や見積もりの精度を高められます。
ETLツールを使うべきか、スクラッチ開発すべきか迷っています。どちらがよいですか?
標準コネクタ、監視、再実行、権限管理を短期間で使いたい場合は、パッケージやクラウドETLを優先して検討します。特殊な変換、厳密な性能要件、既存の開発・運用体制を活かしたい場合はスクラッチが候補になりますが、コネクタ保守や脆弱性対応まで自社の責任になる点を含めて判断します。
ETLツールの開発費用は最低いくらかかりますか?
1〜3ソースを日次で連携するPoCなら、要件と環境が整理されている場合に初期費用100万〜300万円程度が推定の目安です。ただし、これは市場共通の最低価格ではなく、データクレンジング、認証、テスト、監視、DWH費用を含むかで変わります。月額のツール料金やクラウド利用料も別に試算し、初期費用だけで発注を決めないことが大切です。
データ品質が悪いままでもETLツールで解決できますか?
ETLツールは欠損や形式違いを検知・変換できますが、業務上どの値が正しいかまでは自動的に決められません。商品コードや顧客名の正とするマスター、欠損時の補完ルール、重複判定、異常値の扱いを業務部門と合意し、品質指標と例外データを継続的に管理します。
個人情報をETLで連携するとき、何を確認すればよいですか?
利用目的と連携範囲を整理し、必要最小限の項目だけを扱うことから始めます。暗号化、アクセス権限、マスキング、ログ、保管期間、国内外のデータ保管場所、再委託、事故時の報告、契約終了時の削除・返却を確認します。委託先の安全管理措置を事前に確認し、契約後も取扱状況を把握する運用を設けます。
まとめ|ETLツール開発は6フェーズを一続きで設計します

ETLツール開発の進め方は、要件整理、ツール選定、設計開発、テスト、稼働、定着の6フェーズです。最初に業務目的と連携対象を整理し、PoCで接続・変換・再実行・料金を確認してから本番へ進みます。費用はソース数、データ量、変換、品質、監視、保守によって変わるため、初期開発費だけでなく月額と運用費を合算して判断します。
着手前に確認するチェックポイント
着手前は、連携元・連携先・項目・主キー・更新頻度・月間行数・ピーク量・機密区分・許容遅延・障害時の復旧目標を一枚にまとめます。続いて、標準コネクタで足りる範囲、追加開発が必要な範囲、データクレンジングの責任者、監視と一次対応の担当者を決めます。これらが明確なら、複数社から同じ条件の見積を取りやすくなります。
最初の一歩は代表データで小さく検証することです
いきなり全社データを統合するのではなく、経営や現場の効果が見えやすい1〜3連携を選び、匿名化した代表データでPoCを始めます。処理が成功することに加え、データ品質、エラー通知、再実行、運用負荷、費用の実績値を確認し、その結果を本番の要件と見積に反映します。小さく始めて、品質と運用を確認しながら連携範囲を広げることが、ETLツールを定着させる現実的な方法です。
▼全体ガイドの記事
・ETLツール開発の完全ガイド
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
