施設管理システムの費用は、初期費用で0〜100万円程度から4,000万円超まで幅があります。その幅を生むのは、施設の種類、管理規模、連携範囲です。
全体の流れは、施設管理システム開発の完全ガイドでも確認できます。
▼全体ガイドの記事
・施設管理システム開発の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
施設管理システムの費用の目安
施設管理システムの見積もりは、画面の数だけでは決まりません。施設の種類、棟数、設備点数に加えて、利用者と作業者の人数も総額を左右します。
紙やExcelからのデータ移行、会計・入退室・BMS・IoTとの連携も費用に含まれます。
運用保守の体制も、見積もりの対象に入っているかを合わせて確かめます。
施設の種類ごとに異なる必要機能
施設の種類によって、必要な業務機能は大きく異なります。公共施設・学校、ビル・企業施設、多拠点施設の違いを、まず整理しておきましょう。
- 公共施設・学校:空き状況の公開、抽選、予約、減免、料金計算、承認、実績帳票の機能。
- ビル・企業施設:建物・設備台帳、図面・仕様書、点検、故障受付、修繕履歴、業者・契約・報告書の管理。
- 工場・病院・大学など:資産、長期修繕、エネルギー、入退室、防災、ERP・購買連携にかかわる機能。
公共施設では、予約者や団体向けの画面を用意して、窓口や施設担当者の処理とつなぐ必要があります。
一般的な設備台帳の機能に加え、予約まわりの仕組みも求められます。
また、自治体向けでは、決済代行やマイナンバー関連システムとの連携が必要になる場合もあります。
多拠点施設では、機能を追加するほど、初期開発だけでなくテストと移行の費用も増えていきます。
業務要件によっては、設備台帳の範囲を超える機能が必要になることもあります。
標準機能中心か個別開発かによる価格帯の違い
価格の差を見るには、標準機能で始める場合と個別対応が必要な場合を分けて考えます。
- 標準機能:業務をSaaSやパッケージに合わせれば、短期間かつ比較的低コストで始められます。
- 個別対応:予約ルールや特殊な点検帳票、複雑な承認、基幹連携には、設定・開発・連携テストの費用が加わります。
- 料金条件:利用者課金か棟数課金か、移行費、帳票変更費、契約終了時のデータ返却の扱い。
- 予算配分:標準機能を使う範囲を先に決めておくと、必要な開発に費用を振り分けやすくなります。
施設管理システム開発の費用相場と価格帯

施設管理システムに限った公的な費用統計は確認できていません。そのため、以下の金額は、公開製品の価格、施設予約の調達資料、業務システムの近似相場、リサーチノートを組み合わせた推定です。
実際の見積もりは、対象施設と要件を確定させてから金額を比べてください。構築パターンごとの目安は次のとおりです。

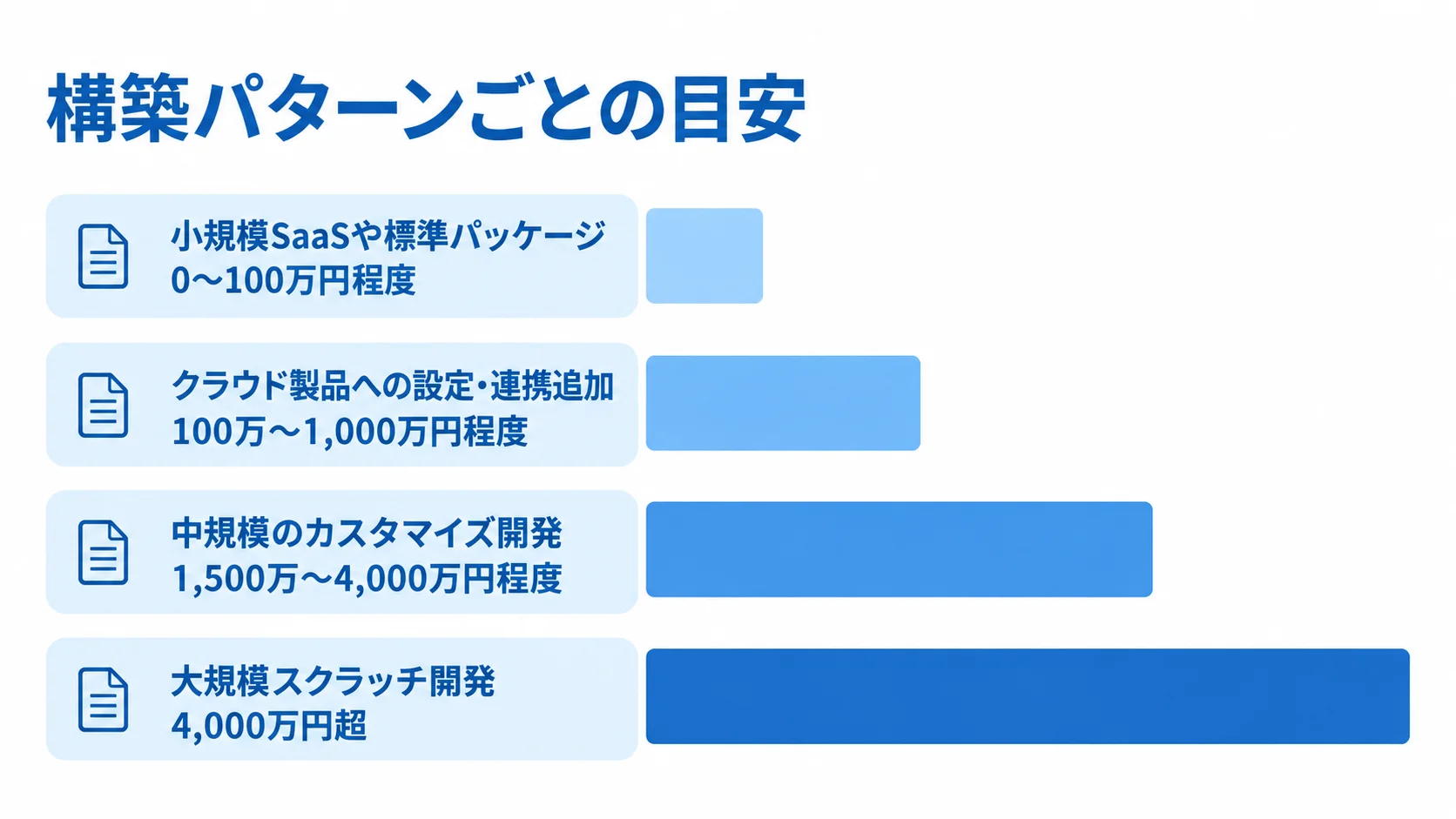

小規模SaaSや標準パッケージの費用目安(0〜100万円程度)
標準機能で始める場合の費用は、初期費用と利用料の2つに分けて見ると分かりやすいです。
- 初期費用:1〜数施設で台帳、点検予定、報告書、簡易予約を使う場合の目安は、0〜100万円程度です。
- 利用料:月額・年額で数千円〜数十万円程度です。利用人数、施設数、設備点数、サポート範囲で変わるため、自社の利用者数をもとに試算します。
ダイキン工業が2022年に発表した「DK-CONNECT BM」は、初期環境構築料金40万円、年額ユーザーライセンス料金36万円でした(出典:ダイキン工業「クラウド型ビル管理システム『DK-CONNECT BM』を新発売」、2022年)。
これは2022年時点の公開価格で、2026年の現行見積もりを保証するものではありません。
初期設定費と継続費を分けて考える際の参考になります。
現行のサービスページでは、設備管理、保全、警備・防災の機能が案内されています。さらに、帳票、ファイル共有、モバイルアプリ、システム連携も示されています(出典:同サービス公式ページ)。
クラウド製品への設定・連携追加の費用目安(100万〜1,000万円程度)
複数施設に展開する場合は、追加の設定やデータ移行が導入額に影響します。
- 初期費用:複数施設への展開で、権限、帳票、台帳移行、CSV・API連携、運用設定、研修を含めると、100万〜1,000万円程度になる場合があります。
- 導入工数:施設ごとのマスタ整備や過去履歴の移行があると、標準機能を使っても設定費は変わります。
- 見積項目:クラウドの月額・年額ライセンス、初期導入支援費、データ移行費、連携開発費、教育費を、分けて示してもらう項目です。
横浜市の施設予約システム調達資料では、開発やクラウド調達・設定、運用・保守などを別項目にしています。さらに、要件定義から研修までの工程も範囲に含めています(出典:横浜市「地域ケアプラザ等施設予約システム開発業務委託 業務説明資料」、2024年)。
中規模のカスタマイズ開発の費用目安(1,500万〜4,000万円程度)
複数の業務や拠点を統合する場合は、施設数に応じて画面を増やす以上に、業務ルールの組み合わせを整理する必要があります。
- 費用目安:予約、設備保全、契約、予算、修繕、帳票、複数拠点の権限を統合した場合、1,500万〜4,000万円程度です。
- 推定レンジ:公的統計ではなく、業務システムの近似相場と統合案件の要件から組み立てた幅です。
- 個別要件:施設ごとの営業時間、承認者、点検周期、設備分類、委託先、帳票様式を管理し、例外もテストします。
- 見積もり条件:精度を上げるため、棟数、業務ルール、設備点数、過去履歴の量をベンダーに伝えます。
大規模スクラッチ開発の費用(4,000万円超になる場合)
大規模案件では、連携先に加えて、現地や通信環境の準備も費用に影響します。
- 費用目安:多数拠点でBMS、IoT、BIM、入退室、防災、会計、購買、ERPと深く連携する場合、4,000万円超になることがあります。
- 追加費用:現地調査、通信環境、センサー・タブレット、制御ネットワーク分離、24時間障害対応も対象に入ります。
- 期間と予算:開発が1年以上に及ぶこともあり、年度予算や段階リリースを前提に計画します。
- 段階導入:台帳・点検を第1段階、予約・修繕を第2段階、IoT・BIM連携を第3段階とする進め方が現実的です。
段階ごとに利用部門が成果を確かめられるため、不要な機能を作り込むリスクも抑えやすくなります。
施設管理システムの費用内訳とランニングコスト
費用の内訳を見ておくと、安く見える見積もりが本当に安いかを判断しやすくなります。
総額で比べるには、初期開発費に加えて、要件定義、データ整備、移行まで含めた費用全体を同じ条件で見ます。
- 研修:施設担当者、現場作業者、管理者など、立場ごとの研修費用。
- クラウド:利用者数、棟数、設備点数などで変わる月額・年額の料金。
- 保守:障害、法改正、帳票変更、問い合わせ窓口などへの対応範囲の費用。
- 端末・通信:現場で使う端末と、屋上・地下での通信環境にかかる費用。
- 追加改修:稼働後に後から必要になった改修の費用。
要件定義・設計・開発・テストの費用
工程ごとの作業範囲と施設ごとの例外を洗い出すと、費用の配分が見えてきます。
- 要件定義:施設、管理対象、巡回、予約・修繕承認、帳票、権限、連携の整理。
- 設計:施設から報告書までのデータ関係を決め、成果物と作業範囲を明記します。
- 費用配分の目安:要件定義・調査10%前後、設計10〜20%、開発40〜60%、テスト10〜20%という見方があります。
- 比率の変動:例外が多いと要件定義・テストが増え、標準機能が多いと開発比率が下がります。ただし、案件実績を保証する固定比率ではありません。
現地調査やヒアリングを省くと、施設ごとの処理の違いや法定点検周期の漏れが後から見つかり、追加改修につながる場合があります。
データ移行・教育・現場定着にかかる初期費用
古い台帳や図面を使える状態に整える作業は、場合によってシステム開発そのものより難しくなります。そのため、移行前に台帳を洗い出し、データ整備の工数を見込んでおきます。
- 台帳:施設ごとに異なるExcel列名や重複する設備番号。
- 点検記録:紙の記録を手入力する作業。
- ファイル:規則のない写真やPDFのファイル名。
現場に定着させるには、操作研修に加えて、業務の流れに沿った確認が要ります。巡回中の写真登録、電波が弱い場所での入力保留、報告書の承認者、緊急修繕の連絡方法を、実際の業務に当てはめて確かめます。
研修とマニュアルを、施設担当者、現場作業者、管理者ごとに分けておくと、利用開始後の問い合わせを抑えるのに役立ちます。
月額・年額の利用料と保守費
継続費用は、ライセンスの課金方式と保守の対応範囲に分けて見ます。
- クラウド料金:利用者数、棟数、設備点数、容量、API、サポートで変わり、月額または年額で発生します。
- 課金方式:棟数が増えても同額のサービスと、ユーザーや施設を追加するごとに課金するサービスがあります。拠点を追加する場合は、5年分で比べます。
- 保守費:初期開発費の5〜15%程度を年額の目安とする見方がありますが、対応内容は契約によって異なります。
- 保守範囲:障害、OS・ミドルウェア更新、法改正、帳票変更、問い合わせ窓口、監視、バックアップ、復旧訓練の範囲。
月額保守と年額保守は分けて考え、見積書に対象期間と対応時間を明記してもらいます。

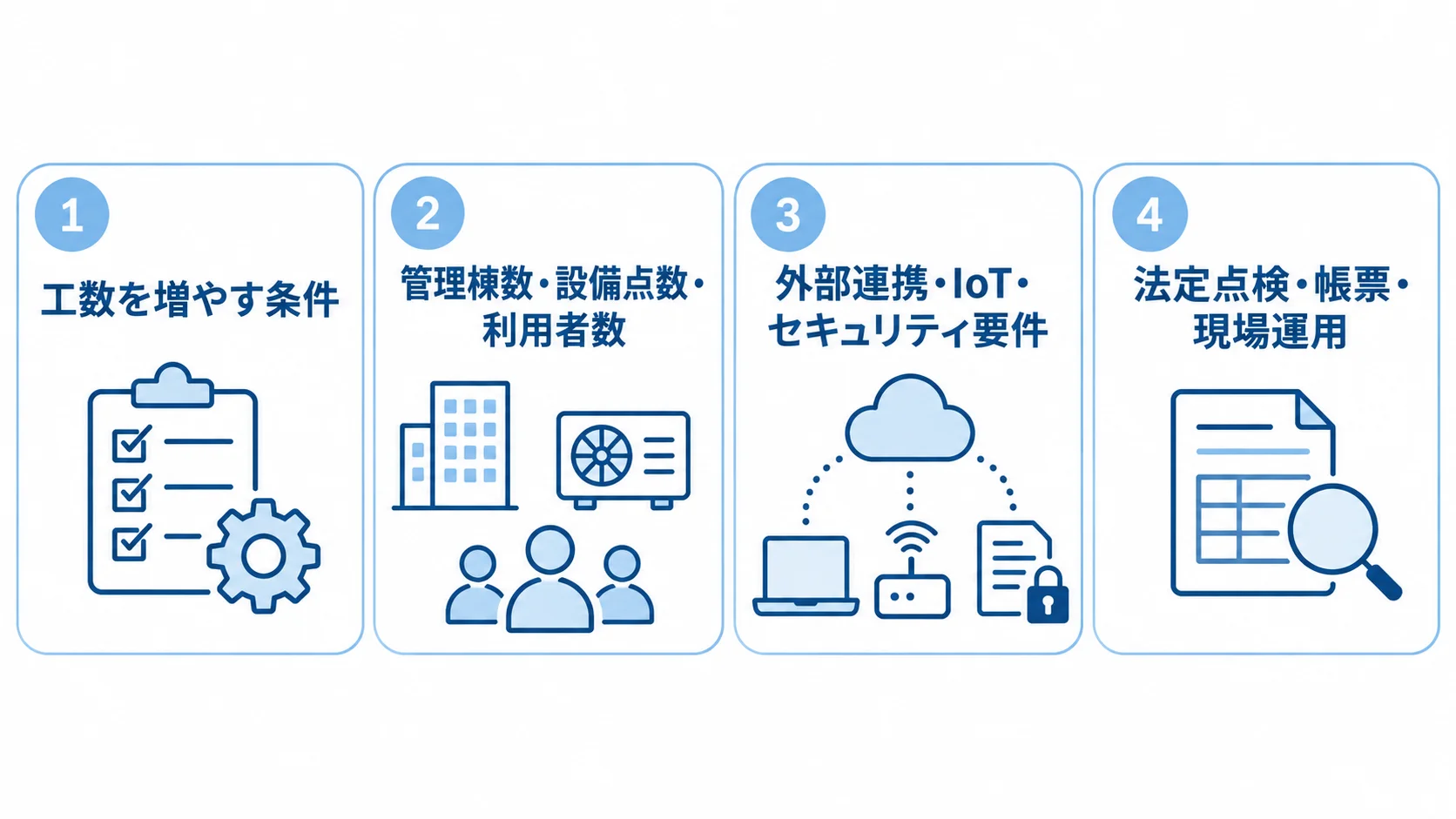

施設管理システムの見積もりが高くなる変動要因

同じ製品でも、見積もりが2倍以上になることは珍しくありません。これを会社による違いとして片付けず、工数を増やす条件を分けて見ると、削れる費用と削れない費用を判断できます。
管理棟数・設備点数・利用者数による工数の違い
施設の規模と利用者の広がりによって、設計の対象や権限の管理が増えていきます。
- 管理規模:1棟の設備台帳と200棟の長期修繕計画では、必要なデータモデルが異なります。
- 導入事例:富国生命は200棟超の建物を管理し、長期修繕費を毎年試算していました。
- 設計対象:建物属性、部位・設備、工事実績、単価更新、年度別予算分析も含まれます。
- 利用者と権限:利用者が多い場合、ログイン、権限階層、同時利用、通知、操作ログ、ライセンスも費用に影響します。
同社は「FM-Refine」を利用し、竣工後60年までの修繕コストを試算していました(出典:株式会社FMシステム「富国生命保険相互会社 導入事例」、確認日2026年8月)。
発注側は、利用者の立場ごとに閲覧・登録・承認・出力の範囲を決めておきます。利用者の立場には、施設職員、委託先、利用団体、管理会社、オーナーなどがあります。
操作範囲を先に整理しておけば、過剰な権限設計や後からの作り直しを避けられます。
外部連携・IoT・セキュリティ要件による費用の増加
連携方法とセキュリティ水準によって、調査・実装・運用の作業量が変わります。
- 連携方式:会計・購買はCSVで始められる場合があります。一方、APIや入退室、BMS、センサー、BIM、決済には、調査・認証・監視・テストが必要です。
- 機器環境:機器やメーカーが混在すると、現地調査やゲートウェイ検証も必要になります。
- クラウド要件:アクセス管理やバックアップなどを、非機能要件として扱います。
- 制御系接続:業務クラウドと制御ネットワークを分ける設計も費用に影響します(出典:IPA「クラウドセキュリティ」、2025年公開情報)。
認証、多要素認証、最小権限の扱いについては、発注側が方針を先に定めておきます。暗号化、バックアップ、操作ログも、あらかじめ決めておく項目です。障害復旧と委託先管理についても、方針を決めておく必要があります。
IPAの「クラウドセキュリティの歩き方」などを参考に、アクセス権、ログの保管年数、障害時の紙運用を確かめます。
法定点検・帳票・現場運用の厳密さによる影響
法定記録や現場の条件を要件にどこまで含めるかで、必要な設計が変わります。
- 維持管理記録:特定建築物では、空気環境、給排水、清掃、ねずみ・昆虫防除などが対象になります。
- 測定と報告:記録を追跡し、報告までつなげられる設計が必要です。
- 要件整理:システムが法令適合を自動保証するわけではないため、発注側が法令と記録要件を整理します。
- 現場環境:端末、屋上・地下の通信、手袋での操作、写真の容量、オフライン入力。
厚生労働省は、空気環境の測定項目と頻度を示しています(出典:厚生労働省「建築物環境衛生管理基準について」、2026年8月確認)。そのうえで、測定値や日付、担当者などを追跡できるようにしておきます。
紙からの切り替え時期も、費用に直結します。管理部門だけで画面を決めると、現場で使われず二重入力が残ることがあります。
要件定義には、実際に巡回する担当者や委託先にも参加してもらいます。

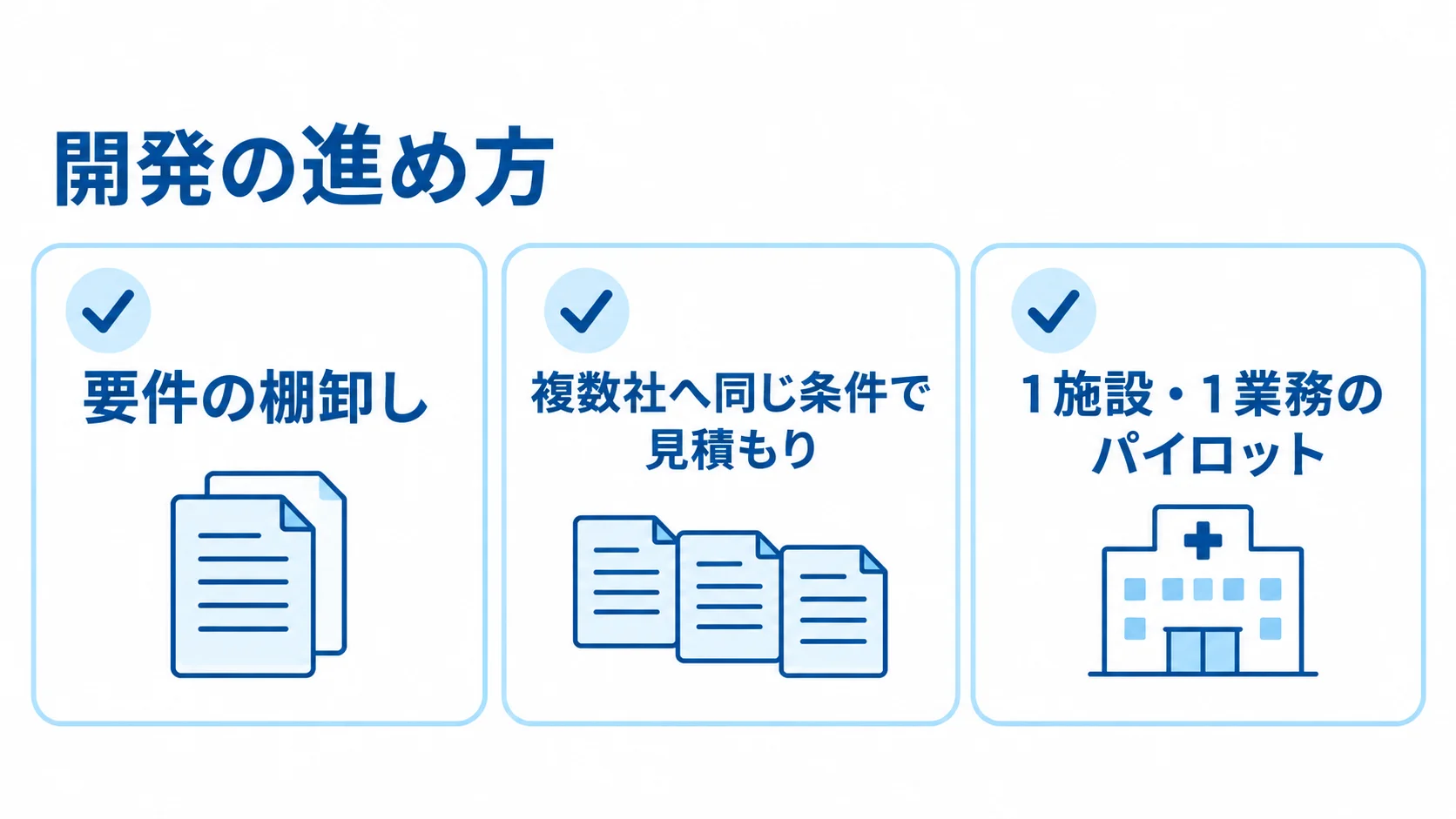

費用を適正化する施設管理システム開発の進め方

費用を抑えるには、値引きの交渉より先に、作る範囲と使い方を固めるのが先決です。企画、要件定義、設計の各段階で、判断材料を残しておきます。開発とテストでも同じように残し、移行と教育の段階まで続けます。
最初に5つの軸で要件を棚卸しする手順
まず、施設の種類と、管理棟数・設備点数の規模を押さえます。次に、現場人数、法定点検、既存システムなどの前提を整理します。補足として、将来のIoT連携の予定も確かめておきます。
施設を公共施設予約型、ビル・不動産FM型、工場・病院・大学の多拠点型に分けておくと、機能の漏れを抑えられます。
MUSTとWANTを分け、導入効果と費用を比べて段階を組みます。すべてを初期リリースに入れないことで、予算と納期の不確実性を下げられます。
- MUST:台帳、点検、修繕受付、権限、帳票、バックアップ、法定記録など業務停止を防ぐ機能。
- WANT:AI故障予測、BIM高度活用、スマートロック、詳細なBI分析など、効果と費用を比べて導入する機能。
複数社へ同じ条件で依頼する見積もり
見積もりを比べるには、依頼先、提示資料、費用の内訳をそろえておく必要があります。
- 比較先:SaaS・パッケージ、施設管理・FMに強い会社、業務システム受託会社。
- 共通資料:対象施設、利用者区分、業務フロー、台帳・帳票サンプル、移行対象、連携先、希望時期、保守条件。
- 見積項目:要件定義、設計、開発、テスト、移行、研修、クラウド、ライセンス、ネットワーク、端末、保守、追加改修。
- 範囲確認:「一式」として含まれる対象と前提、成果物、除外条件。
ニッセイコムのGrowOne 施設のFAQでは、予算は前提条件によって大きく変わるとしています。また、CSVやAPIなど複数の連携方法に対応するとも述べています(出典:株式会社ニッセイコム「GrowOne 施設 よくあるご質問」、2026年8月確認)。
1施設・1業務でのパイロット導入
小さく試せば、一斉展開の前に現場の運用と導入効果を確かめられます。
- 複数施設への一斉導入の前に、代表的な1施設か1業務で試します。
- 台帳登録、点検入力、写真添付、是正依頼、承認、報告書出力の流れを一連で確かめ、使いやすさ、運用ルール、データ品質を見ます。
- 入力完了率、報告書作成時間、転記回数、修繕依頼から完了までの時間、検索時間を、導入前後で比べます。
- 効果の出た機能を横展開し、使われない機能や複雑な承認を見直して、開発費を抑えながら定着率を高めます。
施設管理システムのコストを最適化するポイント
コストを最適化するには、二重入力をなくし、追加改修を抑え、現場が続けて使える構成を選ぶことが必要です。価格の安さは、その中の一つの判断材料です。
5年や10年の総コストを見て、導入後の運用負荷も含めて判断します。
標準機能への業務の合わせ込みとカスタマイズの絞り込み
パッケージやSaaSでは、標準機能に業務を合わせるFit to Standardを基本にします。紙帳票の完全再現や独自ルールの維持は、開発費と保守費を増やします。
カスタマイズの対象は、法令対応、業務停止の防止、利用者への価値に直結する部分に絞ります。
帳票は、出力の頻度と利用者を確かめておきます。たとえば月1回の帳票なら、個別の画面を作るより、CSVや標準帳票で出力して分析環境に渡すほうが有利な場合があります。
移行データの範囲と品質基準の事前決定
移行費用を抑えるには、対象データと完了の判定基準を導入前に決めておくことが必要です。
- 移行範囲:全履歴の整形や紙入力には費用がかかるため、稼働初日から必要なデータを優先します。
- 対象候補:法定記録、現行設備、継続中の修繕、直近数年の故障履歴。古い資料は検索用ファイルに分ける方法があります。
- 事前確認:設備ID、施設名の表記、単位、廃止設備、写真・図面の紐付けの点検。
- 完了基準:対象件数、必須項目の入力率、サンプル照合率、利用部門の承認者を定めることで、移行後の追加費用を抑えます。
契約・変更管理・データ返却条件の明記
将来の変更や乗り換えに備え、契約時に決めておく条件を確かめます。
- 変更管理:請負契約では、仕様変更が費用の増加や納期の延長につながりやすいため、申請、影響評価、承認者、単価、納期を決めておきます。
- 契約形態:準委任と請負では責任範囲やリスク分担が異なり、契約条件によって見積もりの方法も変わります。要件変更を相談できる体制かどうかも確かめます。
- データ返却:出力形式、写真・PDF・図面、API、移行支援料金、アカウント削除後の保管期間。
- 出口条件:乗り換えが難しいと、料金上昇や変更時の追加費用を受け入れることになるため、導入時に条件を決めておきます。
よくある質問(FAQ)
費用、導入期間、クラウドとスクラッチの選び方、見積もりの確認方法について回答します。
施設管理システムの開発費用は最低いくらですか?
標準機能中心のSaaSやパッケージなら、初期費用0〜100万円程度から始められる可能性があります。
移行、帳票変更、複数施設の権限設定、研修、連携を追加すると、初期費用は100万〜1,000万円程度まで広がります。対象機能と継続費用も含めて判断してください。
施設管理システムの開発期間はどれくらいですか?
標準設定のみなら1〜3か月、連携や移行を含むクラウド導入なら3〜6か月が目安です。カスタマイズを含む構築は、6〜12か月が目安です。
ニッセイコムはGrowOne 施設の自治体版・コンベンション版について、最短6か月、カスタマイズ時は12か月程度と案内しています。
計画には、現地調査や研修期間を含めます。繁忙期を避けた切り替えや、旧システムとの並行稼働も考えに入れます。
クラウドとスクラッチ開発はどちらが安いですか?
標準機能を使うクラウドやパッケージは、初期費用と導入期間を抑えやすい選択肢です。
利用料は継続してかかり、独自業務への追加開発や移行で費用が増える場合があります。一方、スクラッチは初期費用が高くなりやすいものの、独自の予約ルールや深い基幹連携を実現しやすい点が特徴です。
5年から10年の総保有コストと業務効果で比較してください。
施設管理システムの見積もりで必ず確認する項目は何ですか?
見積もりでは、要件定義から設計、開発、テストまでの範囲を確かめます。移行や研修、保守の範囲も、項目ごとに分けて確認します。クラウドやライセンス、ネットワーク、端末、追加改修なども、同じように見ておきます。
対象施設数、利用者数、設備点数、保存容量を確かめます。連携方式や対応時間に加え、障害時の復旧と契約終了時のデータ返却も、あわせて確認します。
「一式」や「別途」の項目を残さないことが、予算超過の防止につながります。
まとめ
標準SaaS・パッケージは初期0〜100万円程度、設定や連携を含むクラウド導入は100万〜1,000万円程度が目安です。
中規模カスタマイズは1,500万〜4,000万円程度、大規模スクラッチやBMS・IoT連携は4,000万円超になる場合があります。
これらは公的統計ではなく、公開価格や近似する業務システム、施設予約の調達範囲、導入事例から組み立てた推定レンジです。
見積もり前に、施設の種類、棟数、設備点数、利用者数を具体化しておきます。法定点検や既存台帳、外部連携、セキュリティ、移行データも、同じように整理しておきます。
同じ条件で複数社を比べ、月額・年額のライセンスや保守、契約終了時のデータ返却まで含めた総額で判断します。
まず1施設・1業務で台帳と点検履歴を整え、利用状況を確かめます。そのうえで、予約、修繕、長期修繕、IoT連携へと段階的に広げるのが現実的です。
機能を追加する前に業務効果と運用負荷を測ることが、開発費と運用コストの最適化につながります。
▼全体ガイドの記事
・施設管理システム開発の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
