現場報告システム開発の進め方/やり方/流れや方法/手法/工程/手順

現場報告システムの開発は、紙やExcelの入力をアプリに置き換えるだけでは不十分で、現場での記録から承認、帳票出力、検索・保管までを一つの流れとして設計することが成功の条件です。

本記事では、現場報告システムを導入・開発する進め方を、要件整理、製品・開発会社の選定、設計開発、テスト、稼働、定着の6フェーズに分けて解説します。費用相場、見積もりで確認すべき項目、現場で使われるためのチェックリストも紹介します。

▼全体ガイドの記事
・現場報告システム開発の完全ガイド

現場報告システムとは何ですか?全体像を理解する

現場報告システムの全体像

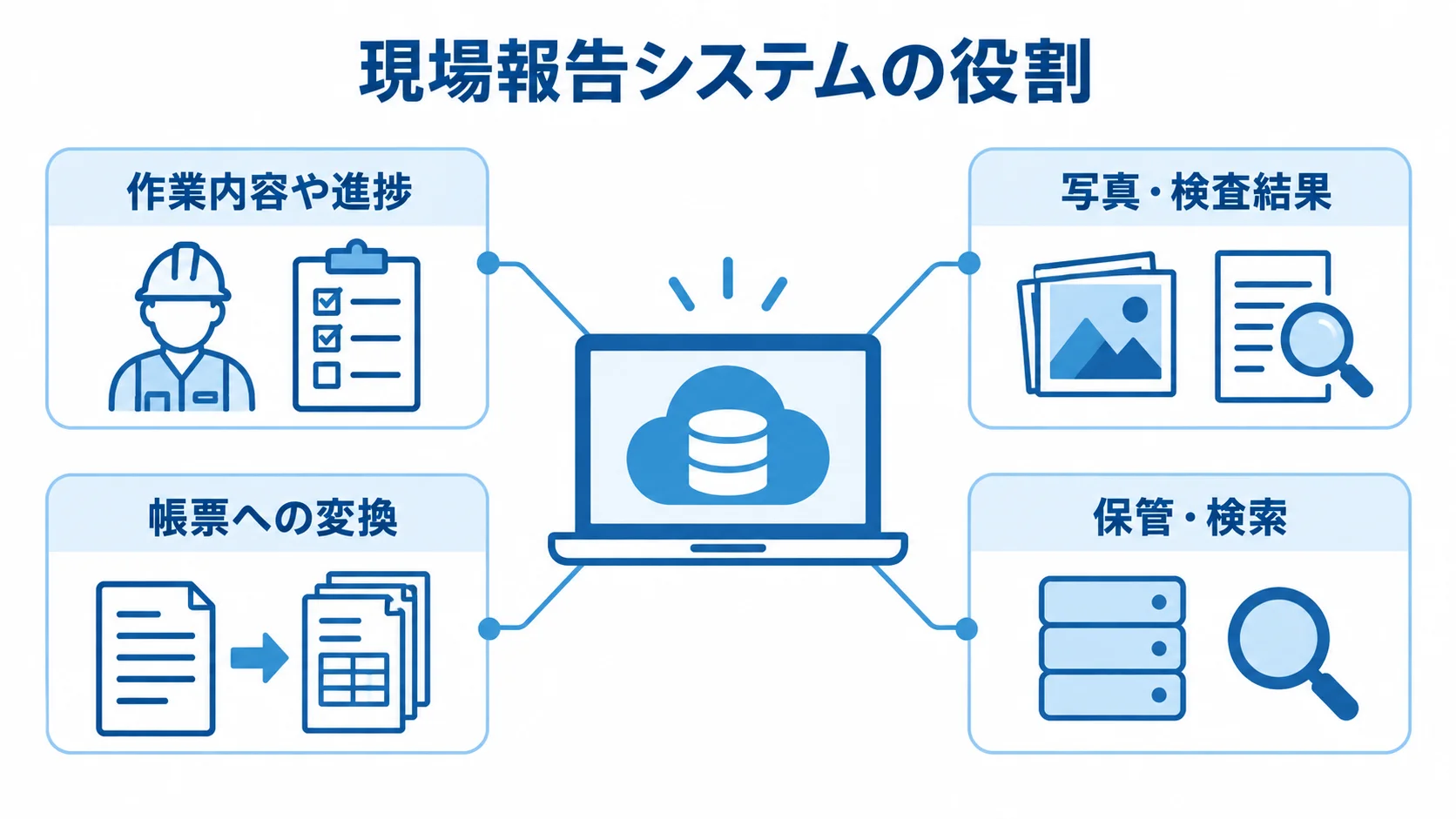

現場報告システムとは、建設・土木・設備工事などの現場で発生する作業内容、進捗、写真、検査結果、事故・不具合、点検結果を、スマートフォンやタブレットから登録し、事務所や元請け、協力会社、施主へ共有する業務システムです。単なる日報入力フォームではなく、報告を受けた人が確認し、必要な帳票に変換し、後から証跡を追えることまでが価値になります。

入力・承認・帳票・保管を一つの流れにする

現場報告の基本は、撮影・記録、上長や元請けによる承認、報告書や写真台帳への出力、保管・検索という流れです。たとえば現場監督がスマートフォンで作業内容と写真を登録し、事務所の担当者が未承認一覧から確認し、指定されたExcelやPDFの帳票を出力します。これらが別々のアプリや個人のフォルダに分かれると、転記、写真の探し直し、承認漏れが発生します。そのため、最初に「誰が、いつ、何を報告し、誰が確認し、どの帳票にするか」を図にすることが重要です。

必要な機能は、作業日報、進捗報告、工事写真、電子小黒板、点検表、検査チェックリスト、KY・安全パトロール、是正指示、図面・資料共有、権限別の閲覧・承認、Excel・PDF・CSV出力などです。ただし、機能を最初から増やしすぎると現場の入力負担が上がります。まずは日報、写真、承認、帳票出力の最短経路を設計し、利用状況を見ながら拡張する方が定着しやすいです。

SaaS・パッケージ連携・スクラッチを使い分ける

現場報告システムの導入方法は、既製クラウドを使う方法、パッケージに設定やAPI連携を加える方法、専用システムをスクラッチ開発する方法に分かれます。報告・写真・チャットが中心で標準機能の7〜8割が合う会社は、既製クラウドを1〜2現場で試すと判断しやすいです。顧客ごとに帳票が違う、特殊な点検計算がある、基幹システムと深く連携する必要がある場合は、パッケージ連携やスクラッチ開発を検討します。

選択の基準は、機能数よりも現場の入力時間と業務の適合度です。通信が不安定な場所で使うならオフライン入力と復帰後の同期が必要です。協力会社を招待するなら、ゲスト権限や追加料金を確認します。公共工事を扱うなら、国土交通省が2026年4月1日に電子納品要領・ガイドラインを改定し、同年6月にも電子納品チェックシステムの改定を案内しているため、営業資料の「対応済み」だけでなく対象案件の要領に沿った出力サンプルまで確認します(出典: 国土交通省「電子納品に関する要領・基準」、2026年)。

現場報告システムの進め方を6フェーズで解説します

現場報告システム開発の進め方

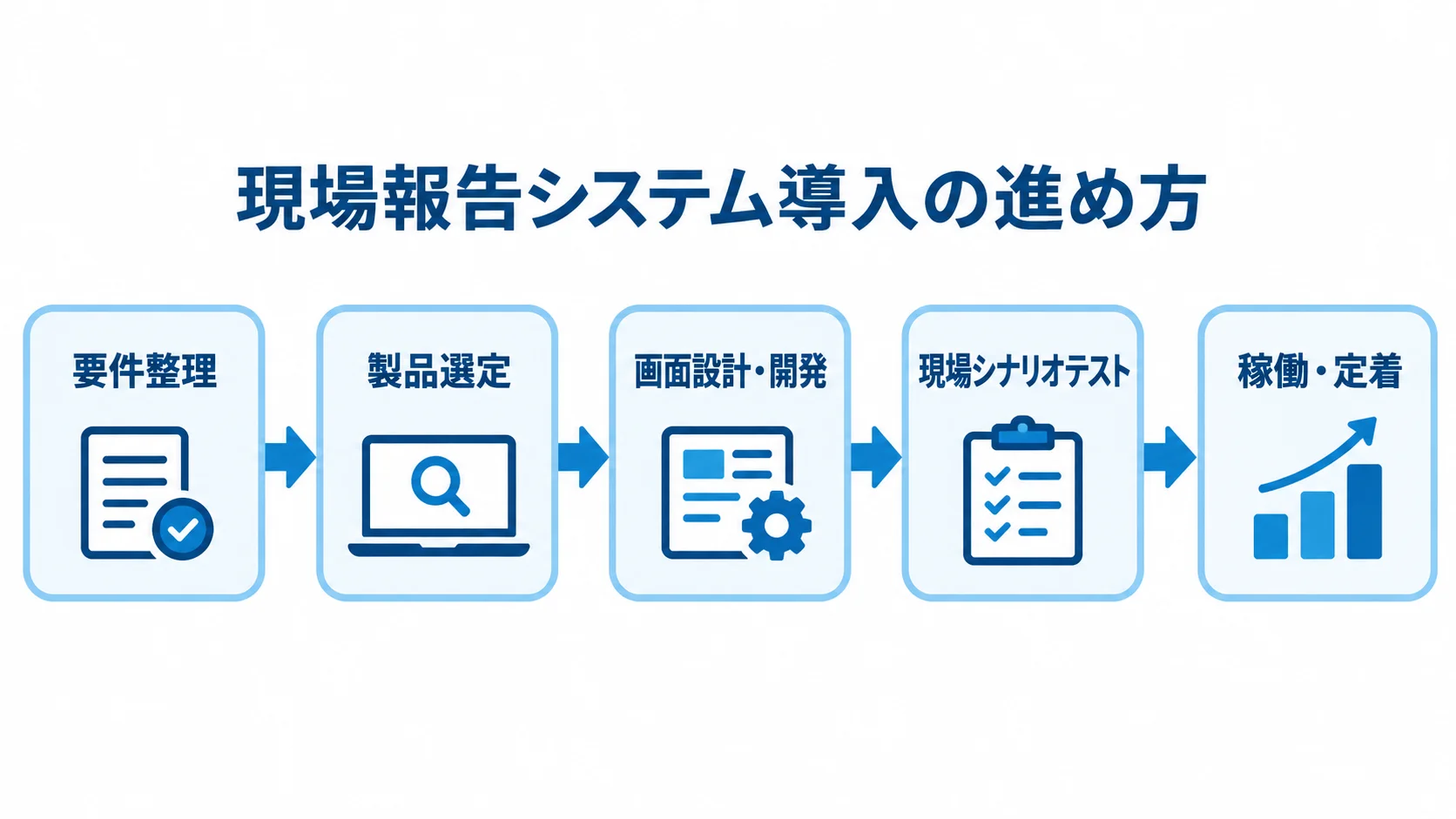

進め方の基本は、要件整理、選定、設計開発、テスト、稼働、定着の6フェーズです。ここで大切なのは、開発会社に要望を伝えて終わりにしないことです。各フェーズに現場担当者、報告を受ける管理者、システム管理者を参加させ、次のフェーズへ進む判断基準を置きます。

フェーズ1:要件整理で報告業務を見える化します

最初に、紙、Excel、LINE、メール、共有フォルダなどに分散している現場報告を集めます。過去の報告書を最低5〜10件確認し、報告者、提出時刻、必須項目、写真枚数、承認者、最終的な提出先を一覧にします。ヒアリングでは「何を入力したいか」だけでなく、「入力後に誰が何を判断するか」「差し戻しはどのように通知するか」まで聞くことがポイントです。

要件整理のチェック項目は、現場・案件・工種・担当者の紐づけ、必須項目と任意項目、写真の撮影ルール、位置や日時の記録、オフライン対応、承認段階、帳票の種類、保存期間、権限、既存システムとの連携です。自由記述を増やすと表記揺れが増えるため、選択式や定型文を中心にし、事故や例外工事だけ自由記述を残します。現場側の入力時間は、まず1件3分以内を目標にすると、導入後の評価が具体的になります。

フェーズ2:製品・開発会社を要件で選定します

選定では、価格表だけで比較せず、同じ要件表を複数の候補へ渡します。既製クラウドなら、現場からの写真・日報入力、オフライン、指定帳票、協力会社の招待、CSV・API、データ返却、サポート体制を確認します。開発会社なら、要件定義を誰が担当するか、現場での業務理解があるか、納品後の保守・改善をどう行うかを確認します。

デモは会議室で見せてもらうだけでは足りません。実際の現場報告を1件、写真を含めて入力し、管理者が承認し、帳票を出力するシナリオを候補ごとに実行します。通信を切った状態、古い端末、協力会社のゲストアカウント、差し戻し、誤った写真の削除、退職者の権限停止も試します。ここで操作が複雑なら、機能が豊富でも定着しにくいです。

フェーズ3:現場と管理側の画面を設計・開発します

設計では、現場担当者が最初に見る画面と、報告を受ける側が確認する画面を分けて考えます。現場側は「今日の現場を選ぶ」「報告種別を選ぶ」「写真を撮る」「必要項目を確認して送信する」という短い導線にし、管理側は未承認、差し戻し、期限超過、未報告を一覧で把握できるようにします。承認者がスマートフォンでも確認するのか、事務所のパソコンだけで確認するのかによって、通知や画面設計も変わります。

写真を扱う場合は、端末内の一時保存、オフラインキュー、通信復帰後の再送、画像圧縮、重複アップロード防止を設計に含めます。管理者が後から見つけられるよう、案件、工種、撮影日、撮影者、写真種別をデータとして持たせます。Excel帳票を使う場合も、帳票の見た目をそのまま画面に再現するのではなく、報告データを正規化し、同じデータから複数の帳票へ出力できるようにすると変更に強いです。

フェーズ4:現場シナリオでテストします

テストは、画面が開くかを確認するだけでは不十分です。要件整理で作った報告業務の一覧をテストケースに変換し、正常系と異常系の両方を実行します。正常系では、報告作成、写真登録、承認、帳票出力、検索までを一度通します。異常系では、必須項目の未入力、電波断、同じ写真の再送、承認者の不在、誤送信、権限のない案件へのアクセス、端末紛失を想定します。

受入テストでは、現場担当者が実際の端末を使い、1件の報告を3分以内に完了できるかを測ります。管理側は、未承認一覧から対象を探し、差し戻し理由を記録し、修正後の履歴を確認します。公共工事を扱う場合は、対象自治体や発注者の要領に沿ったデータを電子納品チェックシステムで確認する工程も必要です。合格基準を「使えそう」ではなく、入力時間、必須項目の欠落数、同期失敗数、帳票の修正回数で決めます。

フェーズ5:対象を絞って稼働させます

本番稼働は、全現場への一斉展開より、工種や現場数を絞った段階導入が安全です。たとえば、報告頻度が高く、管理者が協力的な1現場を選び、4〜8週間のPoCを行います。対象現場では紙やLINEとの併用期間、データ移行の方法、問い合わせ窓口、障害時の代替手段を決めます。PoC期間中は、報告書作成時間、写真整理時間、承認までの時間、提出遅延、差し戻し件数を導入前と比較します。

稼働初日は、現場で操作を一緒に行う担当者を置くと安心です。アカウント発行、現場・工種マスタ、帳票テンプレート、権限、通知先を事前に登録し、現場で設定作業をさせないようにします。万一システムが使えない場合に備え、紙やオフライン入力を含む復旧手順を準備します。導入直後に現場の不満を「慣れの問題」と扱わず、操作ステップや必須項目が実務に合っているかを確認します。

フェーズ6:ルールとKPIで定着させます

定着には、システムの操作説明だけでなく、報告のルールが必要です。「当日何時までに送るか」「写真はどの向きで何枚撮るか」「差し戻しは誰が何時間以内に確認するか」「例外や事故はどのフォームを使うか」を決め、1枚の運用ガイドにします。高齢の作業者や外国人スタッフ、協力会社がいる場合は、文章だけでなく画面キャプチャや短い動画も用意します。

KPIは、ログイン人数だけで評価しません。1件あたりの入力時間、日報の提出率、未承認件数、報告書の作成時間、写真の撮り直し、現場訪問回数、提出遅延、差し戻し理由を月次で確認します。導入後に入力率が低い場合は、研修を増やす前に、入力項目が多すぎないか、通知が届いているか、現場の通信環境に問題がないかを切り分けます。現場と管理側が月1回、改善候補を3件まで決める運用にすると、機能追加の優先順位もぶれにくいです。

現場報告システムの費用相場とコストの内訳

現場報告システムの費用相場

費用は、既製クラウドか専用開発か、利用者数や現場数、帳票、オフライン、外部連携の有無で大きく変わります。公開料金で確認できる小規模クラウドは初期費用0円、月額8,000〜30,000円程度の例があり、専用開発では数百万円から数千万円まで幅があります。以下は公開料金と一般的な業務システム開発の推定を分けた目安です。

既製クラウドは公開料金と追加費用を分けて見ます

既製クラウドの公開例では、株式会社プレックスの「サクミル」が初期費用0円、月額9,800円、30アカウントまでを掲げ、31アカウント以上は1アカウント月額100円、データ容量追加は100GBあたり月額700円としています(出典: 株式会社プレックス「サクミル料金プラン」、2026年8月確認)。Anymore施工管理は初期費用0円、月額15,000円から、外部メンバー費用0円、1か月の無料トライアルを公式に案内しています(出典: Anymore株式会社公式サイト、2026年8月確認)。

Photoructionの公式料金ページも初期費用0円を掲げていますが、カスタマイズやオプションは別料金で、利用者数に応じた月額料金となっています(出典: 株式会社フォトラクション「料金プラン」、2026年8月確認)。このように、月額の表示だけでは年間費用を比較できません。初期設定、帳票作成、教育、データ移行、API利用、ストレージ、追加ユーザー、協力会社の利用料、サポートを合算して確認します。

PoC・スクラッチ開発は範囲を区切って見積もります

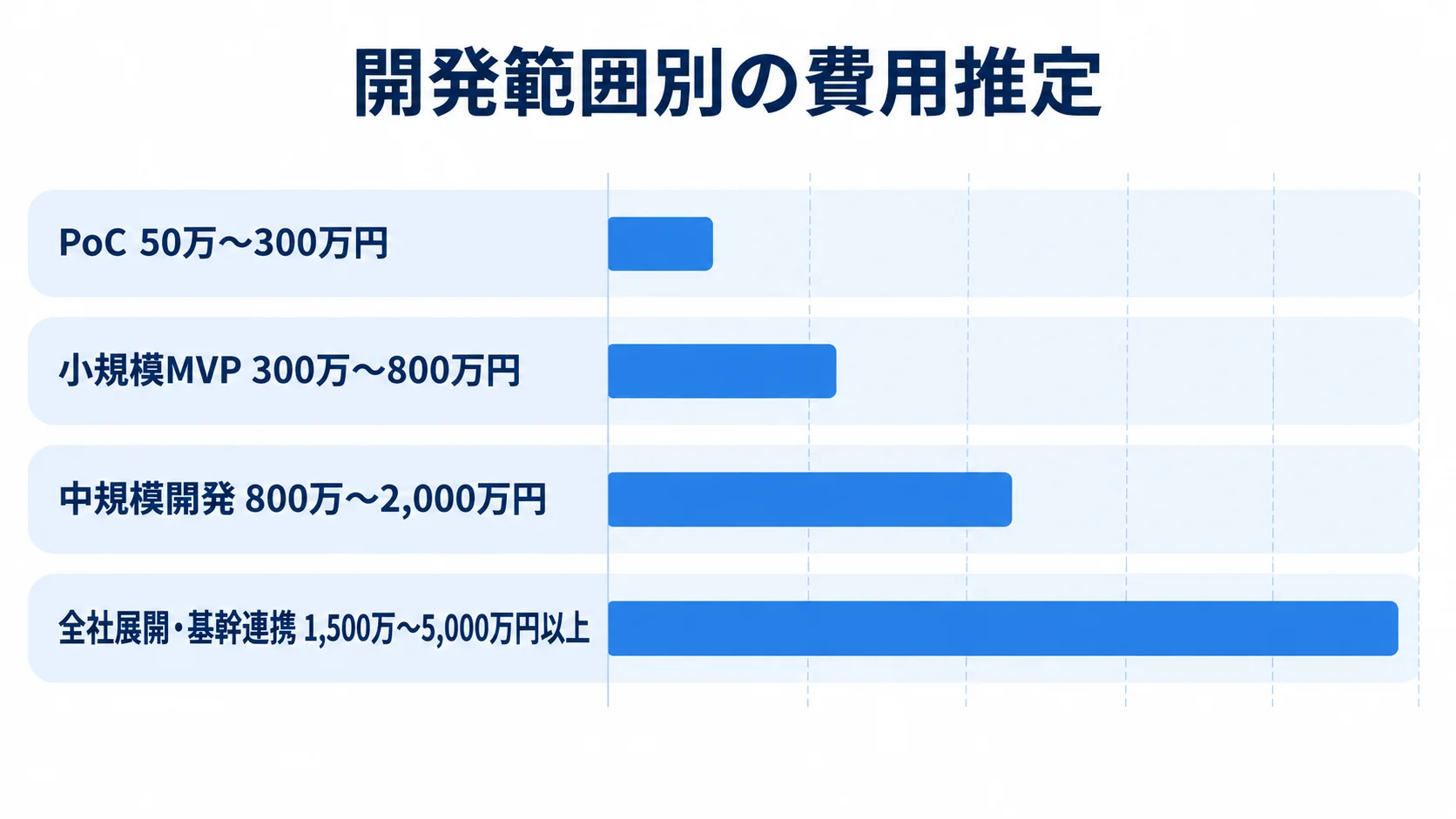

現場報告だけを検証するPoCは50万〜300万円、1〜3か月程度、スマートフォン入力、写真、管理画面、定型PDF、ログインを含む小規模MVPは300万〜800万円、3〜6か月程度が一つの推定レンジです。複数現場・協力会社権限、承認、点検、図面、Excel入出力、API連携まで含む中規模開発は800万〜2,000万円、6〜12か月程度、全社展開や基幹連携まで含む場合は1,500万〜5,000万円以上、12〜24か月程度を想定することがあります。

ここで示した開発費と期間は、現場報告システム単独の公的な市場統計ではなく、NotebookLMで確認した一般的な業務システム開発の情報と、公開クラウド料金を基にした編集部推定です。画面数だけで金額を決めず、帳票の種類、オフライン同期、写真保存量、利用者・協力会社数、権限、外部連携、移行データ、保守SLAを分解します。保守費は初期開発費の年15〜25%程度を仮置きし、サーバー、ストレージ、SMS、地図、AI利用料は別建てで確認します。

費用対効果は削減時間と品質で測ります

費用対効果を出すときは、「業務効率化」という表現を避け、現場監督が日報と写真整理に使う時間、事務所が帳票を転記する時間、承認までの時間、現場訪問回数、撮り直し、提出遅延を計測します。たとえば、株式会社アンドパッドが公開する東京ガスリノベーションの事例では、2021年11月から2022年7月の検証で関連業務を前年同期比498時間削減したとされています。ただし、これは個別企業の導入事例であり、自社で同じ効果が出ると断定せず、導入前の自社データと比較します。

削減時間だけでなく、報告漏れの減少や写真の検索性、承認履歴の明確化も効果です。システム費用を12か月または36か月で割り、年間の削減工数と、手戻りや移動の減少による効果を並べます。入力負荷が増えて現場が使わなくなれば効果は出ないため、費用対効果の計算に利用率を含めることが大切です。

現場報告システムの見積もりを取る際のポイント

現場報告システムの見積もり

見積もりの精度は、発注側がどこまで業務と条件を言語化できるかで決まります。「現場報告をデジタル化したい」だけでは、会社ごとに前提が異なり、安い提案と高い提案を比較できません。現行帳票、報告サンプル、利用者数、現場数、連携先、保存期間、セキュリティ要件を渡し、同じシナリオで提案してもらいます。

要件表と受入条件を先に準備します

要件表には、報告種別、入力項目、必須・任意の区分、写真の条件、承認経路、帳票出力、検索条件、通知、権限、オフライン、外部連携を記載します。さらに「現場担当者が1件を3分以内に送信できる」「電波が切れても入力内容を失わない」「管理者が未承認だけを絞り込める」「承認後の変更履歴が残る」といった受入条件を加えます。判断できる条件があると、開発後の認識違いを減らせます。

帳票は、完成イメージだけでなく元となるExcelやPDFを渡します。出力項目の対応表を作り、どの入力値がどの帳票のどの欄に入るかを明確にします。写真台帳や電子納品を使う場合は、対象工事の要領、ファイル命名、フォルダ構成、チェック方法も提示します。独自の帳票を後から追加する可能性があるなら、追加1帳票あたりの費用と納期も見積もりに分けて記載してもらいます。

複数社を同じ前提で比較します

比較する会社は、SaaS提供会社、パッケージの導入支援会社、個別開発会社を混ぜても構いません。ただし、提案の前提を同じにします。比較表には、要件定義、UI設計、開発、テスト、移行、教育、保守の費用を分け、含まれない作業を明記します。月額料金は、利用者数、現場数、データ容量、協力会社、オプション、最低契約期間、解約時のデータ出力まで確認します。

選定面談では、似た工種・現場数・会社規模の事例を聞きます。導入期間、利用機能、現場への教育方法、導入後の利用率、障害時の連絡方法を確認し、単なる導入社数だけで判断しません。開発会社には、要件変更の扱い、追加開発の単価、ソースコードやデータの帰属、担当者交代時の引き継ぎ、保守の対応時間を質問します。

セキュリティと運用費を見落とさないようにします

現場報告には、作業員、施主、住所、工事写真、事故や不具合などの情報が含まれることがあります。見積もりでは、通信の暗号化、保存データの暗号化、多要素認証、SSO、会社・案件・現場ごとの権限、退職者の停止、操作・承認ログ、バックアップ、復旧目標、障害時の通知を確認します。IPAの「中小企業の情報セキュリティ対策ガイドライン」第4.0版でも、バックアップなどの基本対策が示されているため、セキュリティをオプション扱いにせず、必要条件として見積もりへ含めます(出典: 独立行政法人情報処理推進機構、2026年確認)。

また、システムを使い続ける限り、アカウント管理、帳票変更、端末交換、問い合わせ、教育、データ保存、バックアップ確認が発生します。初期費用だけを比べず、1年目と2年目以降の総額、機能追加の費用、契約終了時のデータ返却・消去を確認します。AIによる写真分類や帳票転記を使う場合は、誤判定を人が修正できること、最終承認者が明確であること、監査ログが残ることも要件に入れます。

よくある質問(FAQ)

現場報告システムのよくある質問

現場報告システムの導入では、費用だけでなく、現場で本当に使えるか、既存の帳票や電子納品に対応できるかが判断材料になります。ここでは、導入前に特に質問されやすい点をまとめます。

現場報告システムの導入費用はいくらですか?

既製クラウドは、公開例として初期費用0円、月額8,000〜30,000円程度から始められるサービスがあります。専用開発は、PoCで50万〜300万円、MVPで300万〜800万円、中規模で800万〜2,000万円程度という推定レンジがありますが、現場報告固有の公的統計ではありません。帳票、オフライン、権限、連携、教育、保守を含む範囲で見積もりを比較してください。

電波が届かない現場でも使えますか?

オフライン対応の有無は製品や設計によって異なります。対応している場合も、写真と入力内容を端末へ一時保存し、通信復帰後に再送する仕組み、同じ報告を二重登録しない仕組み、同期失敗時の表示を確認する必要があります。候補のデモでは、実際に機内モードなどで入力し、復帰後に写真、撮影日時、承認状態が正しく同期するかを試してください。

SaaSとスクラッチ開発はどちらがよいですか?

報告、写真、承認、帳票など標準機能で業務の大半を満たせるなら、SaaSを小さく試す方法が向いています。特殊な検査、独自帳票、基幹システムとの深い連携が競争力や業務継続に直結するなら、パッケージ連携やスクラッチ開発を検討します。最初から結論を固定せず、同じ現場シナリオをSaaSと開発会社に提案してもらい、費用、入力時間、運用変更の大きさで比較すると判断しやすいです。

現場の作業員がシステムを使ってくれないときはどうしますか?

使ってくれない原因を、操作が苦手だからと決めつけないことが重要です。入力項目が多い、通信が不安定、報告しても承認や帳票に反映されない、紙やLINEとの二重入力が残っているなど、業務設計に原因がある場合があります。現場担当者と一緒に1件の報告を作り、3分以内に終わるか、送信後に誰がどう使うかを確認し、必要な項目だけに絞ってから研修と運用ルールを整えます。

まとめ

現場報告システム導入のまとめ

現場報告システムの進め方は、要件整理、選定、設計開発、テスト、稼働、定着の6フェーズに分けると、判断や成果を確認しやすくなります。最初に現場の報告経路を整理し、入力・承認・帳票・保管をつなげます。そのうえで、現場入力が1件3分以内に収まるか、オフラインや協力会社の利用に対応できるか、指定帳票と電子納品に合うかを確認します。

小さく試し、数字で改善します

費用は、公開されたSaaS料金と、帳票・連携・教育・保守を含む総額を分けて比較します。スクラッチ開発の相場はあくまで推定として扱い、対象現場を絞ったPoCで、報告書作成時間、写真整理、提出遅延、差し戻し、入力率を測定します。機能を増やす前に、現場と管理側の双方が同じ報告データを使える状態を作ることが、投資を無駄にしない近道です。

導入前に確認する7項目

最後に、導入前は「現場から入力できるか」「オフラインで使えるか」「指定帳票を出せるか」「協力会社の権限と費用は適切か」「API・CSVで連携できるか」「契約終了時にデータを返却できるか」「導入後の教育とサポートがあるか」の7項目を確認してください。これらを同じ要件表で候補へ渡し、実際の現場シナリオで比較すれば、自社に合う現場報告システムを選びやすくなります。

▼全体ガイドの記事
・現場報告システム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
