フィールドサービス管理システム開発の進め方/やり方/流れや方法/手法/工程/手順

フィールドサービス管理システムの開発は、要件整理から定着まで6段階で進めます。各段階で次へ進む条件を合意しておくと、現場と事務所の情報差を減らせます。

全体像は完全ガイド、費用の目安は後半の費用相場で確認できます。

▼全体ガイドの記事
・フィールドサービス管理システム開発の完全ガイド

フィールドサービス管理システム開発の全体像

フィールドサービス管理システムを中心に、顧客・設備、契約・故障履歴、作業指示・部品、作業実績・請求を示す図
案件を軸に情報をつなぐ構成です。

フィールドサービス管理システムは、拠点の外で行う訪問修理や保守点検を管理します。設置工事や定期メンテナンスも、その対象です。

技術者の位置に加えて、顧客や設備、契約を紐付けて扱います。作業指示から請求までも、同じ案件に結びます。

管理対象の決め方

修理依頼から請求までを一つの案件として追えるように、管理対象を決めておきます。そのうえで、業務の流れを具体的に描くと、必要な情報は次の3つのまとまりで整理できます。

  • 案件と作業指示:問い合わせ、案件、担当者の予定、訪問先の情報
  • 設備と契約:設備台帳、保守契約、保証期間、故障履歴を紐付けて扱います。
  • 現場作業と請求:部品、作業報告、見積、請求までを一つの案件で追う流れ

たとえば、保証と故障履歴を確認したうえで、資格のある技術者に部品を持たせて訪問させます。現場では写真と顧客サインを取得し、報告から請求へつなげます。

SaaS・パッケージ・スクラッチの選び分け

SaaSやパッケージは標準機能を使う方式で、短期間で始めやすく、アップデートやセキュリティ運用の負担も抑えやすい選択肢です。

  • SaaS・パッケージ:業務を標準機能に合わせられる企業に向いています。
  • 追加開発・スクラッチ:独自要件が競争力に直結する場合に候補となります。

具体的には、Fit to Standardを受け入れ、顧客・設備・作業指示・モバイル報告から始める場合が該当します。一方で、契約料金の複雑な計算や独自の設備構成、安全証跡は、独自要件の代表例です。特殊なオフライン同期や基幹との深い連携も、同じ扱いになります。

さらに、クラウドは複数拠点や協力会社との情報共有を進めやすくします。ただし、独自開発ではOS更新や脆弱性対応、障害復旧、仕様変更を長期にわたって担う必要があります。

なお、現在の課題が帰社後の報告書作成だけであれば、高度なAI配車やIoT連携まで作る必要はありません。また、選ぶ際は、対象業務と利用者を、入力するデータや次工程へ渡す情報と結んで考えます。特に、待ち時間や転記に時間がかかる作業から、優先して改善します。

ポイント

迷ったときは、業務を標準機能に合わせられるかが、SaaSとスクラッチを分ける目安になります。独自要件が競争力に直結するかも、あわせて見ます。

フィールドサービス管理システム開発の進め方

各段階で成果物と判断基準を置き、次へ進む条件を関係者と合意しておくと、抜け漏れを管理しやすくなります。特に、現場で使うモバイル画面は、会議室だけで完成させず、代表的な現場で実データを使って確かめます。

1. 要件整理:現場の流れと課題の把握

受付から保守契約の更新まで、業務の流れを一つの業務フローに描きます。受付から訪問、作業を経て請求に至る流れが軸になります。承認や保守契約の更新も、この流れの一部として描きます。案件化や優先度判定から配車、報告までの段階は、次の項目で整理します。

  • 業務の順番:受付から請求までの順番
  • 関係者と入力:技術者、ディスパッチャー、営業、管理者、経理、協力会社への聞き取り
  • 現状の転記:電話やExcelの入力元と転記先を洗い出す

そのうえで、誰が、いつ、何を見て入力し、誰へ渡すかを記録します。要件表には、技術者数や案件数、拠点数を記載します。また、協力会社数と1日当たりの訪問件数も書き込みます。

通信圏外での扱いや、設備・部品の管理単位も整理します。既存のCRMや販売管理、会計システムに加えて、地図やIoTも記録します。

機能は、MUST、できればWANT、将来検討の3つに分けます。完成条件は、利用者が確かめられる表現で書きます。たとえば、「作業報告を現場で5分以内に登録できる」「保証期間と設備履歴を訪問前に確認できる」といった形です。

2. 選定:同じ現場シナリオでの比較

複数のSaaS、パッケージ、開発会社へ同じデモシナリオを渡します。同じ条件で試せば、製品どうしを比べられます。

  • 現場機能:オフライン入力、後同期、配車、車載在庫の動作
  • 連携と安全:協力会社ポータル、地図、API、SSO、多要素認証の確認
  • 運用とデータ:監査ログやエクスポート、復旧、サポート窓口

故障受付の登録から、保証と設備履歴の確認、資格のある技術者への配車、部品の引き当てまでを、同じ流れで比べます。さらに、圏外で写真と署名を取り、通信が戻ったあとに同期する動きも試します。

入力項目と操作時間、権限を見て、エラー時の挙動も確かめます。契約前には、解約後のデータ形式とAPIの上限、追加費用を確認します。位置情報については、保存期間と閲覧権限を確かめます。

3. 設計・開発:現場の入力項目の絞り込み

受付から請求までのデータモデルと画面遷移を、設計の段階で決めておきます。各データをどのキーで紐付けるかも、設計前に定めます。

  • 設備台帳:設置場所や型番、シリアル番号、保証期限、点検周期を整理した台帳
  • 作業状態:開始、一時保存、中断、完了、差し戻しの各状態
  • オフライン同期:保存データと同期順、複数人の更新競合の扱い

紐付けでは、顧客と設置設備を中心に、契約と作業指示をつなぎます。設備台帳に顧客名しかなければ、過去の履歴を活用しにくくなります。

現場側では、技術者、部品、写真をつなぎます。署名や作業時間などの現場データも、同じように紐付けます。

現場では、手袋での片手操作や弱い電波、複数枚の撮影が起こるため、必須入力を絞り、選択式やバーコード読み取りを使います。

オフライン時に端末へ保存するデータや同期の順番、同じ設備を複数人が更新した場合の競合の解決方法は、設計書に記しておきます。

4. テスト:業務シナリオと例外の検証

画面が開くかを見るだけでなく、受付から作業報告、承認、請求までのデータを検証します。受入テストには、現場担当者と事務担当者も加わります。

  • 正常系:受付から請求まで、一連のデータが正しく流れるかの確認
  • 通信と端末:圏外での保存や電池切れのときの動作
  • 業務上の例外:重複配車や部品欠品、差し戻し、退職、連携停止への対応

受入テストでは実際の設備名や帳票を使います。また、代表拠点で技術者5〜10名程度、数週間の実データを使うPoCも設定します。

配車時間や報告入力時間、初回解決率を導入前と比べられます。請求までの日数と再訪問率も、同じように比較できます。

合格基準は、事前に決めておきます。未解決の不具合は、回避策や修正期限、稼働判断者と一緒に一覧で管理します。

5. 稼働:小さく始める段階的な切り替え

全社一斉に切り替えると、現場の混乱と移行の問題が重なるおそれがあります。そのため、まずは代表的な1拠点や1業務を選びます。

  • パイロット:訪問件数が多く、課題が代表的な現場の選定
  • データ移行:顧客、設備、契約、技術者、部品、未完了案件の移行確認
  • 切り替え支援:問い合わせ先、障害時の手作業、同期されないデータの扱いの共有

旧運用との並行期間を設けます。移行データは件数を確かめ、重複や欠損、表記ゆれを直します。稼働当日に請求を止める判断基準も、関係者へ周知します。

管理者には、権限付与とマスタ更新の手順を渡します。ダッシュボードの確認と端末交換の手順も、あわせて渡します。

技術者には、短い動画か1枚の操作手順書を用意します。電話やチャットで相談できる支援体制も準備します。

6. 定着:KPIと現場の声による改善

導入後は、1か月、3か月、6か月などの節目ごとに利用状況を確かめます。導入前の値がない場合は、稼働後に同じ定義で測ります。

  • 利用状況:ログイン率と作業報告の当日入力率
  • 現場効率:配車時間や移動距離、初回解決率、再訪問率
  • 事務と連携:請求リードタイムと協力会社の報告提出率

入力項目や通知が多いという声、契約運用と画面が合わないという声は、業務設計を見直す材料になります。月1回の運用会議では、要望を「法令・安全上必須」「業務効果が大きい」「便利だが後回し」に分けます。

AIによる報告要約や予防保全は、データ品質を高め、人の確認フローを決めてから、誤った提案が請求や安全判断に直結しない範囲で追加します。

ポイント

判断に迷ったときは、現場の実データで確かめられたかを基準にすると、次の段階へ進むかどうかを決めやすくなります。段階ごとの基準を先に決めておくと、途中で判断が揺れにくくなります。

フィールドサービス管理システムの費用相場

小規模クラウド、標準クラウド連携、複数拠点・広範な連携、独自業務のスクラッチ開発の初期費用レンジを比べる横棒図
連携や独自要件が増えると費用幅も広がります。

費用は、ライセンスや初期設定、要件定義などの範囲によって変わります。画面・帳票やAPI連携、データ移行は、構築の範囲に入ります。テストや教育、保守も加わります。地図・GPSや端末などの項目を含め、どこまでを見積もりに含めるかで金額が決まります。

次に示すのは、公開料金と業務システム開発の一般的な見積要素をもとにした目安です。特定の企業の確定価格ではありません。

金額は、税区分や契約期間、ユーザー種別などで異なります。為替やオプションも関わるため、見積書では内訳を分けて確かめます。

利用者の種類と機能によるライセンス費用

Salesforce JapanのField Serviceは、DispatcherとTechnicianがそれぞれ月額21,000円です。Field Service Plusは月額27,600円で、Contractorは月額6,600円またはログイン単位です。

Contractor Plusは月額9,600円またはログイン単位です(出典: Salesforce Japan公式「フィールドサービスの価格」、2026年8月確認)。

Microsoft JapanのDynamics 365 Field Service通常プランは年払いです。ユーザー月額は15,742円相当で、契約社員向けは月額7,496円相当です(出典: Microsoft Japan公式「Field Service ソフトウェアの価格」、2026年8月確認)。

FieldOSの公開税込プランは、Starterが月額9,800円、Standardが月額19,800円、Enterpriseが月額59,800円です(出典: FieldOS公式料金ページ、2026年8月確認)。これらはライセンスの比較材料です。

  • 外部技術者:利用する画面と作業量に応じた、契約形態の分け方
  • 導入費用:初期設定、移行、連携、教育の別途見積もり

規模別の初期構築費レンジ

小規模なクラウド導入は、CSVによる顧客・設備移行、帳票・権限設定、基本操作の教育が中心です。

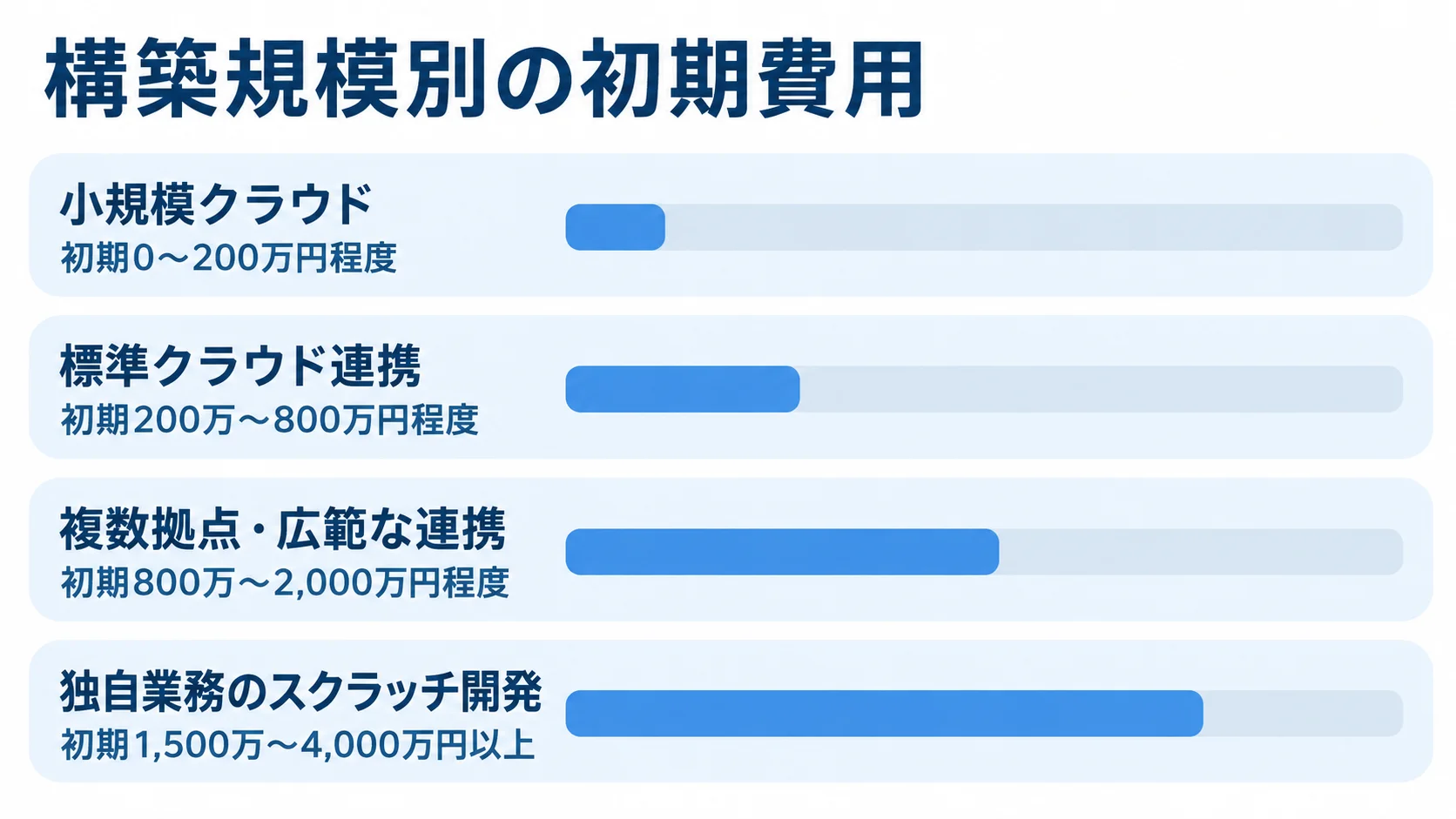

構築規模別の初期費用と期間は、次のレンジが目安です。

  • 小規模クラウド:初期0〜200万円程度、2週間〜2か月程度。
  • 標準クラウド連携:初期200万〜800万円程度、3〜6か月程度。
  • 複数拠点・広範な連携:初期800万〜2,000万円程度、6〜12か月程度。
  • 独自業務のスクラッチ開発:初期1,500万〜4,000万円以上、9〜18か月程度。

ライセンスだけであれば、月額1万〜10万円程度から始められる場合もあります。利用人数と契約単位によって変わります。

標準クラウド連携では、初期設定や基幹連携を加えます。さらに、複数拠点や協力会社、在庫を含む構成もあり、会計・CRM・ERP連携、オフライン同期、位置情報が加わる場合もあります。

スクラッチ開発では、独自の契約と料金計算を含め、設備台帳やIoT、安全証跡を1つのシステムにまとめられます。

これらは、公開ライセンス価格と業務システム開発の工数を組み合わせた推定です。要件や移行の品質によって、増減します。

ランニングコストは、月額ライセンスや追加ユーザー、端末通信費のほか、API・地図の従量料金やMDMも含まれます。監視やバックアップ、保守、問い合わせ対応に加えて、OS更新や脆弱性対応も対象です。

提案比較用に、エンジニア単価を月80万〜120万円程度と示す会社もあります。単価は契約形態や役割で変わります。そのため、工数や納品物も確かめます。

ポイント

予算を組むときは、ライセンスの月額に加えて、規模別の初期構築費と運用費を合わせて見ます。ライセンスだけで判断すると、総額を見誤るおそれがあります。

見積もりを取る際のポイント

見積もりの費用項目を導入、構築、移行と検証の3つに分けて示すチェックカード図
内訳がそろうと提案を同じ前提で比べやすくなります。

合計金額だけで比べると、連携や移行の追加費用が発生しやすくなります。そこで、同じ前提条件で2〜3社へ依頼し、提案書と見積書を一緒に読みます。

依頼前には、業務範囲や利用者数、データ量を整理します。既存システムや通信条件、必要な証跡、稼働希望時期も、あわせて整理します。また、どこまでを誰が受け持つかも確かめます。

見積項目の分解と比較

項目ごとに金額を比べられるよう、見積書では費用の内訳を分けてもらいます。特に一式表記は、対象や除外範囲を確かめます。

  • 導入:ライセンス、初期設定、要件定義、教育、運用保守ごとの金額
  • 構築:画面・帳票、モバイル、ワークフロー、API、地図・GPS、在庫・部品ごとの金額
  • 移行と検証:データクレンジングと移行、テスト、教育、マニュアルの費用

「連携一式」「移行一式」「導入支援一式」なら、対象データや件数、方式を質問します。回数や検証方法、除外範囲も確かめます。

固定料金の請負では、仕様変更や追加開発単価、受入条件を確認します。納品物や瑕疵対応期間も、確かめます。

一方で、準委任では、月ごとの稼働人数や作業報告を聞きます。優先順位や未消化工数の扱いも押さえます。

どちらの契約でも、納品されるものを明記します。対象は、データモデルやAPI仕様、画面一覧です。テスト結果や運用手順、バックアップ・復旧手順も含めます。

そうしておくと、ベンダーを変えたり内製化したりする選択肢を残せます。

開発会社の実績と運用体制

知名度や資料の見栄えより、訪問業務への理解を確かめます。自社に近い現場の事例や、役割への理解も聞きます。

  • 現場の実績:設備、製造、建設、医療、通信などの事例
  • 業務理解:技術者、配車担当、協力会社それぞれの役割
  • 導入後の対応:責任者や業務コンサルタント、開発者、移行・サポート担当の体制

オフラインや部品、契約、請求まで扱えるかも確かめます。実利用者の参加するデモや、導入後の現場インタビューも依頼できます。

要件定義、開発、運用を別会社に分けるときは、仕様の引き継ぎで誰が責任を持つかをはっきりさせます。

位置情報の取得目的や保存期間、閲覧者を確かめます。本人への説明や削除手順も確認します。

個人情報保護委員会は、「個人情報の保護に関する法律についてのガイドライン(通則編)」で説明しています。連続的に蓄積され、個人を識別できる位置情報は、個人情報に該当し得ます(2026年8月確認)。

導入前後のKPIによる費用対効果

費用対効果を見るには、導入前後の業務時間や件数を使います。同じ条件で測り、削減した時間や増えた処理件数を金額に換算します。

  • 受付・配車:1案件当たりの入力時間と配車作成時間
  • 現場作業:移動時間や報告入力時間、再訪問件数
  • 請求・在庫:請求までの日数と部品欠品件数

当日報告で請求リードタイムが短くなり、設備履歴の確認で再訪問が減る可能性があります。ただし、効果は業種や案件の難易度、繁忙期、定着度によって変わります。

ベンダーの効果数値がモデルケースや自社調査の場合は、算出の前提を確かめます。最後は、自社のベースラインと照らして判断します。

ポイント

見積もりは、同じ前提条件で項目ごとに比べると、連携や移行の追加費用の差が見えてきます。前提がそろっているかを先に確かめると、提案の違いを同じ条件で読めます。

よくある質問

導入時によくある質問に答えます。業務量や既存システムによって答えは変わるため、要件整理と見積比較の出発点として使ってください。

小規模な会社でもフィールドサービス管理システムは必要ですか?

必要ですが、最初から大規模なスクラッチ開発を行う必要はありません。転記の多い案件や顧客、請求、モバイル報告は、標準SaaSで始めて必要に応じて広げられます。

利用者や協力会社が増え、設備履歴や会計連携も必要になった段階で、範囲を広げます。

FieldOSには月額9,800円から59,800円の公開プランもあります(出典: FieldOS公式料金ページ、2026年8月確認)。

通信圏外でも作業報告を入力できますか?

圏外で必要な入力と、通信が戻ったあとの同期は、製品やプランごとに確かめます。

  • オフライン対応:入力と後同期に対応した製品・プランであれば利用できます。
  • 機能範囲:閲覧だけか、作業開始・写真・署名・部品使用・完了報告までかの範囲
  • 同期動作:同期順、重複更新、写真の再送、同期失敗時の通知を現場で試す

公式ページには、Technicianのオフラインでの作業指示確認・更新が掲載されています(出典: Salesforce Japan公式「フィールドサービスの価格」、2026年8月確認)。

技術者のGPS情報を取得するときに注意することは何ですか?

取得目的と利用条件を明確にしたうえで、業務に必要な範囲に限ります。

  • 取得範囲:常時監視を前提とせず、業務時間中や案件対応中、車両運行中などに絞る
  • 管理条件:取得頻度や保存期間、閲覧役職、本人への説明、退職後の削除
  • 利用目的:人事評価か配車・安全確認かの区別と、就業規則や通知との一致

連続的な位置情報から個人を識別できる場合、個人情報に該当し得ます。そのため、法務や個人情報の担当者も設計に参加させます(出典: 個人情報保護委員会「通則編」、2026年8月確認)。

開発期間はどのくらいかかりますか?

開発期間は、導入方式や含める要件によって異なります。

  • 小規模クラウド:標準機能中心なら2週間〜2か月程度です。
  • 標準クラウド:初期設定と連携を含み、3〜6か月程度が目安です。
  • 複数拠点など:協力会社、在庫、IoT、複雑なオフライン同期、データ移行を含むと6〜12か月程度です。
  • スクラッチ:独自業務を1つにまとめると、9〜18か月程度の場合があります。

期間を短くするには、MUSTを絞ったうえで、代表拠点でPoCを行います。また、移行データと受入基準も早めに決めておきます。

ポイント

導入時の質問は、業務量と既存システムによって答えが変わるため、まず自社の業務量を把握してから、要件整理と見積比較に進むと判断がぶれにくくなります。

まとめ

開発は、要件整理と選定から始まります。その後、設計・開発とテストを経て、稼働と定着へ進みます。まず、受付から請求までのどこで情報が途切れ、何に時間がかかるかを先に確かめます。

導入前に確認すること

代表的な業務フローやMUSTとWANT、利用者と権限、移行データを整理します。通信圏外や設備・部品の管理単位、既存連携、位置情報の目的、KPIも、確かめておきます。

見積書では、ライセンスや初期設定、連携、移行の条件を分けて読みます。テスト、教育、保守、追加変更の条件も、同じように分けます。公開料金は改定されることがあるため、最終判断の前に公式ページと個別見積もりを確かめてください。

一つの現場での効果測定

技術者5〜10名程度の代表拠点を選び、数週間分の実データでPoCを行います。配車時間や報告入力時間、初回解決率を導入前後で比べ、請求までの日数と再訪問率も確かめます。

比べてから必要な機能と投資額を具体化し、現場の声を設計に戻します。定着後に予防保全やAI、IoT連携へ広げていく進め方が、使われ続けるシステムにつながります。

▼全体ガイドの記事
・フィールドサービス管理システム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
