鋳造業向けシステム開発の進め方/やり方/流れや方法/手法/工程/手順

鋳造業向けシステム開発の流れは、要件整理から始まり、設計・開発を経て、定着まで段階を追って進みます。各段階で現場の作業と合っているかを確かめながら進めると、現場に合う運用につながります。

全体像の詳しい説明は、下に紹介する完全ガイドの記事でも確認できます。

▼全体ガイドの記事
・鋳造業向けシステム開発の完全ガイド

鋳造業向けシステムの全体像

受注・計画から製造実績、現場入力、検査結果までをつなぐ記録の図解
工程と品質の記録を製品やロットに結び付ける構成です。

鋳造業向けシステムは、一般的な販売管理や生産管理に、鋳造特有の工程・品質・材料の情報を重ねる仕組みです。入力画面を増やすことにとどまらず、受注した製品がどの型と材料を使ったかを記録します。さらに、どの炉のどのチャージから、どの条件で作られたかを追跡し、検査結果を経て出荷されたかまで確認できる状態をつくります。

受注から出荷までをつなぐ一つのデータ

受注から出荷までの記録がつながると、工程の進み具合と品質を同じ流れで確かめられます。

  • 受注・計画:内示、納期回答、生産・造型計画
  • 製造実績:溶解・配合、注湯、仕上げ、検査、出荷の各工程
  • 現場入力:タブレット、タッチパネル、ハンディ端末、バーコードを使った入力

受注生産や多品種少量生産では、製品番号に加えて、重量と個数、材質、ロットを扱います。そのほか、納期と外注工程も扱います。ここで登録した実績は、生産・品質・原価管理の各業務で再び使われます。

記録の対象は、配合、炉番号、チャージ番号です。溶湯温度、注湯時刻、型の履歴も、あわせて記録します。

再溶解材、不良内容、検査結果も対象です。こうした記録を製品・ロット・工程と紐付けると、問い合わせ対象を絞り、不良の再発防止に役立ちます。

最初の目的は実績と品質の見える化

導入効果を確かめるには、社内でデータの整備の順番と評価指標、自社の鋳造方式を先に決めておきます。

  • 導入順:実績を集めて見える化したあとに、分析や予測へ進みます。AIを先に入れると、学習データが足りず計画が止まることがあります。
  • KPI:3〜5個に絞るのが目安です。多すぎると、改善の結果を判断しにくくなります。
  • 鋳造方式:砂型鋳造、ダイカスト、鋳鋼、ロストワックスのいずれかを記録します。方式によって、必要な画面や設備連携が変わります。

富士電機の鋳造工場調査では、IoTに現在取り組んでいるとする回答は20.3%でした。活用中の仕組みでは、可視化・見える化が65.6%でした。遠隔・稼働監視と品質管理・改善は、それぞれ48.3%でした(出典: 富士電機「鋳造工場におけるIoTとデータ利用に関する意識調査」、2023年調査)。

KPIは、納期遵守率、鋳造不良率、歩留まりなどから選びます。炉の稼働率や、実績入力時間、在庫差異も候補です。トレーサビリティ調査時間と電力原単位も、候補に加わります。

ポイント

全体像は、機能の多さより、受注から出荷までの記録がつながっているかで見ます。最初は実績と品質の見える化から始め、分析や予測は後の段階で加えるほうが無理がありません。

鋳造業向けシステム開発の進め方

要件整理、選定、設計・開発、テスト、稼働の順に進む開発工程図
実データで適合性を確かめながら段階を進めます。

開発は、要件整理から定着まで段階を追って進めます。例外処理や設備の制約を先に確かめておくと、追加費用や納期の遅れを防げます。

  1. 現場と経営の要件の整理
  2. 鋳造方式や設備への適合性による製品と開発会社の選定
  3. 例外処理や接続仕様の設計と開発
  4. 工程別と通しのテスト、そして小さな範囲での稼働
  5. KPIと改善会議による運用の定着

フェーズ1:要件整理による現場と経営の目的の共有

受注から出荷までを、実際の帳票と作業の順番に沿って確かめます。まず、紙の日報、Excel台帳、ホワイトボードを集めます。

品質記録と設備一覧も、あわせて集めます。マスタや顧客提出帳票も対象です。

誰が、いつ、何を入力し、どの判断をするのかを、一覧にして整理します。管理者に加えて、造型、溶解、注湯の担当者に話を聞きます。さらに、仕上げ、検査、出荷の担当者からも聞き取ります。

要件は、初回稼働で必須のMUST、稼働後に追加するSHOULD、将来検討のWANTに分けておきます。

  • 追跡:チャージ番号から、製品と検査結果までをたどれること
  • 計画:重量と個数を併用し、納期と炉の能力を踏まえた計画
  • 現場入力:短時間で実績を登録できる入力方法

要件整理の成果物は、業務フロー、機能一覧、データ項目表です。設備接続一覧と権限表も残します。さらに、KPI、移行対象、現場運用ルールも残しておきます。

フェーズ2:選定での鋳造方式と設備適合性の確認

候補は、パッケージとクラウドです。標準製品を基盤にしたハイブリッドや、スクラッチ開発もあります。発注する側は、自社に近い実データを使い、デモで適合性を確かめます。

  • 鋳造専用:造型・鋳込計画、配合計算、材質分析、重量と個数、品質・不良分析が標準機能に含まれるか
  • 汎用製造:受注・在庫・工程・原価と、追加開発の範囲
  • 設備と事例:対応方式、メーカー、通信方式、導入事例

デモでは、差し込み受注、一つのチャージからの複数製品追跡、炉や分析器のデータ取込を試します。加えて、通信停止中の作業継続や、型の使用回数・寿命の管理も確かめておきます。

機能表に加えて、公開事例が鋳造専業か隣接製造業かを分けて評価します。汎用システムでは、溶解や注湯の項目が追加開発になる場合があります。

フェーズ3:設計・開発での例外処理の取り決め

設計では、画面や帳票に加えて、データの関係と現場の例外処理を決めます。

  • 再溶解材:どのロットとして扱うか
  • 炉の順番変更:計画変更時に履歴を残すかどうか
  • 検査保留品:出荷可能在庫から外すかどうか

設備連携では、PLCやセンサー、分析器の接続方式を決めます。秤、バーコード、画像検査機についても、接続方式を決めます。通信周期と異常時の手入力、時刻の基準は、設計書に書いておきます。

クラウドを使う場合は、工場内と事務系ネットワークの接続点を設計します。通信が途切れたときに備えて、バッファを用意します。さらに、バックアップと権限、ログも決めておきます。

経済産業省は2025年4月、中小規模の製造事業者向けに工場セキュリティの解説書を公開しました(出典: 経済産業省「工場セキュリティの重要性と始め方」、2025年4月)。

設備については、インターネットへ直接つながない前提で、資産台帳とネットワークのゾーニングを設計します。リモート保守の承認の仕組みを決め、復旧時の手動継続手順まで用意しておきます。

フェーズ4:工程別と通しの両方の検証

テストでは、機能ごとの検証に加えて、受注から出荷までの通しシナリオも行います。正常時に各工程の記録が一貫して残るかを、ここで確かめます。

  • 正常系:受注から出荷までの一連の流れ(製造指示、造型、溶解、注湯、検査を含む)
  • 異常系:材料不足、炉停止、納期変更、検査不合格を想定したケース
  • 設備・入力:通信断、ラベル紛失、二重入力、マスタ未登録の各場面

現場受入テストでは、実際の端末と作業環境で、入力時間と誤入力のしやすさを測ります。

合格条件は、業務の成果で定めます。たとえば、担当者が迷わず登録できること、管理者が遅れを判断できること、品質担当者がロットを追跡できることなどです。

テスト記録には、再現手順、期待結果、実際の結果を残します。加えて、担当者と対応期限も書き込みます。未解決の課題は、稼働の判定に持ち越さないようにします。

フェーズ5:小さな範囲からの段階的な稼働

全工場を一度に切り替えると、問題が起きたときの影響が大きくなります。そのため、1ライン、1工場、または工程進捗の一部から始めるほうが安全です。

切り替える前に、マスタと在庫を確認しておきます。あわせて、紙の予備帳票、障害時の連絡先、手動で続けるかどうかの判断基準も用意します。

初週は、開発会社が現場に入る体制を組みます。入力漏れや設備データの欠損を、即日修正できるようにするためです。

フェーズ6:KPIと改善会議による定着

導入効果はKPIで毎月確認し、入力率と合わせて導入前後の変化を比べます。見る指標には、納期遅れの早期発見、トレーサビリティ調査時間、不良原因の特定時間などがあります。

富士電機の調査では、IoT・AI人材の不足が38.9%、ノウハウの不足が35.2%、社員の理解やモチベーションの低さが31.5%でした(出典: 富士電機「鋳造工場におけるIoTとデータ利用に関する意識調査」、2023年調査)。

改善会議でデータを使い、入力した情報が役立つ体験を積み重ねることが、定着につながります。

ポイント

各段階で現場の実データと作業に合うかを確かめてから次へ進むのが、この進め方の要です。確認しきれていない現場の例外や設備の条件があれば、稼働前に解決しておきます。

鋳造業向けシステムの費用相場とコストの内訳

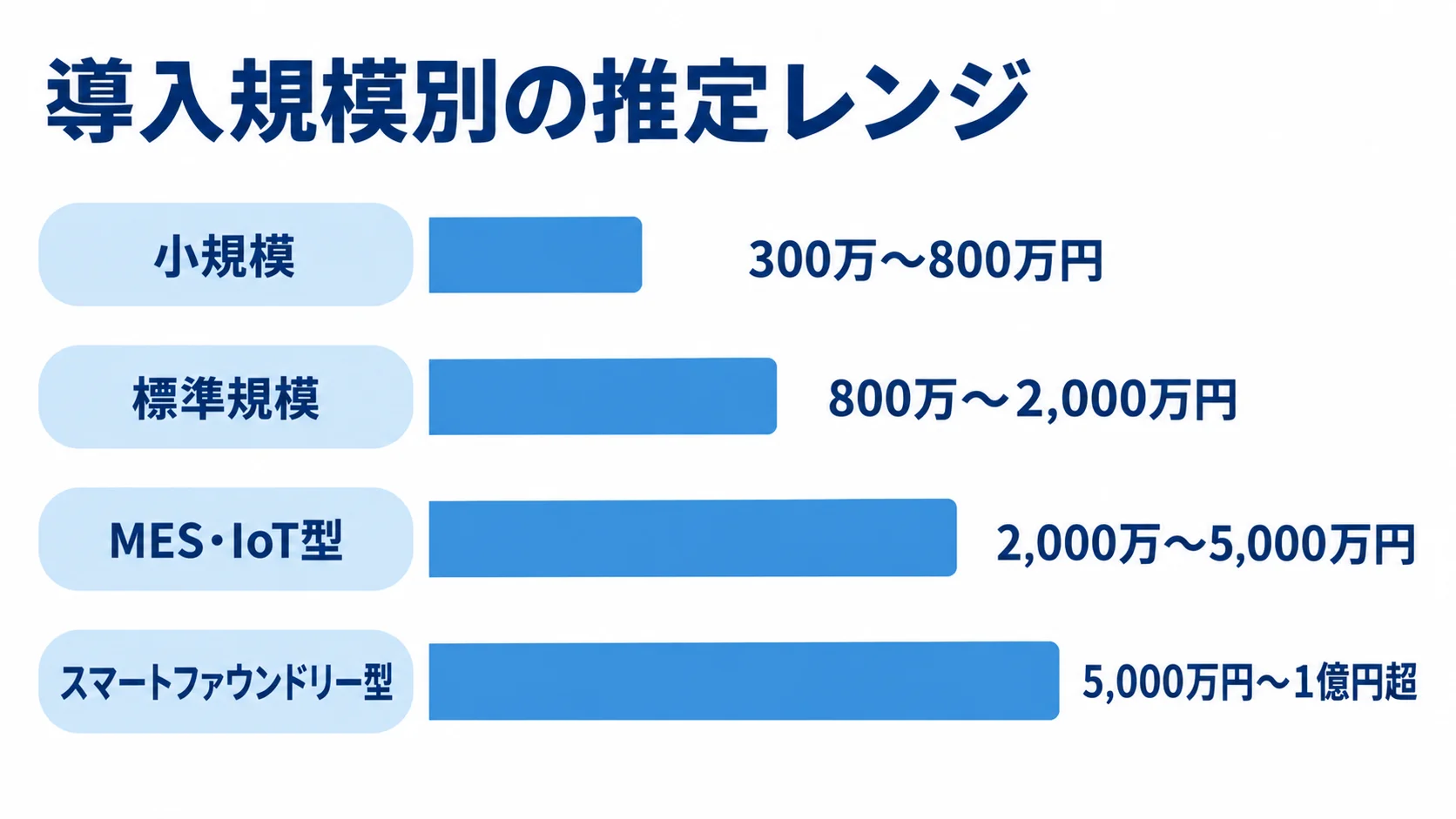

小規模からスマートファウンドリー型まで4区分の初期費用推定レンジを示す横棒図
設備連携や対象機能が増える区分ほど、推定レンジも大きくなります。

費用を左右するのは、鋳造専用の機能と設備連携の数です。さらに、データ移行や現場工事、拠点数も関わります。以下に示すのは記事作成用の推定レンジで、ベンダーの確定価格ではありません。

鋳造専用システムの定価を比較できる公開資料は限られています。そこで、基幹システム、IoT、産業用SIの情報と公開機能を照合して推定しました。

導入規模別の推定レンジ

対象機能や設備連携が増えるほど、初期費用と導入期間が大きくなります。目安は、次の規模別レンジです。

  • 小規模:初期300万〜800万円、月額5万〜30万円程度、期間1〜3か月の目安
  • 標準規模:初期800万〜2,000万円、期間3〜6か月程度(推定)
  • MES・IoT型:初期2,000万〜5,000万円、期間6〜12か月程度(推定)
  • スマートファウンドリー型:初期5,000万円〜1億円超、期間9〜18か月程度になることもあります

小規模なパッケージ導入やクラウド設定では、受注・在庫・工程進捗の一部と数台の端末が対象です。

標準規模では、受注、生産計画、鋳込計画を扱います。原材料・配合や実績、品質も対象です。在庫と帳票も含みます。

この規模の対象端末は、数台から数十台です。データ移行、教育、並行稼働まで含めると、全体で6〜9か月を見込むケースもあります。

MES・IoT型では、炉や造型機の設備に加えて、注湯と検査の設備のセンサーやPLCも連携します。そのうえで、トレーサビリティやダッシュボードまで含む構成になります。

スマートファウンドリー型は、複数ラインのAI画像検査と予兆保全を組み合わせます。さらに、ERPや環境管理もつなぎます。

費用は、設備の古さ、通信方式、検査精度で上下し、現地調整でも変わります。そのため、推定額を予算の上限と見ないようにします。

本体以外にかかる費用

初期費用に加えて、周辺作業と運用費を分けて見積もると、投資全体を比べやすくなります。

  • 開発・利用:要件定義、ライセンスやクラウド利用料、画面・帳票開発。
  • 設備・現場:設備インターフェース、センサー・ゲートウェイ、ネットワーク工事、端末、現地立会い。
  • 導入・運用:データ移行、テスト、教育、保守、更新、追加帳票。

設備機器の本体価格より、接続仕様の確認や安全設計が大きな費用になる場合があります。既設設備の改修や現地調整も、費用がかさむことがあります。

運用費は、初期開発費の年15〜20%程度を目安に置く考え方があります。

運用では、クラウド利用料や監視、センサー保守、OS・セキュリティ更新も確認します。加えて、追加帳票や、AI画像検査の学習データ整備・再学習費は、別に確かめます。

2026年のデジタル化・AI導入補助金は、登録ITツールや申請者要件などを満たす導入を支援します。フルスクラッチ開発や現場工事は、自動的に対象になるわけではありません。

交付決定前の契約の可否、対象経費、補助率・上限は、公募要領で確かめます。補助対象外の費用も含めて判断します(出典: 中小企業庁「デジタル化・AI導入補助金2026の公募要領を公開しました」、2026年3月)。

ポイント

費用の比較は、初期費用に運用費と追加開発費を合わせた総額で行います。推定レンジは比較の目安にとどめ、確定額として扱わないほうが安全です。

鋳造業向けシステムの見積もりを取る際のポイント

見積もりの精度は、発注前に業務と設備をどこまで言葉にできるかで決まります。そこで、同じ資料とシナリオを各社に渡し、前提をそろえて比べます。

総額の安さだけで比べると、データ移行や現場工事が後から加わり、最終的な投資額が分かりにくくなります。

見積依頼前に準備する資料

見積依頼の資料は、最初から完璧にそろえなくても構いません。

  • 業務資料:工程フロー、帳票、原材料と配合の管理方法、チャージ番号、検査項目、不良コード。
  • 設備資料:設備一覧、メーカー・型式、PLC・通信方式、端末台数。
  • システム資料:既存システム、利用者・権限、移行する過去データ。

製品、材質、型のマスタ例も添付します。受注から出荷までの帳票も、あわせて渡します。

代表的な製品、例外的な製品、急な計画変更の3ケースを用意すると、適合性を見極めやすくなります。

要件表では、各機能を標準、設定変更、追加開発に分けて書きます。外部連携や対象外の機能も、別の区分として記します。

配合計算や重量と個数の変換、型の履歴の扱いも確かめます。炉や分析器との連携も、あわせて見ます。

品質ロット追跡、オフライン入力、検査成績書の発行は、標準機能だと思い込まずに確かめます。そのうえで、業務を変える範囲と開発する範囲を合意します。

鋳造への理解と保守体制による開発会社の比較

会社ごとの鋳造知識と導入後の対応力を見比べると、運用まで任せられるかを判断できます。

  • 得意領域:鋳造専用、設備・ダイカストIoT、生型ラインのどこに強いか
  • 製品領域:製造業向けパッケージ、MES・IoT基盤、総合生産管理のどれを扱うか
  • 実績の中身:鋳造方式、工場規模、連携設備、導入範囲、稼働後の改善

隣接製造業の事例も参考にはなりますが、鋳造専業の実績とは分けて評価します。社名や導入件数に加えて、実績の内容を確かめます。

契約では、請負か準委任かを確認します。あわせて、変更要求や受入基準、遅延時の責任も確かめます。

ソースコードとデータの所有権も確かめます。終了時のデータ返却、第三者製品のライセンス、リモート保守の手順も決めます。

納品物には、設計書、データ辞書、テスト記録を含めます。操作手順や障害対応手順も、納品物に加わります。

問い合わせ窓口と対応時間は、初期見積もりと同時に確認します。現場教育や追加開発単価も、あわせて確かめます。

発注前のチェックリストによるリスクの確認

発注前に次の観点を確かめると、導入のリスクを把握できます。

  • 追跡:チャージ番号から出荷までを追えるか。
  • 現場入力:現場が無理なく入力できる作りか。
  • 設備接続:既設設備とつなげられるか。
  • 障害対応:障害時にも生産を続けられるか。
  • 効果測定:導入効果をKPIで測れるか。

ネットワーク構成図やバックアップの扱いを確かめます。アカウント管理、ログ監視、リモートアクセスの承認手順も確認します。

急いでいる場合でも、PoCは対象を絞って行います。たとえば、一つの炉や製品群、検査工程を選びます。そのうえで、実績収集とロット追跡、見える化、現場入力を確かめます。

合格条件は、「データが取れた」だけで済ませず、具体的に定めます。たとえば、入力時間を現状以下にする、調査時間を短縮する、不良と条件を紐付けるなどです。

ポイント

見積もりの中身は、データ移行や現場工事がどこまで含まれるかで判断します。金額の差が出たときは、その差がどの項目から生じているかを先に確かめます。

よくある質問(FAQ)

導入前によくある、パッケージ、クラウド、AI、補助金の疑問に答えます。

鋳造業向けシステムはパッケージで対応できますか?

対応できる可能性はあります。ただし、鋳造方式、配合、チャージ、型、設備連携との適合性を確かめて判断します。

受注・在庫・工程進捗は、標準機能で対応できることがあります。一方で、注湯履歴や分析器連携、重量と個数の変換は、追加開発になる場合があります。

標準、設定、追加開発の境界を、実データのデモや小規模なPoCで確かめてください。

鋳造工場でクラウドシステムを使っても安全ですか?

安全性は、クラウドかオンプレミスかという選択よりも、工場OTと事務系ITの分離や認証、通信経路、バックアップ、復旧手順で決まります。

設備はインターネットへ直接つなげず、接続点とリモート保守を管理します。通信が途切れた場合に備えて、手動で作業を続けられる運用も用意しておきます。

取引先のセキュリティ要求と、自社の安全・品質・納期への影響を整理したうえで、構成を決めます。

鋳造業向けシステムにAIを最初から入れるべきですか?

AIは、最初から入れなくても構いません。まずは、製品・材料・型・炉・注湯条件・検査結果を、同じルールで蓄積します。

欠損や誤入力を減らしてから、KPIに直結するテーマを選びます。候補には、画像検査や異常検知、予兆保全があります。不良率予測や計画支援も、テーマに含まれます。

データのラベル付けと再学習の担当者、人による確認手順、誤判定時の責任範囲も、あらかじめ決めておきます。

2026年の補助金を使って鋳造業向けシステムを導入できますか?

補助制度ごとに申請条件と対象経費を確かめます。そのうえで、補助金を前提にせず、総投資額で導入の可否を判断します。

  • デジタル化・AI導入補助金:申請の条件を満たす場合に使える制度
  • 契約前の確認:最新の要領で、対象範囲を確かめること

この補助金は、対象のITツール、申請枠、事業者要件、対象経費の条件を見ます。フルスクラッチ開発や現場工事は、自動的に対象になるわけではありません。

制度は公募回ごとに変わるため、契約前に公式要領と事務局の最新案内を確認します。対象外になりうる費用も、総投資に含めて考えます。例としては、設備改修やセンサー、ネットワーク、教育、保守などがあります。

ポイント

パッケージかスクラッチかを迷うときは、実データで標準機能の範囲を確かめてから決めます。補助金は、申請の条件に合うかを確かめたあとに、使えるかを考えます。

まとめ

鋳造業向けシステム開発では、まず鋳造方式と業務フローを整理します。そのうえで、受注から出荷までを、炉や配合、型、チャージ番号、品質記録とつなげます。

要件整理から定着まで6つのフェーズで進め、現場入力と設備連携の実現性は、早い段階で確かめます。

最初の投資の対象は追跡可能な実績データ

費用は、機能の範囲と設備接続、現地工事によって変わります。そのほか、データ移行や教育、保守も関わります。そのため、初期費用と運用費、追加開発費を分けて検討します。

KPIには、納期遵守率や不良率、歩留まりを設定します。調査時間や入力時間なども、あわせて選びます。AIや予兆保全は、実績と品質のデータが安定してから加えると、効果を検証しやすくなります。

発注前の3ケースのデモとPoCの依頼

通常品、例外品、急な計画変更の3ケースで、候補会社のデモを確認します。チャージ追跡、現場入力、設備接続、障害時の継続、保守体制について質問します。

必要に応じて、1ラインや1工程でPoCを行います。そのうえで、鋳造現場の知見と開発体制があり、導入後の改善まで相談できる会社を選びます。

▼全体ガイドの記事
・鋳造業向けシステム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
