鋳造業向け工程管理システムの導入は、現場観察と要件整理から始め、方式の選定、設計・開発、テスト、段階稼働を経て、教育とKPIレビューで定着させます。
納期・品質・原価の判断につなげるための流れを、管理範囲の決め方から費用相場、見積もりの確認点まで順に説明します。
▼全体ガイドの記事
・鋳造業向け工程管理システム開発の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
鋳造業向け工程管理システム開発の全体像

鋳造業向け工程管理システムは、作業の開始や完了の記録にとどまらず、受注から出荷までを製品・ロット・鋳造日・設備・担当者でつなぐ仕組みです。
受注から出荷までの実績を記録し、納期・品質・原価の判断に使います。溶解や造型、検査など、工程ごとの実績が対象です。成否を決めるのは、必要な粒度の実績を、必要な人が適時に使えるかどうかです。

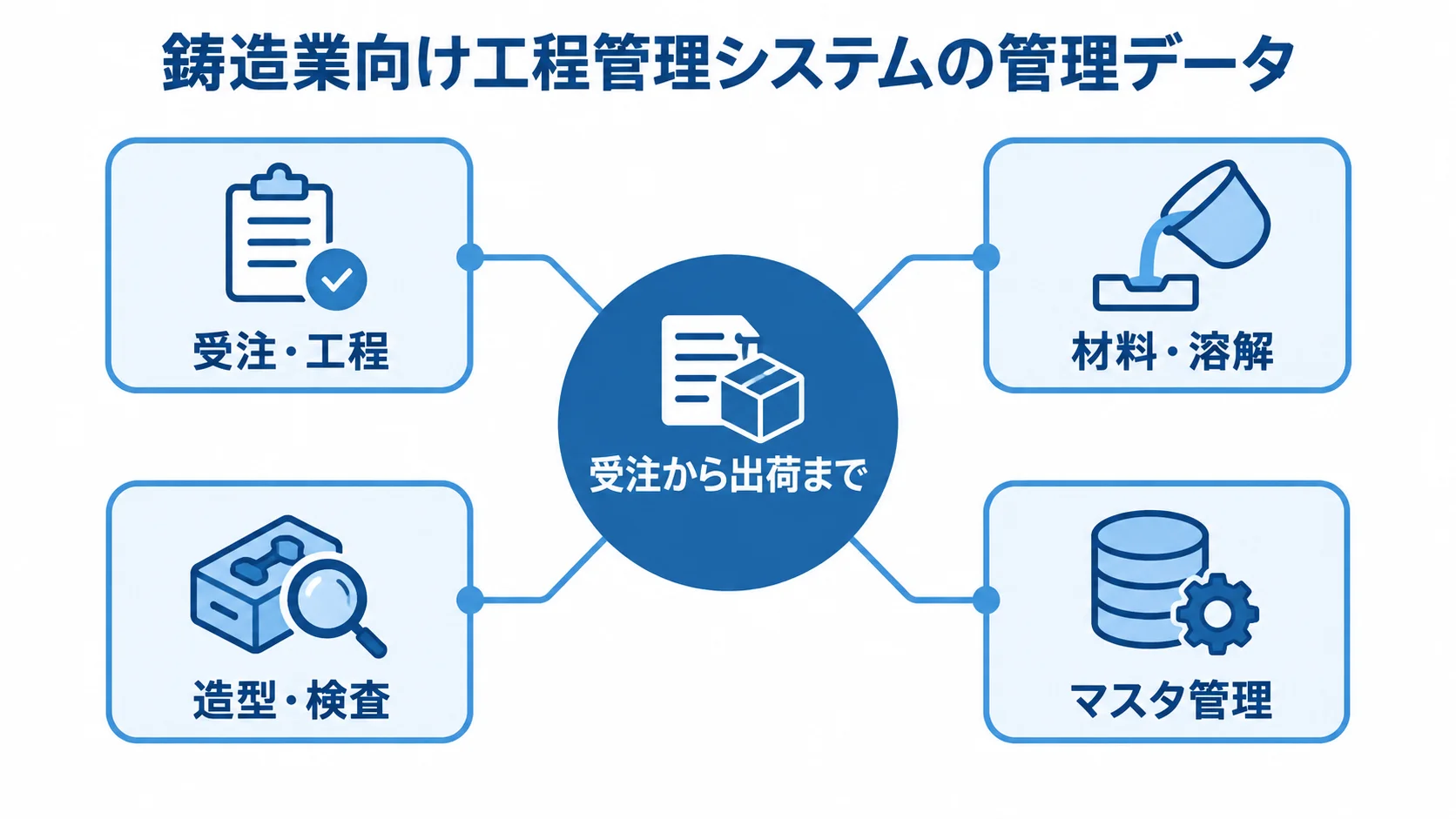

工程だけでなく溶解条件と品質まで含む管理対象
追跡に必要なデータは、受注から検査まで工程ごとに異なります。そのため、工程別に記録する項目を先に決めておくと、原因調査と影響範囲の特定に使えます。
- 受注・工程:受注番号、品番、材質、数量、納期を、工程順、標準時間、設備、担当者と結び付けた記録。
- 材料・溶解:原材料ロット、チャージ、炉、溶解温度、投入量、トリベ、注湯時刻の記録。
- 造型・検査:枠、中子、測定値、判定を残し、工程を戻って確認できる状態。
- マスタ管理:BOMや工程マスタに版数と有効期間を持たせ、同じ品番の材質や条件の違いを見分けます。
トレースバックに加えて、問題のある原材料ロットやチャージから影響する製品・顧客・出荷先をたどるトレースフォワードも必要です。さらに、要件整理では検査結果を保存するだけでなく、不良時に何分で対象品を絞り込めるかも業務シナリオとして書き出します。
最初から全機能を入れない、判断に必要な範囲への絞り込み
優先する機能は、解決したい経営課題と現場の判断から決めます。そのうえで、機能の範囲と測定するKPIを対応させると、初期導入の過不足を判断できます。
- 納期・仕掛:受注、計画、実績、在庫を優先する範囲。
- 品質保証:チャージ、トリベ、検査、出荷の関係を先に押さえる。
- 設備データ:業務システムとPLC・SCADA・計量器をつなぐ範囲の決定。
工程管理・生産管理・MES・品質管理・トレーサビリティは、機能が重なっても目的が異なります。そのため、導入初期のKPIは2〜4個に絞ります。
KPIは、「実績入力率を95%以上にする」「不良ロットの影響範囲を30分以内に確認する」のように、測定方法と期限まで決めておきます。
2025年の日本鋳造に関する報道では、溶解工程の生産管理システムの導入と、製造工程のロボット化を進めたことが紹介されています。また、電力を1割削減した効果も紹介されています(出典:日刊鉄鋼新聞「日本鋳造のDX戦略」、2025年、公開範囲確認)。納期だけでなく、電力・歩留まり・設備稼働も経営指標につなげます。

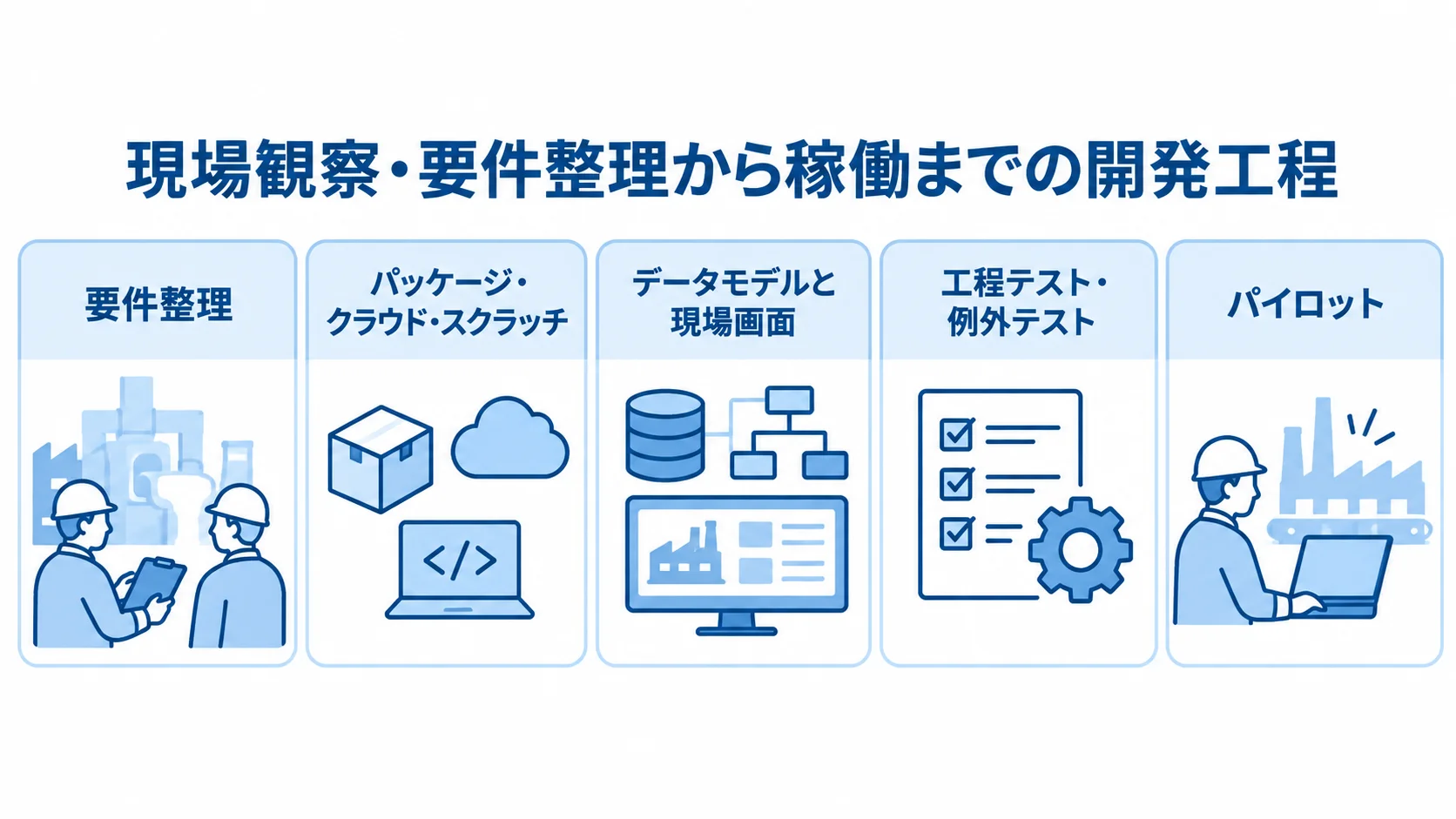

鋳造業向け工程管理システム開発の進め方

開発は、現場観察、マスタ整理、候補比較の順に始まります。そのあと、設計・開発、テスト、稼働、運用改善へと進み、この流れを繰り返します。要件をまとめて一度に決め、納品を待つ進め方とは違い、段階ごとに現場の状況を反映しながら進めます。
鋳造工場では計画どおりに進まない例外が起きやすいため、材料不足・材質切替・再溶解・通信断・設備停止・納期変更といった場面も、初期の段階から扱います。
フェーズ1:現場の事実と目標をそろえる要件整理
現場観察では、聞き取りに加えて帳票や機器の出力も集めます。そのうえで、同じ内容を何度も入力している箇所や、経験に頼って判断している箇所を見つけます。
- 対象業務:受注、生産計画、材料準備、溶解、造型、注湯、冷却、仕上げ、検査、出荷、外注、原価を、業務ごとに確かめる対象。
- 現行記録:紙帳票、ホワイトボード、Excel、計量器の印字、設備のCSVの収集。
- 要件定義書:課題、拠点、工程、利用者、入力項目、承認者、検索、帳票、連携、保存期間、KPIの各項目。
- 優先順位:初期必須のMUST、後から追加するWANT、対象外の区分け。
要件整理のチェックでは、品番と材質を見分けられるか、チャージと製品ロットがつながるかを確かめます。あわせて、再溶解や不良の訂正、外注在庫、停電・通信断後の未送信データの復旧も見ておきます。
要望は機能名だけで並べず、誰が何を判断するためのデータかに置き換えて整理します。たとえば、納期・仕掛・実績入力を先に進め、設備の自動収集やAIによる異常予測は、データがたまった後の第2段階に回す例があります。
機能を増やすほど、マスタ整備と現場教育の負荷は上がります。そのため、KPIとセットで優先順位を決めます。
フェーズ2:パッケージ・クラウド・スクラッチの比較
方式は、標準機能への適合・鋳造固有の要件・設備連携・将来の変更範囲を軸に比べます。
- クラウドSaaS・パッケージ:標準機能に業務を合わせられるなら始めやすい選択肢。
- セミオーダー:鋳造固有の溶解順序や品質追跡が競争力に直結する場合に検討する方式。
- フルスクラッチ:独自工程に合わせる必要がある場合に比べる対象。
- ハイブリッド:業務系と設備系を分け、PLC・SCADAなどのOTをAPI・ETL・メッセージングで疎結合にする構成。
RFPには、鋳造順序、材質切替、残湯の条件を明記します。枠と中子、チャージ、トリベの扱いも、書いておきます。再溶解、不良、外注の扱いも、必要な項目として含めます。
検査と設備停止の扱いも、RFPに含めます。権限と操作ログも、同じ要件に含めます。データ移行とAPIも、RFPに入れておきます。
候補会社には、通常の受注登録に加えて、納期変更・材料不足・通信断・実績訂正・品質異常の追跡を、デモで示してもらいます。
日本コンピュータ開発のFUSE導入事例では、工程管理ができず納期遅れが常習化していた鋳造業で、防塵カバー付きタブレットによる実績入力を導入しました。
納期遅れが3分の1に減ったと公開されています(出典:日本コンピュータ開発「FUSE導入事例 鋳造業」、2026年確認)。ただし、同じ効果が出ると前提にはせず、対象工程とKPIを確かめておく必要があります。
フェーズ3:データモデルと現場画面の設計・開発
製造時の条件を後から説明できるように、設計では、マスタの履歴、現場の操作、他システムとの連携をそろえておきます。
- データモデル:品目、材質、工程、設備、作業者、原材料ロット、チャージ、トリベ、製品ロット、検査、出荷の関連付け。
- 変更履歴:マスタに版数・有効期間・変更者・承認者を持たせ、実績訂正では理由と訂正前後をログに残す。
- 現場画面:防塵・耐熱、手袋での操作、視認性、バーコード・QRの読み取り、タップ回数の確認。
- 連携:販売、購買、会計、WMS、品質管理、ERP、PLC、SCADA、計量器それぞれの正データの決定。
仕様には、通信断時の保存と再送、連携の項目・方向・頻度を書いておきます。また、エラー時の再送、重複防止、障害時の手作業も記載します。
品番やロットをスキャンし、数量・不良・停止理由を選ぶ形にすると、長い入力を避けられるため、現場の入力負荷も下がります。
品目コード・ロット・時刻・設備コードがそろっていなければ、IoTやAIの分析は難しくなります。そのため、まずは信頼できる実績を蓄積してから、予測や異常検知へ広げます。
フェーズ4:機能・連携・現場シナリオのテスト
画面の表示を見るだけでなく、受注から出荷までを通した業務シナリオで、数量や品質の受入条件を確かめます。
- 工程テスト:製造指示、材料引当、溶解、注湯、仕上げ、検査、出荷を、実データに近い条件で動かす。
- 例外テスト:数量差異、納期変更、分納、再溶解、不良、外注戻り、在庫訂正での動作の確認。
- 連携・権限:受注重複、計量器の形式変更、PLC停止・通信復旧に加え、役割別の閲覧・登録・承認・訂正の範囲。
- 受入テスト:溶解、造型、注湯、検査、出荷の代表者が参加し、画面・用語・相談先・紙への切替条件を確かめる。
チャージから製品へ、製品から出荷先へ追跡できることを、受入条件に含めます。また、バックアップからの復旧、ログ検索、操作履歴、個人情報・取引情報へのアクセス範囲も確認します。
確認の観点は、入力が1画面で終わるか、現場の呼び方とマスタ名が一致するか、例外時の相談先や紙へ戻す判断が決まっているかです。
ユーザーの意見は、操作手順と教育資料に反映します。課題は、修正済み・回避策あり・次期対応に分けておくと、稼働判定の基準がはっきりします。
フェーズ5:小規模な稼働による切り替えリスクの抑制
対象の品目、工程、部門、拠点を絞ったパイロットから始めると、全工場を同じ日に切り替えるリスクを抑えられます。
- 段階導入:受注、製造指示、工程実績、仕掛確認から始め、入力率と納期回答精度を見ながら、品質・原価・設備連携へ広げる。
- データ移行:品目、工程、取引先、設備、作業者、在庫、未完了受注の整理。
- 切替準備:サンプル移行、リハーサル、件数照合、旧システムや紙帳票の参照期限の設定。
- 安全対策:切り戻しの条件と緊急連絡先の決定。
表記ゆれや重複品番、廃止品、単位の違いをそのまま残すと、稼働後の集計と追跡が崩れてしまいます。鋳造部門だけでは始めにくい場合は、データ化しやすい部門から購買と仕掛の情報を、鋳造工程へつなぐ方法もあります。
経済産業省の2025年の解説書は、工場のIoT化やサプライチェーン経由の攻撃を踏まえ、工場の規模にかかわらず対策が必要だと説明しています(出典:経済産業省「工場セキュリティの重要性と始め方」、2025年)。
稼働時には、IT・OTネットワークの分離、アカウント権限、多要素認証を確かめます。遠隔保守の経路、バックアップ、復旧手順も確かめます。こうした対策は、現場を止めないためのセキュリティとして設計します。
フェーズ6:教育とKPIレビューによる定着
稼働後の定着には、現場リーダーを置き、短い手順書を用意することが欠かせません。さらに、実際の品番と端末を使った短時間の反復練習も必要です。
- キーユーザー:各工程に現場リーダーを置き、入力・訂正・通信障害・問い合わせの手順を共有する。
- 現場教育:集合研修だけで終えず、初月はベンダーや社内担当者がつまずきを拾う。
- 月次レビュー:実績入力率、納期遅れ、仕掛在庫、在庫差異、不良率、不良追跡時間、再溶解量、電力原単位、設備停止時間の確認。
- 保守契約:受付時間、復旧目標、更新、バックアップ、脆弱性対応、追加開発単価、データ出力の取り決め。
数字が改善しないときは、改修に進む前に、マスタ、入力のタイミング、KPIの定義を確かめます。改善要望は、法令・品質保証、KPIへの影響、利便性に分けると、優先順位を付けやすくなります。
データ定義、画面・連携の仕様、テスト結果、変更履歴を自社で保管しておけば、担当者が代わっても運用を続けられます。定着は稼働日ではなく、判断が紙や個人の記憶からシステムへ移った時点から始まります。
鋳造業向け工程管理システムの費用相場とコストの内訳

鋳造業専用の公開価格は多くないため、ここでは2026年に公開された受注生産向けの生産管理システムの目安に、鋳造固有の設備・品質連携を加味した推定レンジを示します。
金額は、税別の初期費用を想定したものです。拠点数、利用者数、工程数によって変わるほか、次の条件でも変わります。
- 炉・計量器・PLC連携:設備との連携が加わると、対象範囲が広がる。
- EDI:取引先との電子データ連携が加わる場合。
- 移行:既存データを新しいシステムへ移す作業が加わる場合。
- カスタマイズ:標準機能に個別の変更を加える場合。
金額の比較は、同じRFPをもとに複数社から見積もるのが基本です。
導入方式別の初期費用・期間の目安
方式によって、初期費用と期間の幅は大きく異なります。ただし、鋳造向けの金額は、一般的な生産管理システムの相場をもとにした推定です。

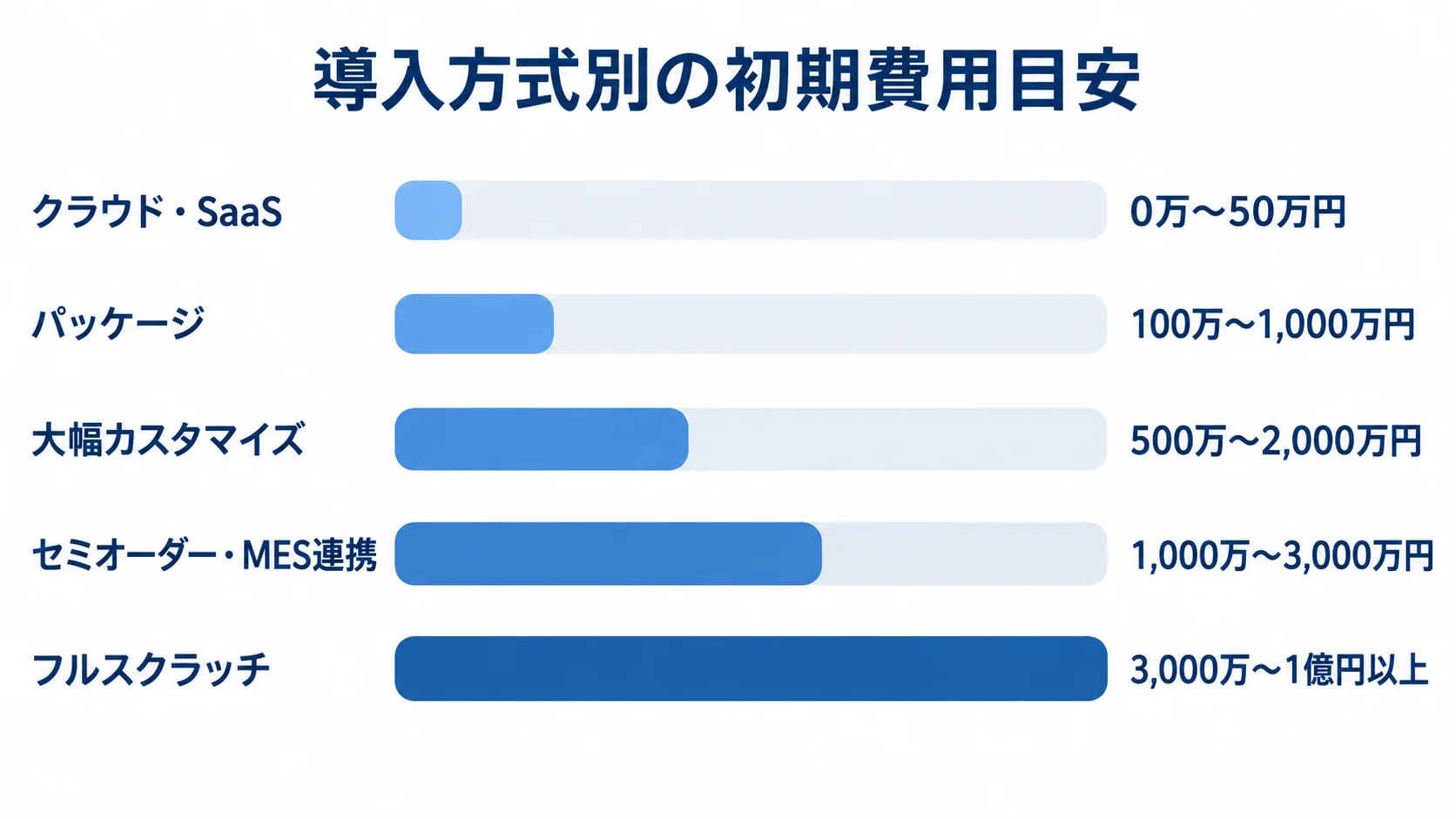

- クラウド・SaaS:標準利用の場合、初期0万〜50万円、月額3万〜10万円、期間1〜3か月が目安。
- パッケージ:100万〜1,000万円、3〜6か月が目安。中小工場が工程・在庫・原価から始める場合は100万〜500万円が検討の幅。
- 大幅カスタマイズ:溶解順序、材質切替、専用帳票、ERP・設備・EDI連携を加える場合、500万〜2,000万円、6〜12か月が目安。
- セミオーダー・MES連携:工場単位で実績・品質・追跡・設備データをつなぐ場合、1,000万〜3,000万円、6〜18か月程度を見込む。
- フルスクラッチ:複数拠点、独自工程、高度な設備連携を含む場合、3,000万〜1億円以上、12〜24か月以上となる可能性があります。
上記の初期費用と期間の目安は、Previsionが2026年に公開した情報をもとにしています(出典:Prevision「生産管理システムの導入費用・期間の目安 2026年版」、2026年確認)。
別の規模区分では、スクラッチ開発の幅として、小規模が300万〜1,000万円、中規模が1,000万〜5,000万円、大規模が5,000万〜1億円以上という数字も示されています。
設備連携や品質保証を含める場合は、要件定義・テスト・教育・保守が見積もりに入っているかを確認します。
開発費・機器費・運用費の内訳
見積書では、開発工程ごとの費用と、現場機器・運用費を分けて確認します。要件定義やテストが極端に少ない場合は、後工程で追加費用が出たり、稼働時にトラブルが起きたりする可能性があります。
- 開発工程:要件整理、基本設計・環境構築、実装、テスト、移行、教育、稼働支援ごとの区分。
- 工程比率:要件定義10〜12%、設計・環境構築22〜24%、実装48〜50%、テスト15〜17%程度が目安。
- 機器費:現場機器が必要かどうかと、その費用。
- 運用費:クラウド利用料とオンプレミスの運用費を、分けて見る。
端末、バーコードリーダー、ラベルプリンターは、システム開発費とは別に計上されることがあります。無線LANと通信回線も、別に計上されることがあります。防塵対策と、計量器やPLCのゲートウェイも、現場側の費目として扱われることがあります。
クラウドは、初期設定費に加えて、ユーザー数、保存容量、バックアップ、監視、API利用量に応じた月額・従量費を確かめます。また、オンプレミスの場合は、サーバー、保守、更新、バックアップ媒体、障害対応の費用も含めて考えます。
保守運用費は、初期開発費の年15〜25%程度を目安として、クラウド利用料とは分けて見積もります。社内のマスタ管理、問い合わせ、教育、月次レビューの人件費も、総保有コストに含めます。
稼働後の改修予算がないと、現場はExcelへ戻りやすくなります。そのため、初年度に小規模な改善の枠を確保しておきます。
鋳造業向け工程管理システムの見積もりを取るポイント
見積もりの差は、会社の優劣よりも、対象範囲と前提条件の違いから生まれます。
同じRFPに、サンプルデータ・利用者数・対象工程・連携先・稼働時期を添えて各社に渡し、費目ごとに比べます。
費目は、初期費用と月額費用を軸に、機器費・移行費・教育費・保守費・追加開発費まで分けて見ます。見積もりに一式表記が多い場合は、どの作業が含まれないのかを質問して確かめます。
RFPに記載する鋳造固有の業務シナリオ
RFPには、受注から出荷までの工程図を含めます。あわせて、各工程の入力データ、出力帳票、次の工程へ渡す情報も書いておきます。
鋳造固有の条件を省くと、標準的な製造工程として見積もられ、後から追加開発になりやすくなります。
- 工程・品質:材質切替を含む溶解順序、残湯、枠・中子、チャージ・トリベと製品ロットの記載。
- 例外業務:再溶解、不良、再加工、外注先在庫、検査保留、設備停止時の代替入力の提示。
- 非機能要件:端末数、同時利用者、稼働時間、応答時間、通信断時の保存時間、バックアップ世代、復旧目標、ログ保存期間の明記。
- 運用・安全:権限、暗号化、遠隔保守、データ持ち出しの扱いと、監査用帳票のサンプル。
品質保証や取引先監査に使う帳票は、サンプルを渡したうえで、標準機能で再現できるかを確認します。
3社以上の同じ基準での比較と、事例の中身の確認
候補は3社以上を同じ資料で比べ、鋳造の事例について、工程・規模・導入方式・設備連携・KPIを確認します。
- 機能適合:標準機能と追加開発の境界、鋳造工程での運用経験の聞き取り。
- 連携・復旧:設備・計量器・ERP連携の方式と、オフライン復旧の方法。
- 導入・保守:移行リハーサルの回数、障害受付と復旧、契約終了時のデータ返却。
- 契約・成果物:設計書とソースコードの扱い。
クオリカの公開事例では、受注から製造・出荷までの一元管理、MRPによる注湯計画、WEB-EDI、クラウド運用が紹介されています。
2015年の事例のため、現行の機能や価格の根拠にはせず、業務範囲を話し合うための材料として扱います(出典:クオリカ「株式会社伊藤鋳造鉄工所様」、2026年確認)。
導入社数だけでなく、品種数・拠点数・工程の複雑さ・現場環境が自社に近い経験があるかを確かめると、適合度を判断できます。
安い見積もりの追加費用と責任分界
初期費用が低い場合は、別料金になる作業と、契約後の責任範囲を確かめます。特に設備連携では、機器の改修や現場の調整が追加費用になりやすいです。
- 見積もり条件:要件変更、連携仕様の確認、データ整備、端末設定、テストデータ作成が含まれるか。
- 現場作業:教育、稼働立会い、機器改修、通信プロトコル、ゲートウェイ、停止中の作業の範囲。
- 追加費用:「前提条件」「対象外」「追加時の単価」「変更管理手順」を、見積書に記載してもらう。
- 契約条件:納品物、検収、瑕疵対応、遅延協議、保守、再委託、データ所有権、権利、脆弱性対応、移行支援の取り決め。
要件が決まっていない場合は、先に要件整理を進め、そのうえで見積もりを更新する方法があります。また、MVP(Minimum Viable Product)の範囲を固定して、段階的に機能を追加する方法が合う場合もあります。
鋳造業向け工程管理システム開発でよくある質問
費用や期間は、対象の範囲によって変わります。ここに示す数字は、公開情報と一般的な案件から整理した目安です。自社の工程・拠点・連携条件に置き換えて考えてください。
鋳造業向け工程管理システムの開発期間はどれくらいですか?
標準クラウドは1〜3か月、パッケージは3〜6か月、鋳造固有の改修や設備連携を含む場合は6〜18か月程度が目安です。
複数拠点のスクラッチ開発は、12〜24か月以上かかる可能性があります。要件整理、移行、教育、パイロットを省くと、期間は短く見えても、稼働後の手戻りが増えます。また、期間だけでなく、稼働判定の条件も確認してください。
クラウドとオンプレミスはどちらが向いていますか?
業務系はクラウドまたはパッケージにし、設備制御やPLC・SCADAは工場内に置く、ハイブリッド構成も検討しやすい選択肢です。
クラウドは、初期導入や拠点の追加を進めやすい一方で、通信断時の入力、遠隔保守、データの保存場所、取引先のセキュリティ要求を確かめる必要があります。
オンプレミスは工場内で完結しやすいものの、サーバーの更新、バックアップ、障害対応を自社で担う範囲が増えます。比べる際は、総保有コストで見るのが基本です。
現場がシステムへ入力してくれない場合はどうしますか?
作業環境とデータ活用の両面から、入力が続く条件を整えます。
- 入力負荷:入力項目の削減と、バーコード・QRコードや選択式の利用。
- 現場条件:オフライン保存、防塵・手袋対応端末などを、作業環境に合わせて選ぶ。
- 参加と活用:作業者に要件整理や受入テストへ加わってもらい、納期回答、材料準備、不良原因の確認にデータを使うことを示す。
- 改善:入力できない理由を責めず、端末配置、通信、マスタ、手順を見直す。
導入後は、入力率をKPIに置き、入力できなかった理由を一つずつ改善していきます。
AIやIoTは最初から導入した方がよいですか?
まずは、品目・工程・ロット・時刻・設備・検査の定義をそろえ、入力実績の精度を高めます。AIやIoTは、その後の目的として考えます。
データがたまったら、溶解条件と不良、設備停止の予兆、電力原単位、歩留まりの分析へ広げていきます。そうすると、投資効果を検証しやすくなります。
自動収集する場合も、取得する項目、何秒間隔で収集するか、異常値の確認者、業務システムへの反映方法を、先に決めておきます。
まとめ
専用画面の有無よりも、ロット・溶解条件・工程実績・品質をつないで、納期・原価・品質保証の判断に使えるかどうかが重要です。
要件整理では現場を観察し、品目、工程、チャージのつながりを明らかにします。トリベと枠、中子の流れも、現場の動きに沿って確かめます。不良と外注の扱いも、要件に含めます。
選定では、正常な流れのデモだけでなく、材質切替、再溶解、通信断、実績訂正、品質追跡も確かめます。
6フェーズをつないだ段階導入と効果測定
導入を一度に終えるのではなく、各工程をつないで試しながら、KPIを見て対象を広げていきます。
- 要件の整理
- 製品と開発会社の選定
- 設計・開発
- 機能・連携・受入テスト
- パイロットから本稼働への移行
- 教育とKPIレビューによる定着
納期遅れ、仕掛在庫、実績入力率、不良追跡時間など2〜4個のKPIを定め、効果を確かめながら対象工程を広げます。
見積もり前に用意する現場のサンプルと質問表
候補会社へ同じ資料を渡しておくと、費用だけでなく、機能の範囲や運用条件も比べられます。
- 業務資料:現行帳票、品目・工程マスタのサンプル、受注から出荷までの工程図の用意。
- 連携・課題:対象のシステムと設備、困っているKPI、初期リリースのMUSTのまとめ。
- 比較項目:標準機能、追加開発、移行、教育、保守、セキュリティ、終了時のデータ返却の確認。
鋳造現場の実態を反映したRFPを準備することが、導入後も使われる工程管理システムにつながります。
▼全体ガイドの記事
・鋳造業向け工程管理システム開発の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
