ヘルプデスクシステムの発注・外注では、問い合わせ業務を整理したうえで、SaaS・パッケージ・ローコード・個別開発から自社に合う方式を選び、RFPと契約で責任範囲を明確にすることが成功の近道です。
「Excelや共有メールでは対応状況が追えない」「顧客情報やFAQを一元化したい」「開発会社に何を伝えればよいか分からない」という悩みは、ヘルプデスクシステムの導入を検討する企業に共通しています。この記事では、発注形態の選び方、RFP・要件整理、契約形態、費用相場、委託先の選定、見積書の比較方法、稼働までの進め方を、発注者が実務で使える順番に沿って解説します。金額は2026年時点のリサーチノートと公式情報をもとにした目安であり、個別の要件によって変動します。
▼全体ガイドの記事
・ヘルプデスクシステム開発の完全ガイド
ヘルプデスクシステムの発注・外注はどこから始めますか?

結論から言うと、最初に製品名や開発会社を決めるのではなく、誰からどのような問い合わせを受け、どの業務をどこまで標準化したいのかを確定します。ヘルプデスクシステムはチケット管理だけでなく、SLA、ナレッジ、顧客・社員情報、資産情報、承認、分析、外部連携まで含むため、目的が曖昧なまま発注すると不要な機能と追加費用が膨らみます。
社内IT向けか顧客サポート向けかを分けます
社内ITヘルプデスクでは、アカウント発行、端末・ライセンス管理、障害受付、入退社手続き、変更申請など、ITサービスマネジメント(ITSM)の流れが中心になります。一方、顧客向けサポートでは、顧客・契約・購入履歴、メール・Webフォーム・チャット・電話、製品別FAQ、返金や交換の承認などが重要です。社内と顧客の問い合わせを一つの製品で扱う場合も、利用者・担当者・管理者の権限とデータの公開範囲を分ける必要があります。
検索者が混同しやすいのが、ITSM、問い合わせ管理、CRM、チケット管理の違いです。チケット管理は案件の受付・担当・期限・履歴を追跡する基本機能で、ITSMはインシデント、問題、変更、資産、構成などIT運用のプロセスまで扱います。CRMは顧客情報や商談・契約との関係を重視します。発注前に「社内のIT運用を整えるのか」「顧客対応の体験を改善するのか」を決めると、RFPの評価軸がぶれません。
問い合わせ量・利用者数・既存環境など5軸で整理します
方式を選ぶ前に、(1)月間の問い合わせ件数と繁忙期、(2)担当者・利用者の人数、(3)社内向けか社外向けか、(4)既存の認証・CRM・基幹・電話環境、(5)セキュリティとカスタマイズの許容度を整理します。利用者が数百名でも担当者が10名なら、エージェント課金と閲覧ユーザー課金のどちらが適用されるかで総額が変わります。逆に、担当者が少なくても問い合わせ件数が多く、AIや音声の従量課金が発生する場合は、席数だけでは費用を判断できません。
発注者が現場に確認する際は、「受付から解決まで何人が関わるか」「優先度と期限は誰が決めるか」「回答を再利用できるFAQは何件あるか」「過去履歴は何年分を移すか」「管理者が自社で設定を変更したいか」を聞きます。これらの回答が揃うと、開発会社へ相談する段階で、単なる製品比較ではなく業務要件に基づく見積もりを依頼できます。
外注する範囲を先に決めます
「ヘルプデスクシステムを外注する」という言葉には、製品選定の支援、初期設定、個別開発、データ移行、運用代行、問い合わせ対応のアウトソーシングが含まれることがあります。システムだけを委託したいのか、導入後の一次受付まで任せたいのかを分けてRFPに記載します。ここを曖昧にすると、開発会社の見積もりと運用会社の見積もりを同じ条件で比較できません。
発注形態はSaaS・パッケージ・ローコード・個別開発から選びます

発注形態は、機能の多さではなく、業務を変える速度と自社で維持できる範囲のバランスで選びます。標準業務を早く始めたいならSaaS、ITSMや監査などの定型プロセスを重視するならパッケージ、業務項目を自社で変えたいならローコード、独自業務やレガシー連携が競争力に直結するなら個別開発が候補になります。
SaaSの標準導入は小さく早く始めたい場合に向きます
クラウドSaaSは、サーバー構築や大規模な保守体制を発注者が持たずに、チケット、メール、フォーム、ナレッジ、レポートなどを利用できます。標準機能を業務に合わせる覚悟があれば、初期導入を数日から2か月程度で進められるケースがあります。無料トライアルや検証環境で、実際の問い合わせを受付し、担当者を割り当て、FAQを検索し、クローズする一連の操作を試します。
ただし、SaaSは月額ライセンスだけで完結するとは限りません。初期設定、データ移行、SSO、CRMやSlack・Teamsとの連携、電話機能、AIの利用枠、解約時のデータエクスポートが別費用になる場合があります。契約前に、担当者数、閲覧者数、問い合わせ件数、ファイル容量、APIの上限、年払いと月払いの差を確認します。
パッケージやローコードは標準化と自由度を両立します
パッケージは、インシデント、問題、変更、承認、資産、構成管理などの業務プロセスがあらかじめ用意されている点が強みです。たとえばJira Service Managementの公式機能ページでは、リクエスト、インシデント、問題、変更、資産、構成管理、AI、API拡張などが案内されています。出典はAtlassian「Jira Service Managementの機能」(2026年8月確認)です。開発部門と運用部門を同じ流れで管理したい場合は、業務シナリオに沿って評価します。
ローコードは、問い合わせ、顧客、FAQ、申請・承認などのアプリを組み合わせ、項目や画面を自社で調整しやすい方式です。自由度が高い一方で、メール取り込み、SLA、検索、権限、監査ログ、バックアップ、外部連携を追加設定する必要があります。発注時は「作れるか」だけでなく、担当者が異動しても設定を引き継げるか、プラグイン停止時に業務が止まらないかを確認します。
個別開発は独自要件と連携範囲を絞って選びます
個別開発は、独自の料金計算、特殊な承認、閉域網、オンプレミス、既存基幹との深い連携など、標準製品では業務を合わせにくい場合に検討します。すべてをフルスクラッチにするのではなく、チケットや認証など標準サービスを使い、独自部分だけをAPIや追加画面で開発するハイブリッド方式も現実的です。
個別開発を発注するなら、初期開発だけでなく、障害対応、OSやブラウザの更新、API仕様変更、脆弱性対応、FAQの更新、担当者の教育まで含めた運用設計を先に決めます。開発会社が作った後に自社で運用できない状態を避けるため、ソースコード、設定情報、設計書、テスト結果、データ仕様、引き継ぎ期間の納品範囲をRFPに記載します。

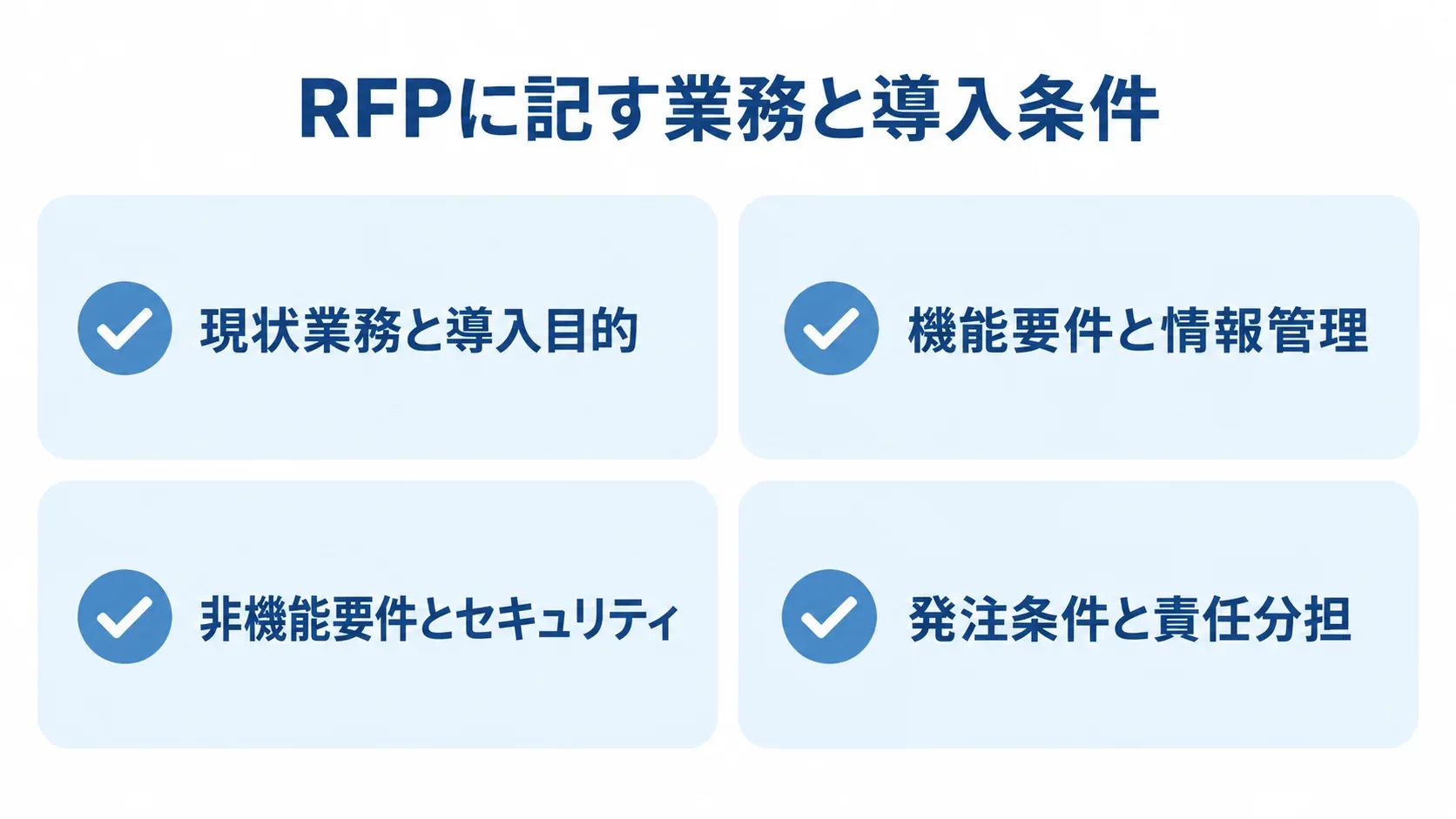

RFPと要件整理では「業務の事実」を書きます

RFPは、開発会社に希望機能を並べる資料ではなく、現状の課題、目標、対象範囲、制約、評価方法を同じ条件で伝える資料です。問い合わせ件数や担当者数を「分からない」としたまま機能一覧を渡すと、各社が異なる前提で見積もるため、価格も納期も比較できません。未集計の項目は、暫定値と確認方法を明記します。
現状業務と導入目的を数値で表します
現状分析では、受付チャネル、月間件数、カテゴリ、一次回答時間、平均解決時間、期限超過、再オープン、エスカレーション、担当者別の滞留を確認します。Excelやメールで管理している場合は、同じ問い合わせが複数行に分かれていないか、担当者しか知らない判断基準がないか、過去のFAQが正しいかも棚卸しします。目標は「効率化」だけでなく、一次回答時間を短くする、対応期限の遵守率を見える化する、自己解決率を高めるなど、測定できる表現にします。
日立システムズが公開するA社事例では、自治体からの問い合わせをExcelで管理していた利用者10名のヘルプデスクが、パッケージ導入で回答状況を可視化し、集計・分析の負荷を下げています。出典は株式会社日立システムズ「導入事例(A社)」(2026年8月確認)です。この事例のように、発注の出発点は高度なAIではなく、履歴を一元化し、誰がどの状態で対応しているかを把握することです。
機能要件は利用者の流れに沿って書きます
機能要件は、受付、分類、担当割り当て、優先度設定、承認、一次回答、エスカレーション、解決、再オープン、クローズ、レポートという業務の流れで整理します。各要件に「必須」「できれば」「将来」を付け、標準機能で実現するのか、設定で対応するのか、追加開発が必要なのかを提案書で明示してもらいます。メール・Webフォーム・チャット・電話メモを同じ案件番号に集約する要件、添付ファイルと個人情報の扱い、検索条件、通知先も抜けやすい項目です。
ナレッジは、記事の作成・レビュー・承認・公開・改訂・廃止までを要件に含めます。FAQを移すだけでは、古い手順や重複記事が検索結果を汚すため、移行前にオーナーと有効期限を決めます。AIによる分類や回答候補を利用する場合も、参照してよい情報源、回答を人が確認する条件、誤回答の記録、個人情報を学習・送信に使わない設定を明文化します。
非機能要件とセキュリティをRFPに入れます
性能、可用性、バックアップ、復旧時間、データ保持、ログ、監査、SSO・MFA、IP制限、暗号化、権限分離、データの所在、障害時の連絡体制は、機能一覧とは別に非機能要件として記載します。顧客情報や社員情報を扱う場合は、担当者、管理者、委託先、再委託先がそれぞれ何を見られるかを画面単位で確認します。クラウドの場合は、障害時に受付を継続する代替手段と、契約終了時のデータ返却・消去も評価対象です。
RFPには、対象範囲、前提条件、希望スケジュール、発注者側の体制、既存データの形式、受入テストの方法、納品物、保守窓口、再委託の有無、見積書の内訳形式、提案期限を入れます。特に「発注者がマスタ整備と受入テストに協力する」「要件変更は変更管理票で承認する」といった前提を双方で共有すると、後から責任を押し付け合うリスクを抑えられます。
契約形態は請負・準委任・SaaS利用を組み合わせます

ヘルプデスクシステムの発注では、要件定義、開発、移行、運用支援が同じ契約に見えても、成果物と責任の性質が異なります。請負、準委任、SaaSの利用契約、運用・保守契約を分けて考え、どの工程で何を納品し、何をもって完了とするのかを契約書と個別仕様書に落とし込みます。
請負契約は完成物と検収条件を明確にします
請負契約は、合意したシステムや機能を完成させ、検収する工程に向きます。画面一覧、権限一覧、連携仕様、移行件数、テスト項目、性能条件、納品形式、検収期間、瑕疵や不具合の対応範囲を決めます。「問い合わせ管理を実装する」のような抽象的な表現ではなく、「メールを案件化し、カテゴリと優先度を付け、指定した担当グループへ通知し、履歴を検索できる」といった業務シナリオで受入基準を書きます。
請負でも、発注者の協力が不足すると納期や品質に影響します。マスタ提供の期限、回答者の出席、受入テストの実施、仕様変更の承認者を明示し、遅延時にどのようにスケジュールを見直すかを決めます。追加機能は無償対応と期待せず、変更の影響範囲、追加費用、納期変更を記録して合意します。
準委任契約は要件定義や伴走支援に向きます
準委任契約は、専門家の知見や作業を一定期間受ける形で、要件定義、PoC、現状分析、移行支援、運用改善など、成果を事前に固定しにくい工程に向きます。作業時間や体制、定例会、報告書、相談対応、意思決定支援の範囲を定義し、成果物がある場合は名称と品質基準を別途定めます。時間を使うこと自体が目的にならないよう、月次の目標と確認指標を設けます。
SaaSの利用契約では、サービスレベル、データの保管場所、障害・保守の告知、サポート時間、アカウント削除、データエクスポート、契約更新、値上げ、解約条件を確認します。導入支援と運用代行を同じ会社に頼む場合も、SaaS提供者の責任、導入会社の責任、自社の責任を分けておくと、障害時の連絡先が明確になります。
個人情報と再委託の責任分界を確認します
顧客・社員情報を扱う場合、委託先の選定、契約、安全管理、取扱状況の把握を契約に入れます。個人情報保護委員会のガイドラインは、委託先の安全管理措置を確認し、委託契約に取扱状況を合理的に把握できる内容を盛り込むこと、再委託する場合は再委託先の管理にも注意することを示しています。出典は個人情報保護委員会「個人情報保護法ガイドライン(通則編)」(2025年改訂版を2026年8月確認)です。
RFPと契約書では、個人データの項目、利用目的、アクセスできる担当者、保管期間、国外移転の有無、暗号化、ログ、インシデント報告の期限、再委託の承認、監査、契約終了後の返却・消去証明を確認します。AI機能を使う場合は、入力データがモデルの学習に利用されるか、生成結果を人が確認するか、ベンダーが保持するログの期間も確認対象です。
ヘルプデスクシステムの費用相場は3年TCOで比較します

費用は、ライセンスやサーバーだけでなく、要件定義、設定・開発、データ移行、連携、テスト、教育、保守、AI・音声の従量料金まで含めて見ます。以下のレンジは、国内の業務システム開発相場に関するリサーチ結果をヘルプデスク向けに整理した推定値です。ヘルプデスクシステムだけを対象にした公的な一律価格ではなく、席数、チケット量、移行範囲、連携数によって上下する点に注意します。出典はNotebookLM Q&A「カスタマーサポート・コンタクトセンター」(2026年)です。

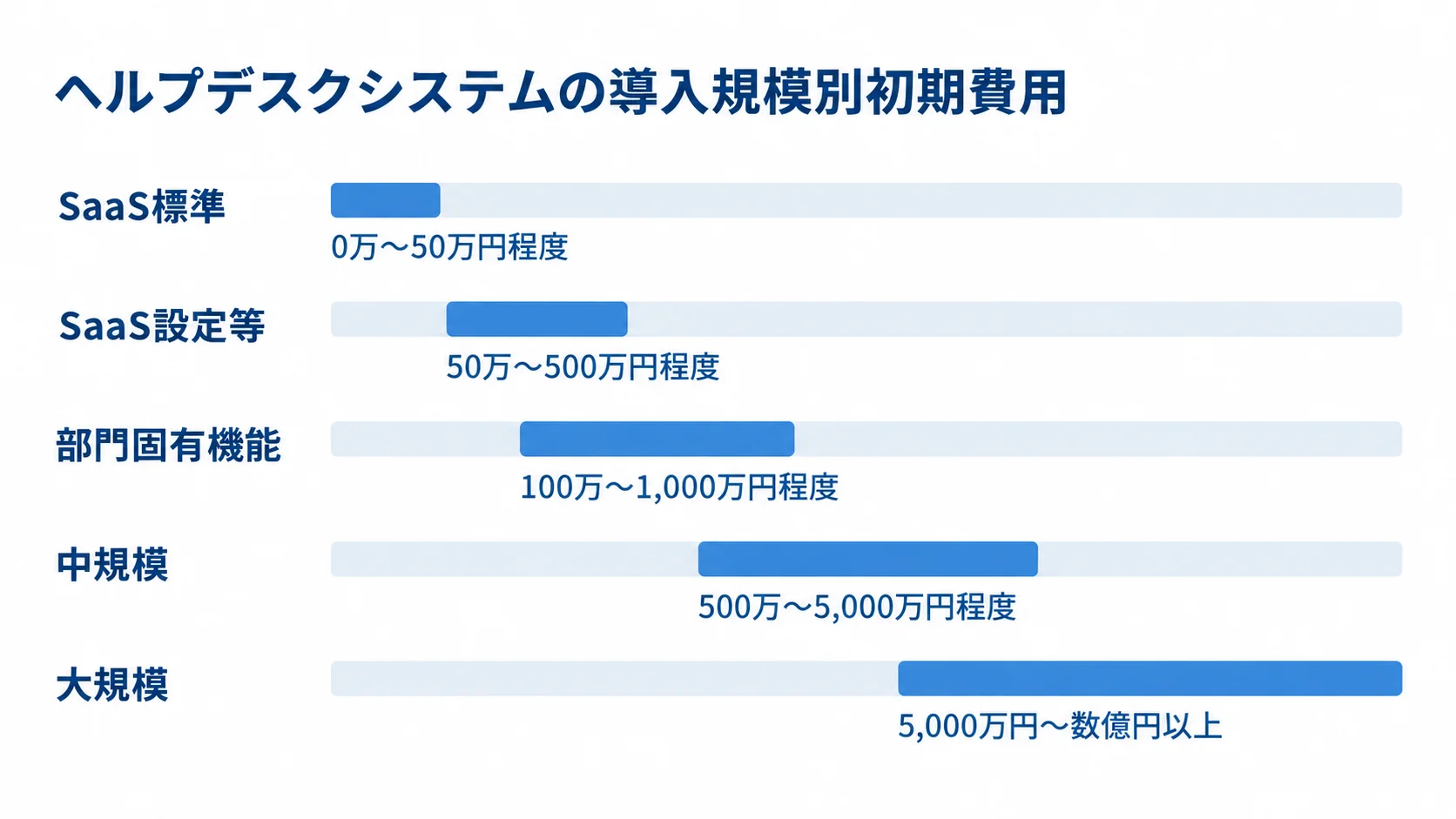

導入規模別の初期費用レンジを見ます
クラウドSaaSの標準導入は、初期費用が0万〜50万円程度、期間が数日〜2か月程度のレンジから始まることがあります。SaaSに設定、データ移行、SSO、数本の連携を加える場合は、初期費用50万〜500万円程度、期間1〜4か月程度が一つの目安です。いずれも標準機能が中心で、移行データの品質が保たれていることを前提にしたレンジです。
パッケージやローコードに部門固有の申請、承認、資産管理、帳票、権限を加える場合は、100万〜1,000万円程度、3〜9か月程度が目安になります。複数部門、基幹・CRM・CTI連携、複雑なSLAを含む中規模のカスタマイズは500万〜5,000万円程度、6か月〜1年半程度、フルスクラッチや大規模統合は5,000万円〜数億円以上になる場合があります。これらは要件を確定してから正式見積もりを取るための予算レンジとして使います。
公式価格はライセンス・アドオン・従量課金に分けます
公式価格が公開されているSaaSでも、最安プランだけで判断しません。Zendeskの日本向け料金ページでは、年払いの表示としてSupport Teamが1エージェントあたり月額19ドル、Suite Teamが55ドル、Suite Professionalが115ドルと案内されています。また、Copilotは月50ドル、Contact Centerは月83ドルのアドオンとして表示されています。出典はZendesk「料金プラン」(2026年8月確認)です。金額は契約通貨、契約期間、プラン、利用量で変わるため、日本円へ単純換算せず、見積書の適用条件を確認します。
Zendesk公式も、総コストは担当者数、アドオン、AIエージェントの解決枠、年払い・月払いなどで構成されると説明しています。問い合わせ件数に応じたAI解決課金、電話料金、外部連携、導入支援が加わる場合は、月額ライセンスと別に3年分を積み上げます。料金が非公開の製品は、同じユーザー数・同じ問い合わせ量・同じ連携条件で見積もりを依頼し、公開価格と個別見積もりを混ぜて比較しないことが重要です。
保守費用と3年TCOを見積もります
開発費の工程配分は、要件定義10〜15%、設計25〜35%、開発・単体テスト30〜40%、結合・総合テスト15〜20%、移行・教育5〜10%ほどを仮置きすると、抜け漏れを確認しやすくなります。これは固定の標準比率ではなく、RFP段階で提案会社に内訳の妥当性を説明してもらうための確認軸です。移行対象が多い場合や、電話・基幹連携の試験が必要な場合は、移行・テストの比率が高くなります。
稼働後の年間保守は、初期開発費の10〜20%程度、業務システムでは15〜20%程度を目安に置くことがあります。出典はNotebookLM Q&A「カスタマーサポート・コンタクトセンター」(2026年)です。ただし、SaaSの保守は月額に含まれていても、設定変更、データクレンジング、外部連携の改修、AI・音声の利用量、運用代行は別料金になり得ます。例えば、開発費のレンジだけでなく、ライセンス、導入支援、保守、追加開発、解約・移行費を3年間で合計し、年間の問い合わせ削減や対応時間短縮と照らして判断します。
委託先の選定と見積比較は実績・提案・責任範囲で判断します

委託先は、知名度や提案書の見栄えだけで決めず、同規模・同用途の導入実績、データ移行とFAQ整備の支援範囲、運用設計、セキュリティ、契約後の体制を比較します。製品ベンダー、導入パートナー、開発会社、運用会社では得意領域が異なるため、どこまで一社に任せるかを決めてから候補を絞ります。
候補会社は用途別の実績で絞り込みます
社内IT向けなら、ITIL、インシデント・問題・変更管理、資産・構成管理、SSO、監査ログの導入実績を確認します。顧客向けなら、マルチチャネル、顧客・契約情報、ナレッジ、ケース管理、音声・チャット、CSATや自己解決率の分析を確認します。医療、金融、自治体など規制や機密性が高い業界では、データ所在、権限、監査、インシデント対応、再委託管理まで同業界の経験を聞きます。
SmartStage ServiceDeskの公開事例では、社員1,500名を支えるアイネス、月間約300件の問い合わせに対応する日本白十字社、利用者・パートナーを含めて問い合わせの進捗を見える化したJFEシステムズなど、異なる規模と用途が紹介されています。出典は株式会社クレオ「SmartStage ServiceDesk導入事例」(2026年8月確認)です。事例を読むときは成果数値だけでなく、導入前のExcel・紙・属人化、対象ユーザー、問い合わせ量、導入期間、移行範囲、現場の役割まで確認します。
デモとPoCは実際の問い合わせで評価します
デモでは、会社が用意したきれいなサンプルではなく、自社の代表的な問い合わせを使います。たとえば「メール受付 → 自動分類 → 一次担当へ割り当て → 期限前の通知 → 二次担当へエスカレーション → FAQを参照した回答 → 承認 → クローズ → レポート確認」というシナリオです。利用者、担当者、管理者の三つの立場で操作し、入力項目の多さ、検索性、画面遷移、通知の分かりやすさ、権限の見え方を確認します。
PoCでは、全社導入を急がず、1部門・1チャネル・主要カテゴリに範囲を絞ります。成功条件は、操作できたことではなく、受付漏れが減る、対応状況を確認できる、FAQで回答を再利用できる、必要なレポートを出せるなど、導入目的に対応させます。AIを試す場合は、正解率だけでなく、誤回答時の人手確認、参照元表示、機密情報の扱い、利用量の増加を確認します。
見積書は同じ前提と内訳で比較します
見積比較では、総額の安さより、前提条件と含まれない作業を確認します。要件定義、基本設計、設定、個別開発、連携、データ移行、テスト、教育、リリース支援、保守、運用代行を分け、単価、工数、数量、期間、成果物を記載してもらいます。「一式」だけの項目は、作業内容と完了条件を質問します。価格差が大きい場合は、安い会社の漏れと高い会社の過剰提案を同時に確認します。
3年TCOでは、初期費用、月額ライセンス、アドオン、AI・音声従量、連携保守、データ保管、サポート、追加開発、契約更新、解約時の移行費を足します。さらに、発注者側の作業時間、問い合わせ二重管理の期間、FAQ整備、教育、業務停止のリスクも見積もります。候補会社には、同一条件のベース案に加えて、最小構成、標準構成、拡張構成の3案を出してもらうと、将来拡張の費用も比較しやすくなります。
契約前に追加費用と引き継ぎリスクを確認します
注意したいのは、安い初期費用を提示し、移行・連携・教育・保守を後から追加する提案です。RFPで対象データの件数、連携方式、テスト回数、教育対象、問い合わせ窓口を明記し、見積もりに含まれない項目を一覧で提出してもらいます。口頭で「対応できます」と言われた機能は、標準、設定、追加開発、将来対応のどれかを提案書に残します。
また、担当コンサルタントが提案段階だけで、導入後に別チームへ交代することがあります。実装責任者、移行責任者、保守責任者、再委託先、問い合わせの一次窓口、障害時のエスカレーションを確認します。契約終了時に自社で運用を継続できるよう、設定情報、データ仕様、操作マニュアル、管理者教育、引き継ぎ期間を納品範囲に含めます。
発注から稼働までの進め方は段階的に分けます

発注後は、要件定義、方式決定、設計・設定、移行準備、テスト、教育、パイロット、全体展開、運用改善の順に進めます。工程を一つの長い開発として扱わず、各段階で確認できる成果物と意思決定を置くと、問題を早く発見できます。特にヘルプデスクは現場の入力負荷が成否を左右するため、利用者が触るタイミングを後ろ倒しにしません。
要件定義と設計では変更を管理します
要件定義では、業務フロー、画面、権限、データ項目、通知、SLA、連携、非機能、移行、テスト、教育を確定します。設計では、標準機能で合わせる業務と追加開発する業務を分け、将来の変更が多い項目を設定値として管理できるかを確認します。要件確定後に新しい要望が出た場合は、影響、費用、納期、代替案を比較し、すぐに追加しない判断も必要です。
発注者側には、現場代表、情報システム、セキュリティ、法務・購買、経営判断者を含めた決定チームを置きます。会議で決まった内容を議事録と課題一覧に残し、未決事項の期限と担当を管理します。開発会社に任せる場合でも、業務ルールの優先順位や例外処理を決める責任は発注者側に残ります。
データ移行と受入テストを先に設計します
移行では、顧客・社員マスタ、契約・製品情報、過去チケット、FAQ、添付ファイル、カテゴリ、担当者、ステータスを対象にします。すべてを移すのではなく、保存義務、検索価値、個人情報、重複、古い手順の有効性を基準に、移行・アーカイブ・廃棄へ分けます。テスト移行を複数回行い、件数、文字化け、日付、添付、権限、検索結果を確認します。
受入テストは、担当者が実際の代表ケースを最初から最後まで処理します。正常系だけでなく、担当者不在、期限超過、重複問い合わせ、再オープン、承認却下、権限外の情報、外部連携失敗、障害時の代替受付を試します。合格基準と不具合の優先度を事前に定め、修正後の再テストと検収記録を残します。
パイロット後にKPIとFAQを改善します
パイロットでは、1部門や主要カテゴリに限定し、旧来のExcel・共有メールをいつ停止するかを決めます。二重管理の期間を長くすると、履歴が分散して新システムの評価が下がるため、移行完了日、旧受付の終了日、例外時の手動記録方法を明確にします。利用者向けの操作説明だけでなく、FAQを更新する人、権限を管理する人、レポートを確認する人も決めます。
稼働後は、問い合わせ件数、一次回答時間、平均解決時間、期限遵守率、再オープン率、自己解決率、CSAT、カテゴリ別の滞留を月次で見ます。数字が改善しないときは、機能を追加する前にカテゴリが細かすぎないか、FAQが古くないか、入力項目が多すぎないか、担当割り当てが適切かを確認します。AIや自動化は、正しいナレッジと業務ルールが整った後に段階的に広げます。
よくある質問

ヘルプデスクシステムの発注では、製品の機能や見積価格だけでなく、導入後の運用と責任分界に関する質問が多く寄せられます。ここでは、発注前に判断しやすいよう、代表的な疑問へ直接回答します。
ヘルプデスクシステムの外注費用はいくらですか?
標準的なSaaS導入なら初期費用0万〜50万円程度、設定・移行・連携を含めると50万〜500万円程度が一つの目安です。パッケージや個別開発では100万〜1,000万円程度から、複数部門・基幹連携を含む中規模では500万〜5,000万円程度、フルスクラッチでは5,000万円〜数億円以上になる場合があります。これは推定レンジのため、ライセンス、移行、保守、AI・音声課金を含む3年TCOで比較します。
SaaSと個別開発はどちらを選べばよいですか?
標準的な受付・チケット・FAQ・レポートを早く始めたい場合はSaaSが向きます。閉域網、独自の承認、レガシー連携、特殊な業務ルールなど、標準機能に業務を合わせるコストが高い場合は、パッケージの追加開発やハイブリッド方式、個別開発を検討します。迷う場合は、代表シナリオを使ったPoCで、設定変更のしやすさと3年TCOを比較します。
RFPには何を書けば見積もりを比較できますか?
現状の受付チャネル、月間件数、担当者・利用者数、業務フロー、必須機能、権限、SLA、連携、移行データ、非機能要件、希望時期、発注者側の体制、納品物、保守、再委託、見積もりの内訳形式を記載します。未確定の要件は未確定と明示し、各社に同じ質問をします。標準、設定、追加開発、対象外を提案書で分けてもらうことが、価格差の理由を理解するポイントです。
ヘルプデスクにAIを導入するときの注意点は何ですか?
AIは、問い合わせの分類、要約、回答候補、ナレッジ検索、定型処理の自動化に活用できます。ただし、FAQの正確性、アクセス権限、個人情報の扱い、参照元の表示、人による確認、誤回答の記録、利用量による料金増加を先に設計します。ServiceNowの公式ページでも、ケース管理、ナレッジ管理、セルフサービス、AIエージェントを組み合わせる方向性が示されています。出典はServiceNow「カスタマーサービス管理」(2026年8月確認)です。AIだけを先に発注せず、問い合わせ分類とナレッジの品質を整えてから対象業務を限定して導入します。
まとめ

ヘルプデスクシステムの発注・外注を成功させるには、最初に社内IT向けか顧客サポート向けかを分け、問い合わせ量、利用者数、既存環境、セキュリティ、カスタマイズ許容度の5軸で方式を選びます。SaaS、パッケージ、ローコード、個別開発にはそれぞれ向き不向きがあるため、標準機能で合わせる範囲と、外注して作る範囲をRFPで明確にします。
発注前に確認すること
発注前は、対象業務、問い合わせ件数、利用者・担当者、移行データ、必須機能、非機能要件、予算レンジ、導入時期を一枚にまとめます。候補会社には同じ業務シナリオと見積条件を渡し、標準機能、設定、追加開発、対象外の違いを比較します。
発注後に合意すること
発注後は、受入条件、変更管理、データ移行、教育、障害時の連絡、保守、再委託、契約終了時のデータ返却までを合意します。パイロットで現場の入力負荷とFAQの品質を確認し、KPIを見ながら段階的に展開すると、導入後の使われないシステム化を防げます。
費用は初期見積もりの安さだけでなく、要件定義、移行、連携、テスト、教育、ライセンス、AI・音声、保守、解約時の移行を含む3年TCOで比べます。請負と準委任を工程に応じて使い分け、個人情報、再委託、納品物、変更管理、受入条件、稼働後の責任を契約に残します。発注者側も業務ルールとデータを整え、代表シナリオのPoCと受入テストで現場に定着する仕組みを選びます。
▼全体ガイドの記事
・ヘルプデスクシステム開発の完全ガイド
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
