産業機械製造業向け製番管理システム開発の進め方/やり方/流れや方法/手法/工程/手順

産業機械製造業向け製番管理システムの開発は、製番を共通キーにして受注・設計・購買・製造・原価・保守をつなぎ、仕様変更が続く個別受注案件でも採算と納期を判断できる状態を作ることが本質です。

しかし、機能一覧を比較して製品を決めるだけでは、導入後にExcelや紙の管理が残り、設計変更や五月雨手配の情報が部門間で分断されます。この記事では、産業機械製造業で製番管理システムを開発・導入する際の進め方を、要件整理から定着まで6つのフェーズに分け、費用相場、見積もりの確認方法、失敗を防ぐチェックポイントまで実務目線で解説します。

▼全体ガイドの記事
・産業機械製造業向け製番管理システム開発の完全ガイド

産業機械製造業向け製番管理システムの全体像とは?

産業機械製造業の製番管理システムの全体像

産業機械製造業向けの製番管理システムとは、顧客ごとに異なる機械・設備を製造番号単位で管理し、案件の情報を業務の最後まで追跡できる仕組みです。製番を単なる番号台帳にせず、見積、仕様、図面、部品表、発注、作業実績、検査、出荷、据付、保守の共通キーとして扱うことが導入効果を生みます。

製番管理が向いている企業と、ロット管理で足りる企業の違い

製番管理が特に向いているのは、受注後に設計を確定し、顧客仕様に合わせて一品または少量の機械・設備を作る企業です。受注案件ごとに部品構成、加工工程、外注先、検査基準、据付条件が変わる場合は、品目やロットを中心にした管理だけでは、どの案件にいくら費用がかかったかを正確に追いにくくなります。経営者が案件別粗利を知りたい、営業が過去案件を使って見積精度を上げたい、購買が手配漏れを防ぎたいという課題があるなら、製番を軸に業務をつなぐ価値があります。

一方、同じ製品を一定量繰り返し作り、仕様変更が少なく、品目別の在庫・所要量計算で十分に管理できる企業は、MRPやロット管理が中心でも運用できます。ただし、同じ製品の中に標準部品と顧客固有部品が混在する場合は、製番手配とMRP手配を組み合わせる方式が現実的です。NECのEXPLANNER/J導入事例でも、受注オーダー別の製番管理と共通品のMRP管理を組み合わせる考え方が示されています(出典: NEC「日本ホイスト株式会社様 導入事例」、2024年公開)。

最低限そろえるべき機能とデータのつながり

最低限必要な機能は、引合・見積・受注・製番発行、製番別の仕様・図面・改訂履歴、製番BOMと工程、購買・外注、仕掛と進捗、予定原価と実際原価、検査・不適合・トレーサビリティ、出荷・据付・保守履歴です。さらに、承認経路、権限、操作ログ、バックアップを業務要件と同時に定義します。製番に紐づく図面を登録できても、版数や承認状態、変更の適用開始日が管理できなければ、古い図面で製造する事故を防げません。

システム構成は、製番管理・生産管理を中心に、会計・販売管理、CADやPDM、倉庫管理、現場端末、IoT機器などをAPIや連携基盤で接続する形が一般的です。日立システムズの一般機械製造業向けテンプレートでも、製番別手配、個別原価、仕様管理、五月雨手配、ロット・トレース、変更履歴が主要な論点として扱われています(出典: 日立システムズ「FutureStage一般機械製造業向け生産管理システム」、2026年閲覧)。このように、製品名ではなく「どのデータが次の部門へ渡るか」を確認することが重要です。

産業機械製造業向け製番管理システムの進め方

製番管理システム開発のフェーズ

開発は、要件整理、製品・開発会社の選定、設計・開発、テスト、稼働、定着の6フェーズで進めます。大切なのは、最初から全社のすべてを完璧にシステム化することではなく、代表的な製番で業務のつながりを検証し、段階ごとに判断できる状態を作ることです。

フェーズ1:要件整理で製番の範囲と業務ルールを決める

最初に、引合から見積、受注、設計、部品表作成、購買、外注、加工・組立、検査、出荷、据付、保守までを、製番単位の業務フローとして描きます。部門ごとに「自分の業務」だけを聞くのではなく、営業が登録した仕様を設計がどの時点で受け取り、購買がいつ発注し、製造がどの版の図面で作業し、原価がいつ確定するかを一続きにします。現状のExcel、紙帳票、個人フォルダ、メール添付も図に置くと、情報が切れる箇所を発見できます。

要件定義書には、製番の採番規則、子製番の有無、BOMの版管理、仕様変更、先行手配、欠品、外注の分納、再加工、返品、据付後の保守部品まで記載します。特に「変更前に発注済みの部品をどう扱うか」「変更費用をどの製番へ配賦するか」「共通部品を製番と在庫のどちらで持つか」は、後から決めると追加開発になりやすい論点です。

フェーズ2:製品・開発会社を選定し、異常系をデモで確認する

候補を比較するときは、機能数や会社規模より先に、代表的な製番を使ったシナリオデモを依頼します。標準的な受注から出荷までだけでなく、設計途中の五月雨手配、図面改訂、欠品による代替部品、外注工程の遅延、再加工、追加工事、保守部品の出庫を実演してもらいます。正常系だけで「対応できます」と判断すると、導入後にExcelで例外処理を続けることになります。

選定時のチェックリストは、製番別の予定原価と実際原価を同じ画面で比較できるか、製番BOMを設計変更の履歴付きで更新できるか、標準部品をMRPでまとめて手配しながら個別部品を製番で管理できるか、CAD・会計・販売管理と連携できるか、CSV出力やAPIが用意されているか、現場端末の入力が何タップで完了するかです。費用については、ライセンス価格と導入支援費、連携費、移行費、教育費、保守費を分けて提示してもらいます。

フェーズ3:設計・開発はFit to Standardを基準にする

パッケージを採用する場合は、標準機能に業務を合わせる部分と、どうしても残す独自要件を分けます。法令、顧客との契約、競争力に直結する原価計算や設計変更、独自の据付・保守フローは個別対応の候補です。一方、帳票の見た目、画面項目の並び、長年使ってきたExcelの手順などは、標準化できないかを先に検討します。細かな改修を積み重ねると、費用と納期だけでなく、将来のバージョンアップにも影響します。

設計では、データ項目だけでなく、誰がいつ登録し、誰が承認し、変更後にどの部門へ通知するかを決めます。製番の状態を「見積中」「受注」「設計中」「手配可能」「製造中」「検査中」「出荷済み」「保守中」のように定義し、状態遷移と権限を設計します。会計連携では、材料費・外注費・労務費・経費の集計単位、仕掛の評価方法、追加費用の扱いを経理部門と合意しておくことが重要です。

フェーズ4:テストは代表製番と異常系で行う

テストデータは、標準的な製品だけでなく、仕様変更が多い大型案件、共通部品を含む案件、外注が複数回に分かれる案件、追加工事がある案件など3〜5件を選びます。受注情報から製番を発行し、設計図面を登録し、BOMを改訂し、先行手配を出し、実績を入力し、実際原価と納期を確認するまでを一連で確認します。画面単位のテストだけでは、部門間の受け渡し不備を見逃しやすくなります。

受入テストでは、手配漏れが一覧で見つかるか、変更前の図面を現場が参照できないか、欠品や納期遅延が担当者に通知されるか、原価差異の理由を追跡できるかを確認します。併せて、権限のない利用者が原価や単価を見られないこと、操作ログが残ること、障害時に復旧できることも検証します。テストで見つかった課題は、仕様変更、運用回避、次期対応に分類し、稼働判断の基準を明確にします。

フェーズ5:稼働は対象を絞り、並行運用で安全性を確かめる

初回稼働は、1拠点や1製品群など、効果とリスクを観察しやすい範囲に絞ります。第一段階は製番、受注、BOM、購買、予定原価と実際原価、進捗の連携に集中し、現場実績や品質、保守、IoT連携は第二段階以降に分ける方法が現実的です。NotebookLMの調査でも、製番・受注・BOM・購買・原価を第一段階、現場実績・品質・保守を第二段階とする段階導入が示されています。

稼働直後は、旧システムやExcelとの並行運用期間を設け、製番数、手配件数、原価差異、出荷予定を日次で照合します。並行運用を長くしすぎると二重入力が常態化するため、終了日と終了条件を先に決めます。たとえば、2週間連続で主要な製番の原価と進捗が一致し、手配漏れがゼロになり、現場の問い合わせが一定水準を下回ったら、旧帳票を廃止するという判断基準です。

フェーズ6:定着は入力ルールとKPIを運用に組み込む

定着の成否は、システムの機能よりも入力ルールと責任者の明確さで決まります。製番発行の責任者、BOM改訂の承認者、実績入力の締め時刻、外注実績の登録者、原価差異を確認する会議体を決めます。現場に入力だけを求めるのではなく、入力した情報が納期調整や部品手配の優先順位に使われることを示すと、入力の意味が伝わります。

導入後のKPIは、製番別粗利を把握できる案件の割合、見積作成時間、手配漏れ件数、設計変更の反映時間、納期遵守率、仕掛在庫、問い合わせ対応時間などから選びます。最初から指標を増やしすぎず、経営、営業、設計、購買、製造、品質がそれぞれ1つずつ追う指標を決めます。JEITAが2025年に公開した「工場のためのセキュリティ対策策定ガイドライン」も参照し、権限分離、操作ログ、バックアップ、ネットワーク分離、復旧手順を定期的に見直します(出典: JEITA「工場のためのセキュリティ対策策定ガイドライン」、2025年)。

産業機械製造業向け製番管理システムの費用相場

製番管理システムの費用相場

費用は、製品価格だけでなく、要件定義、設定・カスタマイズ、連携、データ移行、教育、稼働支援、保守を合算して判断します。以下の金額は、リサーチノートに記載された公開価格と類似する生産管理・基幹システムの相場を組み合わせた目安です。会社規模、ユーザー数、拠点数、データ量、連携数、現場端末、カスタマイズ範囲によって変わるため、予算取りのレンジとして扱います。

方式別の初期費用と期間の目安

クラウドやSaaSは、初期費用0〜30万円程度、月額数万円〜20万円程度から始まるサービスがあります。個別受注型のTECHS-S NOAは、2026年2月16日更新の公式情報で初期費用の最小構成が125万円から、月額利用料が4万5,000円からと公開されています。ただし、ユーザーアカウント数やオプションで変動し、ハードウェアや対応機器は含まれません(出典: テクノア「TECHS-S NOA 価格・動作環境」、2026年2月16日更新)。短期導入を狙いやすい反面、連携や個別帳票を追加すると別途費用が発生します。

オンプレミス型パッケージは、公開例として製番管理システムのパッケージ購入価格110万円、年間標準保守16万5,000円、稼働ライセンス10万円・ユーザー、保守3,000円・ユーザーという価格があります(出典: 日立ソリューションズ・クリエイト「TPiCS-X」、2026年1月現在、税別)。サーバー、導入指導、設定、連携は別途です。標準機能を活用する導入なら2〜6か月、半完成品へのカスタマイズなら3〜9か月、複数拠点や基幹連携を含むスクラッチ開発なら6〜18か月以上を見込むのが安全です。

見積書で分けて確認する費用の内訳

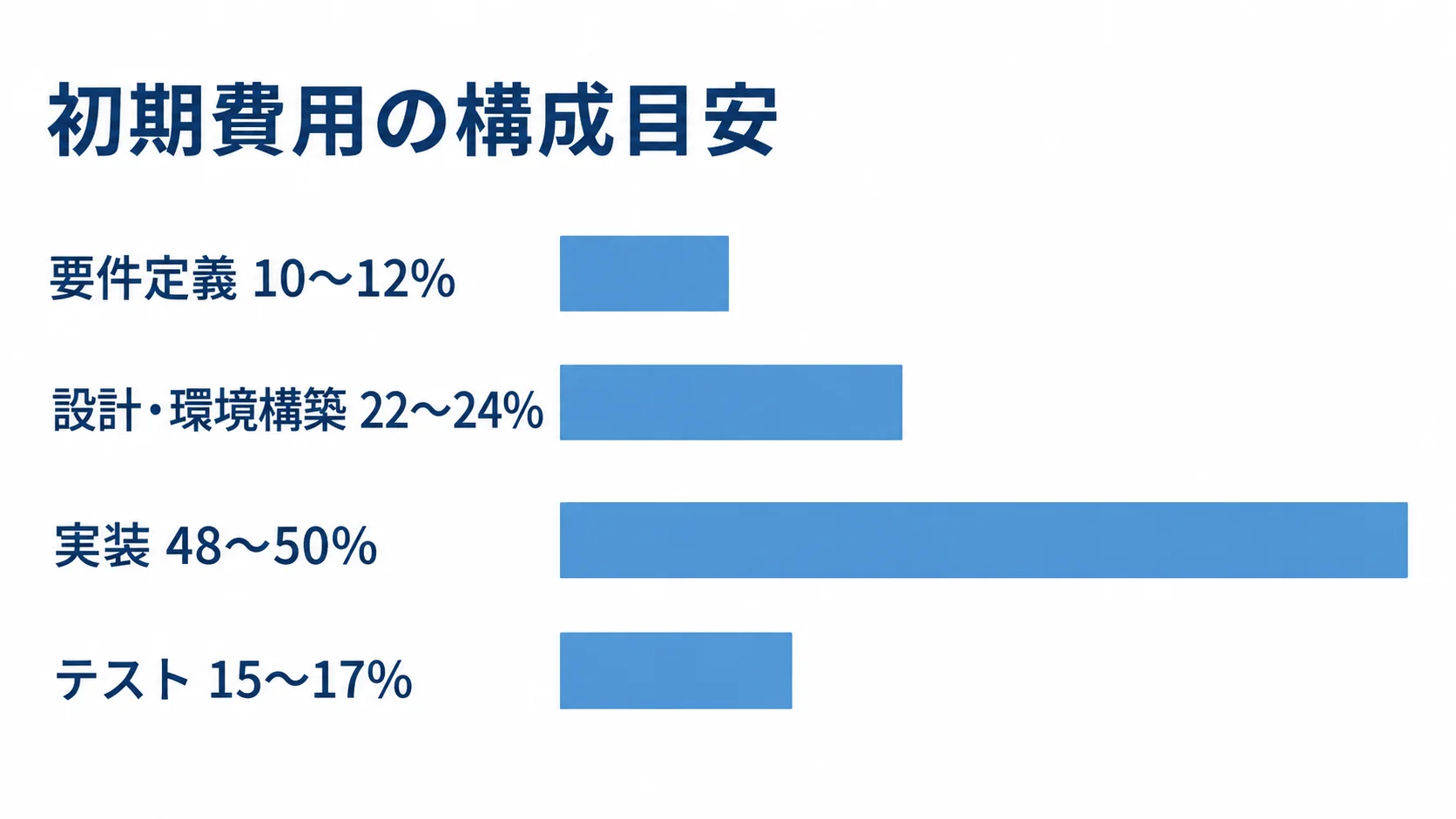

初期費用の内訳は、要件定義10〜12%、設計・環境構築22〜24%、実装48〜50%、テスト15〜17%程度を仮説にして比較すると、提案の偏りを把握しやすくなります。これは製番専用の公的統計ではなく、NotebookLMの生産・製造分野調査から得た類似システムの目安です。製造業では、これにデータ移行、周辺システム連携、現場教育、マスタ整備、並行稼働を加え、初期開発費の15〜25%程度を年間保守・運用費の仮置きにします。

見積書では、製番、品目、BOM、工程、取引先、単価、原価コードなどのマスタ整備を誰が担当するかも確認します。移行対象を「過去3年の全データ」と書くだけでは、図面や添付ファイル、版数、未完了製番の扱いが不明です。件数、形式、クレンジングの範囲、検証方法を明記してもらい、稼働後に想定外の手作業が残らないようにします。

産業機械製造業向け製番管理システムの見積もりを取る際のポイント

製番管理システムの見積もり比較

相見積もりを取るときは、同じ要件を渡して価格だけを比べるのではなく、提案範囲と前提条件をそろえます。自社の業務フロー、製番のサンプル、代表的なBOM、設計変更の例、外注・分納の例、会計やCADの連携仕様をRFPに添付し、各社に同じシナリオで回答してもらいます。

要件定義書・RFPに必ず入れる質問

RFPには、製番をどのタイミングで発行するか、見積から受注へ変換するとき何を引き継ぐか、設計変更時にBOMと発注をどう差し替えるか、標準品と個別品をどう分けるか、外注の分納・検収・再加工をどう登録するかを記載します。原価については、見積原価、予定原価、実際原価、追加費用、共通費、仕掛の各項目を、どの時点でどのデータから集計するかまで質問します。

非機能要件も省略できません。利用者数、拠点数、同時接続数、応答時間、稼働時間、バックアップ頻度、復旧目標、権限の粒度、監査ログの保存期間、脆弱性対応、クラウドとオンプレミスの責任分界を提示します。工場のネットワークが不安定な場所では、端末が一時的にオフラインになった場合の入力や再送の扱いも確認します。

開発会社の実績と保守体制を評価する

開発会社には、産業機械、工作機械、専用設備などの個別受注案件で、製番別原価、設計変更、五月雨手配、外注、据付・保守まで扱った実績を確認します。導入社数の多さだけでなく、自社と似た規模、製品単価、受注期間、拠点構成の事例を見せてもらい、稼働後のKPIと残った課題も聞きます。CIMは個別受注生産向けのDr.工程Familyについて500工場を超える導入実績を公式に掲げ、工程・負荷・原価の可視化や段階導入を案内しています(出典: シー・アイ・エム総合研究所「Dr.工程Family」、2026年閲覧)。

保守契約では、問い合わせ窓口、受付時間、障害の優先度、復旧目標、バージョンアップの範囲、追加開発の責任、担当者変更時の引き継ぎ方法を確認します。開発会社が変わってもデータを利用できるよう、データベースの権利、API仕様、帳票定義、ソースコードや設計書の開示範囲も契約前に確認します。エクステックの導入事例では、オーダーメイド開発の費用・期間と保守性を比較し、個別受注向けパッケージに業務を合わせる判断が紹介されています(出典: エクステック「個別受注型製造業向けTECHS-S導入事例」、2026年閲覧)。

よくある失敗を先に見積もりへ織り込む

失敗しやすいのは、現場の例外を要件から外すこと、経営層だけで製品を決めること、入力項目を増やしすぎること、データ移行を稼働直前に始めること、旧Excelを廃止する条件を決めないことです。これらは、開発中の仕様追加、現場の二重入力、原価の不一致、運用開始後の手戻りにつながります。見積段階で、対象範囲、対象外、仮定、追加費用が発生する条件を一覧化します。

また、AIによる見積類似検索、納期遅延予測、購買価格分析、IoTによる稼働収集は、製番・部品・原価コードの品質が整ってから検討します。データの持ち主と更新責任が決まっていない状態でAI機能だけを追加しても、誤ったマスタを学習して判断を誤る可能性があります。第一段階では製番別原価、手配漏れ、進捗遅延の3つを見える化し、効果が確認できた後に高度な機能へ広げると、投資判断がしやすくなります。

よくある質問(FAQ)

製番管理システムに関するよくある質問

製番管理システムの導入では、「自社の個別仕様に対応できるか」「どこまでを最初に作るか」「既存のExcelや会計と連携できるか」という質問が多くなります。ここでは、導入前に判断しやすいよう、特に相談が多い4つの質問へ直接回答します。

産業機械の複雑な仕様変更にも対応できますか?

対応できますが、仕様変更の内容を「図面の改訂」「BOMの差し替え」「発注済み部品の扱い」「原価差額」「現場への通知」に分けて要件化する必要があります。候補システムのデモでは、変更前後の版数、適用開始日、承認者、変更部品の差分を追跡できるかを確認してください。

小規模な会社でも段階導入できますか?

段階導入できます。最初は1拠点や1製品群を対象に、製番、BOM、購買、進捗、予定原価と実際原価に絞り、現場実績、品質、保守、IoT連携を後から追加する方法が有効です。対象案件を3〜5件選び、手配漏れや原価差異が見えるようになるかを確認してから対象範囲を広げると、現場の負担と投資リスクを抑えられます。

既存のERP・会計・CAD・Excelと連携できますか?

連携できるかどうかは、製品名ではなく、API、CSV、データベース、ファイル連携などの方式と、更新タイミング、エラー時の再送方法で判断します。既存システム側の品目コード、取引先コード、勘定科目、製番のどれを正とするかを決め、二重登録を防ぎます。CADやPDMからBOMを受け取る場合は、版数、承認状態、図面ファイルの保存先まで一緒に渡せるかを確認します。

製番管理システムの開発費用を正確に知るにはどうすればよいですか?

製品価格だけでなく、導入支援、カスタマイズ、連携、移行、教育、稼働支援、保守を含めた総額で見積もりを取ります。見積依頼には、代表的な製番、BOM、設計変更、外注分納、追加工事の例を添付し、各社が同じシナリオを評価できるようにします。公開価格は比較の起点になりますが、最終的な費用はユーザー数、拠点、オプション、データ移行、連携範囲で変わるため、公開価格だけで予算を断定しないことが重要です。

まとめ

製番管理システム導入のまとめ

導入前に押さえるべき3つの判断軸

産業機械製造業向け製番管理システムの開発は、製品を導入することではなく、顧客仕様の機械・設備を製番単位で最後まで追跡できる業務基盤を作ることです。要件整理では受注・設計・購買・製造・品質・会計・保守をつなぎ、仕様変更、五月雨手配、外注遅延、追加工事、実際原価まで先にルール化します。

最初の相談・提案依頼で準備するもの

進め方は、要件整理、選定、設計開発、テスト、稼働、定着の6フェーズに分け、正常系だけでなく異常系の代表製番で検証します。費用は、SaaSやパッケージの公開価格と、連携・移行・教育を含む導入プロジェクト費を分けて見積もり、1製品群または1拠点から段階的に始めます。KPIは製番別粗利、見積時間、手配漏れ、設計変更の反映時間、納期遵守率などに絞り、現場の入力が経営や納期調整に役立つ状態を作ることが定着への近道です。

▼全体ガイドの記事
・産業機械製造業向け製番管理システム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
