JHipsterのシステム開発は、業務課題と利用者の合意を整理するところから始めます。そのうえで、方式の選定、設計・開発、テスト、移行、定着の順に進めます。生成機能は設計・開発の土台として使い、安全な運用につなげます。
▼全体ガイドの記事
・JHipsterのシステム開発の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
JHipsterのシステムの全体像

JHipsterで作るシステムは、生成されたWebアプリケーションを土台に、企業固有の業務ルールやデータ連携を組み込んだ業務システムです。JHipsterは、完成済みのERPや月額SaaSとは違い、JavaやSpring Bootを中心にアプリケーションを生成するオープンソースの開発基盤です。そのため、開発の成否は生成の速さだけでは決まらず、生成後の設計と運用をどこまで管理できるかで決まります。
JHipsterで用意できるシステムの基盤
JHipsterが用意する基盤と、生成後に人が担う設計を分けて捉えると、役割の範囲が見えます。
- 技術構成:画面とバックエンドの技術の組み合わせ
- 初期コード:JDLから、DBや画面などの基礎を生成します。
- 開発支援:認証、API、CI/CD、テストの雛形を使えます。
画面技術はAngularやReact、Vueなどから、バックエンドはSpring Bootを中心に選べます。JDL(JHipster Domain Language)からは、DB変更管理やREST APIに加えて、DTO、サービス層、CRUD画面の初期コードが生成されます。
ログインやロールの枠組みに加え、JWTやOIDCの認証、OpenAPI、Docker、CI/CD、テスト用の雛形も出発点になります。また、生成されたCRUDは完成品ではなく、承認前だけの取消や、締め後に経理責任者だけが行う修正といった業務ルールは人が設計します。
また、在庫の同時更新で二重計上しないための制御も、要件に基づく設計とテストが必要です。生成物はあくまで土台で、業務知識の代わりにはなりません。
モノリスとマイクロサービスの使い分け
JHipsterでは、一つにまとめたモノリスと、複数に分けたマイクロサービスを選べます。まずは、チーム構成と機能の独立性を見て判断します。
- モノリス:一つのチームで一体運用する申請管理や顧客・案件管理に向いた構成です。
- マイクロサービス:独立したチームで個別に拡張したい場合や、障害をサービス単位で隔離したい場合の選択肢です。
はじめはモノリスとマネージドデータベースで始めると、デプロイや障害調査が複雑になりにくくなります。一方で、将来の分割を見込んで、業務の境界とデータの責任範囲は最初に設計しておきます。
JHipster公式は、マイクロサービスをRESTリクエストを処理するステートレスなアプリケーションとして説明しており、複数インスタンスを並列で稼働できる構成です(出典: JHipster公式「Doing microservices with JHipster」、2026年確認)。
ただし、マイクロサービスにすると、サービス間通信、認証、監視、分散トランザクション、デプロイ管理の作業も増えます。そのため、採用理由を業務要件で説明できるようにしておきます。
JHipsterのシステム開発の進め方

開発は生成コマンドを動かす前に、業務課題と利用者の合意から始めます。全体は、要件整理、選定、設計開発、テスト、稼働、定着の6フェーズで進めます。
各フェーズの終了条件と成果物を決めておくと、次へ進むときの認識のずれを防げます。「そこまで作るとは聞いていない」といった行き違いも、ここで抑えられます。テスト環境と本番環境で責任者が違う場合は、その違いも事前に確認しておきます。
1. 要件整理フェーズでの業務と成果の定義
要件整理では、業務の現状と対象範囲、目指す成果をはっきりさせます。
- 業務と成果:対象者の作業と、目指す状態
- 範囲とデータ:対象業務、正となるデータ、移行条件の決定
- 測定と成果物:数値指標と設計資料を用意します。
成果は「顧客情報を一元化する」といった言い方で止めず、営業担当が訪問後30分以内に履歴を登録し、管理者が週次で案件の停滞を確認できる状態として定めます。
業務で使っている道具や経路は、Excelや紙帳票、メール、基幹システムなどまで洗い出します。SaaS、マスタ、承認経路も対象です。現場へのヒアリングで例外処理を確かめ、利用者と業務責任者も明確にします。
対象外の業務、データの正、移行対象と保持期間も決めておきます。成果物は、業務フローや画面一覧、権限案のほか、データ項目一覧や外部連携一覧、非機能要件、優先順位表を用意します。
成功指標は数値で測り、JHipsterを採用するかどうかは整理が済んでから判断します。
2. 選定フェーズでの適用範囲と構成の決定
業務要件に合う実現方式と技術構成を比べ、JHipsterをどこまで適用するかを決めます。
- 方式:SaaS、パッケージ、スクラッチ、既存改修の比較
- 業務適合:標準業務か、独自業務が競争力に関わるか
- 技術構成:アプリから運用基盤まで、一体で見る
標準業務がSaaSやパッケージで満たせるなら、重複開発を避けるほうが総保有コストを抑えやすくなります。一方で、社内独自の承認や顧客ごとの料金計算、既存データを使う業務フローが競争力に直結する場合は、JHipsterが候補になります。
技術構成では、画面技術やJava・Spring Bootの版、DBを一体で確認します。認証、コンテナ、クラウド、監視、バックアップ、CI/CDも同じ視点で見ます。
2026年3月公開のJHipster 9.0.0はJava 21とNode.js 22が必要で、Spring Boot 4、React 19、Angular 21などへの更新を含みます(出典: JHipster公式「Release 9.0.0」、2026年)。
公式リリースノートには、2026年7月10日の9.2.0も掲載されています。そのため、採用する版、更新方針、サポート対象の組み合わせは、見積前に固定しておきます。
3. 設計・開発フェーズでの生成物の業務仕様への仕上げ
設計・開発では、業務仕様や画面、実装、引き継ぎに必要な成果物を整えます。
- 業務設計:データ構造、状態遷移、権限、例外の定義
- 画面設計:検索、表示、入出力、利用環境の検討
- 開発管理:MVPから実装を始め、成果物と責任範囲を管理します。
JDLやER図を使い、エンティティや関連、必須項目、状態遷移を定義します。たとえば、受注を「見積中・受注・出荷済み・請求済み」に分けるなら、状態を変えられる役割も決めます。さらに、変更履歴や取消条件、同時更新の扱いも定義します。
画面設計では、検索条件や一覧の並び、エラー表示を確認します。CSV入出力、スマートフォン対応、アクセシビリティも、同じ設計の中で確かめます。
優先度の高い業務を小さく切り出したMVP(Minimum Viable Product)から始めると、効果を確かめやすくなります。
雛形の後には、業務サービス、認可、外部API連携、帳票、監査ログ、エラー処理を加えていきます。そのうえで、コードレビューによって、生成部分と独自実装のどちらの責任かを明確にします。
ソースコードやJDL、DB変更履歴、テストコードなどを管理しておくと、更新と引き継ぎに役立ちます。さらに、環境変数一覧、インフラ定義、依存ライブラリ一覧も残しておきます。
4. テストフェーズでの業務と非機能の検証
テストでは業務機能と非機能要件、安全性を検証します。
- 機能:単体・結合テストで、計算、権限、API、DB更新を確かめます。
- 受入:担当者が、本番に近いデータと手順で確認
- 非機能・安全性:性能、復旧、監視、認証、脆弱性の点検
E2Eテストでは利用者の一連の業務を再現します。受入テストでは、登録、承認、差し戻し、取消、検索、出力を行い、ロールごとに表示する情報と隠す情報を表にして確かめます。
非機能要件は数字で具体化します。同時利用者数や応答時間、バックアップ頻度、復旧目標、ログ保存期間を決め、監視通知や脆弱性検査、依存関係の更新も確認します。
本番設定では、初期パスワード、JWT秘密鍵、OIDCのissuerとredirect URI、HTTPS、管理APIの公開範囲を点検します。なお、IPAの2026年ガイドは、要件・設計の段階から脅威分析やセキュリティ設計を行い、テストと脆弱性検査までを含める考え方を示しています(出典: IPA「製品開発者向け・製品利用者向けガイド」、2026年)。
5. 稼働フェーズでの移行と運用の切り替え
移行準備とリリース条件を確かめたうえで、業務への影響を見ながら本番へ切り替えます。
- 移行準備:データと運用の事前確認
- 切替方法:停止条件に応じた方式と戻し方の決定
- リリース:責任者の判断を経て、段階的に展開します。
移行前には、移行リハーサルやデータ整備、マスタ登録を確認します。あわせて、アカウント発行、権限付与、バックアップ復元、障害時の連絡網も確認します。
既存システムを止められない場合は、並行稼働、段階移行、夜間の差分反映から方式を選び、切り戻しの条件も決めます。また、文字コードや日付形式、重複顧客、削除対象、過去履歴の参照方法も検証します。
責任者がGoを判断できるよう、チェックリストを使います。チェックリストには、重大な未解決不具合がないことと、受入テストが完了していることを含めます。さらに、監視とバックアップ、利用者への告知、マニュアル、問い合わせ窓口も確認しておきます。
部門や業務を限定して先行稼働すれば、問題を洗い出せます。安定してから対象を広げるほうが安全な場合もあります。
6. 定着フェーズでの利用率と更新体制の強化
稼働後は、利用状況を見ながら改善し、技術更新を続けられる体制を整えます。
- 利用状況:KPIと利用者の要望を、改善に反映します。
- 技術更新:利用中の版と脆弱性情報の管理
- 責任分担:更新、テスト、費用の担当の決定
定着を見るため、利用ログや入力率、処理時間、差し戻し件数、問い合わせ件数をKPIにします。利用案内を出しただけでは、定着したとは判断しません。
利用者が旧Excelに戻る場合、画面の使いにくさだけでなく、業務ルールと設計の不一致も考えられます。そのため、月次会議で要望に優先順位をつけ、軽微な改善と次期開発を分けて扱います。
JHipster、Java、Spring Boot、Node.js、AngularやReact、DB、コンテナイメージの版は、台帳に記録しておきます。あわせて、脆弱性情報も定期的に確認します。
パッチ適用と回帰テストの担当者、アップグレード費用が発生する条件は、保守契約と運用手順に書いておきます。
JHipsterのシステム開発の費用相場とコストの内訳

JHipster本体はオープンソースなので、専用のライセンス購入費を前提にする必要はありません。費用の中心になるのは、要件定義、業務設計、追加開発、連携です。テスト、移行、クラウド、保守にも費用がかかります。
削減しやすいのは、認証やCRUDなどの定型実装です。一方で、業務固有の判断や品質保証まで無料になるわけではありません。

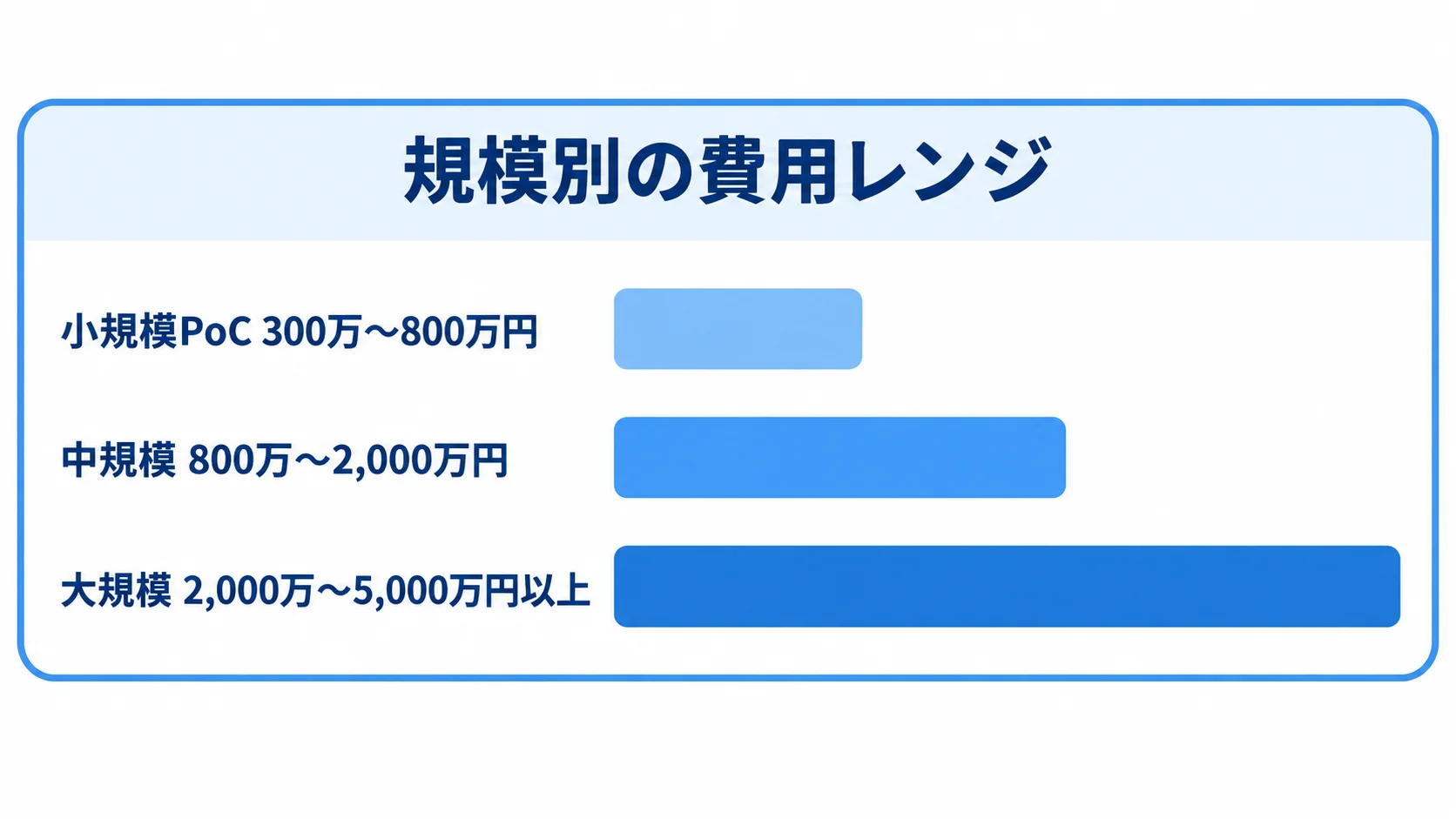

規模別の費用レンジと期間の目安
JHipster固有の公的な標準価格は確認できません。そこで以下は、国内の一般的な開発相場と、定型実装を短縮できる可能性を踏まえた推定レンジとして示します。
これは正式予算ではなく、初回相談で確認するための目安です。金額や期間は、機能数、利用者数、品質基準、移行難易度によって変わります。
- 小規模PoC:300万〜800万円、2〜4か月程度。
- 中規模:800万〜2,000万円、4〜8か月程度。
- 大規模:2,000万〜5,000万円以上、8〜18か月程度。
小規模PoCの目安は、部門内のCRUDが中心で、3〜5画面、単一データベース、外部連携が少ない案件です。中規模の目安は、複数ロール、10〜30画面、CSVやSaaS連携、監査ログを含む業務Webシステムです。大規模案件は、複数サービス、SSO、基幹連携、データ移行、冗長化、24時間運用まで含む想定です。
機能数や規模で金額は大きく変わるため、上記のレンジから外れる見積もりが、必ずしも不自然とは限りません。
2026年7月公開の国内解説では、小規模が100万〜300万円、中規模が500万〜1,000万円、大規模が1,000万円〜数千万円以上と整理されています。また、人月単価は60万〜200万円程度です(出典: SIA株式会社「システム開発の費用・相場 2026年版」、2026年)。
JHipsterを使っても、要件定義、連携、移行、セキュリティ、受入支援の工数は残ります。そのため、生成による削減効果だけで相場を半額へ機械的に下げて考えないようにします。
初期費用以外に発生するコスト
初期開発費以外の運用費や保守費は、構成と委託範囲に応じて見積もります。
- 基盤費:クラウドや診断などの実費の確認
- 保守費:初期開発費の年15〜25%程度を推定の起点にできます。
- 保守範囲:対応時間や更新内容を、契約で定める
クラウドでは、計算資源、DB、ストレージ、バックアップ、監視、ログ保管などに費用がかかります。メール、外部API、脆弱性診断、証明書、CI/CD基盤も、費用の対象になります。
マイクロサービスでは、サービス数や環境数が増えるぶん、監視と運用の負担も増えます。このため、初期費用とクラウド実費の負担者を、見積書で分けます。
保守費の年15〜25%は、業界の一律料金ではなく、推定の起点です。問い合わせ対応だけか、24時間監視や障害対応を含むかで費用は変わります。
JHipsterやSpring Bootのアップグレード、法改正や業務変更への対応を保守に含むかも確認します。
OSSの利用料は不要でも、更新を止めると脆弱性対応や技術的負債のコストが増える可能性があります。そのため、年間の更新計画を初期見積の段階から用意しておきます。
JHipsterのシステム開発の見積もりを取る際のポイント
見積もりを生成できる画面数だけで比べると、判断を誤るおそれがあります。見積書では、要件整理、設計、独自ロジックを分けて記載してもらい、連携、移行、テスト、教育、保守も項目ごとに書いてもらいます。
何が含まれ、何が別料金なのかを明らかにします。安さよりも、後から追加費用になりやすい項目が先に見えることを重視します。
見積前の要件と対象範囲のそろえ方
見積の前提をそろえるため、提示資料とJHipsterの適用範囲を明確にします。
- 提示資料:業務、データ、連携、時期、予算などの共有
- 未決事項:「未確定」と明示し、前提をそろえる
- 適用範囲:生成、設定、個別開発、対象外の区別
候補の会社へは、業務フローや画面一覧、利用者とロール、データ項目を渡します。加えて、外部連携、移行対象、非機能要件、希望時期、予算上限も渡します。
すべてを詳細にそろえる必要はありません。ただし、未確定のまま固定価格を求めると、変更管理で追加費用や納期延長が起きやすくなります。
認証、CRUD、DBマイグレーション、API雛形は、生成の対象にできます。一方で、帳票、複雑な料金計算、ワークフロー、既存DBとの整合、外部サービスの制限、監査ログ、権限の例外処理は、個別設計になる可能性があります。
各機能を「生成で対応」「設定で対応」「個別開発」「対象外」に分けておくと、会社ごとの見積もりの前提をそろえやすくなります。
複数社の技術と運用の両面での比較
同じ条件を複数社に示したうえで、技術、実績、契約と運用の条件を合わせて比べます。
- 技術と運用:必要な技術を一体で扱えるか
- 実績:担当範囲や規模、運用期間の確認
- 契約:納品物、権利、保守、引き継ぎ条件を見ます。
3社程度を目安に、同じRFPや質問票を渡します。JHipsterの利用経験だけでは、技術力は判断できません。
対応範囲に、Spring Security、画面技術、クラウド、DB、CI/CDが含まれるかを尋ねます。監視、負荷試験、データ移行、モノリスとマイクロサービスの使い分けも確認します。公開事例は、顧客へ確認できるかを尋ねます。納品範囲も確かめます。
対象は、ソースコードやJDL、設計書、IaC、DB定義です。テスト仕様書、依存関係一覧、OSSライセンス情報も含みます。
契約では、生成コードを改変した後の著作権と利用権、再委託の可否、障害時のSLA、更新費用、終了時の引き継ぎ条件を定めておきます。
国内案件では、窓口の言語と対応時間、データ保管地域、個人データを扱う再委託先も確認します。
セキュリティと追加費用のリスクの事前確認
個人データの安全管理と追加費用の条件は、要件定義と見積の段階で確認します。
- 情報管理:委託先を含む安全管理の、契約への反映
- 費用リスク:追加要因と見積条件の事前確認
- 工数説明:短縮できる作業と残る作業を分けて示す
個人データを扱う場合は、利用目的やアクセス権限、委託先の監督、ログ、バックアップ、漏えい時の連絡と報告を要件に含めます。
個人情報保護委員会の指針は、委託先の安全管理措置を事前に確認し、契約に取扱内容を盛り込む考え方を示しています。さらに、定期監査などで把握することも挙げています(出典: 個人情報保護委員会「個人情報の保護に関する法律についてのガイドライン(通則編)」、2025年6月施行版)。そのため、開発会社のセキュリティ確認は納品後に回さず、要件定義と見積に含めます。
追加費用の原因には、既存データの品質不足、外部APIの仕様変更、複雑な権限があります。帳票のレイアウトや性能要件、環境数の増加、受入テストの再実施も原因になります。
見積書では、前提、除外事項、変更要求の単価、検収条件、納期に影響する依存事項を確認します。
短納期や低価格を強調するだけでなく、削減できる工数と残る工数を分けて説明できる会社は、予算管理に向いています。
JHipsterのシステム開発でよくある質問(FAQ)
採用を迷う担当者からは、ノーコードとの違い、向く業務、費用、セキュリティについて質問があります。判断に関わる点を、順に確認します。
JHipsterはノーコードで業務システムを作れますか?
JHipsterはノーコード製品ではなく、ソースコードを生成する開発基盤です。エンティティやCRUDの雛形は、短時間で作れます。
業務ルールや画面の使い勝手、外部連携、権限、テスト、運用には、プログラミングと設計が必要です。そのため、委託時には独自実装の管理方法も確認します。
JHipsterはどのような業務システムに向いていますか?
顧客管理、案件管理、販売管理、在庫管理のような業務に向きます。社内申請やデータの登録・検索、社内ポータルも、Web画面とAPIを中心にした業務改善の対象になります。
JavaやSpring Bootを使う組織で、既存の認証やクラウド基盤と組み合わせる場合も候補になります。一方で、標準機能で十分な業務では、別案と比べます。
また、リアルタイム制御や極めて複雑な基幹計算、厳しい規制要件を満たす既製パッケージがある領域は、別の選択肢も検討します。
JHipsterを使えばシステム開発費は必ず安くなりますか?
定型コードの実装時間は、生成によって短縮できる可能性があります。ただし、要件整理や独自業務の費用は残ります。そのため、生成による短縮を前提にしても、開発全体が必ず安くなるとは限りません。
連携、移行、セキュリティ、受入テスト、教育、保守にも費用がかかります。そのため、削減できる人日と、それが見積項目に反映されているかを確認します。
判断は、開発費だけでなく運用を含めた総額で行います。生成による短縮は、総額のうちの一部として見ます。
JHipsterで作ったシステムはそのまま安全に使えますか?
生成されたシステムを、そのまま本番で使うのは避けます。初期ユーザーやパスワード、認証、ロールごとの認可、JWT秘密鍵、HTTPS、OIDC設定を確認します。
監査ログや依存ライブラリ、バックアップ、脆弱性検査も点検します。個人データを扱う場合は、委託先と再委託先の管理も契約に含めます。
セキュリティは、納品前だけの作業ではありません。版の更新とインシデント対応を含む運用として、設計しておきます。
まとめ
JHipster開発で大切なのは、生成機能の多さよりも、業務に合う範囲を見極めて安全に運用へつなげることです。ここまでの進め方と見積もりの視点を、振り返ります。
進め方で押さえるべき3つの要点
認証、CRUD、API、DB変更管理などの土台を活用すると、業務Webシステムの立ち上がりを速められます。ただし、その前にまず業務課題と対象範囲を整理しておく必要があります。
SaaSやパッケージとも比べたうえで、モノリスとマイクロサービスを選びます。その後は、設計・開発、業務と非機能のテスト、移行、段階的な稼働へと進みます。
稼働後の利用定着と更新管理まで含めて、一続きの計画にします。生成だけでなく、運用する体制も事前に定めておきます。
最初に準備する資料と次のアクション
次に取るべき行動は、費用範囲と見積内容、実証方法を具体化することです。
- 費用範囲:開発からクラウド、保守まで含めた考え方
- 見積確認:生成で減る工数と、必要な工数の切り分け
- 小規模PoC:KPIと受入条件を決めて試す。
費用には、ライセンスだけでなく、要件定義、独自ロジック、連携、移行などを含めます。セキュリティやクラウド、保守も含めます。
納品物、更新責任、再委託、障害対応、契約終了時の引き継ぎも確認します。そのうえで、対象業務は一つに絞るほうが、判断しやすくなります。小規模なPoCから始めると、実データに近い形で適合性を判断しやすくなります。
▼全体ガイドの記事
・JHipsterのシステム開発の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
