製造業界のシステム開発の見積相場や費用/コスト/値段について

製造業界のシステム開発費用は、数十万円から数億円まで幅があります。その差を生むのは、システムの種類、開発手法、規模、業務の複雑さです。

種類と開発手法ごとに相場を見ると、自社の予算の目安を把握する手がかりになります。全体像は、下で紹介する完全ガイドもご覧ください。

▼全体ガイドの記事
・製造業界のシステム開発の完全ガイド

製造業界のシステム開発の費用相場の全体像

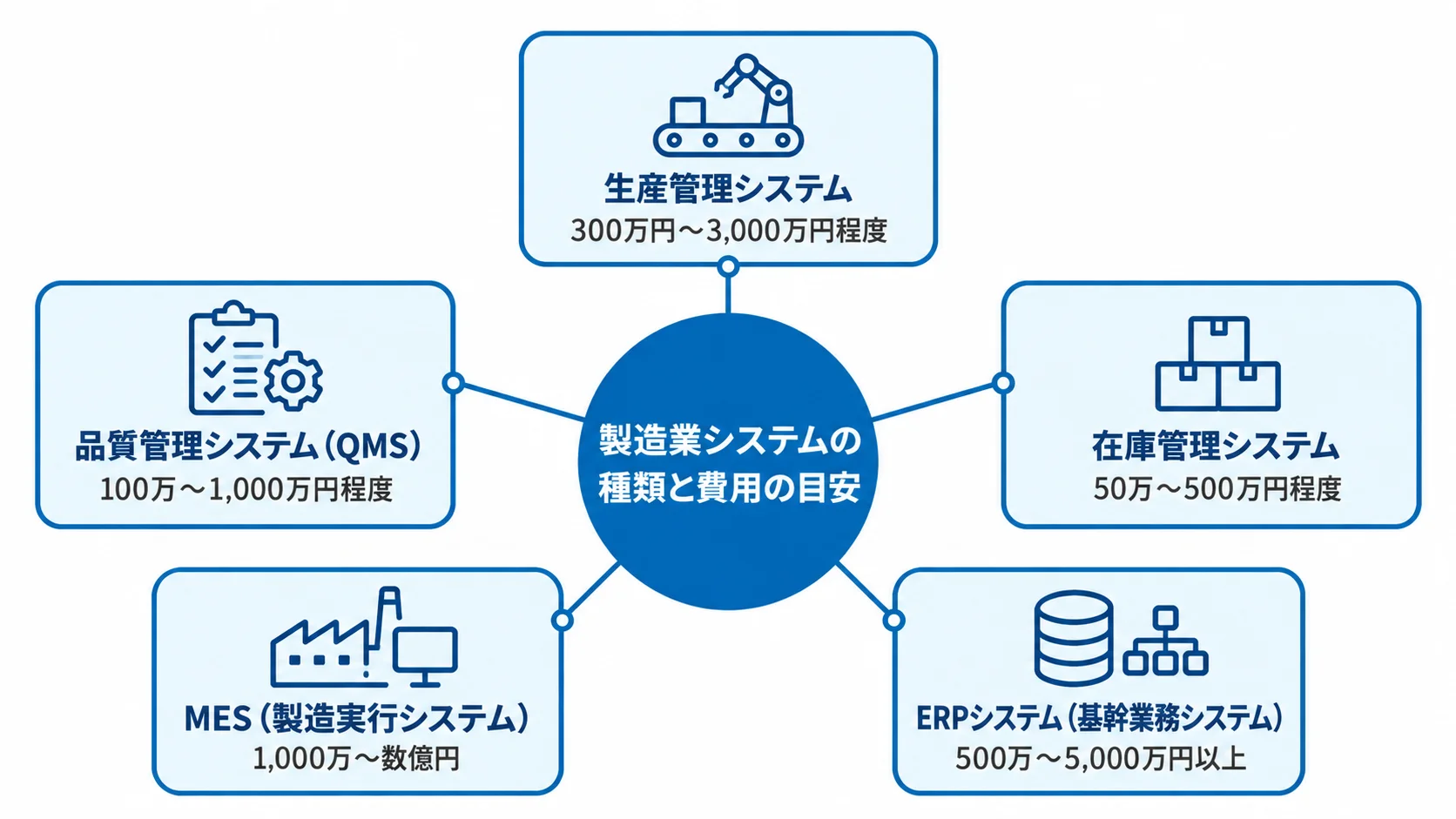

製造業の生産管理、品質管理、在庫管理、MES、ERPについて、開発費用の目安を示す図。
同じ製造業向けでも、システムの役割で費用帯は大きく異なります。

費用帯は、システムの種類、規模、開発手法の組み合わせで決まります。製造業界のシステム開発費用は数十万円から数億円まで幅があるため、まず自社が導入したいシステムの規模感を押さえてから、相場と照らし合わせます。

国内の実績データでは、基幹システムの平均開発費用は約542万円で、中央値は約321万円です。平均と中央値には開きがあるため、一概に高い安いとは言えません。

製造業システムの種類と費用の目安

費用を比べるときは、導入するシステムの役割と規模を先に押さえます。役割が違えば、費用の目安も大きく変わります。

  • 生産管理:受注から出荷までの流れ
  • 品質・在庫管理:品質記録と在庫の扱い
  • MES・ERP:現場と基幹業務の統合

生産管理システムは、生産計画や工程管理まで含めて扱います。開発規模による相場は300万円〜3,000万円程度です。

中小企業向けパッケージの導入・カスタマイズは200万〜500万円程度です。一方で、大企業向けのフルスクラッチ開発は2,000万〜1億円以上になることもあります。

品質管理システム(QMS)は、検査記録や不良品、規格適合を扱います。開発費用は100万〜1,000万円程度で、ISO規格への対応が加わると増加します。

在庫管理システムは、原材料から製品在庫までをリアルタイムに管理します。費用は50万〜500万円程度が一般的な相場です。

MES(製造実行システム)は、製造現場を管理する仕組みで、規模とカスタマイズ要件により1,000万〜数億円と幅があります。また、ERPシステム(基幹業務システム)は、販売から会計までの業務を統合するもので、相場は500万〜5,000万円以上です。

開発手法による費用の違い

開発手法の選び方によって、製造業の費用は大きく違ってきます。

  • フルスクラッチ:独自要件への適合を優先
  • パッケージ:既存機能の活用で費用を抑えやすい
  • クラウド:初期費用を抑えて利用

フルスクラッチ開発は、業務フローや要件に合わせてゼロから構築します。自由度は高い一方で、費用は2,000万円〜1億円以上が一般的です。

フルスクラッチ開発は、開発期間が1〜2年以上かかることが多く、特殊な製造プロセスがある場合や、独自のサプライチェーン管理が必要な企業に合います。

パッケージ導入・カスタマイズは、製造業向けのソフトを自社の要件に合わせて改修します。相場は500万〜3,000万円程度で、期間は6ヶ月〜1年程度です。

クラウドサービスは、初期費用を抑えたい場合に有効です。料金は月額数万円〜数十万円のサブスクリプション型が中心です。

ポイント

製造業のシステム開発費用は、システムの種類と開発手法で大きく変わります。まず自社の規模感を決め、同じ種類や手法の相場と照らし合わせると、予算の幅が見えてきます。

製造業システム開発の費用内訳と各工程の相場

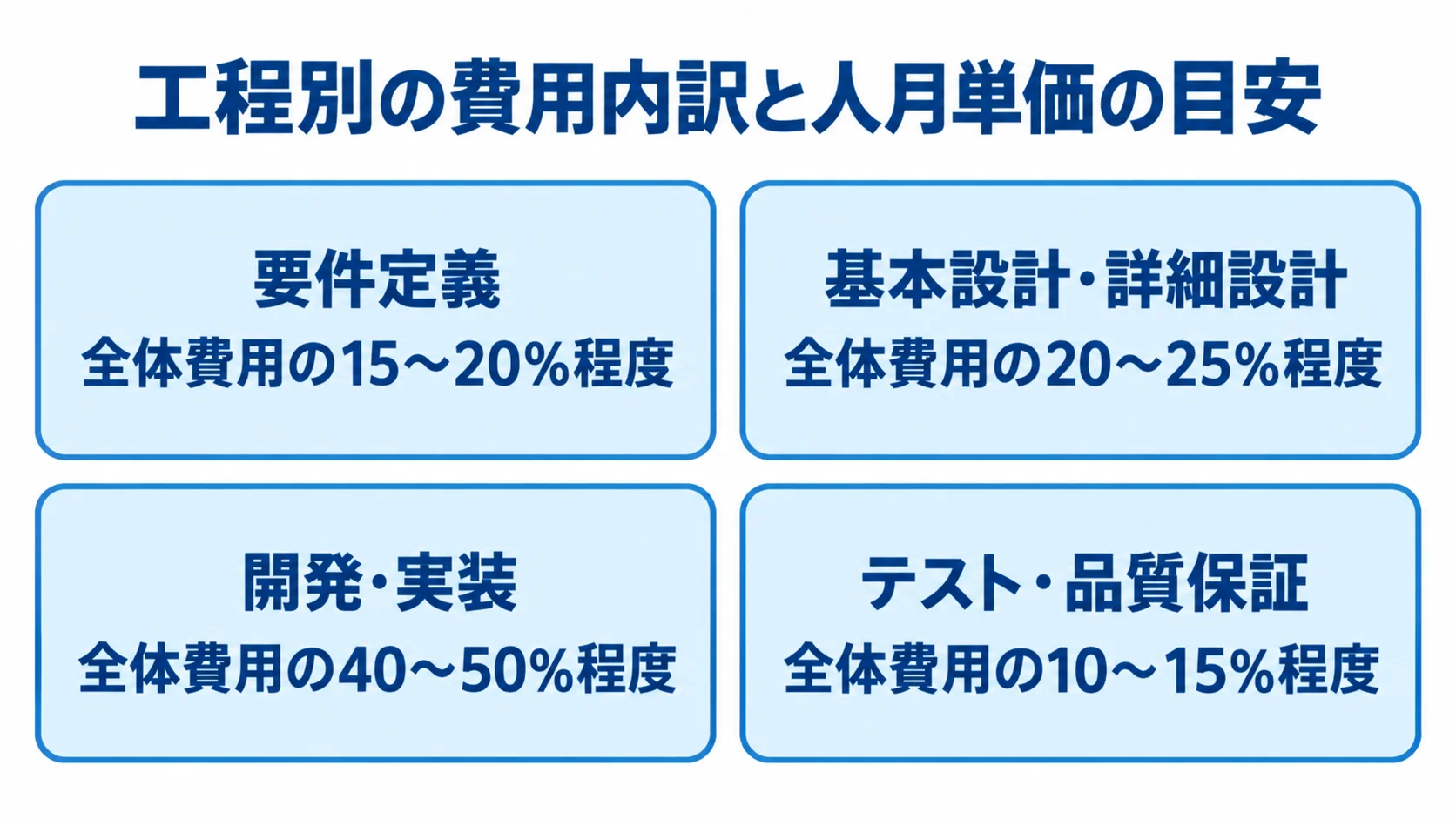

要件定義、基本設計・詳細設計、開発・実装、テスト・品質保証の各工程について、全体費用に占める割合を並べた図。
開発・実装の割合が最も大きく、工程ごとの配分には幅があります。

システム開発では、要件定義から運用・保守まで、各工程に費用がかかります。業務が複雑な製造業では、要件定義や設計に工数がかかります。そのため、費用の内訳を把握しておくことが、予算計画の第一歩になります。

工程別の費用内訳と人月単価の目安

工程別の費用は、作業工数とエンジニア単価の組み合わせで決まります。基本式は「作業工数(人月) × エンジニア単価 = 開発費用」です。

  • 人月単価:職種と経験で変わる単価
  • 上流工程:要件定義と設計の費用
  • 実装・検証:機能数と品質要件による費用

単価の目安は、プログラマーが40万〜60万円、SEが60万〜100万円程度です。プロジェクトマネージャー(PM)は100万〜150万円程度が目安です。

要件定義は全体費用の15〜20%程度で、中規模なら100万〜300万円程度です。基本設計・詳細設計は全体の20〜25%程度を占めます。IoTデバイスとの連携要件がある場合は、設計費用がさらに増えます。

開発・実装は全体費用の40〜50%程度で、最大の費用項目です。機能数や複雑度、生産計画の最適化で費用が変動します。複数工場間のデータ連携など高度な技術が必要な場合も、費用は増えます。

テスト・品質保証は全体の10〜15%程度です。安全性や品質への要求が高いため、十分なテスト工数を確保する必要があります。

初期費用以外のランニングコスト

稼働後も費用が続くため、初期開発費だけでなく、運用に入ってからの費用も予算に含めておく必要があります。

  • 保守・運用:安定稼働を支える費用
  • インフラ:環境によって変わる維持費
  • 改修・法令対応:継続して発生する費用

製造業のシステムは、24時間365日の稼働を求められることが多くあります。そのため、保守・運用費用は年間で初期開発費用の15〜20%程度を見込むのが目安です。

たとえば、1,000万円で開発した場合は、年間150万〜200万円程度になります。オンプレミスでは、機器の維持費として年間数十万〜数百万円かかります。

クラウドへ移行すると、月額数万円〜数十万円に抑えられる場合があります。また、パッケージソフトを使う場合は、ライセンス費用が毎年発生します。

ISOやJIS規格の改定、法令改正に伴う機能改修費も見込んでおく必要があります。さらに、労働安全衛生法や製造物責任法などの対応コストも必要です。

ポイント

費用は工程ごとの工数と単価で決まり、開発・実装が最も大きな費用項目です。稼働後の保守・運用費も年ごとにかかるため、初期費用と合わせて予算に含めます。

製造業システム開発の費用に影響する要因

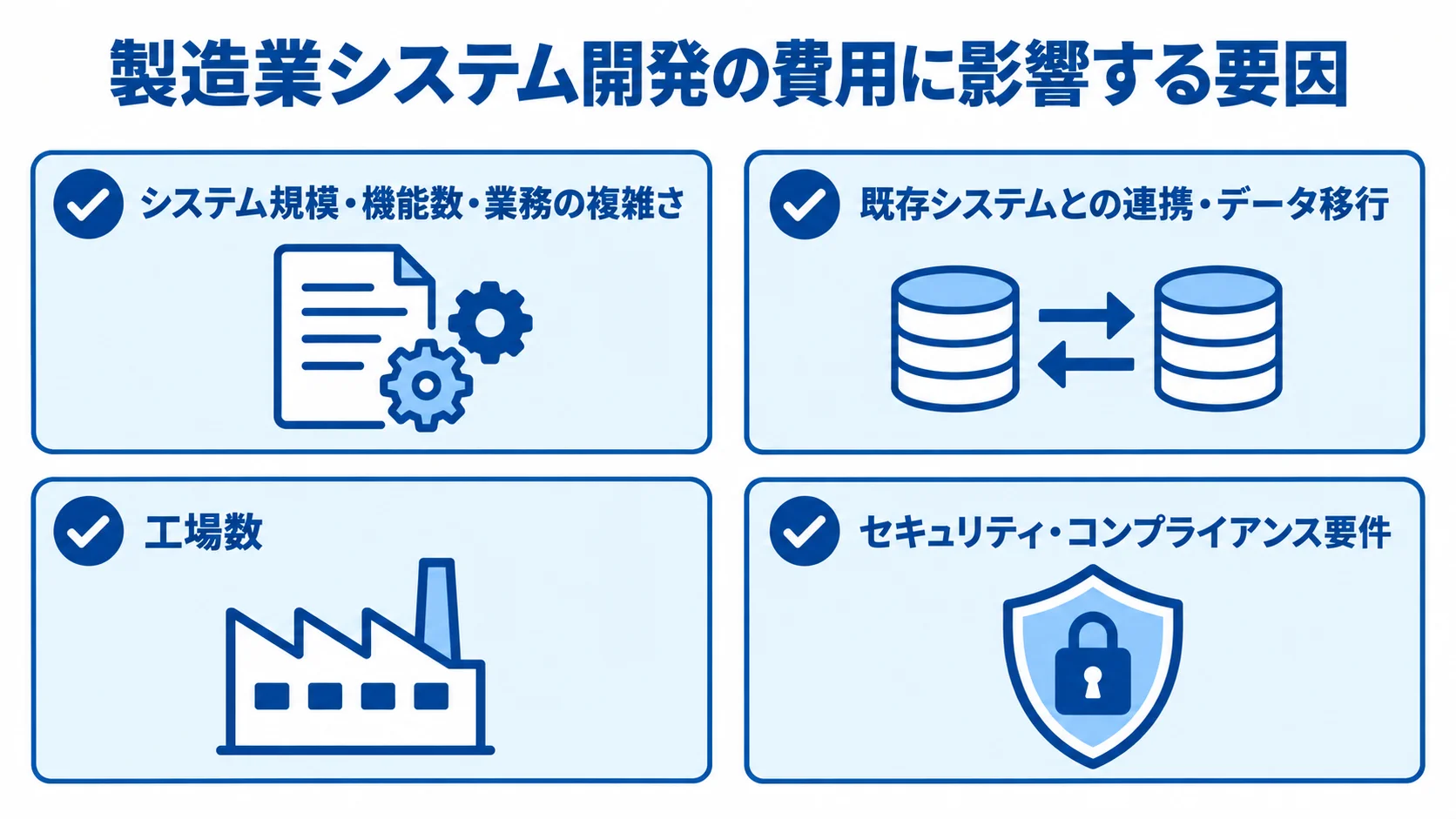

システム規模、既存システムとの連携、工場や拠点の数、セキュリティ要件という費用要因を示す図。
要因を事前に整理すると、見積もりごとの費用差を捉えやすくなります。

同じ生産管理システムでも、企業規模や製造品目によって費用は変わります。工場数や既存システムとの連携によっては、数倍以上の差が出ることもあります。

費用を左右する要因は、見積もり前に整理しておく必要があります。

システム規模・機能数・業務の複雑さ

規模と機能数が増えるほど、製造業では開発工数も増えやすくなります。

  • 機能数:必要な機能の数に応じた工数
  • ユーザー数:利用者の多さに応じた負荷対策
  • 拠点数:拠点の増加に伴う対応

多品種少量生産では、製品ごとの工程管理や部品管理が複雑になり、生産スケジューリングのアルゴリズム開発に多大な工数がかかる場合もあります。

同時接続ユーザーが多い場合は、負荷分散設計とインフラ費用が必要です。拠点数が増えると、拠点間の連携と安全対策が加わり、複数工場や海外拠点では、データ連携と複雑なセキュリティ要件も重なります。

既存システムとの連携・データ移行

既存環境との連携は、インターフェース開発の工数を増やす要因になります。

  • レガシー連携:独自プログラムの開発が必要になる場合
  • データ移行:クレンジングと形式変換を伴う作業
  • 設備連携:通信設計の追加費用

製造現場には、長年使われてきたレガシーシステムが多くあります。古い基幹システムや専用機器では、APIが整備されていないこともあります。

その場合は、独自の連携プログラムを開発しなければなりません。さらに、生産実績や品質データの移行では、不整合データの修正も必要です。

形式変換も必要になり、移行だけで数百万円かかる場合があります。IoTデバイスや製造設備との連携では、プロトコル変換と通信設計が必要です。

セキュリティ・コンプライアンス要件

機密データを扱う製造業では、セキュリティ要件が費用に影響します。

  • セキュリティ:機密性に応じた設計
  • 規制対応:業界固有の基準の組み込み

製品設計図、製造ノウハウ、顧客情報には高度な対策が必要です。特に、防衛、航空宇宙、医療機器製造では厳しい要件が求められます。

ISMSなどの認証取得に対応する場合、追加費用は20〜30%程度になることがあります。また、食品製造ではHACCP、医薬品製造ではGMPへの対応が求められます。規制要件に対応するには、専門知識を持つエンジニアが欠かせません。

ポイント

費用は規模や機能数、連携、セキュリティ要件で大きく変わります。見積もり前にこれらを整理すると、見積もり同士の差の理由が見えやすくなります。

製造業システム開発の見積もりを取る際のポイント

予算オーバーや期待と違うシステムを防ぐには、依頼前の準備が欠かせません。見積書を受け取った後の確認方法も、事前に整理しておきます。

要件の明確化と仕様書の準備

見積もりを頼む前に、解決したい課題と必要な機能を整理しておきます。

  • 課題と機能:解決したい業務の明確化
  • 利用環境:利用の前提となる条件
  • 範囲:作る範囲と作らない範囲の線引き

要件定義書や業務フロー図があると、より正確な見積もりが得られます。そのうえで、利用ユーザー数と既存システムとの連携の要否も、基本情報に含めておきます。

現場担当者へのヒアリングを行い、複雑な業務の全体像を文書にまとめておきます。要件が曖昧なままだと、不確実性を理由に見積もりが高くなることがあります。

後から追加費用が発生するリスクを抑えるには、スコープ外を明示しておくことが有効です。

複数社への相見積もりと比較ポイント

相見積もりでは、価格に加えて、工程の内容と製造業への理解を比べます。

  • 依頼社数:原則として3社以上への依頼
  • 内訳:工程別の工数と費用の比較
  • 実績:製造業の知見と支援経験

会社ごとに得意な業種や規模、技術スタックは異なります。そのため、同じ要件でも数百万円以上の価格差が生じることがあります。

総額だけでなく工程別の内訳も見比べると、見積もりの中身が分かります。要件定義や設計の工数が少ない見積もりは、追加費用に注意が必要です。

極端に安い見積もりには、テスト工程の省略などが隠れていることがあります。製造業の知見がない会社の場合は、手戻りで費用が増えることもあります。また、開発実績や製造現場のDX支援経験も、発注先を選ぶ判断材料になります。

リスク管理と追加費用の防止策

仕様変更と追加要件は、開発途中の費用増加につながります。

  • 変更ルール:仕様変更の扱いの取り決め
  • 段階発注:工程ごとに区切って発注する形
  • 短期サイクル:途中で方向を修正する短い周期

変更の進め方や追加費用の算定方法は契約に盛り込み、承認方法は契約前に決めておきます。大規模システムでは、要件定義だけを先に発注する方法も有効です。

成果物を確認してから次の工程を発注すると、認識のずれを早く見つけられます。アジャイル開発も、短いサイクルの機能リリースで方向を修正しやすい手法です。

ポイント

見積もりは3社以上から取り、工程別の内訳で比べます。要件を明確にして範囲を分けておけば、後からの追加費用を抑えられます。

製造業システム開発の費用を抑えるための方法

費用を抑える方法は、開発手法の選択から補助金の活用までさまざまです。必要な機能を残しながら、自社に合う方法を選びます。

パッケージ活用・ノーコード/ローコードの活用

標準機能で足りる範囲では、パッケージがスクラッチ開発より有利です。

  • パッケージ:標準機能をもとにした改修
  • ノーコード:簡易な業務機能への適用
  • 適用範囲:複雑な連携に対する限界の確認

パッケージを活用すると、スクラッチ開発より50〜70%削減できる場合があります。生産管理や品質管理には、標準機能を備えた製品も多くあります。

帳票管理や日報、簡易な検査記録は、ノーコードでも実現しやすい領域です。この領域では、費用を従来の1/3〜1/5程度に抑えられる場合があります。

複雑な業務フローや高度な連携では、発注側がノーコードの適用範囲を見極める必要があります。

補助金・助成金の活用による費用削減

補助金や助成金は、導入費用の一部を補う方法です。

  • デジタル化・AI導入補助金:IT導入費の補助
  • ものづくり補助金:製品開発や改善への活用
  • 申請準備:提出前の段取り

2026年度からデジタル化・AI導入補助金が始まりました。旧IT導入補助金の後継制度で、ITツール費用の一部が補助されます。

通常枠は最大450万円で、補助率は1/2〜2/3が目安です。また、ものづくり補助金は、革新的な開発や生産プロセス改善に使えます。

補助上限は750万円〜1,250万円で、申請枠や条件により異なります。補助率は1/2〜2/3です。加えて、事業再構築補助金も活用できます。

申請前に、採択要件とスケジュールを確認し、対応実績のある支援先と連携しておきます。

段階的な開発と優先順位付け

重要な機能から開発すると、初期投資を抑えながら拡張できます。

  • 第1フェーズ:生産計画と工程管理の構築
  • 第2フェーズ:品質・在庫管理の追加
  • 優先順位:業務に不可欠な機能からの着手

まず第1フェーズを運用して課題を把握し、その結果を第2フェーズの計画に生かします。

「あったら便利」と「なければ業務が回らない」を分けて考えると、初期要件を絞り込む判断材料になります。機能を盛り込みすぎると、開発費用が膨らむことがあります。

MVP(最小限の実用可能な製品)から始めると、効果を見ながら機能を追加できます。

ポイント

費用を抑える方法には、パッケージやノーコードの活用、補助金の利用、段階的な開発などがあります。標準機能で足りる範囲と独自に作る範囲を分けて、自社に合う方法を選びます。

製造業の業種別・規模別のシステム開発費用の目安

食品・飲料や自動車部品では業務の特性が異なります。電子機器や化学品も、業種ごとに事情が違います。

企業規模によっても必要なシステムの規模感が変わるため、予算に差が出ます。業種別・規模別の目安を知ると、予算計画の精度を高められます。

中小製造業のシステム開発費用の目安

中小製造業では、統合する機能と導入形態が費用を左右します。

  • 統合システム:主要3機能をまとめたもの
  • パッケージ:自社業務に合わせた改修
  • SaaS:初期費用を抑えた利用

従業員数50〜300名程度では、統合業務システムが300万〜1,500万円程度です。パッケージをカスタマイズする場合は、300万〜800万円程度が多く見られます。

クラウド型SaaSは月額5万〜20万円程度で、初期費用を抑えられます。一方で、固有の製造プロセスやデータのカスタマイズには制限があります。そのため、導入前に必要な機能と、自社業務への対応可否を確かめておく必要があります。

大企業・複数拠点製造業のシステム開発費用

大企業や複数拠点企業では、統合範囲と業界連携が費用を押し上げます。

  • 統合基幹系:複数拠点を横断する構築
  • グローバルERP:導入支援費を含めた検討
  • 業界連携:規格や追跡要件への対応

従業員数1,000名以上では、構築費用が大幅に増加します。複数拠点の統合基幹システムは、1億円〜数十億円規模になる場合があります。

SAP、Oracle、MicrosoftなどのERPの導入・カスタマイズが主流です。導入コンサルティング費用まで含めると、総額は膨大になります。

自動車業界では、Tier1〜Tier3間の連携システムの開発・運用費が非常に大きくなります。業界固有のEDIやJITにも対応する必要があり、高度な仕組みが求められます。

食品製造業では、食品安全法の観点からトレーサビリティが必須です。そのため、原材料の入荷から製品の出荷・流通まで追跡する仕組みは、業界共通の投資項目になっています。

まとめ:製造業システム開発の費用相場と賢い発注のコツ

生産管理は300万〜3,000万円、MESは1,000万〜数億円が相場です。ERPは500万〜5,000万円以上で、導入方式によって費用帯が変わります。

フルスクラッチは2,000万〜1億円以上、パッケージは500万〜3,000万円程度です。クラウドサービスは、月額数万円〜数十万円が目安です。

仕様を明確にし、複数社の工程別見積もりを比べると、費用管理につながります。補助金・助成金の活用や、優先度の高い機能からの段階開発も有効です。

費用に加えて、製造業の業務特性を理解した開発パートナーを選びます。実績があり、コンサルティングから開発・運用まで支援できる会社なら、投資対効果を高められます。まずは、複数社に課題と要件を伝えて見積もりを取ることから始めます。

▼全体ガイドの記事
・製造業界のシステム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
