金属加工業向けシステム開発は、6つのフェーズを順に進めます。要件整理で現場の事実を集め、実データで候補を選び、段階的にテストすることで、現場と管理部門が同じ情報で判断できる状態につながります。
全体像は、次の完全ガイドもご覧ください。
▼全体ガイドの記事
・金属加工業向けシステム開発の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
金属加工業向けシステムの全体像

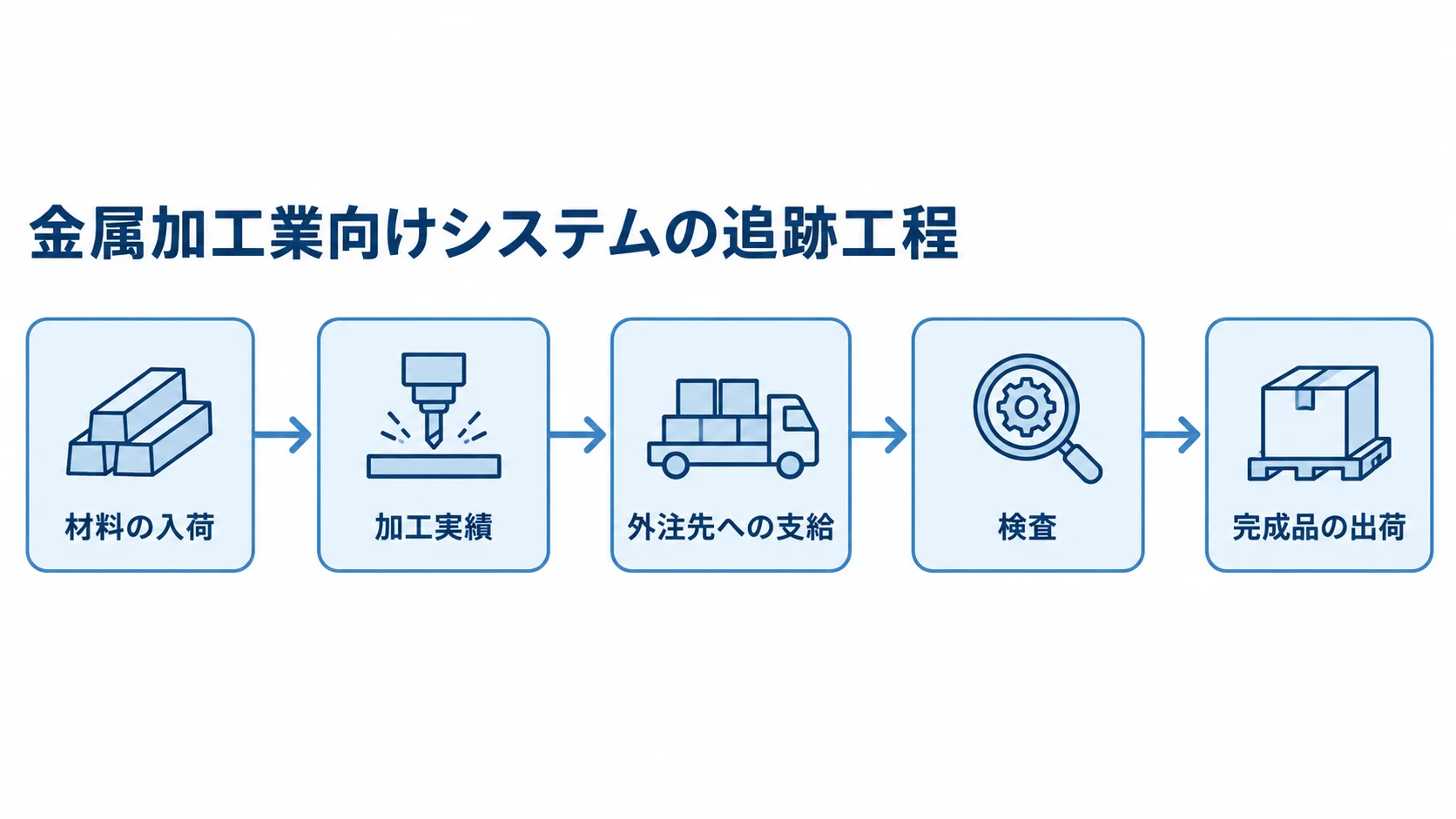

金属加工業向けシステムは、材料の入荷から加工実績、外注先への支給、検査、完成品の出荷までを追跡します。
販売管理や在庫管理を個別に導入する仕組みとは違い、工程の流れ全体を追う点が特徴です。
追跡した情報は、原価計算や納期回答に使えます。
何を一つのデータとしてつなぐかを先に決めておくと、開発範囲と費用を定めやすくなります。
受注から請求までをつなぐ範囲
対象範囲は、受注から請求までの業務です。受注と納期回答から、生産計画、MRP、材料引当へと進みます。さらに、工程進捗や外注管理を経て、在庫、品質、原価、出荷、請求まで続きます。
工程の追跡では、各工程の開始と完了を記録するとともに、材料や仕掛品など製番で管理する情報を整理します。
- 工程の流れ:「切断→プレス→曲げ→表面処理→検査」の順に追跡
- 工程間の情報:材料ロット、仕掛品の所在、外注先への支給数、戻り予定、検査結果
作業日報を電子化しても、受注や在庫と結び付けなければ、納期回答や原価改善には生かしにくくなります。
材質は鋼材、アルミ、チタンなどがあり、板・棒・重量・個数の単位換算も確かめます。
受注生産と見込生産、内作と外作の違いも整理しておきます。
日立システムズの製品説明でも、外注工程や支給品、多品種小ロットが主要論点です。加えて、重量と個数の換算や金型・治工具も論点に挙がっています。工程をこの粒度で説明できるかが、汎用的な組立業向け製品との判断材料になります。
5つの適合軸による自社との相性の見極め
同じ生産管理でも、量産と一品物では工程・原価・納期の考え方が異なります。そのため、機能一覧の丸付けだけでなく、次の5軸で候補を比べます。
- 加工種別:プレス、板金、切削、鍛造、表面処理のうち中心となる加工
- 受注形態:量産、試作、個別受注のどれが多いか
- 外注比率:外注先在庫や支給品、単価、遅延、戻り後の検査を追えるか
- 拠点・端末数:拠点数と現場端末数に合う運用か
- 既存連携:既存システムや設備と連携できるか
金型を使う会社では、保管場所と所有区分を管理できるかを見ます。ショット数や耐用回数、メンテナンス履歴も、候補が扱えるかを確かめます。
導入効果は「効率化」だけでなく、在庫差異やEDI化率で測ります。発注自動化率と納期遵守率も使えます。品番別の見積原価差異や現場入力時間も、導入前後で比べられる指標です。
金属加工業向けシステムの進め方と6フェーズ
進め方は6つのフェーズで、要件整理から始めて、候補選定、設計・開発の順に進みます。後半の3フェーズは、業務の例外を試す段階から、稼働後の改善までを担います。
- テスト:実際の工程と例外を再現する
- 稼働:移行と並行運用を管理する
- 定着:KPIと改善サイクルを回す
現場で使えるかを、デモとテストで繰り返し確かめます。材料単位、外注の受け渡し、工程変更を先に検証し、金型と検査も早い段階で押さえます。帳票の照合を最後にまとめて行う進め方は避けます。
フェーズ1:要件整理による現場の事実の把握
要件整理では、現状の業務と必要な機能を具体的に確かめます。
- 業務の追跡:伝票や画面で、受注から出荷・請求までを追う
- 工程図:材料入荷、切断、プレス、曲げ、切削、熱処理、メッキ、研磨、検査、出荷の順に並べ、登録者・時点・内容・単位を書き出す
- 現状の聞き取り:Excelや紙を使う担当者に、例外や手戻りを含む現状を聞く
代表者は、経営者、営業、購買、生産管理から集めます。現場、品質、経理の担当者も加わります。
品目、得意先、仕入先、工程のマスタを確かめます。BOM、設備、金型のマスタも対象です。
内示と確定注文、納期回答、材料ロットも対象です。重量から個数への換算も含めます。
外注先への支給と戻り、仕掛品の所在を整理します。
不良理由や再加工、検査記録、原価計算も、同じ流れで押さえます。
図面や作業指示書、権限と操作ログ、会計やEDIの連携も、確認項目に入ります。
この段階で、MUSTとWANTを分けておきます。納期回答や在庫精度など効果の大きい機能は、初回導入に残します。
フェーズ2:デモと評価表による選定
候補方式は4種類あります。自社の導入目的に合わせて、次の特徴から選びます。どの方式が合うかは、標準機能の早さ、複数拠点との統合、現場入力の柔軟さ、独自工程への対応のどれを重視するかで決まります。
- パッケージ:金属加工向け標準機能を早く使いたい場合
- ERP・クラウド:複数拠点や会計・販売との統合を重視する場合
- ローコード:現場入力や申請など周辺業務を柔軟に変えたい場合
- スクラッチ:独自工程が競争力で、標準機能に合わせられない場合
候補会社には、同じ実データを使ってデモを依頼します。代表品番の材料入荷、歩留まりを考慮した引当、工程変更、外注支給を、実際に操作してもらいます。さらに、納期遅延や不良登録、再加工、完成品の出荷まで通して確かめます。
重量と個数の変換や、外注先の仕掛品の在庫管理についても質問します。
金型のショット数の更新、通信断時の現場入力、標準機能と追加開発の境界も確かめます。
評価表には、機能のほか、入力時間や変更のしやすさを入れます。
保守窓口と、データ移行をどこまで誰が受け持つかも入れます。
フェーズ3:設計・開発での標準と個別の切り分け
画面や帳票より先に、データ構造と機能の境界、連携方式を決めます。
- データの骨格:品目、工程、在庫、製番、外注、金型、品質、原価のデータ構造を、同じ考え方で決める
- 機能の分類:業務を標準機能、設定変更、追加開発に分ける
- 追加開発の記載項目:目的、利用者、入力項目、判定ルール、例外、受入条件
- 過剰なカスタマイズ防止:「Excelと同じ画面にしたい」という要望は、入力負担の軽減か帳票の維持かに分けて考える
- 連携先:会計、販売、CAD・図面、EDI、設備、検査機器ごとの連携方式
連携では、項目と更新頻度を決めます。エラー時の再送や責任者も、あらかじめ決めておきます。さらに、手入力に戻す場合の手順も設計します。
クラウドを使う場合は、工場内ネットワークと外部サービスの接続を確かめます。リモート保守や権限、バックアップ、復旧時間も要件に含めます。
経済産業省は2025年に、中小規模製造事業者向けの工場セキュリティ解説書を公表しました。そこでは、システム導入時にITだけでなく、設備停止やサプライチェーンへの波及も含めて対策を始める考え方が示されています。
フェーズ4:実際の工程と例外を再現するテスト
テストでは、開発会社が用意した正常系のサンプルに加えて、代表品番で例外と受入基準を確かめます。
- 内示から確定注文への変更、材料不足、工程順の変更を再現します。
- 外注遅延、支給品の数量差異、不良と再加工、検査保留、分納、返品、金型交換を試します。
- 単体、連携、業務シナリオ、利用者受入の順でテストし、各合否の判断者を決めます。
受入条件には、代表品番の納期回答を担当者一人で行えることを含めます。材料と仕掛品の実棚在庫が一致することも、受入条件に入れます。また、外注中の数量と戻り予定、不良理由と再加工の原価も確かめます。
現場担当者が決めた時間内に実績を登録できることも確かめます。
合格の基準は画面の表示より、業務判断が正しくできるかに置くと、手戻りを減らせます。
フェーズ5:稼働時の移行と並行運用
稼働前にマスタと移行範囲を整え、照合と承認を経て切り替えます。
- 品目、得意先、仕入先、工程のマスタを整え、BOM、在庫、金型、単価、権限のマスタも整備して、移行対象を決めます。
- 過去データを全て移すと費用と検証負担が増えるため、会計・監査・品質に必要な履歴と現行データを分けます。
- 移行後に件数・在庫残高を照合し、サンプル製番を追跡したうえで、責任者の承認後に切り替えます。
切替方式は4通りあり、一斉稼働、拠点別、工程別、段階導入から選びます。
中小工場では、まず受注・材料・工程進捗など範囲を絞り、紙や旧システムと並行運用する期間を設ける方法が現実的です。
並行運用をいつ終えるか、旧システムをいつ参照専用にするかを決めます。
障害時の戻し方も、あらかじめ決めておきます。
ただし、並行運用を長くしすぎると二重入力が定着します。稼働の初週は、現場にすぐ回答できる責任者を置きます。問い合わせと暫定対応も記録しておきます。
フェーズ6:定着後のKPIと改善サイクル
導入が終わったところを一区切りとして、稼働後の節目ごとにKPIとセキュリティを見ていきます。
- 稼働後1か月、3か月、6か月などに、在庫差異、EDI化率、発注自動化率、工程遅延、納期遵守率を確認します。
- 見積原価と実際原価の差、入力時間、不良率、問い合わせ件数も追います。
- 改善しない数値があれば、機能だけでなくマスタ更新責任、登録時期、入力手順、権限設計を見直します。
- IPAのガイドラインを踏まえ、バックアップとサプライチェーン対策を確認します。
- 月次のバックアップ確認に加えて、復旧訓練、利用中のアカウントの洗い出し、外部接続、ベンダーの脆弱性対応窓口を運用に組み込みます。
- KPIとセキュリティを定例会議で扱い、図面検索、IoT、BI、AI見積支援などを次段階で追加します。
2026年3月にIPAが公開した中小企業の情報セキュリティ対策ガイドライン第4.0版では、基本項目にバックアップが追加されました。同ガイドラインには、サプライチェーンを意識した対策も取り込まれています。
金属加工業向けシステムの費用相場と期間

標準機能中心の小規模導入なら300万〜800万円程度、中小工場の生産・販売・購買を統合する場合は800万〜2,000万円程度が目安です。
なお、これらは検討初期のレンジです。複数拠点や金型・品質・図面・外部連携まで含める場合は、1,500万〜4,000万円程度が目安です。
大規模なスクラッチ開発や、既存設備・CAD・EDI・会計・MESの広範囲な統合では、費用が3,000万〜1億円超になる可能性があります。
これは、公開事例と一般的な業務システム相場から整理した目安です。金属加工業専用の公的な一律価格ではありません。

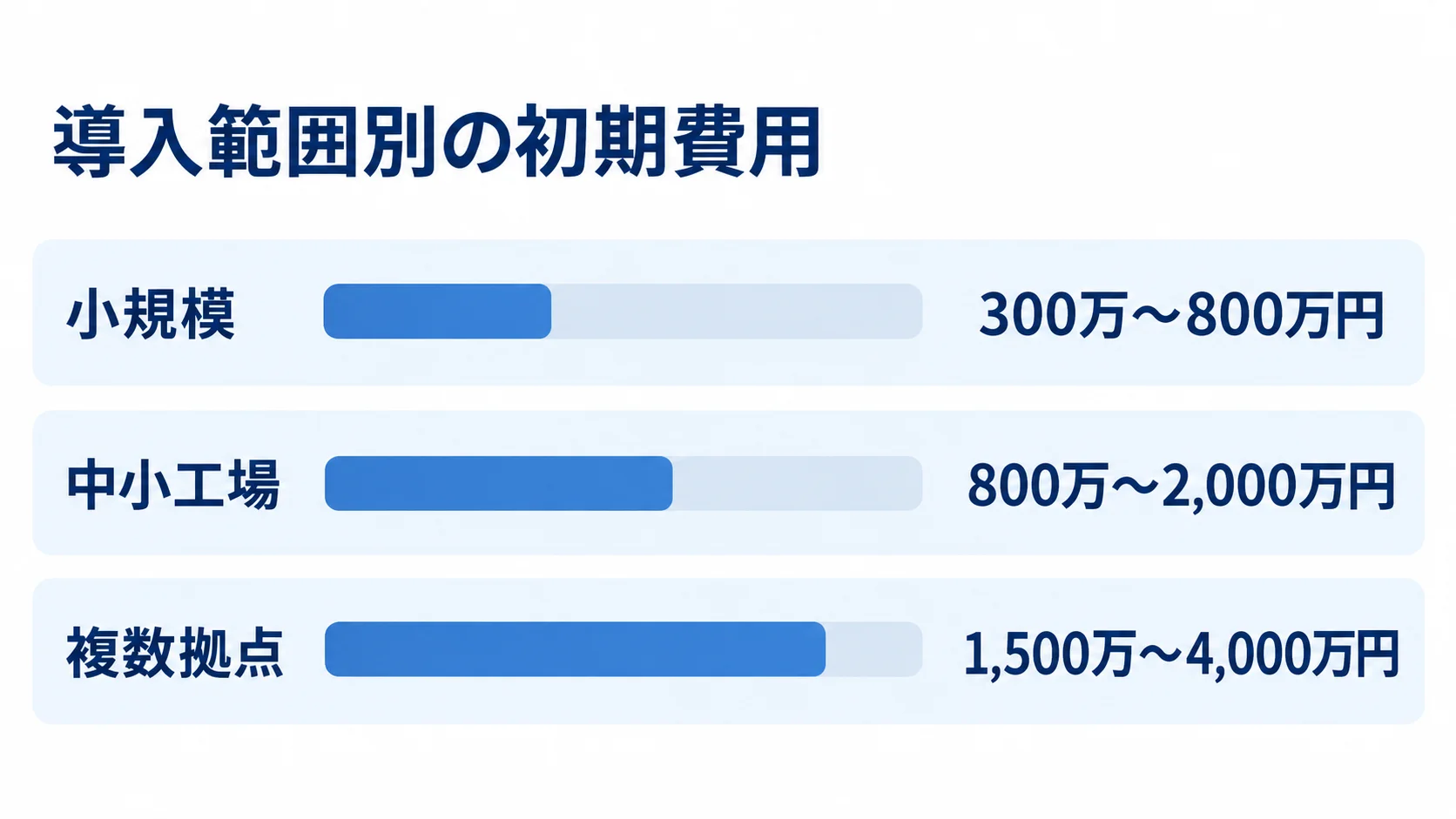

導入範囲ごとの費用レンジ
導入範囲別に、初期費用と期間の目安を並べて比べます。
- 小規模:受注・工程・在庫を標準機能で導入。300万〜800万円、2〜4か月
- 中小工場:MRP・外注・原価・現場入力・会計・EDIを統合。800万〜2,000万円、4〜8か月
- 複数拠点:金型・品質・図面・BI・機器・まとまった移行を含む。1,500万〜4,000万円、6〜12か月
2025年版小規模企業白書には、精密板金加工を行う株式会社広島メタルワークの事例があります。そこでは、市販ソフトで工程ごとのPC整備を含めると、1億円超になり得たと紹介されています。一方で、同社は他社と共同で中小製造業向けシステムを開発し、フルスペック約1,000万円で導入しました。
端末数や共同開発の設計が費用を左右する事例で、市場全体の相場を示すものではありません(出典: 中小企業庁「2025年版小規模企業白書」)。
初期費用と3〜5年の総保有コスト
初期費用と運用費用は分けて、契約期間全体の総額で見ます。
- 見積もりの内訳:要件整理、設計、開発・設定、テストを分けて示し、データ移行、教育、稼働支援、保守も別々に記す
- 規模と上振れ:スクラッチ開発は規模に応じて費用に幅があり、工程・在庫・外注・連携が増えるほど一般業務の目安から上振れする
- 運用費用の対象:クラウド利用料、ユーザー・端末課金、保守、バックアップ、通信に加え、追加API、現場端末、帳票変更、制度改正対応の費用も入れる
- 契約条件:3〜5年の総額、障害対応時間、復旧地点、データ返却、解約時の移行費用、追加開発単価を確かめる
- 追加開発の範囲:標準機能を活かし、独自工程だけを追加開発して、長期の保守負担を抑える
端末数・拠点数で月額が膨らむ契約もあります。
2026年の一般的な業務システム開発の公開目安では、小規模スクラッチが100万〜300万円です。
中規模は300万〜800万円、中〜大規模は800万〜数千万円です(出典: ノーコード総合研究所「業務システム開発の費用相場」、2026年)。
費用相場の金額は、要件定義・設計・開発・テストの工数で構成されています。
見積もりを取る際のポイント

見積もりの前に、自社の業務とデータを同じ条件で伝える資料を作ります。各社には、同じシナリオ、端末数、連携範囲、移行対象で依頼します。価格だけでなく、標準機能・設定・追加開発・保守を分けた見積書を受け取ります。
要件資料の代表品番と例外ケース
見積もり条件を揃えるため、RFPや依頼資料には、業務量、代表品番、正常系と例外系を具体的に記載します。
- 業務量:加工種別、受注形態、月間受注件数・品目数、拠点数、利用者数、現場端末数、外注先数
- 範囲と連携:材料の種類と単位、金型・治工具の管理、会計・販売・CAD・EDI・設備との連携、帳票、移行範囲
- 代表品番:3〜5件について、図面、材料、工程順、標準時間を添付し、外注単価、検査項目、実績データは匿名化して添える
- 例外:材料不足、納期変更、外注遅延、支給品不足、不良・再加工、分納、返品、金型メンテナンス停止
- 現場の手間:時間のかかる現場入力やExcel補正も優先して伝える
例外を含めないと、追加開発費が発生し得ます。
資料が具体的であるほど、候補会社の提案精度は上がります。

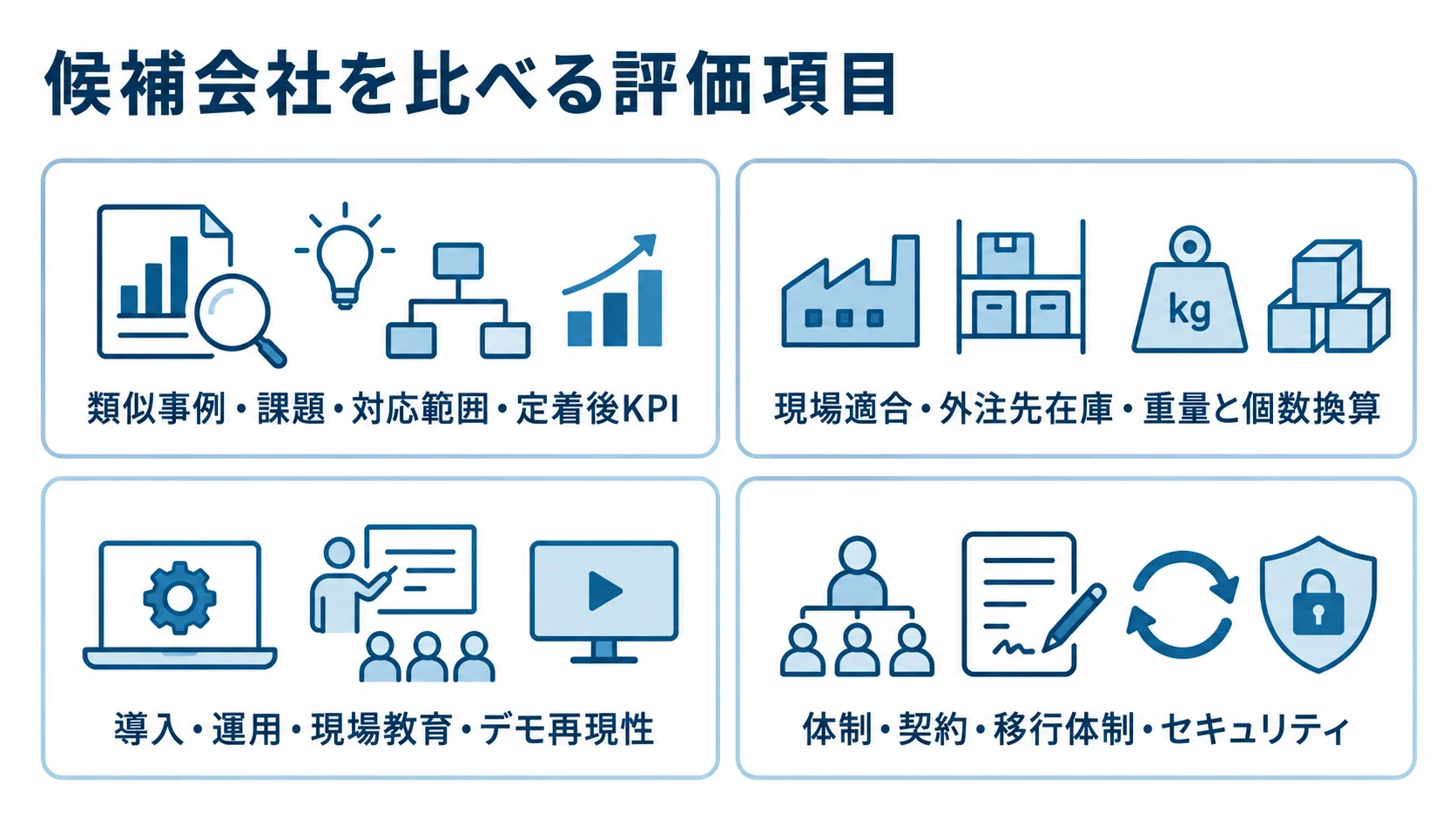

同じ評価表による複数社の比較
自社に近い事例と、運用や費用を比べるための評価項目を揃えます。
- 類似事例:加工種別・受注形態が近く、課題、対応範囲、定着後KPIを説明できるか
- 現場適合:外注先在庫、重量・個数換算、金型のショット数や保全の扱い
- 導入・運用:在庫差異の改善方法、現場教育の日数、デモ再現性、入力のしやすさ
- 体制・契約:追加開発やAPI・EDI連携、移行体制が示されているか。保守時間や契約期間、担当の継続性、セキュリティも見ます。
- 費用・採点:3〜5年総額を含め、費用・適合度・期間・現場負担・将来拡張を5段階で評価
評価項目の重みは、経営課題に応じて調整します。たとえば、外注比率が高い会社は、外注管理の重みを大きくします。
契約・移行・セキュリティの責任の範囲
見積もりと契約では、作業範囲と変更時の扱い、障害時の責任をはっきりさせます。
- 見積の区分:要件定義から保守までを「一式」にせず分け、追加変更単価、旅費・端末・通信費、対象外作業も記す
- 契約の範囲:請負で固定する範囲と要件を詰める範囲を分け、仕様変更の承認、納期遅延、受入条件、検収、瑕疵対応を確認する
- クラウドと設備連携:データ保管場所、バックアップ頻度、復旧時間、ログ保存期間、管理者権限、脆弱性対応、リモート保守
- 障害と終了時:障害時の連絡先、終了時のデータ返却と削除証明、設備停止時の復旧担当・手順を契約に記す
- IoT・クラウド接続:経済産業省の工場システム向けガイドラインに沿って、利便性とリスクを確かめる
よくある質問(FAQ)
費用や期間は会社ごとに変わります。導入を検討する企業が判断する際の起点になる質問を、順に並べます。
金属加工業向けシステムは何か月で導入できますか?
標準機能中心の小規模導入なら2〜4か月、中小工場の生産・販売・購買を統合する場合は4〜8か月が目安です。
また、複数拠点や大規模な追加開発を含む場合は、6〜12か月以上が目安です。
要件整理、マスタ整備、データ移行、現場教育が遅れると、開発が終わっていても稼働できません。そのため、自社の意思決定や準備期間も含めて見積もります。
Excelが残っていてもシステム導入を始められますか?
始められます。Excelをすべて無くすことを初回の目標にするより、納期回答、材料引当、外注進捗など判断への影響が大きい業務から対象にすると、定着しやすいです。
どのExcelを正とするか、いつまで残すか、マスタを誰が更新するかを決めておきます。決めておかないと、システムとExcelの数字が食い違います。段階導入の範囲と旧運用の終了条件も、先に決めてください。
クラウド型とオンプレミス型はどちらが向いていますか?
自社の拠点や工場の制約に合わせて、運用方式と確認事項を比べます。
- クラウド型:サーバー保守やバックアップの負担を抑え、複数拠点で同じ情報を使う場合に候補
- オンプレミス・ハイブリッド:通信制約、設備接続、社内規程、既存資産などによっては合う場合もある
- 共通の確認事項:通信断時の現場作業、データ復旧、外部接続、リモート保守を運用シナリオで確認
契約が終わるときのデータ移行も、あわせて確かめます。
費用を抑えるにはどこから見直せばよいですか?
まず、初回導入に必要なMUST機能と、将来のWANT機能を分けます。標準機能で対応できる領域は、パッケージやSaaSを活用します。
独自工程や現場入力など、競争力に直結する部分だけを追加開発すると、費用と保守負担を調整できます。
要件定義やテストを削ると、稼働後の手戻りや追加費用につながります。ただし、機能範囲とカスタマイズ量は調整し、品質確認の工程は残します。
まとめ
開発は、機能一覧で比べるより、自社の加工種別、受注形態、外注比率、拠点・端末数、既存連携の5軸で業務を整理することから始めます。
材料の単位換算や外注中の仕掛品、金型のショット数、検査・再加工、品番別原価など、現場の判断に使うデータを一つの流れにします。
6フェーズを順番に確認することが成功への近道
6つのフェーズは、現場の事実の把握から定着後のKPIまで、段階ごとに確かめる内容が変わります。
- 要件整理で現場を把握し、選定で実データのデモを行います。
- 続く設計・開発では標準と個別を分け、テストで例外を再現します。
- 稼働では移行と並行運用を管理し、定着後はKPIを回します。
- 費用は初期費用だけでなく、3〜5年の総保有コストで比べます。
総保有コストには、移行、教育、端末、保守、バックアップ、障害対応の費用が含まれます。費用の目安は300万〜800万円から1,500万〜4,000万円程度まで幅があり、さらに、独自工程や広範囲の連携では、3,000万〜1億円超となる可能性もあります。
最初の一歩は代表品番による現状の把握
複数社に相談する前に、業務フローと評価指標をまとめておきます。
- 業務フロー:代表品番3〜5件で、受注、材料、工程、外注を一覧にし、検査、出荷、請求まで流れを追います
- 評価指標:在庫差異、納期遅延、入力時間、外注進捗、見積原価差異のうち、経営への影響が大きい指標を1〜2個選びます
資料をもとに複数社へ相談すると、機能の多さより、自社課題への適合、現場での継続利用、費用の根拠で判断できます。
▼全体ガイドの記事
・金属加工業向けシステム開発の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
