Micronautのシステム開発の進め方/やり方/流れや方法/手法/工程/手順

Micronautのシステム開発は、要件整理から定着まで6段階で進みます。

要件整理のあとに技術と体制を選び、PoCで確かめながら段階的に進めることで、運用まで見据えた導入ができます。全体像は、Micronautのシステム開発の完全ガイドもご覧ください。

▼全体ガイドの記事
・Micronautのシステム開発の完全ガイド

Micronautのシステム開発の全体像

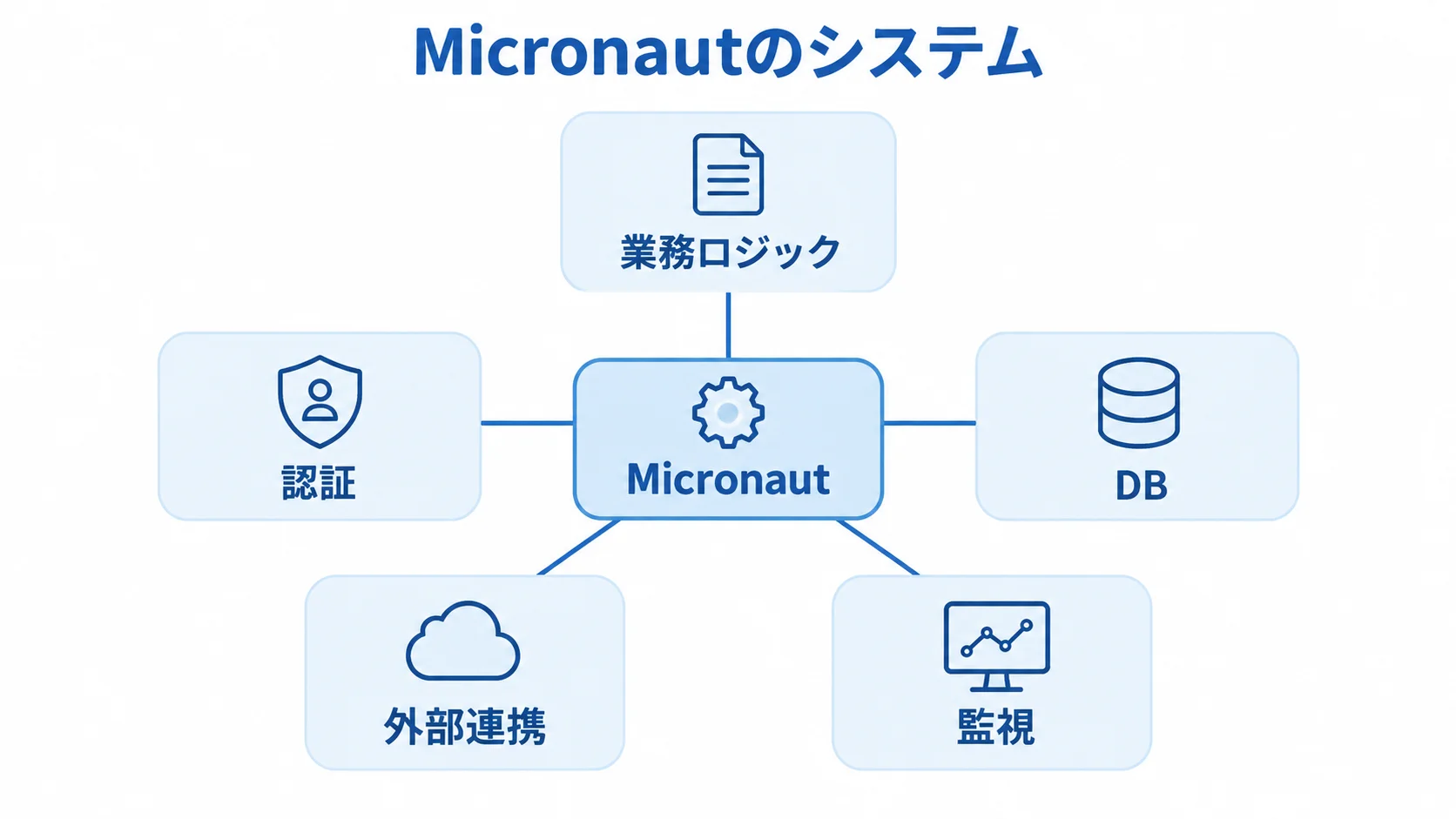

Micronautを中央に置き、業務ロジック、認証、DB、外部連携、監視を周囲に示した構成図。
実装基盤の周囲に業務機能と運用要素が並びます。

Micronautのシステムは、Micronautをバックエンドの実装基盤として使い、業務ロジックや認証、DBなどを組み合わせて作ります。

外部連携や監視も、同じ基盤の周りに組み込みます。また、会計や勤怠のような業務はSaaSなどに任せ、独自に開発する領域と分けて決めます。

Micronautのシステムの概要

Micronautの主な性質と用途を確認すると、システム基盤として使える範囲を判断できます。

  • フレームワーク:JVM系言語(Java、Kotlin、Groovyなど)向けのオープンソースです
  • 開発対象:マイクロサービス、REST API、イベント駆動アプリ、サーバーレス関数など
  • コンパイル時処理:依存性注入やAOPの情報を事前に処理し、実行時のリフレクションやクラスパス走査への依存を抑えます
  • 実行環境:コンテナや短時間実行環境で、起動時間とメモリ使用量を小さくしやすい設計です

速さや軽さを費用の削減に結び付けるには、運用まで含めて考える必要があります。成果を左右するのは、API数・データ精度、権限・監査、復旧・引き継ぎです。

ライセンス以外にも、設計と実装の費用や、テスト、クラウド、保守の費用がかかります。

構成と実行方式の選び方

構成と実行方式は、処理の特性に合わせて選びます。

  • 基本構成:API Gatewayと認証基盤の後ろで業務サービスを動かし、RDBやキャッシュ、キュー、外部SaaSと連携する形です
  • 常時稼働・長時間処理:コンテナ、Kubernetes、ECS、VM上のJVM実行が候補です
  • 変動する短時間処理:処理を短く分けられる場合は、AWS Lambdaなども候補です
  • Native Image:起動やメモリのほかに、互換性、ビルド時間、デバッグ、専用テストもPoCで確かめます

Micronaut Frameworkは、5.0.0が2026年5月に一般提供され、5.0.5は2026年7月16日に公開されています(出典: Micronaut公式リリース情報、2026年)。

発注時は、メジャーバージョンとJavaのLTS方針をRFPに明記します。Micronaut DataとSecurityの組み合わせや、更新期限も、あわせて書いておきます。

パッケージ・SaaS・スクラッチの組み合わせ方

業務が共通かどうか、差別化が必要かどうかで、実装先と導入範囲を分けます。

  • 共通業務:会計、勤怠、経費精算、標準ワークフローはSaaSやパッケージを優先して使います
  • 独自領域:連携API、独自料金計算、顧客別ロジック、既存サービスでは難しいデータ連携は、Micronautで疎結合に作ります
  • 導入範囲:変更頻度の高い業務や外部連携から、小さな範囲で作り始めます

成果指標には、処理時間や入力ミスを使えます。また、承認リードタイムや問い合わせ件数も、指標に加えられます。こうした指標を使うと、投資効果と技術の選択を結び付けて考えられます。

ポイント

Micronautを採用するかは、業務の共通性と差別化の必要性で決めます。共通業務はSaaSやパッケージに任せ、差別化が必要な領域を独自に作ります。

Micronautのシステム開発の進め方

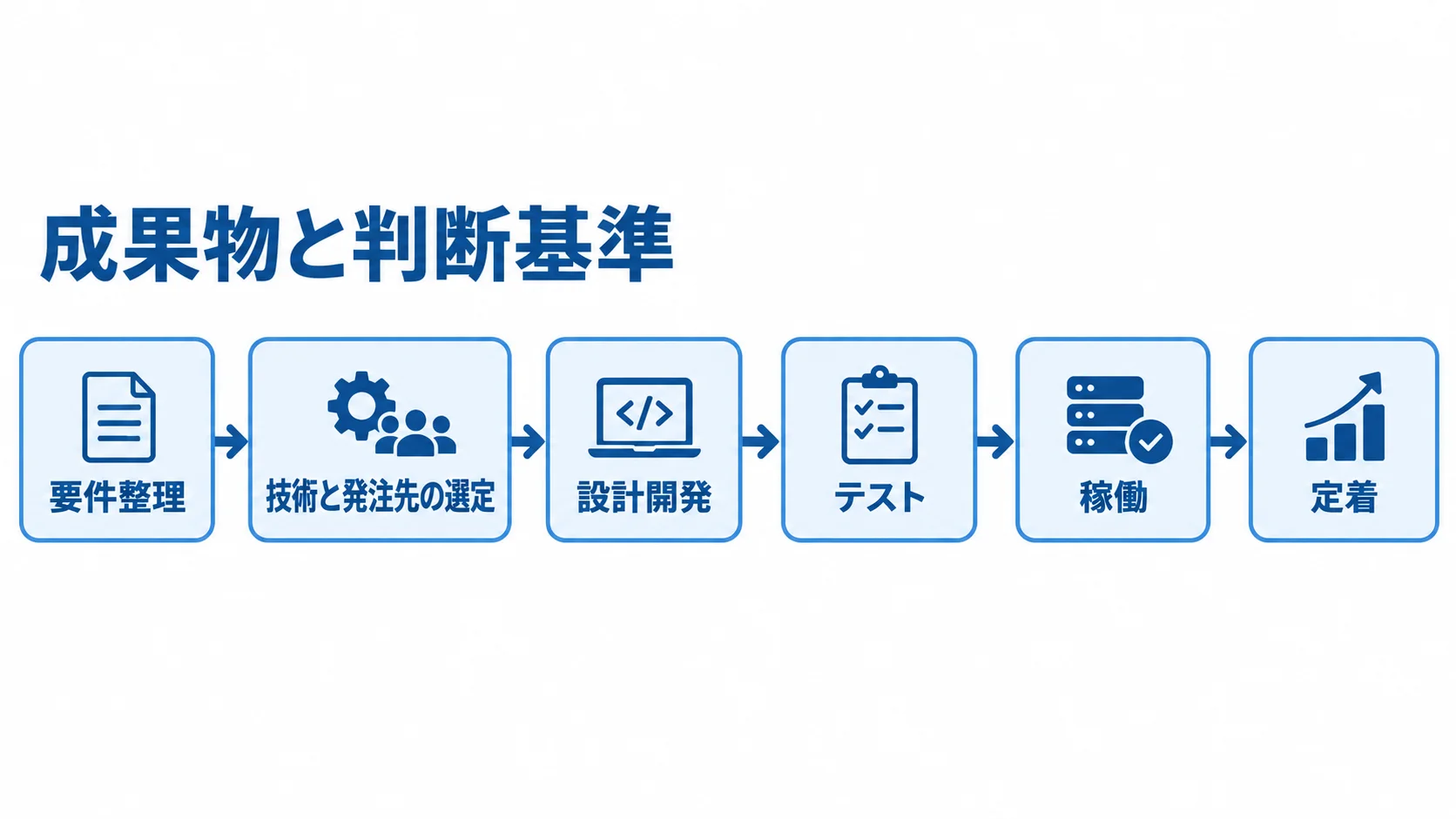

要件整理から技術と発注先の選定、設計開発、テスト、稼働、定着へ進む6段階を示した図。
成果物と判断基準を各段階でつなぐ構成です。

進め方は6段階で、要件整理から始まり、技術と発注先の選定、設計開発へと進みます。その後、テスト、稼働を経て、定着で終わります。段階ごとに何を納品し、どこで判断するかを先に決めておくと、要件変更やPoC結果の反映漏れ、運用担当の準備不足による手戻りを防ぎやすくなります。

1. 要件整理フェーズでの業務と非機能要件の決定

まず、誰がどの業務で、どのデータを使い、何を改善したいのかを整理します。画面一覧に加えて、業務フローと例外処理を書き出します。また、承認経路や、データの正とするシステムも書いておきます。

要件整理では、性能や連携方式への適合を見るため、項目をそろえて確認します。

  • 業務KPI:改善目標を数値で示す
  • 利用と処理量:利用者数、ピーク同時数、1日あたりの処理件数、API数を押さえる
  • データと連携:連携先、保持期間、個人情報、移行対象を決める
  • 権限と監査:認証の単位と、誰がいつ何をしたかの記録を決める
  • 復旧と責任者:目標復旧時間とデータのクレンジング責任者

規模の数字だけでなく、目標稼働率や復旧時間も確認します。Micronautを採用すること自体を目的にしない点が大切です。

2. 選定フェーズでの技術と開発体制の比較

技術と発注先は、同じ観点をそろえて比べます。

  • 技術候補:Micronaut、Spring Boot、Quarkusを、JVMやNative Image、コンテナ、サーバーレスの観点で比べます
  • 運用適合性:起動時間、既存Java資産、経験、テスト・監視、脆弱性対応・更新・引き継ぎを見ます
  • 開発会社:本番構成、Java・Kotlinの担当人数、障害対応、ソースコードとIaCの引き渡しについて質問します
  • 実装力:国内の専業会社の多さを前提にせず、公開されたMicronaut経験とJava・クラウド・業務連携を見て、小規模なPoCで確かめます

3. 設計・開発フェーズでの境界と運用の整備

設計・開発では、業務と運用の境界を実装の前に決めておきます。

  • サービス設計:責任範囲、API契約、データ所有者・トランザクション境界、認証・エラー処理・リトライを決めます
  • 連携設計:Micronaut Data、RDB、キャッシュの使い方と、メッセージ順序、外部API停止時の代替処理を確認します
  • セキュリティ:認証に加えて、最小権限、テナント分離、秘密情報、TLS、入力検証、監査ログの改ざん耐性まで設計します
  • 運用準備:CI/CD、IaC、ログ・メトリクス・トレース、脆弱性スキャン、Runbookを用意します

OpenAPIを合意資料にすると、業務、フロント、連携先、テスト担当の認識をそろえられます。

Micronaut SecurityはJWTやOAuth 2.0、OpenID Connectを扱え、トークン伝播にも対応しています(出典: Micronaut Security公式ガイド、2026年確認)。運用担当者が使えるRunbookも作成します。

4. テストフェーズでの本番の失敗条件の再現

本番で起きうる失敗を見落とさないよう、テストの内容と完了条件を定めておきます。

  • 機能と連携:単体・API結合・受入、権限、タイムアウト、重複送信、再実行、移行後の件数を確認します
  • 性能と稼働:同時実行数、応答時間、エラー率、キュー滞留、コンテナ再起動、Lambdaのコールドスタートを測ります
  • Native Image:JVMと同じテスト、反射ライブラリの設定、本番相当環境での起動を確かめます
  • セキュリティ:認証回避、権限昇格、個人情報のログ出力、秘密情報の混入を調べます
  • 完了条件:重大度別の未解決件数、回避策、受入責任者を決めます

5. 稼働フェーズでの段階リリースと復旧手順の実行

段階リリースの方式と復旧準備を決めます。また、利用形態に応じて運用費も見積もります。

  • リリース方式:限定部門のパイロット、並行稼働、機能フラグ、段階移行で影響を抑えます
  • 切り替え準備:バックアップ、ロールバック条件、連絡網、監視画面、窓口、休日対応を確認します
  • Lambdaの課金:リクエスト数と実行時間を基本に、利用量に応じて課金されます(出典: AWS Lambda料金ページ、2026年確認)
  • 費用比較:メモリ、API Gateway、DB、ログ、転送を含め、平常時とピーク時のTCO(総所有コスト)を比べます

サーバーレスを選んでも、月額が必ず安くなるとは限りません。

6. 定着フェーズでの利用状況の確認と保守の改善

稼働後の改善と利用者支援、保守契約、引き継ぎを、定着の計画に含めます。

  • 利用状況:利用率、処理時間、エラー率、問い合わせ、手作業を月次で確認し、原因別に改善します
  • 利用者支援:業務部門向けの操作説明と、情シス向けの障害一次切り分けは、別々に行います
  • 保守契約:脆弱性・製品更新、受付時間、復旧目標、ログ、バックアップ検証、追加開発単価を明記します
  • 引き継ぎ:リポジトリ、IaC、環境変数、デプロイ手順、テストデータ、設計判断記録を受け取ります

定着までを成果に含めると、費用とリスクを抑えられます。

ポイント

各段階で何を納品し、どこで判断するかを先に決めておくと、手戻りを減らせます。特に要件変更とPoCの結果は、次の段階に反映されているかを確かめてから進めます。

Micronautのシステム開発の費用相場と内訳

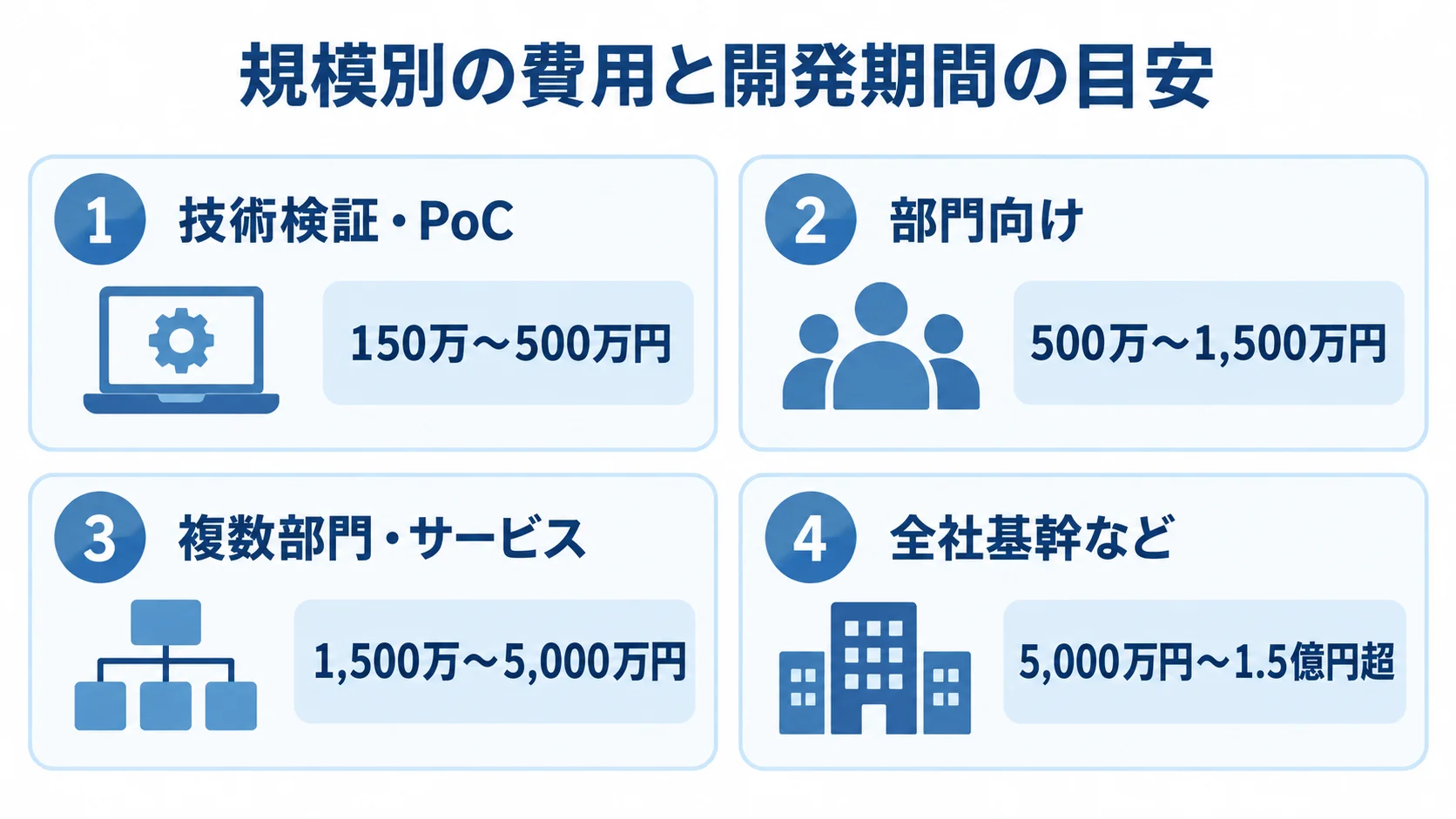

技術検証・PoCから全社基幹まで、4つの規模に対応する開発費用の推定レンジを並べた図。
規模が大きくなるほど、想定費用の幅も広がります。

Micronaut専用の国内受託・ライセンス価格は未公開です。ただし、ここに示す金額は、業務システム相場とAPI・クラウド構成に基づく推定です。

金額は、要件やユーザー数、連携数によって変わり、移行や可用性、Native Image検証の範囲によっても変わります。確約ではなく、予算と比較のための目安です。

規模別の費用と開発期間の目安

PoCから全社基幹まで、規模ごとの費用と期間、対象機能を比べます。

  • 技術検証・PoC:150万〜500万円、1〜3か月。API1〜3本、認証、DB、外部連携を確認します
  • 部門向け:500万〜1,500万円、3〜6か月。申請・承認、検索、CSV、権限、外部API1〜3本を想定します
  • 複数部門・サービス:1,500万〜5,000万円、6〜12か月。マイクロサービス、基幹連携、監査、移行、監視が増えます
  • 全社基幹など:5,000万円〜1.5億円超、12〜24か月以上の可能性があります

PoCでは、起動時間や負荷、Native Image互換性も確かめます。

全社基幹などのレンジは、高可用性やDRに加えて、大量データや24時間運用を含む場合の目安です(出典: 業務システム全般の費用・工程整理、2026年の社内調査ノート)。

人件費と工数の積み上げ

人件費の比率と職種別の単価、工程ごとの配分を分けて、初期の工数を積み上げます。

  • 人件費比率:初期試算では開発費の60〜80%前後を見込みます
  • PM・上級SE:人月単価の計画値はPMが90万〜150万円、上級SEが90万〜110万円です
  • プログラマー・テスター:人月単価は各50万〜90万円、45万〜80万円程度です
  • 工程配分:要件定義10〜12%、設計・環境構築22〜24%、実装48〜50%、テスト15〜17%程度です

この単価は、Java・クラウド・業務システムの予算目安です。ただし、Micronaut固有の公開統計ではない点に注意してください。

認証や権限、監査ログ、外部連携は、早めに検証します。起動時間や負荷、Native Image互換性もあわせて確かめます。また、工数は画面数だけでなく、工程ごとの作業量を人月で見積もって決めます。

保守費とクラウド費用の分け方

運用関連費は保守とクラウドに分け、条件や利用量の違いを、それぞれの費用に反映します。

  • 保守費の目安:初期開発費の年15〜25%程度、または月15万〜80万円程度です
  • 保守範囲:受付時間、監視、障害対応、改修枠、更新作業で金額が変わります
  • OSS関連:脆弱性や依存ライブラリ、Java・Micronaut更新、監視にも費用がかかり、引き継ぎは内製化費に影響します
  • クラウド費:コンピュートやAPI Gateway、RDB、キャッシュ・キュー、ストレージ、ログ・バックアップ・転送を合算します
  • 利用量の試算:月間リクエスト、平均実行時間、ピーク同時実行、メモリ、保持期間で3状況を比べます

平常月と繁忙月、障害時を比べ、開発・保守・クラウド費を分けて見ると、見落としに気づきやすくなります。

ポイント

費用は規模によって変わるため、PoC、本番、保守、クラウドを分けて比べます。見積の前提と除外範囲をそろえておくと、金額の差の理由が分かりやすくなります。

Micronautのシステムの見積もりを取る際のポイント

見積もりの精度は、依頼文の長さよりも、判断に必要な前提がそろっているかで決まります。

相談の前に、業務フローと対象ユーザー、データ件数を整理します。また、連携先、希望時期、セキュリティ水準、運用体制も、あらかじめ書き出しておきます。

未確定の項目はそのまま明示しておき、調査やPoC、要件定義の費用を分けて見積もってもらうと、追加請求の心配が減ります。

RFPにおける業務要件と技術要件の分け方

RFPでは、達成したい業務と実装方式の希望を分けて書き、必要な回答の範囲も示します。

  • 業務要件:役割、業務フロー、入力・承認・検索・出力、例外処理、KPIを記します
  • 技術要件:Micronaut候補、JavaまたはKotlinの版、DB、認証、APIを示します
  • 運用要件:クラウドや監視、バックアップ、ログ保管、可用性、復旧目標を明記します
  • 提案回答:代替案、PoC項目、既存Java・Spring接続、Native Imageを採用しない条件を、提案に求めます

技術を固定し過ぎると、適した構成やリスクが見えにくくなります。そこで、採用時のバージョンと、何を納品するかを明確にします。また、品質基準やソースコードの権利も、あらかじめ決めておきます。

開発会社の価格以外の比較観点

複数社の見積もりと体制を、範囲、技術力、運用力の観点で比べます。

  • 見積範囲:要件定義やPoC、設計・開発、テスト、移行、稼働支援、保守について、各社の見積項目をそろえます
  • 納品と責任:PoCが本番費に含まれるか、環境・IaC、テストデータ作成者、移行と旧システム停止の責任を確認します
  • 技術と運用:Micronaut経験年数に加えて、Java・Kotlin、クラウド、認証、RDB、障害対応を評価します
  • 実績確認:本番障害と復旧、脆弱性対応時間、担当交代時の引き継ぎについて質問します

見積が安く見えても、非機能要件が別料金になっている場合があります。また、提案書だけでは分からない運用力も、あわせて確認します。

見積段階での契約とリスク分担の確認

契約で決める責任の範囲と、費用に影響する構成条件を、明確にしておきます。

  • 契約条件:契約形態、変更、受入、瑕疵、追加単価、納期遅延時の責任を確認します
  • OSSと更新:OSS一覧、SBOM、ライセンス、脆弱性、第三者ライブラリ、Micronaut更新の扱いを定めます
  • 成果物と権利:ソースコード、設計書、IaCの所有権と引き渡し時期を記録します
  • 情報管理:個人情報・顧客情報の権限、暗号化、ログ、委託先、漏えい時の連絡・報告判断を確認します
  • 可用性:冗長化や複数リージョンは費用を増やすため、必要なSLAを決めて過剰な構成を避けます

ポイント

見積もりを比べる前に、業務、データ、連携、運用の前提をそろえておきます。前提が違う見積は、金額だけで比べると判断を誤りやすくなります。

よくある質問(FAQ)

Micronautが自社の業務や体制、運用条件に合うかを見極めるため、費用と発注時の疑問に答えます。

Micronautのシステム開発はどのくらいの費用がかかりますか?

PoCは150万〜500万円程度、部門向け業務システムは500万〜1,500万円程度です。複数サービスは1,500万〜5,000万円程度が初期の推定レンジです。

全社基幹や高可用性、大規模移行を含む場合は、5,000万円〜1.5億円超の可能性があります。これはMicronaut専用の価格ではなく、要件と構成に基づく予算の目安です。

Spring Bootを使った既存システムからMicronautへ移行できますか?

移行は可能ですが、アノテーションや設定が完全に互換になるとは限りません。

  1. 移行先:連携が少なく、責任範囲の小さいサービスを選ぶ
  2. PoC:API、データアクセス、認証を中心に、監視や性能も確かめる
  3. 移行方式:一括置換ではなく段階的に進め、二重運用、データ整合性、ロールバック条件を先に決めておく

個人情報を扱う業務システムにもMicronautを使えますか?

使えますが、フレームワークを選ぶだけで法令や社内基準を満たせるわけではありません。

要件には、認証や認可、テナント分離を含めます。暗号化と秘密管理、入力検証、監査ログも、要件に加えます。バックアップや脆弱性管理、委託先の責任も決めておきます。

発注側は、セキュリティや復旧のテストを受入条件にし、権限とログを定期的に確認する体制を用意します。

Micronautに詳しい開発会社をどう見分ければよいですか?

技術名の掲載よりも、本番構成を確認します。Java・Kotlin・クラウドの経験は、認証・監査・障害対応の実績とあわせて見ます。PoCから保守までの体制も見ておきます。

自社の要件で行う検証計画を求め、ソースコード、IaC、運用手順、脆弱性対応の責任を確認します。

必要な品質と引き継ぎを説明できる会社を選びます。

まとめ

Micronaut開発は、要件整理から定着までの6段階を順に進めます。

採用するだけで、費用や運用の負担が下がるとは限りません。

PoCで性能や連携、認証、Native Image互換性を確かめ、必要な範囲から本番へ広げます。

Micronautは、軽量なAPIやマイクロサービス、イベント駆動処理、サーバーレスに適した選択肢です。

採用判断で優先すること

採用の判断では、業務KPIやユーザー数、APIと連携先を先に整理します。さらに、データ分類やSLA、保守体制も、判断の前にそろえておきます。

SaaSやパッケージに任せる領域と、Micronautで独自に開発する領域を分けます。

費用はPoC、本番、保守、クラウドに分けて、見積の前提と除外範囲を比べます。こうして分けておくと、投資の妥当性を経営判断の場で説明しやすくなります。

最初に作るべき資料と次の一歩

完成した仕様書がなくても構いません。業務フローや現行構成、利用者と権限、連携先、データ件数を、一つの資料にまとめておきます。また、非機能要件や希望時期、予算上限、運用担当も、あわせて書き添えます。

開発会社には、PoCの範囲と本番移行の見積を依頼します。小さく検証し、その結果を設計と契約に反映させることが、長く使えるシステムへの第一歩です。

▼全体ガイドの記事
・Micronautのシステム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
