マイクロサービスのシステム開発の見積相場や費用/コスト/値段について

マイクロサービス開発の費用は、サービス数、既存システムとの連携、品質や運用の要件によって、500万〜1,200万円から1億5,000万円超まで変わります。

同じ規模に見えても、連携先や運用の条件が違えば見積もりは大きく動きます。そのため、金額だけを比べず、前提をそろえて見ることが大切です。

▼全体ガイドの記事
・マイクロサービスのシステム開発の完全ガイド

マイクロサービスのシステム開発の概要

マイクロサービスは、業務を独立して開発・デプロイできる小さなサービスに分け、APIやイベントで連携させる構成です。たとえば、受注や在庫、決済などを、それぞれ独立したサービスにします。

大きなプログラムを切り分けるだけでなく、業務上の境界やサービスごとの責任まで設計します。さらに、データの所有者や開発チームの自律性も決めます。

分割そのものが目的とは限らない点

独立したリリース、機能単位の拡張、障害範囲の限定といった利点があります。一方で、通信や認証のほか、ログやトレース、データ整合性、リリース管理も複雑になります。

たとえば、共有データベースに依存したまま分割すると、変更のたびに複数チームの調整が必要になることもあります。

費用に影響する代表的な構成要素

構成は要件に応じて選びます。候補には、画面、APIゲートウェイまたはBFF、認証・認可があります。業務サービス、メッセージブローカー、データストアも候補です。

さらに、外部連携や実行基盤、CI/CD、可観測性基盤も加わることがあります。実行基盤は、サービスごとに使い分けることもできます。たとえば、低頻度の処理はサーバーレス、高可用性が必要な常時稼働サービスはマネージドコンテナにする方法があります。

マイクロサービスの開発費用相場の目安

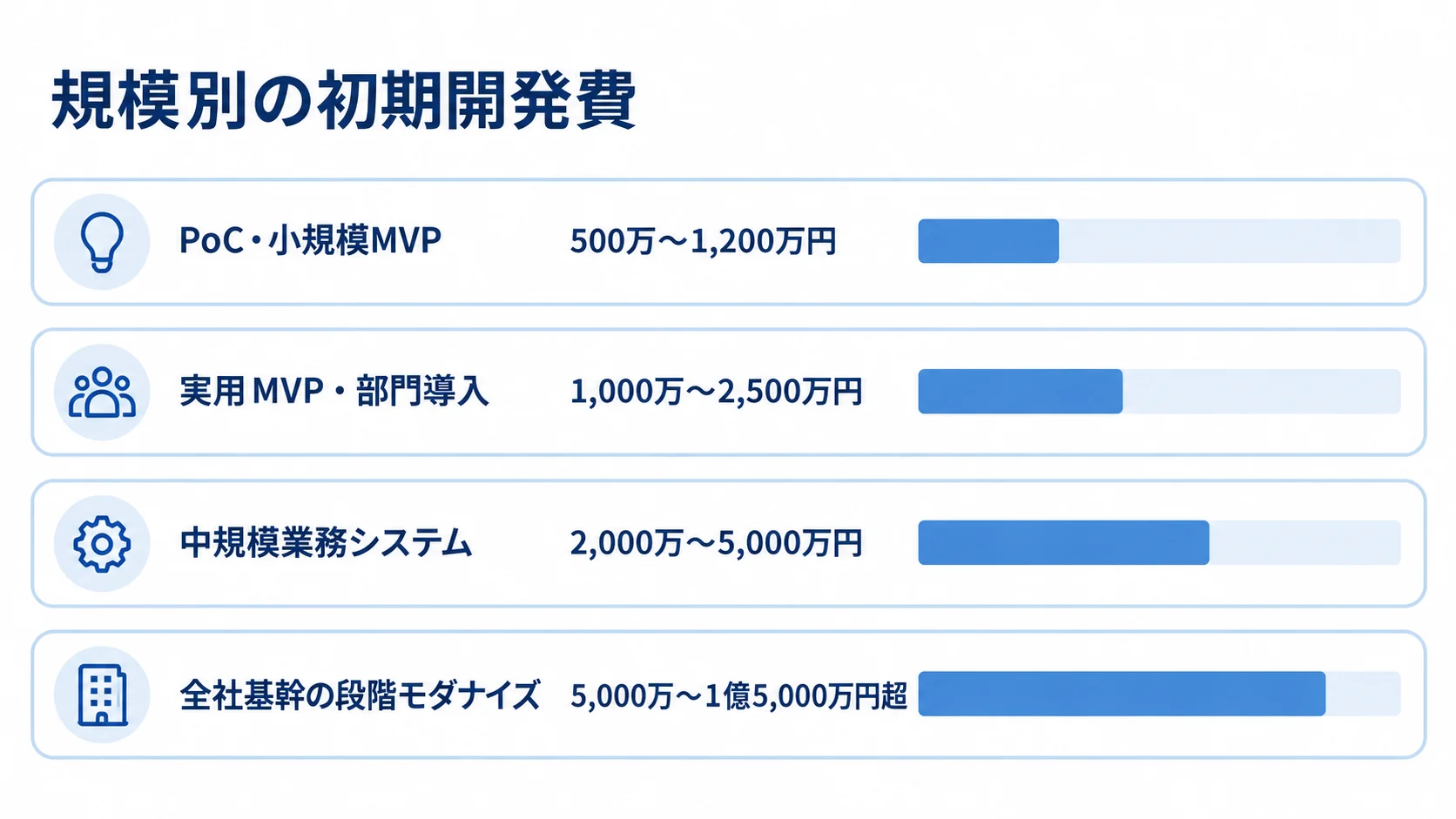

PoCから全社基幹の段階モダナイズまで、4規模の初期開発費レンジを横棒で比較した図。
規模が大きくなるほど、費用レンジも上がります。

マイクロサービスの初期開発費は、500万円台の案件から1億円を超える案件まで幅があります。

金額は、2026年時点の一般的な業務システム相場に、API、コンテナ基盤、非同期処理などの工数を加えた、編集上の推定です。可観測性や契約テストの工数も見込んでいます。公開された標準価格表はないため、見積もりでは前提条件をそろえて確認してください。

PoC・小規模MVPの費用目安(500万〜1,200万円)

2〜3サービスにAPIと認証を備え、簡易CI/CDとマネージドデータベースを組み合わせる場合、初期費用は500万〜1,200万円、期間は3〜6か月程度です。

対象は、新規サービスの一部か、受注・在庫のうち変更頻度が高い一業務に絞るのが現実的です。また、画面を絞り、既存の認証や監視を使えれば、下限に近づきます。ただし、本番の24時間運用、厳格な監査、複雑なデータ移行まで含めると、この金額幅を超えます。

実用MVP・部門導入の費用目安(1,000万〜2,500万円)

3〜8サービスに、APIゲートウェイと非同期処理を加え、権限管理と監視も備えます。既存システム1〜2個と連携する場合、費用は1,000万〜2,500万円、期間は6〜10か月程度を見込みます。

本番業務へ広げる段階では、負荷試験やバックアップ、障害時の切り戻しが必要です。データの再送と利用者権限の洗い出しも欠かせません。PoCの金額だけで本番化を判断すると、後から品質対策の費用が膨らみやすくなります。

中規模業務システムの費用目安(2,000万〜5,000万円)

8〜15サービスで、イベント連携とコンテナ基盤を使い、個別データ管理や冗長化を備えます。さらに、データ移行と運用設計を含む場合、費用は2,000万〜5,000万円、期間は9〜15か月程度です。

受発注や在庫、請求など、複数の業務境界をまたぐと、契約の調整や整合性の検証、移行リハーサルの工数が増えます。サービス数が増えても、費用が下がるとは限りません。

全社基幹の段階モダナイズの費用目安(5,000万〜1億5,000万円超)

15〜30以上のサービスを持ち、ERP・会計・物流との連携を含む場合、費用は5,000万〜1億5,000万円超になる可能性があります。監査ログや厳しいSLA、複数リージョンの構成、旧システムとの並行稼働も費用に影響します。

期間は12〜24か月以上となり、業務グループごとに移行します。発注側では、業務責任者や運用担当、データやセキュリティの担当者が継続して参加する体制の費用も必要です。

ポイント

相場の金額は規模や前提で大きく変わるため、見積もりを比べる前に、サービス数と既存連携の範囲が同じかどうかを見ることが判断の目安になります。

費用の内訳

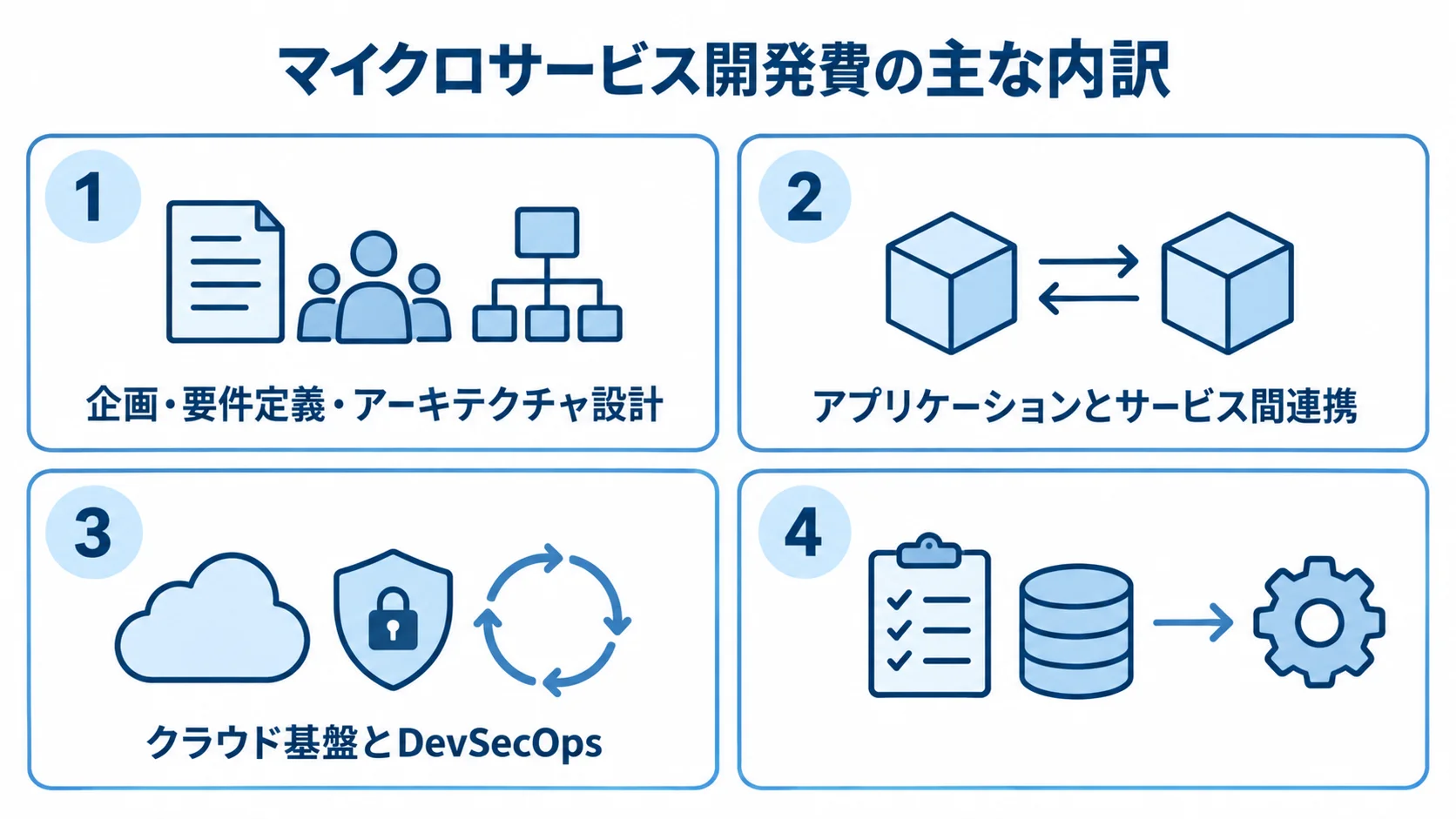

マイクロサービス開発費を、企画・設計、アプリケーションと連携、基盤、テストと移行・運用準備の4項目に分けた図。
画面開発以外の工程も見積もりに含めます。

見積書では、機能開発のほかに、連携や基盤、品質保証を別々の項目として確認します。データ移行と運用準備も含めて分けて見ると、全体の内訳をつかめます。特に、画面数だけで比べると、複数サービスにまたがる作業を見落としやすくなります。

企画・要件定義・アーキテクチャ設計の費用

まず、業務の一覧と変更頻度、ピーク負荷を整理します。そのうえで、障害の許容範囲やデータの責任者、既存連携を洗い出し、適用範囲を決めます。

サービス境界やAPI契約、イベント名を設計し、再送と冪等性、許容するデータ整合性の範囲も決めます。これを省くと責任範囲が揺れ、設計変更やチーム間の調整が増えます。そのため、この工程は後工程の手戻りを抑えるための投資です。

アプリケーションとサービス間連携の費用

開発費の中心は、業務ロジックやAPI、認証認可です。そのほか、データアクセスやイベント処理、エラー処理、管理画面も含まれます。

非同期処理では、重複イベントや順序の逆転、再送を含め、タイムアウトや部分失敗までテストします。決済や在庫では、二重処理を防ぐ冪等キーや補償処理が必要です。そのため、単純なCRUDの開発に比べて工数が増えます。

クラウド基盤とDevSecOpsの費用

基盤とDevSecOpsの見積もりでは、費目を分けて確認します。

  • 実行環境:レジストリ、実行基盤、ネットワーク、ロードバランサー
  • データ保護と監視:DB、バックアップ、ログ
  • 開発・セキュリティ基盤:CI/CD、IaC、秘密情報管理、脆弱性スキャン

たとえば、Amazon EKSは、標準サポートのクラスターが1時間0.10米ドル、延長サポートが0.60米ドルです。ただし、ワーカーノードやEBS、パブリックIPv4、データ転送も別途課金されます(出典:AWS「Amazon EKSの料金」、2026年確認)。そのため、クラウド費全体を判断するには、クラスターの料金以外の費目も合わせて見る必要があります。

テスト・データ移行・運用準備の費用

単体テストや画面テストに加えて、API契約やサービス間の結合を確かめます。さらに、負荷や障害注入、バックアップの復元、監査ログも確認の対象です。

既存システムから移行する場合は、データクレンジングや初回・差分の移行、照合まで見積もります。リハーサルや切り戻しの作業も、見積もりに含まれます。

運用手順書やアラート一次対応、オンコールの分担を決めます。また、権限の洗い出しや脆弱性対応も、誰が担当するかを決めておきます。サービス数が増えるほど、準備を後回しにしたときの追加費用も大きくなります。

ポイント

見積書の金額は、機能開発以外の費目が含まれているかで比べ方が変わります。連携、基盤、テスト、移行、運用準備が別々に示されているかが、比較の目安になります。

開発期間と進め方

規模別に見ると、小規模PoCは3〜6か月、実用MVPは6〜10か月が目安です。中規模業務システムは9〜15か月、全社基幹の段階移行は12〜24か月以上となります。

設計と開発、移行、運用を分けて考えると、期間を見積もりやすくなります。また、機能数に加えて、旧システムとの並行稼働期間や、業務部門が受け入れテストに参加できる時間も、納期を左右します。

現状診断と適用範囲の決定

変更頻度や負荷の偏り、障害許容度を確認し、チーム体制とデータ境界も見ておきます。そのうえで、変化が速く独立リリースの価値が高い領域を一つ選び、分割はそこから始めます。

変更や利用者が少なく、担当者が一つのチームにまとまるシステムでは、モジュラーモノリスやパッケージの方が、費用とリスクを抑えられる場合があります。

業務・データ境界とAPI契約の設計

受注や在庫、決済などの業務ごとに、責任の範囲を洗い出します。そのうえで、各サービスが書き換えるデータを定義します。

APIの入出力や認証、バージョンを契約に残し、タイムアウトやエラー形式も明記します。さらに、イベント駆動と同期呼び出しを分けます。

データをサービスごとに所有させる場合は、分散トランザクションを前提にしません。そのため、Saga、補償処理、再実行可能な処理も設計します。

PoCと段階移行による本番リスクの低減

機能は少しずつ移し、APIファサードやストラングラーフィグで旧システムと新サービスを併存させます。

まずは、商品検索や在庫照会など、業務を止めずに効果を測れる機能から始めます。応答時間やエラー率、リリース頻度を指標にし、復旧時間やクラウド費用も見たうえで、次の移行を判断します。

基盤と運用の標準化とサービスの段階的な追加

実行基盤は、利用するクラウドと運用負荷に合わせて選びます。

  • AWS:ECS/FargateまたはEKS
  • Azure・Google Cloud:AKSまたはGKE
  • 運用負担を抑えたい処理:サーバーレス

Kubernetesには、クラスタの更新やネットワーク、RBACの専門性が求められます。さらに、監視や障害対応も担える人材が必要です。

CNCFの2025年調査では、コンテナ利用者の82%が本番環境で利用しています(出典:CNCF「Annual Cloud Native Survey 2025」、2026年公表)。ただし、普及していることと、自社に運用人材がいることは別の話です。そのため、採用の前に担当体制を確かめておきます。

費用が変動する主な要因

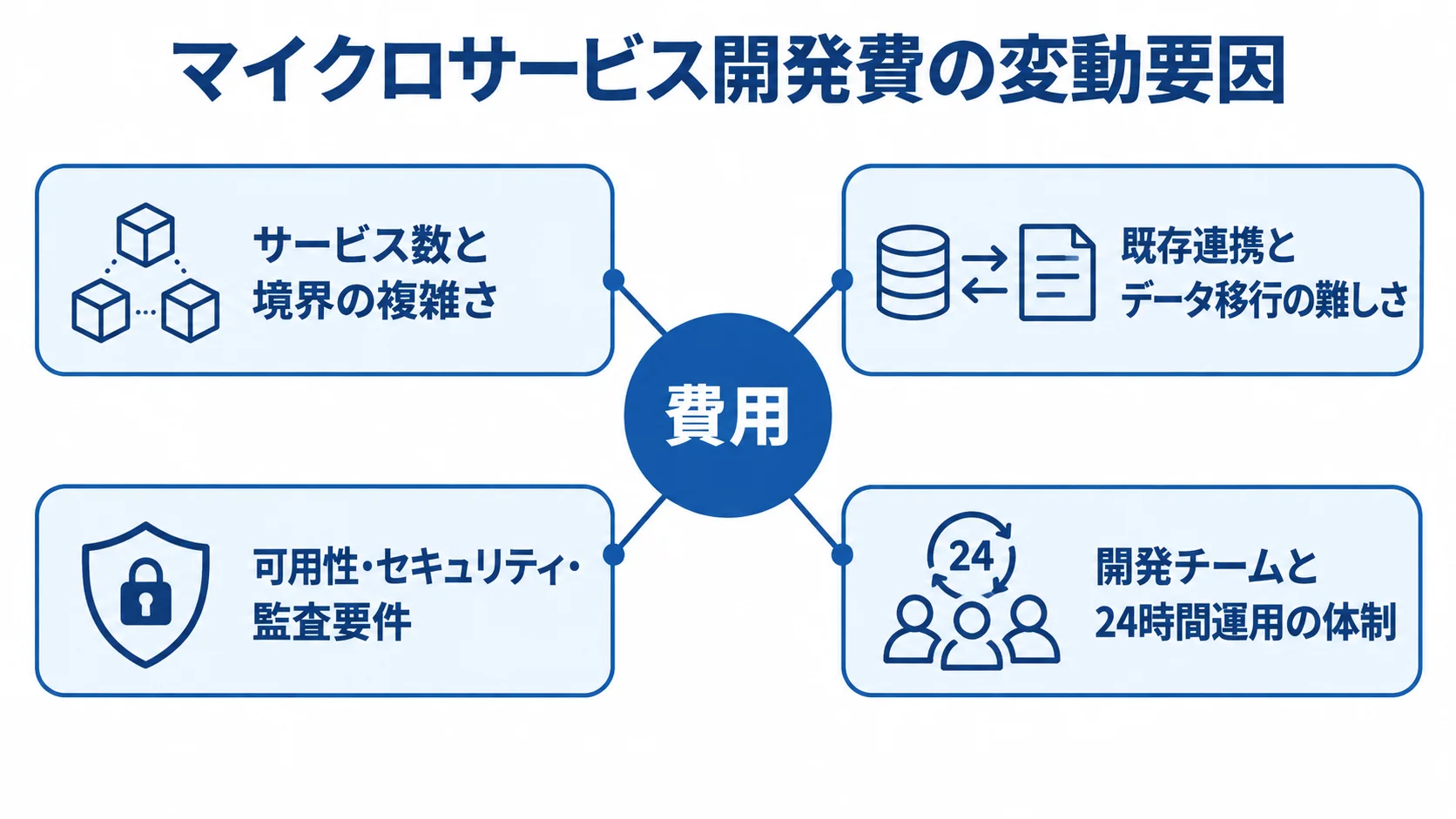

中央の費用を、サービス境界、既存連携と移行、可用性やセキュリティ、開発と運用体制の4要因が取り囲む図。
同じサービス数でも、周辺条件によって見積もりは変わります。

サービス数が同じでも、費用は変わります。利用者数やピーク負荷、連携先の違いに加えて、データの重要度やSLAも影響します。

「10サービスなのでこの金額」と提示された場合は、サービス数以外の前提も書面で確認します。また、金額を比べるときは、品質と運用の範囲もそろえます。

サービス数と境界の複雑さ

サービス数が増えるほど、リポジトリやデプロイ、API契約が増えます。さらに、監視や権限、テストケースも必要になります。境界が曖昧だと呼び出しが増え、一画面のためにも多くのサービス調整が必要になります。

受注と在庫を分ける場合は、引当時期、キャンセル時の戻し処理、二重実行防止まで定義できるかが工数を左右します。

既存連携とデータ移行の難しさ

ERPや会計システムなどを残す場合、仕様の確認と接続試験が必要です。WebSphereやRabbitMQ、Kafkaといった連携基盤も対象になります。

古いインターフェースや、手作業で補正したマスタ、重複顧客データがあると、事前のデータクレンジングに時間がかかります。

対象件数に加え、差分の取り込み時期や異常データの判断者も見積もりに含めます。

可用性・セキュリティ・監査要件

可用性99.9%程度と複数リージョンでの継続を求める構成では、冗長化や復旧訓練の設計が増えます。さらに、通信経路や監査ログの設計も必要になります。

個人情報や決済情報を扱う場合は、サービス間の認証や秘密情報の管理が欠かせません。そのほかに、証明書の更新やログのマスキング、脆弱性診断、サプライチェーン対策も必要です。

OWASPの資料は、確認点としてサービス間通信と認証、アクセス制御、監視を挙げています(出典:OWASP「Microservices Security Cheat Sheet」、2026年確認)。

開発チームと24時間運用の体制

開発には、アプリ担当に加えて、クラウドやセキュリティ、データの担当者も必要です。QAや業務部門とも協働します。

人月単価の目安は、PMが90万〜150万円、SEが65万〜110万円、プログラマーが50万〜90万円程度です。テスターは45万〜80万円程度です。ただし、経験や地域、契約、担当範囲によって変わります。

24時間の監視や一次対応、障害復旧を求めるなら、保守費に加えて、当番体制やエスカレーションの費用も確認します。

ポイント

同じサービス数でも、連携先や可用性、セキュリティの条件で費用は変わります。見積もりの金額に差があるときは、サービス数以外の前提がそろっているかが、その差を読む手がかりになります。

開発後のランニングコストの目安

開発後も、クラウドの利用料や監視・ログ、バックアップ、保守の費用が続きます。セキュリティや運用人材の費用もかかります。たとえば、小規模なマネージドコンテナやサーバーレスは、月5万〜30万円程度が目安です。

複数サービスを常時稼働させ、監視・バックアップ・WAFを含む中規模構成は、月30万〜150万円程度という推定があります。24時間有人運用やマルチリージョン、高通信量の場合は、さらに増えます。大量のログを扱う場合も、費用は増えます。

クラウド利用料を決める構成と利用量

AWS Fargateは初期費用ではなく、利用量に応じて課金されます。対象となるのは、vCPUやメモリ、OS、CPU構成、ストレージです。秒単位で計算されます(出典:AWS「AWS Fargateの料金」、2026年確認)。

また、CloudWatchへのログ保存やパブリックIPv4、データ転送にも料金が発生します。常時稼働か自動増減かで月額が変わるため、平常時とピーク時を分けて見積もります。

ログ・メトリクス・トレースの保存費

複数サービスを通る処理では、ログや相関ID、メトリクス、分散トレースが必要になります。保存期間を延ばすとストレージ費が増え、検索可能な状態ではさらに費用がかかります。

障害調査用の本番ログと、監査や法令対応で長期保存するログは分けて考えます。また、サンプリングやマスキングの方法、保持期間、削除方法も決めておきます。

保守費の目安(初期開発費の年15〜25%程度)

保守には、OSやライブラリの更新、脆弱性対応、クラウド変更などが含まれます。障害調査や軽微な改修、バックアップの確認、問い合わせ対応も入ります。

保守費は、初期開発費の年15〜25%程度を目安に比べる方法があります。ただし、24時間対応やSLA、診断、追加開発の有無で変わります。そのため、月額の範囲と、別料金になる対応は分けて記載します。

ポイント

開発後の費用は、クラウド利用量や保守、運用体制によって月々の額が変わります。月額の見積もりが平常時とピーク時で分けて示されているかが、判断の手がかりになります。

コストを抑える方法

コストを抑えるには、開発会社の単価を下げるだけでなく、構成や運用の見直しも必要です。具体的には、不要な分割を避け、運用できる基盤を選びます。そのうえで、移行や品質保証の手戻りを減らし、クラウド利用量も継続して管理します。

機能を削りすぎると、作り直しが発生します。そのため、事業価値と運用負担の両面から優先順位を決めます。

マイクロサービス化しない選択肢

変更頻度やピーク負荷が低く、一つのチームで一つの業務を担うような場合は、モジュラーモノリスやパッケージが適することがあります。独立したデプロイや個別のスケールが必要な部分だけをサービス化し、標準業務はSaaSやパッケージにすると、開発費と運用費を抑えやすくなります。

そのため、マイクロサービス化するかどうかは、分割で解決したい制約を明確にしてから判断します。

マネージドサービスと自動スケールの使い分け

基盤の管理方法と稼働形態を分けて考えると、必要な運用負担を比べられます。

  • Kubernetesを自社管理:構築・更新・障害・ネットワーク・セキュリティ・監視を担う人材が必要
  • マネージド基盤:ECS/FargateやEKS、AKS、GKEの比較対象
  • 稼働形態:常時稼働サービスと、利用時だけ動くバッチの区別

管理対象の運用負担に応じて、マネージド基盤を選ぶと負担を抑えられます。

Fargate Spotは耐障害性のあるECSタスクで、通常料金より最大70%割引となる場合があります。ただし、割り込みを許容できる処理に限ります(出典:AWS「AWS Fargateの料金」、2026年確認)。

利用量の把握と上限アラートの設定

サービスや環境、チーム、業務ごとにタグやアカウントを分けます。そのうえで、コンテナやDB、ログの費用を配賦します。ネットワークやバックアップの費用も、配賦の対象です。

AWSのEKSコスト監視では、請求データを使ったクラスターやワークロード単位の分析が案内されています。

月次の予算アラートやログ保持期間の設定、検証環境の停止、異常なスケールアウトの通知を決めておきます。そのため、請求が届いてから原因を探す事態を避けられます。

標準化と内製化による長期費用の抑制

サービスごとにログや認証、デプロイ手順が異なると、保守費が積み上がります。そのため、API仕様やCI/CD、コンテナイメージを共通テンプレートとして再利用します。さらに、監視ダッシュボードやエラー形式、権限モデルも同じ型にそろえます。

ソースコードやIaC、API仕様のほか、クラウドアカウントや運用手順についても、所有権と引き渡し条件を明確にします。社内チームへ段階的に移管すると、将来の変更費を抑えられます。

見積もりを依頼する際のポイント

比べる前に、事業目的や対象業務、既存システムを整理して、簡易RFPにまとめます。範囲が曖昧なままだと、各社の見積もり条件が異なり、安く見えても追加費用が増えます。

そのうえで、データ量やピーク負荷、希望時期に加えて、SLAや運用体制も書き加えます。最低限、初期開発費やクラウドの初期設定費、移行費、テスト費は、別々に提示してもらいます。さらに、月額のクラウド費や保守費、追加変更費も、分けて示してもらいます。

業務一覧と非機能要件の整理

業務一覧には、受注、商品、在庫の業務を書きます。顧客、決済、請求の業務も並べます。利用部門や人数、更新頻度、繁忙期のほか、外部連携や停止可能時間も添えます。

非機能要件には、応答時間や同時接続数、可用性を書きます。さらに、復旧目標の時間や時点、監査ログの保存期間、個人情報の扱いも記載します。

未確定の項目は、提案会社に確認する質問として一覧にまとめます。

同じ前提での複数社の見積もり比較

金額に加えて、アーキテクトの経験や境界設計、データ移行、障害訓練を比べます。さらに、可観測性やセキュリティ、内製化支援、移管条件も見ます。

提案書では、対象外の作業や前提、リスク、追加費用の条件を確認します。また、クラウド料金を月額に含めるか、発注者が直接契約するかも、各社で同じ条件にそろえます。

契約範囲と納品物の所有権

準委任か請負か、要件変更の扱い、受け入れ条件を確認します。納品の範囲も明確にします。対象は、ソースコードやIaC、コンテナ設定、API定義です。

テストや監視、ログも納品に含みます。さらに、設計書や運用手順まで範囲に入れます。

クラウドアカウントやデータの所有者、第三者ライセンスを明確にし、脆弱性修正の責任と保守終了時の引き継ぎも契約に含めます。そうすると、ベンダーロックインを抑えられます。

開発会社へ確認したい質問

業務境界の理由や共有データの終了時期、障害中に継続できる業務を尋ねます。二重決済や二重引当の防止、Kubernetes以外の選択肢についても尋ねておきます。月額費用の増加条件や、社内への移管範囲も確認します。

ミスミグループ本社のAWS事例では、開発速度が3倍、受注確定の応答時間が44%減、夜間バッチが5時間から2.5時間に短縮したと説明されています(出典:AWS「ミスミグループ本社の導入事例」、2026年確認)。

この結果は、同社の規模や体制、移行方法を含む個別事例です。そのため、同じ効果や費用をそのまま当てはめることはできません。

ポイント

各社へ同じ条件で要件を伝えることが、見積もりを公平に比べる前提になります。費目が初期費用と月額費用に分かれているかも、判断の手がかりになります。

よくある質問(FAQ)

相場は目安として、自社の業務範囲や既存連携、運用体制に当てはめて考えるのが適切です。

マイクロサービスのシステム開発を最も安くする方法は何ですか?

全社を一度に分割するより、価値と効果を測りやすい1〜3サービスのPoCから始めるのが現実的です。既存の認証や監視、マネージドサービスを使い、モジュラーモノリスやSaaSで足りる領域は分割しないことで、初期費用と運用負担を抑えられます。

Kubernetesを使えば開発費用は高くなりますか?

Kubernetesを使えば必ず高くなるとは限りません。ただし、設計や更新、障害対応の専門性に加えて、権限やネットワーク、監視の知識も求められます。そのため、導入や運用の工数は増えやすくなります。

独立したデプロイや環境の標準化、大規模な負荷、高可用性が不要なら、ECS/Fargateなどのマネージドコンテナが適する場合もあります。

開発費以外に毎月どのような費用がかかりますか?

コンテナやDB、ネットワーク、バックアップの費用がかかります。そのほか、ログや監視、WAF、サポートの費用も必要になります。保守や障害対応の費用も見込みます。

小規模は月5万〜30万円、中規模は月30万〜150万円程度という推定があります。通信量や保存期間、冗長化、24時間対応の有無によって、金額は変動します。

公式の料金計算ツールで、平常時とピーク時、検証環境を分けて試算します。月次の予算アラートも設定しておきます。

既存のモノリスやERPを残したまま移行できますか?

残したまま移行できます。APIファサードやストラングラーフィグを使えば、旧システムと新サービスを併存させ、業務単位で切り替えられます。

データの二重管理期間や差分同期、整合性の確認、切り戻しの条件を先に決めます。ERPの標準機能で足りる部分は残し、差別化領域を優先すると、移行費を抑えられます。

開発会社を選ぶときは何を比較すればよいですか?

実績件数に加えて、境界設計や移行、API契約について説明できるかを比べます。さらに、可観測性やセキュリティ、障害訓練について説明できるかを確かめます。内製化や費用配賦も見ておきます。

提案書に、分割の理由や対象外の作業、追加費用の条件、終了時の引き渡しが書かれた会社を選びます。保守やクラウド費の前提が曖昧だと、安い初期見積もりでも、総額が高くなる可能性があります。

まとめ

マイクロサービス開発の費用は、PoC・小規模MVPが500万〜1,200万円、実用MVPが1,000万〜2,500万円です。中規模業務システムは2,000万〜5,000万円、全社基幹の段階移行は5,000万〜1億5,000万円超です。

これらは公定価格ではなく、推定の幅です。サービス数や既存連携、移行に加えて、品質要件やクラウド、運用体制によって変わります。

費用ではなくTCOと事業効果での判断

初期開発費に加えて、クラウドや監視、保守の費用を合計します。さらに、セキュリティや内製化、移行、将来の変更費も含めたTCOで比べます。

開発速度や独立リリース、障害影響の限定、ピーク時の拡張性が、事業課題を解決するかを確認します。

変更が少ない領域では、モジュラーモノリスやSaaSが適する場合があります。採用しない選択肢も含めて比べることが重要です。

対象業務と見積もりの前提の整理

発注時の認識違いと追加費用を防ぐため、次の順に準備します。

  1. 対象業務や分割の仮説、既存連携、ピーク負荷、時期、SLA、運用体制を簡易RFPにまとめる
  2. 同じ資料を複数社へ渡したうえでの、初期費用と月額費用、作業範囲の比較
  3. 移行やテスト、障害対応の条件を確認し、小さなPoCで効果と運用負担を検証して段階的に広げ、費用と失敗リスクを抑える

▼全体ガイドの記事
・マイクロサービスのシステム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
