Microsoft Dataverseのシステム開発を発注・外注する際は、アプリを作るだけでなく、データモデル、権限、連携、環境分離、運用までを含めて委託範囲を決めることが重要です。ローコードによる短期開発の利点を生かしながら、ライセンス費やデータ移行費、保守費まで見通して発注する必要があります。
本記事では、Microsoft Dataverseのシステムを外部会社へ依頼する方法を、発注形態の選択、RFPと要件整理、契約形態、費用相場、委託先の選び方、見積書の比較方法まで順番に解説します。Power AppsやDynamics 365との役割分担、市民開発とプロ開発の境界、PoCから本番へ進める際の注意点も整理します。
▼全体ガイドの記事
・Microsoft Dataverseのシステム開発の完全ガイド
Microsoft Dataverseのシステム発注・外注の全体像

Dataverseは、Power Apps、Power Automate、Power Pages、Dynamics 365などで利用できる業務データの基盤です。テーブルや列だけでなく、リレーション、選択肢、業務ルール、セキュリティロール、監査、API連携まで設計できるため、発注対象は単純なデータベース構築に限定されません。
なぜDataverseの開発を外注するのですか?
社内でPower Appsを試作できても、本番システムとして長く使うには専門的な判断が必要です。たとえば、顧客と案件の関係をどのテーブルで表すか、部署ごとにどこまでレコードを見せるか、既存の基幹システムとどのタイミングで同期するか、開発環境から本番環境へ安全に移送するかといった論点があります。
特に、個人が作ったアプリを本番環境へ直接変更する運用は、担当者の異動や退職時に保守不能になりやすい方法です。外部会社には、作成作業だけでなく、設計書、命名規約、ソリューション、テスト記録、引き継ぎ資料まで納品物として求めると、社内に知識を残しやすくなります。
どこまでを委託範囲に含めますか?
委託範囲は、要件定義、現状調査、データモデル設計、画面開発、Power Automateのフロー作成、外部API連携、データ移行、権限設定、テスト、教育、リリース、保守に分解します。「Dataverseシステム開発一式」とだけ書くと、連携や移行が追加費用になりやすいため、作業単位ごとの成果物を明確にします。
なお、すべてを外注する必要はありません。業務部門が画面の使い勝手を確認し、社内IT部門がユーザーやポリシーを管理し、開発会社がデータモデルと連携を担う分担も可能です。自社の内製化方針に合わせて、完成品の納品か、伴走型の開発・教育かを選びます。
Dataverseの発注形態はどれを選ぶとよいですか?

発注形態は、完成する機能と納期を先に固める請負契約、専門人材の稼働を確保する準委任契約、両者を組み合わせるハイブリッド型に分けて検討します。最初から一つに決めるのではなく、要件の確定度と社内の意思決定スピードに合わせて選ぶことが現実的です。
一括請負で委託するケース
要件、画面数、連携先、納品日、受け入れ条件が比較的明確な場合は、請負で機能単位を委託しやすくなります。たとえば、申請テーブル、承認フロー、管理者画面、既存システムとの1本のAPI連携をまとめて納品する形です。発注者は予算と成果物を管理しやすい一方、契約後に業務ルールを大きく変更すると、追加変更として扱われる可能性があります。
請負を選ぶなら、完成の定義を機能一覧だけでなく、テスト項目、性能条件、権限パターン、データ移行件数、操作マニュアル、ソースやソリューションの引き渡しまで具体化します。受け入れテストで何を確認するかを先に決めることが、納品時の認識違いを減らします。
準委任で伴走してもらうケース
業務の優先順位を試しながら決めたい場合や、社内担当者と外部の専門家が一緒に設計する場合は、準委任で月ごとの稼働を確保する方法が合います。PoC、ワークショップ、データ棚卸し、プロトタイプの評価を短いサイクルで行えるため、現場の意見を取り込みやすくなります。
ただし、準委任は稼働時間を確保する契約になりやすく、機能の完成や納期が自動的に保証されるわけではありません。月次の作業報告、スプリントごとの成果物、未消化タスク、次月の優先順位を合意し、稼働に対して何が進んだかを確認します。
ハイブリッド型で段階発注するケース
Dataverse案件では、最初に準委任で現状調査と要件定義を行い、仕様が固まった段階で開発部分を請負に切り替える方法も有効です。発注者は不確実な部分を小さく検証し、受注者は確定した範囲の納期と成果物を管理できます。データ移行や外部連携は不確実性が高いため、アプリ本体と分けて段階発注する判断もできます。
契約を分ける場合は、前工程の成果物を後工程の入力にするルールを決めます。要件定義書、テーブル定義、API仕様、権限マトリクス、移行対象一覧が未完成のまま開発へ進まないよう、各工程の完了条件を契約書や発注書に記載します。
Dataverseの発注・外注はどのように進めますか?

発注を急ぐと、Power Appsで画面を作ることが目的になり、業務課題やデータの責任範囲が曖昧になります。発注前の準備、要件定義、設計・開発、テスト・移行、運用引き継ぎの順に、意思決定者を置いて進めます。
発注前に現状と目的を整理します
最初に、対象業務、利用者、処理件数、現行のExcelやSharePointリスト、基幹システム、困っている点を棚卸しします。「入力を一つにまとめたい」だけでなく、入力時間を何分短縮したいのか、承認の滞留を何日減らしたいのか、入力漏れをどの程度抑えたいのかまで定義すると、提案の比較軸ができます。
同時に、利用ユーザー数と利用頻度を数えます。閲覧だけの人、登録・更新する人、管理者、外部ユーザーを分けると、ライセンスと権限の設計が現実に近づきます。顧客情報や個人情報を扱う場合は、保存地域、保持期間、監査ログ、削除手順、委託先のアクセス方法も発注条件に含めます。
要件定義でデータ・権限・連携を決めます
要件定義では、画面一覧より先にデータの意味を決めます。顧客、案件、商品、申請、点検結果などのテーブル、必須項目、重複判定、履歴、添付ファイル、参照関係を整理し、どのデータを正とするかを確定します。SharePointやExcelをそのままテーブルへ移すのではなく、将来の検索・集計・連携を考えて項目を見直します。
権限は、部署、役職、担当範囲、レコード所有者などの組み合わせで設計します。Microsoft Learnのガイダンスでは、Power Platformの環境ロール、アプリやフローなどのリソース権限、Dataverseのセキュリティロールを分けて考える構造が示されています(出典: Microsoft Learn「Security and governance considerations in Power Platform」、2026年確認)。見積比較の際も、単にログイン機能ありとせず、権限パターンごとのテストを含めます。
テスト・移行・リリースを別工程で管理します
開発した画面が表示されるだけでは、本番化の条件を満たしません。正常系・異常系・権限別・大量データ・連携停止時・二重登録時のテストを用意し、業務部門による受け入れテストを行います。自動化フローは、失敗時の再実行、通知先、重複処理、タイムアウト時の扱いまで確認します。
データ移行では、対象期間、件数、文字コード、添付ファイル、重複、欠損、移行後の照合方法を決めます。開発・テスト・本番環境を分け、ソリューションを使って移送する設計は、リリース後の変更管理にもつながります。Microsoft Learnは、環境を開発・テスト・本番など目的別に使い分け、ソリューションや自動化でALMを構築する考え方を案内しています(出典: Microsoft Learn「ALM basics with Microsoft Power Platform」、2026年確認)。
Dataverseのシステム発注費用相場とコストの内訳

Dataverseだけを対象にした日本の開発費平均を示す公的な統計は確認できないため、以下は業務システム一般の人月単価や規模別相場を基礎に、テーブル数、連携、権限、移行、ALMなどの要件を加味した発注判断用の推定レンジです。実際の価格は、既存資産、利用者数、データ量、求める品質、開発会社の体制によって変わります。
規模別の開発委託費を確認します

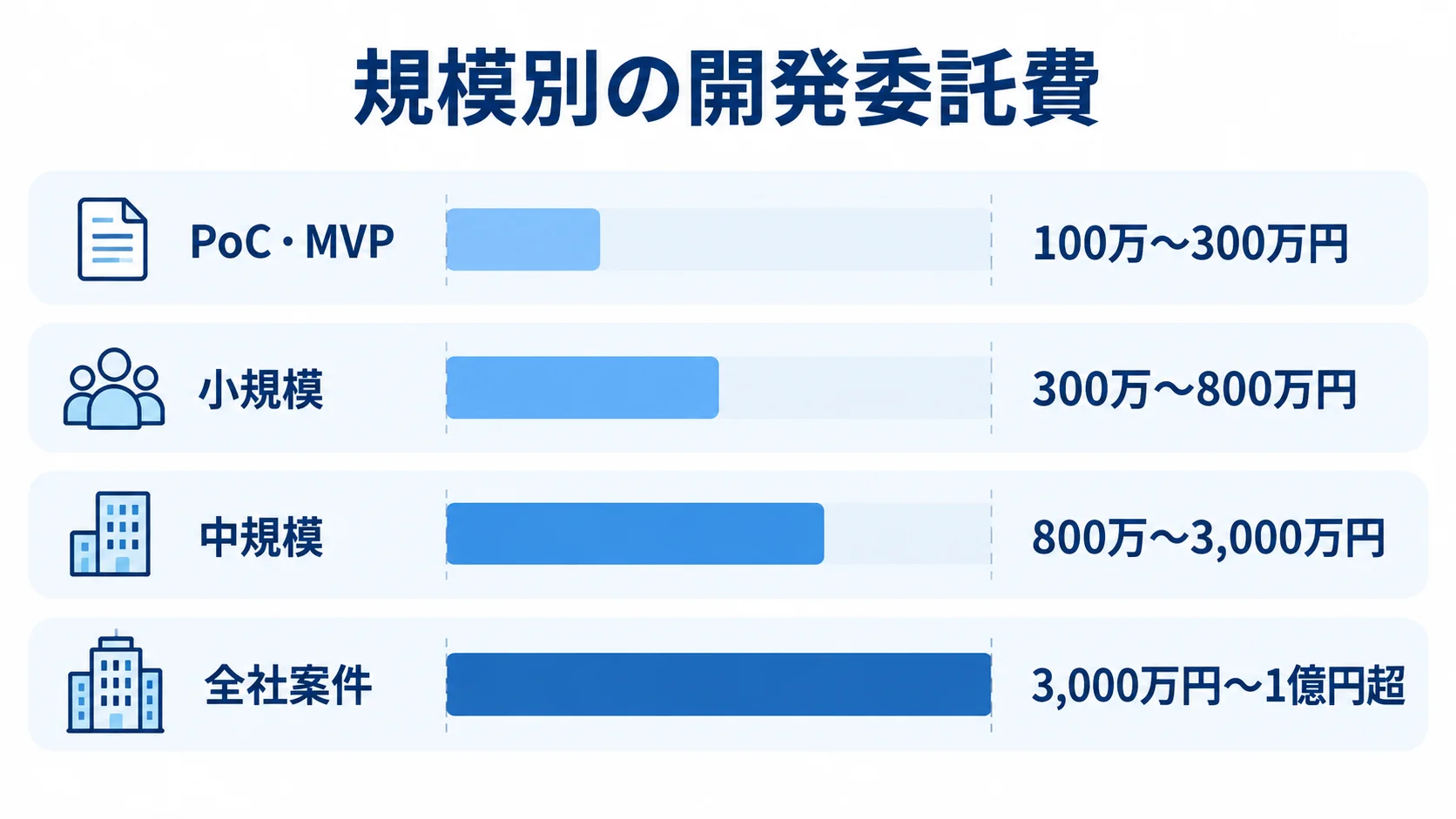

部門内のPoCやMVPで、1〜3テーブル、入力・一覧・承認、簡易通知を作る場合は、開発委託費の目安を100万〜300万円程度と見ます。5〜15テーブルの小規模業務アプリで、モデル駆動型またはキャンバスアプリ、権限、監査、基本連携まで含める場合は、300万〜800万円程度が検討レンジになります。
複数部門、データ移行、基幹・API連携、複数環境、ALM、運用設計を含む中規模システムは、800万〜3,000万円程度が一つの見積検討レンジです。多拠点、多言語、大量データ、ERPやCRMとの複雑な連携、厳格な監査やBCPまで含む全社案件は、3,000万円〜1億円超になる可能性があります。これらは市場価格の断定ではなく、リサーチノートに基づく要件別の推定です。
ライセンスとランニング費用を分けて考えます
開発会社への委託費とは別に、Power Apps、Dataverse容量、Power Automateの実行、Power Pagesの外部ユーザー、プレミアムコネクタ、Azure Functionsやゲートウェイなどの実費が発生します。Microsoft公式の日本向け価格ページでは、Power Apps Premiumは通常プランがユーザー1人あたり月額2,998円相当、年払い、税別と掲載されています。また、2,000シート以上のプランは月額1,799円相当、Dataverse Database Capacity add-onは1GBあたり月額5,997円相当と示されています(出典: Microsoft公式「Power Appsのライセンスと価格」、2026年8月確認)。
料金は契約条件、為替、販売チャネル、税、プラン変更によって変わるため、記事の価格をそのまま予算確定に使わず、Microsoftまたは販売パートナーから最新見積を取得します。Premiumライセンスには一定のDataverse容量が含まれますが、テナント全体のユーザー数とデータ増加量を確認し、データベース、ファイル、ログの追加容量を分けて試算します。
保守・運用費を初期費用と分けます
保守費には、問い合わせ対応、障害調査、Microsoft側の仕様変更への対応、ユーザーや権限の追加、フローの監視、バックアップ確認、軽微な改修、月次レポートなどが含まれます。一般的な業務システムの目安として、保守費用を初期費用の年間15〜25%程度と見る考え方がありますが、これはDataverse案件の公的な平均ではありません。対象時間、SLA、対応件数、改修枠を分けて見積もります。
市民開発を取り入れる企業では、開発会社がすべてを保守するのではなく、一次受付を社内、設計レビューと障害対応を外部会社が担う形も選べます。教育費とガバナンス支援費をゼロにせず、社内管理者の育成、DLPポリシー、環境棚卸し、アプリの所有者変更まで運用費として計上します。
RFP・要件整理で決めておくべき項目

RFPは、開発会社へ同じ条件で提案と見積を依頼するための資料です。細かな画面デザインをすべて決める必要はありませんが、目的、対象業務、利用者、データ、連携、制約、希望スケジュール、予算の考え方、納品物をそろえると、提案の差が見えやすくなります。
業務目的と対象範囲をRFPに書きます
「申請業務をデジタル化する」だけでなく、現行の手順、月間件数、担当部署、承認者、例外処理、達成したいKPIを記載します。対象外の業務も明示し、今回作らない機能を提案会社が勝手に見積へ含めないようにします。MVPと将来拡張を分けると、初期発注の予算を抑えながら拡張性も評価できます。
RFPには、モデル駆動型アプリ、キャンバスアプリ、Power Automate、Power Pages、Dynamics 365連携など、想定している構成候補も書きます。ただし、方式を固定しすぎず、SharePointリスト、Azure SQL、既存ERPを残す案を含めて比較してもらうと、Dataverseを業務データの中心に置くべきかを冷静に判断できます。
技術・セキュリティ条件を漏らさないようにします
利用地域、Microsoft Entra IDの認証、社外ユーザーの有無、個人情報、監査ログ、データ保持期間、バックアップ、障害時の復旧目標、ネットワーク接続、オンプレミス連携を整理します。Power Pagesを使う場合は、匿名ユーザーと認証ユーザーの区別、公開データの範囲、攻撃対策、ライセンスを必ず別項目にします。
AIやCopilotを将来利用する場合も、データ品質、アクセス権、プロンプトや出力の監査、人による承認、利用コスト上限を条件にします。生成AIで作った試作をそのまま本番へ出すのではなく、機密情報の扱い、誤回答時の業務影響、ログの保存、テスト責任者を決めたうえで段階導入します。
成果物と移管条件を明記します
納品物は、要件定義書、テーブル・列定義、画面一覧、フロー一覧、外部連携仕様、権限マトリクス、テスト仕様書と結果、移行手順、運用手順、管理者マニュアル、ソリューション、設定値一覧、教育記録に分けます。ライセンスや環境の所有者が発注者になっているかも確認し、委託先の個人アカウントに依存しない構成にします。
リリース後の問い合わせ窓口、障害の重要度、初動時間、復旧目標、軽微改修の定義、追加費用の単価、契約終了時の引き継ぎもRFPに含めます。ここまで書くと、初期見積が安く見えても保守や追加改修が高い提案を発見しやすくなります。
委託先選定と見積比較のポイント

委託先は、知名度や単価だけで選ばず、Dataverseのデータモデリング、Power Platformのガバナンス、Dynamics 365や基幹システムとの連携、移行、保守、内製化支援を一つの体制で確認します。候補会社には同じRFPを渡し、少なくとも3社程度から同じ粒度の提案を受けると比較しやすくなります。
実績はDataverseの直接経験を確認します
「Power Platformの実績あり」という表現だけでは不十分です。テーブル設計、モデル駆動型アプリ、キャンバスアプリ、Power Automate、Dataverse Web API、データ移行、環境分離、監査、Dynamics 365連携のどこまで担当したかを聞きます。可能であれば、同じ業界または同程度のユーザー数の事例について、課題、期間、体制、運用開始後の支援内容を確認します。
市民開発と内製化を重視するなら、完成品を納めるだけでなく、社内管理者を育成できるかを見ます。Microsoftのスズキ事例では、2025年1月公開時点で約18,000名分のPower Apps Premiumを購入し、全社展開を進めたと紹介されています(出典: Microsoft Customer Stories「スズキが約18,000名分のPower Apps Premiumを購入」、2025年)。大規模展開では、アプリ作成能力だけでなく、ガバナンスと教育の経験が重要になります。
また、SCSKが2026年に公開した商工中金の事例では、2026年1月末までの半年間で社内開発者が約4倍になり、市民開発で作られたアプリが1,800超に増えたと説明されています(出典: SCSK「商工中金様 Power Platform活用事例」、2026年)。このような展開では、開発会社に個別アプリだけを依頼するのではなく、教育、アプリ審査、環境管理、利用状況の監視まで委託範囲に含めることが重要です。
見積書は作業項目と前提条件で比較します
見積書は、要件定義、データモデル、アプリ画面、フロー、連携、移行、権限、テスト、教育、リリース、保守に分けてもらいます。各項目の工数、人月単価、担当者の役割、期間、前提条件、対象外を確認し、「開発一式」「調整一式」の内訳が不明な提案は質問します。
安い見積と高い見積の差は、画面数だけではなく、移行のクレンジング、異常系テスト、権限パターン、環境構築、ドキュメント、プロジェクト管理、保守の有無に表れます。価格差を値引き交渉だけで埋めず、品質に影響する項目を削っていないか、逆に過剰な機能を含めていないかを比較します。
提案会では設計の考え方を質問します
提案会では、「なぜDataverseなのか」「SharePointやAzure SQLとどう使い分けるのか」「大量データになったときの構成はどうするのか」を聞きます。標準テーブルを使う範囲、独自テーブルを作る理由、モデル駆動型とキャンバスアプリの選択理由、連携の失敗時にどう復旧するかを説明できる会社は、要件の変化にも対応しやすくなります。
担当者の経験だけでなく、プロジェクトマネージャー、アーキテクト、Power Platform開発者、連携担当、テスト担当の役割を確認します。担当者が変わった場合の引き継ぎ、Microsoftの仕様変更への対応、障害時のエスカレーション先を聞いておくと、契約後のリスクを減らせます。
契約形態と発注時の失敗を防ぐ方法

Dataverseの発注では、技術仕様だけでなく、契約の責任分界を決める必要があります。請負、準委任、再委託、知的財産権、アカウント管理、秘密情報、個人情報、障害対応、検収、変更管理を、社内の法務・購買部門と確認します。
請負契約では変更管理を明確にします
請負契約では、仕様変更が追加費用や納期延長につながる条件を決めます。変更要求票の様式、影響範囲の算定、承認者、緊急変更の扱い、軽微改修の上限を決めておくと、現場の口頭依頼が無制限に膨らむことを防げます。検収条件は「使えること」ではなく、テスト結果と未解決課題の扱いまで明記します。
準委任契約では成果の見える化を行います
準委任契約では、月の稼働時間だけを管理すると、発注者が成果を判断しにくくなります。週次の進捗、決定事項、未決事項、作成した設計・設定、次回の検証項目を残し、スプリントの終わりに実際のアプリやドキュメントを確認します。社内側のレビュー遅延が納期へ影響する場合も、責任分界を記録します。
属人化と環境の混在を避けます
開発会社の担当者だけが知る設定、個人所有の接続、既定環境への直接変更は、発注後の大きなリスクです。開発・テスト・本番の環境を分け、発注者が管理者権限と請求情報を持ち、接続情報を個人ではなく適切なサービスアカウントや運用ルールで管理します。
Microsoft Learnでは、規模の大きいPower Platformでは環境戦略、ソリューション、継続的な展開、ガバナンスを組み合わせる考え方が案内されています(出典: Microsoft Learn「Organize your solutions in Power Platform」、2025年更新・2026年確認)。発注時点から環境の作成・廃止、アプリ所有者、DLP、監査、リリース承認を設計しておくことが、将来のアプリ乱立を抑えます。
よくある質問(FAQ)

ここでは、Microsoft Dataverseのシステムを発注・外注するときに、担当者からよく寄せられる疑問へ回答します。費用、期間、内製化の線引きなど、提案依頼前に確認しておきたい論点をまとめます。
Dataverseのシステム開発を外注するといくらかかりますか?
小規模なPoCなら100万〜300万円程度、小規模業務アプリなら300万〜800万円程度、中規模で800万〜3,000万円程度が、要件別の推定レンジです。連携、移行、監査、環境分離、全社展開を含むと3,000万円〜1億円超になる可能性があります。開発委託費、ライセンス、追加容量、保守費を分けた提案を依頼してください。
Dataverseの開発期間はどのくらいですか?
1〜3テーブルのPoCは1〜2か月、権限と基本連携を含む小規模業務アプリは2〜4か月、中規模システムは3〜9か月程度が目安です。これは要件の複雑さや社内レビューの速さで変動します。データ移行、外部システムの接続試験、利用部門の受け入れテストを含めると、画面開発だけの期間より長くなります。
Dataverseの開発は内製と外注のどちらがよいですか?
小さな部門内アプリで、データ構造と権限が単純なら、社内で試作しやすい領域です。一方、複数部門の共通データ、個人情報、基幹連携、大量移行、監査、複数環境のALMが関係する場合は、専門会社の支援を受ける方が安全です。内製か外注かの二択にせず、社内が業務判断と受け入れを担い、外部会社が設計レビューと難しい連携を担う方法もあります。
発注先を選ぶときに最も重要な確認事項は何ですか?
Dataverseの直接実績、データモデルと権限の設計力、既存システムとの連携経験、移行とテストの体制、運用・内製化支援の範囲を確認します。会社名や認定資格だけで判断せず、担当予定者が過去にどの工程を担当し、障害や仕様変更にどう対応したかを質問してください。
まとめ

Microsoft Dataverseのシステムを発注・外注するなら、まず業務課題とKPIを整理し、利用者、テーブル、データ量、連携先、権限、監査、環境、保守をRFPへ落とし込みます。そのうえで、要件が固まっている部分は請負、検証しながら決める部分は準委任、または両者を組み合わせる段階発注を選びます。
費用と見積を確認してから発注します
費用は、PoC・小規模・中規模・全社案件の要件別レンジを出発点にし、開発委託費とライセンス、追加容量、連携基盤、移行、教育、保守を分けて比較します。価格の安さだけでなく、テスト、ドキュメント、環境分離、引き継ぎ、障害対応が見積に含まれているかを確認することが重要です。
最初の一歩は小さな業務で検証します
最初から全社展開を契約するのではなく、申請、点検、営業活動など効果を測りやすい業務でPoCを行い、入力率、処理時間、エラー率、利用率を確認します。検証で得たデータモデルと運用ルールを次の発注へ生かせば、Dataverseを短期開発の道具で終わらせず、継続的に改善できる業務基盤として育てられます。
▼全体ガイドの記事
・Microsoft Dataverseのシステム開発の完全ガイド
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
