協力会社管理システム開発の見積相場や費用/コスト/値段について

協力会社管理システムの費用は、管理する業務の範囲、社外利用者数、既存システムとの連携によって変わり、0万円から数千万円以上まで幅があります。費用は初期費用だけでなく、導入期間、社外ユーザー課金、連携、保守を合わせて見ると、比べ方を誤りにくくなります。

▼全体ガイドの記事
・協力会社管理システム開発の完全ガイド

協力会社管理システムの費用を考える前に知っておきたい全体像

費用は、会社マスターだけを扱うか、製造業の外製工程や加工委託まで管理するかで変わります。後者では、発注から検収、支払までを一連の業務として扱うため、納期やロット、検査結果も管理の対象になります。

台帳型と企業間ワークフロー型の費用の違い

台帳型は、会社や拠点、担当者などを検索する用途を中心に構築できます。

  • 基本情報:加工能力、許認可、品質認証、緊急連絡先の管理。
  • 進捗管理:協力会社が自社案件の状態を、着手から出荷済みまで自分で更新する。
  • 社外利用:案件ごとに権限を分け、通知、添付ファイル、操作ログを備える。

進捗管理と社外利用を含むポータル型では、画面と権限の設計、受け入れテスト、利用説明の費用も加わります。製造業では、案件番号に加えて、製品番号やロット番号、シリアル番号を扱う場合があります。

材料証明や検査成績書も案件に結びつけ、検収結果を会計や支払処理へ連携することがあります。さらに、重複発注や版違いの図面を防ぐ業務ルールも、画面と合わせて設計します。

協力会社側の使いやすさと既存システム連携の費用差

社外利用者が増えることや既存システムとの連携は、運用の負担と利用率の両方に響きます。そのため、どちらが費用を押し上げるかを、見積もりの前に切り分けておく必要があります。

  • 社外アカウント:数十〜数百社では、発行や招待から権限変更、問い合わせ対応まで運用コストになる。
  • 使いやすさ:入力項目が多い設計、スマートフォンで操作できない設計、帳票の再入力は、開発費を増やし利用率も下げる。
  • 既存連携:ERP、生産管理、購買、WMS、会計とのAPI本数、正データ、再送方法を決める。
  • 連携作業:接続調査、マッピング、開発、結合テスト、障害監視の作業が必要になる。

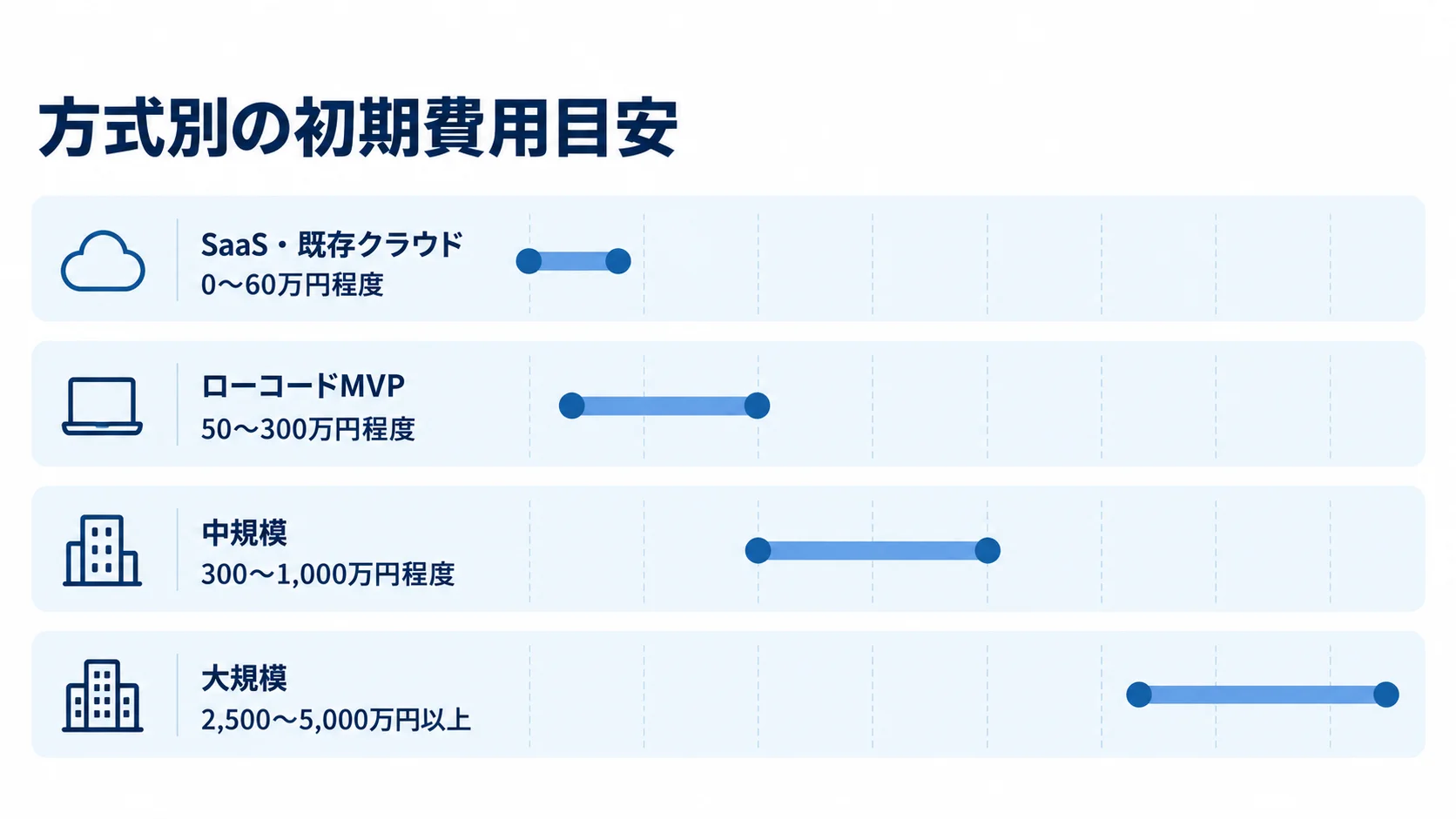

協力会社管理システムの方式別費用相場と開発期間

SaaS・既存クラウドから大規模開発まで、4方式の初期費用レンジを横棒で比較した図。
費用帯の重なりも、方式を選ぶときの検討材料になります。

方式を比べるときは、初期費用だけでなく、導入期間、社外ユーザー課金、連携、保守を合わせて見ることが大切です。公開料金が示されていても、業務設定やデータ移行を含めた総額は、別途見積もりになる場合があります。

次の金額は、製造業務システムの相場と公開料金をもとにした、2026年時点の目安です。協力会社数や機能範囲によって、金額は変わります。

SaaS・既存クラウドの設定費用(0〜60万円程度)

会社マスター、申請、簡易ワークフロー、一覧表示が中心なら、既存サービスの設定で始められます。

  • 初期費用:0〜60万円程度で、標準機能だけなら即日から1か月程度で始められます。
  • 設定作業:初期設定、権限設定、CSV移行、操作説明まで含めると、20〜60万円程度になります。
  • kintone:2026年8月時点の確認で、ゲストはライトが月額700円、スタンダード・ワイドが月額1,440円(税抜)です。
  • 10社の例:1社1名を招待する場合、ゲスト料金は月額7,000〜14,400円になります。
  • 社外利用料:Buildeeは協力会社側を無料と案内しており、負担者の違いは利用率の比べ方にも関わります。

kintoneの場合、社内ユーザーの契約、プラグイン、連携、保守は、別途必要になります。

ローコードMVPの費用と期間(50〜300万円程度、1〜3か月)

ローコードは、会社マスターや進捗報告を試作して効果を測る、段階導入に向いた方式です。

  • 費用と期間:50〜300万円程度で、期間は1〜3か月程度が目安です。
  • 基本機能:案件一覧や発注、進捗フォームから、通知、権限、簡易ダッシュボードまで作れます。
  • 効果測定:1工場・10〜20社で、報告回収時間や遅延発見日数、電話・FAX、請求漏れを測る。
  • 追加開発:会社別のデータ分離、複雑な承認、自動帳票、大容量添付、外部API、二要素認証が入ると、比率が上がる。

MVPでは、不要な機能を後回しにして、発注・進捗・検収で使える、一度入力すれば済むデータ設計に投資します。

セミオーダーから大規模開発の費用(300万円〜5,000万円以上)

社外利用者数や拠点数によって、必要な機能と導入期間は変わります。

  • 中規模:300〜1,000万円程度、3〜6か月程度で、既存システム1〜2本とのAPI連携も含む。
  • 複数拠点:目安は800〜2,500万円程度で、期間は6〜12か月程度です。
  • 大規模:2,500〜5,000万円以上で、期間は12か月から2年以上に及ぶことがあります。
  • 導入支援:山陽情報システムの公開事例では、海外50社以上の作業報告をWeb化し、進捗と支払を一つにまとめて管理している。

中規模の構成では、社外ポータルや承認、資料管理、通知、検収・請求連携を組み込めます。

複数拠点の構成では、多言語対応や品質管理に加えて、ロット・製番の追跡、監査ログ、ERP・生産管理・WMSとの連携も加わります。

大規模化の要因は、多数の協力会社と複数工場、海外拠点です。さらに、24時間運用や基幹マスターの統合も、規模を押し上げます。

社外利用者が多い場合や、海外との通信がある場合、紙やFAXから移行する場合は、画面開発と合わせて導入支援や運用設計も見積もりに含めます。

ポイント

方式の費用は、社外利用者数と連携本数が多いほど、月額課金や保守費の差が総額に響きます。初期費用と毎年の費用を分けて比べると、判断の材料がそろいます。

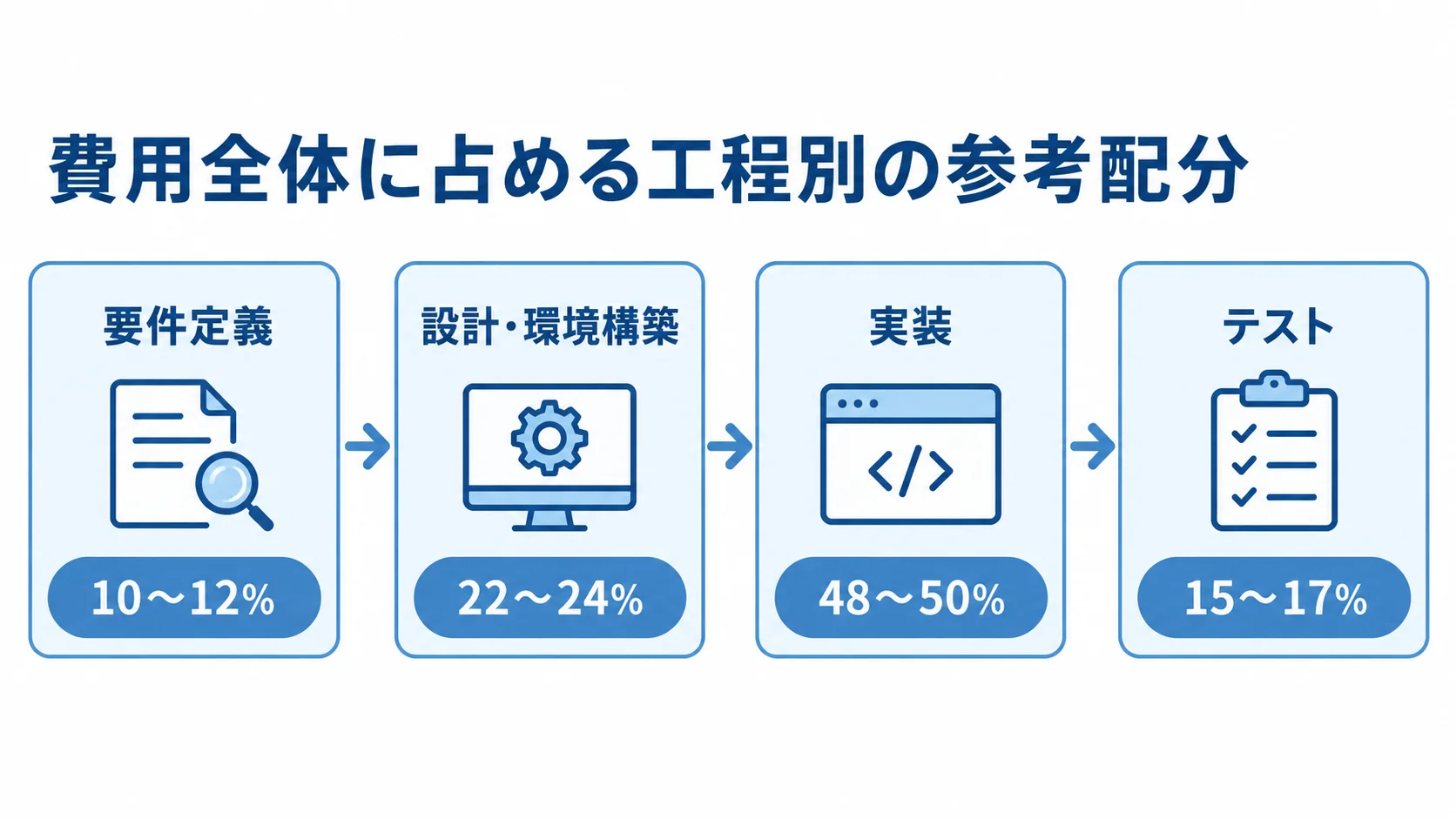

協力会社管理システムの費用内訳

要件定義、設計・環境構築、実装、テストの順に、費用全体に占める参考割合を示した工程図。
工程をそろえて見積もると、総額の内訳を比べやすくなります。

見積書では、総額に加えて各工程の人月を見ると、比べやすくなります。NotebookLMによる製造業務システム相場の整理では、費用の6〜8割前後を人件費が占めます。

2026年時点の人月単価は、PMが90〜150万円、SEが65〜110万円です。PGは50〜90万円、テスターは45〜80万円程度が目安になります。ただし、相場の幅は、開発会社の体制や専門性、契約形態によって変わります。

要件定義・設計・実装・テストの人件費

工程ごとの費用は、作業内容と工数をそろえてから比べると、差の理由が見えてきます。

  • 要件定義:招待する社数、承認者、正本となる帳票、納期変更を通知する時点を決める。
  • 設計:データ項目、画面、権限、API、ログ、バックアップの定義。
  • 実装:画面やバッチの作成。
  • テスト:社内、協力会社、購買、品質、経理の各業務で通して、動きを確かめる。

費用配分の参考値では、要件定義が全体の10〜12%を占めます。設計・環境構築は22〜24%、実装は48〜50%、テストは15〜17%程度です。実装の比率が低く見えるときは、要件定義や連携テスト、移行、教育が別料金になっている可能性があります。

総額だけで判断せず、工程別の人月、納品物、検収条件をそろえて比べることが大切です。

データ移行・教育・利用定着の費用

Excelやメールに分かれて残る協力会社の情報を移すときは、移行範囲と利用の支援を一緒に計画します。そうすると、定着に必要な工数も見積もりに含められます。

  • データ整備:重複した会社、古い担当者、住所や口座の表記、取引停止の会社を整理する。
  • 移行範囲:発注、検査記録、契約書、図面の中から、移す対象を選ぶ。
  • 利用定着:説明会、簡易マニュアル、窓口、入力項目、未報告一覧を整える。
  • 海外対応:翻訳、時差、通信環境、スマートフォン操作を考慮に入れる。

過去データは、現行年度と有効な契約に絞って移すと、初期費用が少なくて済みます。入力を頼むだけでは使われにくいため、FAXやメールからの転記を減らし、納期や請求の確認にも入力情報を使うようにします。

ランニングコストの目安(初期費用の年15〜25%)

保守運用費の目安は、初期開発費の年15〜25%程度です。

  • クラウド型:ライセンス、ゲスト、容量、バックアップ、監視、サポートが発生する。
  • 外部サービス:API利用量、電子帳票、通知にかかる費用。
  • スクラッチ型:基盤、脆弱性対応、OS・ミドルウェア更新、障害対応、改善開発が、見積もりの対象になる。
  • 課金条件:ゲスト、拠点、案件、保存容量、API数と、社外料金の負担者。

社外の利用料は、協力会社側を無料にするか、元請が一括で契約するか、一定数まで無料にするかを、先に決めておく必要があります。課金の方針が定まっていると、導入後の利用率と予算を管理できるようになります。

ポイント

費用を比べるときは、総額の大小より、工程の範囲と移行・教育の扱いをそろえたうえで見ることが欠かせません。そろっていない見積もりは、安い高いの判断を誤らせます。

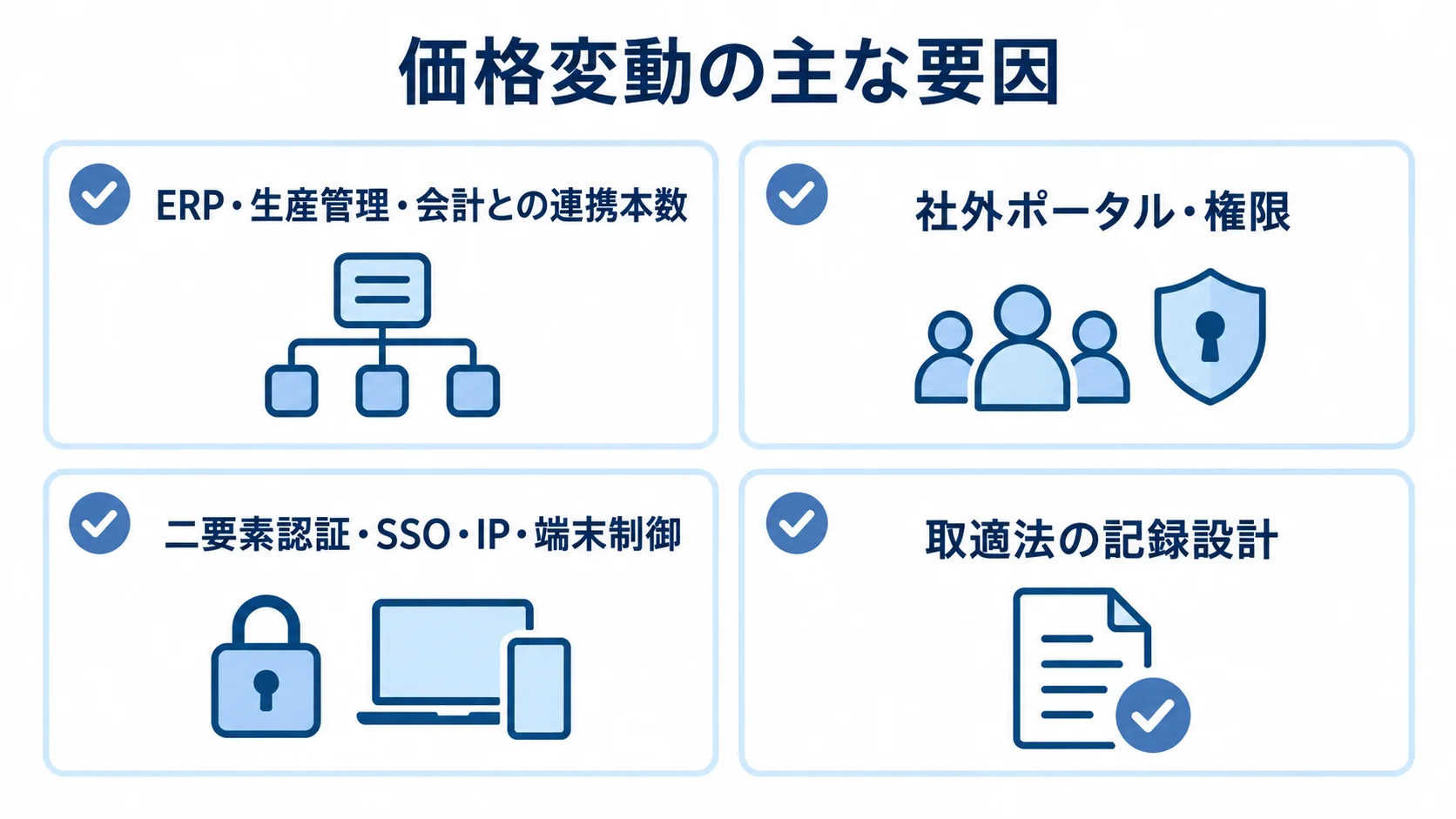

協力会社管理システムの価格が変動する主な要因

連携本数、社外ポータルと権限、セキュリティ、取適法の記録設計を並べた価格要因のチェックリスト。
要件を先に整理すると、見積もりの前提をそろえやすくなります。

見積額は、開発会社の単価に加えて、ユーザー数や連携数、セキュリティ要件などで決まります。法令対応や運用体制も、金額に影響します。

非機能要件は、後から増えると初期の概算から大きく変わることがあります。そのため、発注の前に要因を洗い出し、必要な投資と後回しにできる機能を分けておくことが大切です。

ERP・生産管理・会計との連携本数による費用差

単体で使うか既存システムと連携するかで、必要な設計とテストの範囲が変わります。

  • 連携例:生産管理から発注予定を受け取り、協力会社の実績を戻す。
  • 部門連携:受入検査の結果を品質へ送り、確定した検収を会計へ渡す。
  • API見積もり:項目や頻度、即時性、再送、重複防止、監視、手動運用が、見積もりに含まれるかを確かめる。
  • 移行方法:仕様書やコードの状態を見て、初期はCSVで始め、定着後にAPIへ移す方法もある。

単体で使う場合は、会社、案件、発注、進捗、検収を一つのDBで管理できます。一方で、連携が増えるたびに、データ設計とテストが必要になります。古い仕様書が残っている場合や、APIがなくCSVでつなぐ場合、マスターコードの不一致も費用に響きます。

社外ポータル・権限・セキュリティ要件の費用

社外ポータルでは、社外と社内で閲覧や承認の範囲を分けて設計します。

  • 閲覧権限:協力会社には自社の案件だけを見せ、社内は部門ごとに範囲を変える。
  • 細かな制御:工場、案件、製品、ロット、文書ごとに制御を細かくすると、設計とテストが増える。
  • アカウント運用:退職や取引停止時の無効化、代理入力、招待の承認、ログイン履歴の扱いを決める。
  • セキュリティ:二要素認証、SSO、IP・端末制御、暗号化、ログ、バックアップ、脆弱性診断から、必要なものを選ぶ。

経済産業省は、工場のIoTやクラウドに加えて、サプライチェーンを含む対策を示しています。社外アカウントが増えても対応できるよう、最小権限、MFA、ログ監視、契約終了時のアクセス停止を標準の要件にします。

取適法への対応と記録・検索・承認の設計

2026年1月1日から下請法は取適法へ変わったため、発注や支払の情報を記録する設計が欠かせません。

  • 明示事項:発注内容、代金、支払期日、支払方法などの明示。
  • 保存・期日:記録は2年間保存し、支払期日は受領から60日以内のできる限り短い期間で定める。
  • 検索記録:単価、納期、変更履歴、価格協議、検収日、支払日を、あとから追えるようにする。
  • 履歴確認:一方的な減額や協議の対応、手形払等の有無を調べられるよう、発注と承認の履歴を残す。

保存期間などの案内は、公正取引委員会の「取適法・振興法」(2026年)に基づいています。

ポイント

見積もりの前に、連携先の数や社外ユーザーの範囲、セキュリティ要件を決めておくと、後からの増額を抑えやすくなります。要件の洗い出しが甘いと、非機能要件が後から増えて、初期概算から大きく離れることがあります。

協力会社管理システムの費用を最適化する開発の進め方

費用を抑えるには、効果が出る範囲から始めるのが近道です。データと権限の土台を残して拡張すると、後の追加に備えられます。高機能を先に作るより、報告回収と遅延検知を確実にするほうが、効果を測りやすいです。

1工場・少数社のMVPと効果測定

一度に全工場や全社、全機能へ広げず、小さな対象で効果を確かめるのが基本です。

  • 対象:1工場・10〜20社程度。取引量や電話・FAXが多く、デジタル入力に協力的な会社を選ぶ。
  • 初期機能:会社マスター、案件・発注、進捗報告、通知、権限の5機能。
  • 測定:報告回収時間、遅延発見日数、未報告、電話・FAX、請求漏れを、導入の前後で比べる。
  • 拡張判断:数値の改善と入力の負担を見て、品質資料、ロット追跡、検収、会計連携へ広げるか決める。

効果を測らないまま機能を足すと、費用に見合う成果かどうかを判断できなくなります。

標準機能と既存データの活用による個別開発の絞り込み

パッケージやクラウドでは、標準機能に業務を合わせるFit to Standardを基本にすると、費用を抑えられます。

  • 標準機能:独自の例外をすべて画面にせず、開発費と保守費を抑える。
  • 状態管理:着手から出荷済みまでの状態を標準化し、例外はコメントや添付で補う。
  • 既存データ:マスターや発注データから重複と不要な項目を除いて取り込む。
  • 入力項目:会社、担当者、工程、納期、数量、状態、必要資料などに絞る。

説明文の入力を減らすと、画面開発と教育を軽くできます。また、一度入力した情報を品質や経理でも使う設計には、費用面の効果もあります。

段階導入と運用を含めた開発会社の提案

開発会社の提案では、製造業務をどこまで理解しているかと、段階導入後の運用範囲を確かめます。

  • 業務理解:外製工程や受入検査、購買、会計連携の経験があるかどうか。
  • 納品物:業務フロー、画面・権限・連携の一覧、移行対象、テスト計画の有無。
  • 段階見積もり:MVPと将来の拡張を分け、必須機能と追加機能を明記してもらう。
  • 運用条件:月額と保守の範囲、障害対応、説明支援、移行の責任を明確にしておく。

保守に改善が含まれない場合や、APIが従量課金の場合、招待数に上限がある場合には、初期費用が安くても、数年の総額で逆転することがあります。

ポイント

どの機能を先に作るかは、効果を測れる範囲から始めて、効果を見てから次を足す順番で決めると判断しやすくなります。効果を確かめにくい機能は後回しにすると、初期費用を抑えやすくなります。

協力会社管理システムの見積もりを取る際のポイント

依頼の前に、協力会社数と拠点数、利用者の範囲を整理し、業務フローや連携先も書き出しておきます。移行するデータや帳票、セキュリティ基準もまとめておくと、見積もりの前提がそろいます。

機能一覧だけでは、各社の前提が食い違い、金額を比べにくくなります。そこで、業務開始から支払までを一枚の流れにして、情報が重複する箇所を示すと効果的です。

RFPの記載項目(利用者・業務・データ・非機能要件)

RFPでは、利用者、業務、データ、非機能要件を分けて記載すると、各社の見積もりを比べやすくなります。

  • 利用者・業務:社内の購買、製造、品質、経理、管理者と社外担当者に分け、登録から取引停止までを並べる。
  • データ:会社、拠点、担当者、案件、製品、ロット、文書、検査、請求それぞれのIDを定める。
  • 正データ:情報ごとに、どの既存システムを正とするかを決めておく。
  • 非機能・運用:稼働と応答の時間、同時利用者数、バックアップ、復旧目標、ログの保存期間を書く。
  • 利用環境:二要素認証やパスワード、スマートフォン対応、多言語、容量、CSV出力、API制限を明記する。

業務欄では、見積依頼から取引停止までの流れを、各社が同じ範囲で見積もれるように書きます。発注、検収、請求がその中心で、残りの作業は次の項目に挙げます。

  • 納期変更:発注後の納期の変更。
  • 作業報告:協力会社からの作業の報告。
  • 検査資料:検査に使う資料。
  • 評価:協力会社の評価。

取適法の対象となる取引では、発注内容、価格、支払期日と方法、変更履歴を検索できるように定めます。記録の保存期間も要件に含め、公正取引委員会の案内にある2年間の保存を、仕様に反映させます。

3社程度の同条件比較と追加費用の確認

可能であれば3社程度に同じRFPを渡し、費用は初期費用と月額、保守、追加開発に分け、連携や移行、教育も含めて提案してもらいます。

  • 費用項目:初期費用、月額、保守、追加開発を分けて比べる。
  • 導入作業:連携、移行、教育のどこまでを含むか。
  • 実現方法:標準機能と個別開発の境目。

開発会社は、見積額の安さに加えて、提案の中身も見比べて選びます。

建設業向け、営業代理店向け、製造業向けでは、業務や料金体系が異なります。そのため、開発会社には、招待数の上限、ゲスト料金の負担者、案件ごとの閲覧可否を質問しておきます。

取引停止時のアカウント無効化、図面や検査成績書の版管理、APIエラーの監視も、あわせて確かめます。

山陽情報システムには、50社以上の協力会社を対象にした公開事例があります。ただし、事例がそのまま自社の海外拠点や通信、帳票、生産管理に当てはまるとは限りません。事例の規模だけでなく、前提条件と追加開発の範囲も確かめてください。

安すぎる見積もりで抜けている工程の確認

初期費用が相場より大幅に低いときは、必要な工程が含まれているかを、契約の前に確かめます。

  • 対象工程:要件定義、移行、教育、受け入れテスト、セキュリティ、保守が含まれているか。
  • テスト:連携を含めて、納期変更や重複発注、API失敗、権限不足の場面で動きを確かめる。
  • 例外ケース:版違いの図面、途中キャンセル、未検収の請求。
  • 追加費用:画面やAPIの単価、社数に応じた課金、ファイル容量超過、翻訳、訪問や夜間の支援、障害対応の単価を、先に確かめる。

連携テストを利用者任せにすると、本稼働後に発注や検収が止まるおそれがあります。変更の手順と承認者をあらかじめ決めておき、優先度の低い機能は次期へ回します。

ポイント

金額の安さで選ぶ前に、同じ前提でそろえた見積もりを比べることが、後からの追加費用を防ぐ近道です。特に、連携やテスト、移行の範囲は、契約前に確かめておく必要があります。

よくある質問

費用に関する質問には、目安と判断の材料を分けて答えます。金額は、業務範囲や協力会社数、連携、セキュリティによって変わります。

協力会社管理システムの開発費用はいくらですか?

方式別の初期費用や、連携範囲による費用の差を見るときは、次のレンジが参考になります。

  • 既存クラウド:設定費は0〜60万円程度です。
  • ローコードMVP:50〜300万円程度です。
  • 中規模セミオーダー:個別要件を含む構成なら、300〜1,000万円程度が目安です。
  • 基幹連携:社外ポータル、品質・トレーサビリティ、ERPや生産管理との連携を含む構成で、800〜2,500万円程度です。
  • 大規模連携:大規模な基幹連携の場合、2,500万円以上になることがあります。

これは、公開価格と製造業務システムの相場をもとにした推定です。実際の金額は、要件に応じた見積もりで確かめる必要があります。

費用を安くするにはどの機能から始めればよいですか?

費用を抑えるには、初期機能の範囲と、後から加える機能を決めることが欠かせません。

  • 初期範囲:マスター、案件・発注、進捗報告、通知、権限から始める。
  • 試行:1工場と少数社でMVPを作り、運用の様子を見て確かめる。
  • 追加機能:品質資料、ロット追跡、会計連携、多言語、AIによる分析は、効果を確かめたあとに加える。
  • 拡張準備:ID、権限、変更履歴を初期から設計し、作り直しを避けられるようにする。

協力会社の利用料金は誰が負担しますか?

契約方式ごとに負担者や料金が異なるため、料金の例と運用上の条件を並べて比べます。

  • 負担方式:元請の負担、協力会社ごとのゲスト料金、一定数までの無料がある。
  • 料金例:kintone公式では、ゲスト1ユーザーが月額700円(ライト)、または1,440円(スタンダード・ワイド、税抜)。
  • 無料例:Buildeeは、協力会社側の利用料金を無料と案内している。
  • 運用条件:招待の上限、アカウント共有、退会の処理、料金による利用拒否を防ぐ仕組み。

開発期間はどのくらいかかりますか?

方式や機能範囲ごとの期間を比べると、導入計画を立てやすくなります。

  • SaaS設定:標準機能だけなら即日から1か月程度。
  • ローコードMVP:1〜3か月程度。
  • 中規模:3〜6か月程度。
  • 複数拠点:複数拠点に加え、多言語、品質管理、ERP・生産管理・WMS連携がある場合は6〜12か月程度。
  • 大規模統合:12か月から2年以上になる場合がある。

期間を縮めるには、対象の工場や協力会社を絞り、要件定義とデータ整理を先に終えておくと効果的です。また、社内で受け入れ担当者を前もって決めておくことも役立ちます。

まとめ

初期費用だけで選ばず、協力会社が使い続けられるかも見て判断します。

発注から支払までの記録の残し方や、既存システムとの連携も、判断の材料になります。

費用相場の結論と業務範囲ごとのレンジ

必要な機能と連携範囲に応じて、次の費用レンジを初期検討の目安にします。

  • クラウド設定:0〜60万円程度です。
  • ローコードMVP:50〜300万円程度です。
  • 中規模セミオーダー:300〜1,000万円程度です。
  • 拡張・大規模:800〜2,500万円程度で、2,500万円以上になる場合もあります。

構成によっては、社外ポータルや品質・トレーサビリティ、多言語、監査ログを含むこともあります。

大規模化の要因は、複数工場やグローバルな基幹連携です。加えて、協力会社数や連携本数、移行、運用支援、非機能要件によっても、金額は変わります。

協力会社数・連携・必須業務の確認

全社の基幹を一度に置き換えず、小さく始めて効果を確かめるのが現実的です。

  • 試行導入:1工場・少数社のMVPから始める。
  • 効果測定:発注、進捗、遅延検知、検収・請求漏れがどれだけ改善したかを測る。
  • 段階拡張:品質資料、ロット・製番、ERP・生産管理API、取適法の記録を、段階的に追加する。
  • 定着:セキュリティを強めつつ、投資効果を確かめながら運用する。

▼全体ガイドの記事
・協力会社管理システム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
