部品調達管理システムの開発は、部品マスタとBOMを起点に、所要量計算から原価までを一つのデータの流れでつなぐことが中心です。発注画面だけでは設計変更や納期遅延に追随しにくいため、要件整理から定着まで6つのフェーズで段階的に進めます。
▼全体ガイドの記事
・部品調達管理システム開発の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
部品調達管理システム開発の全体像

部品調達管理システムは、範囲を「発注管理」だけに絞らずに考えます。製品の部品構成から受入検査までがつながって初めて、調達の判断を速く正確に行えるためです。発注の判断に直接効くのは必要数と在庫、発注残で、仕入先の納期回答も同じデータに載せておく必要があります。
部品調達管理システムと在庫管理システムの違い
在庫管理と部品調達管理では、管理する情報と業務範囲が異なります。
- 在庫管理:倉庫ごとの現在庫と入出庫の発生時点を把握します。
- 部品調達管理:設計・生産情報から部品・数量・時期を計算し、発注、納期回答、入荷、検収、在庫引当までを扱う業務です。
たとえば、製品のBOMが改訂されたとき、旧版で発注済みの部品、倉庫に残っている在庫、これから必要になる部品を区別できなければ、余剰在庫や組立停止が発生します。
そのため、品番や在庫数量だけでなく、BOMの版数と適用開始日、代替部品、発注残との関係を追跡できる設計が必要です。

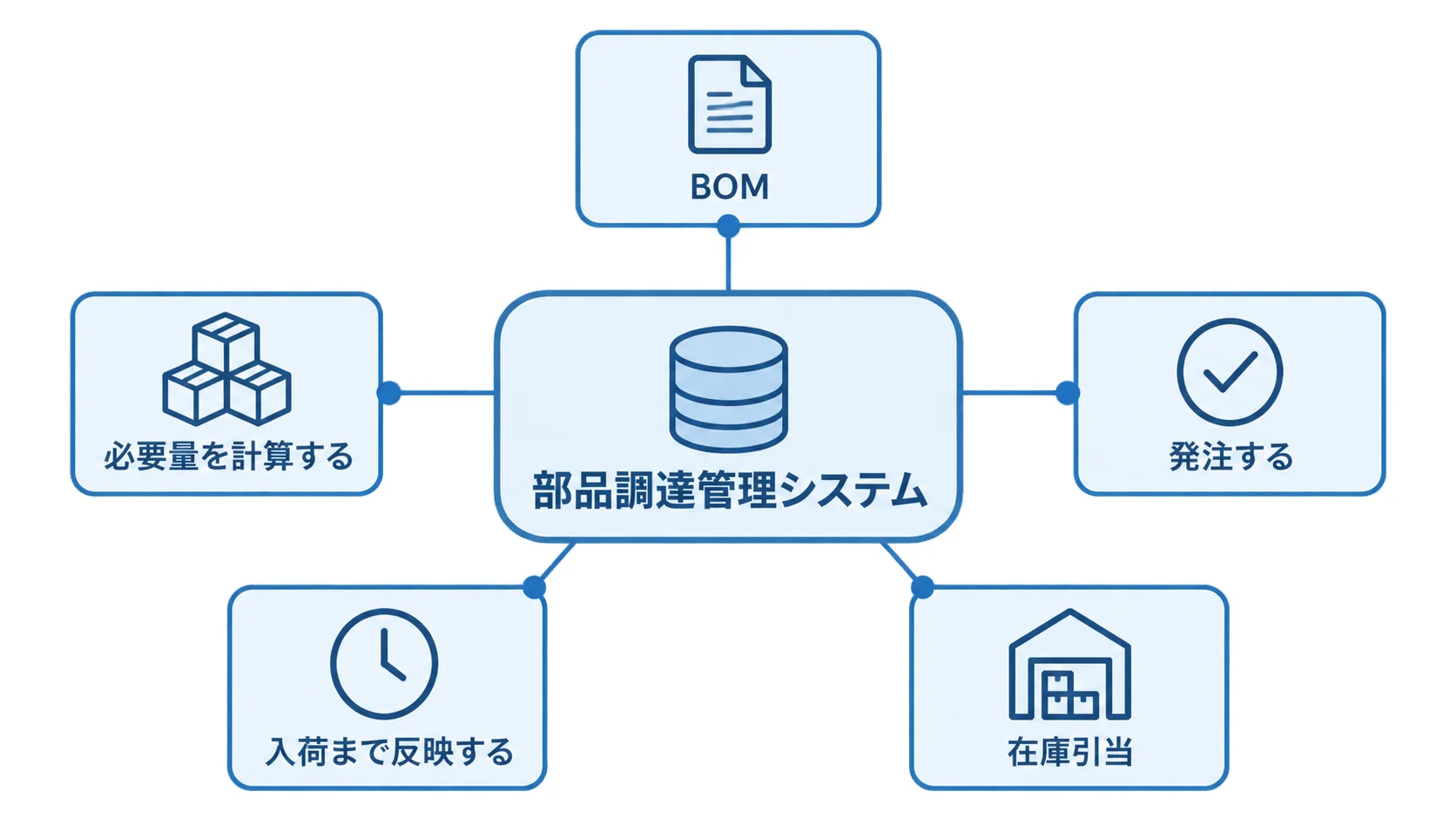

開発でつなぐべきデータの流れ
開発では、設計情報から入荷・在庫までを同じデータで追えるよう、次の流れをつなぎます。
- BOMを作る:設計・製品情報から、eBOMや調達BOMを用意します。
- 必要量を計算する:生産計画や受注情報をもとに、MRPで所要量を求めます。
- 発注する:購買依頼、見積比較、承認を経て、仕入先へ注文を出します。
- 入荷まで反映する:仕入先の納期回答で発注残を更新し、入荷、受入検査、在庫引当まで記録します。
この連携ができると、調達担当者がExcelやメールを横断して状況を確かめる負担を減らせます。ただし、すべてを初回リリースに含める必要はありません。
最初は、部品マスタとBOM版管理を中心に、購買依頼・発注、納期・在庫照会を優先します。そのうえで、仕入先ポータルやEDI、原価分析、需要予測を第二段階へ分ける方法も現実的です。基準にするのは、現場の重要な判断が同じデータで行えるかどうかです。
開発方式を選ぶときの基本方針
方式候補には、SaaS・クラウドや製造業向けパッケージのほか、オンプレミス・ハイブリッドとフルスクラッチがあります。そのうえで、標準機能に合わせられる範囲と独自要件を比べます。
- SaaS:BOMをまず一つにまとめたい場合に、小さく始められます。
- パッケージ:MRPや購買・原価まで標準に寄せたい場合に候補になります。
- 大規模パッケージ・スクラッチ:海外拠点や複雑な個別受注を含む場合に検討します。
方式を決める会議では、初期費用だけでなく、連携やデータ移行、保守などについて、どこまでを誰が受け持つかを確認します。
特にスクラッチ開発では、ソースコード、設計書、API仕様の保有者を決めておくことが重要です。テスト仕様と移行手順も、持ち主を決めておきます。将来の改修を誰が担当するかまで、合意しておく必要があります。

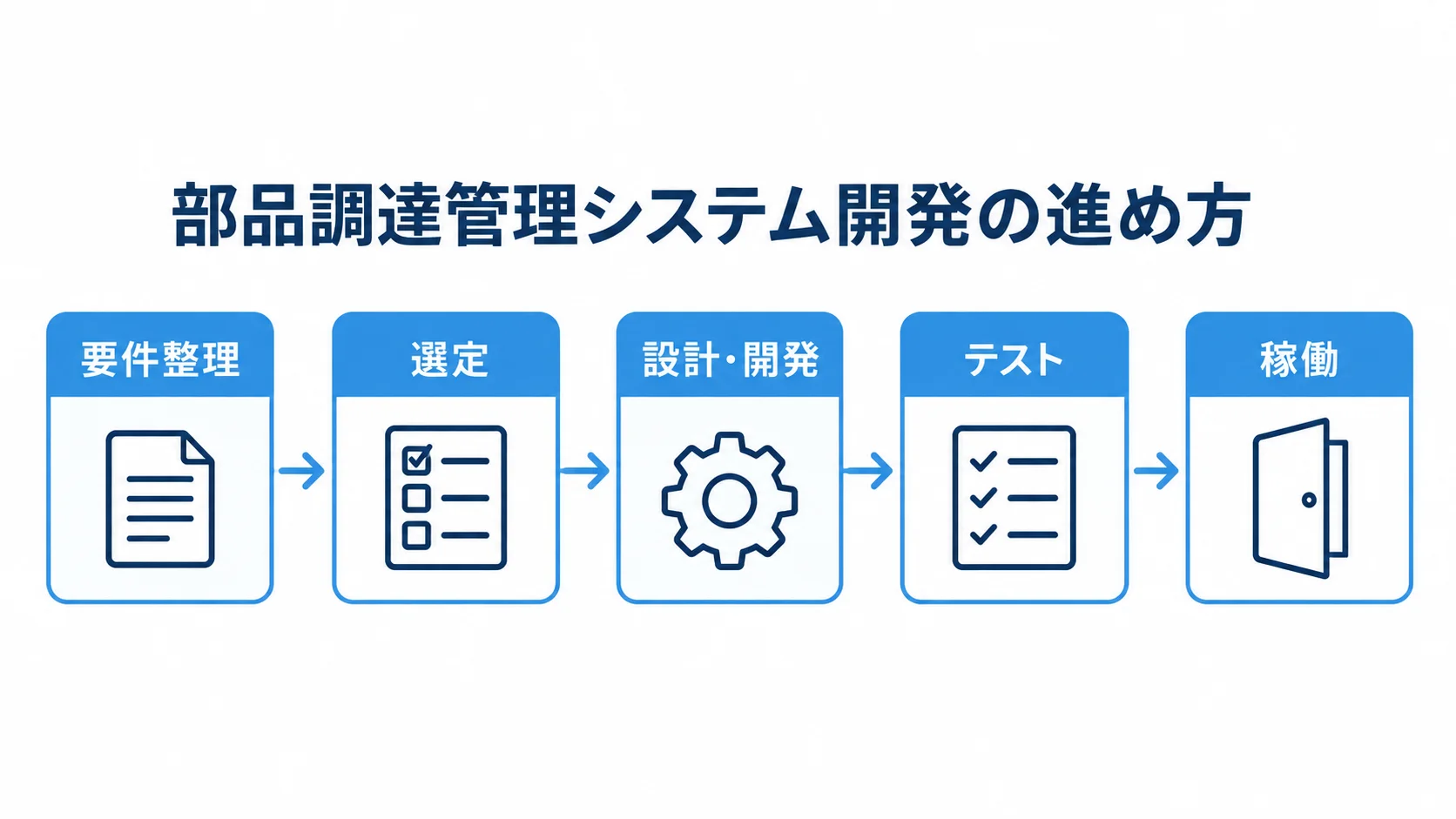

部品調達管理システム開発の進め方

開発では、業務とデータを整理し、候補を比較したうえで、設計・開発、テスト、本稼働、定着へ進みます。
6つのフェーズそれぞれで、次の工程へ進む条件として、作るものと判断基準を決めておくと、要望の膨張や手戻りを抑えやすくなります。
フェーズ1:要件整理で業務とマスタの洗い出し
最初に、設計や購買、生産管理などの担当者から現状を聞きます。倉庫や品質、経理、情報システムの担当者にも話を聞きます。
部品番号と図番、品名、仕様を一覧にします。単位や仕入先、単価を加えたうえで、リードタイムや最小発注量も整理します。安全在庫と発注残、BOM版数も一覧に加えます。図面がどこにあるかも、あわせて押さえます。
電話やFAX、メール、個人のExcelで処理している例外も対象にします。表に出ている正規の流れだけを要件にすると、稼働後に現場が別管理へ戻ってしまうためです。
要件整理では、部品データと調達後の処理を次の5観点で確認します。優先度はMust、Should、Couldの3段階に分け、初回リリースの範囲を合意します。
- 品番と単位:同じ部品に複数の品番や単位が残っていないか。
- BOMと代替部品:版数・適用期間に加え、代替部品や共通部品を表せるか。
- 発注と納期:発注残と納期変更を追跡できるか。
- 入荷後の処理:受入検査や返品を在庫に反映できるか。
- 既存システム連携:ERP、CAD、PLM、会計、倉庫システムとの連携対象の決定。
作っておくものは、業務フローや課題一覧、部品・仕入先マスタの項目定義です。BOMサンプルと連携一覧、非機能要件、移行対象データ一覧も残します。
マスタの重複率と欠損項目、BOMの階層数を数えておくと、後の見積比較が具体的になります。拠点数や仕入先数、月間発注行数も、あわせて数えておきます。
フェーズ2:同じ条件での製品・開発会社の選定
運用を判断するには、機能一覧への適合に加えて、実際のBOMと発注シナリオを使ったデモが要ります。候補製品が次の業務をどう処理するかを、そこで確かめます。
- 設計変更:設計変更後に旧版の部品を発注しない運用が組めるか。
- 代替品:代替品を含めた所要量計算が動くか。
- 分納・納期変更:分納や納期変更の記録方法。
- 仕入先回答:仕入先の回答が発注残に反映されるか。
候補製品は、次の4つの観点で比べます。
- BOM・MRP:BOMの版・変更・逆展開を見るとともに、MRPと発注残の連動を確かめます。
- 購買・仕入先:購買承認と、EDI・Web-EDI・API・CSVの対応状況。
- 文書・監査:図面・検査成績書の保管、権限、監査ログ。
- 連携・支援:ERP・CAD・PLMとの連携、移行支援、保守体制。
製品ベンダー、一次請けSI、導入パートナーのうち、どこが責任を負うかも、提案書に明記してもらいます。
評価表には、機能の適合度に加えて、対応方法を記録します。対応方法は、標準機能か設定か、追加開発か、運用変更かで区分します。
業務を標準に寄せる部分と、競争力に直結する独自ルールを残す部分を分けると、カスタマイズの増加を抑えられます。
フェーズ3:設計・開発での例外処理と連携の具体化
設計では、画面や帳票に加えて、データモデルを確定します。データモデルには、部品、製品、仕入先の情報を含めます。倉庫や単位、価格、リードタイムも、同じモデルで扱います。
BOMは、構成の展開と逆展開、版数、変更理由まで定義します。適用開始日と終了日、代替部品、共通部品に加えて、設計変更の承認状態も含めます。そのうえで、誰が登録し、誰が承認し、いつ発注に反映するかを、業務ルールとして書き出します。
連携設計では、次の運用条件を決めます。
- データ定義:項目名とコード変換を決めます。
- 送受信:連携のタイミング。
- エラー対応:再送方法と重複取込の防止策。
- 停止時の手順:連携停止中の手作業の扱い。
たとえば、ERPから生産計画を受けて、部品調達システムで所要量を計算し、承認済みの発注を仕入先へ送るとします。その場合、どのシステムが正本データを持つかを、はっきりさせておく必要があります。
APIを使えない仕入先には、CSVやWeb画面を用意するなど、相手の運用も考慮します。
非機能要件には、同時利用者数やBOM検索の応答時間、図面の容量と保持年数を含めます。
バックアップの頻度とRPO・RTOは、数値で先に決めておきます。認証はMFAと権限分離を、ログは操作ログと脆弱性対応期限を決めておきます。
IPAは2026年2月6日、「IT製品の調達におけるセキュリティ要件リスト活用のためのガイドブック」第2.1版を公開しています。調達時のセキュリティ確認項目を作る際の参考にできます(出典:IPA、2026年)。
フェーズ4:BOM変更から入荷までのテスト
テストでは、代表的な製品を選び、BOMの登録から原価に反映するまでを、実データに近い条件で通します。画面の表示を確かめるだけで終えず、次の順に一連の処理を実行します。
- BOMの登録と版の改訂
- 所要量の計算と、購買依頼・承認
- 発注後の納期回答と分納の記録
- 入荷と受入検査、不良品や返品の処理
- 在庫の引き当てと原価への反映
設計変更の途中で発注した場合と、発注済み部品の納期が遅れた場合も試します。同じ部品を複数の製品が使う場合も、テストの対象にします。箱と個の単位差や最小発注量を確かめ、安全在庫と仕入先からの分納にも目を向けます。
正常系だけでなく、異常系も試します。欠損マスタや重複ファイル、通信停止を想定します。権限外の承認や誤った版数のBOMも対象です。
受入基準は、業務シナリオの合格率、重大度別の未解決不具合数、連携エラーの再送可否を、数値で決めます。
移行後は、在庫と発注残の突合差異や、帳票・承認履歴の保存状態も含めます。
利用部門の代表者が受入テストに参加して合格サインを出すまでは、本稼働日を固定しないことが大切です。そうすると、現場との認識ずれを防げます。
フェーズ5:棚卸しと切り戻しを含む稼働計画
本稼働前に、移行対象を次の4群へ分けます。
- 品目情報:現行品番と有効なBOM。
- 仕入先情報:仕入先、単価、リードタイム。
- 未完了の業務:現在庫、発注残、未処理の購買依頼。
- 関連文書:図面、仕様書、検査記録。
全件を移すかどうかは、参照頻度や法令・監査上の保存期間、検索性能、移行コストを見て決めます。移行元と移行先の件数、金額、在庫数量を突合し、差異の承認者を置きます。
稼働方式は、一斉に切り替えるか、段階的に稼働させるかから選びます。段階稼働には、拠点別、業務別、製品ライン別があります。
部品点数や仕入先が多い企業では、まず一拠点か一製品群で稼働させます。発注漏れや納期回答時間、在庫差異、問い合わせ件数を測り、そのうえで範囲を広げる方法が安全です。
切り替え当日の責任者と問い合わせ窓口、障害時の代替手順を、事前に決めます。旧システムへ戻す条件と期限も、あわせて決めておきます。
発注業務を止められない場合は、締め日や納期の山を避けて、移行リハーサルを複数回行います。旧システムを参照専用で残す期間や、手入力を許可する項目を決めます。二重発注を防ぐ確認方法も、書き出しておきます。
稼働直後に追加要望を無制限に受けると安定化が遅れるため、緊急障害、法令対応、改善要望は分けて管理します。
フェーズ6:KPIと教育を運用に組み込んだ定着
定着では、導入効果を「使ったかどうか」だけでなく、業務の数字で確かめます。導入前後で、次のKPIを比べます。
- 発注の安定性:発注漏れ件数と緊急発注率。
- 納期:納期回答にかかる時間と納期遵守率。
- データ・在庫:BOM変更の反映時間、棚卸差異、滞留在庫金額。
- 品質・工数:仕入先別の不良率と調達担当者の確認工数。
KPIは月次で確認し、システムの数字と現場の実感がずれた場合は、マスタや業務ルールを見直します。
教育は一度の説明会で終わらせず、役割別に行います。設計担当者にはBOMの登録と改訂、承認を教えます。
購買担当者には見積比較と発注、納期変更を、倉庫担当者には入荷と検収、ロットを教えます。管理者には、権限とマスタ、KPIを教えます。
実際の部品番号や製品を使った短い演習と、操作手順を1ページにまとめた資料を用意すると、問い合わせを減らせます。
仕入先を巻き込む場合は、回答期限と入力項目、添付できる検査成績書を案内します。アカウントの発行や問い合わせ窓口も、あわせて伝えます。
取引先が全社一斉に新方式へ移行できないことを前提に、移行期間を設けます。その間は、EDIやWeb-EDI、CSV、メール受付で受けられるようにします。
稼働後も月次の改善会議で、使われていない機能より、納期遅延や例外処理が残っている箇所を優先して改善します。
部品調達管理システム開発の費用相場とコストの内訳

部品調達管理システムの費用は、BOM中心の小規模導入か、購買・在庫・生産・会計まで統合するかで大きく変わります。
ここに示すのは、公開価格、類似する製造業システムの相場、部品調達業務の要件を組み合わせた、2026年時点の計画用レンジです。個別の確定見積ではないため、発注側は部品点数や拠点数、仕入先数を示して見積を取り直します。連携数と移行データ量も、あわせて伝えます。

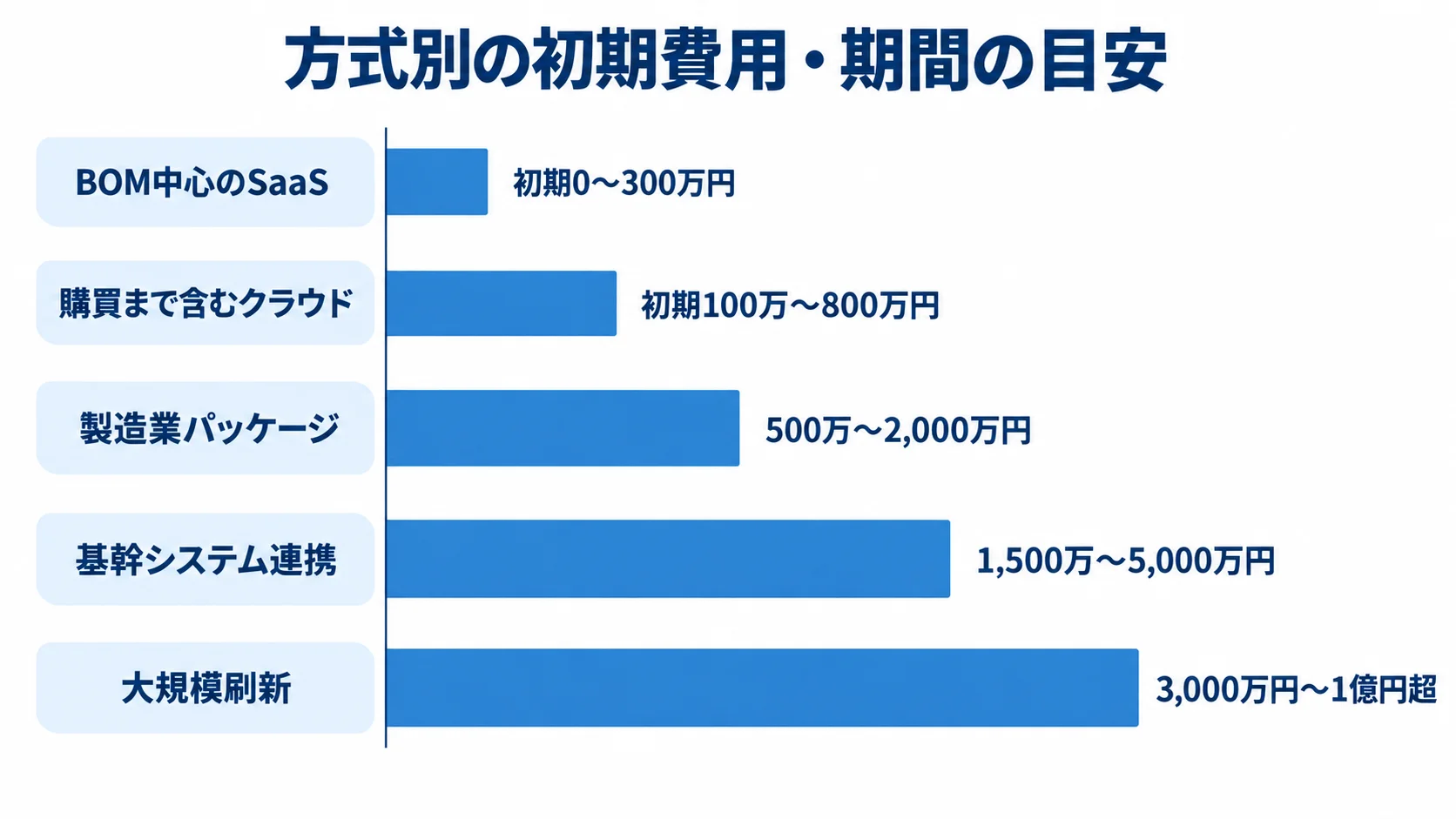

方式別の初期費用・期間の目安
方式ごとの初期費用・月額・期間は、次の計画用レンジが目安です。
- BOM中心のSaaS:初期0〜300万円、月額1万〜30万円、期間は1〜3か月程度です。
- 購買まで含むクラウド:初期100万〜800万円、月額5万〜50万円、期間は2〜6か月程度です。
- 製造業パッケージ:設定・部分カスタム込みで500万〜2,000万円、期間は3〜9か月程度です。
- 基幹システム連携:ERP・生産管理・PLM・EDIとの連携込みで1,500万〜5,000万円、期間は6〜18か月程度です。
- 大規模刷新:複数拠点・海外・複雑な個別受注を含むと3,000万円〜1億円超、期間は9か月から数年の可能性があります。
データクレンジングや仕入先への展開支援を含めると、同じサービスでも導入費は変わります。
いずれも、公開された見積が少ない領域の推定レンジです。要件によって上下が大きいため、注意が必要です。
公開価格を示すサービスもあります。クラステクノロジーのCelbは、公式ページで初期費用0円からと案内しています。
基本料金は月5,000円、基本ライセンスも月5,000円です。追加ライセンスは月7,500円、最低利用料金は月1万円からです。
NECのFactory-ONE 電脳工場は、販売管理ベースが月3.6万円からです。MRP版・製番管理版は月12.4万円から、ハイブリッド版は月14.6万円からです(出典:各社公式料金ページ、2026年確認)。
ただし、個別連携や導入支援、移行、教育は別途見積になります。そのため、月額だけで比べないことが大切です。
見積に含めるべき初期費用の内訳
見積書は総額に加えて、工程ごとの内訳で確認します。要件定義から教育、稼働支援、プロジェクト管理まで、どの費用が含まれるかを見ます。
計画段階では、次の配分を比較のたたき台にできます。
- 要件定義・基本設計:全体の10〜15%、15〜20%が目安です。
- 詳細設計:全体の10〜15%が目安。
- 開発:全体の30〜40%が目安となります。
- 結合・総合テスト:全体の15〜20%が目安。
- 移行・導入:全体の5〜10%が目安。
実際の比率は方式と難易度で変わるため、各社に配分の理由を説明してもらいます。
安い見積でも、マスタ整備や図面移行、API開発は別料金になっていることがあります。仕入先への説明会や受入テスト、切り戻し手順も、見積に含まれていない場合があります。
逆に、高い見積でも、将来の追加拠点やライセンス、サーバー・バックアップ・サポートの範囲が含まれていることがあります。項目名をそろえ、含む内容と含まない内容、前提条件を並べて比べることが重要です。
ランニングコストと保守の確認方法
ランニングコストには、次の費目を含めて確認します。
- 利用・連携:クラウド利用料、ライセンス、API・EDIの費用。
- 基盤運用:ストレージやバックアップ、監視にかかる費用。
- 支援:ヘルプデスクと追加教育の費用です。
- 継続対応:バージョンアップとセキュリティ対応の費用。
パッケージやスクラッチは、初期開発費の年10〜20%程度を保守費の計画目安にする場合があります。
契約では、保守の対象と対応時間を決めます。障害の定義や、機能追加との境界も明確にします。
費用が変動する条件も、見積もりの時点で確かめます。仕入先や拠点が増えると、追加ライセンスの費用がかかります。
通信量や図面容量が増えたときや、APIのリクエスト上限に関わるときも、費用は変わります。休日対応の費用も、別に見積もっておきます。
3年または5年の総保有コストで見ると、月額が安くても大規模な個別開発や手作業が残る方式が割高になる場合があります。
部品調達管理システムの見積もりを取る際のポイント
見積の精度を左右するのは、ベンダーの営業力より、発注側が渡す情報の具体性です。まず、実際のBOMや発注書、納期回答を用意します。在庫表と連携ファイル、例外処理の内容もそろえて、候補会社が同じ条件で工数を見積もれるようにします。
要件と資料をそろえた見積条件の固定
見積依頼には、規模と取引量を記載します。移行・連携と例外処理も、あわせて書きます。
- 規模:対象拠点・利用部門・利用者数、部品点数、BOM最大階層、製品数を示します。
- 取引量:月間発注行数、仕入先数、納期回答方法、倉庫数、ロット・シリアル管理。
- 移行・連携:既存システム、連携方式、図面・帳票の移行年数。
- 例外処理:個別受注や繰返生産、分納、外注加工、預け在庫、代替品、緊急発注。
また、非機能要件として、平常時と繁忙期の同時利用者数や検索応答時間、稼働時間を示します。バックアップと障害復旧、権限とログのほか、データ保存場所と認証方式も、あわせて示します。
発注や納品、請求などの電子取引データを保存する場合は、電子帳簿保存法の要件を税理士や法務担当と確かめます。検索性や訂正削除履歴をどう担保するかも、RFPに含めます。
機能・体制・総額による複数社の比較
比べる社数は、多いほどよいとは限りません。自社に合うパッケージ、BOMから始められるクラウド、独自連携に強い開発会社などを候補にします。
性格の異なる2〜4社へ同一シナリオのデモと見積を依頼すると、比較しやすくなります。
開発会社の導入実績は、社数だけでなく、部品点数やBOM変更、仕入先連携の実績まで見ます。データ移行の実績も確認します。
提案内容は、次の4つの観点で採点します。
- 機能:適合度と、標準機能とカスタムの境界。
- 費用・納期:納期と初期費用、3〜5年の運用費。
- 導入体制:導入後の支援と、担当者の経験。
- 責任分担:障害時に、どこまで誰が対応するか。
営業担当者だけでなく、要件定義や移行の責任者にも会います。連携と保守の責任者も含め、稼働後に誰が現場を支援するかを確かめます。
見積と合わせて確認する契約とリスク分担
契約前に確認する条件を、次の4群に分けます。
- 変更:要件変更の扱いと、追加開発の単価。
- 納期・受入:納期遅延時の対応と受入条件。
- 品質・解約:瑕疵・不具合の定義と、データ返却、解約時の移行支援。
- 成果物:ソースコードと設計書の帰属。
固定価格の契約でも、要件が曖昧なままだと、対象外の作業や変更契約が増えることがあります。そこで、要件整理を準委任で行い、仕様が固まった部分から開発契約へ進む方法もあります。
2026年1月1日に取適法が施行され、対象取引では、発注内容の明示や支払期日の管理、取引記録の作成と保存が求められています。
公正取引委員会のFAQでは、支払期日は具体的な日を特定できるよう定める必要があると説明されています(出典:公正取引委員会「取適法」FAQ、2026年)。
システムには、発注日と委託内容、単価、納期を残せるようにします。支払期日と変更理由、承認者、取引先との協議記録も、残せる形にします。
AI提案を含めるなら、需要予測や納期・価格交渉の根拠データを確かめます。承認閾値と提案理由、担当者が停止・修正する手段を決めます。誤提案時の責任者も、あらかじめ定めます。
NECは2025年12月に調達交渉AIエージェントサービスの提供開始を発表しました。実証では自動合意達成率95%と説明していますが、これは特定の実証結果です。
自社のマスタ品質や取引条件でも同じ効果が出るとは限らないため、まずは限定した範囲の検証から始めるのが安全です。
部品調達管理システム開発でよくある質問(FAQ)
部品調達管理システムの開発では、費用や期間のほか、Excelからの移行や既存システムとの連携について、質問が多く寄せられます。仕入先の参加や段階導入の可否も、よく聞かれる内容です。
検討の初期に判断を誤りやすい点から、先に答えます。
Excelを残したまま部品調達管理システムを導入できますか?
導入はできますが、正本データをどこに置くかを先に決める必要があります。
移行期間は、Excelを入力補助や分析に限定します。部品マスタやBOM、発注、在庫の確定情報は、システムで管理するルールにすると、二重管理を抑えられます。
部品調達管理システムの開発期間はどのくらいですか?
BOMと部品マスタを中心にしたSaaS導入なら1〜3か月程度、購買や納期回答まで含むクラウド導入なら2〜6か月程度が計画用の目安です。
ERP・PLM・EDI・会計との連携、複数拠点、データクレンジングが加わると、6〜18か月程度、またはそれ以上になることがあります。
期間を短くするには、初回範囲を絞り、移行対象と受入条件を早期に決めることが有効です。
パッケージとスクラッチ開発はどちらを選ぶべきですか?
標準的な機能で、BOMやMRP、購買、在庫、原価を早く安定させたいなら、製造業向けパッケージやクラウドを優先して検討します。
複雑な個別受注、独自の調達ルール、既存基幹との特殊連携が競争力に直結し、標準機能では業務が成立しない場合はスクラッチが候補です。
仕入先が多くても一度にシステムへ参加してもらえますか?
全仕入先の一斉参加は前提にせず、取引金額や納期への影響が大きい仕入先から段階的に進めます。
EDIやAPIに対応できない仕入先向けにWeb画面やCSVを用意し、移行期間は受付方法、回答期限、問い合わせ窓口を明確にします。
仕入先の入力負担とメリットを説明し、運用データを改善に使うことも重要です。
まとめ
部品調達管理システム開発では、画面や機能を増やすことより、BOMから原価まで、発注や納期、入荷、在庫を正しくつなぎ、現場が同じ情報で判断できる状態を作ることが大切です。
成功の分かれ目は、要件整理の段階で例外処理とデータ品質を洗い出し、初回リリースの範囲を絞ることです。
最初に作る資料の決定
まずは、部品番号やBOM、仕入先の情報を集めます。在庫や発注残、納期回答、図面のサンプルもそろえます。次に、現行業務を一つの流れとして書き出します。
そのうえで、発注漏れや設計変更の反映漏れ、納期確認、棚卸差異など、改善効果を測れる課題を3つ程度に絞ります。資料がそろえば、製品・開発会社へ同じ条件でデモと見積を依頼できます。
6フェーズに区切った段階的な定着
要件整理から選定、設計・開発、テスト、稼働を経て定着まで、各段階で作るものと合格条件を決め、次へ進む判断を明確にします。費用は、公開価格と推定レンジを分け、移行や連携、教育、保守を含めた総保有コストで比較します。
AIや自動化を採用する場合も、先にマスタ品質と承認、人の停止権限、取引記録を整えることが、安全な導入につながります。
▼全体ガイドの記事
・部品調達管理システム開発の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
