印刷業向け見積原価管理システムの発注は、代表案件とRFPを用意し、発注形態と契約形態を選んでから委託先を比べ、MVPで段階的に導入する流れで進みます。
費用は、発注形態や連携範囲、拠点数によって、初期24万円から5,000万円以上まで変わります。
▼全体ガイドの記事
・印刷業向け見積原価管理システム開発の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
印刷業向け見積原価管理システムの発注・外注の全体像
このシステムは、見積から受注、工程、外注発注、実績収集、原価差異分析までを一続きで設計するものです。社内が業務判断と優先順位を担い、設計・実装・テストを開発会社に委託するのが基本の分担です。
発注する範囲の切り分け
業務判断と専門作業を切り分けると、発注する範囲がはっきりします。経営と現場が決める業務ルールは社内に残し、専門作業だけを開発会社に委託します。
- 社内で決めること:利益率、値引き承認、外注費の計上時期
- 開発会社に任せること:画面・DB設計、API連携、権限設定、テスト自動化
丸投げを避けるため、代表案件を10〜20件程度選び、仕様と当初見積を渡します。材料・工程・外注の実績、最終粗利も、あわせて渡します。実例があると、業務への理解が進み、見積の前提も具体化します。
「見積→実績→差異」を中心にした発注
見積時点の予定原価は、受注後も引き継げることを要件にしておきます。そうすると、実績と比べられるようになります。原価の明細には、用紙、インキ、版・刷版の材料と、印刷機時間、段取り、後加工の工程を入れます。
さらに、外注や梱包、配送のほか、予備紙と不良ロスも明細に含めます。受注データも、工程表や作業指示書へ再入力せず渡せれば、入力漏れと伝達ミスを減らせます。
差異分析では、赤字を表示するだけでなく、その理由も追います。たとえば、用紙単価の上昇、部数変更、再印刷の理由を追い、さらに追加加工、外注遅延、段取り超過も対象にします。そうした差異を次回見積の係数や単価に反映できると、システムの投資効果が出やすくなります。
クラウド・パッケージ・セミオーダー・スクラッチの発注形態
発注形態によって、導入速度、業務適合度、保守負担、費用の出方が変わります。判断の基準は、拠点数だけでなく、業務を標準機能に合わせられるか、固有の見積式が競争力かです。
標準化を早く始めたい会社向けの印刷業特化クラウド
クラウドを選ぶときは、標準機能だけで始められる業務と、追加費用が発生する作業を分けて確認します。
- 導入しやすさ:保守・更新の負担を抑え、複数拠点で同じデータを確認できます。
- 標準機能:受注・生産・マスタ管理から始めたい会社に向いています。
- 追加作業:移行、帳票、初期マスタ、API連携、操作教育は別料金の場合があります。
- スタンダード:30アカウントまで月額3万6,000円、導入費60万円です。
- スタンダードPlus:月額5万4,000円、導入費84万円です。
上記は、いずれも税別の公開価格です。標準利用を比べる材料として見て、独自の見積式や外部連携の開発費とは分けて考えます(出典:MI Cloud公式「価格表」、2026年)。
周辺業務まで統合したい会社向けのパッケージやERP
販売、仕入、請求を一体化するなら、在庫や案件損益まで含めて、ERPや印刷テンプレート付きパッケージが候補になります。会計や販売管理との重複も減らせます。
一方で、分割生産、複数の後加工、予定原価の係数を標準機能で扱えるかを確認します。追加機能が多いと、更新時の改修費や保守の負担が増えます。
RFPでは、対応方法を「標準機能」「設定」「外部連携」「追加開発」の4区分で回答してもらいます。そうすると、適合度を比べやすくなります。
セミオーダーとスクラッチが向く場合
独自見積式、機械別時間単価、材料ロスを重視する場合や、特殊な外注工程、受注から複数製造へ分かれる運用がある場合は、基盤に機能を足すセミオーダーが現実的です。
スクラッチ開発は独自業務を実装しやすい一方で、要件定義、テスト、保守を長く担える体制が必要です。なお、全機能を一から作る方法のほかにも、組み合わせ方はあります。
たとえば、見積・原価の中核を堅牢なWebシステムで作り、申請や帳票はローコードで、会計や販売管理はAPI連携でつなぐ構成があります。重要度と変更頻度に応じて組み合わせると、過剰開発を避けられます。
RFPと要件整理で印刷固有の業務を数値で伝える方法

RFPは、開発会社への依頼資料であるとともに、自社業務を整理する設計図にもなります。「印刷業に対応」のように伝えると、各社が見積の前提を別々に置くため、比べにくくなります。
まず、対象業務、利用者、データ量を具体化します。さらに、例外処理、移行範囲、連携先を書き出し、受入条件も明確にします。
RFPに含める見積式・原価科目・例外処理
見積機能では、印刷仕様から配送までの入力条件と、見積時点の価格を再現する仕組みを、開発会社との間で決めておきます。

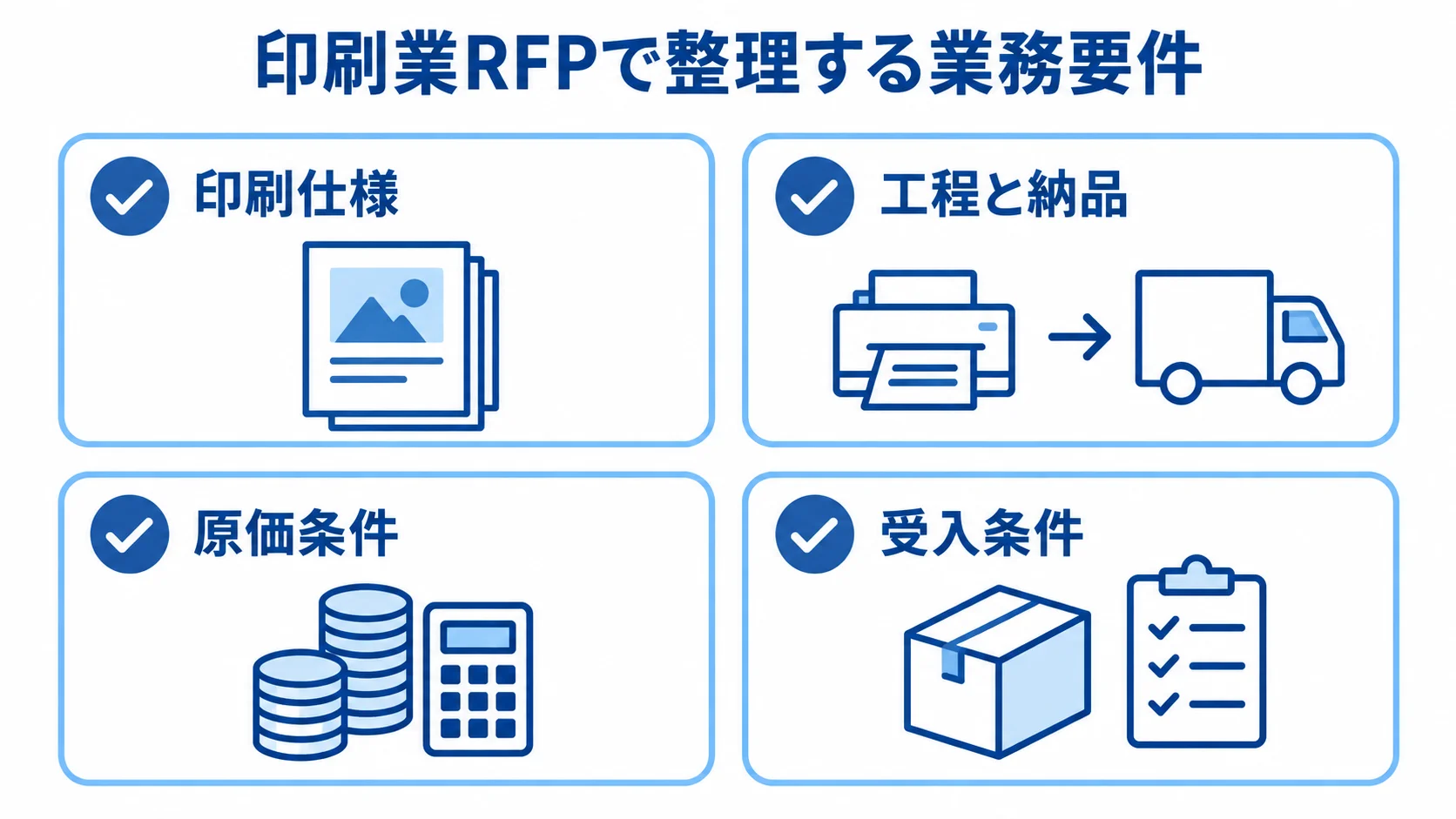

そのとき、代表案件を並べると、共通項目と業態固有の項目を分けて整理できます。
- 印刷仕様:用紙サイズ・紙質・斤量、印刷面数・色数・部数、版・刷版
- 工程と納品:印刷機、折り・製本・表面加工、梱包、配送、外注
- 原価条件:予備紙、不良ロス、単価・係数の有効期間、承認履歴
原価管理では、記録する単位も定義しておきます。予定と実績の時間、材料の払出、外注発注が対象になります。さらに、追加作業や廃棄、不良、再印刷も含めます。
商業印刷や出版、パッケージでは工程が異なります。軟包装やシール・ラベル、オンデマンドも、工程が違います。
業務結果で定める受入条件
受入条件は、代表案件でどんな業務結果が出るかを基準に定めます。
テストデータを用意したうえで、営業、工場、購買、経理がそれぞれ確認する体制を、RFPに書いておきます。
- 見積再現:過去案件の見積金額が許容範囲で再現されること
- 変更反映:受注変更が工程指示と予定原価に反映されること
- 粗利集計:外注費の実績を案件別粗利に集計できる状態
連携では、データと送受信の時点、方向、コードを定義します。機械や後工程とは、JDF・JMFなどの標準仕様を確かめるほか、メーカー固有の変換と、通信エラー時の再送方法も確認します。
移行の対象は、得意先と品目、用紙です。機械と外注先も、対象に含めます。さらに、過去案件の保存年数やコードの統一も洗い出します。
開発会社への共通質問票
提案の段階では、印刷業の実績、同じ方式・規模の経験、原価の粒度を共通質問票で確認します。さらに、見積式と外注管理、移行を尋ねます。テストや教育、保守についても、同じ書式で聞きます。
開発会社には、「標準機能」と「追加開発」の範囲も分けて回答してもらいます。
提案デモでは、自社の代表案件を使います。用紙変更や複数の外注工程を含む案件で、分納や再印刷の例外処理を試すと、導入後の追加開発リスクを早く見つけられます。
要件の確定度とリスク分担で見る契約形態
要件が確定している部分と、現場確認を経てから決める部分は分けて考えます。そのうえで、要件定義、開発、運用保守の段階ごとに契約を検討します。
書類が食い違ったときに備えて、契約書、個別契約書、仕様書の優先順位を決めておきます。見積明細と受入条件も、その優先順位に含めます。
完成物と受入条件が明確な範囲の請負契約
請負契約では、どこまでを完成させるかという範囲と、変更や受入の条件を事前に明確にしておきます。
- 契約の役割:開発会社が納品物を仕上げ、発注側が検査・受入を担います。
- 対象範囲:要件、機能、画面を明確にし、連携も含めます。性能、セキュリティ、移行、テスト、納品物、検収期限も定めます。
- 価格と変更:固定価格は予算管理しやすい一方、変更条件が曖昧だと追加費用や納期延長が起きます。
- 変更管理:理由、業務影響、工数を管理票に記録します。金額、納期、承認者も残します。
- 受入後の条件:業務結果で受入を定め、瑕疵対応、保証期間、再現条件を契約書に書きます。
変更作業は、口頭やメールだけで始めない運用にします。
準委任や時間単価契約が向く場面
準委任や時間単価契約では、専門人材が一定期間、設計や開発、伴走支援を行います。現場ヒアリングやアジャイルでの小規模リリース、既存システムとの連携検証に使いやすい契約です。
投入する人月や時間、役割、作業報告を明確にします。さらに、納品物と、どこまでを誰が受け持つかも決めておきます。完成まで保証する契約ではないため、発注側のプロダクトオーナーが優先順位を決め、レビューと受入を担います。
要件定義は準委任で進め、確定したMVPは請負で開発し、運用改善は準委任や保守で委託する組み合わせも検討できます。例外処理の多い印刷業の案件に適した進め方です。
保守契約の確認項目
稼働後は、用紙と外注の単価、機械の時間単価、見積係数が変わります。税制や帳票も変わります。
- 保守範囲:障害受付時間、復旧目標、バックアップを確認し、脆弱性対応やOS・ミドルウェア更新も含むかを見ます。
- 軽微な変更:帳票変更やマスタ変更の支援が含まれるか確認します。
- 費用:月額料金が低くても、問い合わせやデータ修正が別料金なら負担は大きくなります。
- クラウド条件:保管場所、権限、操作ログを確認します。バックアップ世代や復旧目標、終了時のデータ返却形式も含めます。
- 電子取引:検索性と、訂正・削除防止の運用要件を整理します。
国税庁は、電磁的記録を原則として課税期間ごとに検索できることを示しています。また、訂正・削除を防止する措置にも触れています(出典:国税庁「電子取引関係」、2026年)。
2026年時点の費用相場と見積の内訳

クラウドの公開料金と、受託開発の個別見積では価格が異なります。下の数字は、リサーチノートにある公開価格と市場目安です。
価格は、規模や拠点・利用者数、既存データによって変わります。機械・会計連携や帳票数でも変動します。そのため、初期予算の検討に使い、確定金額とは扱いません。

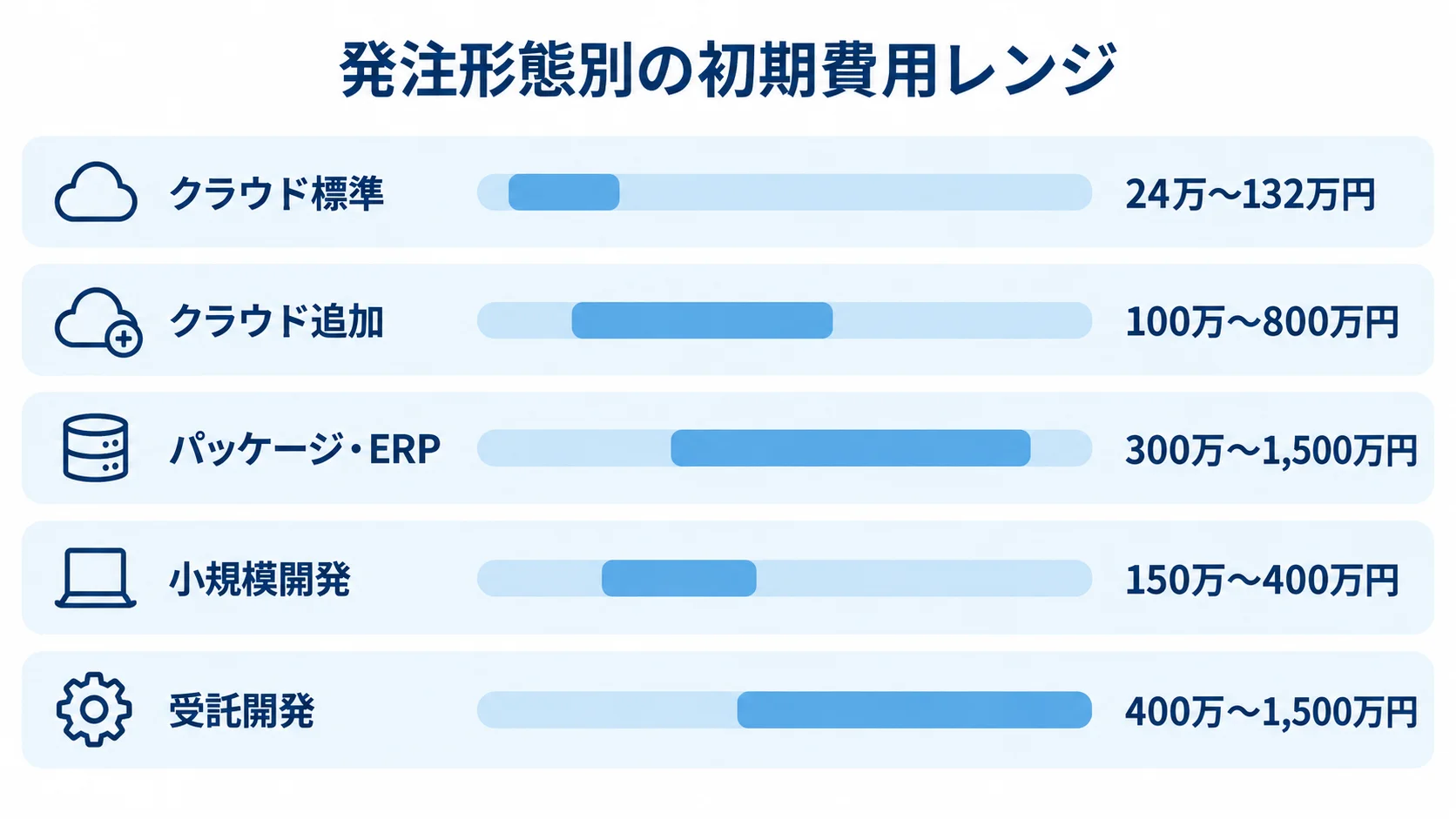

発注形態別の費用レンジ
形態や実装範囲で費用が変わるため、標準利用料と追加作業費を分けて見積もります。
- クラウド標準:公開例では初期24万〜132万円程度です。月額1,200円前後のID課金、または3万6,000〜5万4,000円程度です。
- クラウド追加:移行、帳票、API連携を加える場合、初期100万〜800万円程度、月額10万〜50万円程度が市場目安です。
- パッケージ・ERP:ライセンス、導入支援、設定、移行、追加開発を含めて300万〜1,500万円程度です。
- 小規模開発:見積・受注・簡易原価に絞ったスクラッチやMVPは150万〜400万円程度です。
- 受託開発:中規模は400万〜1,500万円程度です。工程・外注・実績・会計や機械連携まで広げると1,000万〜3,500万円程度になる場合があります。
多拠点の基幹刷新では、1,500万〜5,000万円以上となる可能性があります(出典:株式会社ripla「印刷業界のシステム開発の見積相場や費用/コスト/値段について」、2026年)。
見積書で確認する初期費用以外のコスト
見積書では、工程ごとの内訳に加えて、継続利用費用や保守範囲も確認します。
- 開発工程:要件定義、基本設計、詳細設計、環境構築、実装、テストに分けて書きます。移行、教育、リリース支援も含めます。
- 工数配分:要件定義10〜15%、設計・環境構築15〜25%、実装40〜60%、テスト15〜25%程度が目安です。
- 3年TCO:利用料、サーバー・クラウド費、保守を含めます。問い合わせや追加アカウント、移行も入れます。機械連携と教育も対象です。
- 運用費用:社内プロジェクト人員と、将来の単価改定も含めて比べます。
- 保守費:初期開発費の年15〜25%程度、または月額で初期費用の一定割合が目安です。
工数配分は、パッケージ導入かスクラッチかで変わります。そのため、比率だけでなく、工程ごとの納品物と作業時間を確認します。
見積書では、保守契約に含まれる作業範囲も見ます。何が含まれ、何が別料金かを並べて比べます。
入力時間と粗利の改善で測る費用対効果
導入効果は、システムの費用だけでなく、業務時間や粗利の変化で測ります。
- 作業効率:見積の作成と承認にかかる時間、二重入力の回数、月次締めの時間。
- 採算と納期:見積と実績原価の差異率、案件別粗利、納期遅延。
- 目標設定:見積作成を何分短縮するか、赤字案件をいつ把握するかを記録します。
- 差異確認:原価差異の理由を何営業日以内に確認するかを、導入前に決めます。
- 運用定着:単価マスタの更新、実績入力、差異レビューを根づかせ、見積承認も含めて、月次でKPIを見直します。
粗利を改善するには、システムを入れたあとの運用が欠かせません。入力項目が多すぎるときは、現場の負担と効果が釣り合うよう調整します。
委託先の選定と見積比較で確認すべきポイント
委託先は、知名度や総額だけで決めず、印刷工程と営業・工場・購買・経理の視点をデータ設計に反映できるかで見ます。同じRFP、案件、質問票で3〜5社を比べると、価格差の理由を確認できます。
同じ印刷方式と同じ規模の実績
商業印刷と軟包装・シール・ラベルでは、得意なデータ構造が異なります。そのため、導入事例では、見積から受注、工程まで流れを見ます。さらに、外注、予定・実績原価、日次採算まで確認します。
日立システムズの北四国グラビア印刷の事例では、受注と製造を1対多で管理する仕組みと、予定原価と実績原価を管理する仕組みが紹介されています(出典:株式会社日立システムズ導入事例、2026年確認)。
導入社数だけでなく、対象工程と既存連携、移行期間について質問します。現場入力の定着支援も、あわせて確かめます。同規模の企業での運用状況を尋ね、導入後の保守と開発を誰が担当するかも確認します。
前提と除外項目で比べる見積
見積比較では、要件定義、設計、開発、テストの項目をそろえます。移行、教育、データ整理、連携、リリース支援、保守も、同じように並べます。そのうえで、安さが標準機能によるのか、移行やテストの除外によるのかを確かめます。
見積書には、拠点・利用者数、帳票・データ件数、連携方式を書いてもらいます。さらに、印刷方式、訪問回数、追加開発単価を入れ、納品物や検収条件も示してもらいます。「一式」なら、作業と工数の内訳を求めます。
変更時の単価と意思決定の速さも、最終的な費用を左右します。
提案段階で確認するセキュリティと運用体制
提案の段階では、扱う情報に応じた対策と、設備をつなぐときの境界や復旧手順を確認します。
- 情報管理:顧客、入稿、価格の情報について権限を確認します。製造と外注の情報も対象で、二要素認証と操作ログも確かめます。
- 復旧体制:バックアップと復旧訓練、端末管理を定めます。ネットワーク分離や障害連絡も含めます。
- 設備接続:工場設備やIoTとつなぐ際は、制御系との境界、外部接続、更新手順を確認します。
経済産業省は2025年、中小規模の製造事業者向けに工場セキュリティの解説書を策定しました。手順や事例を通じて、重要性と始め方を示しています(出典:経済産業省「工場セキュリティの重要性と始め方」、2025年)。
設備と業務システムがつながるほど、経営層と現場が資産、リスク、復旧方法を確認します。
MVPと段階導入による現場への定着

まず、見積、受注、予定原価を中心にMVP(Minimum Viable Product)を作ります。実績入力と差異分析も、MVPに含めます。そのうえで、1部門または1工場、代表的な印刷方式から始めます。
画面の使いにくさや、不足しているマスタを直してから対象を広げると、現場の負担と連携の不具合を分散できます。

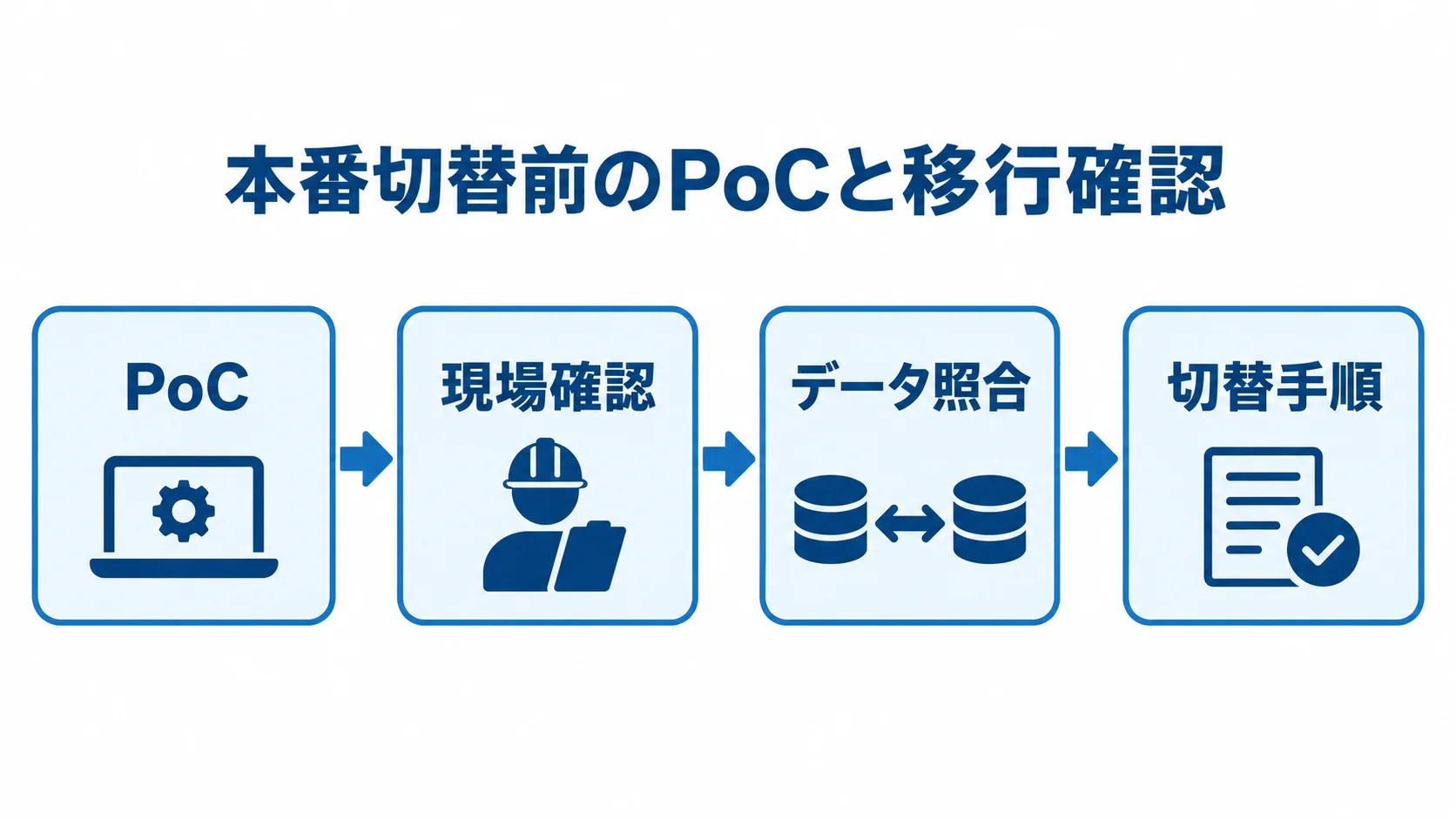

PoCと移行リハーサルによる本番前の確認
本番の前に、代表案件でPoCと移行リハーサルを行います。
- PoC:見積再現、仕様変更、外注発注を試します。さらに、実績登録と差異分析、帳票出力と会計連携も試します。
- 現場確認:PoCで現場が許容できる入力時間か確認します。
- データ照合:コード重複や単位の違いを整え、件数、金額、粗利を旧システムと照合します。
- 切替手順:当日に誰が何を止めるか、どのデータを最終連携するか、障害時にどう戻すかを決めます。
- 過去データ:すべて移行せず参照用に保管する方法もあります。移行費を抑えるため品質確認を省くと、単価マスタや得意先コードが壊れ、後からの修正費が増えます。
導入後の変更管理とデータ品質の運用
稼働後は、定例会で差異を確認し、運用する役割を決めておきます。
- 定例会:営業、工場、購買、経理の代表者が参加します。
- データ管理:単価マスタの更新者と承認者、見積式の変更履歴を決めます。外注先の評価と実績入力の締切も、あわせて決めます。
- 経営レビュー:赤字案件や納期遅延を経営会議でも確認し、システム担当者だけに任せません。
- クラウド・AI:機能追加の前に、コード、実績、ログを整えます。データが欠けると、利益予測や見積提案の根拠を説明できません。
- 将来の分析:入力を簡素にし、正しい単位で実績を蓄積すると、将来の分析や自動化につながります。
よくある質問
公開料金と受託開発の相場は、会社ごとに前提が異なります。契約や導入時期についても、前提は会社によって違います。そのため、代表案件とRFPを用意して確認します。
印刷業向け見積原価管理システムの発注先は何社に相談すべきですか?
初期相談は3〜5社程度に行い、RFPを渡して2〜3社に提案と詳細見積を依頼します。
候補が多いと、社内で比べる工数が増えるため、印刷方式、規模、連携要件で絞ります。また、クラウドか個別開発かも、一次選考の基準になります。
印刷業向けシステム開発はクラウドとスクラッチのどちらが良いですか?
早く標準化するなら印刷業特化クラウド、固有の見積式や特殊工程が競争力ならセミオーダーやスクラッチが候補です。見積、受注、予定原価をMVPにし、実績と差異分析も含めて、不足機能を追加する方法もあります。
見積原価管理システムの費用はどのように予算化すべきですか?
予算は、3年程度のTCOで立てます。初期開発費と月額利用料、保守を含めます。さらに、移行や教育、連携、社内工数、追加開発も含めます。
公開価格のクラウドは標準利用料を基準にします。一方で、受託開発は要件定義後の変動幅として扱います。見積書の前提と除外項目も、あわせて確認します。
クラウドに入稿データや顧客情報を置いても問題ありませんか?
可否は、クラウドという形態より、中身の対策で判断します。権限、暗号化、ログを確認します。さらに、バックアップや復旧、委託先の運用、データ返却条件も見ます。
入稿データの保管期間と外部共有のルールを決めておきます。工場設備とつなぐ場合は、ネットワーク分離と障害時の手順もRFPに含めます。
まとめ
発注時は、価格だけでなく、見積、受注、工程がつながるかを確かめます。外注、実績、原価差異までつながるかも見ます。そのうえで、形態ごとの特徴を比べ、固有業務と標準化できる業務を分けます。
発注前の代表案件とRFPの準備
まず代表案件から、見積式、原価科目、工程を整理します。さらに、外注、実績、差異の確認方法も整理します。
受入条件、移行範囲、連携をRFPにまとめます。セキュリティと保守、3年TCOもRFPに含めます。
同じ条件で複数社に提案を依頼し、契約で納品物と変更管理を定めます。そのうえで、MVPから運用を段階的に広げます。
現場定着と将来の改善まで含めた発注先の選び方
利益を守るには、予定原価と実績原価の差異を把握し、次の見積へ戻す運用が欠かせません。単価改定、データ品質、教育の支援を含め、保守や障害対応まで対応できる委託先かを確認します。
自社に合った開発と導入の計画を立て、現場で改善を続けられる体制を整えます。
▼全体ガイドの記事
・印刷業向け見積原価管理システム開発の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
