調達管理システム開発の進め方/やり方/流れや方法/手法/工程/手順

調達管理システム開発は、六つの工程を順に進めます。まず要件を整理し、次に製品と開発会社を選びます。そのあと設計・開発とテストを行い、稼働と定着へ進みます。

各工程の完了条件を決めてから次へ進むと、購買統制と業務効率の向上につながります。全体像は完全ガイドにもまとめています。

▼全体ガイドの記事
・調達管理システム開発の完全ガイド

調達管理システム開発の全体像

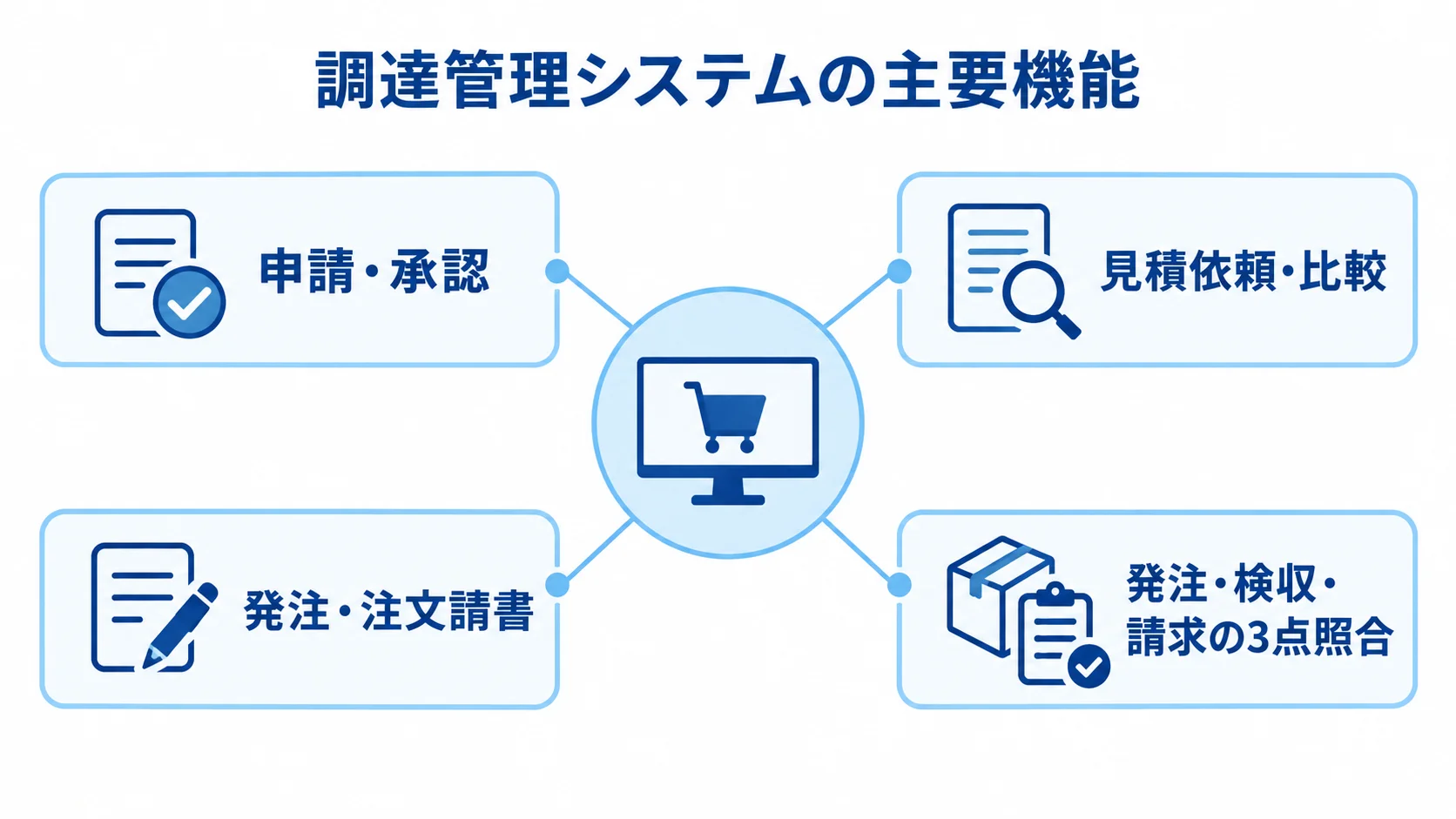

調達管理システムを中心に、申請・承認、見積比較、発注、3点照合を配置した図解。
申請から照合まで、購買業務を機能ごとに見渡せます。

調達管理システムは、購買申請から支払いまでのProcure to Payを一元管理します。見積比較から請求までを一つの流れで扱うため、途中で情報が途切れにくくなります。

誰が何をどの取引先から、どの予算でいくら購入したかを、証跡付きで追跡します。発注書を作るだけでなく、購買統制とコスト分析につなげる役割も担います。

対象範囲と主要機能の切り分け

対象範囲を決めるときは、直接材、間接材、サービス・外注費のどこまでを管理するかを整理します。対象が違えば必要な機能も変わるため、先に範囲を固めておくと、製品の比較がぶれにくくなります。

  • 直接材:部品表、所要量、ロット、リードタイム、入荷検査、トレーサビリティが必要になる場合があります。
  • 間接材:カタログ購買、申請・承認、見積比較、発注、請求照合を優先して整えやすい対象です。
  • 主要機能:申請・承認、見積依頼・比較、発注・注文請書、納期・分納・返品、検収を含みます。
  • 照合・連携:仕入先管理、発注・検収・請求の3点照合、会計・債務・支払い連携、購買分析、監査ログが含まれます。

申請金額、部門、予算によって承認経路が変わる場合は、代理承認や差戻しの扱いを要件に入れます。緊急購買や職務分離も、承認の例外として押さえておきます。

対象が曖昧なまま製品を比べると、不要な機能に費用を払い、必要な連携が後回しになりやすくなります。

購買KPIによる効果の測定

導入効果は入力時間の短縮だけでは測れないため、購買KPIを導入前に計測しておきます。

  • 購買実績:購買単価、契約外購買率、集中購買率。
  • 処理時間:申請から承認まで、発注から納品までの時間。
  • 業務品質:納期遵守率、請求差戻し率、予算差異、在庫切れ件数。

たとえば、月間発注件数が2,000件で、1件あたり20分から10分へ短縮できれば、月約333時間を削減できます。ただし、これは現状と目標値を同じ条件で測った試算で、効果は入力対象や承認方法によって変わります。

公開事例では、小島プレス工業の1発注あたりの業務時間が30分から10分になりました。また、シーテックの購買工数は3分の1となり、年間1,500時間削減されたと紹介されています(出典:ビズネット「導入事例」、2026年確認)。

自社で試算するときは、対象業務、導入前の時間、導入後の目標、発注件数を同じ条件で記録します。こうしておくと、公開事例とも並べて見られます。

ポイント

対象範囲は、直接材か間接材か、申請から支払いまでのどこまでを扱うかで決めます。効果は作業時間ではなく購買KPIで測り、導入前に数字をそろえておきます。

調達管理システム開発の進め方

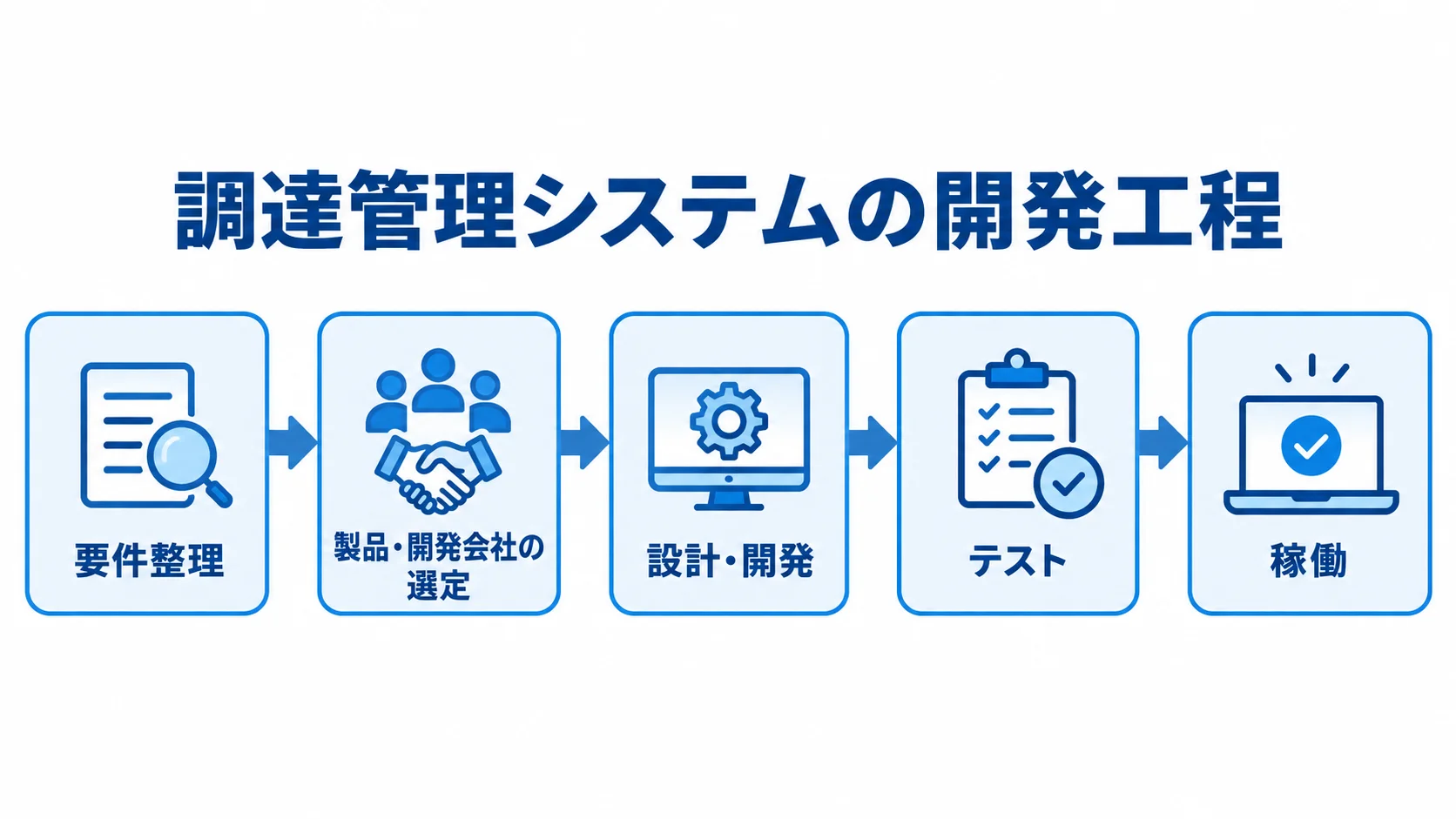

要件整理、製品・開発会社の選定、設計・開発、テスト、稼働を順につないだ図解。
各工程の完了条件を決めると、次へ進む判断がそろいます。

開発は六つのフェーズを順に進め、フェーズごとに、何を決めるか、どこでつまずきやすいかを見ていきます。最初は要件整理を行い、そのあと製品と開発会社を選びます。次に設計・開発、テスト、稼働を経て、定着に至ります。

各フェーズの完了条件を決めてから次へ進むのが基本です。反対に、マスタや承認ルートを後回しにすると、手戻りや稼働後の混乱につながります。連携方式や例外処理も、先送りすると手戻りの原因になります。

フェーズ1:要件整理による現状と対象範囲の確定

まず現状を洗い出し、例外を含めた要件を、候補を比べるための基準としてまとめます。

  • 業務シナリオ:申請から分析まで、部門差、緊急・少額購買、分納、返品、発注変更、遅延、契約外購買、請求不一致を洗い出します。
  • ヒアリング:現場、購買、経理、情報システム、監査、主要仕入先の代表者に話を聞き、例外を集めます。
  • 優先度:Must、Should、Couldに分け、法令、会計連携、権限、監査ログ、3点照合はMustに置きます。
  • 比較条件:拠点、利用者・仕入先数、月間発注件数、直接材、承認段階、既存のERP・会計・在庫・生産・EDIを書き出しておきます。
  • 運用条件:請求書の受領方法、保存期間、目標KPIを文書にしておきます。

管理部門だけでなく業務の関係者に聞くと、現場の例外を要件に盛り込めます。

フェーズ2:要件とTCOによる製品・開発会社の選定

方式のどれが優れているかより、標準機能で賄える範囲と、個別対応が要る範囲を分けて判断します。

  • クラウドSaaS:少拠点で間接材が中心なら候補になります。
  • パッケージ・ERP:設定とアドオンを加えて使い、複数拠点や会計・在庫との整合性を重視する場合に候補になります。
  • 個別開発:工場固有の検収や複雑な取引先接続が競争力に直結する場合に検討します。

機能数だけでなく、初期設定やデータ移行、API・CSV・EDIなどの連携方式を比べます。取引先招待、帳票、教育も対象に含めます。保守やバージョンアップ、サポート、解約時のデータ返却も、比較表に入れておきます。

SaaSでは、サービス停止時の連絡やデータ保管場所、障害時のRTO・RPOを確かめます。加えて、再委託先とユーザー課金、解約時のデータ返却も見ておきます。

パッケージでは改修範囲と更新時の影響を見ます。一方、スクラッチでは設計書、テスト仕様書、ソースコードの納品範囲と引き継ぎ方法を確かめます。

フェーズ3:設計・開発での標準と例外の境界

設計では、画面や帳票だけでなく、業務状態やマスタ、連携条件も定めます。

  • 業務状態:申請中、承認済み、差戻し、発注済み、一部納品、検収済み、請求照合済み、支払連携済みの各状態と権限。
  • マスタ:仕入先、品目、単位、税率、勘定科目、部門、プロジェクト、予算、倉庫、承認者、契約、銀行口座を整えます。
  • データ品質:仕入先名や品番の表記の揺れを統合し、重複や無効化、変更履歴の扱いを決めます。
  • システム連携:API、CSV、EDI、手動ファイルから方式を選び、送信頻度、再送、照合キー、責任部署を定めます。

発注後の数量変更や分納を想定せずに作ると、現場が別のExcelで管理し始めます。こうした事態を防ぐため、業務シナリオを設計書に残しておきます。

フェーズ4:テストでの3点照合と例外処理の検証

実際の調達データを使い、画面の表示確認にとどまらず、業務が最後までつながるかを検証します。

  • テスト工程:単体、連携、業務シナリオ、権限・セキュリティ、性能、移行リハーサル、受入の順で行います。
  • 3点照合:分納の数量差、検収数量と請求額の差、税率や値引条件による差異を検知できるかを確かめます。
  • 受入確認:予算の選択、金額別の承認、代理承認や差戻しの記録、発注書・注文請書の追跡。
  • 運用確認:納期遅延の扱い、検収後の請求だけが支払いへ進むこと、監査ログの検索と出力。

失敗したテストは、業務変更、設定変更、追加開発のどれで解決するかを決めてから次へ進みます。さらに、解決の責任者と期限も決めておきます。

フェーズ5:小規模な稼働と安全な切替え

全社一斉の稼働が向くとは限らないため、対象を絞った試行から段階的に進めます。

  • パイロット:1拠点、1部門、間接材の一部などで試し、申請率、承認時間、発注漏れ、差戻し、問合せを測ります。
  • 仕入先案内:仕入先を一度に移行できない場合は、発注量が多く、電子取引に対応している主要先から案内します。
  • 例外記録:FAXやメールでの連絡を残す場合に、その記録方法も決めます。
  • 切替前確認:マスタ移行、未完了申請、未納発注、未検収、未払い請求、権限、バックアップ、障害時の連絡網。
  • 切替判定:旧システムやExcelを参照専用にする時期、並行稼働の期間(何週間続けるか)、障害時の戻し方を決めます。

切替判定会議で手順を決めます。稼働日は、システムを公開した日ではなく、調達を止めずに新しい業務ルールへ移る日です。

フェーズ6:定着化による利用率と購買品質の向上

定着化では、利用者が正しい経路で調達できる状態を目指します。

  • 利用支援:申請者、承認者、購買担当、検収担当、経理、仕入先ごとに手順を分けたうえで、動画や手順書を用意します。
  • 効果確認:利用率、承認時間、契約外購買率、3点照合の差異、仕入先電子化率、データ品質、問合せ件数を月次で見ます。
  • 改善:マスタの重複を減らして発注・検収・請求データをつなぎ、小さなテーマを四半期ごとに検証します。

入力後にメールでも送る二重作業が残っていれば、操作教育だけでなく、連携や運用ルールを見直します。

価格異常検知や需要予測などのAI活用は、基礎データを整えたあとに検討します。

ポイント

各フェーズは完了条件を決めてから次へ進みます。マスタや承認ルート、連携方式、例外処理を後回しにしていないかが、手戻りを防ぐ目安になります。

調達管理システム開発の費用相場

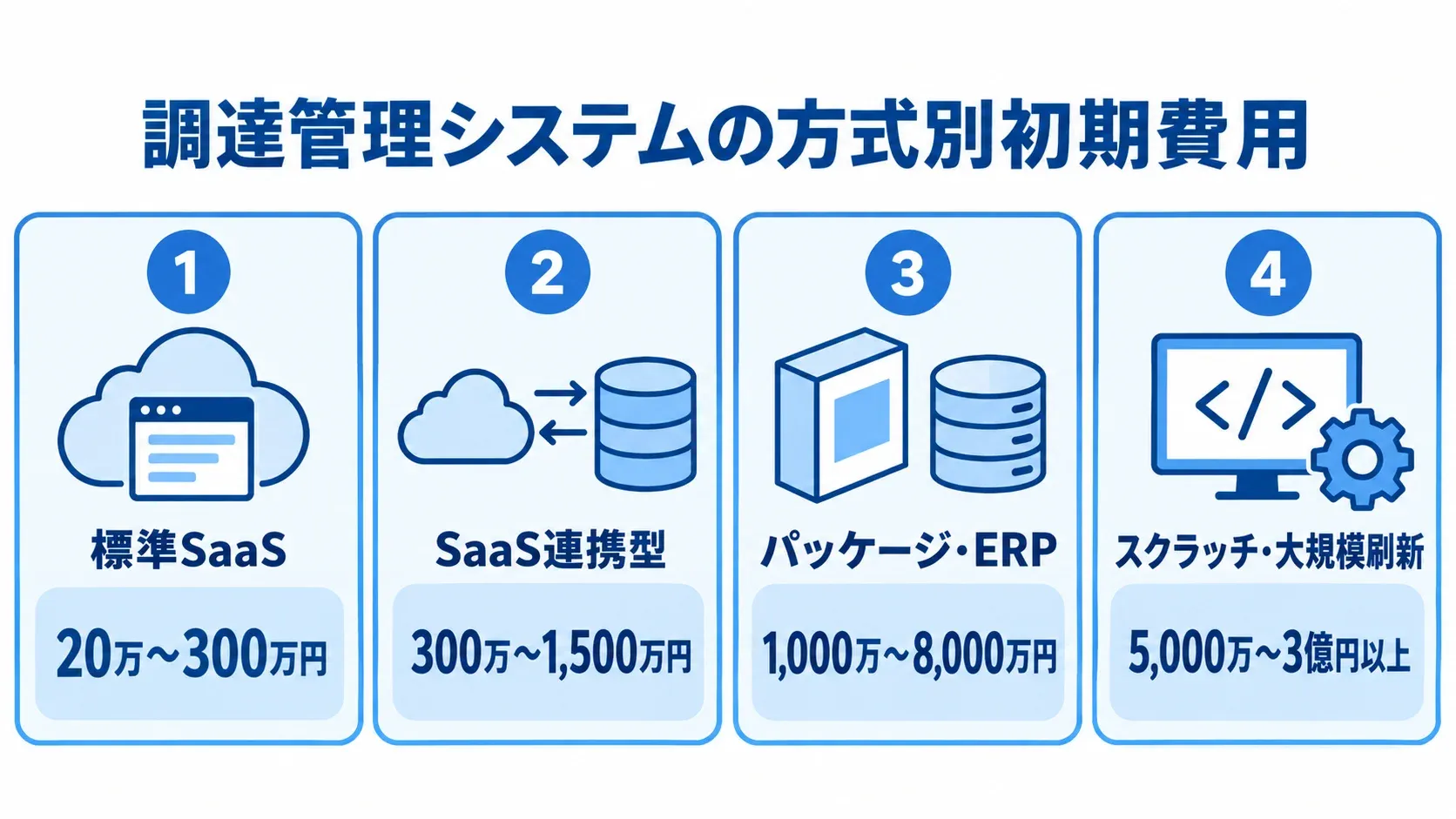

標準SaaSからスクラッチ・大規模刷新まで、4方式の初期費用レンジをカードで示した図解。
方式間でレンジが重なるため、費用は個別の条件と合わせて見ます。

費用は、企業規模、月間発注量、仕入先数、拠点数で変わります。加えて、直接材の有無や外部連携、取引先ポータル、請求書OCR、権限設計、移行データの品質も影響します。

専用システムの価格は、公開されている定価だけでは断定できません。そのため、リサーチノートと類似業務SaaSの公開情報を組み合わせて、方式別のレンジを示します。

方式別の初期費用と期間の比較

調達範囲や連携の複雑さに応じて、初期費用と稼働までの期間は大きく変わります。

  • 標準SaaS:初期費用20万〜300万円程度、月額7万〜50万円程度、期間1〜3か月が目安です。
  • SaaS連携型:初期費用300万〜1,500万円程度、月額10万〜100万円程度、期間3〜9か月。
  • パッケージ・ERP:初期費用1,000万〜8,000万円程度、期間6〜18か月。年間保守は初期費用の10〜20%程度を仮置きします。
  • スクラッチ・大規模刷新:初期費用5,000万〜3億円以上、期間1〜3年以上となる場合があります。

標準SaaSは、間接材が中心で、少拠点や標準的なワークフローから始める企業向けです。SaaS連携型は、会計・在庫・ERPとAPIやCSVで連携し、設定や移行を加える場合のレンジです。

パッケージ・ERPは、複数拠点や直接材、複雑な承認や検収がある企業向けです。大規模刷新のレンジは、グループ統合や工場、海外拠点、独自の取引先連携を含む個別案件を想定したものです。

楽楽販売は、初期費用20万円、月額7万円からと案内しています(出典:株式会社ラクス「楽楽販売 料金プラン」、2026年確認)が、これは販売管理SaaSの価格で、調達専用システムの価格ではありません。そのため、標準SaaSの下限の参考値としてだけ扱い、調達機能、初期設定、移行は別見積もりで比べます。API、取引先招待、帳票、追加環境も、別見積もりで確かめます。

見積金額の内訳とTCO

初期費用だけでは総額を比べられないため、見積もりと運用費を次の項目に分けて見ます。

  • 導入費用:企画・要件定義、基本・詳細設計、設定・開発、連携、テストの費用を、それぞれ分けて示してもらいます。
  • 移行・運用:データクレンジングと移行、教育、稼働支援、保守・運用、クラウド利用料、サポートの費用。
  • 初期費用の配分例:要件定義10〜15%、設計25〜35%、開発・テスト45〜60%、移行・教育5〜10%です。
  • 運用費用:ユーザー数や取引量に応じたSaaS利用料、保守契約、クラウド基盤、帳票・OCR・EDIの従量費、サポート、追加改修、セキュリティ対応があります。
  • 保守の試算:初期費用3,000万円、年間保守率15〜20%なら年450万〜600万円、月37.5万〜50万円が目安です。

特に、移行や取引先支援が別料金なら、開発費が安くても稼働までの総額は上がります。配分例は機能数や連携方式で変わるため、確定値ではありません。

保守額は仮定による試算で、SaaS利用料や追加改修を含む実際の契約額ではありません。そのうえで、5年分のTCOで方式を比べます。

ポイント

費用は初期費用だけで比べず、移行や運用、保守、追加改修を含めた5年分のTCOで比べるのが目安です。移行や取引先支援が別料金かどうかも、総額を左右します。

見積もりを取る際のポイント

見積もりの精度は、依頼側が業務とデータをどこまで具体的に示せるかで決まります。RFPには、対象業務と対象外業務、利用者と権限、拠点を書きます。加えて、発注件数や仕入先数、マスタ項目、連携先も記載します。

さらに、帳票や法令・監査要件、KPIを加えます。納期と体制、保守条件も見積条件に入れます。そのうえで、同じ前提とサンプルデータを候補会社に渡し、機能の有無だけでなく、設定、追加開発、運用変更のどれで対応するかも確かめます。

要件とデータの見積条件への落とし込み

見積条件をそろえるため、業務サンプル、件数、法令対応を候補会社に示します。

  • 業務・マスタ資料:購買申請から請求書までの業務資料と、仕入先・品目マスタを用意します。
  • データ条件:項目数、月間・ピーク時の件数、ファイル形式、欠損・重複の割合を伝えます。
  • 請求書処理:メール、PDF、紙、EDIが混在する場合に、OCRの対象と手入力の対象を分けます。
  • 保存要件:電子取引情報の受領先、証憑とのひも付け、保存期間、検索条件を示します。訂正削除履歴、改ざん防止、表示・出力方法も加えます。

件数やデータ品質を共有すると、移行・性能・連携の費用を具体化しやすくなります。

国税庁は、電子取引情報を日付、取引先、金額などで検索できる状態で保存するよう説明しています。さらに、メールで閲覧できるだけでは十分ではないとしています(出典:国税庁「電子取引関係」「電子帳簿保存法一問一答」、2026年確認)。

同じシナリオによる複数社の比較

各社に同じ業務シナリオでデモをしてもらい、申請から支払いまでの操作を見ます。

  • 承認と発注:代理承認、数量変更、分納、返品を、実際の操作で確かめます。
  • 照合と取引先:検収差異、請求書の自動照合、仕入先の利用開始の扱い。
  • 連携と管理:ERPのエラー処理、監査ログ、データ返却の仕組み。

営業資料だけでは判断しきれないため、サンプルの仕入先と品目を登録し、例外処理も再現してもらいます。開発会社は、類似業界や拠点数、マスタ移行支援を比べます。連携実績や取引先支援も確かめます。

要件定義書や設計書、テスト仕様書の納品範囲、SLA、障害時の責任分界も確かめます。

SCSKは、SAP Aribaを、調達・購買機能とバイヤー・サプライヤー間の企業間ネットワークを備えたクラウド型システムとして紹介しています(出典: SCSK「SAP Ariba」、2026年確認)。

製品の機能に加えて、導入支援会社が既存システムをつなげるか、仕入先を参加させられるかも確かめます。

契約前のリスクとセキュリティの確認

調達データには、取引価格や口座、契約、図面・仕様書、仕入先評価が含まれる場合があります。

  • アクセス管理:最小権限、職務分離、多要素認証、特権ID管理の扱い。
  • 保護と復旧:通信・保存時の暗号化、監査ログ、脆弱性対応、バックアップ、復旧手順を確かめます。
  • 委託・保管:再委託先とデータ保管場所を明らかにし、責任分界を確かめます。
  • 仕入先接続:ポータルの接続方式、アカウント発行、利用料の負担、退会時のデータ削除を評価します。

2026年時点では、サプライチェーン全体のセキュリティ評価も要件に影響します。経済産業省と内閣官房国家サイバー統括室が、SCS評価制度の制度構築方針を公表しました。その方針では、2026年度下期の制度開始を目指す予定が示されています(出典:経済産業省「サプライチェーン強化に向けたセキュリティ対策評価制度に関する制度構築方針」、2026年確認)。

評価の取得は、直ちに義務とはみなしません。ただし、要求事項の動向を踏まえて、委託先や再委託先、接続する仕入先との責任分界を契約で確かめます。

ポイント

見積もりを比べる前に、業務とデータの条件を同じ前提で候補会社に示せているかを確かめます。機能の有無だけでなく、設定、追加開発、運用変更のどれで対応するかまで見ると、見積もりの差を正しく読めます。

調達管理システム開発のよくある質問

よくある質問には、クラウドで足りるかどうか、開発期間と費用、仕入先の利用に関するものがあります。答えは発注量や直接材、既存システム、法令対応によって変わるため、判断の条件と合わせて見ていきます。

調達管理システムはSaaSとスクラッチのどちらがよいですか?

間接材中心で標準的な申請、承認、発注、請求照合を使うなら、SaaSは期間と初期投資を抑えやすい選択肢です。

直接材や工場固有の検収、複雑な所要量計算、特殊なEDIが競争力や業務継続に直結するなら、アドオンや個別開発を比べます。どの方式を選ぶにしても、標準に合わせる業務と個別に残す業務は、要件整理の段階で分けておきます。

調達管理システムの開発期間はどのくらいですか?

方式によって期間の目安は異なります。

  • 標準SaaS:設定のみなら1〜3か月、会計・在庫・ERP連携や移行込みなら3〜9か月です。
  • パッケージ・ERP:導入は6〜18か月、大規模刷新は1〜3年以上が検討の目安です。

期間は開発人数だけでなく、対象拠点や承認ルート、マスタ整備、仕入先の参加によっても変わります。テストデータや既存システムの連携仕様も影響します。

要件整理と移行準備を先に進め、パイロットから始めると、全社稼働のリスクを抑えやすくなります。

仕入先が多くてもシステムを利用してもらえますか?

可能ですが、導入後の摩擦を抑えるには、取引先ごとの利用条件をふまえる必要があります。

  • 段階案内:一斉に切り替えず、発注量が多い仕入先や電子化に対応できる仕入先から案内します。
  • 利用支援:説明会、登録支援、問合せ窓口を用意し、紙やメールを残す場合の例外ルールも決めて、利用状況を見ます。
  • 契約条件:取引先側のアカウント費用、請求書の提出方法、契約終了時のデータ返却と削除を、選定時に確かめます。

調達管理システムにAIを最初から入れるべきですか?

AIは最初から必須ではありません。導入を考えるときは、次の点を押さえておきます。

  • 活用例:請求書読取、見積比較、価格異常検知、需要予測、問合せ対応の補助に使えます。
  • データ品質:仕入先名や品番の揺れ、単価の欠損、発注・検収・請求のひも付け不足は、確認の手間を増やします。
  • 導入準備:先にマスタと業務データを整えてKPIを測り、費用対効果と誤判定時の承認責任を確かめたうえで、段階的に導入します。

ポイント

クラウドかスクラッチか、期間や費用、仕入先の利用は、発注量や直接材、既存システム、法令対応で答えが変わります。判断に迷うときは、標準に合わせる業務と個別に残す業務を分けることが目安です。

まとめ

調達管理システム開発は、製品を入れるだけの作業ではなく、購買申請から支払いまでの業務とデータをつなぎ直すプロジェクトです。まず要件整理で、対象範囲、利用者、発注量、仕入先、既存システム、KPIを決めます。

選定では、標準機能と個別開発の境界を比べます。そのうえで、連携や移行、保守、データ出口も確かめます。

完了条件を守る進め方

まず要件整理とTCO比較を行い、次に状態・マスタ設計へ進みます。そのあとテストを経て、小規模稼働とKPI改善へ移ります。各段階で次へ進む条件を合意し、課題を次の段階へ持ち越さないことが、費用と期間の膨張を抑えます。

最初の一歩:現状の購買フローの記録

まず代表的な購買を一件選び、その流れを追います。誰が何を入力し、どのシステムやファイルを使っているかが、現状を知る出発点になるからです。

  1. 申請から支払いまでの流れを、順番どおりに記録します。
  2. 重複入力や承認の滞留、仕入先・品目マスタの不備、3点照合できない箇所を洗い出します。
  3. 小さな対象で効果を測ったうえで、次の拠点や品目群へ広げます。

この記録をもとに要件と見積条件を具体化すると、調達業務の定着につながります。

▼全体ガイドの記事
・調達管理システム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
