品質管理システム開発の見積相場や費用/コスト/値段について

品質管理システムの開発費用は、開発手法、システム規模、機能や連携の範囲によって、数百万円から数千万円規模まで変わります。

開発手法別の相場、コストの内訳、稼働後のランニングコスト、見積もりの要点を順に取り上げます。全体の流れは、完全ガイドもご覧ください。

▼全体ガイドの記事
・品質管理システム開発の完全ガイド

品質管理システム開発の全体像

品質管理システムを中心に、検査記録、不良品データ、トレーサビリティ、是正・予防処置の4業務を示した図
記録から是正までの業務を一つのシステムで扱います。

品質管理システムは、製造業や建設業をはじめ幅広い業種で使われ、製品・サービスの品質を一定水準に維持・向上させます。検査記録の管理、不良品データの収集と分析、トレーサビリティの確保、是正・予防処置(CAPA)を扱います。さらに、品質業務をデジタル化・自動化し、ヒューマンエラーの削減と業務効率化を同時に実現します。

費用を正しく見積もるには、まず開発手法の違いを理解しておくことが重要です。

開発手法の種類と特徴

開発手法の違いは、費用と自由度のバランスで比べるのが基本です。

  • スクラッチ開発:業務に合わせて作り込める自由度が高い
  • パッケージカスタマイズ:既存機能を活用できる
  • クラウドサービス:初期費用を抑えやすい

スクラッチ開発(フルカスタム開発)は、業務フローや要件に合わせてゼロから作ります。独自の品質管理フローを持つ企業に向いています。ただし、自由度が高いぶん、期間が長く費用も高くなりやすい傾向があります。

パッケージシステムのカスタマイズは、既製の品質管理パッケージの基本機能を使うため、期間と費用を抑えやすい方法です。一方で、機能に制約がある分、大幅な改修では費用が膨らむ場合もあります。

クラウドサービス(SaaS)は、既存のクラウド型品質管理ツールを利用する方式で、軽微なカスタマイズならできます。とはいえ、機能の柔軟性には限界があります。

費用に影響する主な要因

費用差は、開発範囲と体制の違いに分けて捉えます。

  • 規模と機能数:必要な業務範囲で差が出る
  • 既存システム連携:インターフェース開発が加わる
  • セキュリティ要件:検証やテストの工数に影響する
  • 開発会社:規模や所在地で単価が異なる

規模の差は特に大きく、検査記録管理だけのシステムと総合品質管理システムとでは、開発コストが何倍も違います。総合型は、不良分析、トレーサビリティ、サプライヤー管理、統計的工程管理(SPC)まで扱うため、作る範囲が広がります。

ERPや生産管理システム、IoTセンサーとの連携が必要になると、インターフェース費用が加算されます。また、ISOや医薬品製造向けのGMP対応では、厳格なバリデーション要件が求められる場合があり、通常より設計・テスト工程が増えます。

大手SIerと中小の開発会社では、人月単価が大きく変わり、一般的に50万円から150万円程度です。スキルや得意領域によっても単価は変動します。

適切な予算感を持たずに発注すると、想定外のコストや機能過多による予算超過が起きます。

ポイント

開発手法は、費用と自由度のバランスで選びます。業務に合わせて作り込みたいならスクラッチ開発、初期費用を抑えたいならパッケージやクラウドを候補に入れると、比べる基準が定まります。

費用相場とコストの内訳

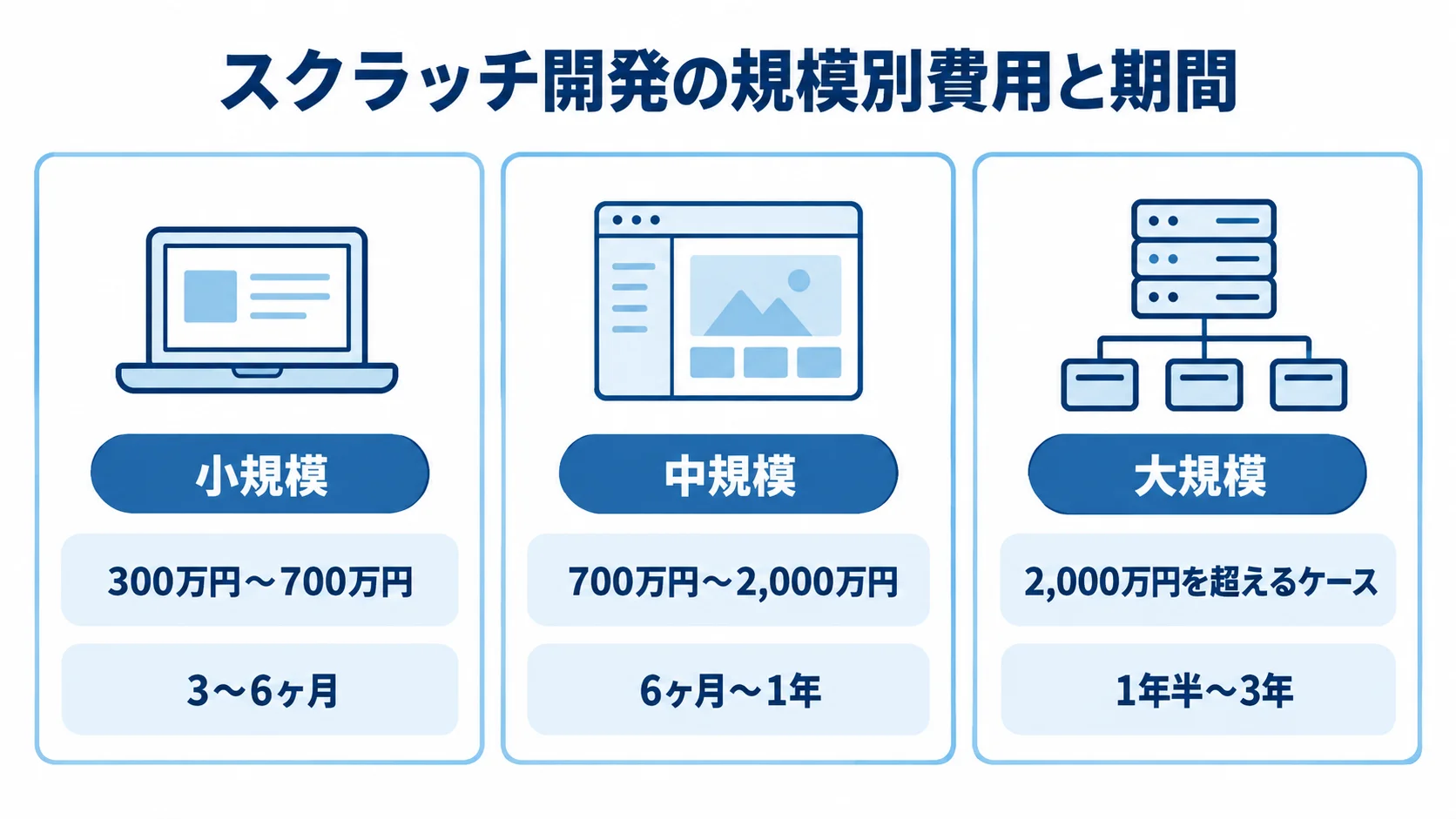

小規模・中規模・大規模のスクラッチ開発について、費用目安と開発期間を並べた3パネル図
規模が上がるにつれて、費用と開発期間の目安も大きくなります。

品質管理システムの開発費用は、方式とシステム規模で大きく変わります。

総費用を見積もるには、方式別の相場と内訳を分けて考えます。

開発手法・規模別の費用相場

方式別の相場は、初期費用と利用期間を分けて比べます。

  • スクラッチ開発:規模に応じて費用と期間が広がる
  • パッケージカスタマイズ:ライセンスと改修費を合算する
  • クラウドサービス:初期費用と長期累計を比べる

スクラッチ開発は、検査記録管理と不良管理の基本機能だけを扱う小規模なら、300万円〜700万円が目安です。

中規模は、トレーサビリティ、SPC、複数工場対応などを含み、700万円〜2,000万円程度が一般的な相場です。大規模は、グループ全体のQMS統合管理、外部システム多数との連携、国際標準規格対応などが該当し、2,000万円を超えるケースも珍しくありません。

開発期間は、小規模で3〜6ヶ月、中規模で6ヶ月〜1年、大規模では1年半〜3年程度が目安です。

パッケージカスタマイズは、ライセンス数十万円〜数百万円に改修費を加えて考えます。軽微な改修なら100万円〜300万円、大幅な改修なら500万円〜1,000万円規模です。

クラウドサービスは、初期費用が数万円〜数十万円、月額が1ユーザーあたり数千円〜数万円です。長期利用では、スクラッチ開発との累計コストの差が小さい場合もあるため、5〜10年の総所有コスト(TCO)で比べます。

コスト内訳の詳細:工程別の費用割合

見積書では、工程ごとの割合と品質管理固有の費用を確認します。

  • 人件費と諸経費:内訳の中心となる費用
  • 工程別費用:設計から導入まで配分を確認する
  • 規制・移行対応:追加工数を見落とさない

開発費は、人件費が約80%、諸経費が約20%です。工程別では、要件定義・基本設計が10〜25%、詳細設計が10〜15%、実装が40〜60%、テストが10〜20%程度です。

このほか、導入・移行は5〜10%、プロジェクト管理費は10〜15%前後を見込んでおきます。

医薬品製造のGMP、食品製造のHACCP、航空宇宙部品のAS9100対応では、設計検証と妥当性確認が必要です。そのため、文書や検証テストの費用が、開発費の20〜30%に達する場合があります。

紙帳票や旧システムからのデータ移行も、見落としやすいコスト項目です。データの量と品質によっては、数十万円〜数百万円の費用が発生します。

ポイント

見積金額は、方式と規模の相場に照らして見ます。工程別の内訳に規制対応や移行の費用が入っているかどうかで、後からの追加費用の見通しが変わります。

初期費用以外のランニングコストと保守費用

稼働後のランニングコストも、初期費用と並べて計画しておく必要があります。初期費用だけを見ていると、想定外のコスト負担に驚くことがあります。システムを長く安定して稼働させるには、総合的なコスト計画が欠かせません。

保守・運用費用の相場と内訳

運用費は、保守の定額費と委託範囲を分けて見積もります。

  • 保守費:開発費に対する年間割合で見る
  • 運用委託:社内体制との分担で変わる
  • 障害対応:SLAで時間と復旧基準を決める

保守・運用費用は、年間で開発費の15〜20%程度が目安です。たとえば、1,000万円で開発した場合、年間の保守費用は150万円〜200万円程度になります。

保守の内訳には、バグ修正、不具合対応、OS・ミドルウェアの更新対応が含まれます。さらに、セキュリティパッチの適用、定期的な動作確認、ヘルプデスク対応も対象になります。

運用委託は、月額20万円〜50万円(年額240万円〜600万円)が基準です。これはITエンジニアがいない場合の目安で、日常運用を社内で行い、緊急対応と大規模改修だけを委託すれば費用を抑えられます。

品質管理システムは製造現場の品質保証に直結するため、障害対応の速さが問われます。そこで、SLA(サービスレベル合意)に対応時間と復旧時間の基準を明記して契約します。

インフラ・ライセンス費用と追加開発コスト

ランニングコストは、設備・クラウド・追加開発を別々に計画します。

  • オンプレミス:数年ごとの機器更新を見込む
  • クラウド:月額利用料を継続的に計上する
  • 追加開発:規格変更や要望に応じて費用が増える

オンプレミス(自社サーバー設置)では、5〜7年に一度の更新費用が発生します。ハードウェア費用の目安は、100万円〜500万円程度です。

クラウド(AWS・Azureなど)は、月額数万円〜数十万円の利用料が継続してかかります。老朽化の心配がなく、スケールアップも容易なため、採用するプロジェクトが増えています。

規格対応や現場要望、業務変更で追加開発が必要になります。そのため、年間予算として開発費の5〜10%を確保し、操作研修や新機能のトレーニング費用も計画します。

ポイント

初期費用と保守費用を分けて、年間の負担を見積もります。保守費は開発費の15〜20%が目安で、運用委託や機器更新を加えると、稼働後の総額が把握しやすくなります。

見積もりを取る際のポイントと注意事項

見積もりの準備、3〜4社の同一条件比較、契約と計画で行うリスク対策を並べたチェックリスト
条件を揃えると、金額と工程内訳を比べやすくなります。

見積もりの精度と発注先の選定には、依頼前の準備と比較条件が重要です。見積もり依頼前の準備、複数社比較、リスク対策の順に見ていきます。

要件明確化と仕様書・RFPの準備

依頼前に要件を明確にしておくと、各社の見積もりを同じ条件で比べられます。

  • RFP:依頼内容と条件を一つの文書にまとめる
  • 業務資料:現状の業務の進み方を示す
  • 要件定義:有料工程も精度向上に使う

依頼があいまいだと、見積もりがぶれます。RFPには、管理データの種類と量、必須機能と希望機能を書きます。

既存連携、想定ユーザー数、利用拠点を書き添えます。さらに、ISO・GMP、納期、予算上限も明記します。

業務フロー図や現行の帳票サンプルを添えると、開発会社に現状が伝わります。その結果、具体的な提案と見積もりが返ってきます。

要件定義の工程を有料で依頼するケースもあります。詳細な要件定義書は数十万円〜数百万円かかりますが、開発費を正確に算出し、手戻りを防ぐのに役立ちます。

複数社比較と発注先の選び方

発注先は、価格だけでなく、見積条件と工程の妥当性を揃えて比べます。

  • 同一条件:同じRFPで依頼する
  • 工程内訳:設計とテストの量を確認する
  • 実績と体制:価格以外の評価軸も比べる

見積もりは3〜4社から、同じRFPで取得して項目と形式を揃えます。1社だけでは価格が妥当かを判断できず、金額だけでなく工程内訳も比べられません。

要件定義や設計の工数が極端に少ない見積もりは、品質低下や手戻りのリスクがあります。テストの工程も、同じように見ておく必要があります。

「その他費用」や「予備費」が多い見積もりは、事前に内訳を確かめておく必要があります。

発注先は、開発実績、製造業への理解度、管理体制を見て選びます。担当者とのやり取りのしやすさも評価に入れます。

注意すべきリスクとコスト超過への対策

コスト超過は、仕様変更と既存連携の不確実さを、契約と計画で管理して防ぎます。

  • 仕様変更:追加要件の費用ルールを決める
  • 既存連携:移行量を見込んで段階的に導入
  • 開発会社の離脱:引き継ぎ条件を契約する

仕様変更や追加は、スコープ拡大の原因になります。要件定義で現場を巻き込み、変更管理の進め方と追加要件の費用算定方法を契約時に合意しておくと、膨らみを防げます。

既存システムとの連携が複雑になると、コスト超過につながります。作業量が見えにくいため、初期見積もりに余裕を持たせ、基本機能から段階的に広げるアジャイル的な計画が有効です。

離脱に備えて、ソースコードの所有権、ドキュメントの納品物、第三者への引き継ぎ方法を契約に明記しておきます。ここが曖昧だと、別の会社に保守を頼めなくなるおそれがあります。

ポイント

発注先は、同じ条件で取った複数社の見積もりを比べて決めます。金額の安さだけで選ぶと工程の抜けに気づきにくいため、内訳まで揃えて判断します。

開発コストを適正に抑えるための工夫

開発費を無駄なく使い、投資対効果を高めるには、発注の進め方が重要です。

費用だけを優先すると、品質を犠牲にしかねません。そのため、適正なコストで高い品質を目指す発注が求められます。

フェーズ分けによる段階的開発

初期投資を抑えるには、段階的に作る方法が有効です。

  • フェーズ1:基本機能を先に稼働させる
  • フェーズ2:効果確認後に機能を追加する

必要最低限の機能(MVP:Minimum Viable Product)でまず稼働させ、効果を見ながら機能を足していきます。これにより、初期投資のリスクを大幅に抑えられます。

たとえば、フェーズ1で検査記録と不良管理を300万円〜500万円で実装し、定着後のフェーズ2でSPC分析とサプライヤーポータル連携を追加する形が考えられます。効果の検証結果があると、予算承認と受け入れ体制を整えやすくなります。

内製化・オフショア開発・ローコード活用の検討

開発体制は、社内の役割と要件の複雑さに合わせて選びます。

  • 内製化:要件定義などを社内で担う
  • オフショア:管理体制を整えて委託する
  • ローコード:適合性を確認して活用する

社内にエンジニアがいれば、要件定義や仕様策定を内製し、実装だけを外部に委託するハイブリッド体制を組めます。そのぶん、コストを削減しやすくなります。

オフショア開発(海外拠点への開発委託)は、30〜50%程度削減できる場合があります。ただし、国内の開発会社と比べると、コミュニケーションと品質管理の体制整備が欠かせません。

PowerApps、kintone、Salesforceなどのローコードも選択肢になります。スクラッチ開発より期間と費用を大幅に削減できる可能性があります。

品質管理向けのkintoneプラグインやアドオンで、数十万円〜数百万円の事例も増えています。とはいえ、大規模データ、複雑な統計解析、特殊な外部連携では限界に突き当たることがあります。そのため、採用前に機能要件との適合性を検証しておくことが欠かせません。

ポイント

コストを抑える工夫は、段階的な開発と体制の組み方で考えます。ただし、費用だけを優先して品質を落とすと、手戻りで結局高くつく場合があります。

まとめ

スクラッチ開発の費用は、小規模で300万円〜700万円、中規模で700万円〜2,000万円、大規模で2,000万円以上が目安です。パッケージカスタマイズは100万円〜1,000万円程度で、クラウドは初期費用を抑えやすい反面、長期のTCOで比べる必要があります。

工程別では、要件定義・設計が10〜25%、実装が40〜60%、テストが10〜20%程度です。バリデーション要件があれば、追加費用が生じます。

稼働後は、開発費の15〜20%を年間コストとして見込みます。さらに、保守・運用を委託する場合は、月額20万円〜50万円が相場です。

見積もりでは、RFPで要件を明確にし、3〜4社から同じ条件で取得します。単価だけでなく、工程の内訳バランスとコスト超過の対策も比べます。加えて、変更管理を契約に明記し、フェーズ分けによる段階的開発も検討します。

品質管理システムへの投資は、不良品、顧客クレーム、規制対応のコスト削減につながります。適切な予算感で発注し、自社の品質管理レベルを高めるシステムの構築に取り組みます。

▼全体ガイドの記事
・品質管理システム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
