結論:安全書類作成システムの費用は、既製SaaSの導入なら初期設定10万〜100万円程度、
専用システムの開発なら小規模で300万〜800万円程度が一つの目安です。ただし、
現場数、協力会社数、元請独自様式、データ移行、CCUSや既存システムとの連携によって金額は大きく変わります。
本記事では、安全書類作成システムの見積相場を、SaaS導入、パッケージの追加開発、
スクラッチ開発に分けて解説します。初期費用だけでなく、月額料金、現場追加料、教育・運用費、
保守費、将来の改修費まで含めて比較する方法や、協力会社の負担を抑えながら費用対効果を高める進め方も紹介します。
▼全体ガイドの記事
・安全書類作成システム開発の完全ガイド
安全書類作成システムの費用相場はどのくらいですか?

安全書類作成システムの費用は、利用するサービスの形態で考えると整理しやすいです。
数週間で始められる既製SaaS、標準機能を生かしながら帳票や連携を追加するパッケージ、
業務に合わせて一から作るスクラッチ開発では、初期費用も契約後の負担も異なります。

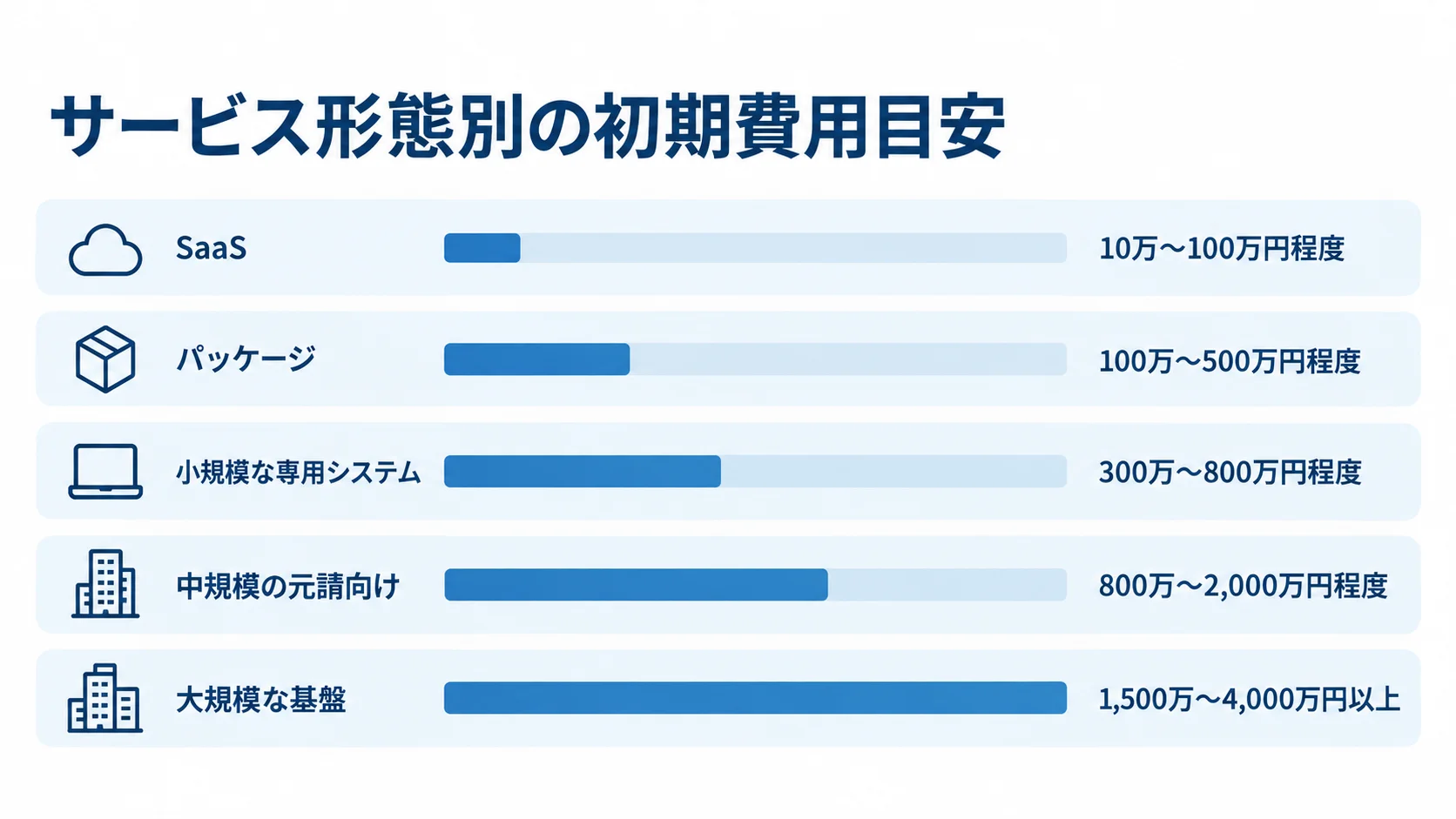

サービス形態別の価格帯
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
安全書類に特化した公開開発費の統計は限られているため、スクラッチ開発の金額は類似する業務システムの相場を機能範囲に置き換えた推定として捉える必要があります。
導入判断の初期段階では、SaaSの初期設定が10万〜100万円程度、既存パッケージへの帳票・CSV・API連携の追加が100万〜500万円程度。
小規模な専用システムが300万〜800万円程度という幅で予算を置くと、候補を比較しやすくなります。
元請が多現場で利用し、協力会社ポータル、提出・承認、期限通知、権限管理、監査ログ、CCUS連携まで組み込む場合は、800万〜2,000万円程度の推定になります。
入退場、労務費、ERP、施工管理まで統合する大規模な基盤では、1,500万〜4,000万円以上になる可能性もあります。これらは機能と規模を仮定した目安であり、特定の会社が提示する定価ではありません。
費用は開発費だけで決まりません
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
見積書の「システム開発費」だけを比べると、安い提案が魅力的に見えます。
しかし実際には、初期データの整理、協力会社への説明、帳票の確認、移行後の問い合わせ対応、保守契約、追加現場の利用料などが発生します。
特に安全書類では、作業員名簿や資格証、健康診断、建設業許可証などの情報を正しくそろえる準備作業が、導入期間と費用を左右しやすいです。
費用を比べるときは、初年度総額と2年目以降の年間総額を分けて確認します。
計算式は「初期費用+月額料金×12か月+現場・ID・容量などの従量料金+移行・教育・連携費用」です。
解約時のデータ出力や帳票の返却に費用がかかる契約もあるため、導入時だけでなく利用終了時まで含めて確認することが大切です。
安全書類作成システムはどの方式を選ぶべきですか?

方式の選び方は、安さだけでなく、どこまで自社の業務を変えたいかで決まります。標準化できる部分が多く、
早期導入を優先するならSaaSが適しています。既存の施工管理や会計システムとのつながりを重視するならパッケージと追加開発、
元請独自の契約・承認・入退場フローを競争力にしたいならスクラッチ開発が候補になります。
SaaSは初期費用を抑えやすく導入を急ぎやすいです
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
SaaSは、ベンダーが用意した安全書類の機能を月額で利用する方式です。
会社・協力会社・作業員・資格などのマスター情報から書類を作り、提出、差し戻し、承認、保管までを標準機能で進められるため、開発期間を短くしやすいです。
法令や様式の更新をベンダー側が対応するサービスであれば、自社で毎回改修する負担も抑えられます。一方で、利用料は現場数や支店数、保管容量などに応じて継続します。
元請だけでなく協力会社も使うサービスでは、協力会社側の利用料が無料でも、元請の現場利用料に含まれている場合があります。
無料という言葉だけで判断せず、誰がどの費用を負担するのか、契約終了後にデータを取り出せるのかを確認します。
パッケージは標準機能と追加開発のバランスを取りやすいです
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
パッケージ方式は、施工体制や労務安全の標準機能を使いながら、自社の帳票、CSV、認証、API連携などを追加する方法です。
安全書類の基本業務を一から設計する必要がないため、スクラッチよりリスクを抑えつつ、既製サービスだけでは足りない部分を補えます。
追加費用は、要件定義、帳票テンプレートの作成、データ移行、外部システムとの接続、受け入れテストの範囲で変わります。
追加開発を依頼する場合は、標準機能のアップデートで動かなくなる部分がないかを確認します。
独自改修が多いほど、製品のバージョンアップ、障害切り分け、保守契約に影響するためです。
標準機能で運用を変えられる項目と、開発しなければ解決できない項目を分けてから見積を依頼すると、費用の膨張を防ぎやすくなります。
スクラッチ開発は独自業務に合わせられますが要件整理が重要です
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
スクラッチ開発では、会社、協力会社、作業員、資格、保険、健康情報、工事、契約、施工体制などのマスターを設計し、帳票自動生成、提出、承認、期限通知。権限、監査ログを自社向けに組み立てます。
元請ごとに異なる書類や、入退場・労務費・施工管理との複雑な連携を業務の中心に置く場合は、自由度が大きなメリットになります。ただし、画面を増やすことよりも、例外ルールを整理することに費用がかかります。
再下請が増えたときの承認経路、資格証の更新、同じ作業員が複数現場に入る場合の扱い、現場ごとの独自様式。電波が弱い場所での入力などを曖昧にしたまま開発すると、追加変更が発生しやすいです。
要件定義とパイロットを別契約にし、検証後に本開発へ進む方法も有効です。
安全書類作成システムの開発期間と進め方

費用と期間は連動します。早く安く始めたい場合は標準機能を優先し、独自機能を後から追加する段階導入が現実的です。
反対に、最初から全現場・全帳票・全連携を対象にすると、要件定義、移行、テスト、協力会社への教育が重なり、
3か月の想定が6か月以上に延びることもあります。
要件定義では書類より先に業務フローを整理します
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
最初に、書類の種類だけでなく、誰が、いつ、誰に提出し、誰が承認し、不備があればどの経路で差し戻すかを一覧にします。
施工体制台帳、施工体系図、再下請負通知書、作業員名簿、資格証、健康診断記録、車両・持込機械関係書類などを、提出先と締切で整理します。
国土交通省は法令上の記載事項を満たせば作成例以外の様式も利用できると説明しているため、標準様式だけでなく元請独自様式の差分も要件に含めます。全建統一様式は令和6年10月の改訂6版が案内されています。
2026年に導入する場合は、古いExcelをそのまま画面化するのではなく、法定項目、会社固有項目、現場固有項目を分けて管理できる設計が必要です。
出典を確認した資料は、国土交通省「施工体制台帳、施工体系図等」および全国建設業協会「全建統一様式(改訂6版・令和6年10月)」です。
1〜2現場のパイロットで費用対効果を検証します
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
いきなり全社展開せず、1〜2現場を選んで試行します。
元請の現場担当者だけでなく、一次・二次下請、現場事務、協力会社の代表者にも参加してもらい、スマートフォンやPCでの入力、招待メールの受信。添付ファイルの登録、差し戻しへの対応を確認します。
協力会社の利用負担を見ないまま導入すると、システム費を払った後も紙やメールが残るためです。試行では、書類1件の作成時間、提出完了までの日数、差し戻し件数、期限切れの発見数、問い合わせ件数を計測します。
例えば、現場事務の作成時間が月40時間から月20時間になった場合は、削減できた20時間に社内の時間単価を掛け、年間の削減効果を試算できます。
ベンダーが示す削減率は自社で再現できるとは限らないため、導入前後の実測を基準にします。
移行とテストを省くと導入後の追加費用が増えます
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
移行対象は、過去の全帳票にするのか、現在有効な会社・作業員・資格・許可情報だけにするのかを決めます。
Excelの列名や表記をそろえ、重複会社、退職者、期限切れの資格証、同じ作業員の重複登録を整理してから取り込むと、移行後の修正費を抑えられます。
画像ファイルの解像度や容量、保存期間も、クラウド料金とバックアップ費用に影響します。
テストでは、正常な帳票が出るかだけでなく、権限のない会社から個人情報が見えないか、差し戻し後の再提出履歴が残るか、期限通知が正しいか。CCUS連携がどの範囲まで動くかを確認します。
電波が弱い現場での入力と再送、障害時の復旧、バックアップからの復元も対象にします。テスト項目を見積の前提に書けば、後から「そこまで含まれていない」という認識違いを減らせます。
安全書類作成システムの費用内訳と価格帯

安全書類作成システムの見積は、画面数ではなく業務上のデータと関係者の数で読むと理解しやすいです。
元請1社だけが入力する仕組みと、数百社の協力会社が書類を提出する仕組みでは、招待、
権限、通知、サポートの設計が変わります。ここでは、費用項目ごとに何が含まれ、どこで金額が動くかを確認します。
初期設定費は10万〜100万円程度が目安です
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
SaaSの初期設定では、支店や現場の登録、ユーザー権限、帳票セット、会社情報の初期登録、操作説明などを行います。
対象が少なく、自社で設定できる場合は数万円から始められることがありますが、データ整形、帳票の個別設定、協力会社向け説明会を依頼すると。10万〜100万円程度の幅になります。
過去データを大量に移す場合や、紙資料をデータ化する場合は別見積になりやすいです。
公開料金の具体例として、Buildee労務安全は、支店登録料が初回5万円、基本利用料が月3万円、現場利用料が1現場あたり月6,000円と案内しています。
協力会社の利用料は無料で、ユーザーIDの発行にも課金されない条件です(出典: 株式会社リバスタ「Buildee労務安全」公式料金ページ、2026年8月確認)。
1支店・5現場を1年間使う単純計算では、5万円+3万円×12か月+6,000円×5現場×12か月で、税別77万円です。オプションや導入支援は契約条件を確認します。
開発費は要件定義・設計・実装・テストの工数で決まります
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
専用開発の費用は、要件定義、画面・データ設計、帳票生成、提出・承認ワークフロー、権限管理、通知、ファイル管理、外部連携、テスト。リリース支援の工数を積み上げて算出します。
小規模な専用システムは300万〜800万円程度、元請向けの中規模システムは800万〜2,000万円程度という推定が目安になります。
安全書類に加えて入退場や労務費、ERPまで統合する場合は1,500万〜4,000万円以上になる可能性があります。
このレンジは、NotebookLMリサーチで確認した業務システムの費用相場、小規模300万〜700万円、複数領域1,500万〜4,000万円を。安全書類の機能範囲に置き換えた推定です。
安全書類だけの公的な開発費統計ではないため、相場を断定する数字ではありません。見積書では、担当人数、作業期間、単価、成果物、対象外の作業を分け、レンジのどの位置になるのかを説明してもらいます。
ランニングコストは月額・現場数・保守契約で分かれます
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
ランニングコストには、クラウド利用料、サーバーやストレージ、現場追加料、ユーザーや協力会社の利用料、API利用料、問い合わせサポート、バックアップ。保守改修が含まれます。
初期開発費に対する保守費は、一般的な業務システムの見方として年5〜15%程度を置くことがありますが、月額固定、利用者数連動。現場数連動のどれを採用するかで実額は変わります。
現場が増える会社は、1現場ごとの追加料金を必ず年間で計算します。反対に、現場数が少なく利用期間が短い会社では、最低契約期間や日割り不可の条件が総額に影響します。
Buildeeの公式料金ページでも、現場登録後から現場終了日やサービス停止月まで課金され、一時的な利用停止や日割り計算ができない条件が案内されています。
料金表の数字だけでなく、課金開始・終了の条件を確認することが重要です。
教育・サポート費は協力会社数に応じて見積もります
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
安全書類システムは、自社の担当者だけが使えば終わるシステムではありません。協力会社の招待、初回登録、資格証の添付、差し戻し、再提出までが使われて初めて効果が出ます。
そのため、説明会、操作マニュアル、問い合わせ窓口、利用率の確認を費用に含める必要があります。協力会社が50社なのか500社なのかで、説明会の回数とサポート工数は大きく変わります。
公開事例では、KENTEMの施工体制クラウドに100社以上の協力会社から提出された書類を登録し、再利用可能な資料を増やした例が紹介されています。
また、ほとんどの現場で提出期限の2〜3日前に完成して現場へ渡せるようになったと説明されています。
(出典: 株式会社建設システム「施工体制クラウド導入事例」、2026年8月確認)。
導入効果の数字は企業固有の実績ですが、費用対効果を測る指標として参考になります。

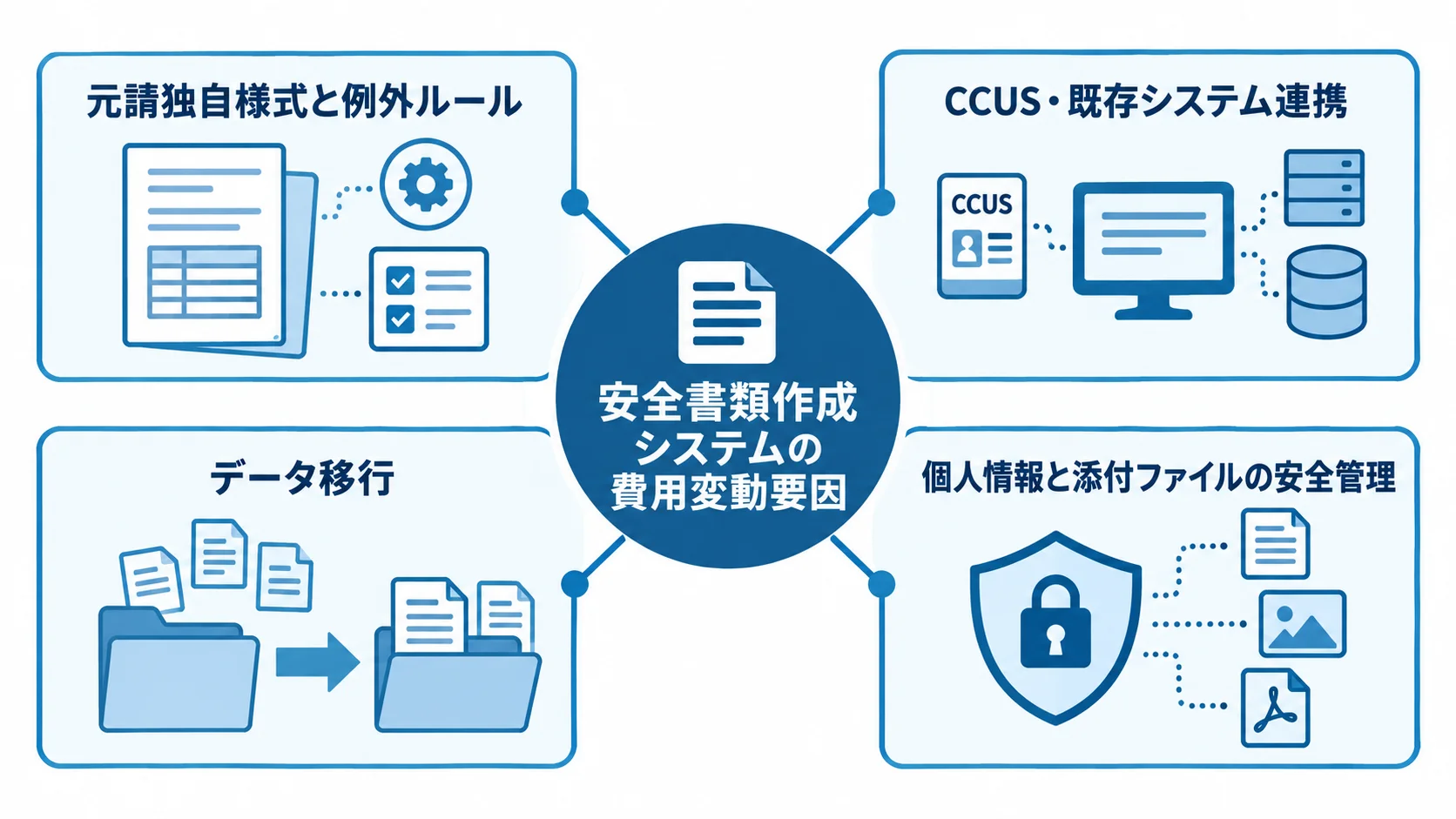

安全書類作成システムの費用が変動する要因

同じ「安全書類作成システム」でも、必要な費用は企業によって変わります。現場数だけでなく、
協力会社の登録方法、帳票の差分、個人情報の扱い、外部連携、過去データの移行が見積の大きな分かれ目です。
ここを先に整理すると、不要な機能を盛り込まず、必要な安全性と運用性に予算を配分できます。
元請独自様式と例外ルールが増えるほど費用は上がります
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
標準の施工体制台帳や作業員名簿だけなら、既製サービスの機能で対応しやすいです。
しかし、元請ごとに異なる提出書類、独自の確認項目、現場ごとの承認者、再下請の例外処理を追加すると、帳票テンプレートとワークフローの開発が増えます。
帳票をPDFで出せればよいのか、Excelで編集して再アップロードするのか、システム内で電子承認を完結させるのかによっても費用は変わります。
コストを抑えるには、法定項目と元請独自項目を分離し、標準帳票は標準機能で出力します。
独自様式はすべて同じ画面に埋め込まず、追加テンプレートとして管理できる方式を選ぶと、将来の様式改訂にも対応しやすいです。
最初から全種類を開発対象にせず、提出頻度が高く、手戻りが大きい書類から優先します。
CCUS・既存システム連携とデータ移行が金額を左右します
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
CCUS対応という表現だけでは、何ができるのか分かりません。
CCUSの画面へログインするだけなのか、APIで会社・作業員情報を連携するのか、CCUSに準じた帳票を出力するのか、サービスによって意味が異なります。
入退場、勤怠、労務費、会計、施工管理とのデータ連携も、CSVの手動受け渡しとAPIの自動連携では費用と保守負担が異なります。
既存データの移行では、項目の対応付け、表記ゆれの統一、重複排除、画像の取り込み、移行後の確認が必要です。
社員・協力会社・工事のマスターが整っていれば費用を抑えやすく、現場ごとに別々のExcelを使っている場合は整理工数が増えます。
見積依頼時には、データ件数だけでなくファイル形式、欠損率、移行対象期間を伝えます。
個人情報と添付ファイルの安全管理も必要な費用です
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
安全書類には、氏名、生年月日、健康保険加入状況、資格、健康診断、安全衛生教育、外国人材の就労関係情報などが含まれることがあります。
資格証や許可証の画像を多く保存する場合は、アクセス権限、暗号化、バックアップ、ログ、保存期間、削除処理を設計します。
多要素認証や会社・現場・役割単位の権限制御を後付けにすると、追加改修と再テストが発生しやすいため、要件定義の段階で含めます。
個人情報保護委員会のガイドラインでは、クラウドなどの委託先について、安全管理措置の確認、契約への取扱範囲や事故時の対応の明記。
取扱状況の把握が重要とされています(出典: 個人情報保護委員会「個人情報の保護に関する法律についてのガイドライン(通則編)」、2026年8月確認)。
ISO認証の有無だけで判断せず、再委託、データ保管場所、事故通知、監査、返却・消去の条件を確認します。
見積を比較して安全書類作成システムの費用を最適化するポイント

適正な見積を取るには、複数社へ同じ前提を渡して比較します。価格だけでなく、機能の範囲、
導入支援、契約期間、データ所有権、障害対応、法令や様式の更新を横並びにします。特に「標準機能」
「設定で対応」「追加開発」「対象外」を分けて表示してもらうと、安い見積に見えた提案が後から膨らむリスクを減らせます。
見積依頼書には現場・会社・書類・連携の前提を書きます
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
見積依頼書には、対象となる支店数、現場数、協力会社数、作業員数、月間の書類件数、利用者の役割、保存する画像容量、保管期間を記載します。
加えて、施工体制台帳や作業員名簿などの標準帳票、元請独自様式、提出・承認・差し戻しのルール、期限通知、Excel・PDF出力の要否を整理します。
ここが曖昧だと、同じ「安全書類対応」でも各社が異なる条件で見積を作ります。
連携については、CCUS、入退場、施工管理、会計、勤怠などの対象を列挙し、リアルタイム連携か日次CSVかを示します。
移行については、会社・作業員・資格・許可・工事のどのデータを何年分取り込むかを決めます。
さらに、電波の弱い現場、スマートフォン利用、外国人作業員の情報、紙を残す例外運用があれば、早い段階で伝えます。
初年度と2年目以降の総額を同じ条件で比べます
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
比較表には、初期費用、月額基本料、現場追加料、ID料金、協力会社料金、容量超過料、API料金、移行費、教育費、保守費を入れます。
例えば、初期費用が安くても、現場追加料が高く、現場数の増加に比例して年間費用が伸びるサービスがあります。反対に、ID無制限や協力会社無料でも、支店単位の基本料や最低契約期間がある場合があります。
3年間で比較する場合は、「初期費用+1年目の利用料+2年目の利用料+3年目の利用料+予定する追加開発・教育費」で計算します。
将来の現場数を少なめ、標準、拡大の3パターンで試算すると、どの料金体系が自社に合うか分かります。
見積金額だけでなく、現場が10件増えた場合、協力会社が増えた場合、利用を一時停止した場合の変化も確認します。
標準化と段階導入で不要な開発を減らします
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
費用を抑える基本は、MUSTとWANTを分けることです。初期段階では、マスター登録、自動帳票、提出・承認、期限管理、権限、検索、PDF・Excel出力、操作履歴を優先します。
AIによる資格証の期限抽出、高度な分析、入退場や労務費の統合は、パイロットで効果を確認してから追加すると、使われない機能への投資を避けられます。協力会社の登録負担を下げることも、費用最適化の一部です。
会社情報や作業員情報を一度登録して複数現場で再利用できれば、入力時間と問い合わせが減ります。
招待方式、スマートフォン対応、提出状況の見える化、差し戻し理由の定型化を整えると、システムの利用率が高まり、同じ機能でも投資効果が出やすくなります。
安全書類作成システムの費用に関するよくある質問

費用を検討すると、「無料で使える範囲はどこですか」「元請と協力会社のどちらが払いますか」
「開発とSaaSのどちらが得ですか」といった疑問が出てきます。契約条件と自社の現場数を照らし合わせ、
導入後に発生する運用負担まで含めて判断します。
安全書類作成システムは無料で利用できますか?
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
無料で利用できる範囲はサービスごとに異なります。
Greenfile.workは公式料金ページで、オプション料金なし、ID数無制限、協力会社無料、CCUS連携無料と案内していますが。具体的な契約条件や導入支援費は確認が必要です。
無料の機能だけで判断せず、対象現場、帳票、保管容量、サポートを含む年間総額を確認します。
安全書類システムの費用は元請と協力会社のどちらが負担しますか?
一般には、元請が全体の契約費用を負担し、協力会社は無料または追加負担なしで利用する設計が多いです。
ただし、サービスによっては協力会社のID、現場、書類容量に応じて料金が発生する可能性があります。
元請側で負担する場合も、協力会社が使いやすい招待方法と支援窓口を整え、利用率を高めることが費用対効果につながります。
CCUS連携に対応した安全書類システムは高額ですか?
CCUS連携の有無だけで費用は決まりません。ログイン連携、情報のAPI連携、CCUSに準じた帳票出力、
入退場情報との連携など、対応範囲によって必要な開発と保守が変わります。標準機能に含まれるサービスなら追加費用が抑えられることもありますが、
対象となるデータ項目、連携頻度、エラー時の再送、仕様変更時の対応を見積で確認します。
安全書類作成システムの開発には何か月かかりますか?
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
初期設定だけなら数週間で始められる場合があります。小規模な専用システムは3〜6か月、中規模の元請向けシステムは6〜12か月程度が推定の目安です。
会社・作業員・資格情報の移行、元請独自様式、協力会社の教育、CCUSや既存システムとの連携を含めるほど期間は長くなります。
先に一部の現場で試行し、検証結果を踏まえて段階的に広げると、期間と費用のリスクを管理しやすいです。
まとめ

安全書類作成システムの費用は、SaaS導入なら初期設定10万〜100万円程度、パッケージへの追加開発なら100万〜500万円程度、
小規模な専用開発なら300万〜800万円程度が目安です。多現場・多社の提出管理やCCUS、
入退場、ERP連携まで行う中規模・大規模開発では、800万〜4,000万円以上の推定になる可能性があります。
いずれも機能、現場数、データ、セキュリティを仮定したレンジであり、確定金額ではありません。
月額ではなく業務全体の年間総額で判断します
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
判断の軸は、初期費用の安さではなく、協力会社からの回収、差し戻し、期限切れの発見、帳票作成、保管、問い合わせにかかる総工数をどれだけ減らせるかです。
見積では、初期設定、現場・ID・容量、移行、教育、保守、API、解約時のデータ出力を同じ条件で比較します。公開料金があるサービスは実額を使い、非公開料金や開発費は要件に応じた見積として扱います。
1〜2現場の試行から始めて自社の適正費用を確かめます
- 確認対象:この見出しで扱う範囲と前提を整理します。
- 比較の観点:初期・継続・追加の要素を分けて確認します。
- 判断の基準:自社の要件と運用体制に照らして検討します。
まずは現行の書類、提出期限、承認経路、協力会社数、現場数、作成時間を棚卸しし、MUST要件を絞ります。
そのうえで複数サービスや開発会社に同じ前提で相談し、1〜2現場のパイロットで提出率、作成時間、差し戻し、期限切れ検出、問い合わせ件数を測定します。
実績値をもとに本導入の範囲を決めることで、使われない機能への過剰投資を防ぎながら、安全書類業務を継続的に改善できます。▼全体ガイドの記事
・安全書類作成システム開発の完全ガイド
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
