SCPの導入費用は、対象とする業務の範囲や連携・データ整備の程度によって、初期0〜50万円程度から5,000万円〜3億円以上まで大きく変わります。
金額を左右するのは、どこまでを対象にするか、ERPやWMSとどこまで連携するか、データをどれだけ整える必要があるかです。
▼全体ガイドの記事
・サプライチェーン計画システム(SCP)開発の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
サプライチェーン計画システム(SCP)の費用相場

この費用相場は、在庫・購買・受発注システムやSCM関連サービスの相場と公開価格を組み合わせた予算の目安で、SCP専用製品の公的統計ではありません。ただし、要件や契約条件によって金額は変わるため、価格を保証するものではありません。
費用は初期費用だけで比べず、ライセンスやサブスクリプション、データ連携、移行、教育、保守を含めた総保有コストで捉えます。

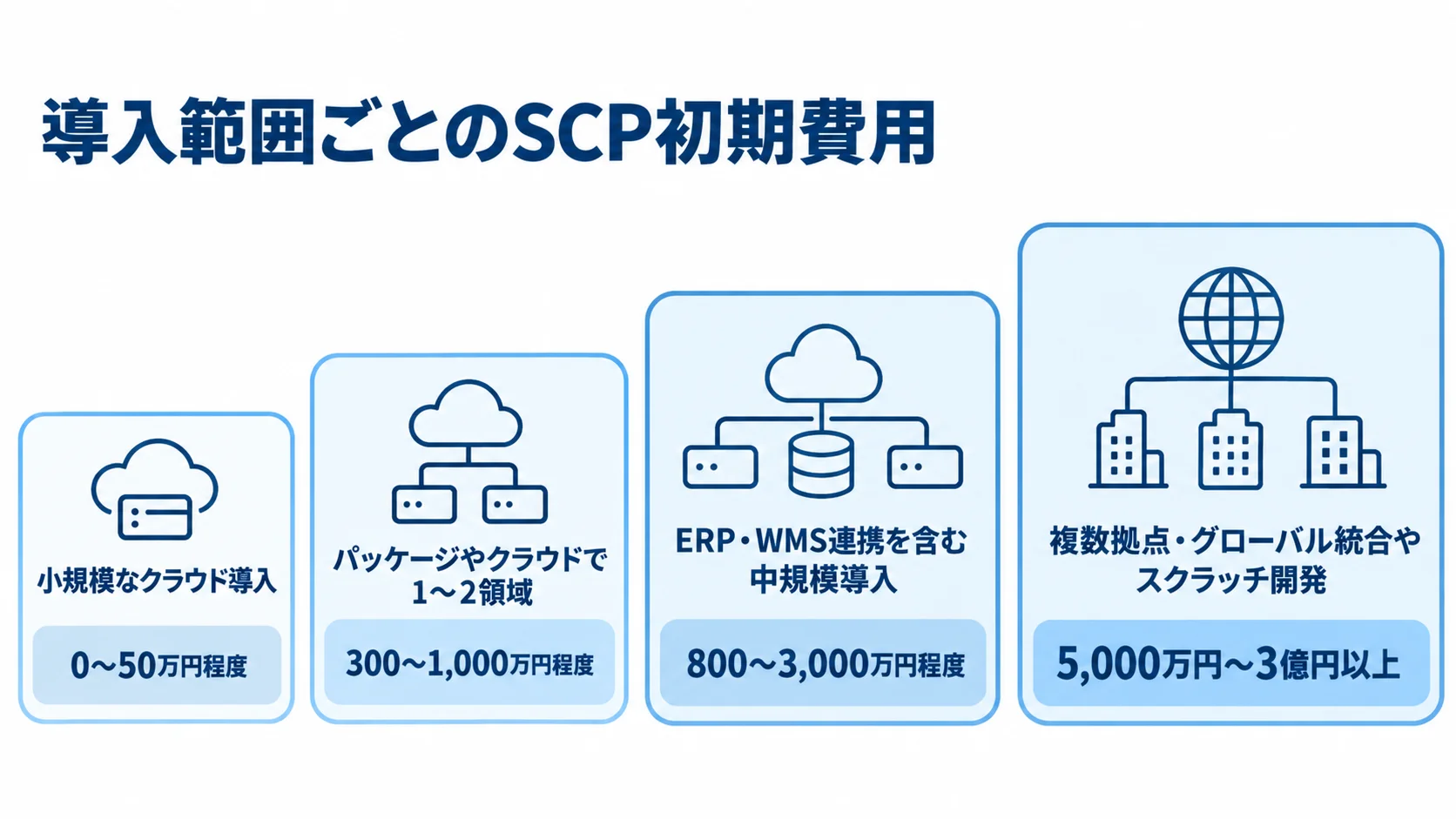

小規模なクラウド導入の初期費用は0〜50万円程度
需要予測や在庫の把握など1領域に絞り、少数の拠点でSaaSを使う場合は、初期設定が0〜50万円程度、利用料が月額数万円から30万円程度が目安です。
標準機能を使い、商品マスタや販売実績を所定の形式で用意できる場合を想定しています。なお、API連携や複雑な権限設定、個別の予測ロジック、導入研修を加えると、初期費用は増えます。
月額料金は課金単位によって変わるため、利用者数で課金されるのか、SKU数や拠点数、データ量で課金されるのかを確かめます。
パッケージやクラウドで1〜2領域を導入する場合の費用は300〜1,000万円程度
この価格帯は、導入範囲と見積もりの前提で決まります。
- 導入範囲:需要計画に在庫最適化や供給計画を加え、既存システム1〜2個と連携する構成
- 費用幅:初期300〜1,000万円程度、月額10〜120万円程度の幅が予算の起点
- 見積もり条件:SKU数や拠点数などの条件と連携方式を照らし合わせて補正
2026年に公開されたGXOの解説では、パッケージ型が300〜1,000万円、カスタム開発が800〜3,000万円とされています(出典:株式会社GXO、2026年)。
GXOが示す金額は、SCM全般の目安で、SCP単体の価格表ではありません。
ERP・WMS連携を含む中規模導入の費用は800〜3,000万円程度
販売管理やERPから受注・在庫・購買の実績を取り込み、WMSや生産管理へ計画値を戻す場合、初期費用は800〜3,000万円程度まで広がりやすくなります。
連携では、コード体系や更新時期から欠損データの扱い、エラー時の再処理まで設計します。将来の拠点追加を見越す場合は、1拠点で始めても、データモデルや権限設計の工数が増えます。
費用は、要件定義、設定、開発、移行、テスト、教育に分けて比べます。
複数拠点・グローバル統合やスクラッチ開発の費用(5,000万円以上)
費用や期間は、統合する地域の範囲と、計画ロジックの独自性によって大きく変わります。
- 複数国の統合:通貨や言語、税制、商習慣など、国ごとの差を吸収する手間
- スクラッチ開発:独自の制約条件を計画ロジックに組み込む作業
複数国を統合する場合、初期費用は5,000万円〜3億円以上、期間は1年以上となるケースがあります。一例として、IBM Global Integrated View Plannerは1ライセンス1,000万円です。
ライセンス保守は年200万円です。さらに、システムインテグレーションは要件別の見積もりとなります(出典:日本アイ・ビー・エム株式会社、確認日2026年)。
この価格は専用SCPの具体的なベンチマークですが、連携費用や導入支援費用を含む総額ではありません。

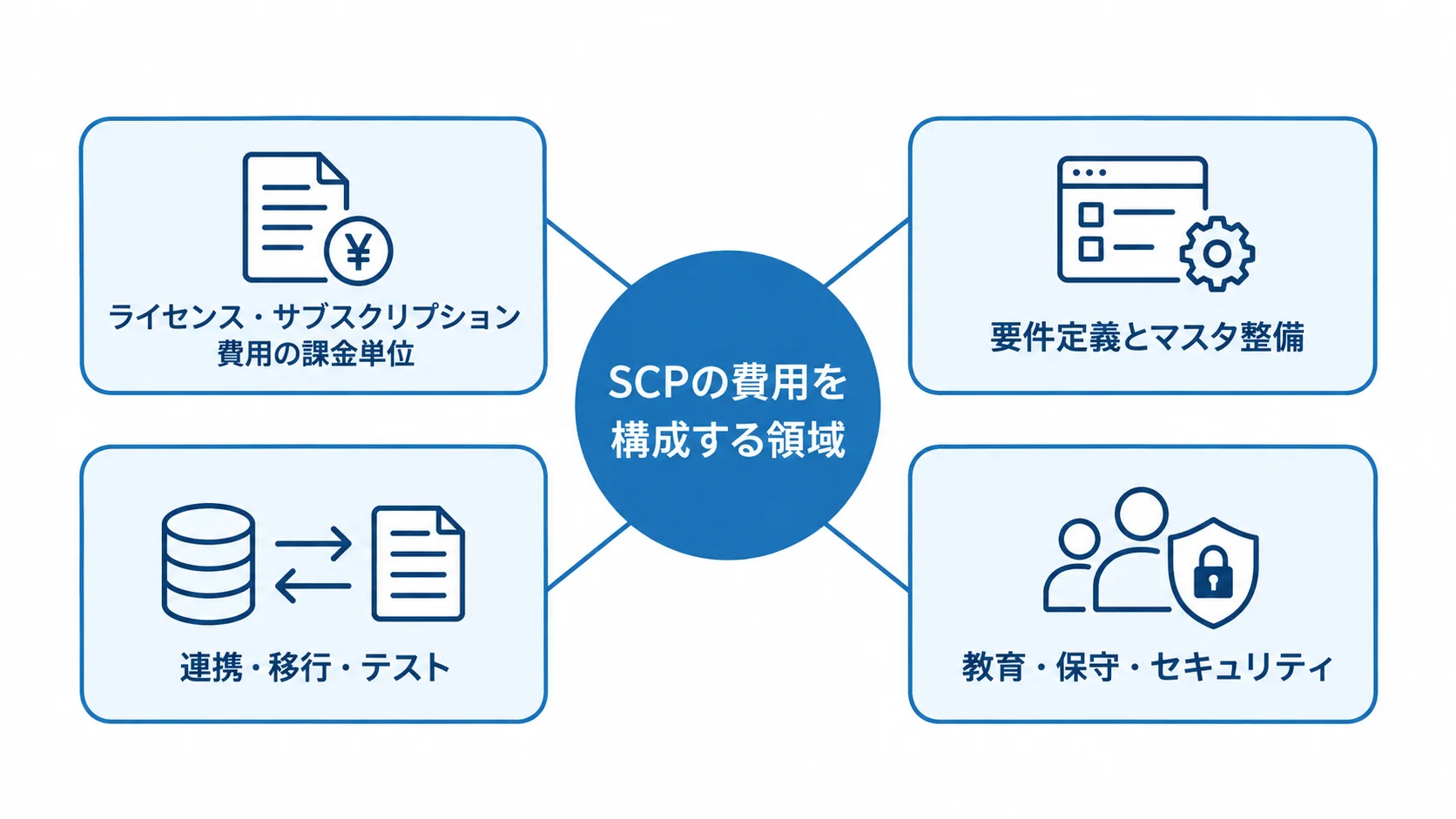

SCPの費用の内訳

製品価格だけを見ると、見積もりの差を読み違えるおそれがあります。初期費用には、要件定義や業務設計、データ整備、設定、カスタマイズが含まれ、連携や移行、テスト、教育まで入る場合もあります。そのため、見積もりごとにどの作業が入っているかを確かめます。
運用後は、利用料、クラウド基盤、保守の費用が続きます。加えて、監視や問い合わせ対応、モデルの再学習も必要になります。そのため、3〜5年程度の総額で比べると、費用の差がはっきりします。
ライセンス・サブスクリプション費用の課金単位
ライセンス型では、利用者数や計画担当者数、拠点数が価格に影響します。環境数や機能モジュール数も、金額を左右します。
ユーザーを増やしても追加費用がかからない製品がある一方、SKU数や処理量、連携先数に応じて段階的に課金するサービスもあります。
クラウド型はサーバーを購入せずに済む反面、月額または年額の利用料が続きます。海外製品の場合は為替の影響も受けます。そのほか、最低契約期間や更新時の価格改定、検証環境の料金も確かめます。
要件定義とマスタ整備が費用の土台
要件定義とデータ整備は、費用を決める土台になります。
- 計画要件:需要の単位、在庫目標の計算方法、供給不足時の優先順位と承認者を決める
- マスタ整備:商品や取引先、拠点などの基本情報と、ロケーション、BOM、リードタイム、カレンダー、在庫、受注・出荷実績の表記揺れの解消
電話やFAX、Excelに残る例外処理を整理しないままでは、AI需要予測が誤った入力を速く処理するだけに終わる場合があります。
データ整備が発注側の作業として除外された安い見積もりは、社内の工数を含めると実質の費用が高くなります。
連携・移行・テストが見積もりを押し上げる要因
連携・移行・テストの工数は、接続方式や運用条件、過去実績の移行範囲、テストで想定する場面によって変わります。見積もりでは、この4点の前提が各社で同じかを確かめます。
- 接続方式:API、ファイル連携、iPaaS、EDIのうちどれを選ぶかで決まる設計・運用の工数
- 運用条件:リアルタイムか日次バッチか、エラー時の再送、計画値と実績値の責任部署
- データ移行:過去実績の対象期間、欠損・重複の扱い、移行後の照合方法
- シナリオテスト:繁忙期や欠品、部品不足、工場停止、輸送遅延などの場面
連携先の中心はERPと販売管理、WMSです。このほかにも連携の対象となるシステムがあり、どれかの連携に不備があると、稼働後に想定シナリオで問題が見つかり、手戻りが生じます。
- 生産管理:計画値を工場の生産計画へ戻す連携
- TMS:輸送の計画と実績を扱う連携
- EDI:取引先との受発注データの連携
- BI:実績データの集計と分析に使う連携
教育・保守・セキュリティのランニングコスト
稼働後に必要な運用と、外部と共有する際の対策も見積もりに含めます。
- 運用・保守:担当者教育や操作マニュアル、問い合わせ窓口、障害監視、バックアップ、脆弱性対応、更新、予測モデルの評価
- 共有時の対策:権限分離、委託先・再委託先の管理、ログ保存、復旧訓練を要件に含める
経済産業省は2026年3月、サプライチェーン強化に向けたセキュリティ対策評価制度の構築方針を公表しました。この制度のうち★3・★4の評価は、2026年度末頃の開始を目指しています(出典:経済産業省、2026年)。
制度への対応の有無にかかわらず、セキュリティを後から足すと、追加費用と停止リスクが生じます。
開発期間の目安と費用との関係

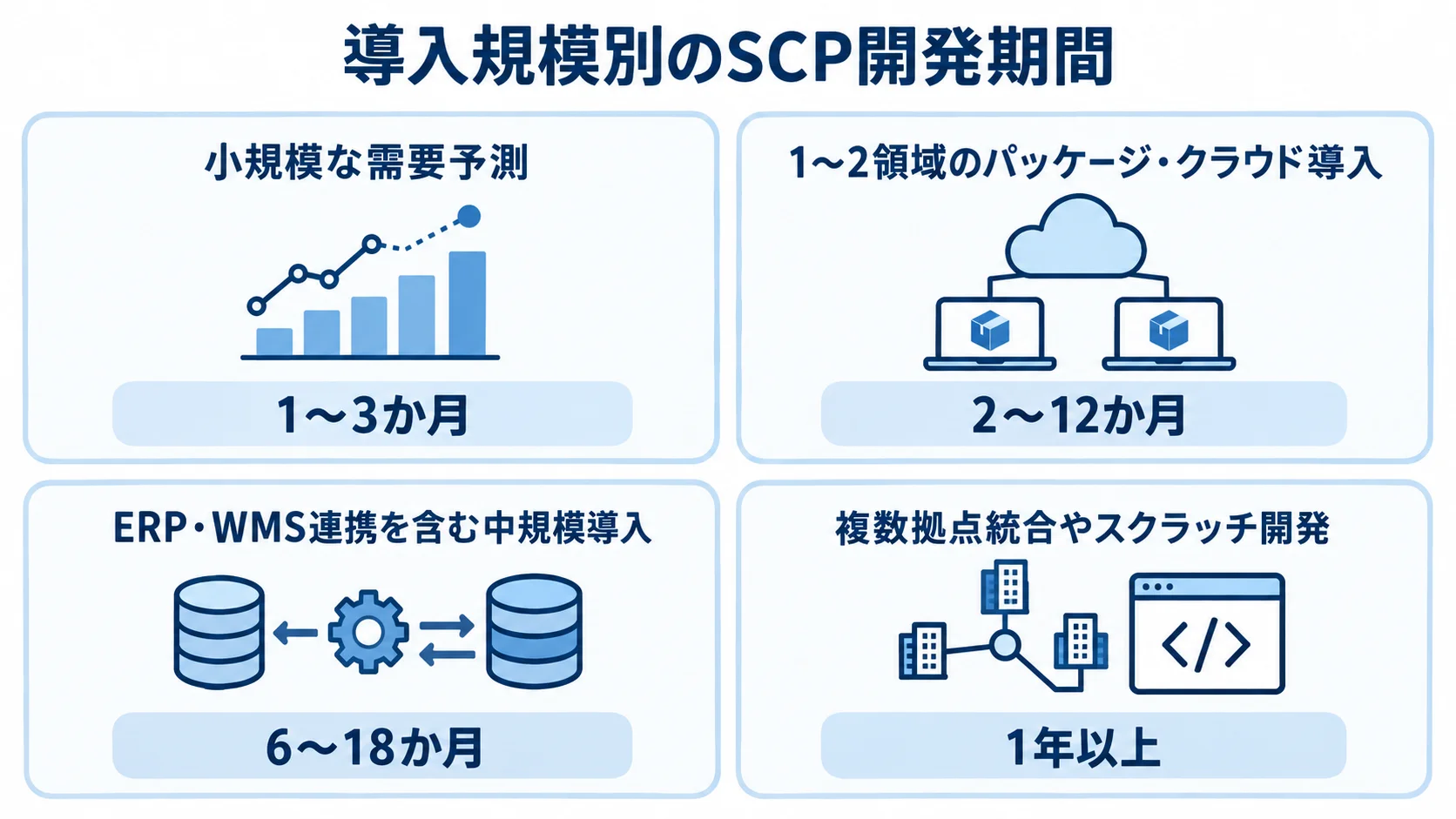

期間は、標準機能で対応できる範囲と、データや連携の難しさによって決まります。たとえば、小規模な需要予測は1〜3か月、1〜2領域のパッケージ・クラウド導入は2〜12か月が目安です。
ERP・WMS連携を含む中規模導入は6〜18か月、複数拠点統合やスクラッチ開発は1年以上が目安です。期間だけでなく、品質を保てる範囲を決めておくことも欠かせません。
1〜3か月のスモールスタートと検証
1事業部、限られた品目、少数の拠点で、需要計画と在庫の状況を検証します。販売実績と在庫の取り込み、予測値の確認、担当者による補正、KPIの測定に絞れば、1〜3か月程度で利用感やデータの問題を見つけやすくなります。
指標には予測誤差や欠品率があります。ほかに、在庫金額や在庫回転、計画作成時間も測ります。スモールスタートは全社導入の完成ではないため、全社展開や追加連携の費用は別枠で計画します。
6〜18か月の中規模導入と連携・段階展開
工程は、現状の診断と要件定義、データ整備から始め、設定・開発と連携、移行へ進みます。受入テストと教育は、その後に行います。部門間で業務ルールを決めるのが遅れると、開発期間が延び、会議や再テストの費用も増えます。
標準機能に合わせられる範囲を先に確かめ、例外を減らす業務設計と、アドオンで対応する判断を分けて考えます。また、拠点ごとに稼働日をずらすと、リスクを分散でき、ノウハウも次の拠点へ引き継げます。
1年以上のグローバル導入と標準化・ガバナンス
商品コードや単位、休日を含め、通貨から承認権限まで、国ごとの違いを統一するか変換するかを決めます。なお、拠点や取引先のIT成熟度によっては、APIにCSVやEDIを組み合わせる場合もあります。
障害時の代替手順やデータの所在、復旧目標を契約に定めておきます。さらに、委託先との責任の範囲を明確にしておきます。共通テンプレートとローカル差分を分けて管理すると、拠点ごとの個別仕様による費用増を抑えられます。
パッケージ・クラウド・スクラッチの選び方
方式は、企業規模だけでなく、業務を標準化できるか、計画ロジックが競争力に直結するか、既存のERPやWMSをどこまで使うかで判断します。
- クラウドSaaS:標準機能で早く始めたい企業向け
- パッケージ:業務テンプレートと拡張性の両立を検討する場合
- スクラッチ:独自の制約を競争力として磨く場合の候補
費用だけで選ぶと、導入後に費用が膨らむことがあります。たとえば、パッケージでは大幅なカスタマイズが、スクラッチでは保守人材の不足が、後から費用を押し上げます。
候補ごとに、初期費用や月額・保守費用、期間を比べます。そのうえで、社内の運用負荷と将来の拡張性も確かめます。
早く始めたい企業向けのクラウドSaaS
サーバーの調達や大規模な初期構築を抑え、標準的な需要予測や在庫管理を短期間で試せます。複数拠点で画面を共有しやすく、更新やバックアップもサービス側に任せられます。
月額費用と外部連携の追加料金は、契約前に確かめます。データの保存場所や通信障害時の継続策、更新時期も、あわせて聞いておきます。標準機能に業務を合わせられるなら、費用に対する効果を出しやすくなります。
パッケージの業務テンプレートと拡張性
需要計画や供給計画、在庫目標、S&OPなどの知識を組み込んだテンプレートを使えます。ゼロから設計するより、要件定義を短縮できる可能性があります。
自社の業務との差が大きいと、アドオンや個別連携が増えます。そのため、データモデルやAPI、監査ログの仕様を契約前に確かめます。予測補正やシナリオ比較、権限管理も、確認の対象になります。
標準業務に合わせる範囲と、追加開発する範囲を、契約前に一覧にします。
独自制約が競争力になる場合のスクラッチ
既製品で表現できない生産制約や特殊な配分ルール、独自のシミュレーションを競争力として磨きたい企業に向きます。
要件定義からテストまでを個別に作るため、初期費用と期間が大きくなります。
引き渡す範囲は、設計書やデータ定義、API仕様、テスト仕様から、ソースコードや設定情報まで、明確にしておきます。将来の人材確保や脆弱性対応、OS・ミドルウェアの更新も含めて、総額で判断します。
SCPの見積もりで確認するポイント
見積もりの前に、対象範囲と前提をそろえておきます。「導入費用」にライセンスだけを含む会社もあれば、連携や教育まで含める会社もあるためです。
RFPには、対象拠点や品目数の区分から、計画粒度、データ更新頻度までを書きます。さらに、連携先や利用者、KPI、稼働希望時期、社内で担える作業も加えます。
要件定義前の対象範囲とデータの洗い出し
まず、調達から販売までの業務フローを描き、誰がどの頻度で意思決定するかを整理します。
商品や拠点、取引先、BOMといったマスタ系から、在庫や受注、出荷、発注、入荷といった取引系まで、データ項目と保有部署を一覧にします。
項目が不明なままAIや自動化機能を選ぶと、後から項目を追加したり、再移行したりすることになります。予測精度を検証する場合は、バックテスト期間と、季節性・販促情報の取得元もRFPに入れます。
複数社の見積もりの比べ方
比較表は、初期費用とライセンス・月額を分けたうえで、作業ごとの欄を設けます。作業には、要件定義から教育、保守、クラウド基盤までを含めます。安さだけでなく、ERP・WMS連携の実績や、現場定着の支援体制、計画担当者が予測を補正できる操作性で評価します。
対象外の作業や想定データの品質、連携障害時の対応を確かめます。追加要件の単価や更新条件も、見積もりの前提として見ておきます。
製品会社や導入SIなど、会社の種類によって担当範囲は異なります。そのため、契約主体と保守窓口を明らかにしておきます。
契約前に確かめる追加費用と責任分界
固定価格でも、マスタの欠損が想定より多い場合や、連携先の仕様変更、拠点追加、予測モデルの再作成が起きたときは、誰が費用を負担するかを定めておきます。
たとえば、大幅なカスタマイズで当初2,000万円の想定が4,200万円に増えた例が、Q&Aサイトで報告されています。そのため、標準機能への適合範囲を先に合意しておきます。
稼働判定や受入テストの責任、障害時のSLAを、契約前に確かめます。また、データ返却と解約時の移行支援の取り決めも必要です。
SCPの導入費用を抑えるポイント
費用を抑えるには、成果に直結する範囲に投資を集中させます。需要予測だけで効果が出る企業と、供給制約の解消が必要な企業とでは、最初に選ぶ機能が異なります。
導入前に現状のKPIを測り、何を改善すれば投資を正当化できるかを定めます。
最初の対象の絞り込みと段階的な拡張
全社・全品目・全拠点を一度に対象にすると、データ整備と部門調整の負担が膨らみます。そのため、在庫金額が大きい品目や、欠品が課題の拠点、計画に時間がかかる事業部などから選びます。
需要計画、在庫最適化、供給計画のどこがボトルネックかを決め、初期機能を限定します。PoCで効果と課題を確かめたあとに、拠点や品目、サプライヤー、計画期間などを段階的に加えると、投資を分散できます。
データ品質の向上と連携の標準化
データ整備は開発会社任せにせず、自社で意味と責任部署を決めます。商品・拠点コードや単位の定義は統一し、リードタイムや在庫区分、受注状態もそろえます。
更新頻度とエラー時の担当を明確にし、連携頻度は業務上必要な水準にします。標準APIや既存基盤を使えるなら、個別のインターフェースを減らせます。この整備は、初期費用だけでなく、稼働後の障害対応と改修費用も抑えます。
KPIと運用責任の決め方と、使われない機能の削減
在庫削減だけで評価すると、欠品や緊急輸送が増える可能性があります。そこで、予測誤差や欠品率、在庫金額、在庫回転を組み合わせます。納期遵守率や計画時間、変更回数も含め、部門間で目標を合意します。
たとえば、日立の2025年発表では、サミット全123店舗に需要予測型自動発注を導入し、提案採用率95%で運用しながら欠品改善や在庫低減を確認したとされています(出典:株式会社日立製作所、2025年)。
予測補正や供給不足時の配分承認、マスタ更新について、担当者を決めておきます。使う人が決まっていない機能は作らず、月次のKPIレビューで必要な機能を加えます。そうすると、教育費や保守費を活かせます。
検証できる範囲から始めるAI導入
AI需要予測や生成AIによる計画案の説明は判断を支援しますが、導入だけで費用対効果が出るわけではありません。そのため、過去データでバックテストし、誤差が大きい品目や期間、拠点を調べます。
担当者が補正する画面や補正理由の監査ログ、異常値を止める閾値、人の承認フローを設計します。予測結果を無条件に自動発注へつなげず、段階的に適用します。こうすると、追加開発と業務上のリスクを抑えられます。
サプライチェーン計画システム(SCP)のよくある質問
費用と導入判断について、特に寄せられやすい疑問を挙げます。対象業務やデータ、連携、運用体制も含めて考えると、必要な予算の幅を絞り込めます。
SCPは予算500万円未満でも導入できますか?
需要予測や在庫の把握に絞り、標準のクラウドを使えれば、初期0〜50万円程度、月額数万円から30万円程度で始められる可能性があります。
ただし、ERP・WMSの個別連携、データクレンジング、手厚い教育を含めると、500万円未満に収まらない場合があります。そのため、自動化の対象と自社で準備するデータを明確にしておきます。
ERPがあればSCPは不要ですか?
ERPは取引、会計、在庫、購買などの基幹データを管理します。SCPは、需要予測や需給調整、在庫配置、供給制約を踏まえたシナリオ比較など、中期計画と意思決定を得意とします。
ERPの標準機能で、計画の粒度や制約を扱える企業もあります。一方、複数拠点の在庫最適化やwhat-if分析が課題なら、SCPを組み合わせる選択肢があります。
二重入力を避けるため、ERPを実績とマスタの基準にし、SCPから計画値を返す役割分担を設計します。
AI需要予測を導入すれば費用をすぐ回収できますか?
すぐに回収できるとは限りません。販売実績や販促、季節性、欠品履歴、価格、リードタイムの品質が低い場合は、先にデータ整備費用が必要になります。
導入前後で、予測誤差や欠品率、在庫金額、発注時間を同じ条件で測ります。そのうえで、担当者の補正や承認を含む運用が定着してから、効果を判断します。
SCPの見積もりで最初に伝えるべき情報は何ですか?
まずは、業務領域や拠点数、品目・SKU規模、計画粒度、利用者数を伝えます。さらに、ERP・WMS・生産管理との連携先、データ期間と品質、希望稼働時期も伝えます。
欠品率や在庫金額などの現状KPI、追加予定の拠点、自社で担える作業も共有します。情報がそろうほど、ライセンスだけでなく移行・教育・保守を含む現実的な総額を比べやすくなります。
まとめ|SCP導入費用の総額と変動要因
費用は、限定SaaSで初期0〜50万円程度、1〜2領域のパッケージ・クラウドで300〜1,000万円程度、中規模の連携で800〜3,000万円程度が目安です。
複数拠点の統合やスクラッチ開発では、5,000万円〜3億円以上となる場合があります。
これは公開価格と関連SCM相場に基づく2026年時点の予算の目安で、SKU数や拠点数、連携本数、データ品質、カスタマイズ、セキュリティ要件によって変動します。
業務成果と総保有コストでの判断
費用は、ライセンスと要件定義、データ整備、連携、移行を分けて見ます。さらに、テスト、教育、保守、監視も分けて、3〜5年の総額で確認します。
公開価格に含まれないSI費用は分けて考え、推定相場を価格保証と見なさないことが大切です。そのうえで、需要予測や在庫配置、供給制約のどれが課題かを見極め、予算を配分します。
現状KPIと対象範囲の整理と見積もり依頼
欠品率や在庫金額、在庫回転、予測誤差、納期遵守率、計画作成時間を把握し、改善する業務を1つか2つに絞ります。
商品や拠点、取引先、在庫、受注の実績を洗い出し、連携先を整理します。そのうえで、複数社へ同条件のRFPを出します。
導入後も、自社で現場の補正、KPIレビュー、マスタ更新、段階展開を続けて、成果を育てます。
▼全体ガイドの記事
・サプライチェーン計画システム(SCP)開発の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
