結論からいうと、半導体MESの発注は、工程と装置を分解してRFPを作り、PoCで適合性を確かめ、段階導入できる委託先と契約すると、現場への定着につながります。
以下では、発注形態、RFPと要件、契約と費用、委託先選定、稼働までの手順を整理します。全体像は半導体製造業向けMES開発の完全ガイドもご覧ください。
▼全体ガイドの記事
・半導体製造業向けMES開発の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
半導体製造業向けMESを発注・外注する全体像
発注の成否は、開発会社を早く探すことより、自社が守る製造ルールと委託先へ任せる範囲の切り分けで左右されます。
MESはERP、APC、FDC、WMS、搬送設備、検査システム、データ基盤とも連携します。最初にシステム境界を明確にします。
最初に決めるべき発注範囲
発注範囲は、要件定義のみ、要件定義から開発まで、既存MESの設定・連携のみ、稼働後の保守を含む一括委託などに分けられます。
- 業務整理:自社とコンサルタントが担当する
- 装置接続・開発:SIerなどへ委託する
- 保守:稼働後の対応範囲を契約に含める
要件が固まらないまま「MES一式」と依頼すると、追加費用や納期延長が起きやすくなります。
外注先に任せる範囲と自社に残す範囲
製造上の判断基準、品質判定、レシピ変更の承認、停止・再開のルール、将来の工程追加方針は自社に残します。
- 自社の役割:製造ノウハウと業務判断を担う
- 委託先の役割:業務フロー、データモデル、画面・API、装置ゲートウェイ、テスト環境、移行を担う
自社が製造ノウハウを持ち、委託先が実装とプロジェクト管理を担うと、要件定義を丸投げするリスクを抑えられます。
製品ベンダー・SIer・開発会社の役割の違い
半導体MESでは、製品ベンダー、パッケージ導入SIer、個別開発会社の役割が一致しない場合があります。
- 製品ベンダー:標準機能や製品ロードマップに強い傾向がある
- SIer:ERP・設備・現場運用との統合に強い傾向がある
- 開発会社:既存業務に合わせた拡張や周辺システムの再設計に強い傾向がある
RFPでは製品保有者、一次窓口、装置接続担当、障害時の責任者を分けて記載します。
半導体製造業向けMESの発注形態はどれを選びますか?

標準機能が自社工程に合うなら半導体特化パッケージ、独自工程や既存設備との差が大きいならセミカスタムを検討します。
研究開発や限定ラインで早く試すならSaaSやクラウド、特殊工程が競争力の核ならスクラッチを検討します。

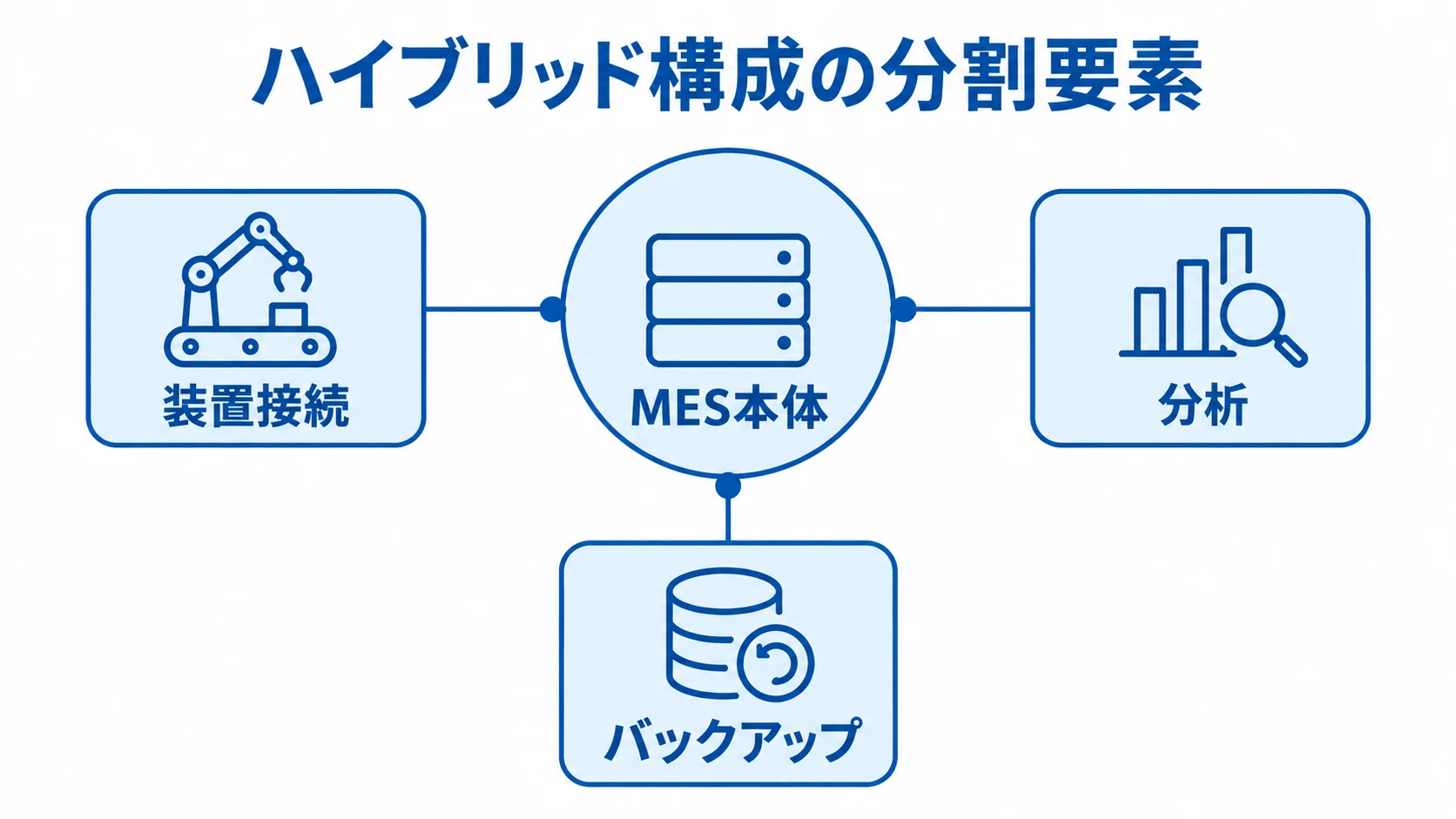

MES本体、装置接続、分析、バックアップを分けたハイブリッド構成もあり、方式を一つに統一する必要はありません。
半導体特化パッケージを発注する場合
半導体特化パッケージはロット・ウェーハ追跡、リワーク、ディスパッチ、SPC、レシピ管理、装置自動化を標準機能として持ちやすい方式です。
既存工程を標準機能へ寄せるFit to Standardなら、基本機能の開発量を抑え、拠点展開や更新もしやすくなります。
ただし、標準対応と実機接続の完了は別です。装置1台での接続PoC、通信異常、アラーム復旧、データ欠損のデモを条件に含めます。
SaaS・クラウドを選ぶ場合
研究開発ライン、新興ファブ、限定工程では、初期インフラを抑えて早く始めるSaaS・クラウドが向きます。同社は2026年、半導体研究開発ラボ・新興ファブ向け商品を公表しました。
AWS上で事前設定済みワークフロー、実験追跡、レシピ管理、トレーサビリティを提供します。
料金は固定年額です(出典: Critical Manufacturing「MES in a focused SaaS package」)。
導入条件は、次の観点から整理します。
- 継続運転:通信遅延・通信断、工場内ゲートウェイの配置
- 情報管理:データ所在地、外部保守、機密レシピ
- 総費用:接続、データ転送、バックアップ、監査ログ、退去時の返却
装置に近い制御をクラウドへ移す場合は、その可否を慎重に評価します。
MES本体がクラウドでも、装置ゲートウェイや一時データ収集機能を工場内に残す設計があります。
月額・年額だけで判断せず、退去時までの総額で比較します。
ハイブリッド・セミカスタム・スクラッチの使い分け
発注形態は、稼働環境や独自機能の要件に応じて選びます。
- オンプレミス・ハイブリッド:24時間稼働、低遅延、既存設備との接続、工場内の機密データを重視する場合
- セミカスタム:標準の履歴・権限・監査を使い、独自ルールやAPIを追加する
- フルスクラッチ:特殊工程や新しい生産モデルが競争力の中心で、パッケージの制約が事業上許容できない場合に限るのが安全
2025年のSiemens Opcenter Execution Semiconductor 2504では機能が強化されました。
対象はコンテナ化デプロイ、Critical Ratioによるディスパッチ・スケジューリング、SPCのサブグループ化、リワーク制御です。
出典: Siemens「What’s new in Opcenter Execution Semiconductor 2504」
標準機能の更新も確認し、作る機能と買う機能を分けて発注すると将来の改修費を抑えられます。

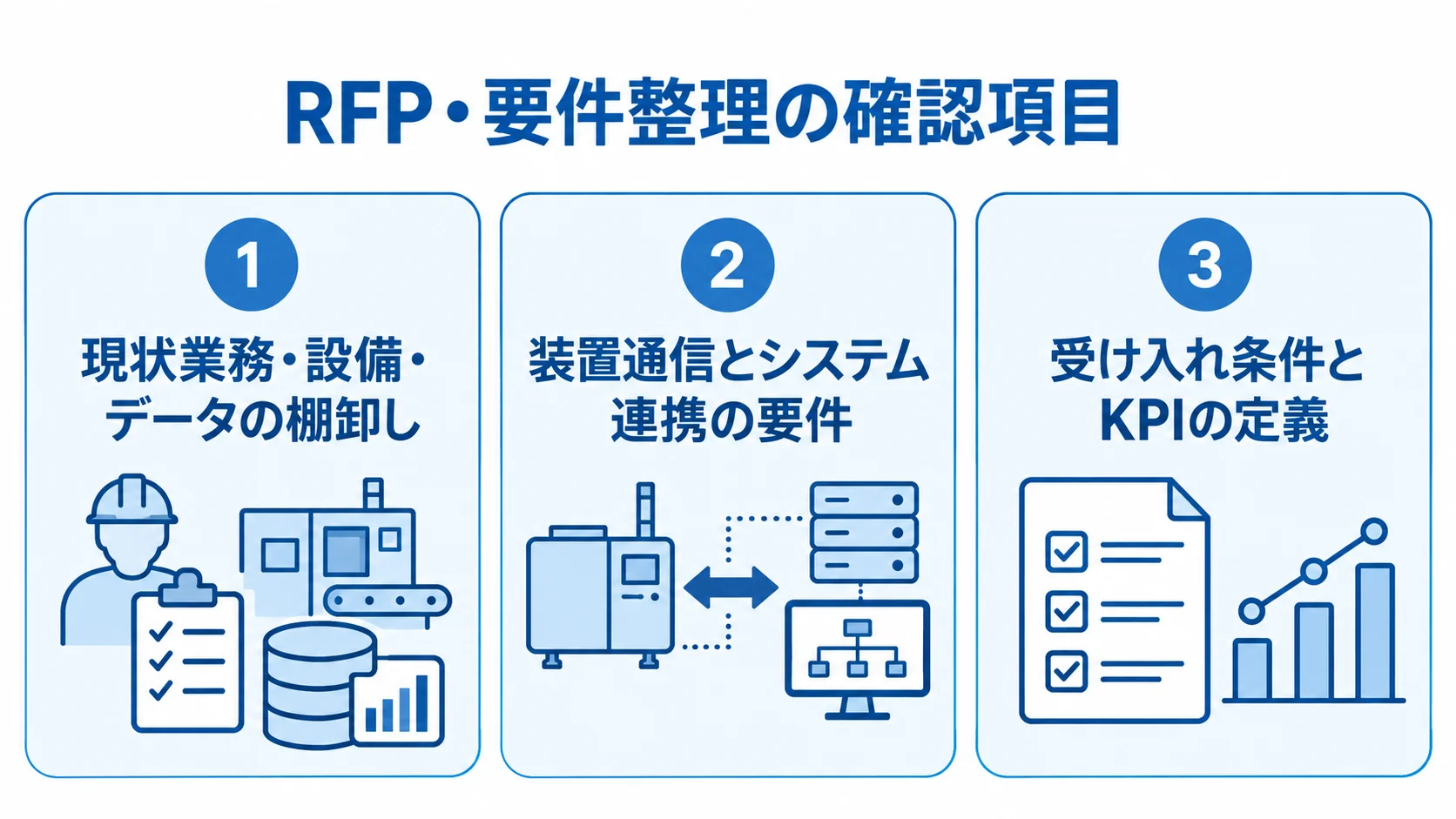

RFP・要件整理で何を決めるべきですか?

RFPは、対象ライン、業務イベント、連携境界、品質条件、運用制約、評価方法をそろえ、提案を比較する資料です。現行業務や例外処理を整理せず機能一覧だけ作ると、各社の前提が異なり見積を比べられません。
現状業務・設備・データの棚卸し
前工程、後工程、検査、研究開発のどこを対象にするかを決めます。管理単位はロット、キャリア、ウェーハ、チップ、パッケージ、シリアルのどこまで必要か、工程別に書き分けます。
- 設備・システム:工程数、装置台数・メーカー、通信、搬送、MES・Excel、ERP・PLM・WMS・品質システム
- データ・利用者:保持年数、同時利用者数、ロット・キャリア・ウェーハ・チップ・パッケージ・シリアル
- 例外処理:分割・統合、リワーク、廃棄、再測定、装置停止、通信遅延、測定値欠損、誤投入、材料の有効期限切れ、外注先からの不完全データ
例外をRFPに含めるかで、「トレーサビリティ対応」の提案内容と費用が大きく変わります。
装置通信とシステム連携の要件
標準名だけでなく、対象装置の実装差と通信断から復旧する業務を要求仕様にします。
- 装置通信:SECS-I、SECS-II、HSMS、GEM、GEM300、イベント収集、アラーム、処理開始・終了、レシピ照合、データ収集、再送制御
- システム連携:ERP、品質、WMS、APC、FDCとの連携、データ方向、同期・非同期、再送、重複排除、時刻基準、エラー時の責任分界
- 責任分界:正となるシステム、時刻基準、エラー時の担当と復旧手順
SEMIの公式標準情報には、装置通信、GEM、処理管理、キャリア管理、基板追跡、Control Jobなどの規格があります(出典: SEMI「Information and Control」)。
ERPは製造指示・品目・在庫・原価、品質システムは検査・判定、WMSは材料・保管、APC・FDCは工程制御・設備データを扱います。システム間の境界が曖昧だと、開発時の手戻りにつながります。
受け入れ条件とKPIの定義
受け入れ条件は、機能の有無ではなく、実際の業務を止めずに使える状態として定義します。
- イベント収集:指定装置から必要なイベントを欠損なく取得する
- 追跡:異常ロットから関連ロットを検索でき、分割・統合後も親子関係を追える
- 復旧:通信断後に重複登録なく再開できる
KPIは手入力時間、異常発生から影響ロットを特定する時間、装置稼働率、WIP、サイクルタイム、待機時間、歩留まり、再作業件数などから選びます。
導入前の現状値、稼働後の目標値、計測方法、計測期間をRFPに書きます。「見える化」だけでなく、短縮時間や改善率など測定可能な表現にします。
契約形態と役割分担はどう設計しますか?
契約は要件の不確実性、製造停止の影響、委託先の責任、検収方法を踏まえて組み合わせます。未確定工程を固定価格で発注すると変更が争点になり、すべて準委任にすると予算と納期が見えにくくなります。
請負・固定価格契約が向く範囲
対象機能、仕様、成果物、納期、検収条件が明確な範囲は請負や固定価格契約に向きます。
- 対象例:確定済みのデータ移行、標準API、特定装置の接続アダプター、帳票、テスト仕様書
- 契約事項:変更手続き、追加費用、遅延、検収後の瑕疵、コード・設定情報の引き渡し
準委任・時間精算契約が向く範囲
現状分析、要件定義、Fit & Gap、PoC、装置通信調査など、実施しながら論点を決める範囲は準委任や時間精算に向きます。
古い装置の通信仕様や現場の例外処理は、事前資料だけでは分からないことがあります。
この段階を準委任で進め、業務一覧、課題台帳、要件定義書、PoC結果、次工程の見積を残すと、開発工程の固定価格化を判断しやすくなります。
複数社に委託する場合の責任分界
製品ベンダー、装置メーカー、設備自動化会社、SIerを組み合わせる場合、発注者側に全体アーキテクトまたはPMOを置きます。
- 共通ルール:MESのデータモデル、API、マスタ、時刻、障害通知、変更管理
- 役割分担:RACIなどでテスト環境の準備者、現地立ち上げ担当、共同テスト、エスカレーション時間を整理
契約上の窓口だけでなく、障害が装置・MES・連携のどこで起きたか切り分ける体制を決めます。
半導体製造業向けMESの費用相場と見積の内訳

以下は新規開発の確定価格ではなく、公開価格、一般製造業の相場、半導体特有の接続・検証工数を合わせた編集用の推定です。
工程数、装置台数、通信方式、同時利用者数、データ保持年数、既存システム、自動化水準、24時間保守で変わります。初期の予算仮説として使います。
規模別の初期費用レンジ

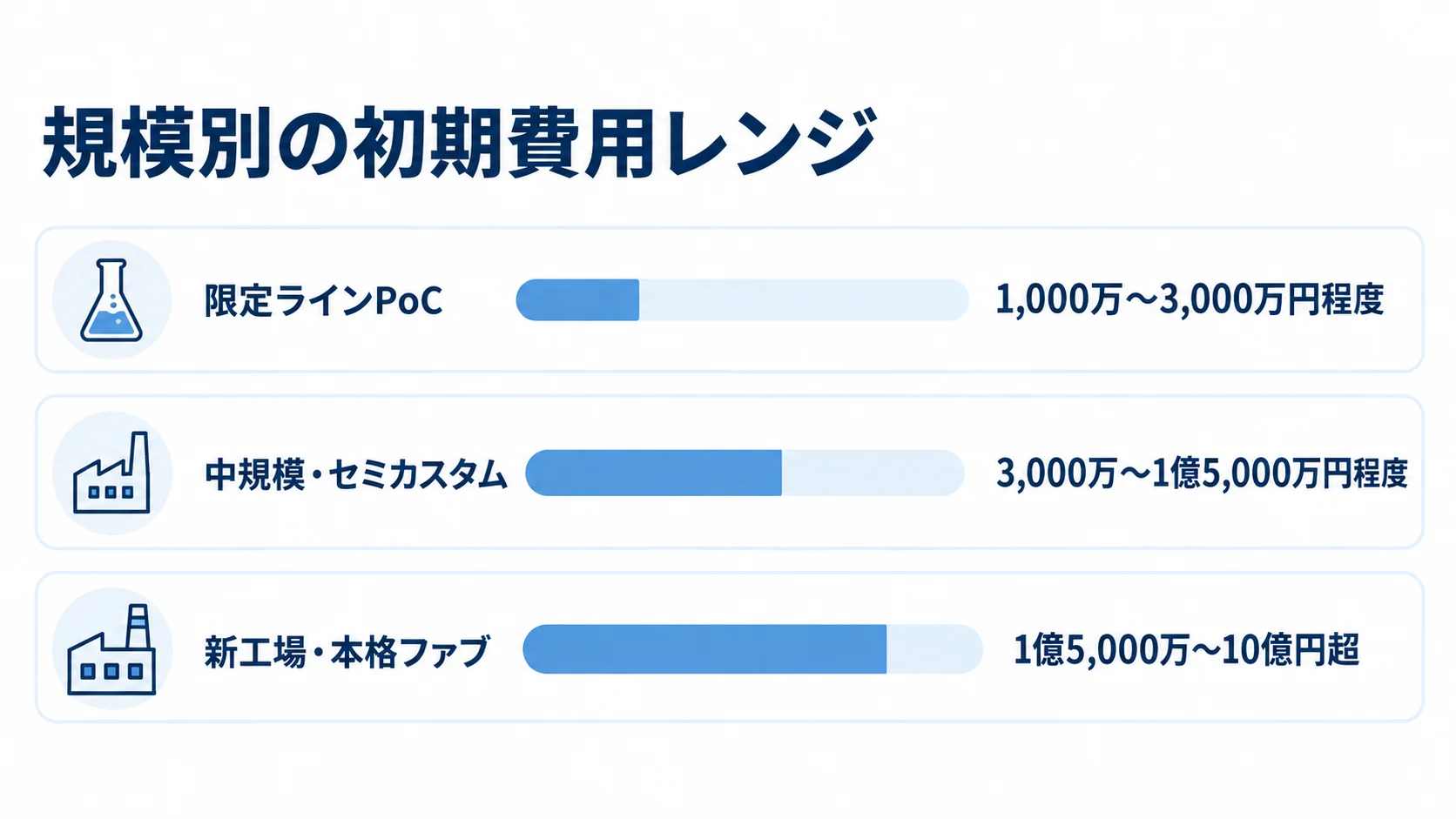

規模と機能範囲に応じて、初期費用の推定レンジは大きく異なります。
- 限定ラインPoC:実績・ロット追跡・可視化で1,000万〜3,000万円程度
- 中規模・セミカスタム:複数設備、品質・SPC、ERP連携、段階導入で3,000万〜1億5,000万円程度
- 新工場・本格ファブ:多数装置、GEM300、搬送、APC・FDC、歩留まり、監査、24時間運用で1億5,000万〜10億円超
いずれも確定価格ではなく、要件確定前の推定です。参考に、産業技術総合研究所は2025年2月、CIMVision-semi300(MES)の年間保守・ライセンス更新を公示しました。
契約価格は2,126万7,400円でした(出典: ジェトロ政府公共調達データベース)。既存システムの保守・更新価格であり、新規開発費ではありません。
見積書で分けて確認する費用項目
見積書では初期工程と継続費用を分け、費用配分の前提も確認します。
- 初期工程:要件定義・企画、設計・環境構築、実装・設定、テスト、移行、教育、現地立ち上げ
- 継続費用:ライセンス、クラウド、保守、装置追加など
一般製造業の初期見積では、要件定義10〜12%、設計・環境構築22〜24%、実装48〜50%、テスト15〜17%を叩き台にできます。
ただし半導体では装置接続、異常系、データ移行、切り替えリハーサル、現場教育の比重が増えるため、単純適用できません。
保守運用は初期開発費の年15〜25%程度が目安です。24時間365日対応や装置メーカーをまたぐ一次切り分けを含む場合は個別見積になります。
継続費用にはライセンス・サブスクリプション、クラウド利用料、データ転送・保管、監視、バックアップがあります。
脆弱性対応、装置追加、レシピ改訂、バージョンアップ、現地保守、教育、障害時のオンサイト対応も確認します。安い初期見積ほど、これらが別紙や未計上になっていないか確認します。
初期費用ではなく総保有コストで比較する
見積は初期費用だけでなく、5年程度の利用を想定した総保有コストで比べます。
- 利用条件:ライセンス、追加装置1台、データ増加時の費用
- 運用条件:保守時間、教育回数、現地立ち上げ日数、移行失敗時の再作業
- 終了条件:SaaSのデータ返却や退去費用
パッケージでも改修が多ければ高くなり、SaaSでも接続・転送・退去費用がかかる場合があります。
半導体MESの委託先選定と見積比較のポイント
委託先は会社名や製品の知名度だけでなく、同じ種類の工程・装置・稼働条件を経験したチームで評価します。半導体の導入実績があっても、前工程の大規模ファブと後工程の個片追跡では必要な知識が異なります。
候補を3〜5社程度に絞り、同一RFP、同一データ例、同一の異常系シナリオで提案とデモを比べると、金額の前提も見えます。
実績は件数よりも条件の近さを確認する
実績は対象工程、追跡単位、連携範囲、稼働条件が自社に近いかで評価します。
- 工程・追跡:前工程、後工程、検査、研究開発、ロットから個片まで
- 連携・運用:装置・搬送、ERP・品質・WMS、24時間運用
- 担当者:予定者の参加実績と、要件定義から稼働までの継続性
顧客名を出せない場合も、装置数や工程数を匿名化して説明できるか確認します。
異常系デモと接続PoCを実施する
デモでは正常なロット表示だけでなく、異常時の処理と影響範囲の検索を確かめます。
- 異常再現:通信断、アラーム、規格外測定値、分割後の一部リワーク
- 追跡操作:同じレシピ・装置で処理した影響ロットの検索
- 監査・復旧:登録・承認・解除者、監査ログ、再送・復旧操作
本契約前に実機または同等シミュレーターで接続PoCを行い、装置1台の通信、イベント欠損・重複、レシピ照合、処理完了、異常復旧、ログ保存、性能を測ります。
PoC費用を本開発に含めるか別契約とするか、判明した差分を本契約へ反映する方法もRFPで指定します。
見積比較は金額・前提・除外項目を分ける
見積は金額だけでなく、対象範囲、工数、単価、ライセンス、接続数、移行量、テスト、現地対応、保守、前提、除外を同条件で比較します。
- 装置連携:対象数、通信方式、接続試験回数、異常系、旧型装置
- データ移行:対象期間、項目変換、クレンジング、リハーサル、照合方法
- 価格差:安値は要件定義・テスト・移行・教育・現地支援の省略、高値は過剰設計・不要ライセンスを確認
比較表には納期、リスク、体制、将来の変更容易性も記載します。
発注から稼働までの進め方
要件定義、PoC、設計・開発、テスト、移行・教育、並行稼働、切り替え、安定化の順に進めます。
新工場では建設、装置搬入、レシピ確定、量産認定、品質承認とMESの計画を統合します。既存工場では影響の小さい工程からMVPを稼働させ、確認後に段階展開します。
PoCからMVPへ段階的に広げる
PoCでは広い機能を浅く作るより、重要な工程イベントを深く検証します。
- 検証フロー:ロット投入、装置処理、測定値、異常保留、影響検索、リワーク、ERP実績連携
- MVP範囲:対象ライン・装置、手入力、自動化、将来追加の境界を定める
一連の流れを動かすと、データモデルや責任分界の問題を早く発見できます。
異常系テストと切り替えリハーサル
単体・連携・総合・性能・セキュリティ・現場受け入れを試験し、正常系と異常系を同じ重さで扱います。
- 障害再現:通信断、サーバー障害、重複、時刻ずれ、装置アラーム、レシピ不一致、権限不足
- 復旧確認:バックアップ復元、関連ロット保留解除、手動運転、再同期
- 連絡体制:24時間工場の夜間・休日連絡と復旧をリハーサル
Go・No-Goの決定者、未解決障害の許容水準、旧システムの参照期間、切り戻し条件も決めます。
現場では異常時の保留、承認、復旧、問い合わせを訓練します。稼働後の最初の数週間は、委託先が現場と同じ時間帯で支援できる体制を契約に含めると安心です。
稼働後の保守とセキュリティ運用
稼働後も装置追加、工程条件・レシピ・品質ルール変更、OS更新、脆弱性対応、データ増加、外注連携変更が続きます。
- 保守契約:受付時間、一次回答、復旧目標、オンサイト、バックアップ・復元、障害報告、変更見積、引き継ぎ
- セキュリティ:ネットワーク分離、遠隔保守、認証・権限、監査、脆弱性評価、機密情報保護
経済産業省は2025年10月、「半導体デバイス工場におけるOTセキュリティガイドライン」を公表しました。
ガイドラインはファブ、ファブシステム、外部サービス、IT/OT DMZ、組織・人の観点で対策を整理しています。
出典: 経済産業省「OT Security Guidelines for Semiconductor Device Factories」
RFPと契約へ確認項目を具体化します。
半導体製造業向けMESの発注・外注でよくある質問(FAQ)
費用と納期は設備・工程・自動化水準で変わります。回答の幅と判断条件をRFPへ落とし込みます。
半導体MESはパッケージとスクラッチのどちらがよいですか?
標準機能でロット追跡、装置連携、品質、監査を満たせるなら、パッケージかセミカスタムが有力です。独自工程が競争力の中心で、標準機能へ合わせることが業務や品質を損なう場合に限り、スクラッチを検討します。
対象ラインを限定したPoCで、標準機能・設定・拡張・個別開発の境界を確認して決めます。
半導体MESの発注費用はどのくらいですか?
編集用の推定では、限定ラインPoCは1,000万〜3,000万円、中規模・セミカスタムは3,000万〜1億5,000万円です。新工場・本格ファブは1億5,000万〜10億円超です。
これは確定価格ではなく、装置数、工程数、通信、品質、移行、教育、保守の範囲で変わります。初期費用、運用費、追加装置費、保守費を分けて見積依頼します。
RFPはいつ作成し、何社へ依頼すればよいですか?
候補会社へ声をかける前に、対象ライン、現状業務、装置一覧、連携対象、異常系、受け入れ条件、予算の考え方を整理します。
候補3〜5社へ同じRFPを渡し、提案、担当者、異常系デモ、接続PoC、費用前提を比較します。要件が未確定なら要件定義・PoCを準委任で頼み、その成果で本契約を判断します。
半導体MESをクラウド化しても安全ですか?
安全性は配置先だけでなく、装置接続、ネットワーク分離、認証、権限、暗号化、監査、バックアップ、遠隔保守、通信断時の運転で決まります。
MES本体と装置ゲートウェイを分けるハイブリッドもあります。METIのOTセキュリティガイドラインを参照し、自社のリスクと設備に合わせて要求を定めます。
まとめ
半導体製造業向けMESは、製品名や初期費用だけで選びません。工程の管理単位、装置・搬送連携、異常時の影響範囲、品質・監査、24時間運用、将来の工程追加を要件化します。
標準機能と独自開発の範囲を分け、要件定義・PoC・本開発・保守に適した契約を組み合わせます。
発注前の最終チェック
発注前に確認する項目を、対象・費用・委託先・稼働に分けて整理します。
- 対象と連携:ライン・管理単位、装置通信、既存システムの責任分界
- 受け入れと費用:正常・異常系の条件、初期費用とランニングコスト
- 委託先と稼働:同条件の依頼、担当経験、PoC、移行・教育、切替リハーサル、保守SLA
候補各社へ同じ条件で依頼し、担当者の経験、接続PoC、移行・教育、切り替えリハーサル、保守SLAまで比較すると、追加費用と停止リスクを抑えやすくなります。
最初の一歩は現状と例外処理の棚卸し
最初から全工場の完成形を決める必要はありません。重要な1ラインまたは1工程を選び、ロット・ウェーハ履歴、装置データ、品質判定、異常時の影響範囲を整理します。
同じ前提で複数社へRFPを提示し、PoCで実現性と費用の変数を確認してから、発注・外注範囲を段階的に広げます。
▼全体ガイドの記事
・半導体製造業向けMES開発の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
