半導体製造業向け品質管理システム開発の見積相場や費用/コスト/値段について

半導体製造業向けの品質管理システムの費用は、初期0万円から3億円以上まで幅があります。金額を左右するのは、機能範囲と工場数、装置連携、移行・検証の範囲です。

全体像は、半導体製造業向け品質管理システム開発の完全ガイドもご覧ください。

▼全体ガイドの記事
・半導体製造業向け品質管理システム開発の完全ガイド

半導体製造業向け品質管理システムの全体像

対象が「文書と監査」までか、「検査・SPC・不適合・CAPA」まで広がるかで、設計・開発・検証の量が変わります。

MESや装置とつないでリアルタイムにロットを制御する場合も、必要な量は変わります。

QMSとMESの役割の違い

連携の設計では、QMSとMESの役割を分けたうえで、連携の基盤を明確にしておきます。

  • QMS:品質計画、検査、不適合、CAPA、監査、文書、承認履歴の管理
  • MES:製造指示、投入・仕掛、装置連携、実績収集、工程順序などの支援
  • 連携基盤:APIでつないでデータ分断を避ける。MESは製造データ、QMSは品質判断・改善を担当

SPCが異常傾向を検知しても、品質担当者がメールを見るだけでは封じ込めが遅れます。

封じ込めを早めるには、関連装置、レシピ、材料、前後のロットを特定し、MESで対象ロットをholdします。

解除承認の記録まで残せば、現場の封じ込めにつながります。ただし、連携範囲が増えるほど、インターフェースや異常系テスト、運用設計の費用も増えます。

費用に影響する主要機能

半導体向けの機能のうち、品質判断や追跡に関わる要点を分類ごとに並べます。

  • 品質管理:品質・検査計画、SPC、傾向判定、不適合、CAPA・8D
  • 変更・証跡:変更管理、監査証跡、文書版管理、測定器校正
  • 追跡・分析:ロット・ウェーハ追跡、サプライヤー品質、ダッシュボード
  • AI・画像検査:モデル開発、教師データ整理、測定条件統一、誤判定の人による確認も必要

ロットやウェーハ、デバイス、シリアルが工程の途中で分割・統合される場合は、単純な受注管理や検査台帳では足りません。

KISの公開事例では、前工程の複雑な工程の自動化と品質判定に加え、後工程でウェーハのロット番号から最終製品のシリアル番号までを追う履歴管理が論点になっています。

見積もりの過不足を避けるには、自社の追跡単位と品質イベントを先に整理しておくことが有効です。

半導体製造業向け品質管理システムの開発・導入の進め方

品質イベントとKPIの定義、データモデル設計、PoC、本番化を順につないだ図。
段階ごとに確認範囲を広げる流れです。

設計の範囲は、画面だけでなく、品質判断、装置データ、異常時の停止と解除まで広がります。監査や、夜間や通信断時の運用も含まれます。

一般的な業務システムの公開目安では、小規模で3〜6か月、中規模で6〜12か月とされています(出典:Fuji of Innovation「業務システム開発の費用相場」、2026年)。この期間を出発点にしたうえで、半導体案件ではPoCと移行・検証を別に見込んでおくのが安全です。

要件定義で決める品質イベントとKPI

工程別の品質イベントを時系列に並べ、そのイベントごとに担当者、参照データ、承認内容、停止するシステムを定めます。

  1. 材料受入、レシピ承認、投入、測定
  2. 規格判定、異常起票、影響ロットのhold
  3. 原因分析、是正処置、効果確認、出荷判定

KPIは歩留まりのほかにも選べます。たとえば、異常検知と影響ロットの特定、holdからreleaseまでの時間があります。再検率、停止時間、CAPA完了日数も候補です。

監査準備の工数や紙帳票の削減量も測れます。ただし、現状値がないまま「歩留まり向上」だけを掲げると、導入後の効果を判定できず、不要な機能まで見積もりに入りやすくなります。

データモデルとシステム方式の設計

関連付けるデータ項目と、設計上の確認事項を整理します。

  • 製造単位:ロットID、ウェーハID、製品・シリアル、材料ロット
  • 工程データ:装置、レシピ、測定器、検査項目、規格値、測定値
  • 品質記録:異常、処置、承認者、マスタ責任者、版数、変更承認者

前後の工程で呼び名や管理単位が異なる場合は、データの変換と親子関係を定義しておく必要があります。定義がなければ、追跡画面を追加しても正しい影響範囲を出せません。

方式の候補として、標準QMS・MESを使う案と既存製品へのアドオンを挙げられます。さらに、クラウドQMSとオンプレミスMESを組み合わせる案や、独自部分をスクラッチ開発する案もあります。

監査・文書・承認はパッケージに寄せ、独自判定や装置連携を作り込むFit to Standardは、費用と適合性のバランスを取りやすい方法です。

PoCから本番、複数工場への段階導入

PoCの対象と、正常時以外に確認する項目を段階的に定めます。

  1. 1ラインまたは1工程と、代表的な品質異常の選定
  2. 欠損、通信断、重複、異常値、権限不足の確認
  3. ロット停止・解除承認と、過去データ検索の確認
  4. AI外観検査は、精度に加えて誤判定の再判定者と記録方法の検証

本番化では、単体・結合・総合・受入の各テストを分けて実施し、切り戻しと手動運転を決めておきます。

過去ロットの移行では、旧コードと欠損データの扱いに加え、測定単位や時刻、版数の意味を確認します。

効果を確かめてから工程や工場へ広げると、初期投資を分けながら、データモデルと運用標準を育てられます。

半導体製造業向け品質管理システムの費用相場と開発期間

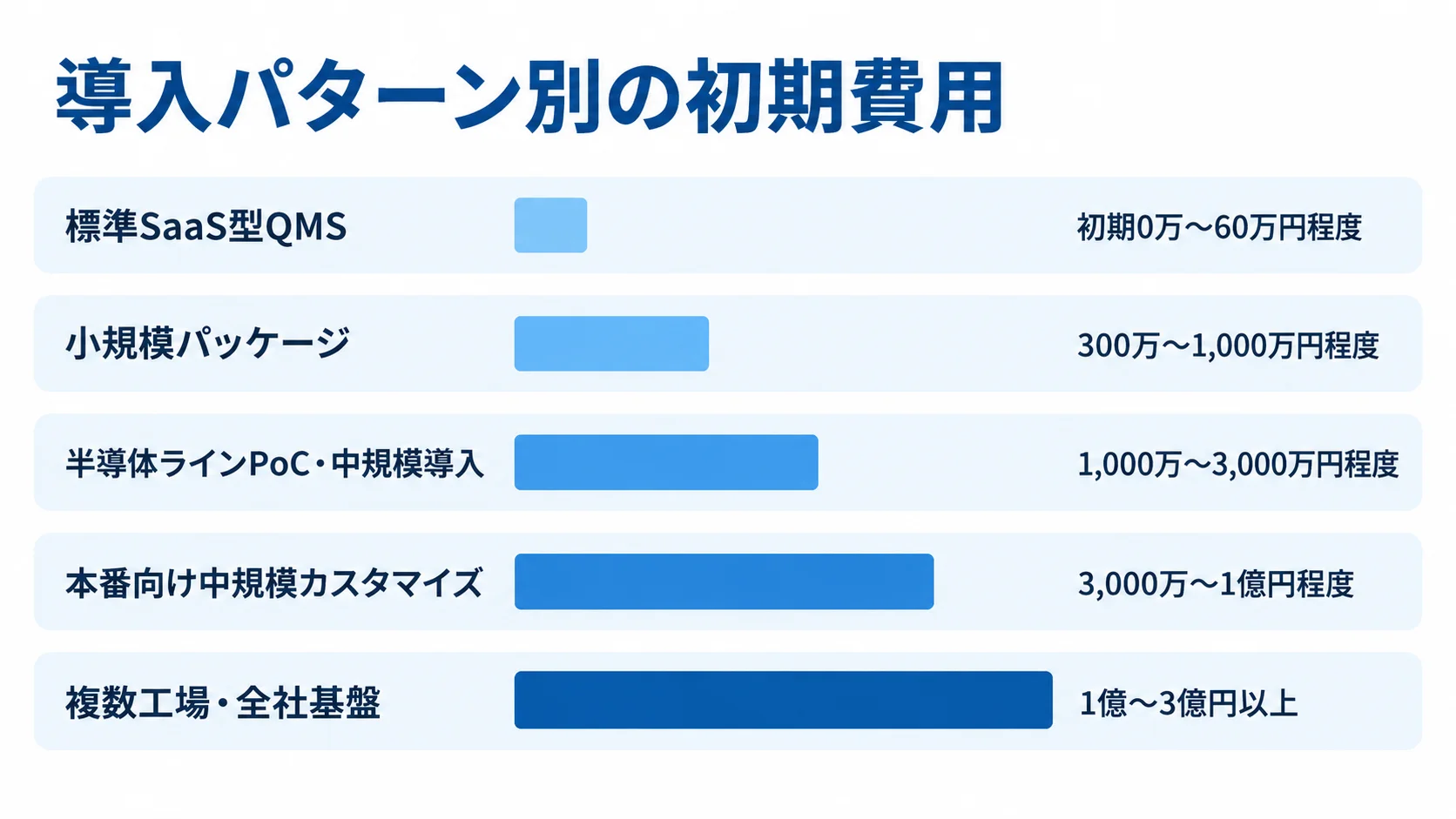

5つの導入パターンを初期費用の横棒で比較し、標準SaaS型QMSから複数工場・全社基盤へ費用帯が上がる図。
導入範囲が広がるにつれて概算レンジも上がります。

半導体QMSの国内公開価格表は多くありません。そこで、以下の金額は、業務システム相場と2026年の製造ソフト調査、機能と導入範囲を組み合わせた概算です。

金額は、実際の契約額を保証するものではありません。

装置・MES・ERP連携や工場数によって変わるほか、移行やセキュリティ、検証と保守の範囲でも変動します。

導入パターン別の初期費用と期間

導入規模ごとの概算費用と期間は次のとおりです。追加の連携や教育をどう扱うかも、あわせて見ておく必要があります。

  • 標準SaaS型QMS:初期0万〜60万円程度、即日から数週間
  • 小規模パッケージ:300万〜1,000万円程度、3〜6か月
  • 半導体ラインPoC・中規模導入:1,000万〜3,000万円程度、3〜9か月程度
  • 本番向け中規模カスタマイズ:3,000万〜1億円程度、9〜18か月程度
  • 複数工場・全社基盤:1億〜3億円以上、18〜36か月以上

標準SaaSは、文書、監査、簡易な不適合管理を想定しています。初期設定と支援も含まれます。

装置やMESとの接続には、インターフェースや権限設計、検証が別途必要になります。

小規模パッケージは、1拠点の品質計画と検査、SPCを想定しています。MES・ERPとの連携は限定的な範囲です。帳票の整理や教育を含めると、費用は上振れします。

PoCは、1工程を対象にするか前後工程にまたがるかで、データ設計と検証の量が変わります。本番の中規模では、複数工程が対象で、CAPAや監査を含みます。移行や教育、24時間運用も想定します。

全社基盤では、共通マスタやERP・PLM・MESとの連携、装置連携のほか、BCPや分析、海外運用まで含めると、規模が大きくなる可能性があります。

要件が確定するまでは、この金額は概算レンジとして扱います。

公開されている価格情報の読み方

公開価格を比べるときは、対象製品の数と、国内導入に含まれない費目を切り分けて見ます。

  • 価格公開状況:調査34製品中14製品が問い合わせなしで開始価格を公開
  • QMS:6製品中1製品が価格を公開
  • MES:9製品中1製品が価格を公開

現場に近いQMSやMESほど、工場構成や連携範囲によって価格が変わり、見積もり方式になりやすい傾向があります(出典:Factory Investigator「What Manufacturing Software Really Costs」、2026年6月確認)。

公開されているQMSの一例では、5ユーザーを含む年額19,000米ドルから始まり、上位プランは年額29,000米ドルと39,000米ドルです。

これは米国向け料金の一例です。

為替や国内導入支援、バリデーションに加え、装置連携とデータ移行も含まれていません。

日本の半導体工場の総額へ、機械的に換算してはいけません。公開価格は、ライセンスの下限を知る材料になります。ただし、初年度費用や3〜5年の総保有コストとは異なります。

一般的な業務システム開発の人月単価は、プログラマが40万〜60万円、システムエンジニアが60万〜100万円です。プロジェクトマネージャー・上流工程は80万〜130万円が目安です(出典: Fuji of Innovation、2026年)。

半導体案件では、品質保証やOT、装置通信、データ解析の知識が必要です。加えて、夜間切替や独立検証も求められます。単価だけでなく、人月と専門作業も比べます。

ポイント

費用は導入範囲と連携条件で大きく変わるため、まず自社がどのパターンに近いかを決めてから比べます。公開価格は米国向けの一例なので、国内の総額とは切り離して読みます。

半導体品質管理システムの費用内訳

「システム一式」とだけ書かれた見積もりでは、価格を判断できません。設計や移行、検証に加えて、教育や運用も、初年度費用を押し上げることがあります。

ライセンス・要件定義・設定費用

ライセンスの条件と、契約上の確認事項を分けて見ていきます。

  • 利用規模:ユーザー、拠点、モジュール、保存量、API、画面・端末数
  • 権限別料金:現場参照・入力、品質承認、管理者設定の区分
  • 契約条件:更新料、最低契約数、値上げ、解約時のデータ返却

役割ごとにライセンスを分けると、全員をフルユーザーにするより費用を抑えられる可能性があります。

要件定義では、現場ヒアリングや帳票、データモデルを扱います。さらに、権限や品質イベントの扱い、業務フロー、非機能要件も決めます。

設定費用は、画面数だけでなく規格値やサンプリングの条件で変わります。判定ルールや版数、承認経路の数も影響します。

異常の種類が多い場合は、画面を増やす前に、共通のワークフローとマスタで表現できるかを検討します。

装置連携・既存システム連携・データ移行費用

連携費を左右する対象と作業を確認しておきます。

  • 連携先:MES、ERP、PLM、LIMS、WMS、設備管理、測定器、画像検査
  • 装置・制御:搬送制御、装置のSECS/GEM
  • 設計項目:データ項目、送受信時期、再送、重複排除、通信断、異常値、タイムアウト、監査ログ

一般的な受託開発では、外部連携1本に5〜10人日という目安があります。ただし、装置や既存MESの仕様によって大きく変わります(出典: SIA「受託開発の費用相場」、2026年7月更新)。

移行費用は、過去ロットの期間や件数、画像や測定値の容量に左右されます。加えて、旧新コードの対応と欠損データの扱いも関わります。

全履歴か、監査や不具合解析に必要な期間だけかで、費用は変わります。

対象を絞る場合も、旧システムの参照期間と検索方法、読み取り専用化の扱い、証跡の保存先を決めます。

テスト・バリデーション・セキュリティ・教育費用

通常操作以外の検証と、継続運用に必要な作業を分けて確認します。

  • 異常系テスト:異常値、通信断、二重送信、異なる規格・レシピ版数
  • 権限・継続性:権限外解除、バックアップ、復元、監視、通知
  • 切替:切り戻しと手動運転への切替

24時間365日稼働なら、監視や障害通知、復旧、保守時間も受入条件に含めます。

経済産業省は2025年に、半導体デバイス工場向けのOTセキュリティガイドラインを策定しました。このガイドラインは、認証に加えて、OT領域や機密情報、装置資産を扱います。さらに、アクセスや変更、脆弱性、復旧にも関わります。

費用には、ネットワーク分離や最小権限、監査ログを含めます。バックアップやリモート保守制御、復旧訓練も費用に入れます。後から追加すると、再設計や再テストが起きやすくなります。

教育の対象は、品質保証や製造、設備の担当者に加え、ITや保全、監査の担当者です。各担当者は役割を理解し、異常の起票からhold・release、CAPA、変更承認まで運用します。

問い合わせ窓口やマスタ更新、権限の棚卸しは、年間費用として見積む対象です。ログ確認やベンダー保守も含めます。

ポイント

初年度の費用だけで判断すると、連携や移行、検証、教育、保守の費用が見落とされがちです。見積もりは費用項目ごとに並べて、どこまでが含まれるかを確かめます。

半導体品質管理システムの費用が変動する要因

工程数や追跡単位、可用性とOTセキュリティ、工場数と運用体制の3項目を並べた図。
見積もりの前提をそろえる際の3つの観点です。

文書を中心にした導入と、装置の測定値を取り込んでロットを制御する導入とでは、難易度が異なります。見積もりの総額は、費用項目ごとに分けて見ます。

工程数・追跡単位・品質判定の複雑さ

前工程では成膜、リソグラフィ、エッチングなどを繰り返し、数百工程に及ぶ場合があります。

費用に影響するのは、工程間の測定や装置条件、ロット分割・統合です。さらに、APCや関連ロットの扱いも費用に関わります。

  • 前工程:工程間測定、装置条件、ロット分割・統合、APC、関連ロット
  • 後工程:ウェーハ、チップ、パッケージ、荷姿、外注先との連携
  • 品質判定:規格、サンプリング、ルール、版管理、承認フロー

KISの公開事例では、前工程が400〜1,000工程以上に及ぶ場合があります。一方で後工程では、ロットからシリアルまでの親子関係が重要になります。

異常時に装置だけを止めるか、同じ材料の関連ロットも止めるか、解除に品質保証と製造の二者承認を求めるかによって、必要な機能とテストが変わります。

可用性・性能・OTセキュリティの要求水準

工場停止を許容できない場合の可用性・性能要件を明確にします。

  • 継続運転:冗長化、監視、バックアップ、復旧、保守時間、ネットワーク分離
  • データ処理:大量測定値、欠損防止キュー、再送、時刻同期、ログ保管
  • セキュリティ:認証・認可、特権ID、暗号化、脆弱性対応、監査ログ

要求水準が高いほど、インフラや試験、運用手順の費用は増えます。そのため、品質履歴の欠落や誤ったreleaseによる損失も踏まえ、削れない条件を先に決めておきます。

OTとITの経路や装置メーカーのリモートアクセスに加え、USB等の媒体やパッチ適用時の停止手順も定義します。

SEMI E187・E188やNIST CSF 2.0との整合を確認する場合は、担当者と確認ログ、復旧時間を受入条件にします。

工場数・拠点展開・運用体制

1工場の導入と複数工場の共通基盤では、同じ機能でも拠点数に応じた追加設計やテストが必要です。

  • 拠点設計:マスタ、権限、言語、時差、データ保管、ネットワーク
  • 共通化:共通プロセスと現地固有の例外を分ける
  • 運用役割:一次受付、品質承認、IT障害対応、装置保守、監査

海外展開では、全機能を一度に対応させるより、共通データモデルと拡張方式を先に決めます。

年間保守費は、新規開発費の15〜25%程度という公開目安があります。ただし、24時間対応や常駐、改修、セキュリティ監視の有無によって変わります(出典: SIA「受託開発の費用相場」、2026年7月更新)。

率だけでなく、サービスレベルと作業時間も確認します。

ポイント

費用が変わる主な要因は、工程数と追跡単位、可用性やセキュリティの水準、工場数と運用体制の3つです。要求水準を先に決めておけば、見積もりの前提がそろいやすくなります。

半導体品質管理システムのコスト最適化のポイント

品質リスクを増やさないように独自開発を絞り、連携と移行の不確実性を減らしたうえで、効果を見てから広げます。安価な仕組みを選んでも、データの意味がそろっていないと、後から全面的に作り直すことになりかねません。

必須機能と後回しにできる機能の切り分け

出荷判定や監査に必要な機能は初期に置き、それ以外は、データとKPIを見てから判断します。

  • 初期に優先:追跡、品質計画、検査、SPC、異常起票、hold・release
  • 基盤要件:監査ログ、権限、既存システムとの最低限の連携
  • 段階化候補:全社BI、複雑なAI分析、帳票再現、細かな画面調整

セキュリティやバックアップ、監査証跡のほか、異常時の安全停止とデータ精度は、後回しにしません。これらは、画面装飾の削減とは区別して考えます。

要件には「初期」「第2段階」「対象外」を記し、対象外の機能を将来どう追加するかも見積もりに残します。

標準機能とハイブリッド構成の使い分け

標準化しやすい業務と、個別開発が必要な領域を分けて考えます。

  • 標準機能:文書、教育記録、監査、CAPA
  • 個別対応:独自品質判定、装置通信、複雑なロット親子関係、既存MESとのリアルタイム連携
  • 構成案:クラウドQMSとオンプレミスMESのAPI連携

ハイブリッドは、データ保管やOTネットワークの条件に合えば選択肢になります。

標準機能を使う場合でも、不要な機能は購入しません。費用は、ライセンス・モジュール・連携と、導入・教育・保守に分けます。そのうえで、3年か5年の総額を比べます。

製造ソフト調査でも、初年度は導入や連携、教育、サポートの費用が大きくなるとされています。

データ標準化と小さなPoCによる手戻りの抑制

分析導入の前に、データ定義と責任者を決め、検証できる単位でPoCを行います。

  • 標準化項目:ロット・装置ID、レシピ版数、単位、時刻、異常コード、欠損
  • PoCの範囲:1ライン、1種類の異常、1つの装置連携
  • 評価指標:検知・特定・hold解除時間、欠損率、現場入力時間

データ辞書と正本を定めておくと、工程や製品が変わっても分析を再現しやすくなり、追加開発費を抑えられます。

継続の条件を先に定めておき、成果が出なければ対象を見直します。成果が出た場合は、モデルと連携を他工程へ広げ、毎回の新規開発を避けます。

ポイント

迷ったときは、品質や安全に関わる機能を初期から残し、それ以外は効果を見てから広げる判断が基本になります。独自開発は必要な領域に絞ると、費用と品質の管理がしやすくなります。

見積もりを取る際のポイント

相見積もりでは、同じ条件で比べることが前提です。RFPには、工程や追跡関係、品質イベント、連携先を記載します。データ量と利用者、監査、稼働時間も明記します。

移行範囲や教育、保守、導入後のKPIも明記します。情報が不足している場合は、要件整理を設けたうえで、概算と確定見積もりを分けて扱います。

RFPに入れるべき項目

品質機能と追跡条件は、次の項目をRFPで明示します。

  • 品質機能:計画、検査、規格、サンプリング、SPC、不適合、CAPA、変更管理
  • 記録:監査ログ、文書版管理、測定器校正、サプライヤー品質、ダッシュボード
  • 追跡:ロット・ウェーハ、装置・レシピ・材料、hold・release、出荷判定

前後工程の影響範囲と外注先との連携も、RFPに記載します。非機能要件には、稼働時間や停止の許容、性能を含めます。さらに、保持期間やバックアップ、復旧時間も記載します。

セキュリティでは、認証や特権ID、監査の扱いを明記します。ネットワーク分離やリモートアクセスに加え、脆弱性対応と保管場所も書きます。

API、CSV、SECS/GEMの方式に加えて、通信断時の再送や欠損の扱いも定義します。エラー通知や重複排除も含めます。条件が曖昧なままだと、後から変更契約につながる可能性があります。

複数社の見積もりの比較方法

費用項目と契約条件を分けて提示してもらいます。

  • 費用:製品、要件定義、設計・開発、設定、連携、移行
  • 導入:テスト、バリデーション、セキュリティ、教育、切替、保守
  • 契約:「含む」「別途」「対象外」「前提」、価格方式、変更単価・承認

実績を確認するときは、前後工程や装置・測定器の扱いを質問します。ロット分割・統合と異常時停止、MES連携、24時間保守についても聞きます。

KISは公式サイトで、半導体前後工程のMES・品質管理を紹介しています。品質・傾向判定や追跡、異常時停止の内容も掲載されています。

汎用QMS・MESの提案には、自社と同じ管理単位に対応できるかを、デモとRFP回答で確認します。

初期費用だけでなく総保有コストとリスク

初年度だけでなく、3〜5年の総保有コストを同じ条件で比べます。

  • 導入費:ライセンス、設定、移行、連携、教育、検証
  • 継続費:年間保守、追加改修、インフラ
  • 増加条件:ユーザー・工場、保存容量、API上限、更新費、サポート時間

評価で見るのは、異常検知と影響ロットの特定です。加えて、再検率や停止、CAPA完了、監査工数の変化も見ます。

移行や教育が不足すると、追加改修や停止のリスクが残ります。監査ログの不足や、通信断からの復旧失敗も、追加改修や停止のリスクを生みます。

価格や品質に加えて、セキュリティと運用性も同じ表で評価します。

ポイント

見積もりは同じ条件のRFPで比べ、「含む」「別途」の範囲を並べて見ます。判断は初年度の金額より3〜5年の総保有コストで行うと、後の追加費用を避けやすくなります。

よくある質問(FAQ)

品質管理だけを対象にするか、製造実行や装置、分析まで含めるかで、費用は変わります。費用と導入方法に関する質問に答えます。

半導体製造業向け品質管理システムは最低いくらから導入できますか?

文書管理や簡易な不適合管理を標準SaaSで始める場合、初期0万〜60万円程度が目安です。

装置・MES連携、ロット追跡、判定、監査を含める場合は、小規模パッケージの300万〜1,000万円や、PoCの1,000万〜3,000万円程度が比較対象です。

いずれも公開価格ではなく、対象範囲を前提にした概算です。

クラウドSaaSとスクラッチ開発はどちらが安いですか?

初期費用は標準SaaSが低くなりやすく、次にパッケージとカスタマイズ、フルスクラッチの順に大きくなりやすいです。

半導体特有の判定や装置連携、ロット親子関係では、SaaSに追加開発が必要になる場合があります。OTネットワークや長期保守でも、運用上の制約が積み重なることがあります。

3〜5年のライセンスや連携、移行の費用に加え、検証や教育、保守も合算します。そのうえで、自社要件への適合性と合わせて判断します。

品質管理システムの開発期間はどのくらいですか?

標準SaaSは即日から数週間、1拠点パッケージは3〜6か月、半導体ラインPoCは3〜9か月が目安です。

本番中規模は9〜18か月程度、複数工場の共通基盤は18〜36か月以上になる可能性があります。

要件定義や設備調査、移行を含めるかどうかで、期間は変わります。受入テストや教育、夜間切替も、期間に関わります。

AI外観検査や予測品質を最初から導入すべきですか?

全工場に一斉に導入する前に、データ定義や測定条件を整え、ラベルや欠損、判定者の運用も決めます。そのうえで、1工程・1異常のPoCを行います。

評価では精度に加えて、誤判定の再確認や品質記録を見ます。さらに、モデル変更の承認と監査ログ、再学習費用も評価します。

基礎データが整っていない場合は、品質管理と追跡を先に整えたほうが、投資効果を検証しやすくなります。

まとめ

概算は標準SaaSで初期0万〜60万円程度、小規模パッケージで300万〜1,000万円程度です。

PoCは1,000万〜3,000万円程度、1工場の本番向け中規模導入は3,000万〜1億円程度です。

複数工場の全社基盤は1億〜3億円以上です。これは概算で、対象範囲や装置連携、データ移行を条件としています。検証、セキュリティ、保守の範囲でも変わります。

導入範囲と連携条件による費用相場の判断

QMS・MES・SPCの役割を分けます。そのうえで、ロットやウェーハ、製品の追跡と、装置やレシピ、材料、測定値の接続範囲を定めます。

必須機能を1工程から導入し、標準機能と独自開発を分け、3〜5年の総保有コストで比較します。

異常検知や影響ロット特定のKPIを置けば、価格だけでなく投資効果で発注先を選べます。

最初の相談で用意するRFPとKPI

経済産業省のOTセキュリティ方針やSEMI E187・E188、NIST CSF 2.0を確認したうえで、品質・生産・セキュリティ・運用を設計します。

RFPには、対象工程や品質イベント、連携、異常系を記載します。さらに、復旧時間と保守窓口、データ保管場所も書いておくと、追加費用と手戻りを抑えやすくなります。

▼全体ガイドの記事
・半導体製造業向け品質管理システム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
