製造現場管理システム開発の発注/外注/依頼/委託方法について

製造現場管理システムの発注は、現場の調査から要件整理、候補選定、提案比較、契約へと進めます。そのあとでPoCとパイロットを行い、効果を確かめながら段階的に展開すると、現場に定着しやすくなります。

▼全体ガイドの記事
・製造現場管理システム開発の完全ガイド

製造現場管理システムの発注前の決めごと

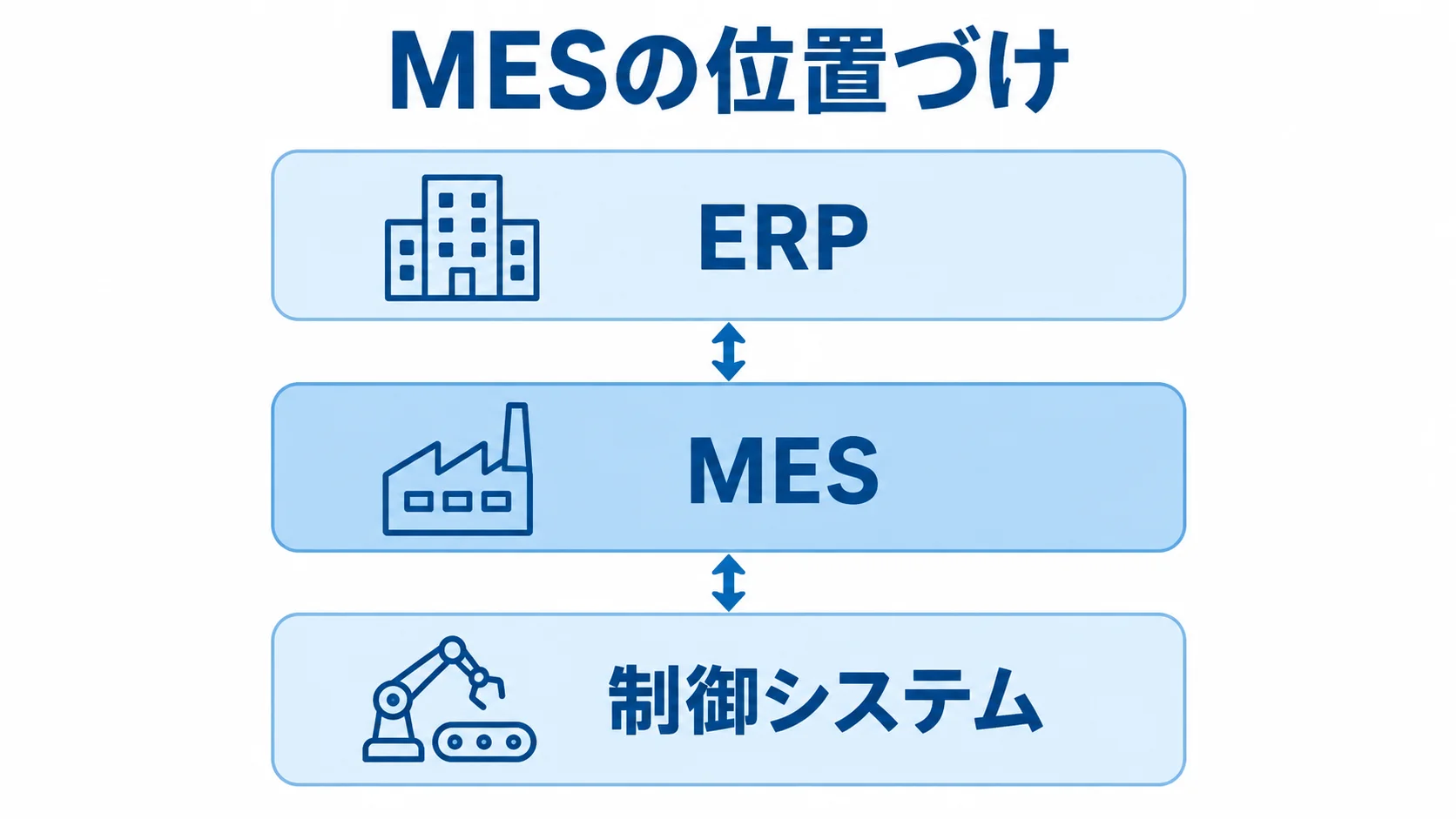

ERPと制御システムの間にMESを配置した3層図
MESが両システムをつなぐ位置にあります。

製造現場管理システムは、日報入力だけを行うアプリとは限りません。

作業指示、進捗、実績は、どの粒度で扱うかによって、必要な製品や費用が変わります。品質、ロット、在庫、設備データも、同じく扱う粒度で左右されます。

管理範囲が変われば、必要な製品も、開発会社も、費用も変わります。そこで、発注先を探す前に、対象業務と導入方式を整理します。

管理範囲と成果指標の絞り込み

まずは、現場で解決したい業務課題を決めます。進捗確認、日報集計、ロット追跡など、改善対象を具体化すると、次の業務範囲の整理に役立ちます。

  • 進捗確認:現場への電話確認にかかる時間の削減
  • 実績集計:紙の日報をなくし、当日中に集計
  • ロット追跡:不良発生時に対象ロットをたどれること

成果指標は3〜5個程度に絞り、導入前の現状値も測っておきます。現状値があれば、導入後の効果を比べられます。

業務範囲は、作業指示と工程進捗までにするか、品質検査や在庫、原材料ロットまで含めるかで分けます。

設備停止や保全、ERP・WMSとの連携も、対象に含めるかを決めます。なお、MESはERPと制御システムの間で、製造プロセスを監視・追跡・文書化・管理する層として扱われることの多い仕組みです。

「製造現場管理システム」という言葉は、工程管理アプリから大規模な製造実行基盤までを幅広く指します。

SaaS・パッケージ・スクラッチの目的別の選び方

導入方式は、標準機能で始めるのか、既存製品を拡張するのか、個別に開発するのかで比べます。

  • SaaS・クラウド:標準機能で早く始めたい企業向け
  • パッケージ:製造業の標準機能と固有の運用を両立しやすい
  • スクラッチ:独自の工程や品質ルールが競争力に直結するケース

SaaSは、サーバーの更新や一部のセキュリティ運用を外部に任せやすく、複数拠点にも広げやすい方式です。

独自工程と設備接続、通信断時の入力は、導入前に確かめておきます。

データの保管場所やAPIの制約も、あわせて確認しておきます。

スクラッチは、製番管理や設備制御のように、標準製品では対応できない要件に適しています。

判断に迷うときは、工程・品質・在庫はパッケージ、現場入力と帳票はSaaS、設備接続はエッジ側で扱う組み合わせも候補になります。

ポイント

管理範囲と導入方式が決まっていないと、見積を比べても条件がそろいません。迷ったら、業務範囲と成果指標が決まっているかを、発注先を探す前に確かめてください。

製造現場管理システムの発注・外注の進め方

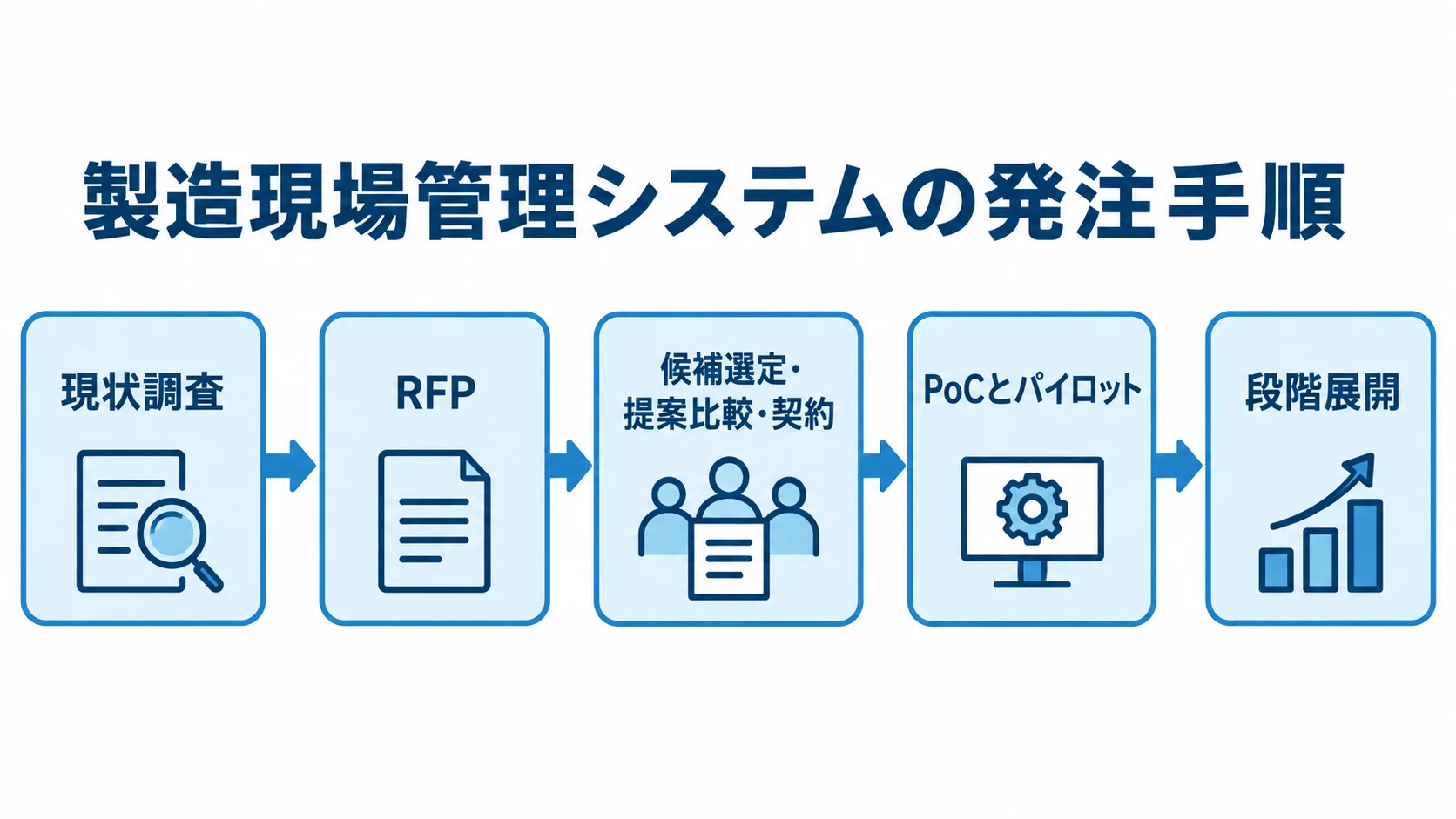

現状調査からRFP、候補選定、パイロットを経て段階展開する流れ図
1ラインで現場適合性を確かめてから全社へ広げます。

発注の流れは、現状を把握し、要件を固め、候補と契約を決めたうえで、段階的に展開する形です。具体的には、調査から要件整理、候補選定、提案比較を経て契約へ進みます。その後、PoCとパイロットを行ったうえで、段階的に展開します。

製造現場では、管理職が想定する流れと、作業者が実際に行う例外処理が食い違うことがあります。そのため、現場観察は省かず、実際の流れを把握します。

現状調査での紙・Excel・口頭の流れの洗い出し

受注から入庫まで、生産計画や作業指示、検査を中心に、現場の一日を追います。

  • 記録媒体:紙帳票、Excel、ホワイトボード、ハンディ端末
  • 既存システム:PLC、生産管理、販売管理
  • 例外処理:材料不足、段取り替え、再加工、検査保留
  • 設備・注文:設備停止や急な割り込み注文

誰がいつ入力し、どこで転記しているかも記録します。

正常時だけでなく、例外時の対応も調査の対象に含めます。

進捗確認の時間や日報の転記工数、棚卸差異を測ります。加えて、トレース時間、不良率、納期遵守率も対象です。

数値が取れない場合は、対象工程の件数や確認回数を代わりに記録します。記録した件数や回数が、導入前後を比べる基準になります。

「DX化」という目的を具体化し、経営、管理者、現場それぞれに1つ以上のKPIを設定します。

RFPに書く業務シナリオ

RFPは、同じ条件で提案や見積を受けるための資料です。会社概要や希望納期、対象工場と工程を記載し、利用者数と拠点数も書き添えます。

  • 既存環境:システム、端末、通信、マスタ、データ量、権限、帳票の状況
  • 連携と移行:連携方式と移行対象の明記
  • 業務シナリオ:開始、出来高、不良理由、停止時間の登録方法
  • 通信断:端末での入力保持と、復旧後に重複なく再送する条件
  • 追跡範囲:ロット、仕掛品、製品、作業者、設備、日時、検査結果の範囲

非機能要件には、稼働時間や応答性能、バックアップ、復旧目標を含めます。

さらに、監査ログや認証、権限も入れます。

脆弱性への対応やデータの返却、サポート時間も定めておきます。

参照先としては、経済産業省の工場向けサイバー・フィジカル・セキュリティ対策ガイドラインがあります。

RFPでは、同ガイドラインへの準拠方針と例外の扱いを確かめます。

PoCと1ラインのパイロットによる現場適合性の確認

提案書やデモだけでは決めず、代表的な1工場・1ライン・1機能で、PoCやパイロットを行います。

  • 生産シナリオ:多品種少量、段取り替え、再加工
  • 品質・ロット:ロット分割、検査保留
  • 現場操作:手袋での操作、バーコード読取、文字サイズ、入力数

デモでは、権限不足や重複登録、通信遅延を再現してもらい、設備やAPIの停止も試してもらいます。

ロットの訂正や、バックアップからの復旧も確かめておきます。これにより、正常時以外の動きを把握できます。

パイロット中は、入力率や転記時間、進捗確認時間を記録します。加えて、データ欠損や問い合わせ件数も残します。

本契約や全社展開へ進むのは、合格条件を決めてからにします。

効果と課題を見ながら段階的に広げると、反発や手戻りを抑えやすくなります。

ポイント

発注の流れは、現場の調査から提案比較までを終えてから契約へ進むのが基本です。判断に迷うときは、現場の一日の記録が、要件とつながっているかを見てください。

発注形態と契約形態の選び方

発注形態は、標準サービス、既存製品の設定や拡張、個別開発のなかから選びます。

契約では、成果物と責任範囲を明確にしておきます。

曖昧なまま進めると、要件変更や連携不具合をめぐって、発注側と開発会社の認識に差が生じます。

データ移行や追加費用についても、同じ差が出ます。

標準導入・半完成品・個別開発の使い分け

導入方式は、標準機能に業務を合わせられるかどうか、独自性を残すべき箇所があるかどうかで判断します。

  • 標準SaaS:工程管理や日報に絞って、早く始めたい場合向け
  • パッケージ等:標準機能を使いながら、帳票や業務ルールを追加できる
  • スクラッチ:自由度が高い一方で、保守や引き継ぎの負担が発注側にかかる

要件定義や保守人材、技術的負債への対応は、発注者側も担います。セキュリティ更新も、発注者側で行うことになります。

競争力に直結する部分は拡張します。たとえば現場入力や品質判定が該当し、在庫引当や設備接続も、同じ考え方で扱う部分です。

汎用的な管理を標準機能に寄せておくと、導入後の更新や保守が安定します。

請負・準委任・保守契約の境界

要件が固まらないうちに全体を請負にすると、変更のたびに追加見積が出る場合があります。

受託側がリスクを見込んで、価格を高めに出すこともあります。契約範囲は先に確かめておきます。

  • 請負:合意した成果物の完成を重視し、画面・機能・テスト・移行・納品・検収基準が明確な範囲向け
  • 準委任:専門家の作業や支援を受け、成果物を先に固定しにくい調査・要件定義・PoC・改善に向く
  • 工程別契約:要件定義は準委任、開発・検収は請負とする組み合わせ
  • 保守:受付時間、復旧目標、更新、脆弱性対応、データ返却、追加単価の取り決め

ポイント

請負か準委任かは、成果物が固まっているかどうかで考えると判断しやすくなります。工程ごとに分けるかどうかも、あわせて検討してください。

製造現場管理システムの費用相場と見積の内訳

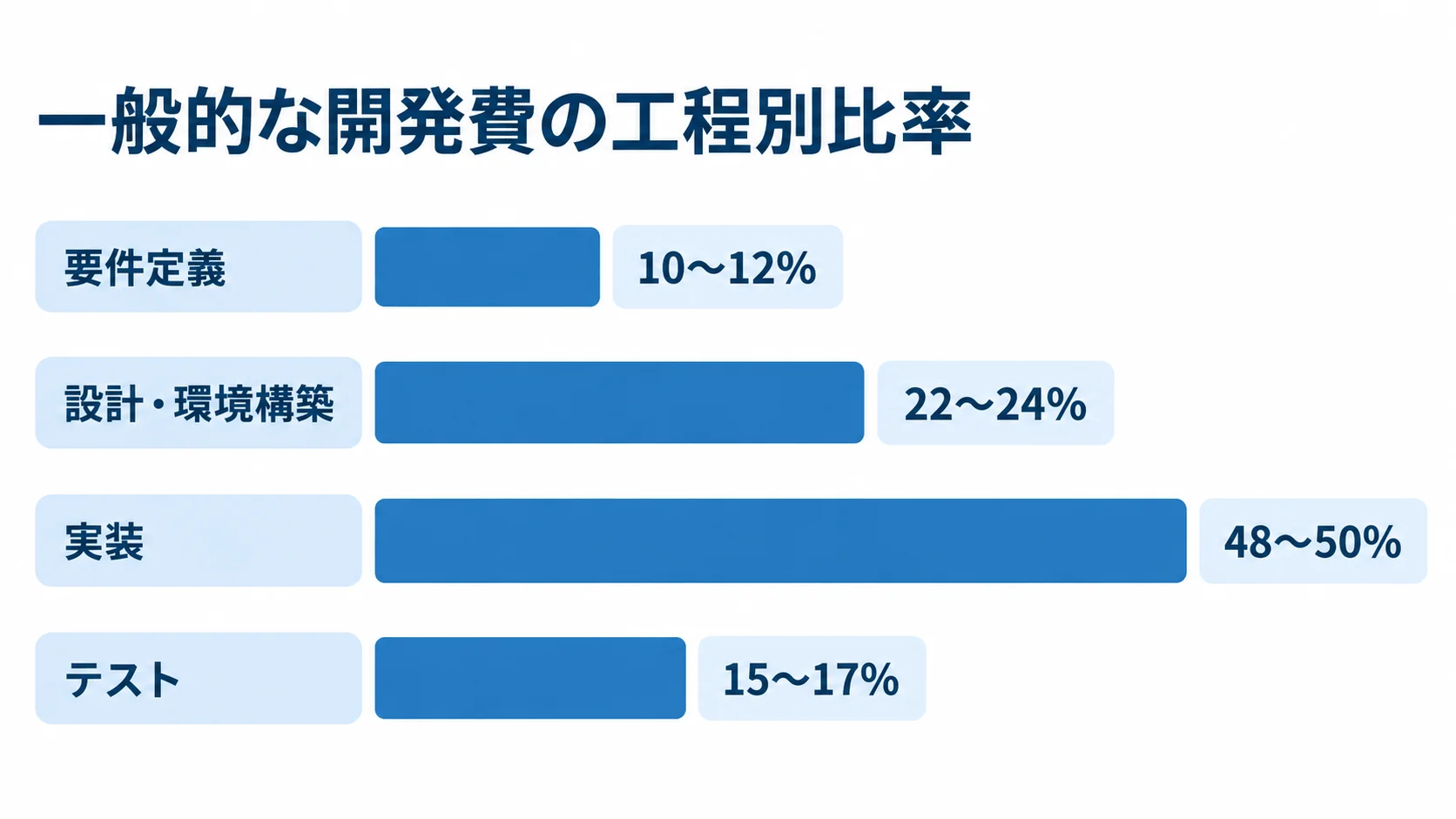

一般的な開発費に占める要件定義、設計・環境構築、実装、テストの比率を示す横棒グラフ
実装の比率が最も大きい配分です。

市場全体を示す公的な平均価格は限られています。そのため、類似業務システムの推定レンジと公開価格例は、分けて読む必要があります。

費用は要件や拠点数、利用者数で変わります。設備連携や移行、セキュリティ、導入支援の内容でも変わります。そのため、相場だけで発注額を決めることはできません。

方式別の費用レンジ

導入方式ごとに、類似業務システムの推定レンジと公開価格例を並べます。

  • SaaS:小規模導入の初期支援は無料〜60万円程度。期間は即日〜数週間
  • パッケージ等:利用料、設定、帳票、カスタマイズ、連携、移行込みで数十万〜数百万円
  • 小規模開発:工程・日報・進捗に絞ると300万〜1,000万円程度
  • 中規模開発:品質・在庫・ロットや複数連携込みで1,000万〜5,000万円程度
  • 大規模基盤:複数工場では5,000万円〜1億円以上となる可能性がある

導入期間や追加費用は構成によって異なります。SaaSでは、月額料金や利用者ID、端末が別料金になる場合があります。バーコード、初期データ整備、個別連携も、別料金となることがあります。

これらは製造現場管理システム単体の統計ではなく、類似業務システムからの推定値です。実際の費用は、要件に応じて算定します。

ものレボの公式料金ページでは、工程管理のエントリーが月額77,000円、スタンダードが月額187,000円です。エンタープライズは月額297,000円です(出典: ものレボ「料金プラン」、2026年8月確認)。

管理者IDは月額1,650円、作業者IDは月額660円です。ただし、これは同サービスの価格例で、市場平均ではありません。

5年総コストによる比較

初期費用だけでなく、5年程度の総保有コストを方式ごとに積み上げて比べます。

  • SaaS:月額利用料、利用者追加、オプション、通信、端末、設定、移行、研修、サポート
  • パッケージ等:サーバー・クラウド、保守、監視、OS・ミドルウェア更新、脆弱性対応
  • 追加費用:追加開発、引き継ぎ、障害時の現地対応も含めます
  • 公式比較例:SaaS複数利用の5年総額は500万〜1,200万円
  • 他方式の例:半完成品は約400万円から、フルスクラッチは1,500万円から

公式比較例の金額は、受注生産向け業務管理システムの場合です(出典: マキナフロー公式サイト、2026年8月確認)。

提供会社による比較で、市場全体の相場ではありません。そのうえで、利用者数や拠点数、連携本数、保守条件をそろえ、自社の条件で計算し直します。

見積書は、要件定義から設計、実装、テストの工程に分けてもらいます。さらに、移行や教育、リリースも項目を分けて見ます。

NotebookLMの調査ノートでは、一般的な開発費の比率として要件定義10〜12%、設計・環境構築22〜24%が示されています。

実装は48〜50%、テストは15〜17%程度とされています。ただし、製造現場向けの確定統計ではなく、工数配分を見る目安です。

ポイント

費用は要件や拠点数、利用者数で変わるため、相場だけで発注額を決めないようにします。比べるときは、5年総コストを同じ前提でそろえてください。

委託先選定と見積比較のポイント

委託先は、知名度や総額だけでなく、生産形態や規模、設備が近い企業での支援経験で選びます。品質要求の近さも、あわせて確かめます。

大手SIやMESベンダーは、複数工場やERP・設備連携に強い場合があります。クラウドSaaSは、現場の状況を早く追い始めやすい傾向です。

受託開発会社は、独自要件に対応しやすい一方で、製造現場への理解や導入後の保守体制を確かめます。

同業・同規模の実績と導入後の体制

製造業での導入件数に加えて、自社に近い業態や生産方式の実績も確かめます。

  • 業態:受注生産、多品種少量、プロセス製造、組立
  • 業界:食品、医薬など自社に近い分野
  • 連携:端末、バーコード・QR、PLC、IoT、ERP・WMS・BI

同規模の工場で、稼働後も使われているかを質問します。担当者が製造業をどう理解しているかも、あわせて確かめます。

営業担当だけでなく、要件定義者や画面設計者とも面談します。連携技術者やサポート責任者とも、会って話す機会を作ります。

問い合わせ窓口や障害時の一次対応、夜間・休日の連絡方法を確かめます。担当交代時の引き継ぎも、あわせて確認します。

契約終了時のデータ返却も決めておくと、委託先への依存を抑えやすくなります。

同じ前提と明細による見積の比較

見積の条件と提案内容をそろえてから、金額に差が出た理由まで比べます。

  • 共通条件:同じRFPや工程、利用者数、拠点数、連携範囲を各社へ渡す
  • 提案条件:標準機能と追加開発、前提、除外項目、納期、体制、検収の比較
  • 追加作業:移行、マスタ、端末、ネットワーク、設備、API、教育、立ち会いの扱い
  • テスト・見積:総合テストや切り戻し、「別途」項目の数量・単価・提示時期
  • デモ:入力画面、誤入力防止、ロット分割、再加工、連携方向を実演してもらう

安い見積は、必要な作業が除外されていないかを、明細で確かめます。

未対応の要件を将来対応にする場合は、時期や費用を確認します。加えて、代替運用と契約上の扱いも押さえます。

連携・セキュリティ・法対応の契約への反映

工場システムが止まると、安全や品質、出荷に影響します。そのため、連携テストと復旧計画は開発会社に任せきりにせず、法令や契約上の責任も踏まえて、確認項目を文書にします。

  • 連携と復旧:連携テスト、復旧計画、通信断時の入力・再送の確認
  • アクセス管理:IT・OT分離、最小権限、MFA・SAML、特権操作の記録の取り決め
  • 運用保護:脆弱性・パッチ、バックアップ、RTO・RPO、遠隔保守の承認の範囲
  • 法令・品質:電子取引の保存要件、業種固有の品質・記録要件
  • 契約事項:成果物、検収、不具合、再委託、知財、第三者サービス、データ所有・返却、秘密保持、事故通知、終了時支援

2026年時点では、クラウドMESの機能拡張に加えて、認証やデータ基盤も強化されています。

Smart Craftは、2026年3月の公式発表で、工程・品質・在庫を一気通貫で扱うSaaS型MESへの拡張を説明しています(出典: Smart Craft公式発表、2026年3月)。

発注時には、工程だけでなく、品質や在庫との将来の連携についても確かめます。

受発注や請求書を扱う場合は、電子帳簿保存法の対象になるかを、経理や法務と確認します。注文書や見積書も、その対象として確認します。

国税庁は、電子取引の情報を一定の要件で保存する必要があると説明しています。論点は、検索性と可視性、真実性のほか、訂正・削除の履歴です(出典: 国税庁「電子帳簿保存法の概要」「電子取引関係」、2026年8月確認)。

医薬品や食品では、GMPやQMS、トレーサビリティ、表示・記録などの要件があります。品質保証部門や専門家にも、要件定義へ加わってもらいます。

現場運用や「通常の範囲」の意味は、議事録や要件一覧に残し、契約書や別紙と結びつけます。

ポイント

委託先は知名度や総額ではなく、自社に近い企業での支援経験と導入後の体制で比べます。見積は条件をそろえ、除外項目が無いかを明細で確かめてください。

よくある質問(FAQ)

発注では、費用に加えて、現場で使い続けられるか、既存システムとつながるか、導入後に改善できるかを判断材料にします。

製造現場管理システムの発注費用はいくらですか?

小規模SaaSは初期設定を含めて無料から60万円程度、半完成品やパッケージは数十万〜数百万円が目安です。

小規模スクラッチは300万〜1,000万円程度が検討の目安になります。ただし、これは類似業務システムの推定や公開例で、要件や連携、拠点数によって変わります。

端末や移行、教育、保守を含めた5年総コストで比べてください。

RFPを作れない場合は開発会社に任せてもよいですか?

現状調査や要件定義は、支援会社へ委託できます。ただし、目的、対象工程、困っている事実、優先順位は、発注側で整理します。

予算の考え方や希望時期も共有します。「現行通り」だけでは、例外処理や入力負荷が見積に反映されにくくなります。

現場担当者を交えたヒアリングと、業務シナリオの確認を行います。

請負契約と準委任契約はどちらがよいですか?

成果物が固まっている開発と検収は請負、調査や要件定義、PoCは準委任が向いています。

契約を1つに統一せず、工程ごとに分ける方法もあります。その場合も、成果物と責任範囲、変更手続きを確認します。検収と障害対応も、あわせて見ておきます。

委託先を選ぶときに最も重視すべきことは何ですか?

自社に近い生産形態・規模の実績、現場端末の使いやすさ、ERP・WMS・PLCとの連携力を確認します。

障害時の復旧や導入後の保守体制も見ます。移行や教育、連携、テストが除外されると、後から費用や負担が増えます。

自社シナリオを使ったデモと、導入後の運用担当者へのヒアリングを行います。

まとめ

発注前には、紙やExcel、口頭の業務を調べ、進捗や転記、品質の課題を見つけます。ロットや在庫の課題も含めて、KPIとあわせて定めます。

方式はSaaS、パッケージ、スクラッチ、ハイブリッドから比べます。RFPには、業務シナリオを中心に、連携、通信断、権限、監査ログを書きます。

バックアップや復旧、保守も明記します。機能の数よりも、現場への適合性を基準に発注先を選びます。

現場適合性による発注判断

見積は、端末や移行、設備・ERP連携を含めた5年総コストで比べます。教育や保守、追加開発も、この総額に含めます。

委託先は、同業・同規模の実績や提案の透明性、契約、導入後の支援体制で選びます。

まずは1工場・1ライン・1機能で効果を測り、現場の声を取り入れながら段階的に広げると、定着しやすくなります。

RFPと候補先の準備

準備を整えたら候補先へ依頼し、必要に応じて相談する順に進めます。

  1. 現場担当者と業務フロー、対象範囲、KPI、既存システム、連携先、非機能要件を整理する
  2. 候補先へ同じ資料を渡し、同じシナリオでデモと見積を依頼する
  3. 要件定義や契約に迷う場合は、製造業とシステム導入に詳しい支援会社へ相談する

発注側でも、判断の材料を残しながら進めてください。

▼全体ガイドの記事
・製造現場管理システム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
