Slimのシステム開発の発注/外注/依頼/委託方法について

Slimのシステム開発を外注するときは、業務整理、RFP作成、契約・開発・検収の順に進めると、運用まで見通した委託につながります。

発注形態、要件と契約、費用相場、委託先の選び方を、この順番に沿って見ていきます。全体像は下の完全ガイドの記事でも確認できます。

▼全体ガイドの記事
・Slimのシステム開発の完全ガイド

Slimのシステムを発注する前に知っておきたい全体像

Slimを中央に置き、API、Webhook、外部サービス連携、SPAのバックエンドを周囲に示した図。
4つの用途はいずれもSlimの小さな構成を活かしやすい領域です。

Slimは、HTTPリクエストを受け取り、ルートに応じた処理を呼び出してレスポンスを返すフレームワークです。APIやWebhook、外部サービス連携、SPAのバックエンド、社内業務APIには適しています。

一方で、業務システムとして使うには、必要な部品と運用ルールを別途組み合わせる必要があります。そのため、発注では「誰が、どの業務で、どのデータを、どの画面やAPIから扱うか」を先に整理します。

完成品ではなく、業務システムの土台というSlimの位置づけ

LaravelやSymfonyのようなフルスタック型と比べると、Slimには認証や管理画面、ORM、帳票、ジョブ管理などが一式で用意されていません。

Slim 4で構成する場合は、次の部品を案件に合わせて選ぶことになります。

  • 通信と処理:PSR-7のリクエスト・レスポンス、PSR-15のミドルウェア
  • アプリ基盤:DIコンテナ、DBアクセス、テンプレート
  • 運用・仕様:ログ、API仕様管理

不要な機能を減らせる一方、部品の選定と統合の品質は発注先に左右されます。そのため、見積依頼には、SlimとPHPのバージョン、依存パッケージ、DBを書きます。認証方式のほか、ログの保存先やテスト・デプロイの方法も明記します。

2025年11月にSlim 4.15.1はPHP 8.5を正式サポートしました(出典:Slim Framework公式「Slim 4.15.1 released」、2025年)。

採用バージョンと依存パッケージを固定し、更新の責任者と期限も決めておきます。

向いている案件と慎重に比べたい案件

次のようなAPI中心の案件では、Slimの小さな構成が活きやすく、既存のフロントエンドやSaaSとも組み合わせやすいです。

  • アプリのバックエンド:スマートフォンやSPAから使うAPI
  • 業務データのAPI:受発注・在庫・会員管理
  • 外部連携:Webhook受信や外部サービス接続
  • 段階的な分割:既存システムの一部を切り出す案件

管理画面や細かな権限、帳票などを多く標準で備えたい場合や、バッチ、法改正対応、業務ワークフローが必要な場合は、Slimに部品を加えた総コストを比べます。

Slimだから必ず安い、速いとは限りません。そのため、Laravel、Symfony、業務パッケージ、SaaSの導入費も候補に含め、独自業務の多さや将来の保守人材も判断材料にします。

発注形態の選び方

発注形態は、要件がどこまで確かか、社内に技術者がいるか、開発をどれほど急ぐか、リリース後に誰が運用するかで決まります。

業務フローが固まっておらず、設計から相談したい場合は、要件定義を先に委託する方法が安全です。反対に、仕様と受入条件が明確であれば、開発工程を一括で依頼しやすくなります。

一括請負に必要な仕様と完成条件

請負方式では、契約前に次の項目を確かめておく必要があります。

  • 契約方式:予算と納期を管理しやすい一方、受託会社は成果物を完成させ、発注者は契約金額を支払う形です
  • 要件と見積:要件が曖昧だと、見積が高めになったり、範囲が除外されたり、後から変更費用がかかったりする場合があります
  • RFPと受入条件:画面・API・権限・連携・移行・テスト・納品物と完成条件の記載
  • 変更管理:影響調査から納期の再合意までの手順を契約に定めること

一括請負でも、要件変更を一切認めないという意味ではありません。

特にSlimでは、認証方式やデータモデルの変更が、ミドルウェア、API、テスト、移行に影響します。そのため、変更の単価だけでなく、影響範囲も確認しておきます。

準委任・ラボ型が向いている不確実な開発や継続改善

準委任やラボ型は、成果物だけでなく、エンジニアの稼働時間や月単位の体制に対して費用を支払う形です。こうした形は、優先順位を見ながらAPIを追加する場合や、調査・移行と並行して仕様を固める場合に合います。

仕様変更を柔軟に扱いやすい一方で、発注者側にはプロダクト責任者や優先順位を決める担当者が必要になります。

契約時には、月間の稼働時間や担当者の役割を決めておきます。そのうえで、レビューと定例会議、課題管理の方法、交代時の引き継ぎも取り決めます。設計書やOpenAPI定義、テストコード、デプロイ手順は、毎月更新する前提で扱います。

要件定義と開発を分ける段階発注

初めてSlimのシステムを外注する場合は、本開発をすぐに発注せず、現状調査、業務整理、技術検証、基本設計だけを第1段階として依頼できます。この段階では、次の内容を確かめます。

  • 事前調査:業務整理、技術検証、API境界、認証方式、移行の難所、追加部品の確認
  • 引き継げる成果物:業務フロー、画面一覧、権限表、ER図、OpenAPI、非機能要件、移行方針、課題一覧
  • 利用条件:著作権と利用権の確認、次の発注先でも成果物を使える状態にすること

事前調査を短期間で済ませると、本開発の見積精度を上げやすくなります。さらに、成果物は特定の会社への囲い込みに使わず、相見積もりに耐えるRFPにまとめ直します。

ポイント

要件の固まり具合で発注の形を選び、固まっていない場合は要件定義を先に委託します。仕様と受入条件がそろってから、開発を一括で頼む流れが考えられます。

RFPと要件整理の準備範囲

RFP前の業務整理を、現状業務、受注登録の確認者・時点、導入目標、機能の優先度の4項目で示すチェックリスト図。
現状から優先度までを揃えると、要件の前提を共有できます。

RFPは、開発会社に「何を、なぜ、どの条件で作ってほしいか」を伝える依頼書です。そのため、現状業務と課題、利用者の情報を同じ形式で渡します。対象データや希望する成果、制約も、あわせて書きます。

Slimを必須にする場合でも、代替案や採用理由を提案してもらう余地を残しておくと、構成を比べられます。

現行業務と導入目標の整理

業務整理では、現状、目標、機能の優先度を、この順に確かめます。

  • 現状業務:Excel、紙帳票、メール、既存システム、担当者判断、例外処理の洗い出し
  • 業務の流れ:「受注登録」の確認者と時点、差し戻しや取消時の対応
  • 導入目標:処理時間の短縮や入力ミスの削減、部門間の状況共有をもとに評価指標を決める
  • 機能の優先度:初回必須、希望、将来に分け、帳票・通知・権限・監査ログ・検索・取込・分析を一度に詰めない

まずMVPで業務価値を検証し、利用状況を見てから第2段階へ進むと、予算と納期を管理しやすくなります。

RFPに書く技術要件と非機能要件

RFPでは、技術要件と非機能要件を分けて記載します。

  • 技術構成:Slim 4、PHP 8.x、Composer、PSR-7・PSR-15、DI、DB、クラウド、Docker、CI/CD、API文書
  • 代替案の評価:方式を固定せず、互換性、性能、保守性、ライセンス、安全性から採用理由を比べる
  • 性能・稼働:同時利用者数、ピーク時リクエスト、目標応答時間、稼働時間
  • 継続運用:バックアップ、復旧目標、ログ保存期間、監視、障害連絡、脆弱性対応
  • 個人データ:保存場所を要件に含めること

個人情報保護委員会のガイドラインでは、委託先の安全管理措置を選定の前に確かめるよう示されています(出典:個人情報保護委員会「個人情報の保護に関する法律についてのガイドライン(通則編)」)。

同じガイドラインは、契約で取扱状況の把握を定め、必要に応じて監査する考え方も示しています(出典:個人情報保護委員会「個人情報の保護に関する法律についてのガイドライン(通則編)」)。

受入条件とデータ移行の責任分担

受入条件は、業務シナリオに沿って確認します。「動くこと」の確認だけでは足りないため、次の異常系も試験対象に含めます。

  • 入力・登録:重複登録、CSVの不正値
  • 権限・通信:権限外操作、通信失敗
  • 外部連携:APIタイムアウト、再実行
  • データ処理:同時更新、取消

発注者が用意するマスタやテストデータ、受入担当者、確認期限もRFPに記載します。検収の遅れが納期に響かないよう、確認期限を前もって決めておきます。

既存システムを移行する場合は、移行の対象と項目の対応表を決めます。さらに、欠損や重複データ、履歴の扱い、移行リハーサル、切り戻しの条件まで取り決めます。

古いPHPやSlim 3から更新する場合は、依存パッケージやミドルウェア、認証、エラー処理、テストの有無を調べます。バージョンを上げるだけで済むとは限らないため、この調査が欠かせません。

たとえば、発注者がデータを準備し、受託会社が変換や検証を担うなど、責任分担を明確にします。

ポイント

RFPは、開発会社が同じ前提で見積もれる程度まで、業務、技術、受入条件を書いておくことが目安です。移行や非機能の条件も同じ書式で添えておくと、比べやすくなります。

契約形態と契約書の確認ポイント

契約形態は、開発の不確実性と成果物の明確さに合わせて選びます。たとえば、要件定義は準委任、本開発は請負、保守・改善は準委任と、工程ごとに分ける方法もあります。

ひとつの契約で全体を扱う場合も、成果物や責任範囲、変更、検収は、条項と別紙で具体化します。知的財産と保守も、契約書に明記します。

納品物と権利の帰属

納品物と権利・管理条件は、次の内容を契約で明確にしておきます。

  • 設計資料:要件定義書、画面仕様書、ER図、OpenAPI定義
  • 開発資産:ソースコード、環境構築手順、Composer設定、Dockerファイル、テストコード・結果
  • 運用資料:移行、バックアップ・復旧手順、運用マニュアル
  • 権利とライセンス:著作権の譲渡・利用許諾、OSS、第三者サービス、生成物の再利用範囲
  • クラウド・ドメイン:契約主体を発注者と受託会社のどちらにするか

環境変数や秘密情報の管理方法が分からないと、ソースコードがあっても、他社への引き継ぎは難しくなります。

Composerのパッケージには、それぞれ個別のライセンスと更新状況があります。そのため、保守期間中の管理方法も決めておきます。

セキュリティと再委託の契約条件

2026年5月、Slim 4.4.0以上4.15.1以下のHTMLエラーレンダラーに反射型XSSの脆弱性が公表されました。この脆弱性は、Slim 4.15.2で修正されました(CVE-2026-48157、出典:Slim Framework公式セキュリティアドバイザリ、2026年)。

開発時点のバージョンだけでなく、脆弱性の監視と緊急パッチ、影響調査、テスト環境での検証、本番適用を、誰が担うか明記します。エラー表示の安全性も対象に含めます。

個人データを扱う場合は、次の管理条件を契約で確かめます。

  • アクセス管理:アクセス権限、管理者の多要素認証、退職者のアカウント停止
  • データ保護:通信・保存の暗号化、監査ログ、バックアップ
  • 開発環境:開発環境へのデータ持ち出し条件
  • 事故対応:発生時の連絡期限

再委託がある場合は、どの会社が、どの国・地域で、どの範囲を担うかを整理します。データへのアクセス、発注者の事前承認、監査への協力、再々委託の条件も、あわせて決めます。

再委託や情報管理の中身が見えない場合は、安い見積でも比較対象から外す判断が必要です。

保守範囲とSLAの確認(開発費とは別枠)

保守契約では、対象範囲と対応時間、費用の目安を分けて確かめます。

  • 保守対象:障害、脆弱性、PHP・Slim・Composer更新、クラウド監視、バックアップ
  • 対応範囲:軽微な改修、問い合わせ、定例報告
  • サービス水準:受付・一次回答時間、復旧目標、重大度、月間改修時間、追加単価

「リリース後もサポート」と書かれているだけでは、夜間障害やセキュリティパッチの扱いが分かりません。

一般論として、保守費は初期開発費の年10〜20%程度が目安とされています。ただし、監視、障害対応、更新、小改修の範囲によって変わります(出典:業務システム開発に関する公開Q&Aおよび2026年の開発費相場情報)。

費用率だけでなく、脆弱性公表後の調査期限や、契約終了後の更新担当者も確かめます。

ポイント

納品物と権利、変更の手順、保守の範囲を、条項か別紙で具体的に書いておくことが目安です。契約形態は、開発の見通しに合わせて選びます。

Slimのシステムを外注する費用相場と内訳

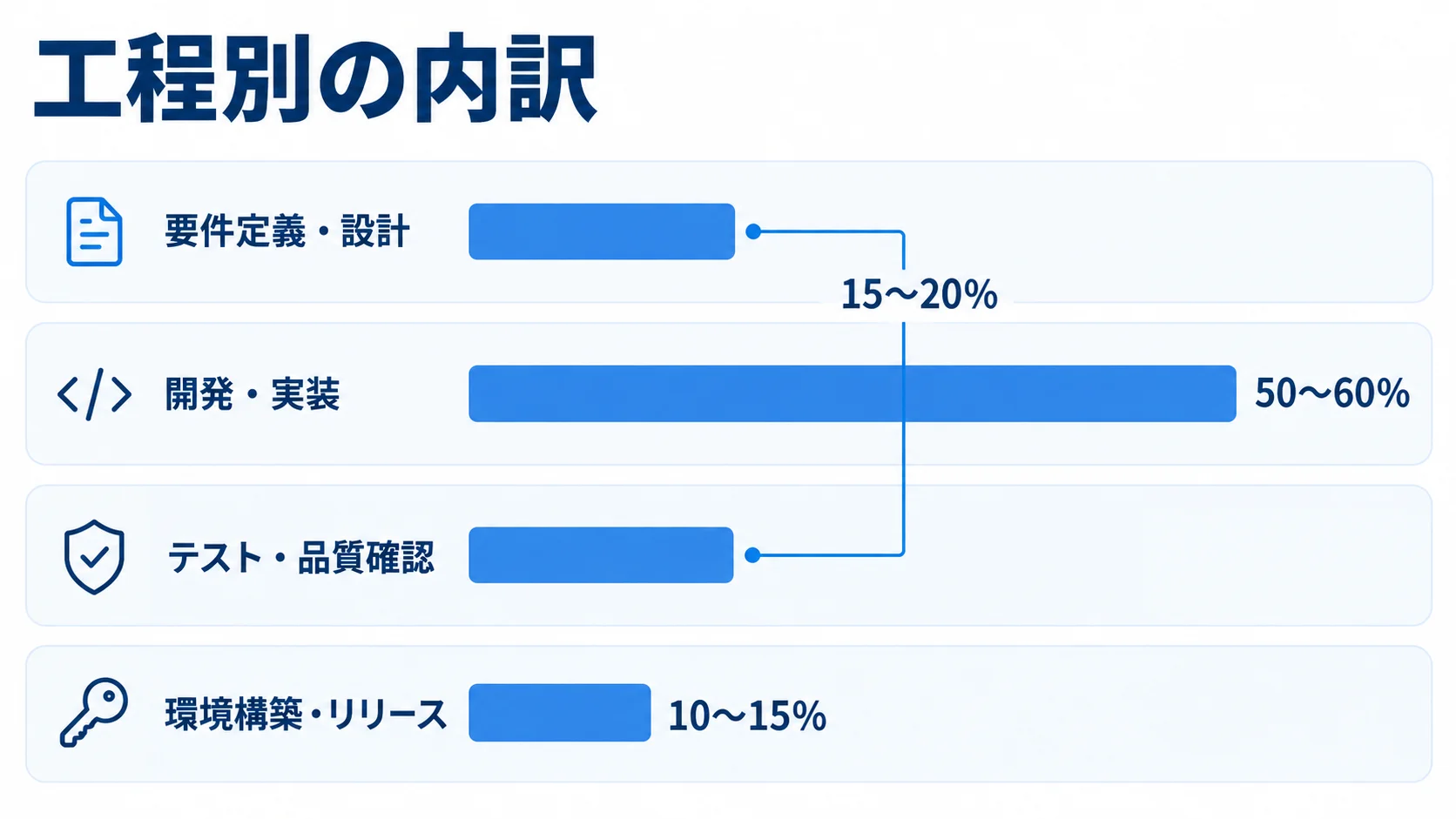

開発費の工程別割合を示す横棒図。要件定義・設計は15〜20%、開発・実装は50〜60%、テスト・品質確認は15〜20%、環境構築・リリースは10〜15%。
開発・実装の割合が4工程の中で最も大きく示されています。

Slim固有の公表価格は、ほとんどありません。そのため、以下の数字は、2026年に公開されたAPI・Web・業務システムの相場を、Slim案件に当てはめた目安です。

総額はライセンス費ではなく、工数で決まります。工数を左右するのは、要件定義や画面数、エンドポイント数、権限、連携です。移行、テスト、インフラ、保守人材の工数も加わります。

見積を比べるときは、同じRFPへの提案どうしで揃えます。

規模別の予算の幅(100万円〜数千万円超)

規模ごとの目安は、含まれる機能や条件と一緒に見るのが基本です。

  • 小規模:100万〜300万円程度:APIや社内ツール
  • 中規模:300万〜800万円程度:業務画面や連携を含むシステム
  • 大規模:800万〜3,000万円超:基幹連携や対策を広く含む案件

小規模の目安は、5〜10エンドポイントに加えて、認証や簡易管理画面、DB、基本テストを含む場合です。画面を既存のフロントエンドに任せる場合でも、認証、監査ログ、外部連携、運用設計は省けません。

本番運用に必要な監視とバックアップも見積に含めます。中規模の目安は、10〜30画面と複数ロール、帳票を含み、外部APIが1〜3本あってデータ移行も伴う場合です。

基幹連携や監査ログ、複数環境を含み、負荷試験、障害対策、教育まで加わると、800万〜3,000万円超になる可能性があります。

公開相場でも、業務システムは300万〜1,500万円、CRM・顧客管理は200万〜800万円など、幅が示されています(出典:モカモコ株式会社「システム開発の費用相場完全ガイドPrice Guide 2026」、2026年)。

ここでいう数字は、Slim専用の価格ではなく、要件から見た類似案件の幅です。

工程別の内訳と安さの理由

公開されている2026年の料金解説では、工程別の内訳に次の割合が示されています(出典:モカモコ株式会社、2026年)。

  • 要件定義・設計:15〜20%
  • 開発・実装:50〜60%
  • テスト・品質確認:15〜20%
  • 環境構築・リリース:10〜15%

割合は会社や案件で異なります。ただし、テストやリリースの費用が極端に少ない見積は、内容を確かめる材料になります。

見積書では、要件定義と基本・詳細設計、フロントエンドを分けてもらいます。さらに、Slim APIやDB、認証・権限、外部連携も、それぞれ分けて書いてもらいます。

テストや移行、インフラ、教育、保守も分けます。「開発一式」と書かれていると、帳票やCSV、エラー処理、ログの範囲を判断できません。

除外項目や前提条件、発注者側の作業、追加変更の単価も、あわせて確かめます。

クラウド・保守・改善の費用(初期費用とは別枠)

初期費用以外にかかる支出と、保守を続ける場合の条件を確かめます。

  • クラウド・外部利用料:計算資源、DB、ストレージ、通信、バックアップ、監視、ログ、メール、外部API
  • 従量課金:利用量、月額の想定、上限アラートの確認
  • 契約終了時:開発会社が管理するクラウドのアカウント移管と請求分担
  • 継続更新:PHP・Slimのサポート期限、Composerの脆弱性、OS・ミドルウェアの更新
  • 将来費用:依存関係、テスト、自動デプロイ、運用手順の整備と、年間予算の見通し

保守を削ると、更新できないシステムが残り、将来の移行費用が増える場合があります。

ポイント

見積は、総額だけでなく工程ごとの内訳と除外項目をそろえて比べるのが基本です。内訳のどこが少ないかを具体的に聞いておくと、判断しやすくなります。

委託先の選定と見積比較で失敗しないポイント

委託先は、「Slim対応」の表記に加えて、Slim 4とPHP 8.xの経験を見ます。API・管理画面の設計や移行、テストとセキュリティも確認します。さらに、対話の進め方と納品後の保守まで見ます。

公開事例を見るときは、担当範囲と納品物、現在の保守担当も質問します。

技術実績と担当者・成果物の確認

候補会社には、技術実績と業務経験に加えて、担当体制や保守について次の質問をします。

  • 技術実績:Slim 4、PHP 8.x、PSR-7・PSR-15、Composer、Docker、CI/CD
  • 業務経験:受発注、在庫、顧客、会員、予約など近い領域
  • 担当体制:PM、要件定義、実装、テストの担当者と継続可否
  • 技術判断:Slimの採用理由、認証・権限・帳票の構成、脆弱性対応者
  • 納品・更新:テストコードとAPI仕様書の納品、PHP・パッケージの更新契約

具体的に答えられるうえ、リスクや代替案も説明できる会社は、技術名だけを掲げる会社より比べやすいです。

同じ前提での見積比較と価格差の理由

総額や期間だけでなく、工程と成果物を同じ条件で比べます。

  • 要件定義:短い場合は、本開発の前提が少ない可能性があるかどうか
  • テスト:費用がない場合は、発注者が受入前に検証する前提かどうか
  • 別見積:インフラ・移行の費用と担当を加えた、リリース総額での比較
  • 最安値の条件:対象外機能、データ不備・API変更、担当交代時の引き継ぎ費

高い見積にも、過剰な構成や不要な機能が含まれることがあります。そこで、提案を必須、推奨、将来に分けたうえで、価格差が価値やリスク低減につながるかを見極めます。

提案書と小さな技術確認による選定

候補を2〜4社程度に絞り、同じシナリオで提案を依頼して、次の順で確認します。

  1. 受注登録や承認、外部API連携、失敗時の再実行、監査ログ確認を含む業務シナリオを提示します。
  2. 画面とAPIの境界、エラー処理、権限、テスト観点を聞き、無償の実装ではなく設計方針とリスクを比べます。
  3. 技術担当者との面談で、課題管理とレビューの方法を確かめます。既存コードの権限や持ち出しの禁止、返却・削除、ログ取得も合意しておきます。
  4. 有償検証の目的や成果物、コードの利用、次工程へ進まない場合の扱いを決めたうえで、意思決定を続けられる体制かを見ます。

ポイント

委託先は「Slim対応」の表記だけでなく、担当者の実績、設計や成果物の中身、保守の回答まで含めて比べます。同じ基準で複数社を見ると、価格差の理由も読み取りやすくなります。

発注後の開発と運用を成功させる進め方

契約後は、共通の課題管理表で要件や決定・未決事項、リスク、変更を追跡します。Slimは構成の自由度が高いため、設計を担当者の頭の中だけに置くと、保守が難しくなります。

開発は小さく動かし、レビューとテストを挟みながら、決定事項を記録していくリズムを作ります。

工程途中の設計レビューとテスト

設計レビューとテストでは、次の項目を工程の途中で確かめます。

  • API設計:URL、HTTPメソッド、入出力、エラー形式、認証・認可、データ整合性、ログ、再実行
  • 責任範囲:認証・レート制限のミドルウェア、業務ルールのサービス層など変更しにくい境界
  • テスト:単体、API結合、画面受入、連携異常系、権限、負荷、バックアップ復旧
  • 安全確認:個人情報はテスト用データを使い、脆弱性診断の範囲、時期、修正確認、再診断費を見積もる

OpenAPI定義を発注者も読める形にすると、画面担当者や外部連携先と認識を合わせやすくなります。

リリースと引き継ぎの完了条件

リリースから引き継ぎまでを完了条件とし、次の手順について合意しておきます。

  1. 切替の日時と停止時間、最終の移行手順、担当者、連絡網、切り戻しの条件を決めます。
  2. 初期監視期間に、エラー率、応答、ジョブ、外部連携、ログ、バックアップを確かめ、障害時の連絡基準を定めます。
  3. 開発環境、Composerの更新、環境変数、デプロイ、ロールバック、ログ、アカウント、障害対応について、実演してもらいます。
  4. 社内に技術者がいない場合は、別の保守会社が引き継げる資料かどうかを、第三者の目で確かめます。

発注者の業務責任者も、障害時に判断できる連絡基準を持つ必要があります。また、引き継ぎを検収条件に含めると、納品後に使えないリスクを下げられます。

よくある質問

技術選定、費用、既存システム、保守に関する疑問をまとめます。発注前には、価格の範囲と公開後の責任者を先に確かめておきます。

Slimで作るとシステム開発費は安くなりますか?

Slimを採用するだけで、開発費が安くなるとは限りません。総額に影響するのは、ライセンス費よりも工数です。認証や権限、管理画面、帳票などの機能に加え、移行、連携、テスト、運用の工数も含まれます。

API中心で機能を絞る案件は効率化しやすい一方で、標準機能を多く追加する案件では、他のフレームワークやパッケージも比べます。

Slim 3や古いPHPのシステムも外注で移行できますか?

移行はできますが、バージョンを上げるだけで完了するとは限りません。そのため、依存パッケージやルーティング、ミドルウェアを調べます。エラー処理や認証、DB、テスト、インフラも、調べる対象です。

移行できない部分は、作り直す計画が必要です。現行コードの調査と移行リハーサルを先に行い、データの完全性と切り戻しの条件を確かめてから、本開発へ進みます。

Slim対応の開発会社を選ぶとき最も重要な質問は何ですか?

「Slimで作れますか」に加えて、Slim 4やPHP 8.xのどの案件を誰が担当したかを尋ねます。認証・権限・ログ・テスト・移行を、どう設計したかも聞きます。

脆弱性対応と保守更新の担当者も確かめます。成果物、体制、リスク、保守期限まで具体的に答えられれば、発注後の認識違いを減らしやすいです。

個人情報を扱うSlimのシステムでも安全に運用できますか?

安全性は、Slimという名前だけでは決まりません。アクセス制御や認証、入力検証、権限の設計に加え、暗号化やログ、バックアップ、監視、脆弱性対応も必要です。

個人情報保護委員会のガイドラインも、委託先の選定、契約、取扱状況の把握を求めています。そこで、これらを非機能要件と契約に含めたうえで、開発環境と本番環境のデータを分けます。

まとめ

発注前に押さえる要点

必要な機能やデータ、非機能、運用を一つの計画にまとめ、Slimの軽さはその中で評価します。

API中心の小規模開発は100万〜300万円程度、中規模の業務システムは300万〜800万円程度が類似案件の目安です。実際の価格は、連携数や移行、権限、テスト、保守によって変わります。

次に行うこと

発注前の整理から委託先の比較まで、次の順で進めます。

  1. 現行業務と目標を整理し、RFPに画面・API・データ・権限・受入条件・移行・非機能を記載します。
  2. Slim 4・PHP 8.xの実績や担当者、設計書とテストの納品、脆弱性対応、再委託、SLA、契約後の引き継ぎを確かめます。
  3. 複数社の見積を同じ条件で比べ、価格差の理由を理解して発注先を選びます。

条件をそろえて比べれば、長く運用できる発注先を選びやすくなります。

▼全体ガイドの記事
・Slimのシステム開発の完全ガイド

会社紹介

株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。

・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>

執筆者プロフィール
張田谷凌央
張田谷凌央

株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
