需給管理システムの発注では、機能の多さよりも、需要・供給・在庫のデータを誰がどのルールで使うかを先に決め、対象範囲と連携条件を明文化することが成功の近道です。
「パッケージを買うべきか、開発会社へ外注すべきか」「RFPには何を書けばよいか」「見積もりの金額は妥当か」と悩む担当者も多いのではないでしょうか。この記事では、需給管理システムの発注形態の選び方、RFP・要件整理、契約形態、2026年時点の費用相場、委託先と見積書を比較するポイントまで、実際に発注を進める順番に沿って解説します。
▼全体ガイドの記事
・需給管理システム開発の完全ガイド
需給管理システムの発注で最初に決めることは何ですか?

最初に決めることは、システムの製品名ではなく、解決したい経営課題と対象範囲です。需給管理システムは、販売実績や受注などの需要と、生産能力・調達リードタイム・在庫・物流などの供給を同じ計画上で扱い、欠品、過剰在庫、納期遅延の判断を支援する仕組みです。単なる在庫一覧や生産実績の管理画面を導入しても、計画変更の影響を確認できなければ、電話やExcelによる調整は残ります。
対象業務と解決したい課題を一つの文章にする
発注前は「AIで需要予測をしたい」ではなく、「営業の受注見込みと工場の生産可能数を週次で突き合わせ、欠品リスクを会議前に把握したい」のように目的を書きます。対象を需要予測だけにするのか、PSIの可視化まで広げるのか、供給計画・MRP・在庫配分・S&OPまで含めるのかで、必要な製品も費用も大きく変わります。まず営業、需給、生産、購買、物流、財務のどこに判断の詰まりがあるかを洗い出します。
導入効果を測るKPIを発注条件に含める
経営層への説明には、予測精度だけでなく、在庫金額、在庫回転日数、欠品率、納期遵守率、計画作成時間、急な受注変更への対応時間などを使います。導入前の1〜3か月の実績をベースラインとして残し、導入後に同じ定義で比較できるようにします。目標値を発注前に確定できない場合も、測定方法、対象品目、対象拠点、評価時期だけはRFPに入れておくと、提案会社の効果説明を比較しやすくなります。
需給管理システムの発注形態はどれを選ぶべきですか?

発注形態は、SaaS・クラウド型を設定して使う方法、パッケージにSIを組み合わせる方法、独自開発やローコード開発を委託する方法の三つに大別できます。重要なのは、独自ルールが多いからスクラッチ、早く始めたいからSaaSと短絡せず、標準化できる業務と競争力に直結する固有業務を分けて選ぶことです。
SaaS・クラウド型は小さく始めて適合性を検証する
SaaS・クラウド型は、需要予測、在庫分析、PSIの見える化を短期間で試したい企業に向いています。サーバー構築やアップデートの負担が比較的小さく、1拠点や特定品目から始めて、現場が計画画面を使えるか確認しやすい点がメリットです。一方で、ユーザー数、品目数、拠点数、予測回数、API利用量による課金や、標準外の配賦ルール、データの保管場所、障害時の復旧条件を確認する必要があります。
パッケージ+SIは標準機能と連携を両立しやすい
既存のERP、生産管理、WMS、MESを活かしながら、需要・供給計画を強化したい場合は、専用パッケージとSI支援の組み合わせが候補になります。標準機能で需要計画や制約シミュレーションを実現し、API・ETL・EDIで実行系システムと連携します。Fit to Standardで業務を見直す領域と、製品差別化につながる独自ルールだけを追加開発する領域を分けることが、過剰カスタマイズを抑えるポイントです。
スクラッチ・ローコードは固有制約と将来の保守まで判断する
特殊な配分ルール、複雑な代替部材、独自の製造制約、他社製品では表現できない承認フローが競争力の源泉なら、独自開発を検討します。ただし、開発費だけでなく、OS・ミドルウェア更新、脆弱性対応、モデルの再学習、担当者交代時の引き継ぎまで自社が負担します。スクラッチを選ぶ場合は、完成時の機能だけでなく、5年程度の保守体制と追加改修の単価まで発注先に確認しておくことが大切です。
RFPと要件整理では何を発注先に伝えますか?

RFPは「機能一覧を作って価格を聞く書類」ではなく、発注側と受注側が同じ前提で提案・見積もりを比較するための文書です。現状の業務フロー、対象拠点・品目、既存システム、データ品質、KPI、希望時期、予算の考え方、提案に求める回答形式をまとめます。未確定の項目を無理に決める必要はありませんが、未確定であることと、いつまでに決めるかを明記します。
現状業務とデータの正をRFPに書く
まず、営業予測、受注、在庫、発注残、仕掛品、BOM、調達リードタイム、生産能力、休日カレンダーが、どのシステムやExcelに存在するかを一覧化します。営業と工場で同じ品目コードの在庫数が異なるなら、どちらを正とするか、更新頻度と締め時刻を決める必要があります。欠品、返品、販促、新製品、廃番、異常値が予測データにどう記録されているかも、AI機能の適合性を左右します。
機能要件は計画・例外・承認の単位で整理する
機能要件は、需要計画、供給計画、在庫・配分、制約・シナリオ分析、S&OP、実績連携、アラート、承認ワークフローに分けると抜け漏れを抑えられます。たとえば「需要予測ができる」だけでなく、営業が予測値を補正できるか、補正理由を残せるか、承認済み計画と未承認シナリオを分けられるかまで確認します。サプライヤー遅延、設備停止、急な受注増、代替部材を入力したとき、納期・在庫・粗利への影響を比較できるかも、デモではなく実データで検証します。
連携・セキュリティ・運用要件を後回しにしない
ERP、販売管理、WMS、MES、EDI、会計、IoTなどとの連携では、APIかバッチか、更新頻度、エラー時の再送、重複取込、データの欠損、切替時の並行稼働を明記します。権限は営業・工場・購買・経営層・サプライヤーで分け、MFA、RBAC、操作ログ、暗号化、バックアップ、災害復旧、ネットワーク分離を要件にします。経済産業省は2025年4月、工場のIoT化とサプライチェーン経由の攻撃リスクを踏まえ、中小製造事業者向けに工場セキュリティの始め方を公表しました(出典: 経済産業省「工場セキュリティの重要性と始め方」、2025年)。需給データをクラウドに置く場合も、IT領域だけでなく工場のOT領域、取引先との接続、停止時の復旧手順まで確認します。
需給管理システムの契約形態はどう選びますか?

契約は、要件の確定度、成果物を定義できるか、発注側が意思決定に参加できるかを基準に選びます。システム開発では、請負、準委任、SaaS利用契約、保守・運用契約が単独または組み合わせで使われます。契約名だけで責任範囲が決まるわけではないため、成果物、検収、変更管理、障害対応、知的財産、再委託、データ返却の条件を個別に確認します。
請負契約は成果物・検収条件を具体化する
請負契約は、合意した成果物を完成させ、検収して対価を支払う形に向きます。要件が固まり、画面・帳票・API・計画計算・移行データ・テスト結果などの完成条件を定義できる場合に使いやすい契約です。一方、発注後に業務ルールが頻繁に変わると、変更が追加費用や納期変更につながります。変更要求の受付方法、影響見積もり、承認者、既存機能への影響を、契約書や別紙の変更管理手順に落とし込みます。
準委任契約は要件整理・伴走支援に使いやすい
準委任は、発注側と受注側が協力して要件整理、現状調査、プロジェクト管理、PoC、運用設計などを進める場合に検討しやすい形です。成果物の完成を一方的に保証するというより、合意した業務を専門家が遂行する契約として、作業範囲と時間、体制、報告方法を定義します。構想策定やFit & Gapの段階で準委任を使い、要件と成果物が固まった開発工程を請負に切り替える段階契約にすると、初期の不確実性を抑えやすくなります。
契約書と見積書で責任分界を確認する
確認項目は、発注側が用意するマスタとデータ、受注側が実施するクレンジング、連携先の仕様変更費、テスト環境、教育、休日対応、障害の一次窓口、サービスレベル、保守対象外の追加改修です。SaaSなら最低利用期間、解約時のデータ形式、料金改定、サービス終了時の移行支援も見ます。契約形態の判断は法務・情報システム部門と行い、事業上の重要な責任分界は口頭合意で済ませないことが安全です。
需給管理システムの費用相場はいくらですか?

需給管理システムの費用は、対象拠点、品目数、計画粒度、ERP・MES・WMS連携、データ移行、制約計画、権限、教育の範囲で変わります。公開価格が少ないため、下記は需要予測・製造管理・一般的な業務システムの情報をもとにした初期予算のたたき台です。需給管理システム固有の確定価格ではなく、実際の発注では同じRFPを複数社へ渡して個別見積もりを取ります。
規模別の初期費用と月額費用の目安
1拠点でクラウド型の需要予測や在庫分析を使う場合は、初期30万〜150万円程度、月額5万〜20万円程度を一つの参考にできます。SaaS型のPSI可視化は、初期費用が0円から数百万円、設定やデータ整備を含めて数十万円からとなる製品もあり、月額は5万〜100万円程度が周辺相場です。ITreviewの2026年調査でも、需要予測システムはクラウド型が月額5万〜100万円程度、オンプレミス型が初期300万〜1,000万円以上と整理されています(出典: ITreview「2026年 需要予測システムのおすすめ10製品」、2026年)。ただし、ユーザー・品目・拠点課金の増加条件はサービスごとに異なります。

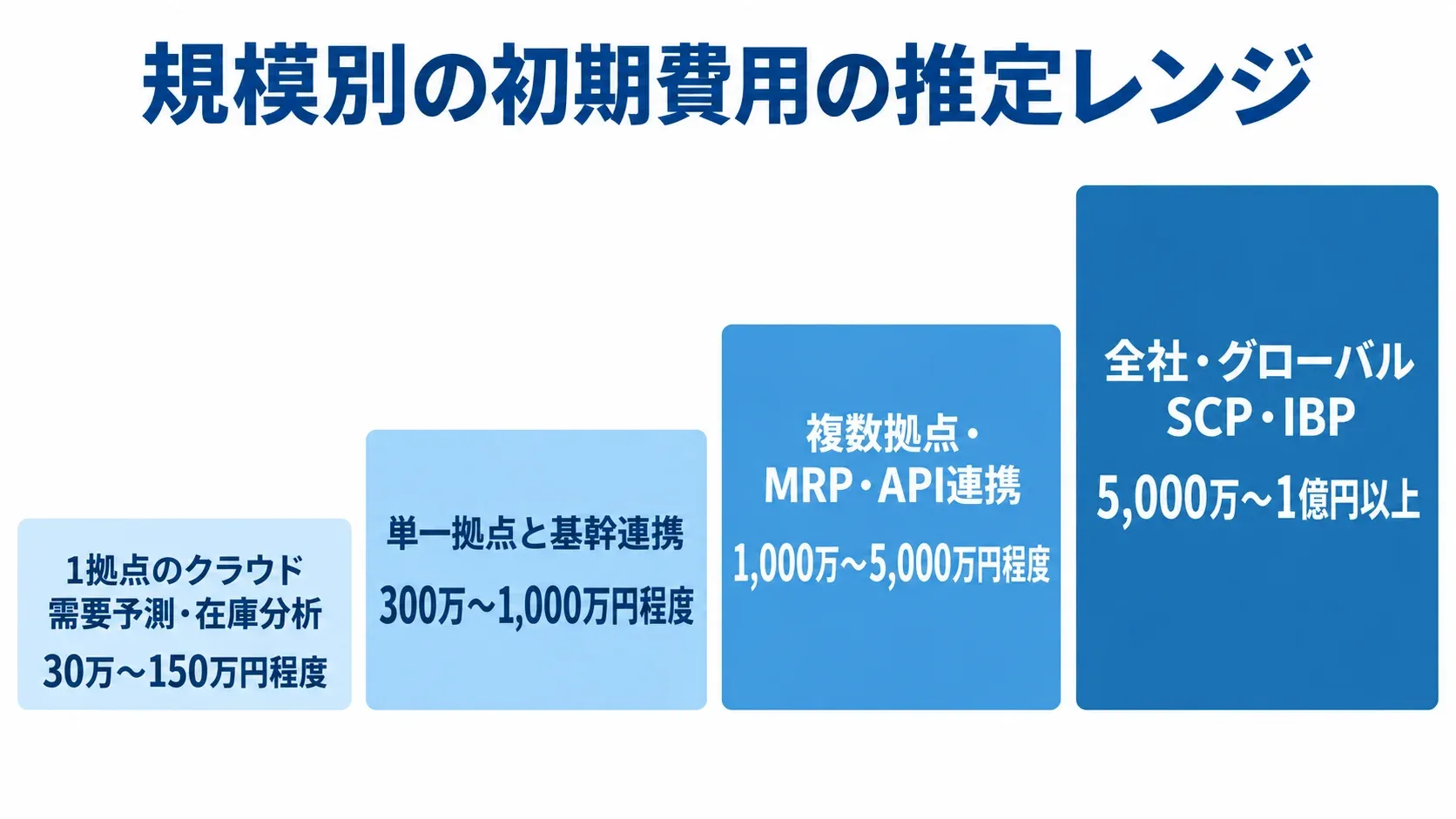

単一拠点の需給計画にERPや販売管理との連携を加える場合は、類似する生産・業務システムの推定として初期300万〜1,000万円程度、導入3〜6か月程度が目安です。複数拠点で供給計画、MRP、在庫配分、API連携まで行う場合は、初期1,000万〜5,000万円程度、6〜12か月程度が一つのレンジになります。全社・グローバルのSCP・IBP、制約最適化、企業間連携まで含めると、類似する大規模基幹開発から5,000万〜1億円以上、12〜24か月以上となる可能性があります。いずれも公開価格ではなく、構成要素を分けて比較するための推定レンジです。
見積書では開発費以外のコストを分けて見る
見積書は、要件定義、設計・環境構築、実装、テスト、データ移行、マスタ整備、教育、並行稼働、保守、クラウド・ライセンス、連携変更に分けてもらいます。社内Q&Aと類似システムの整理では、費用構成の目安として要件定義10〜12%、設計・環境構築22〜24%、実装48〜50%、テスト15〜17%が示されています。これは案件ごとの標準配分ではありませんが、テストや要件定義が極端に少ない見積もりを見つける観点になります。
人月単価の目安も、PM90万〜150万円、SE65万〜110万円、PG50万〜90万円程度と幅があります。総額の60〜80%程度が人件費になることがあるため、単価だけでなく、誰が何人月担当するか、レビューや移行支援が含まれるかを見ます。保守費用は年間で初期費用の15〜25%程度を予算化する例がありますが、SaaS利用料、ライセンス、連携変更、セキュリティ対応は別に発生する場合があります。
需給管理システムの委託先と見積書はどう比較しますか?

委託先は、製品を扱えるかだけでなく、需給業務を理解してデータ・現場・既存システムをつなげられるかで選びます。提案書の見栄えや初期金額だけで判断すると、要件定義後に追加費用が膨らみ、現場で使われないシステムになりやすいからです。RFPの回答様式をそろえ、同じシナリオ、同じデータ、同じ前提で比較します。
業界経験と実績は自社に近い条件で確認する
実績確認では、「製造業に導入した」という一言で終わらせず、業種、拠点数、品目数、計画の時間粒度、既存ERP、連携方式、導入後のKPIを聞きます。日本精工はSAP S/4HANA Cloud Private EditionとSAP IBPを組み合わせ、世界30カ国の全拠点を横断する需給計画の最適化を目指す事例を公開しています(出典: SAP「日本精工 SAP Integrated Business Planning for Supply Chain 事例」、2025年)。このような大規模事例が自社にそのまま適用できるとは限らないため、同規模・同業務の担当者から、導入前の課題、移行の苦労、運用体制まで聞くことが重要です。
見積もりは総額ではなく前提・範囲・除外項目を比べる
見積比較では、機能、工数、単価、期間、体制、成果物、検収条件、保守範囲を同じ表現でそろえます。特に「データ移行は別途」「API仕様は発注側で提供」「教育はオプション」「現場検証は対象外」といった除外項目を確認します。安い提案が、要件定義や結合テストを十分に含んでいないだけの場合もあるため、見積総額とともに、含む範囲と含まない範囲を経営層へ説明できる形にします。
提案会社には、実データを使ったPoCの条件、想定する例外処理、通信障害やAPIエラー時の挙動、計画のロールバック、権限分離、監査ログ、切替後の問い合わせ体制を質問します。RFPに対して「標準」「設定」「追加開発」「代替案」「対応不可」を明記してもらうと、価格と機能のトレードオフが見えます。製品ベンダーと実装SIerが別の場合は、契約主体、一次窓口、障害時の責任分界、保守の引き継ぎ先も確認します。
小さなPoCで現場適合性と説明可能性を試す
PoCは、デモを見て終わるのではなく、欠品期間、販促、新製品、廃番、返品、急な受注、代替部材を含む実績で試します。予測値が外れたときに原因を説明できるか、担当者が補正できるか、供給制約を入れたとき納期と在庫への影響が表示されるかを確認します。成功条件を「AIの予測精度」だけにせず、計画作成時間、例外の見逃し、承認までの時間、データ更新の手戻りで評価すると、実運用に近い判断ができます。
2026年の需給管理システム発注で確認すべき最新動向は何ですか?

2026年の発注では、AI搭載の有無だけでなく、AIが計画担当者の判断をどう支援し、例外をどう減らし、結果を説明できるかを確認します。需要のベースライン、トレンド、季節性、販促・イベントを分解できる機能や、制約を変えたwhat-ifシミュレーション、例外アラート、自動リプランニングが提案に含まれるケースが増えています。ただし、データの欠損やマスタ不整合を直さないままAIを追加しても、予測結果の信頼性は上がりません。
AIは予測モデルより運用方法と検証条件を見る
Oracleは2026年のSupply Chain Planningで、組み込みAI・機械学習・予測インサイトを用いた需要予測、補充、自動化、サプライチェーン全体の可視化を案内しています(出典: Oracle「Supply Chain Planning」、2026年)。こうした機能を発注する際は、モデルの名称だけでなく、学習に使う期間、欠品時の扱い、予測粒度、再学習の頻度、予測誤差の指標、担当者による補正、説明ログ、モデル変更時の承認を確認します。AIを使わない計画を保存して比較できるかも、障害時や監査時に役立ちます。
工場・サプライヤー・クラウドを一体で守る
需給管理システムは、工場の生産能力、在庫、購買、取引先の供給情報を横断するため、業務ITだけのセキュリティでは不十分です。経済産業省の資料が示すように、工場のIoT化で接続機会が増え、取引先まで被害が波及するサプライチェーン攻撃のリスクもあります。RFPには、工場ネットワークとクラウドの接続点、サプライヤーの閲覧範囲、特権ID、バックアップ、復旧目標、通信断時の手作業手順、ログ保管期間を明記します。
また、受発注・仕入・請求データと連携する場合は、インボイス制度や電子帳簿保存法、業種固有のロット追跡・品質記録・輸出入管理との関係を確認します。需給管理専用の一律規制という意味ではありませんが、保存対象、訂正削除履歴、検索性、証憑との関連性を設計段階で決めます。発注先からセキュリティチェックシートを受け取るだけでなく、障害・漏えい・ランサムウェア発生時の連絡経路と復旧演習の実施方法まで確認すると安心です。
需給管理システムの発注に関するよくある質問

ここでは、需給管理システムを発注・外注するときに、担当者からよく寄せられる疑問へ回答します。自社の状況に合わせてRFPや社内稟議の確認項目に置き換えると、提案会社との会話が具体的になります。
需給管理システムはパッケージとスクラッチのどちらがよいですか?
標準化できる業務が多く、早期導入やアップデートを重視するなら、SaaS・クラウドやパッケージ+SIが候補です。独自の配分・制約が競争力に直結し、製品の標準機能では表現できない場合はスクラッチを検討します。ただし、発注前に標準・設定・追加開発をFit & Gapで分け、独自開発の保守費用まで含めて比較することが大切です。
需給管理システムのRFPには何を書けばよいですか?
目的、現状業務、対象拠点・品目、計画期間と粒度、既存システム、データ件数と品質、必要機能、連携、権限、セキュリティ、KPI、希望時期、予算の考え方、提案・見積の回答形式を書きます。特に、欠品・販促・急な受注・代替部材などの実データで検証したいシナリオを示すと、実運用に近い提案を受けやすくなります。未確定項目は、未確定のままにせず決定時期と責任者を記載します。
見積もりは何社から取ると比較しやすいですか?
RFPの作成負荷と提案会社の対応可能数を考えると、まず候補を3〜5社程度に絞り、同じ資料と条件で提案・見積もりを依頼すると比較しやすくなります。SaaS、パッケージ+SI、独自開発など発注形態が異なる場合は、機能・費用・期間・保守を同じ土俵にそろえます。最終的には価格だけでなく、業務理解、データ移行、テスト、現場定着、障害時の体制を含む総保有コストで判断します。
需給管理システムの導入でAIを最初から入れるべきですか?
AIを最初から入れるかは、実績データの量と品質、予測対象、現場が結果を検証できる体制で判断します。欠品期間や販促実績が記録されていない場合は、共通マスタ、実績収集、例外理由の入力を先に整える方が効果につながることがあります。AIを導入する場合も、予測の根拠、補正履歴、モデル更新、予測なしの計画との比較を要件に含め、担当者が結果を説明できる状態を目指します。
需給管理システムの発注・外注で失敗しないためのまとめ

需給管理システムの発注は、製品や開発会社を決める作業ではなく、需要・供給・在庫に関する業務とデータの責任を再設計するプロジェクトです。まず課題とKPIを定め、対象拠点・品目・計画粒度を絞り、SaaS、パッケージ+SI、スクラッチの順に自社の標準化可能な範囲と独自性を見極めます。
発注前に社内で合意しておく確認事項
RFPには、現状の業務フローとデータの正、対象範囲、必要機能、例外処理、API・EDI、権限、工場とクラウドの接続、セキュリティ、移行、教育、KPI、希望時期を記載します。契約では、請負か準委任かを工程ごとに検討し、成果物・検収・変更管理・障害対応・保守・データ返却を明確にします。見積書は、開発費だけでなく、要件定義、テスト、データ整備、教育、ライセンス、月額、保守、追加改修まで分けて比較します。
小さく検証し、現場で使える仕組みへ段階的に広げる
最初から全社・全拠点を一度に変えるのではなく、欠品や過剰在庫の影響が大きい品目群や1拠点でPoCを行い、実データによる予測、制約シミュレーション、連携エラー、承認フロー、現場の入力負荷を確認します。効果を在庫金額、欠品率、計画作成時間、納期遵守率などで測定し、結果を次の拠点やS&OP、サプライヤー協業へ反映します。データと業務を整えたうえで発注・外注を進めれば、需給管理システムは属人的な調整を減らし、変化に強い計画運用を支える基盤になります。
▼全体ガイドの記事
・需給管理システム開発の完全ガイド
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
