需給管理システム開発は、要件整理から始まり、選定、設計・開発へ進みます。その後、テスト、稼働、定着と続きます。
工程ごとの確認事項や費用・見積もりの見方は、この後の見出しで取り上げます。全体像は、需給管理システム開発の完全ガイドもご覧ください。
▼全体ガイドの記事
・需給管理システム開発の完全ガイド
・業務システム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「業務システム開発の完全ガイドブック」で詳しく解説しています。
・スクラッチシステム開発を依頼する会社の選び方やRFPの作り方については、無料ホワイトペーパー「スクラッチシステム開発の完全ガイドブック」で詳しく解説しています。
需給管理システム開発の全体像

需給管理システムは、需要と供給を突き合わせて、いつ、何を、どこで、どれだけ用意するかを計画する仕組みです。扱うのは、販売・受注のデータと、生産・調達・在庫・物流のデータです。
在庫の現在値だけでなく、原材料不足、設備停止、受注増、納期変更が納期・在庫・売上に与える影響を比べられる点が要になります。
需給管理システムの定義

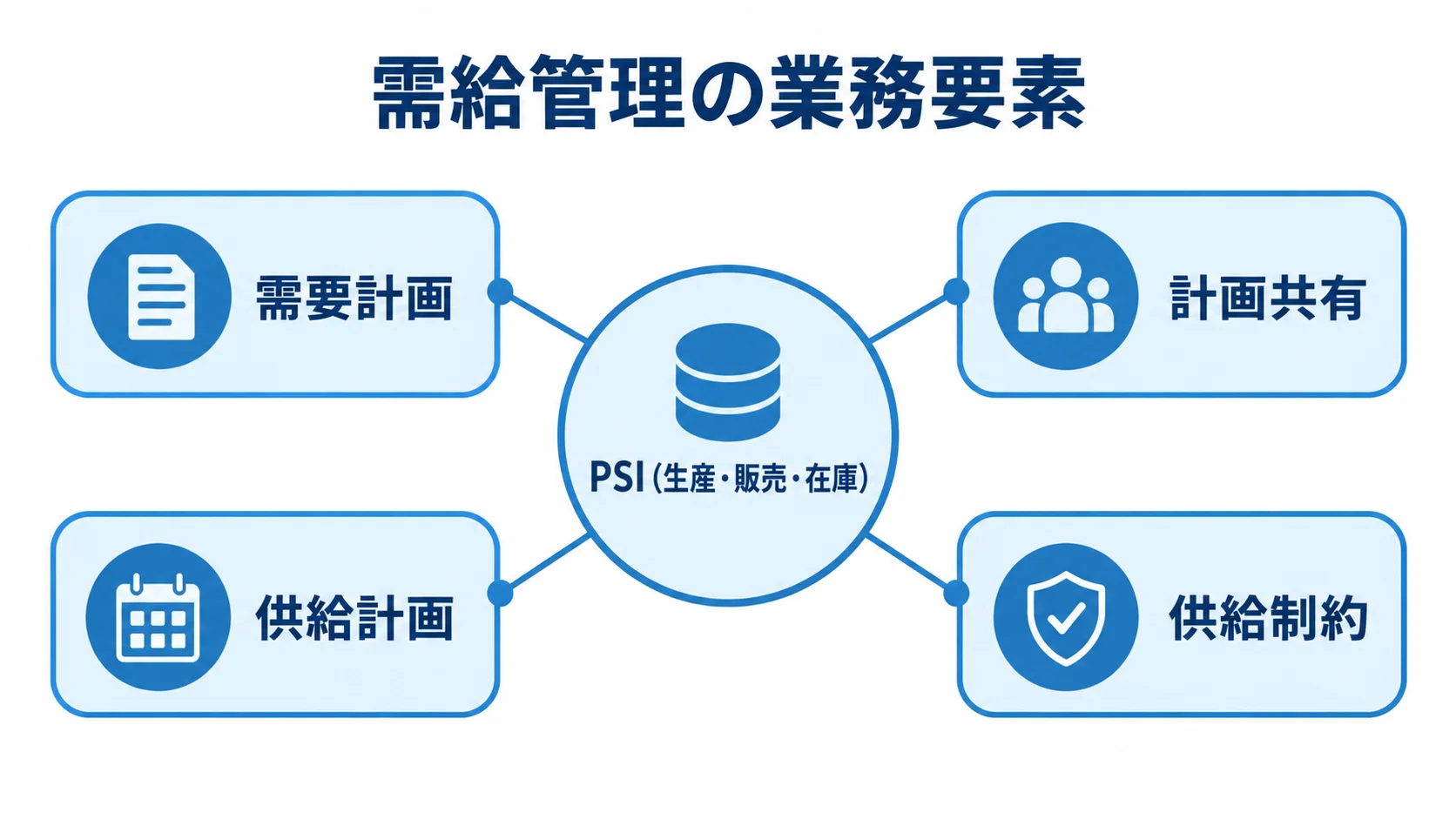

需給管理システムは、PSI(生産・販売・在庫)を横断して、需要計画と供給計画をつなぎます。需要計画と供給計画では、扱うデータも考える条件も異なります。
- 計画共有:経験による補正の記録と、承認済み計画の部門間での共有
- 需要計画:販売実績、受注、内示、季節性、販促、新製品、失注が対象
- 供給計画:在庫残、発注残、仕掛品、BOM、調達リードタイムを考慮した計画
- 供給制約:設備能力、人員、休日も計画の条件
需要予測システムと生産計画システムは、役割が一部重なります。MRPやERP、WMSも、同じものではありません。
需要管理は販売量の予測、供給計画は制約下での充足、生産管理は製造指示と実績の管理が中心です。ERP追加開発と専用SCPの二重投資を避けるため、発注側は対象業務をRFPに明記します。
対象範囲とゴールの決め方
最初の検証対象は、経営課題が大きく、効果を測りやすい範囲から選びます。
- 品目群:欠品と過剰在庫が同時に起きている範囲
- 工場:計画作成に時間がかかっている1工場
- 製品ライン:拠点間の在庫偏りが深刻な範囲
対象を絞れば、マスタの品質、業務ルール、現場の入力負荷を確かめやすくなります。
ゴールは、欠品率と在庫金額、在庫回転日数、予測誤差などの指標で定めます。「AIで予測する」は手段で、ゴールとは別に考えます。計画作成時間、納期遵守率、計画変更への対応時間も候補です。
導入前の直近3〜6か月をベースラインとして残し、稼働後に同じ定義で比べます。そのため、指標の定義と集計期間を先に決めます。対象品目と責任者も、この段階で決めておきます。
需給管理システム開発の進め方・流れ

開発は6つのフェーズで進め、各段階で成果物と次へ進む条件を決めます。マスタの責任者がまだ決まっていないときは、選定を急がず、データ整備を先に進めます。
フェーズ1:業務とデータの正を決める要件整理
要件整理では、営業、需給、生産の担当者を集めます。物流、情報システム、経理の担当者も加わります。月次、週次、日次の計画業務を時系列に並べ、例外作業も含めて現状を確認します。確認した現状から、業務フロー、項目定義、データの正までを整理します。
- 現状フロー:Excel、メール承認、電話、転記、例外用ファイルの実態。急な受注や欠品時の作業は、目的を確かめてから見直します
- 成果物:業務フロー、対象一覧、項目定義、連携先、KPI、権限案、非機能要件、課題一覧
- データの正:「在庫の正」をERP、WMS、現場棚卸しのどれにするか。品目コード、単位、BOM、リードタイム、発注ロット、休日、安全在庫の責任部門の定義
- 完了条件:主要な計画業務を一つの業務フローで説明できること、データの取得元と更新時期が決まっていること
- 需要実績:欠品と販促のフラグを分けて、欠品期間を需要減と取り違えないようにします
フェーズ2:方式とPoC条件を比べる選定
方式を選ぶときは、機能一覧の数よりも、業務とデータ、費用、連携の条件を比べます。
- SaaS・クラウドSCP:短期導入と自動更新に向きます。固有ルール、保管場所、ユーザー・品目・拠点単位の課金、連携制約を確認します
- ERP付属機能:会計・販売・在庫との整合を取りやすい
- 専用SCP:需要・供給・制約計画に強く、実行系との連携が成否を分けます
- パッケージとSI:標準機能、設定、追加開発の境界の確認
- スクラッチ・ローコード:固有要件への適合と保守負担の比較
候補製品は、実データを使って業務シナリオを再現します。シナリオには、欠品中の販売実績、販促急増、返品を含めます。さらに、新製品、廃番、代替部材の場面と、供給遅延、設備停止の場面も入れます。
予測と在庫配分を試し、さらに供給計画とwhat-if分析も試します。サンプルデータが整いすぎている場合は、匿名化した実績データでもPoCできるかを確かめます。
選定では、需要予測の粒度、担当者補正、制約計画を確認します。MRP連携や在庫配分も見ます。API・EDI、ERP・MES・WMS連携も対象です。権限と監査ログ、バックアップ、保守も含めます。
追加開発を前提とする提案では、標準機能と設定、アドオン、個別開発を分けて見積もります。アドオンが多いと、更新時の改修費とテスト負荷が増えます。
フェーズ3:例外処理までを含む設計・開発
設計・開発では、運用の流れに沿って、計画の締め時刻や承認経路から、画面、連携、例外への対応までを決めます。
- 計画設計:単位、期間、粒度、締め時刻、承認経路、計画間のデータの取り決め
- 画面と権限:確定と承認の担当者、KPI、アラート、原因追跡、計画案の比較方法
- 連携・障害対応:ERP等の取込時刻と戻し先の決定、再送・重複・切断・変換エラー・遅延のログと通知の用意
- 例外シナリオ:受注急増、部材不足、代替、外注、停止、休日変更、納期短縮、返品を試す
- 監査記録:予測根拠、補正履歴、変更者と変更前後、AI提案の採否理由の保存
ERP・MES・WMSを置き換えず、API・ETL・データ基盤で疎結合にしておくと、段階的な導入や将来の製品変更に対応しやすくなります。
担当者が最適解の理由を説明できなければ、現場では使われません。監査ログを残す目的も、現場への説明にあります。
フェーズ4:業務担当者による計画と連携のテスト
テストは段階を追って進め、計画計算と業務操作、移行、セキュリティを確かめます。
- テスト工程:単体、連携、総合、受け入れの各段階で、正確さと使いやすさを確認します
- 受け入れと記録:5部門が計画作成から実績反映までを操作し、項目、期待結果、実績、判定者、再テスト結果を残す
- 移行と差異確認:品目、拠点、取引先、BOM、在庫、発注残、受注残、リードタイム、カレンダーの移行と、件数・金額に加えた計画計算の差の確認
- 非機能:同時利用、処理時間、権限、復旧、API停止、通信遅延、重複、障害通知の確認
- 工場セキュリティ:製造現場とクラウドを接続する際に必要な、セキュリティ要件の決定
接続するときは、IT・OT領域を無条件につながず、ネットワークを分離します。
要件には、MFA、RBAC、特権ID管理を含めます。暗号化、操作ログ、災害復旧も入れます。
移行後の差異は、変換ルール、旧データの不備、業務ルール変更に分けて見ます。
本番直前に一度だけリハーサルすると、修正の時間が足りなくなります。そのため、リハーサルは早い段階から複数回行います。
経済産業省は2025年4月、中小規模の製造事業者向けに「工場セキュリティの重要性と始め方」を公開しました。同省は、取引先を含むサプライチェーン全体での対策を求めています(出典:経済産業省、2025年)。
フェーズ5:切替と並行運用の管理を含む稼働
切替では、計画の締め日や生産指示をまたぐと、受注や在庫が二重に反映される可能性があります。そのため、その点も考慮します。切替から稼働判定までは、順を追って決めていきます。
- 切替準備:日付、取得時刻、参照期間、未処理受注・発注、バックアップ、切戻し条件の決定
- 切替手順:休日・夜間の作業担当者、連絡先、判断者、復旧目標時間の記載
- 段階稼働:需要予測・PSI可視化から始め、供給計画、在庫配分、MRP、サプライヤー協業を順に追加する
- 並行運用:重要品目や1拠点での差の確認と、二重入力を避けるための終了条件・期限の設定
- 稼働判定:ユーザー、権限、マスタ担当、窓口、連絡網、復元、監視、マニュアルの確認
稼働直後は、ベンダーの支援を確保し、計画の差異を毎日確認します。重大な不具合が起きた場合に旧運用へ戻す条件も、あらかじめ決めておきます。
フェーズ6:KPIと会議体を組み込んだ定着
会議体、KPI、改善の方法を運用に組み込みます。利用率だけでなく、意思決定がどう変わったかも確かめます。組み込む項目は、会議の運営から、指標や誤差の分析、AI運用まで分けて見ます。
- 会議運営:S&OP等で需要、供給制約、在庫、納期、粗利を確認し、更新者と決定事項を定める
- KPI:欠品率、過剰在庫、回転日数、廃棄、計画時間、納期遵守、変更対応を月次で見る
- 複数指標:欠品率が下がっても在庫が増える場合や、在庫金額が減っても納期遵守率が悪化する場合があります
- 誤差分析:販促、欠品、天候、新製品、廃番、入力漏れの要因を分け、モデルと業務を改善する
- AI運用:担当者が提案を確認し、例外を判断する形から始めます
会議には、営業、需給、生産の担当者が参加します。購買、物流、財務の担当者も加わります。会議後に、どの計画に反映するかも型として決めておきます。
Oracleは2026年時点でSupply Chain PlanningのAI・機械学習・予測インサイトによる予測と補充の自動化を説明しています(出典:Oracle「Supply Chain Planning」、2026年)。
欠損や異常値はAIの性能に影響します。そのため、モデル更新、精度監視、説明可能性と、利用者の承認ルールを運用に含めます。
需給管理システムの費用相場とコストの内訳

費用は、拠点数、品目数、計画粒度によって変わります。ERP連携の本数、制約計画、在庫配分も要因になります。さらに、サプライヤー連携やデータ整備、教育、保守も費用に関わります。
初期予算は、2026年時点の周辺サービスの公開価格と、類似する生産・業務システム開発の相場から考えます。専用システムの定価を示すものではありません。
見積もりは、ライセンスと導入、追加開発に分けて見ます。移行、教育、保守は、別の項目として確認します。
規模別の初期費用の目安
初期費用は、機能の範囲と拠点数によって変わります。規模ごとの目安は次のとおりで、予算検討の出発点として使えます。
- 1拠点・クラウド型の可視化:需要予測などの周辺サービスの場合、初期は数十万〜数百万円、月額は5万〜100万円程度
- 単一拠点連携:販売管理やERP連携を含めて、初期300万〜1,000万円程度
- 複数拠点:供給計画、MRP、在庫配分、API連携を含めて、1,000万〜5,000万円程度
- 全社・グローバル:SCP・IBP、最適化、企業間連携、データ基盤を含めて、5,000万円〜1億円以上の例
ITreviewの2026年版比較では、需要予測クラウドの料金相場は月額5万〜100万円程度です。
この料金は、ユーザー数、品目数、拠点数によって変わります。連携や設定支援の内容でも変わり、需給管理全体の確定価格ではありません(出典:ITreview「需要予測システム」、2026年)。
SmartFの製造管理クラウドの公開例は、初期50万円〜、月額5万円〜です。在庫管理などから段階的に導入できます。ただし、専用の需給管理製品の価格ではなく、範囲を絞った場合の下限の材料です(出典:SmartF「生産管理クラウドシステム」、2026年)。
データ移行や複数システム連携を含める場合は、月額料金に加えて初期費用の内訳も見ます。上記は、対象範囲を明示した概算です。
費用の内訳と期間の見方
費用は工程ごとに分けて比べます。主な工程は、要件整理と設計・環境構築、実装・設定、テストです。移行と教育、稼働支援、保守も、工程とは別に比べます。

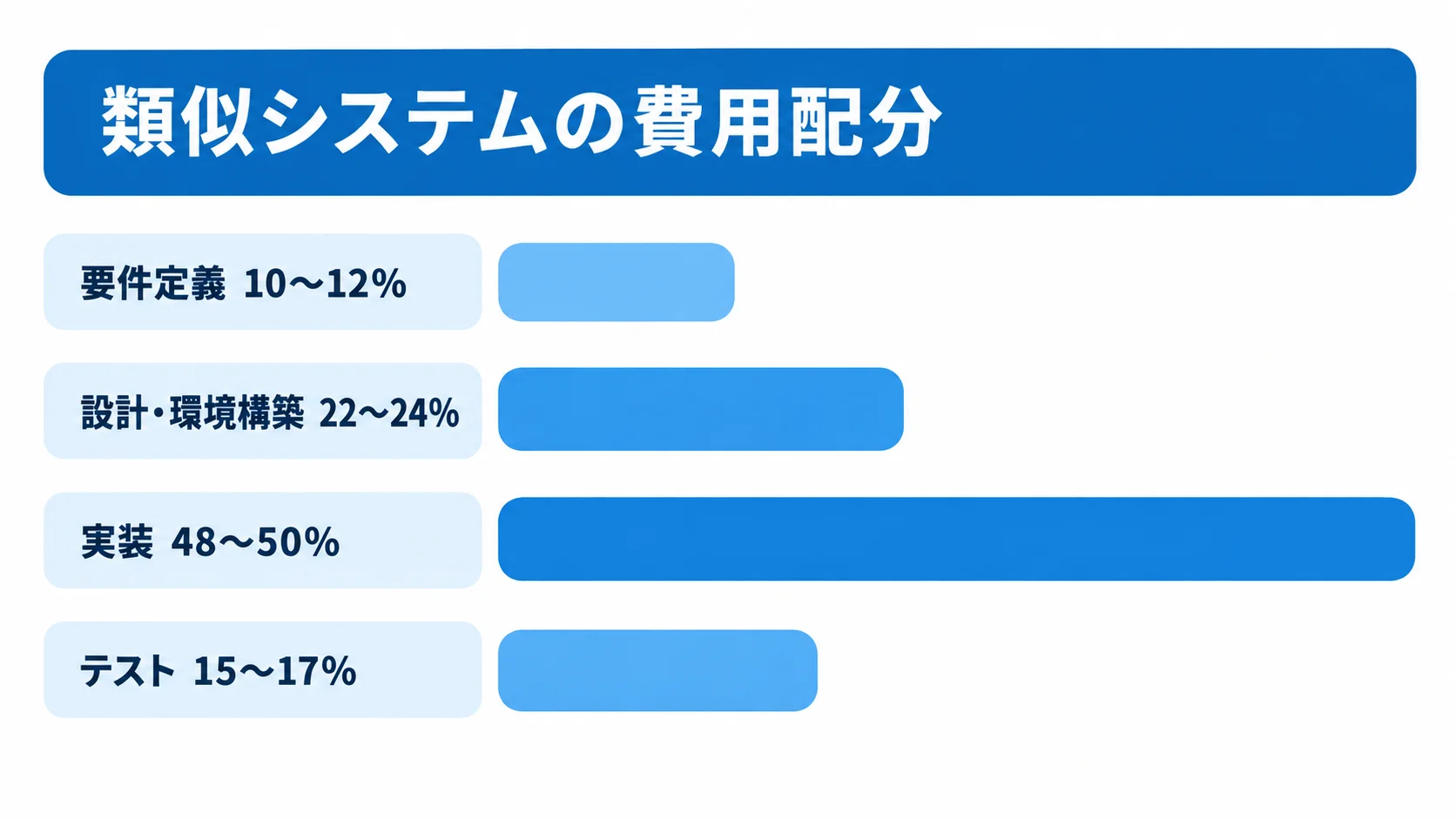

類似システムの参考配分では、要件定義が10〜12%、設計・環境構築が22〜24%です。実装が48〜50%、テストが15〜17%程度で、この範囲が一つの確認基準になります。
移行、マスタ整備、教育が別枠なら、総額に加えます。並行稼働や休日対応も、別枠であれば総額に含めます。導入期間は対象範囲で変わるため、範囲ごとの目安を並べておきます。
- クラウド型の可視化のみ:数週間〜3か月
- 単一拠点の連携:3〜6か月
- 複数拠点・MRP:6〜12か月
- 全社・グローバル:12〜24か月以上
要件整理を省いて短納期を約束する提案では、後工程の追加費用と品質を確かめます。期間には、発注側の意思決定とデータ準備も含めて考えます。
初期費用以外のランニングコスト
運用費は、含まれる項目と利用条件による増額を契約前に確かめます。保守費や増額の要因も、契約前に押さえておきます。
- 費用項目:クラウド利用料、ユーザー・品目の追加料金、監視、バックアップ、障害対応、セキュリティ更新、軽微な改修、問い合わせ、連携変更
- 保守予算:類似システムでは、初期開発費の年15〜25%程度を確保する考え方があります。
- 増額要因:24時間監視、高可用性、海外拠点、法令対応、データ増加で費用が上がります。
- 見積範囲:1年分の運用費と、将来の拠点・品目・ユーザーを追加する際の単価
- SLAと復旧:障害の重要度、受付・回答・復旧の目標、計画保守、対象外作業、復旧手順の確認
製造現場では、システムが止まると事業への影響が大きいため、月額の安さだけで判断しません。重視するのは、復旧手順、バックアップ、連絡体制が機能するかどうかです。
見積もりを取る際のポイントと判断基準
見積もりは、合計金額だけでなく、前提条件、工程別の工数、成果物を比べます。除外事項と検収条件、変更時の扱い、保守費用も、確かめる項目です。
同じRFPを複数社へ渡し、質問と回答の具体性も評価します。
価格差が大きいときは、含まれていない範囲を確認します。要件整理、移行、テストのどれが入っていないか、教育やセキュリティ、文書も含めて見ます。
RFPに書く項目と見積もりの精度
RFPには、対象の規模と計画条件を書きます。需要予測と供給計画の要件は、分けて示します。連携方式や希望時期まで書いておくと、見積もりの前提がそろいます。
- 規模と環境:拠点・品目・取引先の数、ユーザー数、既存システム、データ量
- 計画条件:期間、粒度、BOM、設備能力、リードタイム、発注ロット
- 需要予測:過去データの期間、欠品・販促、営業補正、精度評価
- 供給制約:代替部材、外注、優先顧客、納期遵守ルール
- 導入条件:連携方式、権限、希望時期、予算の考え方
機能のほかに、稼働時間、同時利用数、応答を要件化します。さらに、バックアップと災害復旧、認証とネットワークも対象です。監査ログとデータ保存、サポート時間も、要件に含めます。
受発注、仕入、請求のデータを連携する場合は、インボイス制度や電子取引データの保存・検索要件との関係も確認します。
需給管理に固有の規制かどうかは、法務と経理に確認します。確認するのは、証憑と訂正削除履歴、検索性、アクセス権限です。
開発会社・製品の比較方法
候補会社の実績と提案内容を、業務への適合や異常時の対応まで含めて比べます。実績の確認から見積範囲まで、項目ごとに見ていきます。
- 実績確認:対象業務、拠点・品目数、期間、体制、移行、成果、保守範囲について質問する
- 事例の適用:社数や期間を自社の場合に置き換えて考え、データ利用、責任分界、参加企業の受け入れ方法を確かめる
- デモ:欠品、受注急増、納期遅延、代替部材、通信停止を入力し、挙動を見る
- 異常対応:検知、通知、再実行、切戻し、問い合わせの責任者の文書化
- 見積範囲:標準機能、除外機能、別料金の説明が明確かどうか
需給管理または製造業で近い実績があるかを確認します。判断は、製品名や導入社数より、実績の中身で行います。
日本精工の事例では、SAP IBPとSAP S/4HANA Cloud Private Editionを組み合わせ、世界30カ国の需給計画モデルを目指しています。グローバル統合を比べる際の材料になります(出典:SAP「日本精工のSAP IBP事例」、2025年)。
NTTデータの事例では、本社、製造会社、サプライヤー100社以上を巻き込み、2年間で計画・実績・在庫の共有基盤を実現しました(出典:NTTデータ「企業間サプライチェーン最適化」、2021年)。
需給管理システム開発で起こりやすい失敗
失敗を防ぐには、データと例外処理、連携、改修、切替のリスクを早めに洗い出します。よく見られる失敗は、マスタ、業務の見落とし、過剰改修、切替の4つに分けられます。
- マスタ不整合:共通マスタの責任者を決めず、整備を後回しにすること
- 業務の見落とし:Excel運用や例外処理を要件に含めないこと
- 過剰改修:パッケージに個別改修を重ねること
- 切替リスク:連携テストを省き、全拠点を一度に切り替えること
いずれの失敗も、解消には発注側の体制が欠かせません。業務責任者とデータ責任者を、発注側に置く必要があります。
共通マスタの管理者を決めたうえで、課題、決定事項、変更要求を週次で確認します。
変更は、欠品率や納期への効果と費用で評価します。納期と保守への影響も、あわせて見ます。
デモの成功を見るだけでなく、異常系とデータ欠損を含めます。権限不足と復旧も、PoCとテストで確かめます。
1工場や1品目群から始めると、切替のリスクを抑えやすくなります。
需給管理システム開発でよくある質問
開発期間や導入範囲を判断するうえで、よく出る疑問をまとめました。AIの必要性と方式選定、期間、相談前の準備が中心です。
需給管理システムにAIは必須ですか?
AIは、販売・在庫・生産・調達データを統一し、ルールベースの計画と人による補正を安定させてから追加します。最初から必須の機能として入れるものではありません。
欠品期間や販促情報が記録されていないと、AIの精度が上がらず、誤った計画を自動化するおそれがあります。
パッケージ導入とスクラッチ開発はどちらがよいですか?
方式は、業務の標準化の度合いや独自要件に応じて選びます。導入後の保守などの負担も、あわせて比べます。
- SaaS・パッケージ:標準化できる業務が多く、短期導入や更新を重視する場合に向きます。
- パッケージと個別開発:独自の配分、複雑な制約、設備との固有の連携が競争力に直結し、標準機能では対応できない場合に組み合わせます。
- スクラッチ:自由度は高いものの、保守、セキュリティ、担当交代、法改正への対応は自社の負担になります。
- 適用範囲:スクラッチは拠点追加も自社で担うため、固有性の高い領域に限ります。
需給管理システムの開発期間はどれくらいですか?
需要予測やPSI可視化は数週間〜3か月、単一拠点連携は3〜6か月、複数拠点・MRP・在庫配分は6〜12か月が目安です。
全社・グローバルSCPや企業間連携は、12〜24か月以上かかることがあります。
期間を左右するのは、データ品質と既存連携、意思決定です。受入テストと移行リハーサルも、期間に影響します。
開発会社へ相談する前に何を準備すればよいですか?
まずは、解決したい課題を数件に絞り、直近3〜6か月の実績を集めます。課題の例は、欠品や過剰在庫、計画作成時間です。納期遅延なども、候補になります。
対象拠点、品目、既存システムは、一枚の資料にまとめます。連携先と締め時刻、関係部門、成功指標も、同じ資料に入れます。
Excelは、ファイル名と更新者、頻度、用途を一覧にします。
まとめ:需給管理システム開発の段階的な進め方
需給管理システム開発では、需要・供給・在庫のデータ、部門業務、例外判断、周辺連携を一つの運用に組み込みます。進め方は、要件整理から始まり、実データでの選定、例外処理の設計へと続きます。そのうえで、テスト、切替、定着の順に進めます。
導入判断のチェックポイント
導入判断では、対象範囲とKPIを確認します。品目・拠点・BOM・在庫・リードタイムごとのマスタ責任者と、現場の例外処理も確かめます。見積もりは、初期費用だけでなく運用まで含めて見ます。
費用は、データ整備と移行、テスト、教育を含めて比べます。並行運用、保守、将来の追加費用も、比べる対象です。AIを入れるかどうかよりも、計画の根拠と変更履歴を説明でき、担当者が使い続けられるかを優先します。
最初の一歩は課題とデータの棚卸し
相談時には、課題のある品目と計画時間、Excelや基幹システムを共有します。対象拠点やKPIも、あわせて伝えます。「需給管理をしたい」という段階では、要件がまだ相手に伝わっていません。
まず、1工場や1品目群で現状データを確認し、PoCで計画と連携を検証します。その後、供給計画、MRP、拠点間・企業間連携へ広げると、投資と現場負荷を管理しやすくなります。
▼全体ガイドの記事
・需給管理システム開発の完全ガイド
▼RFP作成前に読みたい無料ホワイトペーパー
・業務システム開発の完全ガイドブック
・スクラッチシステム開発の完全ガイドブック
・【2026年最新版】AI駆動開発の完全ガイドブック
会社紹介
株式会社riplaでは、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを、構想策定・要件定義から開発・改善まで一気通貫で支援。事業会社でIT・DXを経験したプロフェッショナルによる高い要件定義力・システム設計力を活かし、事業成果の最大化に伴走します。

また、当社独自の開発テンプレート「Boxシリーズ」による標準機能の高速開発と、AI駆動開発の独自フレームワーク「GoDD」による独自機能のAI実装を組み合わせることで、低コスト・短期間で開発を実現いたします。

もし、システム開発やプロダクト開発に関するご要望がございましたら、お気軽にお問い合わせください。
・サービス概要資料のURLはこちら >>>
・お問合せページのURLはこちら >>>
・お役立ち資料のURLはこちら >>>


株式会社ripla 代表取締役CEOとして、システムパッケージ活用、システム開発、データ分析、生成AI活用、SaaS開発、アプリ開発、EC構築など、幅広い領域で企業のDX推進と事業成長を支援している。事業会社でIT・DXを経験したプロフェッショナルが集う株式会社riplaにおいて、お客様の事業・ユーザー・業務に最適化したオーダーメイド型システムを構想策定・要件定義から開発・改善まで一気通貫で支援し、単なるシステム納品にとどまらず、クライアントと同じ目線で事業成果の最大化に向けた伴走支援を行う。早稲田大学卒業後、ラクスル株式会社、LINEヤフー株式会社にて事業開発やDX推進などに従事した後、株式会社riplaを創業。
